【最新整理,下载后即可编辑】说明近年来我省交通基建工程大规模展开,内业资料要求越来越高,为了统一规范监理工程师对内业资料的签认,我们参照各类规范、规程、标准,以及省厅编制的《甘肃省公路工程施工监理技术手册》,根据厅领导安排,结合我们在公路施工监理工作中积累的经验,对监理意见进行了归纳总结,列举了监理指令/通知闭合程序,制订了参考样本,力求使监理签认意见语言规范、表述准确、签认完备,使资料达到规范化和标准化要求。

完成初稿上报省厅后,经省厅主管部门审阅,并组织有关单位的专家进行了讨论后,形成定稿。

此样本供监理人员签认资料时参考使用,签字时应结合实际,除考虑表列内容外,其他需说明事项应用正确工程用语一并填写。

一、分类说明:表格分类及样表、表号等均以省厅《甘肃省公路工程施工监理技术手册》(定稿)为准,对既有表格格式及内容未作任何改动。

整理过程中着重对易于统一规范监理意见的表格进行了归纳,每种表格只制作一份通用样表,不再进行详细项目分类(即同一类表格不重复列举),使用过程中可针对具体项目进行对应填写。

二、监理指令/通知闭合程序:监理指令/通知是监理工程师实施现场控制的重要手段,也是处理有关问题的重要证明材料,因此,必须做到指令/通知的闭合。

监理工程师在指令/通知中要详细说明存在的问题,提出明确要求或处理意见。

承包人整改完成后,应将详细情况记载于《监理指令/通知回复单》(停工应报《复工申请》),报监理工程师复查,经监理工程师签注复查合格意见(停工指令应签发《复工指令》)后方可进行后续工作。

如未达到整改要求,应重新下达指令/通知。

监理指令/通知闭合流程如下:三、监理工程师同意/批准的情况,若有不合格/不同意事项,可参照表列内容提出相应处理意见。

附件:通用表格及监理签认参考意见附录施工组织设计报审表(A-1)动员预付款支付申请表(A-2)施工技术方案报审表(A-3)施工放样报验单(A-4)材料报验单(A-5)进场设备报验单(A-6)工程开工申请单(A-7)检验申请批复单(A-8)工程报验单(A-9)合同外工程单价申报表(A-10)复工申请(A-15)设计变更报审表(A-16)交工报验单(A-19)缺陷责任工程报验单(A-20)监理工程师指令/通知回复单(A-22)监理工程师通知(通用)(B-1)设计变更通知(B-3)工程检验认可书(B-4)移交证书(B-5)工程缺陷责任期终止证书(B-6)工程暂时停工指令(B-7)复工指令(B-8)现场指令(B-9)监理指令(B-10)变更指令(B-11)中间交工证书(B-15)现场质量检验报告单(C-1- )检验记录表(C-2- )分项工程质量检验评定表(C-3-1)分部工程质量检验评定表(C-3-2)单位工程质量检验评定表(C-3-3)建设项目或标段质量检验评定表(C-3-4)检查记录表(通表)(C-4)试验委托单(D-14)试验报告(D-15)标准试验使用审批表(D-47)______________________公路建设项目施工组织设计报审表承包单位合同号监理单位编号A-1动员预付款支付申请表承包单位合同号监理单位编号-2施工技术方案报审表承包单位合同号监理单位编号A-3______________________公路建设项目施工放样报验单承包单位合同号监理单位编号A-4______________________公路建设项目材料报验单承包单位合同号监理单位编号-5______________________公路建设项目进场设备报验单承包单位合同号监理单位编号A-6工程开工申请单承包单位合同号监理单位编号-7检验申请批复单承包单位合同号监理单位编号-8______________________公路建设项目分项工程报验单承包单位合同号监理单位编号-9变更工程单价申报表承包单位合同号监理单位编号-10复工申请承包单位合同号监理单位编号-152、本申请批准后,根据监理工程师签发的复工指令执行。

监理签字规范用语

监理签字规范用语

监理签字规范用语监理签字是指在工程施工过程中,监理工程师对工程质量、进度、合同等相关事项进行核实和确认,并在相应文件上签字确认的行为。

监理签字是监理工作中非常重要的一环,对于施工过程中的问题和合理性起到了至关重要的作用。

监理签字规范用语是指监理签字时应该使用的规范化用语,以确保核实和确认工作的准确性和权威性。

以下是一些监理签字规范用语的示例:1. 工程质量相关:- 观察、检查及核实工程质量符合相关规定;- 对工程质量问题进行确认;- 工程质量合格,无质量问题;- 对工程质量问题提出整改要求。

2. 工程进度相关:- 对施工进度进行核实确认;- 施工进度合理,符合计划要求;- 对施工进度问题提出整改要求。

3. 合同与付款相关:- 核对合同条款及付款事项;- 对合同项下付款确认;- 核实合同款项支付及发票开具的准确性。

4. 工程变更与索赔相关:- 对工程变更事项进行核实和确认;- 对索赔要求进行审核核实;- 确认索赔合理性,并提出处理建议。

5. 工程安全与环境相关:- 检查工程安全措施的合理性;- 确认工程施工环境的安全性;- 对工程安全事故进行调查核实。

6. 协调会议与工作报告相关:- 参加协调会议并出席签字确认;- 对工作报告的内容进行确认;- 确认协调会议纪要的准确性。

7. 通知与函件相关:- 确认收到相关通知和函件;- 对通知和函件的内容进行确认。

以上是一些监理签字规范用语的示例,供监理工程师参考。

在签字时应确保用语准确、简明扼要,并与实际情况相符。

此外,监理工程师在签字时应当保持公正、客观的态度,确保签字过程的透明和可追溯性。

对于任何未确认或有争议的问题,监理工程师应及时与相关方面进行沟通和解决。

监理签字规范用语大全

监理签字规范用语大全

监理签字规范用语大全监理签字规范用语大全如下:1. 本工程监理人员签字的文件,应经过核实、审阅和确认后,方可签字。

2. 监理人员签字,应使用中文,清晰、规范、不可潦草。

3. 监理人员签字前需认真阅读文件内容,确保理解无误后方可签字。

4. 监理人员签字时应当阳光、公正、客观,并严守职业道德。

5. 监理人员签字应当按照签字顺序进行,不得跳过签字者。

6. 监理人员签字时应当在规定的位置进行签字,不得随意更改签字位置。

7. 所有涉及监理人员签字的文件,应留存备查,不得私自销毁或篡改。

8. 监理人员签字后应签署完整的名字,不得使用简写或缩写。

9. 监理人员签字应注明具体的签字日期,不得使用模糊的日期表述。

10. 监理人员签字后应注明具体的签字时间,包括小时和分钟。

11. 监理人员签字时应注明所属单位或部门的名称,不得模糊不清。

12. 监理人员签字后应注明所具备的资格证书编号或职称等级。

13. 监理人员签字时应在签字位置下方注明联系电话和电子邮箱等联系方式。

14. 监理人员签字时应注明所在工程项目的名称和项目编号。

15. 监理人员签字时应注明文件的具体名称和版本号,以便查阅和管理。

16. 监理人员签字时应明确签字意义和责任,不得模糊或敷衍过去。

17. 监理人员签字时应知悉签字内容的重要性和合法性。

18. 监理人员签字时应明确所承担的法律责任和后果。

19. 监理人员签字时应确认自己具备签字权限,不得超越权限签字。

20. 监理人员签字时应确认文件的真实性和完整性,不得签署虚假文件。

21. 监理人员签字时应与相关人员进行确认和审核,不得独断专行。

22. 监理人员签字时应对签字文件的内容负责,不得推卸责任。

23. 监理人员签字时应与其他相关部门或单位进行协调,确保一致性。

24. 监理人员签字时应尊重他人的意见和观点,不得强行修改文件。

25. 监理人员签字时应及时反馈意见和建议,促进问题的解决和改进。

26. 监理人员签字时应确保文件的机密性,不得泄露关键信息。

关于监理签认规范用语的通知

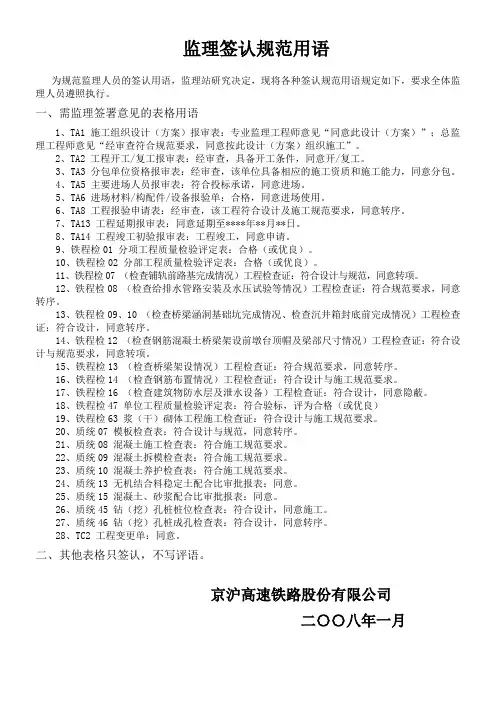

关于监理签认规范用语的通知

监理签认规范用语为规范监理人员的签认用语,监理站研究决定,现将各种签认规范用语规定如下,要求全体监理人员遵照执行。

一、需监理签署意见的表格用语1、TA1 施工组织设计(方案)报审表:专业监理工程师意见“同意此设计(方案)”;总监理工程师意见“经审查符合规范要求,同意按此设计(方案)组织施工”。

2、TA2 工程开工/复工报审表:经审查,具备开工条件,同意开/复工。

3、TA3 分包单位资格报审表:经审查,该单位具备相应的施工资质和施工能力,同意分包。

4、TA5 主要进场人员报审表:符合投标承诺,同意进场。

5、TA6 进场材料/构配件/设备报验单:合格,同意进场使用。

6、TA8 工程报验申请表:经审查,该工程符合设计及施工规范要求,同意转序。

7、TA13 工程延期报审表:同意延期至****年**月**日。

8、TA14 工程竣工初验报审表:工程竣工,同意申请。

9、铁程检01 分项工程质量检验评定表:合格(或优良)。

10、铁程检02 分部工程质量检验评定表:合格(或优良)。

11、铁程检07 (检查铺轨前路基完成情况)工程检查证:符合设计与规范,同意转项。

12、铁程检08 (检查给排水管路安装及水压试验等情况)工程检查证:符合规范要求,同意转序。

13、铁程检09、10 (检查桥梁涵洞基础坑完成情况、检查沉井箱封底前完成情况)工程检查证:符合设计,同意转序。

14、铁程检12 (检查钢筋混凝土桥梁架设前墩台顶帽及梁部尺寸情况)工程检查证:符合设计与规范要求,同意转项。

15、铁程检13 (检查桥梁架设情况)工程检查证:符合规范要求,同意转序。

16、铁程检14 (检查钢筋布置情况)工程检查证:符合设计与施工规范要求。

17、铁程检16 (检查建筑物防水层及泄水设备)工程检查证:符合设计,同意隐蔽。

18、铁程检47 单位工程质量检验评定表:符合验标,评为合格(或优良)19、铁程检63 浆(干)砌体工程施工检查证:符合设计与施工规范要求。

监理规范签字用语

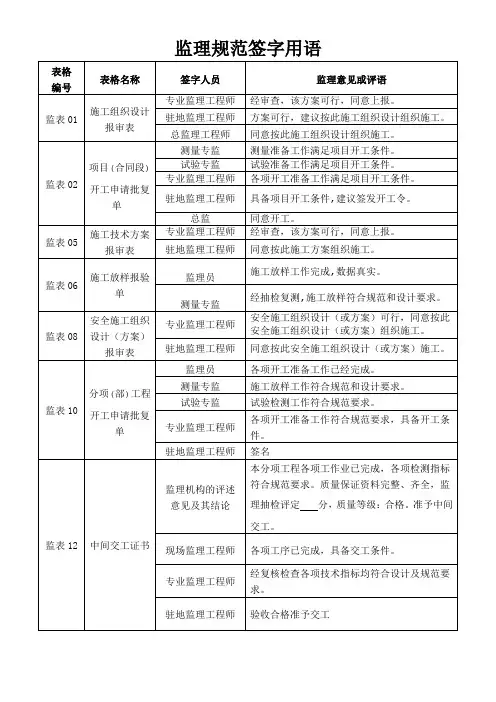

监理规范签字用语
专业监理工程师
各项开工准备工作符合规范要求,具备开工条件。
驻地监理工程师
签名
监表12
中间交工证书
监理机构的评述
意见及其结论
本分项工程各项工作业已完成,各项检测指标符合规范要求。质量保证资料完整、齐全,监理抽检评定分,质量等级:合格。准予中间交工。
现场监理工程师
各项工序已完成,具备交工条件。
专业监理工程师
计量监理工程师
经审查,工程量清单增减数量真实准确。
驻地监理工程师
情况属实,同意变更人申请。
总监理工程师
同意变更。
工程设计变更立项会审记录表
施工单位参会代表
的变更事由真实,同意立项。
监理单位参会代表
同意的变更立项
表格
编号
表格名称
签字人员
监理意见或评语
监表01
施工组织设计报审表
专业监理工程师
经审查,该方案可行,同意上报。
驻地监理工程师
方案可行,建议按此施工组织设计组织施工。
总监理工程师
同意按此施工组织设计组织施工。
监表02
项目(合同段)开工申请批复单
测量专监
测量准备工作满足项目开工条件。
试验专监
试验准备工作满足项目开工条件。
经复核检查各项技术指标均符合设计及规范要求。
驻地监理工程师
验收合格准予交工
监表13
混凝土浇筑申请报告单
现场技术人员
混凝土浇筑前各项准备已工作完成。
质检负责人
混凝土浇筑各项准备工作符合规范和设计要求。
监理员
各项准备工作完成并满足规范和设计要求。
材试专监
同意浇筑。
监表17
交工报验单
驻地监理工程师

监理意见签认规范用语

监理意见签认规范用语

说明近年来我省交通基建工程大规模展开,内业资料要求越来越高,为了统一规范监理工程师对内业资料的签认,我们参照各类规范、规程、标准,以及省厅编制的《甘肃省公路工程施工监理技术手册》,根据厅领导安排,结合我们在公路施工监理工作中积累的经验,对监理意见进行了归纳总结,列举了监理指令/通知闭合程序,制订了参考样本,力求使监理签认意见语言规范、表述准确、签认完备,使资料达到规范化和标准化要求。

完成初稿上报省厅后,经省厅主管部门审阅,并组织有关单位的专家进行了讨论后,形成定稿。

此样本供监理人员签认资料时参考使用,签字时应结合实际,除考虑表列内容外,其他需说明事项应用正确工程用语一并填写。

一、分类说明:表格分类及样表、表号等均以省厅《甘肃省公路工程施工监理技术手册》(定稿)为准,对既有表格格式及内容未作任何改动。

整理过程中着重对易于统一规范监理意见的表格进行了归纳,每种表格只制作一份通用样表,不再进行详细项目分类(即同一类表格不重复列举),使用过程中可针对具体项目进行对应填写。

二、监理指令/通知闭合程序:监理指令/通知是监理工程师实施现场控制的重要手段,也是处理有关问题的重要证明材料,因此,必须做到指令/通知的闭合。

监理工程师在指令/通知中要详细说明存在的问题,提出明确要求或处理意见。

承包人整改完成后,应将详细情况记载于《监理指令/通知回复单》(停工应报《复工申请》),报监理工程师复查,经监理工程师签注复查合格意见(停工指令应签发《复工指令》)后方可进行后续工作。

如未达到整改要求,应重新下达指令/通知。

监理指令/通知闭合流程如下:三、监理签认参考意见仅列举经检验合格后,监理工程师同意/批准的情况,若有不合格/不同意事项,可参照表列内容提出相应处理意见。

附件:通用表格及监理签认参考意见附录施工组织设计报审表(A-1)动员预付款支付申请表(A-2)施工技术方案报审表(A-3)施工放样报验单(A-4)材料报验单(A-5)进场设备报验单(A-6)工程开工申请单(A-7)检验申请批复单(A-8)工程报验单(A-9)合同外工程单价申报表(A-10)复工申请(A-15)设计变更报审表(A-16)交工报验单(A-19)缺陷责任工程报验单(A-20)监理工程师指令/通知回复单(A-22)监理工程师通知(通用)(B-1)设计变更通知(B-3)工程检验认可书(B-4)移交证书(B-5)工程缺陷责任期终止证书(B-6)工程暂时停工指令(B-7)复工指令(B-8)现场指令(B-9)监理指令(B-10)变更指令(B-11)中间交工证书(B-15)现场质量检验报告单(C-1- )检验记录表(C-2- )分项工程质量检验评定表(C-3-1)分部工程质量检验评定表(C-3-2)单位工程质量检验评定表(C-3-3)建设项目或标段质量检验评定表(C-3-4)检查记录表(通表)(C-4)试验委托单(D-14)试验报告(D-15)标准试验使用审批表(D-47)______________________公路建设项目施工组织设计报审表承包单位合同号监理单位编号A-1______________________公路建设项目动员预付款支付申请表承包单位合同号监理单位编号A-2______________________公路建设项目施工技术方案报审表承包单位合同号监理单位编号A-3______________________公路建设项目施工放样报验单承包单位合同号监理单位编号A-4______________________公路建设项目材料报验单承包单位合同号监理单位编号A-5______________________公路建设项目进场设备报验单承包单位合同号监理单位编号A-6______________________公路建设项目工程开工申请单承包单位合同号监理单位编号A-7______________________公路建设项目检验申请批复单承包单位合同号监理单位编号A-8分项工程报验单承包单位合同号监理单位编号变更工程单价申报表承包单位合同号监理单位编号复工申请承包单位合同号监理单位编号附注: 1、本表用于指令暂停工程的复工申请;2、本申请批准后,根据监理工程师签发的复工指令执行。

签字规范用语

签字规范用语

监理签认规范用语为规范监理人员的签认用语,初步明确各种签认规范用语如下,可以供监理人员参考执行。

报验资料签字的基本原则要求:用词专业规范(主要来源于设计文件、各种标准和规范);语句简洁,语意清晰,结论明确;字体工整,无涂改或无法辩论;在参考签认规范用语的基础上,监理工程师可以将检查验收的主要内容适当详细地表述。

1、TA1 施工组织设计(方案)报审表:专业监理工程师意见为:同意按此方案(施组)实施/同意按此方案组织施工。

2、TA2工程开工/复工报审表:经审查,具备开/复工条件,同意开/复工。

3、TA3分包单位资格报审表:经审查,无分包。

4、TA4进场施工机械、设备报验单:同意进场使用。

5、TA5 主要进场人员报审表:符合投标承诺,同意进场施工。

6、TA6 进场材料/构配件/设备报验单:合格,同意使用。

7、TA7 施工复测/测量放样报验单:选择性打“√”8、TA14工程竣工初验报审表:工程竣工,同意申请。

9、隐蔽工程验收记录:符合设计及验标要求,同意隐蔽或同意转序(二选一)。

10、模板检查表:符合设计与验标要求,同意转序。

11、混凝土施工检查表:符合验标要求。

12、混凝土拆模检查表:符合验标要求。

13、混凝土养护检查表:符合验标要求。

14、混凝土、砂浆配合比审批报表:同意据此施工。

15、标准击实审批报表:同意据此施工。

16、钻(挖)孔桩桩位检查表:符合设计,同意施工。

17、钻(挖)孔桩成孔检查表:符合设计与验标要求,同意转序。

18、TA12监理工程师通知回复单:经复查已整改,同意消项。

19、检验批验收记录:每行验收记录为合格(或符合要求);验收结论为:同意验收。

20、分项工程施工质量验收记录:每行验收记录为合格(或符合要求);验收结论为:同意验收。

21、分部工程施工质量验收记录:每行验收记录为合格,“质量控制资料”栏为齐全完整;“实体质量和主要功能检验(检测)报告”栏为合格,验收结论为同意验收。

22、TA8工程报验申请表如果是报验工序(如模板):一般意见为“符合设计和验标要求,同意转序”。

建筑工程监理人员签字用语规范

建筑工程监理人员签字用语规范

建筑工程监理人员签字用语规范
在建筑工程监理中,监理人员的签字是非常重要的一环,它代表了监理人员对工程进行检查、审核、认可的意见和结果。

因此,监理人员的签字用语应遵循一定的规范。

以下是一些常用的建筑工程监理人员签字用语规范:
1. 审查确认:表示监理人员对工程的审查已经完成,并确认符合相关标准和要求。

常用签字用语有:“审查确认”、“已审查”等。

2. 合格认可:表示监理人员认定工程符合合同约定的标准和质量要求,可以接受使用。

常用签字用语有:“合格认可”、“已认可”等。

3. 不合格退回:表示监理人员发现工程存在不合格的情况,需要退回重新修复或整改。

常用签字用语有:“不合格退回”、“退回整改”等。

4. 待确立:表示监理人员对工程的质量、安全等问题还有待确定和确认。

常用签字用语有:“待确立”、“待确认”等。

5. 记录备案:表示监理人员已将工程中重要的问题、意见或建议进行记录和备案。

常用签字用语有:“记录备案”、“备案”等。

6. 建议采纳:表示监理人员对工程中相关建议和意见认可并采纳。

常用签字用语有:“建议采纳”、“已采纳”等。

7. 验收通过:表示监理人员对工程的质量、安全等方面进行验收,并通过验收。

常用签字用语有:“验收通过”、“已验收”等。

需要注意的是,不同的建筑工程监理机构或项目会有一些专有的签字用语,根据具体情况进行调整和灵活运用。

另外,签字时应注意签名的清晰、规范,以确保签字的可辨认性和权威性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

说明
近年来我省交通基建工程大规模展开,内业资料要求越来越高,为了统一规范监理工程师对内业资料的签认,我们参照各类规范、规程、标准,以及省厅编制的《甘肃省公路工程施工监理技术手册》,根据厅领导安排,结合我们在公路施工监理工作中积累的经验,对监理意见进行了归纳总结,列举了监理指令/通知闭合程序,制订了参考样本,力求使监理签认意见语言规范、表述准确、签认完备,使资料达到规范化和标准化要求。

完成初稿上报省厅后,经省厅主管部门审阅,并组织有关单位的专家进行了讨论后,形成定稿。

此样本供监理人员签认资料时参考使用,签字时应结合实际,除考虑表列内容外,其他需说明事项应用正确工程用语一并填写。

一、分类说明:
表格分类及样表、表号等均以省厅《甘肃省公路工程施工监理技术手册》(定稿)为准,对既有表格格式及内容未作任何改动。

整理过程中着重对易于统一规范监理意见的表格进行了归纳,每种表格只制作一份通用样表,不再进行详细项目分类(即同一类表格不重复列举),使用过程中可针对具体项目进行对应填写。

二、监理指令/通知闭合程序:
监理指令/通知是监理工程师实施现场控制的重要手段,也是处理有关问题的重要证明材料,因此,必须做到指令/通知的闭合。

监理工程师在指令/通知中要详细说明存在的问题,提出明确要求或处理意见。

承包人整改完成后,应将详细情况记载于《监理指令/通知回复单》(停工应报《复工申请》),报监理工程师复查,经监理工程师签注复查合格意见(停工指令应签发《复工指令》)后方可进行后续工作。

如未达到整改要求,应重新下
达指令/通知。

监理指令/通知闭合流程如下:
三、/批准的情况,若有不合格/不同意事项,可参照表列内容提出相应处理意见。

附件:通用表格及监理签认参考意见
附录
施工组织设计报审表(A-1)
动员预付款支付申请表(A-2)
施工技术方案报审表(A-3)
施工放样报验单(A-4)
材料报验单(A-5)
进场设备报验单(A-6)
工程开工申请单(A-7)
检验申请批复单(A-8)
工程报验单(A-9)
合同外工程单价申报表(A-10)
复工申请(A-15)
设计变更报审表(A-16)
交工报验单(A-19)
缺陷责任工程报验单(A-20)
监理工程师指令/通知回复单(A-22)
监理工程师通知(通用)(B-1)
设计变更通知(B-3)
工程检验认可书(B-4)
移交证书(B-5)
工程缺陷责任期终止证书(B-6)
工程暂时停工指令(B-7)
复工指令(B-8)
现场指令(B-9)
监理指令(B-10)
变更指令(B-11)
中间交工证书(B-15)
现场质量检验报告单(C-1- )
检验记录表(C-2- )
分项工程质量检验评定表(C-3-1)
分部工程质量检验评定表(C-3-2)
单位工程质量检验评定表(C-3-3)
建设项目或标段质量检验评定表(C-3-4)检查记录表(通表)(C-4)
试验委托单(D-14)
试验报告(D-15)
标准试验使用审批表(D-47)
______________________公路建设项目
施工组织设计报审表
承包单位合同号
监理单位编号
A-1
______________________公路建设项目
动员预付款支付申请表
承包单位合同号
监理单位编号
A-2
______________________公路建设项目
施工技术方案报审表
承包单位合同号
监理单位编号
A-3
______________________公路建设项目
施工放样报验单
承包单位合同号监理单位编号
______________________公路建设项目
材料报验单
承包单位合同号
监理单位编号
A-5
______________________公路建设项目
进场设备报验单
承包单位合同号
监理单位编号
A-6
______________________公路建设项目
工程开工申请单
承包单位合同号监理单位编号
______________________公路建设项目
检验申请批复单
承包单位合同号
监理单位编号
A-8
______________________公路建设项目
分项工程报验单
承包单位合同号监理单位编号
______________________公路建设项目
变更工程单价申报表
承包单位合同号
监理单位编号
A-10
______________________公路建设项目
复工申请
承包单位合同号
监理单位编号
A-15
附注: 1、本表用于指令暂停工程的复工申请;
2、本申请批准后,根据监理工程师签发的复工指令执行。

______________________公路建设项目
设计变更报审表
承包单位合同号
监理单位编号
A-16
______________________公路建设项目
交工报验单
承包单位合同号
监理单位编号
A-19
______________________公路建设项目
缺陷责任工程报验单
承包单位合同号
监理单位编号
A-20
公路建设项目
监理工程师指令/通知回复单
承包单位:合同号:监理单位:编号:
A-22
____________________公路建设项目
监理工程师通知(通用)
承包单位合同号
监理单位编号
B-1
注:本书面通知适用于没有专用表格,而又必须书面通知承包人的任何意见、批准、指示和决定。

____________________公路建设项目
设计变更通知
承包单位合同号
监理单位编号
B-3
____________________公路建设项目
分项工程检验认可书
承包单位合同号
监理单位编号
B-4
____________________公路建设项目
移交证书
承包单位合同号
监理单位编号
B-5
____________________公路建设项目
工程缺陷责任期终止证书
承包单位合同号
监理单位编号
B-6
___________________公路建设项目
工程暂时停工指令
承包单位合同号
监理单位编号
B-7
____________________公路建设项目
复工指令
承包单位合同号
监理单位编号
B-8
____________________公路建设项目
现场指令
承包单位:合同号
监理单位:编号
B-9
____________________公路建设项目
监理指令
承包单位合同号
监理单位编号
B-10
____________________公路建设项目
变更指令
承包单位合同号
监理单位编号
B-11
____________________公路建设项目
中间交工证书
承包单位合同号监理单位编号
公路建设项目
现场质量检验报告单承包单位:合同号:监理单位:编号:
________公路建设项目
检验记录表
承包单位:合同号:监理单位:编号:
检验人:监理:年月
文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.
公路建设项目
分项工程质量检验评定表
分项工程名称:所属分部工程名称:所属单位工程名称:
工程部位:施工单位:监理单位:
年月日
- 268 -文档来源为:从网络收集整理.word版本可编辑.
公路建设项目
分部工程质量检验评定表
分部工程名称:所属单位工程:
所属建设项目:工程部位:
(桩号、墩台号、孔号)施工单位:合同号:
公路建设项目
单位工程质量检验评定表
单位工程名称:所属建设项目:
路线名称:工程地点、桩号:
施工单位:合同号:
公路建设项目
建设项目或标段质量检验评定表项目名称:路线名称:
公路建设项目
试验委托单D—14工程名称:合同号:编号:
公路建设项目
试验报告
D—15委托(施工)单位:合同号:报告编号:
单位:(公章)主管:复核:试验:
公路建设项目
标准试验使用审批表
承包单位:合同号:监理单位:编号:。
