喷混植生护坡施工方案

合集下载

喷混植生植物护坡施工方案

喷混植生植物护坡施工方案

四标段项目经理部十四工区(DK838+115.79~DK846+200)喷混植生植物护坡施工方案中铁十二局集团京沪高铁四标段项目经理部十四工区二○○九年三月目录一、工程概况 (1)二、喷混植生施工方案和工艺 (1)(一)整修边坡 (2)(二)锚杆,挂网 (2)(三)种植基材喷播 (2)(四)喷播植物种子 (2)(五)覆盖 (2)(六)养护 (3)三、喷混植生的材料 (3)(一)种植基材的选择及配法 (3)(二)植物种子选择和配法 (4)四、注意事项 (5)(一)喷混植生的主要技术特点 (5)(二)喷混植生的施工特点 (6)十四工区喷混植生植物护坡施工方案一、工程概况中铁十二局四公司京沪高铁四标段十四工区项目部位于蚌埠市内,全长8.085公里,起讫里程DK838+115-DK846+200,主要构造物有淮河特大桥尾部4640.88米,路基243.33米,蚌埠车站及其相关配套设施。

十四工区喷混植生植物护坡主要分布在蚌埠高速站。

二、喷混植生施工方案和工艺喷混植生植物护坡,是在稳定岩质边坡上施工短锚杆、铺挂镀锌铁丝网后,采用专用喷射机,将拌和均匀的种植基材喷射到坡面上,植物依靠“基材”生长发育,形成植物护坡的施工技术,它可达到恢复植被、改善景观、保护环境的目的。

它具有防护边坡、恢复植被的双重作用,可以取代传统的喷锚防护、片石护坡等圬工措施。

该技术使用的种植基材由种植土、混合草灌种子、有机质、肥料、团粒剂、保水剂、稳定剂、PH缓解剂和水等组成,其种植基材的配方是成功的关键,良好的配方能够达到在陡于1:0.75的岩质边坡上既具备一定的强度保护坡面和抵抗雨水冲刷,又具有足够的空隙率和肥力以保证植物生长。

(一)整修边坡整修边坡的主要任务是清除边坡上不稳定的石块。

把凹凸不平的地方大致整平,以便让种植材厚薄均匀,对于松散的岩石用水泥砂浆抹缝粘结,若岩石边坡本身不稳定,应该进行加固处理,方法是采用预应力锚杆锚索固定。

挂网喷混植草护坡施工方案

挂网喷混植草护坡施工方案
4.植草施工完成后应注意后期养护管理,确保养分、水分充足和无病虫危害。
三、三维土工网种草防护
三维土工网施工安排在适宜植物生长的季节铺设,铺设前整平坡面并适量洒水湿润边坡。
铺设三维土工网。固土网垫由路堤坡脚沿全坡面斜铺至路肩,铺设时要与坡面密贴,并用U型钢钉固定,U型钢钉长度不小于30cm 钉间距1.0m。土工网垫顶部压入护肩不小于30cm,坡脚处埋入地面不小于30cm。每幅网垫铺设时,搭接长度不小于10cm,并注意搭接处上层网垫要紧贴下层网垫,不留间隙。
挂网喷混植草护坡施工方案
一、施工顺序 施工准备→清理、平整坡面→规划放样→锚杆钻孔→安装锚杆→挂网→潮润坡面→喷射基材混合物→植被种植→养护管理
二、施工注意事项
1.植壤土应选择肥沃农田土粉碎、风干,过8mm筛即可使用。
2.防腐锚杆布置,水平间距为2m,竖向间距为2.7m。
3.混实验、试种确定。
铺设三维土工网垫后,及时覆盖表土并适当拍压,之后在路堤坡面及坡脚外1m范围内植草,并做好洒水养生工作,养生期不得少于30d。

挂网喷混植草护坡工程施工方案

挂网喷混植草护坡工程施工方案

挂网喷混植草护坡工程施工方案、施工方法对有龟裂的基岩坡面,软岩坡面、砂地、贫瘠地、酸性土壤等绿化困难地区,使用含有机质及粘土近似于自然表面的种植土,使其形成最适合植物生长的高团粒结构,并混入短纤维形成生育基础,并采取喷播草籽作业。

①在风化岩石挖方段挂网喷混植草前,应按图纸或工程师指示做好如下准备工作:a、清理防护岩面杂物,清除浮石及松动的岩石,并将坡面整平;b、用高压水冲洗坡面,并使岩面保持一定湿度。

②在岩面上确定锚杆孔位,锚杆为梅花型布置,孔排距均为3m。

进行钻孔,孔深及孔径应符合图纸要求。

钻孔完毕,应将孔内岩粉吹干净。

如果坡面稳定性差时,经工程师同意,可适当加密锚杆。

③锚杆使用前应平直、除锈、除油,注浆用水泥砂浆配合比及强度等级应符合图纸及规范要求。

④砂浆应拌和均匀,随拌随用,一次拌和的砂浆应在初凝前用完,并严防石块、杂物混入。

⑤锚杆插入孔内长度不应小于图纸规定值,锚杆安装后,不得随意敲击,3天内不得悬挂重物。

然后进行敷设植生带。

⑥喷植生混合料由砂壤土、水泥、锯未、有机肥、复合肥、过磷酸钙、改良液、草籽及水组成,其配比应符合图纸要求或按工程师的指示适当调整。

⑦锚杆注浆水泥砂浆强度达到设计要求并经工程师批准后,进行第一层植生混合料的喷混,喷混厚度为5cm。

后将镀锌网挂在锚杆上并用铁丝绑扎为一体。

挂网时网面应尽量紧贴第一层喷混面,两张网重叠部分不小于100mm,网面铺设应保持坡顶处及坡体两侧覆盖不小于1m,小于m1应用更多锚杆固定。

镀锌网挂好即进行第二层植生混合料喷混。

⑧喷植层含2~4种草子,按图纸规定厚度分两次喷植,应采用经工程师认可的施工工艺、配料比及喷射机具进行喷播作业。

⑨喷混后,至引进植物扎根稳定,至少限制施工后6个月时间进行养护。

发芽后,至幼根稳定一个月内,在特别干燥的情况下,需进行必要的喷水养护,但应特别要注意,在夏季干燥期喷水,会造成发芽期发芽率降低。

⑩施工养护所定期限内观察植物生长状况,如果发生生育不良的情况,与专业技术人员协商追喷的方法和适宜的时间。

护坡喷播植草施工方案

护坡喷播植草施工方案

护坡喷播植草施工方案一、施工前的准备工作1.确定施工地点和范围:根据实际情况,确定需要进行护坡喷播植草的斜坡区域。

2.土壤分析:进行土壤测试,了解土壤的类型、质地、含水量、PH值等,以便选择适合的草种。

3.土壤改良:如果土壤贫瘠或者有较高的含水量,需要进行土壤改良,例如加入适量的有机肥或石粉等。

4.清除杂草和砾石:将施工区域内的杂草和砾石进行清除,确保施工时的顺利进行。

二、草种选择与配方制定1.草种选择:根据施工地点的环境特点选择适合的草种。

例如,阳光充足的斜坡适合选择耐旱的禾本科植物,而湿润环境适合选择湿生植物。

2.草籽配方制定:根据草种的特点和土壤分析结果,确定合适的草籽配方。

可以根据不同草种的播种量和施工面积计算出相应的草籽用量。

三、施工步骤1.土壤施工:先将施工地坡面弄平,确保表面光滑。

然后进行土壤整平和压实,使其更易于草籽和养分的附着和生根。

2.草籽混合:将根据草种的要求和草籽配方制定的草籽混合物加入植物营养剂和土壤固持剂进行充分搅拌,以保证草籽和养分的充分混合。

3.喷播植草:使用专业的喷播设备,将植草混合物均匀地喷洒在斜坡上。

要注意喷洒过程中的均匀性和施用量的合适性,以避免草坪生长不均匀。

4.压实与浇水:使用压路机或背负式压实器在草坪表面进行轻微压实,帮助草籽与土壤更好地接触。

然后进行适量的浇水,创造湿润的环境,有助于草籽的萌发和生长。

四、施工后的养护措施1.防止破坏:施工完成后,尽量避免车辆和人员的踩踏,以免破坏草坪,保证草籽顺利生根。

2.定期浇水:在草坪生长初期,每天保持适量的浇水,保持草籽和土壤的湿润,有利于草坪迅速形成。

3.施肥养护:在草坪生长阶段,根据草种的需求适时施肥,提供养分和营养物质,促进草坪的生长和健康发展。

4.定期修剪:当草坪生长到一定高度时,进行定期修剪和刈割,保持草坪整洁,并有利于草坪的密度和质量的提高。

护坡喷播植草施工方案的实施需要根据具体情况进行调整和优化,以确保护坡效果的实现和施工的顺利进行。

护坡喷播植被施工方案

护坡喷播植被施工方案

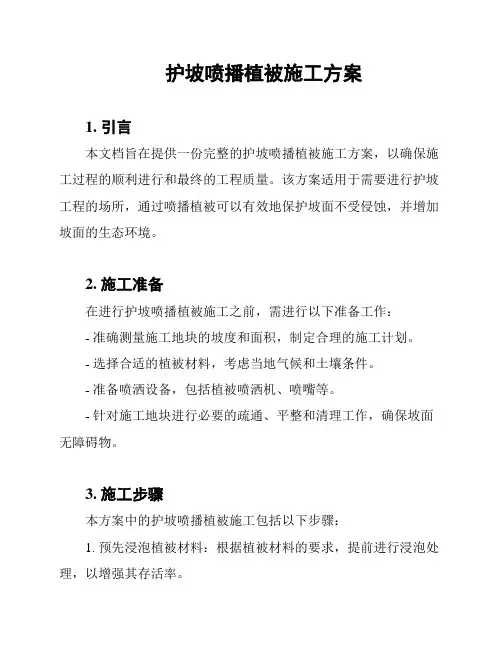

护坡喷播植被施工方案1. 引言本文档旨在提供一份完整的护坡喷播植被施工方案,以确保施工过程的顺利进行和最终的工程质量。

该方案适用于需要进行护坡工程的场所,通过喷播植被可以有效地保护坡面不受侵蚀,并增加坡面的生态环境。

2. 施工准备在进行护坡喷播植被施工之前,需进行以下准备工作:- 准确测量施工地块的坡度和面积,制定合理的施工计划。

- 选择合适的植被材料,考虑当地气候和土壤条件。

- 准备喷洒设备,包括植被喷洒机、喷嘴等。

- 针对施工地块进行必要的疏通、平整和清理工作,确保坡面无障碍物。

3. 施工步骤本方案中的护坡喷播植被施工包括以下步骤:1. 预先浸泡植被材料:根据植被材料的要求,提前进行浸泡处理,以增强其存活率。

2. 混合植被喷洒液:根据植被材料和喷洒设备的要求,将植被种子、肥料和稀释剂等混合均匀,制备喷洒液。

3. 坡面预处理:在施工前,可以根据需要进行坡面的预处理,包括松土、修整和施加草垫等。

4. 喷洒植被:使用植被喷洒机进行坡面喷播,确保植被喷洒液均匀覆盖整个施工地块。

5. 喷后覆土:喷洒完植被后,应及时进行轻微的覆土,以保护植被种子不被风吹散。

6. 养护管理:施工完成后,定期进行养护管理,包括浇水、施肥和除草等,以促进植被的生长和坡面的稳定性。

4. 安全措施在护坡喷播植被施工过程中,需注意以下安全措施:- 施工人员必须穿戴合适的个人防护装备,如安全帽、手套和防滑鞋等。

- 施工现场应设立明显的警示标志,并设置安全防护措施,防止人员误入施工区域。

- 操作喷洒设备时,需保持稳定的姿势,以防止喷洒液溅入眼睛或身体其他部位。

5. 环境保护在护坡喷播植被施工过程中,需要注意环境保护问题:- 选择适宜的植被材料,尽量避免使用对环境有害的物质。

- 在施工过程中,确保喷洒设备的正常运行,减少喷洒液的溅洒和浪费。

- 在施工完毕后,及时清理施工现场,保持施工区域的整洁。

6. 结束语本护坡喷播植被施工方案是为了保障施工质量和环境安全而设计的,希望能够为相关施工人员提供有益的参考和指导。

喷混植生植物护坡施工方案

喷混植生植物护坡施工方案

中铁十二局集团京沪高铁四标段项目经理部十四工区(DK838+115.79〜DK846+200 )喷混植生植物护坡施工方案中铁十二局集团京沪高铁四标段项目经理部十四工区二OO九年三月、工程概况 (1)、喷混植生施工方案和工艺 (1)(一)整修边坡 (2)(二).................................................................. 锚杆,挂网2(三)................................................................ 种植基材喷播2(四)................................................................ 喷播植物种子2(五)........................................................................ 覆盖2(六)........................................................................ 养护3三、喷混植生的材料 (3)(一)种植基材的选择及配法3(二)植物种子选择和配法4四、注意事项 (5)(一)喷混植生的主要技术特点5(二)喷混植生的施工特点6十四工区喷混植生植物护坡施工方案一、工程概况中铁十二局四公司京沪高铁四标段十四工区项目部位于蚌埠市内,全长8.085公里,起讫里程DK838+115-DK846+200,主要构造物有淮河特大桥尾部4640.88米,路基243.33米,蚌埠车站及其相关配套设施。

十四工区喷混植生植物护坡主要分布在蚌埠高速站。

、喷混植生施工方案和工艺喷混植生植物护坡,是在稳定岩质边坡上施工短锚杆、铺挂镀锌铁丝网后,采用专用喷射机,将拌和均匀的种植基材喷射到坡面上,植物依靠“基材”生长发育,形成植物护坡的施工技术,它可达到恢复植被、改善景观、保护环境的目的。

山体喷浆护坡施工方案

山体喷浆护坡施工方案

让培增结合一、二综合编制(基本操作:山体护坡。

用挂网,喷浆的方式,具体步骤为:先用挖土机把山坡按坡度找好,然后挂网,再在表面是喷浆做护坡就行挂网之前那个是打锚钉,先用风钻把孔钻好,然后在孔内放进钢筋再灌水泥)一、锚杆框架梁喷混植生护坡9.1技术要求框架梁采用菱型布置,节点间距4.0m,框架内喷混植生防护。

框架梁锚杆采用φ32HRB335螺纹钢制作,锚杆间距4m,垂直于坡面施作。

锚头用弯沟与框架梁主筋焊接,支架与锚杆焊接.框架梁锚杆钻孔直径110mm,采用M30 水泥砂浆灌注,注浆压力不小于0。

4MPa。

框架梁采用C30砼现场立模施工,当分段施工时预留钢筋,连接面按施工缝处理框架内采用喷混植生防护,喷混植生锚杆分为主锚和辅锚,主锚采用φ16HRB335,长2m。

辅锚采用φ12HPB235(I级),长1m.锚杆一端设置弯钩,其端部15cm及弯钩涂防锈油漆.喷混植生锚杆钻孔直径φ49mm.地下水发育时,间隔4m交错设置φ49PVC管仰斜泄水孔,孔深0.6m.挂金属网时拉紧网,网间用铁丝连接,并采用不同厚度的砼垫块来调节,使金属网与坡面保持在3~6cm。

种植混凝土基材由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方针对不同的环境地的岩土体经室内配比试验和现场试验确定。

无纺布单位重量为18g/m2。

9.2施工要求(1)锚杆锚杆施工前选择相同的地层进行拉拔试验,试验孔数不少于3孔,以验证锚固段的设计指标,确定施工工艺及参数。

试验锚杆长3m,采用单根φ32HRB335钢筋,抗拔力不小于250KN。

锚杆孔先用高压风吹洗,除去孔内泥渣,注浆安设锚杆。

锚杆的施工工序是:测量放线→清除坡面杂物→钻孔、清孔→锚杆制作→安放锚杆→注浆→锚杆框架梁混凝土→锚杆头紧固→浇注砼封头。

测量放线及清除覆土采用全站仪、钢尺按设计图纸进行放线,用小木桩标示出锚杆孔位置。

放线后由人工清除表层覆土和破碎岩块。

钻孔深度按设计孔深+0.2m进行控制,钻孔角度严格按设计图施工。

(完整版)护坡喷播景观施工方案

(完整版)护坡喷播景观施工方案

(完整版)护坡喷播景观施工方案.txt 护坡喷播景观施工方案
1. 引言
本文档旨在提供一份护坡喷播景观施工方案,以帮助施工团队按照有效的方法完成护坡喷播景观项目。

该方案在保持简单、无法律复杂性的前提下,力求提供创新且易于实施的策略。

2. 施工流程
以下是护坡喷播景观施工的基本流程:
2.1. 准备工作
- 确定施工区域的坡度和尺寸
- 清理施工区域内的障碍物和杂草
- 检查施工区域的土壤质量和水分含量
2.2. 播种准备
- 根据施工区域的特点和要求选择适合的景观植物种类
- 预先准备好喷播设备和播种工具
- 准备好所需的种子和施肥材料
2.3. 播种操作
- 将种子和施肥材料按照需要的比例混合均匀
- 使用喷播设备将混合物均匀喷洒在施工区域的坡面上
- 确保喷洒的深度和均匀度符合设计要求
2.4. 后期护理
- 根据各植物的生长周期和需求,及时浇水和施肥
- 定期检查施工区域的植物生长情况,并进行必要的修剪和除草工作
3. 安全注意事项
在进行护坡喷播景观施工时,施工团队需要特别注意以下安全事项:
- 佩戴适当的个人防护装备,如安全帽、手套和防护眼镜
- 遵守施工现场的安全规定,如围栏设置和安全标识
- 避免在恶劣天气条件下进行施工操作
- 遵守环境保护和生态保护法规
4. 总结
本文档提供了一份简单而实用的护坡喷播景观施工方案,包括施工流程、播种操作和后期护理。

施工团队应按照该方案的步骤进行施工,并注意安全事项和法规要求。

该方案旨在保持简单且易于实施,以提升护坡喷播景观施工的效率和质量。

以上为护坡喷播景观施工方案的完整版本。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

喷混植生护坡施工方案
京能十堰热电2×350MW供热机组工程
铁路专用线工程施工(B标段)
人字形截水骨架内植草护坡
专项施工方案
编制:
复核:
审批:
中铁七局集团京能十堰热电铁路专用线B标项目经理部
2016年4月
目录
一、编制依据 (3)
二、工程概况 (3)
三、施工进度、劳动力、机械安排 (3)
四、技术要求 (4)
五、施工方法 (4)
六、质量保证措施 (5)
七、安全保证措施 (6)
八、环境保护措施 (8)
九、附件 (8)
一、编制依据
1、京能十堰热电2×350MW供热机组工程铁路专用线工程施工B标段招标文件、施工图、工程量清单、答疑书等。

2、国家、交通部、铁路总公司有关安全、环境保护、水土保持的法律、规程、规则、条例。

3、国家、交通部、铁路总公司现行施工规范、规程、质量检验标准及验收规范等。

4、我方自行踏勘本标段现场及调查周边环境所获得的资料。

5、我方拥有的科学技术成果、机械设备装备情况、施工技术与管理水平以及多年来在铁路工程实践中积累的施工、科研及管理经验。

二、工程概况
本合同段路线起止里程DK4+000~电厂站(含电厂站),正线长4.233铺轨公里,站线长5.923铺轨公里。

本合同段路基边坡防护采用人字形截水骨架内植草防护。

三、施工进度、劳动力、机械安排
本标段计划2016年5月1日至2016年9月30日完成路基的土石挖方。

本标段安排1个专业防护施工队完成边坡防护,施工队拟入20人。

本标段拟投入1台挖掘机、2辆自卸汽车等机械设备来完成路基边坡防护工程。

四、技术要求
1、截水骨架由主骨架和支骨架及截水缘组成。

主骨架和支骨架采用M7.5水泥砂浆浆砌片石砌筑,截水缘采用C25混凝土板制作,具体尺寸详见大样图。

2、截水骨架的主骨架截水缘做成槽形,支骨架截水缘做成L 形,用以分流排除地表水。

3、主骨架和边坡水平线垂直,间距6m,沟底厚0.6m,沟槽宽0.4m,深0.1m,两侧沟帮厚0.1m;支骨架和主骨架成45度,按人字形铺设,垂直线路方向的间距为3m。

4、在骨架底部1m及顶部和两侧0.5m范围补充厚度内,应用M7.5水泥砂浆砌片石镶边加固,厚0.5m。

5、间距50m左右,在适当位置沿坡面设一处宽1m,厚0.5m 阶梯型M7.5水泥浆砌片石踏步,以利于养护作业。

五、施工方法
1、施工准备
施工前清刷坡面浮土,填补坑凹,使坡面大致平整。

2、施工放样
砌筑骨架前,按设计要求在每条骨架起讫点放控制桩,挂线放样。

3、开挖骨架沟槽
人工用铁锹、铁铲根据测量所放骨架沟槽线拉沟。

4、砌筑骨架
砌筑时应先砌筑骨架衔接处,再砌筑其它部位骨架,两骨架衔接处应处在同一高度。

骨架应与边坡密贴,骨架流水面应平顺。

5、植物防护
砌筑骨架完成后,在骨架内植草和种灌木护坡。

灌木栽植间距上下均为2.5m、左右均为2m。

路堤采用撒草籽间植灌木,灌木选用紫穗槐,至少要有一年的树龄,高度30-50cm。

一般栽灌木的树坑采用坑深0.25m,直径
0.2m,每坑内栽灌木为两株。

六、质量保证措施
建立质量体系,确保有效运行,建立由项目经理部到工程队自上而下的质量管理组织机构及质量保证体系,见附件。

在施工过程中自上而下按照“跟踪检测”、“复检”、“抽检”三个检测等级分别进行检测,实施工程质量全员、全方位、全过程、全要素的管理,并对各级主要领导实行工程质量终身负责制。

项目经理部设专职质检工程师,队、工班设兼职质检员。

负责施工过程中工程质量的管理和检查,落实各项工序和隐蔽工程检查工作,并严格进行自检,按规定的程序、时间上报监理工程师检查,合格签字后方可继续施工;并随时接受监理工程师或业主代表的抽查和重点检查。

1、建立技术岗位责任制,做到分工明确,责任到人,使技术管理工作有章可循,保证施工生产顺利进行。

2、做好方案优化,并报项目部审定后组织实施。

3、做好施工前的技术准备工作,认真进行现场核对,切实领会设计意图,对发现的差、错、漏、及时会同设计单位、业主和监理解决,搞好开工前的优化设计。

4、认真做好技术工作的巡查工作。

七、安全保证措施
建立强有力的安全生产保证体系,既注重根据线路特点所需的安全思想宣传教育和安全技能培训,又注重日常安全生产工作的检查、落实。

(一)安全生产保证措施
项目部成立安全管理组织机构,构建安全保证体系(见附件),由项目经理为组长的安全领导小组。

作业队相应成立安全生产领导小组,队长为组长,分工一名副队长负责具体工作。

作业队设安全室,配专职安全员。

工班内设兼职安全员。

(二)制度保证措施
1、认真贯彻国家及当地政府、业主关于安全生产的法律、法规和规定。

广泛进行安全生产教育,增强全员安全生产意识和自我防护意识,使每个职工都明确各自的安全责任制,认真贯彻执行“安全生产、预防为主”的方针,打好安全基础,形成全员参加、人人有责、全员管理的安全生产氛围。

2、加强安全管理,保障施工人员和国家财产的安全。

根据“管生产必须管安全”和“谁施工谁负责安全”的原则,建立各级安全生产责任制,分级管理,层层签定安全生产责任书,落实安全
生产责任制。

3、建立安全生产定期和不定期检查制度。

项目部每月对安全生产情况进行一次检查,每季度一次大检查,施工队每周、工班每天进行一次自检,评比打分,兑现奖罚。

4、抓好安全施工岗位培训。

开工前,对所有上岗人员实行安全意识和安全技术知识教育,把有关安全操作规程印发到工班,特殊工种人员一律持证上岗。

5、开展安全达标竞赛,落实奖罚措施。

开展安全标准工地建设活动,组织工程队与班组的两个层次的安全达标竞赛活动,做到100%达标。

6、随时接受业主、监理单位及当地安监部对安全生产的监督、检查、考评,对提出的问题,及时整改,确保安全生产。

(三)机械设备安全保证措施
1、机械设备操作人员(或驾驶员)经过专门训练,熟悉机械性能,经考试取得操作证或驾驶证后上机(车)操作。

2、机械设备操作人员和指挥人员严格遵守安全操作技术规程,工作时集中精力,谨慎工作,不擅离职守,不酒后驾车。

3、机械设备发生事故后及时检修,绝不带故障运行。

4、机械操作人员做好各项记录,达到准确、及时,严格贯彻操作制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法。

(四)施工现场作业安全保证措施
1、所有现场施工人员佩戴安全帽,特种作业人员佩戴专门的防护用具。

2、对于被允许的参观者或检查人员佩戴足够的防护用具,无关人员不得进入施工现场。

3、所有现场作业人员和机械操作手严禁酒后上岗。

4、现场施工道路的交叉处、过桥处以及道路转弯处设立安全标志,现场设置安全警示牌、安全规章制度牌,提醒施工人员加强安全意识,规范操作。

5、现有桥涵进行安全维护,确保机械、车辆安全通过。

6、大型机械作业时,不准许任何人在机械的回旋范围内进行任何工作。

八、环境保护措施
1、成立以项目经理为组长的环境保护领导小组,建立与质量安全保证体系并行的环境保护保证体系,配备相应的环保设施和技术力量,与当地政府和环保部门联合协作,全面控制施工污染,减少污水、空气粉尘及噪音污染,严格控制水土流失,达到国家环保标准。

2、施工期间按合同规定的施工范围,在保证施工顺利进行的前提下,严格限制施工人员和施工机械的活动范围,尽可能缩小作业带宽度。

3、妥善处理施工期间产生的各类污染物,对施工生产的固体废物和生活垃圾要集中处理,不能随便遗弃在野外,和当地环卫
部门进行联系,设立垃圾投放点。

防止其对附近生态环境造成污染。

九、附件
质量保证体系图
安全保证体系图
安全保证体系
思想保证提高全员意识施工技术安全规则教育
组织保证
经理部安全
领导小组
作业安全
管理小组
安全质量部
架子队
安全质量室
工班、工种
安全检查员
施工保证
开工前检查












制度保证
国家安全
法律法规
各项安全生产
标准、规程
经济保证
包保责任制
奖罚分明




安全生产目标
安全生产第一安











十二项安全生产制度:
1.安全生产责任制;
2.班前安全讲话制;
3.周一安全活动制;
4.安全设计制;
5.安全标准工地建设
制;
6.安全教育制;
7.安全技术交底制;
8.安全交接班制;
9.安全操作挂牌制;
10.安全生产检查制;
11.安全事故报告制;
12.安全生产奖惩制。

相关文档
最新文档
