河道调水方案
河道生态调水实施方案

河道生态调水实施方案一、背景。
随着城市化进程的加快和工业化的发展,河道生态环境受到了严重的破坏。
水资源的过度开发和污染导致了河道生态系统的恶化,生态平衡受到了严重的威胁。
为了改善河道生态环境,保护水生态系统,制定并实施河道生态调水方案势在必行。
二、目的。
河道生态调水实施方案的目的在于恢复和保护河道生态环境,维护水资源的可持续利用,提高水生态系统的稳定性和健康度。
三、实施方案。
1. 调整水质。
对河道水质进行监测和分析,采取相应的措施净化水质,减少污染物的排放,保障水质的安全和清洁。
2. 调整水量。
根据河道生态系统的需求,合理调整水量,保证河道生态系统的正常运转,防止水资源的过度开发和浪费。
3. 生态修复。
对受损的河道生态系统进行修复和保护,恢复植被,改善水域环境,增加生物多样性,提高生态系统的稳定性和健康度。
4. 完善管理制度。
建立健全的河道生态调水管理制度,加强对河道生态环境的监测和评估,及时调整实施方案,保证其有效性和可持续性。
四、实施效果。
通过河道生态调水实施方案的落实,可以有效改善河道生态环境,提高水资源的利用效率,保护水生态系统,增强生态系统的稳定性和抗干扰能力。
五、结论。
河道生态调水实施方案的制定和实施对于维护水生态系统,保护水资源,改善生态环境具有重要的意义。
需要各级政府和相关部门的重视和支持,广泛动员社会各界的参与,共同努力,共同保护河道生态环境,实现可持续发展的目标。
六、建议。
为了进一步推进河道生态调水实施方案的落实,建议加强宣传和教育工作,提高公众的环保意识,加强环境保护法律法规的宣传和执行,促进全社会的环保行动,共同建设美丽的生态环境。
秦淮河调水总方案

(一) 项目背景①引水水源及引水线路当前,进入内秦淮河的引水路线有5条:分别是武庙闸引玄武湖水、太平门闸引玄武湖水、七桥瓮引水泵站引外秦淮河水、新象房村泵站自流涵闸或机泵引外秦淮河水、夫子庙泮池放自来水。
其中对内秦淮河中段起冲洗作用的主要是由武庙闸和太平门闸引玄武湖水和由新象房村泵站自流涵闸或机泵引外秦淮河水两条线路。

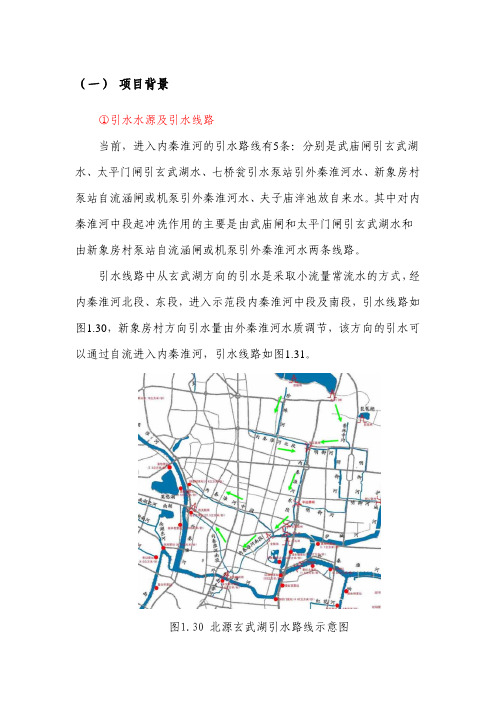

引水线路中从玄武湖方向的引水是采取小流量常流水的方式,经内秦淮河北段、东段,进入示范段内秦淮河中段及南段,引水线路如图1.30,新象房村方向引水量由外秦淮河水质调节,该方向的引水可以通过自流进入内秦淮河,引水线路如图1.31。
图1.30 北源玄武湖引水路线示意图图1.31 南源外秦淮河引水路线示意图②引水水质及数量其中上述引水线路一中,进入中段的流量大约占40%。
根据2008年和2009年的引水情况,2008年引水是6038.38万m3,2009年引水是5898万m3,连续引水量约为1.9m3/s。
玄武湖水质基本稳定在Ⅴ类以上,除总氮指标外,大部分月份全部指标达到Ⅳ类以上;内秦淮河水系顺着水流方向直至北段的竺桥,水质基本稳定在Ⅴ类以上;进入到内秦淮河中段四象桥的水质为V类~劣V类。
玄武湖水置换通过上元门和大桥两座自来水厂抽引长江水送入玄武湖,2008年平均日均引水近17万方,2009年平均日均引水近16万方,现在具备的日引水最大能力为28万方。
目前外秦淮河水质整体是V类,根据2009年监测,武定门上游的水质各项指标中,除了NH3-N和TP指标处于V类和劣V类变动,其它各项指标基本满足IV类以上。
外秦淮河水是通过秦淮新河抽引长江水以及石臼湖的自流水,其水质与抽上游水量水质有关。
根据2009年外秦淮河的秦淮新河闸和武定门闸记录,秦淮新河抽水站共抽水22040万m3,武定门闸过流为127992万m3。
引调水效果现阶段通过上元门水厂及大桥水厂的引水,玄武湖水质基本稳定在Ⅴ类以上,有部分月份全部指标达到Ⅳ类以上,玄武湖的水位能够根据需要进行调节,达到了比较理想的良性循环状态。
河道工程调度运用及度汛方案

河道工程调度运用及度汛方案一、引言随着社会经济的不断发展和人口的持续增长,对水资源的需求日益增加,而河道工程的建设和管理成为保障水资源供给和防洪抗旱的重要手段。
河道工程调度运用及度汛方案作为河道工程的重要组成部分,对于保障水资源的有效利用和防范水灾具有重要意义。
本文将分别从河道工程调度运用和度汛方案两方面进行探讨,以期为相关行业提供有益参考。
二、河道工程调度运用1. 河道工程调度概述河道工程调度是指根据地区的水资源状况以及环境的需要,合理调配水流,实现水资源合理利用的过程。
河道工程调度包括水库调度、河道闸门调度和灌溉工程调度等。
通过科学的调度,可以最大程度地保障水资源的有效利用,并且在一定程度上预防水灾发生。
2. 水库调度水库调度是指对水库库容水位、来水情况等因素进行分析和评估,制定水库库容调度计划,以保障下游的供水和防洪需求。
水库调度需要充分考虑水库的水位调节能力和来水情况,根据不同的需求,制定不同的调度方案。
在实际操作中,可以通过对水库来水情况的动态监测和完善的调度系统来实现水库调度的科学化和精准化。
3. 河道闸门调度河道闸门调度是指对河道中的闸门进行调度和管理,以实现对水流的控制和调配。
通过对河道闸门的灵活调度,可以实现对水流的合理分配,并且在一定程度上减轻水灾的发生。
河道闸门调度需要充分考虑河道的水流情况和河道闸门的承载能力,以实现对水流的精准调控。
4. 灌溉工程调度灌溉工程调度是指对灌溉工程进行科学管理和调度,以保障农业用水和提高农田水利效益。
灌溉工程调度需要充分考虑土壤水分状况和农作物的生长需要,制定合理的灌溉计划,并且通过对灌溉设施的智能化管理,实现对水资源的高效利用。
三、度汛方案1. 概述度汛方案是指根据河流汛情和预测情况,制定相应的应急措施和处置方案,以减轻洪涝灾害的影响。
度汛方案需要充分考虑河流的流量和堤防的承载能力,以制定合理的防汛措施和汛期应急预案。
2. 汛情预测汛情预测是度汛方案的重要组成部分,通过对气象、水文和地质等多方面因素的综合分析和评估,以实现对河流汛情的准确预测。
调水工程清淤施工方案范本

调水工程清淤施工方案范本一、工程概况为了保证水域的通畅和水流的正常,确保河道、湖泊和水库的功能和用途,必须进行定期的清淤工程。
本清淤工程范本适用于各种类型水域的清淤施工,并可根据具体情况进行调整和优化。
1.1 项目名称:水域清淤工程1.2 项目地点:XXX省XXX市XXX河1.3 项目内容:对XXX河进行清淤施工1.4 施工单位:XXX工程有限公司1.5 设计单位:XXX设计院1.6 监理单位:XXX监理有限公司1.7 施工周期:XX个月1.8 工程预算:XXXX万元二、工程准备阶段2.1 调查与勘察在施工前,必须对清淤水域进行全面的调查和勘察,包括水域地形、水流速度、底质情况等。
同时,需对清淤工程影响范围内的建筑、交通等设施进行勘察,确保施工期间不会对周边环境造成影响。
2.2 设计方案根据勘察结果和水域的实际情况,设计单位应制定清淤施工的详细方案,包括施工方法、工期安排、材料选用等。
设计单位要充分考虑水域周边环境和人员安全,确保施工过程中安全、高效地完成清淤工程。
2.3 采购材料根据设计方案确定的材料清单,施工单位要及时进行材料的采购工作,保证清淤施工能够顺利进行。
2.4 施工人员培训施工单位要进行相关人员的培训工作,包括操作人员和安全人员等,确保施工人员具备相关的知识和技能,做好施工安全措施。
2.5 安全防护设施准备在施工前,必须做好安全防护设施的准备工作,包括施工现场的防护网、标志牌、警示标识等,确保施工过程中安全有序进行。
三、施工阶段3.1 施工准备施工前,需对清淤施工现场进行排水和隔离工作,确保施工区域干燥和安全。
3.2 清淤工艺根据设计方案,施工单位要选择合适的清淤工艺,采用机械清淤或人工清淤等方法,确保清淤作业效果明显。
3.3 垃圾处理在清淤施工过程中,产生的垃圾和废弃物要分类处理,保护水域环境。
3.4 质量监控施工过程中,需要进行质量监控工作,对清淤工程的质量进行把关,确保施工质量达标。
永定河洪水调度方案

永定河洪水调度方案永定河是我国境内重要的河流之一,流经北京市及周边地区。
由于永定河流域地形复杂,河道纵横交错,加上降雨集中、水土流失等因素,永定河洪水灾害频发,给当地经济和社会发展带来了严重影响。
为此,政府部门制定了一套有效的永定河洪水调度方案,以减轻洪灾对当地的影响。
一、方案概述永定河洪水调度方案主要包括水文预报、洪水防控、应急处置、水利工程维护与管理等几个方面。
其中,水文预报是灾害防治的第一步,通过对永定河流域降雨、径流量等水文参数的实时监测、预报和分析,可以及时预警并制定相应的应对措施。
在此基础上,根据永定河流域的洪水情况和保护区域要求,制定出一套详细的洪水防控方案,包括巡查防守、守卫水库大坝、防汛物资储备等等,以保障当地居民的生命财产安全。
二、水文预报对于永定河洪水调度方案的制定,水文预报是至关重要的一环。
通过对永定河河道水位、水流速度等水文参数的实时监测和监管,能够及时预警和预报可能出现的洪水灾情,为制定应对措施提供准确的数据。
在永定河流域选择了几个重要的水文站点,每天定时对各项指标进行监测和分析,并及时发布水情预报通告和预警指令。
根据水位、流量、潮汐等数据,结合预报降雨、堤防和堤岸质量的情况,制定不同的预案,以应对不同等级的洪水。
三、洪水防控永定河流域是北京市中心区的重要生态区域之一,近年来发展迅速,城市化程度不断加深。
若遇到河水泛滥,可能会严重影响当地人民的生产生活,甚至可能造成生命安全危害。
因此,永定河洪水调度方案中,洪水防控是非常重要的一部分。
政府部门应及时启动应急预案,采取有效措施组织群众转移、疏散和避灾,同时充分利用各类抢险救援工具和队伍,进行堤防加固、泵站运转等防汛措施,保障永定河畅通无阻。
四、应急处置在洪水期间,政府部门应及时启动应急预案,采取措施组织群众转移、疏散和避灾。
当洪水无法控制,已经造成损害时,应加强救援力度,认真抢险救援,积极开展救护工作,最大限度地减少损失。
(完整版)河道调水方案

金坛市城区河道调水方案(初稿)为切实有效改善城区河道水质,提高城区水环境质量,进一步提升“宜居金坛”品质,现以城区河道特征、水质变化状况及水利工程设施功能等为依据,本着科学、合理、有序的原则,制定本调水方案:一、调水范围及目标调水范围和目标:充分利用现有水利工程,包括石桥水利枢纽、下坵河水利枢纽、中桥节制闸,对具备换水功能的下塘河、电胜河、老鸦塘等河道进行生态换水,科学调度、合理安排、达到改善城区河道水质,提升环境面貌的效果。
二、调水工程基本概况1、河道工程:主要涉及下塘河、电胜河、老鸦塘等。
2、建筑物工程:石桥水利枢纽、下坵河水利枢纽、中桥节制闸(1)石桥水利枢纽:泵站+节制闸组合,泵站为双向排水(正向40m³/s,反向20 m³/s),开机最低水位2.8 m(吴淞标高,下同),节制闸净宽6 m。
(2)下坵河水利枢纽:泵站+节制闸组合,泵站为双向排水(正向12 m³/s,反向3 m³/s),开机最低水位 m 节制闸净宽6 m。
(3)中桥节制闸:净宽6 m。
三、调水原则1、在确保防汛安全的前提下,充分利用现有河道、水闸、泵站等水利工程设施,向河道内引入丹金溧漕河水,促进水体流动,改善河道水质。
2、关注天气形势及发展趋势,预报强降雨时提前预降河道水位,如与防汛调度方案有冲突,应服从防汛调度方案。
3、水体的流向原则上遵循由西向东、由北向南的走向。
4、加强河道水质巡查观测力度,及时掌握水质情况,发现问题迅速处置。
四、调水报批制度城区河道调水根据季节分非主汛期、主汛期两种状况,需根据状况的不同进行不同的报批。
具体如下:1、审批制度:主汛期丹金溧漕河水位在4.6 m以上(含4.6 m)时,调水实行请示审批制度,将严格按照市防汛防汗指挥部办公室指令进行。
2、通报制度:非主汛期丹金溧漕河水位在4.6 m以下时,调水实行通报制度,即由城市防洪工程管理处根据河道水质状况自行组织调水,完成调水任务后向分管领导、相关科室书面汇报调水实施情况。
河道治理工程调度运行方案
河道治理工程调度运行方案为了保护和改善河道生态环境,保障水资源的合理利用和维护河道安全,河道治理工程的调度运行方案显得尤为重要。
本文将从河道治理工程的目标和原则、调度运行的技术手段以及河道治理工程调度中的管理与应对策略等方面进行详细介绍。
一、河道治理工程的目标和原则1.1 目标(1)确保河道的安全稳定和流量均衡,防止发生洪涝灾害,保障河道工程的功能和效益。
(2)改善水质,保护与恢复水生态环境。
(3)保障河道在农业、工业和生活用水等多方面的供水需求。
(4)促进经济社会的可持续发展和生态环境的和谐发展。
1.2 原则(1)综合治理,因地制宜。
根据不同地域和河道特点,采取各具特色的河道治理措施。
(2)科学规划,合理布局。
根据河道水利设施和生态环境的需要,制定长期的河道治理规划,并合理规划各项工程的建设顺序和时序。
(3)依法治理,民主参与。
在开展河道治理工程的过程中,严格遵守相关法律法规,保障公众的知情权和参与权。
(4)可持续利用,生态优先。
在河道治理工程中,要尽量减少对自然资源的损害,妥善利用并保护各种生态资源。
(5)科学管理,有效监控。
通过建立河道治理工程的调度运行体系,利用科学技术手段监控河道的运行状况,及时发现问题并进行解决。
二、河道治理工程调度运行的技术手段2.1 水文监测技术水文监测技术是河道治理工程调度运行的重要技术手段,它通过监测河道水位、流量、水质和降雨等信息,为河道调度运行提供数据支持。
(1)水位监测。
水位监测是通过安装水位测站,利用现代水文监测设备对河道水位进行实时监测,以反映水位的变化趋势。
(2)流量监测。
利用流量测站和流速仪器,对河道的流量进行实时监测,从而掌握河道水量的变化情况。
(3)水质监测。
通过水质监测站和水质测量设备,定期对河道水质进行监测,并根据监测结果及时调整水质治理工程的措施。
(4)降雨监测。
通过气象站和降雨监测设备,实时监测河道流域的降雨情况,为防洪调度提供数据支持。
调水工程河道施工方案模板
调水工程河道施工方案模板一、工程概况调水工程是指利用水利设施,将河流、湖泊或水库的水引入其他地区,以满足农田灌溉、城市供水、工业用水等用水需求的工程。
本方案将以某某河为对象,进行调水工程的河道施工方案规划。
二、项目背景某某河流域地处某某地区,是该地区的重要水资源之一。
然而,由于地处干旱地区,水资源短缺严重,造成了农田灌溉、城市供水和工业用水等方面的严重问题。
因此,为解决水资源问题,提高水资源利用率,需要进行调水工程,将某某河的水资源引入其他地区。
三、施工目标1. 提高地区的灌溉用水供应量;2. 增加城市供水和工业用水的供应;3. 提高地区水资源利用率,促进农业生产和地方经济发展;4. 利用调水工程解决地区干旱的问题,改善当地人民生活环境。
四、施工内容1. 水资源调查与评估:对某某河水资源进行调查,确定水质、水量等参数。
2. 水源水库筑坝:选址某某河上游,进行水库筑坝工程,将水库作为调水工程的水源。
3. 引水渠道建设:沿某某河谷地区进行引水渠道的开挖和建设,将水库的水引入其他地区。
4. 水泵站建设:在引水渠道途中,建设水泵站,用于提升水库水的流动,保证水的顺利引入其他地区。
5. 接收工程建设:在接水区域进行接收工程建设,包括水泵站、调节池等设施,将引入的水资源分配到农田、城市和工业用水等方面。
五、施工方案1. 施工流程(1)水资源调查与评估:在工程开始前,进行某某河水资源的调查和评估,确定水质、水量等参数。
(2)水源水库筑坝:选址某某河上游,进行水库筑坝工程,形成调水工程的水源。
(3)引水渠道建设:沿某某河谷地区进行引水渠道的开挖和建设,确保水的顺利引入其他地区。
(4)水泵站建设:在引水渠道途中,建设水泵站,用于提升水库水的流动,保证水的顺利引入其他地区。
(5)接收工程建设:在接水区域进行接收工程建设,包括水泵站、调节池等设施,将引入的水资源分配到农田、城市和工业用水等方面。
2. 施工技术(1)水库筑坝工程:采取坝基净化、混凝土浇筑等技术,确保坝体的安全性和稳定性。
河道治理及引调水工程方案
河道治理及引调水工程方案一、绪论河道治理及引调水工程是指通过科学的规划和建设,对河道进行改造和治理,使河道得到有效的保护和利用,为社会经济发展和人们生活提供保障。
河道治理的实施需要充分考虑工程技术、环境保护、社会经济因素等方面的因素,以保证治理工程的实施和运行不影响周边生态环境的平衡,同时能够有效地提升水资源的利用效率和防洪抗旱能力。
本文主要介绍河道治理及引调水工程的方案和实施方法。
二、河道治理方案1. 河道测绘首先,需要对待治理的河道进行详细的测绘,了解河道的地形、水流规律、土壤条件、生物环境等情况。
通过测绘可以初步确定河道的治理方向和工程范围,为后续设计和施工提供重要的依据。
2. 河道整治根据测绘结果,对河道进行整治。
主要包括清淤、疏浚、清理杂草和废弃物、修复水生态系统等工作。
通过整治,可以提高河道的通航能力、水质和生态环境。
3. 基础设施建设在河道治理过程中,需要建设相关的基础设施,如堤坝、水闸、水泵等。
这些设施将有助于提高河道的利用效率、保障沿岸人民的生活和生产用水,并能够有效地保护周边地区免受洪涝灾害的影响。
4. 生态恢复在进行河道治理时,应该注重生态环境的恢复和保护。
通过恢复水生态系统,保护生物多样性,净化水质,打造一个良好的生态环境。
5. 管理与监督河道治理需要进行全过程的管理和监督,确保工程的质量和安全。
同时,还需要加强对河道的日常管理,定期巡查河道,防止因人为疏忽而造成的污染和破坏。
三、引调水工程方案引调水工程是指通过引水或调水的方式,将水资源从丰富地区调配到缺水地区,以满足缺水地区的用水需求。
引调水工程的实施可以缓解缺水地区的用水困难,促进当地经济社会的发展。
1. 调查评估首先,需要进行调查评估,明确缺水地区的用水需求和丰水地区的水资源情况。
在评估的基础上,确定引调水工程的规模和工程范围。
2. 水源选择在确定引调水工程的实施方案时,应该选择可靠的水源。
水源的选择应充分考虑水质、水量、水源地的地质条件等因素,以确保引调水工程的可持续性和安全性。
如何解决施工排水中的河道调水问题
如何解决施工排水中的河道调水问题施工过程中的排水对于保证施工进展和质量是至关重要的。
然而,施工排水中的河道调水问题常常会给施工工程带来一系列挑战。
本文将探讨如何解决施工排水中的河道调水问题,并提供一些建议和解决方案。
一、问题分析施工排水中的河道调水问题主要包括以下方面:1. 施工过程中的河道水位调整;2. 施工排水对河道生态环境的影响;3. 施工排水对下游水位和水质的影响。
二、解决方案1. 河道水位调整河道水位调整是施工过程中常见的问题之一。
为了解决这个问题,可以采取以下措施:(1)合理规划施工进度,尽量避免在雨季施工,以减少对河道水位的干扰;(2)在施工前进行水流分析,对河道水位进行预估,确保排水工程的设计与河道实际情况相符;(3)建立定期监测制度,根据实际水位变化,及时调整排水方案,避免过度调整造成的问题。
2. 河道生态环境保护施工排水对河道生态环境的影响是需要重视和保护的。
以下是一些保护生态环境的措施:(1)在施工前进行环境评估和水生态调查,了解河道的生态特征和敏感物种分布情况;(2)采取合理的施工方式和技术措施,如人工湿地建设、水生植被植栽等,以减少对河道生态环境的影响;(3)设立生态保护区,限制施工区域,并加强监测和管理,保证河道生态环境的稳定。
3. 下游水位和水质影响施工排水对下游水位和水质的影响是需要合理控制的。
以下是一些建议:(1)进行预测性水质监测,了解施工排水对下游水质的影响,及时采取措施保证水质合格;(2)建立合理的排水系统,包括筛分、过滤、调节水位等处理措施,以控制下游水位和水质;(3)加强与下游相关单位的沟通协调,确保施工排水不会对下游用水和生态系统造成不良影响。
三、总结施工排水中的河道调水问题对于施工工程的顺利进行和周边环境的保护都具有重要意义。
通过合理规划施工进度、保护河道生态环境、控制下游水位和水质,我们可以有效解决施工排水中的河道调水问题,确保施工工程的质量和环境的稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xx城区
(初稿)
为切实有效改善城区河道水质,提高城区水环境质量,进一步提升“宜居金坛”品质,现以城区河道特征、水质变化状况及水利工程设施功能等为依据,本着科学、合理、有序的原则,制定本调水方案:
一、调水范围及目标
调水范围和目标:
充分利用现有水利工程,包括石桥水利枢纽、下坵河水利枢纽、中桥节制闸,对具备换水功能的下塘河、电胜河、老鸦塘等河道进行生态换水,科学调度、合理安排、达到改善城区河道水质,提升环境面貌的效果。
二、调水工程基本概况
1、河道工程:
主要涉及xx、电胜河、老鸦塘等。
2、建筑物工程:
石桥水利枢纽、下坵河水利枢纽、中桥节制闸
(1)xx水利枢纽:
泵站+节制闸组合,泵站为双向排水(正向40m³/s,反向20m³/s),开机最低水位
2.8m(吴淞标高,下同),节制闸净宽6 m。
(2)下坵河水利枢纽:
泵站+节制闸组合,泵站为双向排水(正向12 m³/s,反向3 m³/s),开机最低水位m 节制闸净宽6 m。
(3)中桥节制闸:
净宽6 m。
三、调水原则
1、在确保防汛安全的前提下,充分利用现有河道、水闸、泵站等水利工程设施,向河道内引入丹金溧漕河水,促进水体流动,改善河道水质。
2、关注天气形势及发展趋势,预报强降雨时提前预降河道水位,如与防汛调度方案有冲突,应服从防汛调度方案。
3、水体的流向原则上遵循由西向东、由北向南的走向。
4、加强河道水质巡查观测力度,及时掌握水质情况,发现问题迅速处置。
四、调水报批制度
城区河道调水根据季节分非主汛期、主汛期两种状况,需根据状况的不同进行不同的报批。
具体如下:
1、审批制度:
主汛期xxxxxx水位在
4.6 m以上(含
4.6 m)时,调水实行请示审批制度,将严格按照市防汛防汗指挥部办公室指令进行。
2、通报制度:
非主汛期xxxxxx水位在
4.6 m以下时,调水实行通报制度,即由城市防洪工程管理处根据河道水质状况自行组织调水,完成调水任务后向分管领导、相关科室书面汇报调水实施情况。
3、特殊状况调水制度:
当遇有重大活动或政府特殊要求时,将根据上级具体指令要求完成城区相关河道的调水任务
五、调水操作流程
在进行调水操作过程中,各河道调水方法将依据季节和状况区别对待(详见附件)。
六、其他事项
1、本调水方案自主管部门批准之日起执行。
2、城区河道调水将根据实际情况每年3月修订。
3、本方案由市城市防洪工程管理处负责解释。
附:。
