排水管道施工技术交底前言排水管道施工作为建筑工程的重要组成部分,必须要有技术上的准确把握和施工方案的细致制定。

本文将围绕排水管道施工技术交底进行详细说明,包括技术要求、施工方法和注意事项等方面的内容。

技术要求施工质量•管道安装的垂直度和水平度应符合设计要求;•管道应堵严无漏水,安装连接紧密,配合良好;•土工作业和钢筋混凝土施工应符合相关规范。

施工工序1.施工前的准备工作•对施工现场进行勘察,确定管道敷设区域范围;•确定施工区内地面的准确高程;•根据设计要求,测定排水坑井壁面的绝对高程,确定高程起点;•在排水坑井内设置垂直和水平基准线。

2.埋管道的挖掘•根据设计图纸,进行现场标准进行测量定位;•结合设计深度和规格确定挖掘深度和挖掘宽度,并根据实际情况进行修正。

3.管道敷设•保证管道垂直度和水平度的要求;•管道铺设应先沿线相互貼合,并实时修正管道的位置和高度。

4.管道连接和安装•管道的连接应严密,不得有漏水情况;•进行排水管道接口连接,并配合使用专业胶水;•确保管道两端对称平滑。

5.现浇混凝土基坑•根据设计要求和混凝土浇筑工艺流程进行施工;•现浇混凝土要保证达到设计强度和密度的要求。

施工安全•管道敷设过程中应该引导工作人员注意自身安全,防止事故的发生;•管道敷设在挖掘和扩大土方时,要避免倒塌事故的发生;•在进行施工时,应该遵循安全规程,保证现场的安全。

施工方法挖掘•确保挖掘的精度和偏差度符合要求;•当遇到强硬的岩石等,需要使用齿轮铲等强力设备解决。

排水管道敷设•对于排水管道安装,要注重管道敷设的水平度和垂直度,确保整个管道线路能够正确安装并流通;•对于复杂地形的管道安装,要事先进行现场勘察和设计,明确具体的安装方案,避免因为安装出错而影响排水效果。

连接管道•针对不同材质的管道,应该选择适当的硅胶和填充物;•接口处的胶水和填充物必须逐步填充,逐一压实;•水泥纤维纸或橡胶条等材料可以用来包裹管道,使其保持原有形状。

排水管道及配件安装安全技术交底

排水管道及配件安装安全技术交底

排水管道及配件安装安全技术交底排水管道及配件安装是建筑施工中不可避免的环节,同时也是一项比较危险的工作,因为涉及到高空作业、地下作业、零散配件的安装等。

因此,对该项安装工作进行安全技术交底,并对施工人员进行培训和考核,是确保建筑施工安全的重要步骤。

本文将对排水管道及配件安装的安全技术要求进行介绍。

安全技术要求1.高空作业安全技术排水管道的安装时,常常需要进行高空作业,比如在屋顶上或者在高楼上。

对于此类作业,必须严格遵守以下安全技术要求:•工作人员必须按照工作安全规定进行个人防护;•工作人员身体健康状况符合要求,没有心脏、呼吸系统和高血压等疾病;•工作前必须检查和确保使用的扣件、护栏等防护措施牢固可靠;•工作时需在安全带等设备的保护下进行高空作业;•工作时如遇特殊情况,须立即停止作业,并采取紧急措施。

2.地下作业安全技术在排水管道及配件安装中,一些地下作业也是必不可少的。

对于此类作业,需要遵守以下安全技术要求:•工作前必须对作业区域进行检查,确认无易塌方、危险物品等存在;•工作区必须坚实平整,设立防护措施;•工作时需配备安全绳或安全器材,以防止意外坠落等事故;•工作人员应配备适当的安全防护装备,如安全帽、防护鞋等。

3.配件安装技术在排水管道的安装过程中,经常需要进行零散配件的安装。

这些配件虽然看似细小,但安装不当同样会对整个工程的安全性造成巨大影响。

因此,需要遵守以下安全技术要求:•配件安装前,工作人员应认真检查配件的型号和参数,确保安装可靠;•安装时应按照设计方案、施工图纸要求进行,保证合理可行;•注意质量问题,通过视觉检查、手摸等方法检查安装的质量;•安装完毕后应进行线路检查,并对连接紧固件进行防松处理;•工序清晰,将工序分解为具体的步骤,并做出明显的配件标记。

安全事故处理在排水管道及配件安装的施工中,存在着各种安全隐患,有时很难避免。

因此,需要有专门的安全救援队伍,随时待命,以应对突发情况。

排水管道管道安装技术交底

排水管道管道安装技术交底

工程名称XXXXXXXXXXXXXX工程工程地址廊坊市广阳区分部名称排水工程分项名称管道安装施工单位XXXXXXXXXXXXXXXXXXXXXXX公司交底日期2024年月日鼓、接口掉角等缺陷,应修补并经验证合格后方可使用。

(具体基础厚度见下图)3.2.2、用经纬仪放出管道中心线,管道挂线安装,挂线位置与管中平齐距管外壁0.3—0.5m;3.2.3、在一般情况下插口插入方面应与水流方向一致,由低点向高点依次安装。

3.2.4、管节安装前应将管内外清扫干净,安装时应使管道中心及内底高程符合设计要求,稳管时必须采取措施防止管道发生滚动。

3.2.5、安装时,承口内工作面、插口外工作面应清洗干净;套在插口上的橡胶圈应平直、无扭曲,应正确就位;橡胶圈表面和承口工作面应涂刷无腐蚀性的润滑剂;安装后放松外力,管节回弹不得大于10mm,且橡胶圈应在承、插口工作面上。

3.2.6、由于管道承口为进水方向,管道安装从下游开始安装,朝上游连续铺设。

先将设计井段第一节管按检查井井位稳好,回填管道两侧砂基础,以提高此节管道稳定性,同时增大管道安装过程中的摩阻力。

事先在该节管管体上套好两根棉纱绳,留作以后管节撞口时用。

采用水准仪、经纬仪现场全过程对管到中心线和高程控制校核。

管道安装前挖工作坑,工作坑满足安装要求,且使双管身与砂垫层基础均匀接触。

四、季节性施工1)如遇雨天时,沟槽边坡进行防护,沟槽顶部设置截水沟,底部设集水井。

五、质量标准工程名称XXXXXXXXXXXXXX工程工程地址廊坊市广阳区分部名称排水工程分项名称管道安装施工单位XXXXXXXXXXXXXXXXXXXXXXX公司交底日期2024年月日5.1主控项目:5.1.1管道基础1)原状地基的承载力符合设计要求;检查方法:观察,检查地基处理强度或承载力检验报告、复合地基承载力检验报告。

2)砂石基础的压实度符合设计要求或本规范的规定;(压实度要求见下图)检查方法:检查砂石材料的质量保证资料、压实度试验报告。

排水管道施工技术交底记录

排水管道施工技术交底记录

排水管道施工技术交底记录交底内容:本次交底的内容主要包括排水管道施工工艺、工期安排及安全防范措施。

一、施工工艺1.1 前期准备在施工前,必须确定好施工图,并对施工现场进行踏勘,研究地形、地貌及地质情况,分析地下管道走向、管径和坡度等。

确定施工方案。

1.2 施工材料本次排水管道的施工材料主要包括:混凝土、钢筋、PVC管、水泥砂浆等。

在采购材料时,必须符合国家相关标准,以保证材料的质量。

1.3 施工方法本次施工采用的是开挖法,将地表开挖,从地下挖掘一条沟槽来完成排水管道的埋设。

在挖掘过程中,需对挖掘现场,特别是土方边坡进行保护,以免发生滑坡或崩塌。

1.4 土建施工1.4.1 开挖在开挖沟槽时,必须保证管道的设计坡度,且沟槽底部应按要求铺设砂石进行夯实;1.4.2 埋管在排水管道埋设过程中,需符合设计要求。

管道应首先安装管支架,固定管道的位置,并依据设计要求在管道上做上标距。

在管道排列时,需保证管道的通畅性,且管道接口及阀门必须与沟槽两侧垂直。

管道铺设完成后,需进行压力测试,以确定管道的质量及排水性能。

1.4.3 砌体施工在排水管道砌体施工时,应严格按照设计要求和施工规范进行。

砖块应选用合格的砖,不得有破、死、裂、疥、烧皮等缺陷。

砌筑时应保证砖缝一致,不得有短点、高低差等。

1.5 钢筋混凝土施工钢筋混凝土施工应按照施工图纸及验收规范进行,剪力墙、柱子、梁的大小及钢筋数量应按照设计图纸要求施工。

钢筋矫直时有翘曲或弯折现象,必须整根更换,质量问题需及时通报生产结构件的企业。

二、工期安排本次排水管道施工计划工期3个月。

各项工作按照施工进度表逐步推进,严格按照进度完成。

三、安全防范措施•在施工过程中,必须做好现场防范措施,确保施工现场安全无事故;•施工现场必须牢记“三防”要求,即防火、防盗、防雷击;•工人必须持有相应的操作证,施工人员必须经过安全培训,掌握安全生产常识和技能;•施工过程中必须遵守劳动保护法规,佩戴好符合要求的安全带和其它安全防护用品,确保人身安全;•施工过程中,必须按照有关规定要求做好场地、机具等相关设施的安全检查和保养管理工作,避免因机具事故、场地不合理、维修保养不到位等引起的事故。

室外雨水排水管道安装技术交底

室外雨水排水管道安装技术交底

室外雨水排水管道安装技术交底
一、安装目的
本文档旨在交底室外雨水排水管道的安装技术要求,确保管道系统的有效运行和排水功能。

二、安装位置
1. 管道应沿着建筑物外墙或主干道路铺设,确保排水畅通。

2. 管道的坡度应根据排水要求逐渐下降,以确保顺畅排水。

3. 管道距离建筑物和其他地下设施的最小安全距离应符合相关法规和要求。

三、材料使用
1. 管道材料应符合相关标准和规范,选用耐腐蚀、耐压和耐久的材质。

2. 防水材料和密封材料应选用符合标准的产品,确保接口密封可靠。

四、安装要求
1. 管道应按照设计布置的尺寸和坡度进行安装。

2. 管道连接应采用密封可靠的连接方式,避免漏水和渗漏。

3. 管道的支撑和固定应牢固可靠,能够承受正常使用和自然灾害带来的压力。

4. 管道的检修口和阀门应设置在易于维修和操作的位置,方便日常维护和清洁。

5. 安装前应对土地进行勘察,确保没有地下障碍物和不稳定的土质。

五、验收标准
1. 将管道系统与其他系统进行连接和测试,确保管道连通性。

2. 进行水压试验,确保管道系统的密封性。

3. 检查排水效果,确保排水顺畅。

4. 管道系统安全稳定,无泄漏和渗漏现象。

六、安全注意事项
1. 安装过程中严禁使用损坏的或不合格的材料。

2. 安装人员应佩戴防护装备,注意施工安全。

3. 完工后应清理施工现场,确保周边环境整洁。

以上为室外雨水排水管道安装技术交底,如有疑问请及时咨询相关人员。

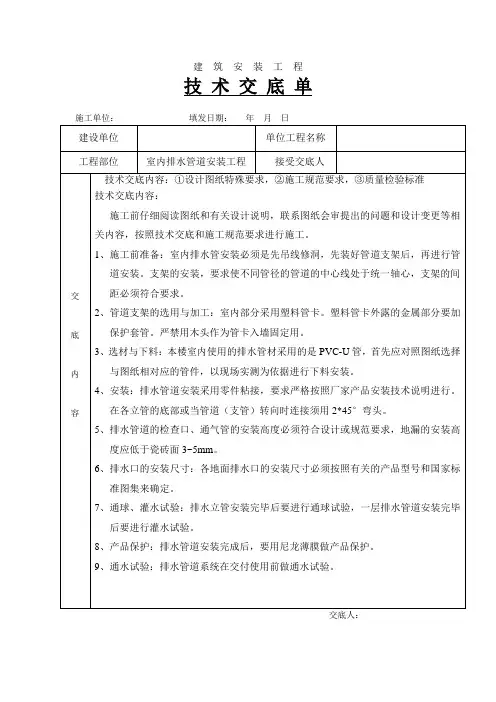

室内排水管道技术交底

室内排水管道技术交底
4、安装:排水管道安装采用零件粘接,要求严格按照厂家产品安装技术说明进行。在各立管的底部或当管道(支管)转向时连接须用2*45°弯头。
5、排水管道的检查口、通气管的安装高度必须符合设计或规范要求,地漏的安装高度应低于瓷砖面3~5mm。
6、排水口的安装尺寸:各地面排水口的安装尺寸必须按照有关的产品型号和:填发日期:年月日
建设单位
单位工程名称
工程部位
室内排水管道安装工程
接受交底人




技术交底内容:①设计图纸特殊要求,②施工规范要求,③质量检验标准
技术交底内容:
施工前仔细阅读图纸和有关设计说明,联系图纸会审提出的问题和设计变更等相关内容,按照技术交底和施工规范要求进行施工。
1、施工前准备:室内排水管安装必须是先吊线修洞,先装好管道支架后,再进行管道安装。支架的安装,要求使不同管径的管道的中心线处于统一轴心,支架的间距必须符合要求。
2、管道支架的选用与加工:室内部分采用塑料管卡。塑料管卡外露的金属部分要加保护套管。严禁用木头作为管卡入墙固定用。
3、选材与下料:本楼室内使用的排水管材采用的是PVC-U管,首先应对照图纸选择与图纸相对应的管件,以现场实测为依据进行下料安装。
7、通球、灌水试验:排水立管安装完毕后要进行通球试验,一层排水管道安装完毕后要进行灌水试验。
8、产品保护:排水管道安装完成后,要用尼龙薄膜做产品保护。
9、通水试验:排水管道系统在交付使用前做通水试验。
交底人:

排水管道施工技术交底

排水管道施工技术交底

1、表由施工单位填写,交底单位与接受交底单位各保留一份。

1、表由施工单位填写,交底单位与接受交底单位各保留一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

室内排水管道安装安全技术交底

室内排水管道安装安全技术交底

室内排水管道安装安全技术交底
1. 安全技术交底的目的和范围
本次室内排水管道安装安全技术交底的目的是为了保障施工人
员的安全,并确保排水系统的正确安装和运行。

该交底适用于室内
排水管道的安装过程。

2. 安装前的准备工作
在安装室内排水管道之前,必须进行以下准备工作:
- 制定详细的施工方案,包括材料选择、施工流程和安全措施。

- 确保施工人员具备相应的技术知识和操作技能。

- 在施工现场设置明显的安全警示标志,提醒工人注意安全。

3. 管材和接头的选择
选择适当的管材和接头是确保排水系统安全运行的重要步骤。

应根据实际情况选择具有耐腐蚀、强度合适的管材和接头,并确保
其符合相关安全标准和规范要求。

4. 安装过程中的安全措施
在安装过程中,必须采取一系列安全措施,以保障施工人员的安全。

包括但不限于:
- 穿戴适当的个人防护装备,如手套、口罩和安全鞋。

- 在施工现场设置合适的防护措施,如警示标志、警戒线等。

- 严禁使用损坏或老化的工具和设备。

- 注意施工现场的通风条件,确保空气流通。

- 防止火源接近施工区域,严禁在有易燃气体存在的环境下施工。

5. 完工验收及安全培训
室内排水管道安装完工后,应进行全面的验收,确保系统安全运行。

同时,对施工人员进行安全培训,提高其安全意识和操作技能。

结论
室内排水管道安装安全技术交底是保障施工人员安全和排水系统正常运行的重要环节。

施工人员必须遵守相关安全措施,确保安装过程安全,并及时进行完工验收和安全培训。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目
允许偏差
检验频率
检验方法
范围
点数
中线与每侧宽度
0,+10(mm)
10m
2
1挂中心线用尺量,每侧计点
厚度
0,+10(mm)
2
1用尺量,每侧计点
高程
0,+15(mm)
2
用水准仪测量
页眉内容.
共享知识分享快乐
技术交底记录C2-1表
页眉内容.
共享知识分享快乐
技术交底记录C2-1表
号编
001
工程名称
南京地铁小镇青龙片区(江宁区)龙王山大道一期、东流路一期、九河清路一期项目中乡河东路二期、排水工程
交底日期
日3年月62018
施工单位
分项工程名称
排水
交底提要
排水管道安装
钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线。)碎石砂垫层的铺设:当管道沟槽挖成,验槽达到设计要求,可以从高程样板3(碎石垫层,150mm上测出铺筑高度,插入木桩控制标高,即可进行砾石砂铺设,厚度为,铺筑前槽内不得有积水和淤泥。碎石砂以相应的管道基础4cm碎石砂最大粒径应小于宽度,进行铺筑、摊平、拍实。)管道基础施工前应修整槽底,复核标高,清除淤泥与碎石,若出现超挖,则4(采用砂砾回填,并人工夯压密实,不得使用土回填。5)在基础施工前,基底报验监理,合格后方可施工。(经监理验收符合施工规范及设计要在管道下管前应检查底标高和管道基础的质量,求后,才允许下管。每根管子及每个配件在入沟之前应除去内部杂物,检查有无裂缝、碰伤、剥落及其他缺陷,不符合质量要求的,不得使用。)根据各种管径、重量采用人工或机械下管。下管要有专人负责指挥,切实注(6下管时始终保持管身平衡均匀溜放至沟槽内,严禁将管材由沟槽边翻滚入槽内。意安全。管道基础允许偏差序号1 2 3
项目
mm)允许偏差(
检验频率
检验方法
范围
点数
槽底高程
土方
-20 +20,
两井之间
3
用水准仪测量
石方
-200,+20
槽底中线每侧宽度
不小于规定
6
挂中心线用尺量,每侧计3点
沟槽边坡
不陡于规定

用坡度尺检验每点3侧
3、管道基础施工应在路基成形再行开如在回填土路段铺设,,也应回填天然砂石到管道,.对于超挖的管沟20毫米的硬石、砖木、垃圾等杂物必须清除。管沟内的废弃构筑物,砾径超过设置一个龙门板,基础施工前,必须20m
1550 400
1650 600
800 1750
1950 1000
注意事项:。在电杆、变压器附近堆土时内不得堆土,同时堆土高度不得超过1m①基槽边1.5m
页眉内容.
共享知识分享快乐
技术交底记录C2-1表
号编
001
工程名称
南京地铁小镇青龙片区(江宁区)龙王山大道一期、东流路一期、九河清路一期项目中乡河东路二期、排水工程
交底日期
6日2018年3月
施工单位
分项工程名称
排水
交底提要
排水管道安装
,施工机具设备停放离沟槽其高度要考虑到距电线的安全距离,离槽边距离不小于1.2m。沟槽自检尺寸、标高,合格后填写工程报验单报请有关部门验槽,通距离不小于0.8m知实验室检测地基承载力。②开挖遇其它管线时,确定安全距离,并对所遇管线先进行支撑,悬吊等保护后,然后开挖土方。基槽开挖允许偏差和检验方法序号1 2 3(1)管道应尽可能铺设在原土地基上并确保管道基础下为天然砂石回填,挖管槽基础标高,)在沟槽开挖完毕后,在槽口上方每隔2(及时复核高程样板标高,以控制挖土、垫层和基础面标高。龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心
共享知识分享快乐
技术交底记录C2-1表
号编
001
工程名称
南京地铁小镇青龙片区(江宁区)龙王山大道一期、东流路一期、九河清路一期项目中乡河东路二期、排水工程
交底日期
6日年3月2018
施工单位
分项工程名称
排水
交底提要
排水管道安装
交底内容:一、施工准备技术准备1.
)施工前做好施工图纸的会审1)施工测量:办理测量交接手续和复测工作,并完成护桩及加密桩的引测。2)对原材料和半成品检验试验工作已完成。3材料要求2.
页眉内容.
共享知识分享快乐
技术交底记录C2-1表
编号
001
工程名称
南京地铁小镇青龙片区(江宁区)龙王山大道一期、东流路一期、九河清路一期项目中乡河东路二期、排水工程
交底日期
日月62018年3
施工单位
分项工程名称
排水
交底提要
排水管道安装
置须经监理复核。根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白灰划线来控制,在沟槽检查井位置的两侧设置控制桩,并记录两桩至检查井中心的距离,以备校核。2、沟槽开挖和支护根据本项目所处地地质情况,采用机械开挖,开挖之前,既有道路结构层先采用破20cm碎锤破除;土方开挖时,在设计槽底高程以上保留一定余量,避免超挖,槽底以上人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,挖除的土石采用运输车运至指定的弃土场,沟槽要保持干燥,修整好底面,立即进行基础施工,根据设计图纸,采用以下方法进行施工:机械挖槽应确保槽底土壤不被扰动⑴基坑开挖时直接采用机械挖槽人工配合清底,基槽,开挖前应探明地下管线情况,在核实现状排水设施标高与设计相符后方可动工。值表取值。开挖必须严格控制槽底高程和宽度,防止超挖。详见开挖沟槽宽度表B)值(单位:mm开挖沟槽宽度表B沟槽宽度()mm)mm管径(1350 300
机具设备3.
)设备:切管机、供电设备、管接头等。1 2)工具:吊具、探尺、钢卷尺、盒尺、角尺、水平尺、铅笔等。4.作业条件1)沟槽已开挖完成,并经过监理验收合格。)施工机具、工具及材料已到场。2)夜间照明设施已就位。3管道施工二、工艺流程1.测量放线→沟槽开挖及支护→管道基础施工→管道安装→检查井砌筑→闭水试验→沟槽回填→雨水口、支管、检查井井盖及井座施工、测量放线1根据设计图,测设管道中心线和井中心位置,设立中心桩。管道中心线和井中心位
)工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证1明文件。)工程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准2
和设计要求。)所有材料进入施工现场时应进行品种、规格、外观验收。包装应完好,表3
面无划痕及外力冲击破损。)主要器具和设备必须有完整的安装使用说明书。4、管件、粘接剂、)管道使用的配件的压力等级、尺寸规格等应和管道配套。5橡胶圈及其它附件等应是同一厂家的配套产品。
相关文档
最新文档
