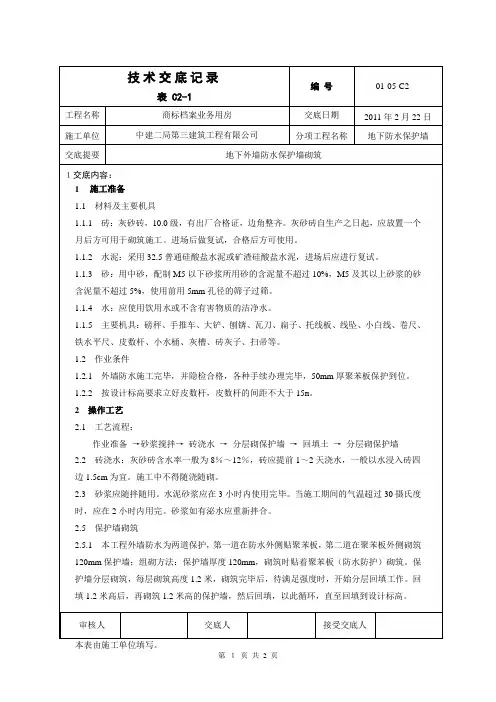

地下室外墙防水保护墙砌筑
地下外墙防水保护墙砌筑

1.1.5主要机具:磅秤、手推车、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖灰子、扫帚等。
1.2作业条件
1.2.1外墙防水施工完毕,并隐检合格,各种手续办理完毕,50mm厚聚苯板保护到位。
1.2.2按设计标高要求立好皮数杆,皮数杆的间距不大于15m。
2操作工艺
2.1工艺流程:
作业准备→砂浆搅拌→砖浇水→分层砌保护墙→回填土→分层砌保护墙
2.2砖浇水:灰砂砖含水率一般为8%~12%,砖应提前1~2天浇水,一般以水浸入砖四边1.5cm为宜。施工中不得随浇随砌。
2.3砂浆应随拌随用。水泥砂浆应在3小时内使用完毕。当施工期间的气温超过30摄氏度时,应在2小时内用完。砂浆如有泌水应重新拌合。
2.5保护墙砌筑
2.5.1本工程外墙防水为两道保护,第一道在防水外侧贴聚苯板,第二道在聚苯板外侧砌筑120mm保护墙;组砌方法:保护墙厚度120mm,砌筑时贴着聚苯板(防水防护)砌筑。保护墙分层砌筑,每层砌筑高度1.2米,砌筑完毕后,待满足强度时,开始分层回填工作。回填1.2米高后,再砌筑1.2米高的保护墙,然后回填,以此循环,直至回填到设计标高。
2.5.2砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。砌筑时应随砌随将舌头灰刮尽。
3质量标准
3.1.1砖的品种、强度等级必须符合要求。
5.1进入施工现场必须戴好安全帽,系好下颚带。
5.2防水保护墙的每次砌筑高度不得大于1.2米。
地下室外墙防水保护层

工程名称广元金橄榄广场二期建设单位广元市蜀北橄榄油开发有限责任公司监理单位中国轻工设计成都有限公司项目管理分公司施工单位四川省第一建筑工程公司交底部位地下室外墙交底日期交底人签字接受人签字交底内容:地下室外墙聚苯挤塑板、砖砌防水保护层施工技术交底1、材料要求1.1 砖的品种、强度等级必须符合设计要求,并应规格一致,有合格证和试验单,本砖胎膜采用120×240×53 的页岩实心砖砌块。
1.2 砂宜用中砂,并通过5 ㎜筛孔。
含泥量不超过5%,不得含有草根等杂物。
1.3 水泥用32.5R 普通硅酸盐水泥,有性能复试报告单。
2、主要机具2.1 砂浆搅拌机2.2 筛砂机2.3 储沙浆桶(斗)2.4 斗车2.5 各砌筑用具2.6 塔吊配合运输各种材料3、工艺流程:20厚1:3水泥砂浆找平层→SBS防水卷材施工完成→粘贴30厚挤塑聚苯板→20厚1:3水泥砂浆保护层→M5水泥砂浆砌筑120厚页岩实心砖保护层→回填土夯实4、施工工艺:1、弹控制线:根据建筑标高控制线及平面控制线在墙面弹出垂直控制线。
2、清理地下室挡土墙外围止水螺杆,处理基础。
保证基础平整、洁净。
3、1:2.5水泥浆找平层干后刷冷底子油2遍,且保证外墙每处都刷有冷底子油。
4、满铺3厚自粘聚酯胎改性沥青防水卷材,短边搭接不少于15mm,长边搭接不少于10mm。
工程名称广元金橄榄广场二期建设单位广元市蜀北橄榄油开发有限责任公司监理单位中国轻工设计成都有限公司项目管理分公司施工单位四川省第一建筑工程公司交底部位地下室外墙交底日期交底人签字接受人签字5、3厚自粘聚酯胎改性沥青防水卷材铺贴完毕后自检,自检合格后请甲方、监理及质检站做隐蔽前的验收。
验收合格后进入下道工序。
6、用素水泥浆加5%建筑胶水满粘30厚的聚苯挤塑板,挤塑板粘贴不得产生缝隙。
上下两排挤塑板应竖向错缝板长1/2,保证最小错缝尺寸不小于200mm。
容重为32KG/M3。
施工前必须进行防水隐蔽验收,由项目部、监理、业主代表参加,并拍照做好影像资料。
地下室外墙砖砌体施工方案

地下室外墙砖砌体施工方案1. 引言地下室外墙砖砌体施工是建筑工程中一个关键的步骤,它不仅能够美化建筑外观,还能够提供保护和隔离的功能。
本文将介绍地下室外墙砖砌体施工的方案,包括施工准备、砌筑方法和注意事项等内容。
2. 施工准备在进行地下室外墙砖砌体施工之前,需要进行以下准备工作:•砌砖材料:选择合适的砖块和砂浆,确保其质量符合相关标准。
•施工工具:准备好砖砌工具,如砖镐、砖钳、砂浆铲等。
•施工人员:安排经验丰富的砌筑工人进行施工。
•安全措施:确保施工现场的安全,如设置安全警示标志、穿戴安全防护装备等。
3. 施工方法地下室外墙砖砌体的施工一般采用钢筋混凝土墙体结构,其砌筑方法包括以下步骤:3.1 基础处理首先,需要对地下室外墙的基础进行处理,包括清理和防水处理。
清理基础上的土石杂物,并确保基础表面干净。
然后,在基础表面涂刷防水涂料,以提高墙体的防水能力。
3.2 布置参考线在基础处理完成后,根据设计要求,利用水平仪等工具在墙体上布置参考线。
参考线的作用是指导砖块的砌筑位置,确保墙体的垂直度和水平度。
3.3 砌筑砖墙根据参考线的指引,开始砌筑砖墙。
首先,将适量的砂浆涂在基础上,再将砖块按砌筑序列放置在砂浆上,注意保持砖与砖之间的垂直度和水平度。
砖与砖之间的缝隙应保持一致,并使用砂浆填充缝隙。
3.4 翻转角部位处理在墙体的翻转角部位,需要特殊处理。
可使用特制的转角砖块或将砖块剖切成适当的形状进行砌筑,以保持墙体的完整性和外观。
3.5 处理门窗洞口在墙体上的门窗洞口位置,需要进行专门处理。
首先,根据设计要求设置门窗洞口的位置和尺寸。
然后,根据洞口的尺寸剪裁砖块,并按砌筑序列进行砌筑。
洞口周围的砖缝可使用金属网和砂浆进行加固。
4. 注意事项在进行地下室外墙砖砌体施工时,需要注意以下事项:•砖块的选择:选择符合设计要求和施工标准的砖块,确保其质量合格。
•砂浆的搅拌:搅拌砂浆时,应按照比例加入水和砂浆材料,并充分搅拌均匀。
地下室负二层外墙防水120厚砖墙体保护层施工方案

地下室负二层外墙防水120厚砖墙体保护层施工方案一、概述1.设计要求:确保地下室负二层外墙的防水性能,保护墙体免受水分渗透和侵蚀。
2.施工材料:包括120厚砖、防水涂料、增强网格布、防水涂料嵌条等,具体材料根据实际情况而定。
3.施工工艺:主要包括墙体清洁、防水涂料底涂、增强网格布粘贴、防水涂料涂刷、防水涂料嵌条等。
二、施工步骤1.地下室负二层外墙清洁清除墙体表面的尘土和油污,确保墙体清洁干燥。
2.防水涂料底涂在干净的墙体上涂刷一层防水涂料底涂,填充墙体表面的细小孔洞和不平整面,提高涂层附着力。
3.增强网格布粘贴将增强网格布按照设计要求剪裁好,并用防水涂料粘贴在墙体表面。
注意网格布的平整度和紧贴性,确保其有较好的力学性能和耐候性。
4.防水涂料涂刷在增强网格布粘贴完毕后,进行一至两遍的防水涂料涂刷。
涂刷时要均匀、一致,确保涂层的厚度和均匀性。
每遍涂刷需要间隔一段时间,等待涂料充分干燥。
5.防水涂料嵌条涂刷完最后一遍涂料后,待干燥至能承受嵌条的重量,在墙体表面用防水涂料固定嵌条,以增加涂层的强度和稳定性。
6.防水涂料修复经过一段时间使用后,如出现涂层的破损或损坏,应及时进行涂料修复,保持涂层的完整性和持久性。
三、施工注意事项1.墙体施工前,应对墙体进行检测和评估,确保墙体结构完好无损,无裂缝和松动部分。
2.防水涂料的选择应根据实际情况和设计要求来确定。
涂料的质量和性能应符合要求,并经过相关的质量检测。
3.增强网格布的质量也需要符合要求,应具有较好的韧性和抗拉强度,确保其在墙体上的粘贴和固定不易脱落。
4.涂料的施工需要注意涂刷厚度和涂刷次数,确保涂层的厚度均匀一致,以提高抗渗透性和耐久性。
5.涂料施工时的环境温度和相对湿度应符合涂料施工要求,避免在高温、低温或湿度过大的环境下施工,影响涂料的固化和干燥时间。
6.施工过程中要注意安全,避免发生意外事故。
同时,对施工现场进行管理和整理,保持清洁。
7.施工结束后,应对涂层进行检测和验收,并做好相应的记录和档案。
地下室外墙防水保护层三种做法优缺点比较_刘兰凤

12
●建筑知识
地下室外墙防水保护层 三种做法优缺点比较
□刘兰凤
现 行 《 地 下 工 程 防 水 技 术 规 范 》 (GB 50108—2008)和 10J301《地 下 建 筑 防 水 构 造 图集》中,地下室外墙外防外贴防水材料的 保护层有三种做法,即砖保护墙法、软保护 层法和水泥砂浆保护层法。
一、 砖保护墙法
缺点→ (1) 当地下室埋深较大时 , 砖墙保护层
与主体之间无拉结,如果砌筑过高有倒塌的 危险,施工存在较大安全隐患。
(2) 施工作业时间较长, 且作业层在基 槽内,交叉作业,坠物伤人概率增大。
(3) 施工工期较长, 影响后ห้องสมุดไป่ตู้回填土交 叉作业,工程进度慢。
(4) 材料费及人工费较高。
二、 软保护层法
优点→ (1) 材料较轻,操作简便安全。 采用点粘
法施工进度快。 (2) 交叉作业时间短。
缺点→ (1) 材料较软,采用点粘法时 ,回填时容
易碰坏和碰掉。 (2) 对有嵌固要求的地下室 , 有些地区
的图纸审查中要求不得采用软保护层法。
三、 水泥砂浆保护层法
常用 20 mm 厚的 1∶2.5 水泥砂浆。 优点→ 容易操作。 缺点→ 对防水材料有要求,如果是光面的防水 材料,一般无法采用水泥砂浆保护。
砖保护墙法一般是采用粘土砖或非粘 土砖砌筑,厚度由设计人员确定。 非粘土砖 保护墙与主体结构之间宜留 30~50 mm 宽缝 隙,并用细砂填实。
优点→ (1) 能较好地保护防水材料 , 防止回填
土时铲车磕碰以及回填土中砖头、瓦块等尖 锐物对防水材料造成损伤。
(2) 因为砖墙属刚性材料 , 能保证回填 土与外墙紧密结合,较好地满足地下室的嵌 固要求。
地下室防水保护墙

四、关键部位
砌体与卷材之间填充密实不留空隙,随砌随填塞砂浆。
项目(专业)技术负责人
交底人
接受人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制
技术交底记录
日期:2007年6月3日鲁JJ-005-
五、质量标准
1、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用具是否齐全,经检查符合要求后才可施工。
2、上下脚手架应走斜道。
3、砌砖使用的工具应放在稳妥的地方,斩砖应面向墙面,工作完毕将脚手板和砖墙上的碎砖灰浆清扫干净,防止掉落伤人。
4、砖运送使用溜槽,注意一次下料不可过多,导致砖掉出槽外伤人。
3、原料运输车辆不得超量装载,砂子最高点不得超过槽帮上缘。
4、每天下班之前拌制的砂浆必须用完,脚手架的落地灰清理干净。
5、每天将脚手架下的碎砖来清理干净,并运至不可回收利用无毒无害废弃物存放地点。
6、将运输道路清理干净。式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制
技术交底记录
日期:2007年6月3日鲁JJ-005-
工程名称
天元商务大厦
施工单位
天元建设集团有限公司
交底部位
地基与基础
工序名称
地下室防水保护墙
交底提要:
一、设计要求;二、所用材料品种、规格和质量要求;三、操作规程要点,施工工艺要求,工序搭接要求;四、关键部位;五、质量标准;六、容易出现的质量问题及质量保证措施;七、成品保护措施;八、保证施工措施及注意事项;九、施工现场管理、文明施工和环境保护要求。
9、严禁运转中把工具伸进搅拌筒内扒料。
地下室外墙防水保护层

地下室外墙防水保护层地下室外墙防水保护层基本种类:1、砌体保护墙,效果最好,但要注意墙体要砌在结构底板的挑出端,以防地基沉降造成保护墙与防水层之间的相对滑移。
2、聚苯乙烯泡沫塑料板(普通或挤塑板),施工时特别注意回填土必须分层打牢,不得石块冲击毁坏泡沫板。
3、水泥砂浆保护层,防水材料上很难进行砂浆抹面,在高度较低时可以选用。
4、其他例如木板、聚乙烯泡沫卷材等也可以用。
地下室外墙防尘保护层结构作法:1、铺设混凝土地下室外墙模板必须采用一次性止水螺杆紧固。
地下室外墙按建议南武线施工缠、后淋拎。
施工缠或后淋拎处须用钢板网临时堵住,并按规定设置止水带。
模板留出清扫口,合模前对墙体内垃圾及时清理。
严格控制混凝土的坍落度,混凝土的供应必须及时,严禁发生施工冷缝。
拆模后应当特别注意全面覆盖、及时保洁。
外墙拆模时间不必过早(应带模7d),保洁时间不少于14天。
养护结束后,及时割除一次性止水螺杆,并用聚合物水泥砂浆将螺杆端头封闭。
2、对拉螺杆处理按时程”一次性木患螺杆节点处置”继续执行。
3、瑕疵加固防水层施工前应对混凝土外墙缺陷认真修补,确保基层满足防水层施工要求。
对通常瑕疵和裂缝宽度大于0.2mm的混凝土表面裂缝、气孔和通常瑕疵,先用混凝土加固胶充填补平,等待潮湿后雕琢平坦。
当裂缝宽度超过0.2mm时,可在混凝土表面开槽埋管,采用压力灌浆的方法对混凝土裂缝进行修补。
压力灌浆应由专业公司施工,同时在施工前项目部应组织相关单位对专项施工方案进行审查。
4、防水附加层防尘额外施工前,应付外墙基层雕琢平坦,对瑕疵加固顺利完成,螺杆凹槽已处置平坦。
在外墙施工缝、后浇带、底板与外墙转接处、螺杆等位置按要求施工防水附加层。
5、防水层防尘额外层环评合格后,施工不大于2mm薄聚氨酯防尘涂膜,或不大于4mm薄卷材防水层。
6、防尘保护层施工30厚聚苯板防水保护层。
当地下室水位较低,同时环评容许时,可以使用砖120薄的非粘土砖墙搞防尘保护层。
地下室防水施工方案

地下室防水施工方案
地下室采取全防水处理,保护墙为50mm厚聚苯板。
采用聚酯胎基双层SBS 改性沥青防水卷材。
(1)基础底板侧边防水层采用外防内贴法;抗压板上、地下室外墙防水层采用外防外贴法。
其构造如下图所示:
(2)基础底板防水施工工艺流程:浇筑混凝土垫层→砌筑保护墙→抹找平层→满刷底涂料一道→铺贴防水卷材→防水保护层。
(3)地下室外墙防水施工工艺流程:清理基层→满刷底涂料一道→铺贴防水卷材→铺50厚聚苯板保护层→土方回填。
(4)卷材使用前将表面的防粘物清理干净后立放在通风良好处待用。
(5)抹找平层时,转角处阴阳角均应做成圆弧,圆弧半径不得小于50mm。
(6)基础底板防水层施工时,先铺贴板侧防水层后铺贴板底防水层,接茬设在板底,并在侧面与立面转角处加贴防水附加层。
(7)抗压板上、地下室外墙防水层施工时,先铺贴抗压板上防水层后铺贴墙体防水层,接茬设在抗压板上。
(8)为防止基础四周防水卷材甩头在下道工序施工过程中受到破坏,采用混合砂浆砌两皮砖做甩头保护。
(9)为防止绑筋时碰掉防水保护层,划破四周墙立面的防水层,绑筋前在靠墙内侧临时布设纤维板,保护防水层,随绑筋随拆除。
(10)立面卷材铺贴时,压在临时保护墙里的卷材接头剥出后,将表面浮灰清理干净,有局部损伤处应及时修补。
(11)墙体防水卷材铺贴自下而上采用满粘法施工,其长、短边搭接宽度不小于100mm。
(12)外墙防水层做完一步立即回填一步。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、严禁从边坡上往下抛砖,防止误伤施工人员,或碰撞到防水层,造成防水层破坏,吊运砂浆应落实专人指挥。
5、土方回填部位应避免与保护墙同时施工,防止发生意外伤害。
6、防水墙采用页岩标准砖,M7.5水泥砂浆砌筑120厚墙,每隔6~8m设20mm宽变形缝,保护墙与防水层之间应填实砌筑砂浆,一次砌筑高度不大于1.5m,每步砌筑高度控制在3m,待回填好后再向上砌筑。
7、严禁酒后上班作业,夜间施工应由足够的照明。
8、做到工完场地清。
项目(专业)
技术负责人
交ቤተ መጻሕፍቲ ባይዱ人
接受交底人
安全技术交底记录
2012年3月4日鲁JJ-005-□□□
工程名称
临沂万和中央广场1#楼
施工单位
江苏省苏中建设集团
交底部位
1#楼外墙
工序名称
防水保护砖墙
交底摘要:
交底内容:
1、由于该部位属于边回填边砌筑,应注意边坡的土方稳定,防止发生土方坍塌事故。
2、砌筑保护前应对墙面防水进行检查,发现有破损的部位,应由防水工修补完成后,再进行砌筑。
