小学二年级《体育与健康》第一学期教学进度表
65
1、体育常识:怎样搬运体育器材
2、室内活动:拍拍手
66
机动
67
机动
68
机动
二年级上学期体育课教案
第1课
教材
1、队列队形、立正、稍息、集合、解散。2、游戏:快快集合
教学目标
1、通过本次课的学习使学生基本掌握整队的方法和要领
2、培养学生身体的正确姿势,发展空间体位感觉。
3、培养学生的纪律性,组织性和集体主义精神。
2、学生练习时精神饱满整齐一致。
组织:(同上)
教法:
1、教师讲解游戏规则。
2、教师做示范。
3、学生进行游戏活动。
要求:
学生认真听游戏方法和规则并注意安全。
中
中
25’
结束
部分
1、整队
2、放松活动:放松操
3、小结
4、回收器材
教法:师生同乐
要求:充分放松,心情愉快。
小
5’
教学
器材
体操凳2条
预计
练习
密度
教学提示
2、游戏:双脚夹பைடு நூலகம்跳
八
29
1、跳跃:助跑几步,一脚起跳,双脚落入沙坑(二)
2、游戏:障碍赛跑
30
1、跳单绳(一)
2、游戏:叫号赛跑
31
1、跳单绳(二)
2、游戏:十字接力
32
1、跳大绳
2、游戏:30秒计时跳单绳
九
33
1、篮球游戏:看谁玩的花样多
2、游戏:蛇形接力赛
34
1、篮球:原地双手头上投篮(一)
2、游戏:单脚跳接力
小学二年级《体育与健康》第一学期教学进度表
周次
课次
教学内容
备注
一
1
1、队列队形、立正、稍息、集合、解散。
2、游戏:快快集合
2
1、队列练习(向中看齐、向右看齐)
2、游戏:快速反应
3
1、队列队形:原地间转法。
2、游戏:穿过小树林。
4
1、复习队列队形
2、游戏:大鱼网
二
5
1、基本体操:复习广播体操(预备节-3)节;
教学反思
二年级上学期体育课教案
第2课
教材
1、队列练习(向中看齐、向右看齐)2、游戏:快速反应
35
1、篮球:原地双手头上投篮(二)
2、游戏:绑腿接力
36
1、学习武术的三种基本手型:拳、掌、勾
2、游戏:快快集合
十
37
1、学习武术的三种基本步型:并步、弓步、马步
2、游戏:快快集合
38
游戏课:1、踏石过河
2、攻关
39
奔跑跳跃游戏:1、单脚跳接力;
2、迎面接力;
40
游戏课:1、端水平衡比赛
2、障碍赛跑
2、游戏:传球接力(顶上,胯下传球)
24
1、投掷:持轻物掷远(二)
2、游戏:赶鸭子
七
25
1、投掷:持轻物掷远(考核)
2、游戏:大鱼网
26
1、跳跃:立定跳远
2、游戏:迎面接力跑
27
1、跳跃:助跑几步,在踏跳区(50~60厘米)起跳
2、民间游戏:踢毽子
28
1、跳跃:助跑几步,一脚起跳,双脚落入沙坑(一)
2、游戏:托球走
52
1、跳单绳
2、游戏:叫号赛跑
十四
53
1、一分钟计时跳单绳(二)
2、游戏:十字接力
54
1、跳大绳
2、游戏:一分钟计时跳单绳
55
1、篮球:原地运球--熟悉球性(一)
2、游戏:篮球混合接力
56
1、篮球:原地运球(二)
2、游戏:单脚跳接力
十五
57
1、篮球:原地双手地滚传接球
2、游戏:绑腿接力
二、游戏:快快集合
规则:
1、必须按信号散开,集合站队时要迅速。
2、分散和集合队伍时不准推人、拉人、冲撞他人。
组织:(如图)
×××××
×××××
×××××
×××××
◎
教法:
1、教师做完整正确示范,讲解动作和要领。
2、学生模仿练习。
3、学生独立完成。
4、学生展示,教师个别指导。
要求:
1、学生认真听动作方法和要领。
×××××
◎
要求:集合快、静、齐
组织:如图
×××××
×××××
×××××
×××××
◎
教法:
1、教师带领学生一起做游戏。
2、教师做热身操的讲解和示范。
师生一同练习。
小
中
3’
7’
结构
教学内容
组织教法与要求
强
度
时
间
基
本
部
分
一、队列队形
立正、稍息、集合、解散:
重点;挺胸抬头。
难点:腿要伸制直,体要正动作要迅速。
58
1、篮球:原地双手抛接球
2、游戏:跳垫子游戏
59
1、学习武术的三种组合动作
2、游戏:接力赛跑
60
1、学习武术的基本组合动作(二)
2、游戏:快快集合
十六
61
游戏课:1、钻圈赛跑
2、攻关
62
奔跑跳跃游戏:1、单脚跳接力;
2、迎面接力;
63
游戏课:1、冲过火力网
2、抢种抢收
64
1体育常识:课堂常规
2室内活动:猜人入座
2、游戏:绕木棒运动;
11
1、基本体操:新授徒手操(7-8);
2、游戏:挑战应战;
12
1、基本体操:复习徒手操(1-8)节;
2、游戏:加球接力;
四
13
1、技巧:前后滚动;
2、游戏:障碍赛跑;
14
1、技巧:前后滚动(复习巩固);
2、游戏:绕木棒运动;
15
1、技巧:前滚翻
2、民间游戏:跳橡皮筋
16
1、技巧:前滚翻(复习巩固)
十一
41
1、走跑交替;
2、游戏:单双脚跳圈;
42
1、跑:30米加速跑
2、游戏:搬运接力
十一
43
1、跑:30米快速跑
2、游戏:看谁投得远
44
1、跑:30米跑(考核)
2、游戏:传递实心球
十二
45
1、2分钟定时跑
2、游戏:老鹰捉小鸡
46
1、投掷:持轻物掷准
2、游戏:黄河长江
47
1、投掷:持轻物投过2~3米高的横绳
2、端水平衡比赛
五
17
1、走:各种姿势的走
2、韵律活动
18
1、走:用各种正确姿势的走;
2、游戏:迎面接力
19
1、跑:直线跑
2、游戏:传递实心球
20
1、跑:听各种信号直线跑
2、游戏:传递实心球
六
21
1、跑:400~600米自然地形跑
2、游戏:拍球比多
22
1、投掷:沙包
2、民间游戏:扛圈赛跑
23
1、投掷:持轻物掷远(一)
2、游戏:传球接力(顶上,胯下传球)
48
1、投掷:持轻物投过2~3米高的横绳(二)
2、游戏:赶鸭子
十三
49
1、跳跃:助跑几步,一脚起跳,双脚屈膝落地
2、游戏:障碍赛跑
50
1、跳跃:助跑几步,屈腿跳过30~40厘米高的横绳(一)
2、游戏:大鱼网
51
1、跳跃:助跑几步,屈腿跳过30~40厘米高的横绳(二)
2、游戏:守卫红旗;
6
1、基本体操:复习广播体操(4-6)节;
2、游戏:报数比赛;
7
1、基本体操:复习广播体操(7-9)节;
2、游戏:春种秋收;
8
1、基本体操:复习广播体操(预备节-8)节
2、游戏:穿称门
三
9
1、基本体操:新授徒手操(1-3);
2、游戏:改换目标;
10
1、基本体操:新授徒手操(4-6);
结构
教学内容
组织教法与要求
强
度
时
间
准
备
部
分
一、课堂常规
1、体育委员整队、集合,清查人数;
2、师生问好;
3、宣布课的内容。
二、准备活动
1、集中注意力游戏:谁先归队
2、简单热身操。
(1)伸展运动
(2)下蹲运动
(3)踢腿运动
(4)体转运动
(5)跳跃运动
(6)全身运动
组织:四列横队
×××××
×××××
×××××
人教部编版小学体育二年级(上册)教学计划及进度表
人教部编版小学体育二年级(上册)教学计
划及进度表
教学计划
第一单元:认识身体
- 课程目标:通过认识身体各部位的名称和功能,培养学生对
自身身体的关注和保护意识。
- 教学内容:
- 识记身体各部位的名称:头、肩膀、膝盖、脚等。
- 研究身体各部位的功能和用途。
- 研究做保护和保健身体的动作。
- 教学步骤:
- 引入课题,激发学生对身体的兴趣。
- 研究身体各部位的名称和功能,通过游戏和动画视频等情景
教学。
- 练做保护和保健身体的动作,进行小组活动和身体感知游戏。
- 总结课程内容,反馈学生的研究成果。
第二单元:基本运动技能
- 课程目标:培养学生掌握基本运动技能,提高他们的协调能力和运动能力。
- 教学内容:
- 研究跑步、跳跃和投掷等基本运动技能。
- 练不同运动技能的组合应用。
- 发展学生的协调能力和运动感知。
- 教学步骤:
- 引导学生进行热身活动。
- 教学跑步、跳跃和投掷等基本运动技能,进行示范和练。
- 练不同运动技能的组合应用,进行小组活动和比赛。
- 总结课程内容,鼓励学生的努力和进步。
进度表
以上是人教部编版小学体育二年级(上册)的教学计划及进度表。
根据这个计划和进度,学生们将在不同单元中学习各种体育知识和
技能,培养身体素质和团队合作能力。
小学二年级上册体育与健康教学工作进度表
游戏:打活动靶
3.复习巩固第三套广播操
4.基本跳法:速度跳绳(二)
4
6
10月7日~10月11日(12日补班)
国庆节
1.单人基本跳法:开合跳(三)
1
7
10月14日~10月18日
1.坐立行我最美 游戏:比姿势
2.队列队形 游戏:找位置
3.饮水有益健康 游戏:数蛤蟆
4.单人基本跳法:开合跳(四)
4
10
11月4日~11月8日
1.队列队形(五) 游戏:找朋友
2.投掷:抛.接轻物 游戏:抛接比稳
3.复习浪漫樱花韵律操
4.双摇跳绳(七)
4
11
11月11日~11月15日
1.投掷:单手持轻物掷远 游戏:投远
2.投掷:单手持轻物投准 游戏:投准
3.投掷:单手正面投掷垒球 游戏:赶猪
4.双摇跳绳(八)
4
12
二年级上册体育与健康教学进度表
学校2024-2025学年 第一学期
二年级 科目体育与健康任课教师
年 级
二年级
周 课 时
4
教材书名
体育与健康
册 次
1至2年级全册
出 版 处
人民教育出版社
版次:版次(2012 )年第 1 版
周次
起讫日期
教 学 内 容 安 排
课时
备注
1
9月2日~9月6日
1.体育课常识:课堂常规
12月16日~12月20日
1.技巧:前滚翻 游戏:喊数抱团
技巧:前滚翻—纵叉 游戏:开火车
2.技巧:连续滚翻 游戏:迎面接力
3.技巧:横叉-蹲撑-前滚翻-纵叉 游戏:点名接包
2023年秋部编版二年级上册体育教学进度表
2023年秋部编版二年级上册体育教学进度表目标本教学进度表的目标是为了规划并安排2023年秋季学期二年级上册的体育教学内容,确保学生的身体素质得到全面的发展。
教学周期本教学进度表共包括16个教学周期,每个周期的教学时间为1周。
教学内容下面是每个教学周期的体育教学内容安排:第1周期- 主题:认识体育运动- 内容:介绍常见的体育运动项目,包括足球、篮球、乒乓球等,并进行简单的体验。
第2周期- 主题:基本运动技能练- 内容:研究和练基本的运动技能,包括跑步、跳跃、投掷等。
第3周期- 主题:球类运动- 内容:研究和练篮球、乒乓球等球类运动的基本技能,并进行简单的对抗。
第4周期- 主题:体操训练- 内容:研究和练基本的体操动作,包括翻滚、平衡等。
第5周期- 主题:田径运动- 内容:研究和练跑步、跳远、投掷等田径项目的基本技能。
第6周期- 主题:游泳技能培养- 内容:研究和练游泳的基本技能和安全知识。
第7周期- 主题:拍球运动- 内容:研究和练羽毛球、乒乓球等拍球运动的基本技能。
第8周期- 主题:身体协调训练- 内容:通过不同的身体协调训练项目,提高学生的协调能力。
第9周期- 主题:足球运动- 内容:研究和练足球的基本技能,并进行简单的对抗。
第10周期- 主题:跳舞与健美操- 内容:研究和练简单的舞蹈动作和健美操,提高学生的舞蹈和形体素质。
第11周期- 主题:太极拳- 内容:研究和练太极拳的基本动作和养生功效。
第12周期- 主题:游戏与合作- 内容:通过各种团队游戏和合作活动,培养学生的团队合作意识和沟通能力。
第13周期- 主题:健康知识- 内容:研究和了解健康生活的基本知识,包括饮食、运动、休息等方面。
第14周期- 主题:篮球运动- 内容:研究和练篮球的基本技能,并进行简单的对抗。
第15周期- 主题:乒乓球运动- 内容:研究和练乒乓球的基本技能,并进行简单的对抗。
第16周期- 主题:综合运动技能训练- 内容:通过综合训练,巩固和提高学生的各项运动技能。
二年级上册体育与运动教学进度安排表2022至2023上
二年级上册体育与运动教学进度安排表
2022至2023上
目标
本学期体育与运动教学的主要目标是帮助学生发展基本的运动技能和身体协调能力,培养团队合作意识,同时提高学生的体育兴趣和参与度。
教学内容
1. 健身操
- 研究基本的健身操动作和节奏感
- 锻炼身体的柔韧性、耐力和协调能力
2. 游戏活动
- 进行各种小组游戏和竞技活动,培养团队合作精神
- 提高学生的反应能力和运动技巧
3. 球类运动
- 研究篮球、足球和乒乓球的基本规则和技巧- 练球类运动对身体的控制和协调能力
教学进度安排
注意:以上进度安排仅作参考,具体教学进度可能会根据实际情况进行调整。
结束语
本学期的体育与运动教学将注重学生的身体发展和团队合作意识的培养。
通过丰富的健身操、球类运动和游戏活动,我们希望能
提高学生的体育兴趣和参与度,同时帮助他们发展基本的运动技能和身体协调能力。
让我们一起享受运动的乐趣吧!。

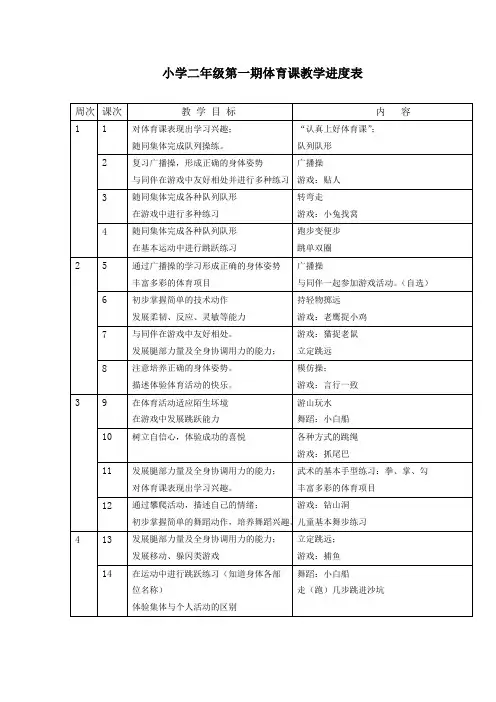

小学二年级第一期体育课教学进度表
周次
课次
教学目标
内容
1
1
对体育课表现出学习兴趣;
随同集体完成队列操练。
“认真上好体育课”;
队列队形
2
复习广播操,形成正确的身体姿势
与同伴在游戏中友好相处并进行多种练习
广播操
游戏:贴人
3
随同集体完成各种队列队形
在游戏中进行多种练习
转弯走
游戏:小兔找窝
4
随同集体完成各种队列队形
初步掌握简单的舞蹈动作,培养舞蹈兴趣。
游戏:钻山洞
儿童基本舞步练习
4
13
发展腿部力量及全身协调用力的能力;
发展移动、躲闪类游戏
立定跳远;
游戏:捕鱼
14
在运动中进行跳跃练习(知道身体各部
位名称)
体验集体与个人活动的区别
舞蹈:小白船
走(跑)几步跳进沙坑
15
培养学生克服困难的意志品质
攀爬()及天梯
掂羽毛球比赛
在基本运动中进行跳跃练习
跑步变便步
跳单双圈
2
5
通过广播操的学习形成正确的身体姿势
丰富多彩的体育项目
广播操
与同伴一起参加游戏活动。(自选)
6
初步掌握简单的技术动作
发展柔韧、反应、灵敏等能力
持轻物掷远
游戏:老鹰捉小鸡
7
与同伴在游戏中友好相处。
发展腿部力量及全身协调用力的能力;
游戏:猫捉老鼠
立定跳远
8
注意培养正确的身体姿势。
与同伴友好合作
体育基础常识:正确的做、立、行
游戏:找方位
6
21
发展腿部力量及全身协调用力的能力;

教科版二年级体育(上)教学计划及教学进度表
教科版二年级体育(上)教学计划及教学进
度表
目标
本教学计划的目标是帮助二年级学生发展体育运动技能,提高
身体素质,培养团队合作和竞争意识,并促进阳光健康的生活方式。
教学内容和进度安排
教学方法
本教学计划采用多种教学方法,包括讲解、示范、实践、游戏和创意活动等,以激发学生的研究兴趣和积极参与。
教学资源
教学资源包括课本、球类器械、跑道、室外场地等,根据实际情况进行调配和使用。
评估方式
评估方式将采用观察、记录、问答等形式,通过了解学生在课堂中的表现和进步来评估研究效果。
教学计划调整
根据实际教学情况和学生的研究进度,可以适当调整教学计划,确保教学效果和研究目标的完成。
总结
通过本教学计划,学生将能够获得基本的体育技能并培养阳光
健康的生活方式,为他们今后的研究和成长打下良好的基础。
以上为教科版二年级体育(上)教学计划及教学进度表。
自-小学二年级第一期体育课教学进度表
二年级上学期体育教学计划一、指导思想:ﻫ《体育(与健康)课程标准》的核心是惯彻"健康第一"的指导思想,促进学生健康成长,充分体现了"以学生为本"的教学,有利于学生身心发展和终身学习,具有与时俱进性,开拓创新性,纲领性,方向性和指导性.而传统的体育教学计划中的教学目标表述,是以教材为中心和以教师为中心,缺少明确的导向作用,因此对学生的学习效果难以进行有序有效的做出客观评价.在实施新课程改革中,要贯彻新课标,运用新理念.体育与保健基础知识,也是推进素质教育的主要课程,为了发展体育与保健的综合能力打基础.本学期根据体育《新课标》中,明确地规定了小学体育的目的:"通过教师与学生互动性体育教学,向学生进行体育卫生保健教育,增进学生健康,增进体质,促进德,智,体全面发展,为提高全民族的的素质奠定基础.。
二、教学目的:在《大纲》中,明确地规定了小学体育的目的:“通过体育教学,向学生进行体育卫生保健教育,增进学生健康,增进体质,促进德、智、体全面发展,为提高全民族的的素质奠定基础。
”三、教学目标:(1)进一步了解上体育课和锻炼身体的好处,知道一些保护身体健康的简单常识和方法。
(2) 进一步学会一些基本运动、游戏、韵律活动和舞蹈的方法,发展身体素质和基本活动能力。
(3)体验参加体育活动的乐趣,遵守纪律,与同学团结合作。
四、学情分析小学二年级的学生处于生长发育的初期,运动系统发育还不成熟,处于发展期,运动能力较低,身体各部分肌肉发展不平衡,上下肢协调性差;好动喜玩,想象创造力丰富;学习兴趣易激发。
我所教的两个班级各有千秋,因此在教学中根据班级的特点进行因材施教。
五、后进生措施激发后进生在两个个班级中都有存在,个别是由于智力和生理有缺陷,。
还有些是由于体质较弱、胆子较小等因素造成的,因此这些后进生是完全可以转化的。
在体育教学中,我做到以下几点:(1)尊重人格,保护后进生的自尊心(2)热情鼓励,激发后进生的上进心(3)逐步要求,培养后进生的责任心(4)集体帮助,树立后进生的自信心转化后进生的经验千条万条,核心就是多给后进生奉献爱心,让爱的阳光温暖后进生的心灵,让爱的雨露滋润后进生的成长。
二年级第一学期体育与健康教学进度计划完整版
4、能够养成经常锻炼身体的习惯
教室
教室讲解语言要清晰。
要求:
①、学生认真遵守纪律。
②、养成良好的坐立行的正确姿态。
③、能够自觉做到无故旷课,迟到,有事要请假。
学生坐在教室里按自己的座位坐好。
1
20
小
顺序
教学内容
场地
教师活动
学生活动
数
时
强
基
本
部
分
重点;了解做早操的好处。
基本体操:七彩阳光(3—5)节;游戏
二
1
使学生巩固掌握七彩阳光(6—8)节
基本体操:七彩阳光(6—8)节;游戏
2
使学生进一步掌握七彩阳光(1-8)节
基本体操:七彩阳光(1—8)节;游戏
3
使学生复习掌握希望风帆(1—2)节
基本体操:希望风帆(1—2)节;队列
4
使学生复习掌握希望风帆(3—5)节
基本体操:希望风帆(3—5)节;游戏
3、讲解队列练习的要求。
4、师生一同练习。
1、学生站二列横队。
2、学生认真听讲,注意关查。
3、听从指挥注意力集中。
4、学生充分活动各关节。
1
1
2
10
小
基
本
部
分
一、七彩阳光(6—8)节;
第六节,腹背运动。
第七节,跳跃运动
第八节,整理运动。
组织:
同上队列二列横队,体操队形。
教师讲解动作方法和要领。
教师做分解和完整动作示范。
2/3
9
中
结
束
部
分
一、放松;
二、小结;
三、下课
小学《体育与健康》二年级上册教学计划及全册教案
小学《体育与健康》二年级上册教学计划及全册教案一、教学计划1.1 教学目标本学期《体育与健康》课程旨在培养学生对体育运动的兴趣,增强学生体质,培养学生良好的体育锻炼习惯,提高学生基本运动技能,促进学生身心健康和谐发展。
1.2 教学内容本学期《体育与健康》课程内容包括:跑步、跳绳、投掷、篮球、足球、乒乓球、羽毛球、游戏等。
1.3 教学安排每周两节体育课,共计20周。
每节课40分钟。
二、全册教案2.1 教学目标培养学生对体育运动的兴趣,提高学生基本运动技能,增强学生体质,培养学生良好的体育锻炼习惯。
2.2 教学内容跑步、跳绳、投掷、篮球、足球、乒乓球、羽毛球、游戏等。
2.3 教学步骤1. 热身活动:引导学生进行轻松的热身活动,如慢跑、拉伸等,为正式运动做好准备。
2. 基本技能训练:根据当天的教学内容,进行相应的技能训练,如跑步姿势、跳绳技巧、投掷动作等。
3. 游戏与比赛:通过游戏和比赛的形式,让学生在轻松愉快的氛围中提高运动技能,增强团队协作能力。
4. 体能训练:针对学生的体能进行有针对性的训练,如耐力、速度、力量等。
5. 放松活动:通过轻松的放松活动,让学生缓解运动带来的疲劳,如瑜伽、冥想等。
2.4 教学评价1. 学生出勤情况:观察学生上课的出勤情况,了解学生的参与程度。
2. 学生运动技能:通过观察学生在课堂上的表现,评估学生的运动技能水平。
3. 学生体能状况:通过体能测试,了解学生的体能状况。
4. 学生课堂表现:观察学生在课堂上的表现,如团队协作、遵守纪律等。
三、教学资源1. 教学场地:学校操场、体育馆等。
2. 教学器材:跑步器材、跳绳、投掷器材、篮球、足球、乒乓球、羽毛球等。
3. 教学教材:二年级《体育与健康》教材。
四、教学建议1. 注重学生的个体差异,因材施教,使每个学生都能在体育活动中找到适合自己的位置。
2. 注重学生的安全,避免发生运动损伤。
3. 注重培养学生的团队协作精神,提高学生的集体荣誉感。
小学二年级《体育与健康》第一学期教学进度表
× × × × × × ×
× × × × × × ×
○ ○ ○ ○ ○ ○ ○
○ ○ ○ ○ ○ ○ ○
△
教法:
1、教师示范,讲解向中、右看齐的动作方法和动作要领。
2、学生尝试练习。
3、学生模仿练习。
4、学生独立练习,教师再次提出要求。
5、全体同学根据老师的口令,集体进行队列练习。
要求:
3、小结
4、回收器材
教法:师生同乐
要求:充分放松,心情愉快。
小
5’
教学
器材
体操凳2条
预计
练习
密度
教学提示
教学反思
二年级上学期体育课教案
第2课
教材
1 、队列练习(向中看齐、向右看齐) 2 、游戏:快速反应
教学目标
1 让学生知道向中看齐的动作方法,并且能迅速的做出正确的动作。
2 让学生知道体操队形中路,列的名称和站法。
4、游戏过程中,体验相互合作的作用,不冲撞他人,遵守游戏规则
要求:
学生认真听游戏方法和规则并注意安全。
中
中
25’
结束
部分
1、整队 3、小结
2、放松 4、回收器材
教法:师生同乐
要求:充分放松,心情愉快。
小
5’
教学
器材
小红旗4面
预计
练习
密度
教学提示
教学反思
二年级上学期体育课教案
第3课
教材
1、队列队形:原地间转法。 2、游戏:穿过小树林。
(4)体转运动
(5)跳跃运动
(6)全身运动
