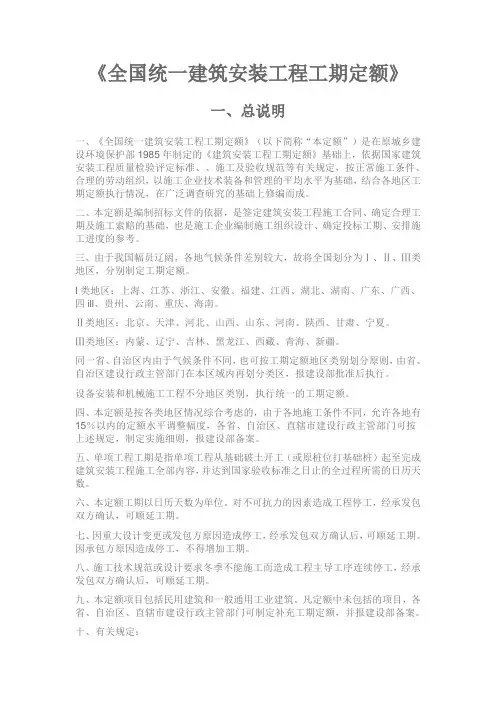

《全国统一建筑安装工程工期定额》一、总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额
《全国统一建筑安装工程工期定额》一、总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
国家工期定额电子版
内
构
415
30000以 内浇外挂结
内
构
430
30000以 内浇外挂结
个
构
450
5000以内 全现浇结构 205
7000以内 全现浇结构 220
10000以 内
全现浇结构
230
15000以 内
全现浇结构
250
15000以 外
全现浇结构
270
7000以内 全现浇结构 240
10000以 内
全现浇结构
250
1-170 1-171 1-172 1-173 1-174 1-175 1-176 1-177 1-178 1-179 1-180 1-181 1-182 1-183 1-184 1-185 1-186 1-187 1-188 1-189 1-190 1-191 1-192
14以下 16以下 16以下 16以下 16以下 16以下 18以下 18以下 18以下 18以下 18以下 20以下 20以下 20以下 20以下 20以下 22以下 22以下 22以下 22以下 22以下 24以下 25以下
20000以 内
全现浇结构
435
25000以 内
全现浇结构
460
30000以 内
全现浇结构
480
30000以 外
全现浇结构
505
48 +-0.00以上住宅工程 49 +-0.00以上住宅工程 50 +-0.00以上住宅工程 51 +-0.00以上住宅工程 52 +-0.00以上住宅工程 53 +-0.00以上住宅工程 54 +-0.00以上住宅工程 55 +-0.00以上住宅工程 56 +-0.00以上住宅工程 57 +-0.00以上住宅工程 58 +-0.00以上住宅工程 59 +-0.00以上住宅工程 60 +-0.00以上住宅工程 61 +-0.00以上住宅工程 62 +-0.00以上住宅工程 63 +-0.00以上住宅工程 64 +-0.00以上住宅工程 65 +-0.00以上住宅工程 66 +-0.00以上住宅工程 67 +-0.00以上住宅工程 68 +-0.00以上住宅工程 69 +-0.00以上住宅工程 70 +-0.00以上住宅工程
全国统一建筑安装工程工期定额
《全国统一建筑安装工程工期定额》一、总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额(2000)
全国统一建筑安装工程工期定额总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额
《全国统一建筑安装定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成.二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考.三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额.I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆.同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数.六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额(2000版)
序号类别定额编号层数或名称建筑面积或结构类型(装修标准)1结构工程+-0.00以上结构工程2结构工程+-0.00以上结构工程3结构工程+-0.00以上结构工程4结构工程+-0.00以上结构工程5结构工程+-0.00以上结构工程6结构工程+-0.00以上结构工程7结构工程+-0.00以上结构工程8结构工程+-0.00以上结构工程9结构工程+-0.00以上结构工程10结构工程+-0.00以上结构工程11结构工程+-0.00以上结构工程12结构工程+-0.00以上结构工程13结构工程+-0.00以上结构工程14结构工程+-0.00以上结构工程15结构工程+-0.00以上结构工程16结构工程+-0.00以上结构工程17结构工程+-0.00以上结构工程18结构工程+-0.00以上结构工程19结构工程+-0.00以上结构工程20结构工程+-0.00以上结构工程21结构工程+-0.00以上结构工程22结构工程+-0.00以上结构工程23结构工程+-0.00以上结构工程24结构工程+-0.00以上结构工程25结构工程+-0.00以上结构工程26结构工程+-0.00以上结构工程27结构工程+-0.00以上结构工程28结构工程+-0.00以上结构工程29结构工程+-0.00以上结构工程30结构工程+-0.00以上结构工程31结构工程+-0.00以上结构工程32结构工程+-0.00以上结构工程33结构工程+-0.00以上结构工程34结构工程+-0.00以上结构工程35结构工程+-0.00以上结构工程36结构工程+-0.00以上结构工程37结构工程+-0.00以上结构工程38结构工程+-0.00以上结构工程39结构工程+-0.00以上结构工程40结构工程+-0.00以上结构工程41结构工程+-0.00以上结构工程42结构工程+-0.00以上结构工程43结构工程+-0.00以上结构工程44结构工程+-0.00以上结构工程45结构工程+-0.00以上结构工程2-10020以下2-10120以下2-10220以下2-1038以下2-1048以下2-1058以下2-1068以下2-1078以下2-10810以下2-10910以下2-11010以下2-11110以下2-11210以下2-11312以下2-11412以下2-11512以下2-11612以下2-11712以下2-11814以下2-11914以下2-12014以下2-12114以下2-12214以下2-12316以下2-12416以下2-12516以下2-12616以下2-12716以下2-12818以下2-12918以下2-13018以下2-13118以下2-13218以下2-13320以下2-13420以下2-13520以下2-13620以下2-13720以下2-13822以下2-13922以下2-14022以下2-14122以下2-14222以下2-14324以下2-14424以下规格25000以内30000以内30000以外5000以内7000以内10000以内15000以内15000以外7000以内10000以内15000以内20000以内20000以外10000以内15000以内20000以内25000以内25000以外10000以内15000以内2000以内25000以内25000以外10000以内15000以内20000以内25000以内25000以外15000以内20000以内25000以内30000以内30000以外15000以内20000以内25000以内30000以内30000以外15000以内20000以内25000以内30000以内30000以外20000以内25000以内内浇外挂结构内浇外挂结构内浇外挂结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构48结构工程+-0.00以上结构工程49结构工程+-0.00以上结构工程50结构工程+-0.00以上结构工程51结构工程+-0.00以上结构工程52结构工程+-0.00以上结构工程53结构工程+-0.00以上结构工程54结构工程+-0.00以上结构工程55结构工程+-0.00以上结构工程56结构工程+-0.00以上结构工程57结构工程+-0.00以上结构工程58结构工程+-0.00以上结构工程59结构工程+-0.00以上结构工程60结构工程+-0.00以上结构工程61结构工程+-0.00以上结构工程62结构工程+-0.00以上结构工程63结构工程+-0.00以上结构工程64结构工程+-0.00以上结构工程65结构工程+-0.00以上结构工程66结构工程+-0.00以上结构工程67结构工程+-0.00以上结构工程68结构工程+-0.00以上结构工程69结构工程+-0.00以上结构工程70结构工程+-0.00以上结构工程71结构工程+-0.00以上结构工程72结构工程+-0.00以上结构工程73结构工程+-0.00以上结构工程74结构工程+-0.00以上结构工程75结构工程+-0.00以上结构工程76结构工程+-0.00以上结构工程77结构工程+-0.00以上结构工程78结构工程+-0.00以上结构工程79结构工程+-0.00以上结构工程80结构工程+-0.00以上结构工程81结构工程+-0.00以上结构工程82结构工程+-0.00以上结构工程83结构工程+-0.00以上结构工程84结构工程+-0.00以上结构工程85结构工程+-0.00以上结构工程86结构工程+-0.00以上结构工程87结构工程+-0.00以上结构工程88结构工程+-0.00以上结构工程89结构工程+-0.00以上结构工程90结构工程+-0.00以上结构工程91结构工程+-0.00以上结构工程92结构工程+-0.00以上结构工程2-14726以下2-14826以下2-14926以下2-15026以下2-15128以下2-15228以下2-15328以下2-15428以下2-15530以下2-15630以下2-15730以下2-15830以下2-15932以下2-16032以下2-16132以下2-16232以下2-16334以下2-16434以下2-16534以下2-16634以下2-16736以下2-16836以下2-16936以下2-17036以下2-17138以下2-17238以下2-17338以下2-17438以下2-1756以下2-1766以下2-1776以下2-1786以下2-1798以下2-1808以下2-1818以下2-1828以下2-1838以下2-18410以下2-18510以下2-18610以下2-18710以下2-18810以下2-18912以下2-19012以下2-19112以下20000以内25000以内30000以内30000以外25000以内30000以内35000以内35000以外25000以内30000以内35000以内35000以外30000以内35000以内40000以内40000以外30000以内35000以内40000以内40000以外35000以内40000以内45000以内45000以外35000以内40000以内45000以内45000以外3000以内5000以内7000以内7000以外5000以内7000以内10000以内15000以内15000以外7000以内10000以内15000以内20000以内20000以外10000以内15000以内20000以内全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构全现浇结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构95结构工程+-0.00以上结构工程96结构工程+-0.00以上结构工程97结构工程+-0.00以上结构工程98结构工程+-0.00以上结构工程99结构工程+-0.00以上结构工程100结构工程+-0.00以上结构工程101结构工程+-0.00以上结构工程102结构工程+-0.00以上结构工程103结构工程+-0.00以上结构工程104结构工程+-0.00以上结构工程105结构工程+-0.00以上结构工程106结构工程+-0.00以上结构工程107结构工程+-0.00以上结构工程108结构工程+-0.00以上结构工程109结构工程+-0.00以上结构工程110结构工程+-0.00以上结构工程111结构工程+-0.00以上结构工程112结构工程+-0.00以上结构工程113结构工程+-0.00以上结构工程114结构工程+-0.00以上结构工程115结构工程+-0.00以上结构工程116结构工程+-0.00以上结构工程117结构工程+-0.00以上结构工程118结构工程+-0.00以上结构工程119结构工程+-0.00以上结构工程120结构工程+-0.00以上结构工程121结构工程+-0.00以上结构工程122结构工程+-0.00以上结构工程123结构工程+-0.00以上结构工程124结构工程+-0.00以上结构工程125结构工程+-0.00以上结构工程126结构工程+-0.00以上结构工程127结构工程+-0.00以上结构工程128结构工程+-0.00以上结构工程129结构工程+-0.00以上结构工程130结构工程+-0.00以上结构工程131结构工程+-0.00以上结构工程132结构工程+-0.00以上结构工程133结构工程+-0.00以上结构工程134结构工程+-0.00以上结构工程135结构工程+-0.00以上结构工程136结构工程+-0.00以上结构工程137结构工程+-0.00以上结构工程138结构工程+-0.00以上结构工程139结构工程+-0.00以上结构工程2-19414以下2-19514以下2-19614以下2-19714以下2-19814以下2-19916以下2月20日12-20016以下2-20116以下2-20216以下2-20318以下2-20418以下2-20518以下2-20618以下2-20718以下2-20818以下2-20920以下2月21日12-21020以下2-21120以下2-21220以下2-21320以下2-21422以下2-21522以下2-21622以下2-21722以下2-21822以下2-21924以下2月22日12-22024以下2-22124以下2-22224以下2-22324以下2-2246以下2-2256以下2-2266以下2-2276以下2-2288以下2-2298以下2月23日22-2308以下2-2318以下2-2328以下2-23310以下2-23410以下10000以内15000以内20000以内25000以内25000以外10000以内500以内15000以内20000以内25000以内25000以外15000以内20000以内25000以内30000以内30000以外15000以内1000以内20000以内25000以内30000以内30000以外15000以内20000以内25000以内30000以内30000以外20000以内1000以外25000以内30000以内35000以内35000以外30000以内5000以内7000以内7000以外5000以内7000以内500以内10000以内15000以内15000以外7000以内10000以内现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构砖混结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构砖混结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构砖混结构现浇框架结构现浇框架结构现浇框架结构现浇框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构砖混结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构142结构工程+-0.00以上结构工程143结构工程+-0.00以上结构工程144结构工程+-0.00以上结构工程145结构工程+-0.00以上结构工程146结构工程+-0.00以上结构工程147结构工程+-0.00以上结构工程148结构工程+-0.00以上结构工程149结构工程+-0.00以上结构工程150结构工程+-0.00以上结构工程151结构工程+-0.00以上结构工程152结构工程+-0.00以上结构工程153结构工程+-0.00以上结构工程154结构工程+-0.00以上结构工程155结构工程+-0.00以上结构工程156结构工程+-0.00以上结构工程157结构工程+-0.00以上结构工程158结构工程+-0.00以上结构工程159结构工程+-0.00以上结构工程160结构工程+-0.00以上结构工程161结构工程+-0.00以上结构工程162结构工程+-0.00以上结构工程163结构工程+-0.00以上结构工程164结构工程+-0.00以上结构工程165结构工程+-0.00以上结构工程166结构工程+-0.00以上结构工程167结构工程+-0.00以上结构工程168结构工程+-0.00以上结构工程169结构工程+-0.00以上结构工程170结构工程+-0.00以上结构工程171结构工程+-0.00以上结构工程172结构工程+-0.00以上结构工程173结构工程+-0.00以上结构工程174结构工程+-0.00以上结构工程175结构工程+-0.00以上结构工程176结构工程+-0.00以上结构工程177结构工程+-0.00以上结构工程178结构工程+-0.00以上结构工程179结构工程+-0.00以上结构工程180结构工程+-0.00以上结构工程181结构工程+-0.00以上结构工程182结构工程+-0.00以上结构工程183结构工程+-0.00以上结构工程184结构工程+-0.00以上结构工程185结构工程+-0.00以上结构工程186结构工程+-0.00以上结构工程2-23710以下2-23812以下2-23912以下2月24日22-24012以下2-24112以下2-24212以下2-24314以下2-24414以下2-24514以下2-24614以下2-24714以下2-24816以下2-24916以下2月25日22-25016以下2-25116以下2-25216以下2-25318以下2-25418以下2-25518以下2-25618以下2-25718以下2-25820以下2-25920以下2月26日22-26020以下2-26120以下2-26220以下2-26322以下2-26422以下2-26522以下2-26622以下2-26722以下2-26824以下2-26924以下2月27日32-27024以下2-27124以下2-27224以下2-2738以下2-2748以下2-2758以下2-2768以下2-2778以下20000以外10000以内15000以内1000以内20000以内25000以内25000以外10000以内15000以内20000以内15000以内25000以外10000以内15000以内2000以内20000以内25000以内25000以外15000以内20000以内25000以内30000以内30000以外15000以内20000以内2000以外25000以内30000以内30000以外15000以内20000以内25000以内30000以内30000以外20000以内25000以内1000以内30000以内35000以内35000以外5000以内7000以内10000以内15000以内15000以外预制框架结构预制框架结构预制框架结构砖混结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构砖混结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构砖混结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构预制框架结构砖混结构预制框架结构预制框架结构预制框架结构滑模结构滑模结构滑模结构滑模结构滑模结构189结构工程+-0.00以上结构工程190结构工程+-0.00以上结构工程191结构工程+-0.00以上结构工程192结构工程+-0.00以上结构工程193结构工程+-0.00以上结构工程194结构工程+-0.00以上结构工程195结构工程+-0.00以上结构工程196结构工程+-0.00以上结构工程197结构工程+-0.00以上结构工程198结构工程+-0.00以上结构工程199结构工程+-0.00以上结构工程200结构工程+-0.00以上结构工程201结构工程+-0.00以上结构工程202结构工程+-0.00以上结构工程203结构工程+-0.00以上结构工程204结构工程+-0.00以上结构工程205结构工程+-0.00以上结构工程206结构工程+-0.00以上结构工程207结构工程+-0.00以上结构工程208结构工程+-0.00以上结构工程209结构工程+-0.00以上结构工程210结构工程+-0.00以上结构工程211结构工程+-0.00以上结构工程212结构工程+-0.00以上结构工程213结构工程+-0.00以上结构工程214结构工程+-0.00以上结构工程215结构工程+-0.00以上结构工程216结构工程+-0.00以上结构工程217结构工程+-0.00以上结构工程218结构工程+-0.00以上结构工程219结构工程+-0.00以上结构工程220结构工程+-0.00以上结构工程221结构工程+-0.00以上结构工程222结构工程+-0.00以上结构工程223结构工程+-0.00以上结构工程224结构工程+-0.00以上结构工程225结构工程+-0.00以上结构工程226结构工程+-0.00以上结构工程227结构工程+-0.00以上结构工程228结构工程+-0.00以上结构工程229结构工程+-0.00以上结构工程230结构工程+-0.00以上结构工程231结构工程+-0.00以上结构工程232结构工程+-0.00以上结构工程233结构工程+-0.00以上结构工程2月28日32-28010以下2-28110以下2-28210以下2-28312以下2-28412以下2-28512以下2-28612以下2-28712以下2-28814以下2-28914以下2-2932-29014以下2-29114以下2-29214以下2-29316以下2-29416以下2-29516以下2-29616以下2-29716以下2-29818以下2-29918以下2-3032-30018以下2-30118以下2-30218以下2-30320以下2-30420以下2-30520以下2-30620以下2-30720以下2-30822以下2-30922以下2-3142-31022以下2-31122以下2-31222以下2-31324以下2-31424以下2-31524以下2-31624以下2-31726以下2-31826以下2-31926以下2-3242000以内10000以内15000以内20000以内10000以内15000以内20000以内25000以内25000以外10000以内15000以内3000以内20000以内25000以内25000以外10000以内15000以内20000以内25000以内25000以外15000以内20000以内3000以外25000以内30000以内30000以外15000以内20000以内25000以内30000以内30000以外15000以内20000以内2000以内25000以内30000以内30000以外20000以内25000以内30000以内30000以外20000以内25000以内30000以内3000以外砖混结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构砖混结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构砖混结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构砖混结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构砖混结构236结构工程+-0.00以上结构工程237结构工程+-0.00以上结构工程238结构工程+-0.00以上结构工程239结构工程+-0.00以上结构工程240结构工程+-0.00以上结构工程241结构工程+-0.00以上结构工程242结构工程+-0.00以上结构工程243结构工程+-0.00以上结构工程244结构工程+-0.00以上结构工程245结构工程+-0.00以上结构工程246结构工程+-0.00以上结构工程247结构工程+-0.00以上结构工程248结构工程+-0.00以上结构工程249结构工程+-0.00以上结构工程250结构工程+-0.00以上结构工程251结构工程+-0.00以上结构工程252结构工程+-0.00以上结构工程253结构工程+-0.00以上结构工程254结构工程+-0.00以上结构工程255结构工程+-0.00以上结构工程256结构工程+-0.00以上结构工程257结构工程+-0.00以上结构工程258结构工程+-0.00以上结构工程259结构工程+-0.00以上结构工程260结构工程+-0.00以上结构工程261结构工程+-0.00以上结构工程262结构工程+-0.00以上结构工程263结构工程+-0.00以上结构工程264结构工程+-0.00以上结构工程265结构工程+-0.00以上结构工程266结构工程+-0.00以上结构工程267结构工程+-0.00以上结构工程268结构工程+-0.00以上结构工程269结构工程+-0.00以上结构工程270结构工程+-0.00以上结构工程271结构工程+-0.00以上结构工程272结构工程+-0.00以上结构工程273结构工程+-0.00以上结构工程274结构工程+-0.00以上结构工程275结构工程+-0.00以上结构工程276结构工程+-0.00以上结构工程277结构工程+-0.00以上结构工程278结构工程+-0.00以上结构工程279结构工程+-0.00以上结构工程280结构工程+-0.00以上结构工程2-32228以下2-32328以下2-32428以下2-32530以下2-32630以下2-32730以下2-32830以下2-32932以下2-3342-33032以下2-33132以下2-33232以下2-33334以下2-33434以下2-33534以下2-33634以下2-33736以下2-33836以下2-33936以下2-3442-34036以下2-34138以下2-34238以下2-34338以下2-34438以下2-3454以下2-3464以下2-3474以下2-3484以下2-3496以下2-3552-3506以下2-3516以下2-3526以下2-3538以下2-3548以下2-3558以下2-3568以下2-3578以下2-35810以下2-35910以下2-3652-36010以下2-36110以下2-36210以下30000以内35000以内35000以外25000以内30000以内35000以内35000以外30000以内5000以内35000以内40000以内40000以外30000以内35000以内40000以内40000以外35000以内40000以内45000以内5000以外45000以外35000以内40000以内45000以内45000以外2000以内3000以内5000以内5000以外3000以内3000以内5000以内7000以内7000以外5000以内7000以内10000以内15000以内15000以外7000以内10000以内5000以内15000以内20000以内20000以外滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构砖混结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构滑模结构砖混结构滑模结构滑模结构滑模结构滑模结构滑模结构升板结构升板结构升板结构升板结构升板结构砖混结构升板结构升板结构升板结构升板结构升板结构升板结构升板结构升板结构升板结构升板结构砖混结构升板结构升板结构升板结构283结构工程+-0.00以上结构工程284结构工程+-0.00以上结构工程285结构工程+-0.00以上结构工程286结构工程+-0.00以上结构工程287结构工程+-0.00以上结构工程288结构工程+-0.00以上结构工程289结构工程+-0.00以上结构工程290结构工程+-0.00以上结构工程291结构工程+-0.00以上结构工程292结构工程+-0.00以上结构工程293结构工程+-0.00以上结构工程294结构工程+-0.00以上结构工程295结构工程+-0.00以上结构工程296结构工程+-0.00以上结构工程297结构工程+-0.00以上结构工程298结构工程+-0.00以上结构工程299结构工程+-0.00以上结构工程300结构工程+-0.00以上结构工程301结构工程+-0.00以上结构工程302结构工程+-0.00以上结构工程303结构工程+-0.00以上结构工程304结构工程+-0.00以上结构工程305结构工程+-0.00以上结构工程306结构工程+-0.00以上结构工程307结构工程+-0.00以上结构工程308结构工程+-0.00以上结构工程309结构工程+-0.00以上结构工程310结构工程+-0.00以上结构工程311结构工程+-0.00以上结构工程312结构工程+-0.00以上结构工程313结构工程+-0.00以上结构工程314结构工程+-0.00以上结构工程315结构工程+-0.00以上结构工程316结构工程+-0.00以上结构工程317结构工程+-0.00以上结构工程318结构工程+-0.00以上结构工程319结构工程+-0.00以上结构工程320结构工程+-0.00以上结构工程321结构工程+-0.00以上结构工程322结构工程+-0.00以上结构工程323结构工程+-0.00以上结构工程324结构工程+-0.00以上结构工程325结构工程+-0.00以上结构工程326结构工程+-0.00以上结构工程327结构工程+-0.00以上结构工程2-36512以下2-36612以下2-36712以下2-3752-3862-3962-4062-4162-4272-4372-4472-4572-4642-4742-4842-4942-5052-5152-5252-5362-5462-5562-5662-5772-5872-5972-6072-6152-6252-6352-6462-6562-6662-6762-688以下2-698以下2-708以下2-718以下2-728以下2-7310以下2-7410以下2-7510以下2-7610以下2-7710以下2-7812以下20000以内25000以内25000以外5000以外3000以内5000以内7000以内7000以外3000以内5000以内7000以内7000以外2000以内3000以内5000以内5000以外3000以内5000以内5000以外3000以内5000以内7000以内7000以外3000以内5000以内7000以内7000以外3000以内5000以内5000以外3000以内5000以内7000以内7000以外5000以内7000以内10000以内15000以内15000以外7000以内10000以内15000以内20000以内20000以外10000以内升板结构升板结构升板结构砖混结构砖混结构砖混结构砖混结构砖混结构砖混结构砖混结构砖混结构砖混结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外砌结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构330结构工程+-0.00以上结构工程331结构工程+-0.00以上结构工程332结构工程+-0.00以上结构工程333结构工程+-0.00以上结构工程334结构工程+-0.00以上结构工程335结构工程+-0.00以上结构工程336结构工程+-0.00以上结构工程337结构工程+-0.00以上结构工程338结构工程+-0.00以上结构工程339结构工程+-0.00以上结构工程340结构工程+-0.00以上结构工程341结构工程+-0.00以上结构工程342结构工程+-0.00以上结构工程343结构工程+-0.00以上结构工程344结构工程+-0.00以上结构工程345结构工程+-0.00以上结构工程346结构工程+-0.00以上结构工程347结构工程+-0.00以上结构工程348结构工程+-0.00以上结构工程2-8112以下2-8212以下2-8314以下2-8414以下2-8514以下2-8614以下2-8714以下2-8816以下2-8916以下2-9016以下2-9116以下2-9216以下2-9318以下2-9418以下2-9518以下2-9618以下2-9718以下2-9820以下2-9920以下25000以内25000以外10000以内15000以内20000以内25000以内25000以外10000以内15000以内20000以内25000以内25000以外15000以内20000以内25000以内30000以内30000以外15000以内20000以内内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构内浇外挂结构1类2类300310 305320 320335 185190 195200 205215 220230 240250 210220 225235 240250 255265 275285 250260 265275 280290 295305 310325 275285 290300 300315 315330 335350 295310 310325 325340 340355 360375 335350 350365 365380 385400 405425 360375 375390 390405 405425 430450 390405 400420 415435 435455 455475 430450 4454653类340 355 370 210 220 235 255 275 245 260 275 295 315 290 305 320 335 360 315 330 345 365 385 340 360 375 390 415 385 405 420 440 470 415 430 445 470 495 445 465 480 500 525 495 515465485 485510 460480 475495 490515 515540 510535 530555 555580 580610 540565 560585 580610 610640 585615 610640 640670 670705 620650 645675 670705 705740 675710 705740 740775 770810 710745 740775 770810 810850 160165 170175 180185 195200 210220 220230 235245 250260 270280 240250 255265 270280 285295 300315 275285 290300 300315535 565 530 545 570 595 590 610 640 675 625 645 675 705 680 705 740 775 715 745 775 815 785 815 855 895 820 855 895 935 185 195 205 220 245 255 270 285 310 275 295 310 325 345 315 330 345320335 345360 295310 310325 325340 345360 370385 320335 4045 335350 350365 370385 390410 365380 380395 395415 415435 440460 390410 4550 405425 425445 445465 470490 420440 435455 455475 475495 495520 465485 5560 480505 500525 525550 555580 145150 155160 165170 180185 200205 205215 5560 215225 230240 250260 225235 240250370 395 340 360 375 395 425 370 50 385 405 425 455 420 435 460 480 505 455 55 470 490 515 540 485 500 525 545 575 535 70 555 580 605 640 165 175 190 205 225 235 70 250 265 285 260 275255265 270280 290300 260270 275285 6065 290300 305320 330345 285295 295310 310325 330345 355370 310320 320335 6570 335350 355370 380395 350365 365380 385400 400420 425445 380395 390410 7580 410430 430450 455475 405425 420440 440460 460480 480505 450470 470490 7075 485510 505530 530555 130135 140145 150155 160165 175180295 310 330 300 315 75 330 355 380 325 345 360 380 410 355 370 80 385 410 435 405 420 440 465 490 435 455 90 475 495 525 470 485 505 530 555 520 540 85 565 585 610 150 160 170 180 200155160 165170 7580 175180 185190 195205 185190 195200 200210 210220 225235 200210 210220 8085 220230 230240 245255 220230 230240 240250 250260 265275 250260 260270 9095 270280 280290 290305 270280 280290 290300 295310 310325 290305 305320 9095 320335 335350 355370 330345 345360 360375 380395 360375 375390 385405 95100175 190 90 200 210 225 210 220 235 245 260 235 245 95 255 265 280 255 265 275 285 305 285 300 105 310 320 335 310 320 330 345 360 335 344 105 370 385 410 380 400 415 435 415 430 445 115405425 405425 425445 445465 470490 440460 460480 480500 500525 490515 100105 510535 530555 555580 525550 545570 565590 585615 575605 595625 615645 110115 640670 610640 630660 650680 670705 110115 115120 125130 140145 155160 110115 165170 175180 190195 205215 215225 225235 240250 260270 240250 255265 115120 270280 285295 300315470 470 490 515 540 510 530 550 580 565 120 590 610 640 605 630 650 675 665 690 710 130 740 705 725 750 775 125 135 145 160 175 130 190 200 215 235 250 260 275 300 275 295 135 310 325 345280290 300315 315330 330345 350365 125130 125130 130135 140145 155160 140145 145150 155160 170175 7580 8085 8590 95100 95100 100105 110115 110115 120125 130135 145150 130135 140145 150155 165170 8085 8590 95100 95100 105110 115120 130135 135140 145150 155160 165170 180185 165170 175180 185190 195200 205215 190200320 345 365 380 405 145 145 150 160 180 160 165 180 195 90 95 100 115 115 120 130 130 140 150 165 150 160 170 190 100 105 115 115 125 135 150 155 165 175 190 205 190 200 210 220 235 220200210 210220 220230 235245 210220 220230 230240 240250 255265 230240 240250 250260 260270 275285 260270 270280 280290 290300 300315 280290 290300235 245 255 270 245 255 265 275 295 265 275 285 300 315 300 310 320 330 345 320 330。
全国统一建筑安装工程工期定额
《全国统一建筑安装工程工期定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额
全国统⼀建筑安装⼯程⼯期定额《全国统⼀建筑安装⼯程⼯期定额》⼀、总说明⼀、《全国统⼀建筑安装⼯程⼯期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装⼯程⼯期定额》基础上,依据国家建筑安装⼯程质量检验评定标准、、施⼯及验收规范等有关规定,按正常施⼯条件、合理的劳动组织,以施⼯企业技术装备和管理的平均⽔平为基础,结合各地区⼯期定额执⾏情况,在⼴泛调查研究的基础上修编⽽成。
⼆、本定额是编制招标⽂件的依据,是签定建筑安装⼯程施⼯合同、确定合理⼯期及施⼯索赔的基础,也是施⼯企业编制施⼯组织设计、确定投标⼯期、安排施⼯进度的参考。
三、由于我国幅员辽阔,各地⽓候条件差别较⼤,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定⼯期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、⼴东、⼴西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、⼭西、⼭东、河南、陕西、⽢肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、⿊龙江、西藏、青海、新疆。
同⼀省、⾃治区内由于⽓候条件不同,也可按⼯期定额地区类别划分原则,由省、⾃治区建设⾏政主管部门在本区域内再划分类区,报建设部批准后执⾏。
设备安装和机械施⼯⼯程不分地区类别,执⾏统⼀的⼯期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施⼯条件不同,允许各地有15%以内的定额⽔平调整幅度,各省、⾃治区、直辖市建设⾏政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项⼯程⼯期是指单项⼯程从基础破⼟开⼯(或原桩位打基础桩)起⾄完成建筑安装⼯程施⼯全部内容,并达到国家验收标准之⽇⽌的全过程所需的⽇历天数。
六、本定额⼯期以⽇历天数为单位。
对不可抗⼒的因素造成⼯程停⼯,经承发包双⽅确认,可顺延⼯期。
七、因重⼤设计变更或发包⽅原因造成停⼯,经承发包双⽅确认后,可顺延⼯期。
因承包⽅原因造成停⼯,不得增加⼯期。
⼋、施⼯技术规范或设计要求冬季不能施⼯⽽造成⼯程主导⼯序连续停⼯,经承发包双⽅确认后,可顺延⼯期。
