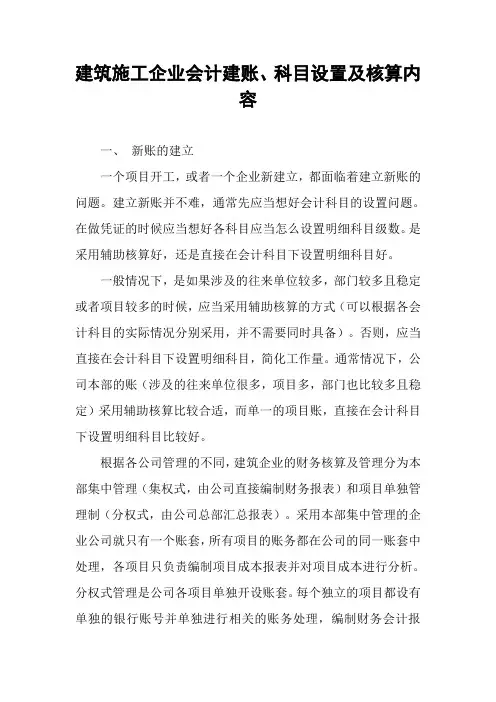

建筑施工企业会计建账、科目设置及核算内容一、新账的建立一个项目开工,或者一个企业新建立,都面临着建立新账的问题。

建立新账并不难,通常先应当想好会计科目的设置问题。

在做凭证的时候应当想好各科目应当怎么设置明细科目级数。

是采用辅助核算好,还是直接在会计科目下设置明细科目好。

一般情况下,是如果涉及的往来单位较多,部门较多且稳定或者项目较多的时候,应当采用辅助核算的方式(可以根据各会计科目的实际情况分别采用,并不需要同时具备)。

否则,应当直接在会计科目下设置明细科目,简化工作量。

通常情况下,公司本部的账(涉及的往来单位很多,项目多,部门也比较多且稳定)采用辅助核算比较合适,而单一的项目账,直接在会计科目下设置明细科目比较好。

根据各公司管理的不同,建筑企业的财务核算及管理分为本部集中管理(集权式,由公司直接编制财务报表)和项目单独管理制(分权式,由公司总部汇总报表)。

采用本部集中管理的企业公司就只有一个账套,所有项目的账务都在公司的同一账套中处理,各项目只负责编制项目成本报表并对项目成本进行分析。

分权式管理是公司各项目单独开设账套。

每个独立的项目都设有单独的银行账号并单独进行相关的账务处理,编制财务会计报表。

最后由公司总部汇总各项目的财务报表。

集权式的优点是公司总部可以随时掌握公司各项目的成本情况,并对各项目成本实行实时监控和动态管理,有利于公司加强财务管理。

适用于公司本部及附近项目较多的企业。

缺点是对外地项目的核算资料可能不及时,不能及时准确地反映公司财务状况;不利于建筑企业的税收筹划。

分权式的优点是减轻了公司总部的核算工作,有利于各项目部及时准确的反映其财务状况,有利于公司的税收筹划。

缺点是容易造成项目经理权力过大,滋生腐败。

如果项目财务人员不能起好监督作用并在管理中处于强势的话,不利于公司的财务管理。

实行分权式要求公司对项目财务人员实行委派制。

财务人员由公司考核,但要有相当的权力并能保持良好的职业操守。

建筑施工企业会计建账、科目设置及实务

建筑施工企业会计建账、科目设置及实务

建筑施工企业会计建账、科目设置及实务一、新账的建立一个项目开工,或者一个企业新建立,都面临着建立新账的问题.建立新账并不难,通常先应当想好会计科目的设置问题.在做凭证的时候应当想好各科目应当怎么设置明细科目级数。

是采用辅助核算好,还是直接在会计科目下设置明细科目好.一般情况下,是如果涉及的往来单位较多,部门较多且稳定或者项目较多的时候,应当采用辅助核算的方式(可以根据各会计科目的实际情况分别采用,并不需要同时具备)。

否则,应当直接在会计科目下设置明细科目,简化工作量.通常情况下,公司本部的账(涉及的往来单位很多,项目多,部门也比较多且稳定)采用辅助核算比较合适,而单一的项目账,直接在会计科目下设置明细科目比较好.根据各公司管理的不同,建筑企业的财务核算及管理分为本部集中管理(集权式,由公司直接编制财务报表)和项目单独管理制(分权式,由公司总部汇总报表).采用本部集中管理的企业公司就只有一个账套,所有项目的账务都在公司的同一账套中处理,各项目只负责编制项目成本报表并对项目成本进行分析。

分权式管理是公司各项目单独开设账套。

每个独立的项目都设有单独的银行账号并单独进行相关的账务处理,编制财务会计报表。

最后由公司总部汇总各项目的财务报表。

集权式的优点是公司总部可以随时掌握公司各项目的成本情况,并对各项目成本实行实时监控和动态管理,有利于公司加强财务管理。

适用于公司本部及附近项目较多的企业。

缺点是对外地项目的核算资料可能不及时,不能及时准确地反映公司财务状况;不利于建筑企业的税收筹划。

分权式的优点是减轻了公司总部的核算工作,有利于各项目部及时准确的反映其财务状况,有利于公司的税收筹划。

缺点是容易造成项目经理权力过大,滋生腐败.如果项目财务人员不能起好监督作用并在管理中处于强势的话,不利于公司的财务管理。

实行分权式要求公司对项目财务人员实行委派制。

财务人员由公司考核,但要有相当的权力并能保持良好的职业操守.适用于外地项目较多的施工企业。

建筑企业主要会计科目设置及工程施工科目使用说明

建筑企业主要会计科目设置及工程施工科目使用说明

建筑企业主要会计科目设置及工程施工科目使用说明在建筑行业中,会计科目的设置和工程施工科目的使用是非常重要的。

这不仅关系到企业的财务管理,还直接影响到工程的质量和进度。

本文将从理论和实践两个方面,对建筑企业主要会计科目设置及工程施工科目使用进行详细的阐述。

我们来了解一下建筑企业主要的会计科目设置。

建筑企业的会计科目大致可以分为以下几类:资产类、负债类、所有者权益类、成本类和损益类。

其中,资产类主要包括土地、建筑物、设备等;负债类主要包括应付账款、应付工资、应交税费等;所有者权益类主要包括股本、资本公积、盈余公积等;成本类主要包括材料费、人工费、管理费等;损益类主要包括营业收入、营业成本、销售费用等。

这些会计科目的设置,要根据企业的实际情况进行合理的划分和分类,以便于对企业的财务状况进行准确的反映和分析。

接下来,我们重点探讨一下工程施工科目的使用。

工程施工科目是指在建筑工程施工过程中,为了核算工程成本、控制工程进度、提高工程质量而设立的各种会计科目。

常见的工程施工科目包括:预付账款、应付工资、材料采购、施工机械使用、临时设施摊销等。

这些工程施工科目的使用,既要符合会计核算的基本原则,又要结合建筑工程施工的特点,灵活运用。

1.1 预付账款预付账款是指企业在建筑工程施工过程中,预先支付给供应商的款项。

这类款项通常需要按照合同约定或者实际发生额进行核算。

在核算时,要注意将预付账款分为待摊销和已摊销两部分,以反映企业的实际支出情况。

还要关注预付账款的安全性和流动性,防止出现资金链断裂的风险。

1.2 应付工资应付工资是指企业在建筑工程施工过程中,需要向员工支付的工资款项。

这类款项通常需要按照劳动合同约定或者实际支付情况进行核算。

在核算时,要注意将应付工资分为生产人员工资、管理人员工资和其他人员工资三部分,以反映企业的实际用工情况。

还要关注应付工资的及时性和准确性,确保员工的合法权益得到保障。

1.3 材料采购材料采购是指企业在建筑工程施工过程中,购买用于施工的各种材料的款项。

建设单位会计帐簿及会计科目设置(本站推荐)

建设单位会计帐簿及会计科目设置(本站推荐)

建设单位会计帐簿及会计科目设置(本站推荐)第一篇:建设单位会计帐簿及会计科目设置(本站推荐)建设单位会计帐簿及会计科目设置1、会计账簿的种类建设单位执行的是《国有建设单位会计制度》,应当按照国家统一的《国有建设单位会计制度》规定和会计业务的需要,设置会计账簿。

包括总账、明细账、日记账和其它辅助账簿。

现金日记账和银行日记账必须采用订本式账簿,不得用银行对账单或其他方法代替日记账2、项目法人应按照财政部国有建设单位会计制度的规定,批复的概算项目和会计业务的需要设置帐簿(包括总帐、明细帐、日记帐和其他辅助帐簿),同时依据真实无误的原始凭证填制记帐凭证,依据经审核无误的记帐凭证登记相关帐簿。

依据相关帐簿编制会计报表,并做到与计划、工程等部门的衔接。

会计凭证、会计帐目和会计报表以及其他会计资料的内容和格式必须符合国家基本建设会计制度的统一规定。

第二篇:会计帐簿习题一【目的】练习账簿的分类【资料(一)】(1)账簿按其用途的分类A总账、明细账B日记账C活页式账簿(2)账簿按其外表形式的分类D订本式账簿E辅助性账簿F卡片式账簿【要求】用直线连接上列账簿的所属归类【资料(二)】(1)“原材料”明细账A活页式账簿(2)“现金”日记账B三栏式账页(3)总分类账C卡片式账簿(4)“管理费用”明细账D数量金额式账页(5)“银行存款”日记账E订本式账簿(6)“产成品”明细账F多栏式账页(7)“固定资产”明细账(8)“应收账款"明细账【要求】用直线连接上列账簿的外表形式和账页格式。

习题二【目的】练习错账的更正方法。

【资料】某公司将账簿记录与记账作证进行核对,发现下列经济业务的凭证内容或账簿记录有误。

(1)开出支票一张200元,支付管理部门零星开支,原编记账凭证为:借:管理费用200贷:库存现金200(2)签发转账支票4 000元,支付本期报刊订阅费。

原编记账凭证为:借:管理费用400贷:银行存款400(3)用现金支付管理部门零购置费78元,原编制记账作证为:借:管理费用78贷:库存现金78记账时现金付出栏记录为87元。

建筑企业会计科目设置

建筑企业会计科目设置

建筑企业会计科目设置建筑企业是指从事房屋建筑、市政公用工程、装饰装修等业务的企业。

在这些企业的日常经营过程中,需要进行各种财务核算和报告,因此需要设置相应的会计科目来进行管理和记录。

本文将介绍建筑企业会计科目的设置及其相关要求。

一、资产类科目1. 流动资产(1)现金及银行存款:包括企业在经营过程中实际存在的现金和银行存款。

(2)应收账款:指企业销售商品或提供服务后尚未收到的款项。

(3)存货:指企业为销售而储备的商品或材料。

(4)预付款项:指企业向供应商预付的货款。

(5)其他应收款:指企业除上述款项外的其他应收款。

2. 固定资产(1)房屋及建筑物:指企业拥有并使用的房屋和建筑物。

(2)机器设备:指企业拥有并使用的生产设备和工具。

(3)运输工具:指企业拥有并使用的运输车辆和其他交通工具。

(4)其他固定资产:指企业拥有并使用的除上述资产以外的其他固定资产。

二、负债类科目1. 流动负债(1)应付账款:指企业购买商品或接受服务后尚未支付的款项。

(2)应付工资:指企业未支付给员工的工资和福利费用。

(3)应付利息:指企业未支付的借款利息。

(4)应付股利:指企业未支付的股东分红。

(5)其他应付款:指企业除上述款项外的其他应付款。

2. 长期负债(1)长期借款:指企业从金融机构或其他渠道借入的长期资金。

(2)应付债券:指企业发行的债券到期后尚未偿还的本金和利息。

三、所有者权益类科目1. 实收资本:指企业实际收到的投资者出资额。

2. 资本公积:指企业在经营过程中形成的超过法定注册资本的部分。

3. 盈余公积:指企业在经营过程中形成的超过法定盈余公积部分。

4. 未分配利润:指企业在经营过程中形成的尚未分配给股东的利润。

四、损益类科目1. 营业收入:指企业在经营过程中实现的销售收入。

2. 营业成本:指企业在经营过程中发生的与销售有关的成本。

3. 营业税金及附加:指企业在经营过程中应缴纳的税金及附加费用。

4. 销售费用:指企业在销售过程中发生的费用,如广告费、促销费等。

建筑企业主要会计科目设置及工程施工科目使用说明

建筑企业主要会计科目设置及工程施工科目使用说明

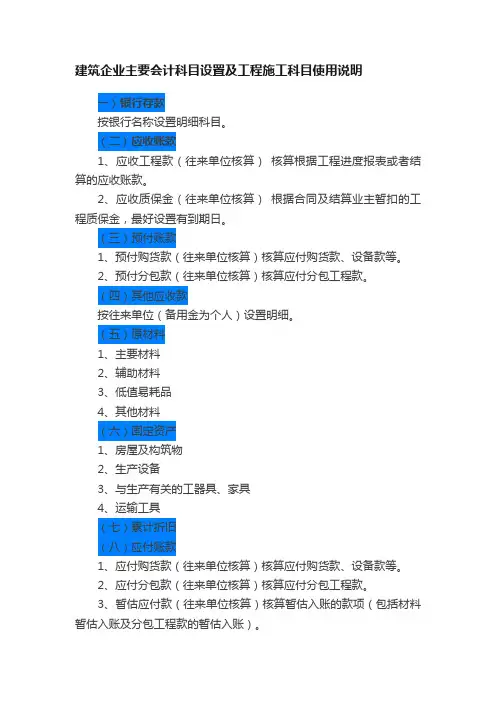

建筑企业主要会计科目设置及工程施工科目使用说明一)银行存款按银行名称设置明细科目。

(二)应收账款1、应收工程款(往来单位核算)核算根据工程进度报表或者结算的应收账款。

2、应收质保金(往来单位核算)根据合同及结算业主暂扣的工程质保金,最好设置有到期日。

(三)预付账款1、预付购货款(往来单位核算)核算应付购货款、设备款等。

2、预付分包款(往来单位核算)核算应付分包工程款。

(四)其他应收款按往来单位(备用金为个人)设置明细。

(五)原材料1、主要材料2、辅助材料3、低值易耗品4、其他材料(六)固定资产1、房屋及构筑物2、生产设备3、与生产有关的工器具、家具4、运输工具(七)累计折旧(八)应付账款1、应付购货款(往来单位核算)核算应付购货款、设备款等。

2、应付分包款(往来单位核算)核算应付分包工程款。

3、暂估应付款(往来单位核算)核算暂估入账的款项(包括材料暂估入账及分包工程款的暂估入账)。

4、应付质保金(往来单位核算)核算应付分包单位的质保金,最好设置有到期日。

(九)预收账款按单位设置明细科目(十)应付职工薪酬1、应付工资2、应付福利费3、社会统筹3.1养老保险3.2工伤保险3.3医疗保险3.4生育保险3.5失业保险3.6住房公积金4、职工教育经费5、辞退补偿(十一)应交税费1、应交增值税1.1进项税额1.2销项额抵减1.3已交税金1.4转出未交增值税1.5减免税款1.6销项税额1.7进项税转出1.8转出多交增值税2、未交增值税3、预交增值税4、待抵扣进项税额5、待认证进项税额2、工程施工-毛利,核算工程毛利(十四)工程结算工程结算核算根据业主进度报表签证资料或者工程结算的款项。

(十五)主营业务收入(十六)主营业务成本(十七)税金及附加二、工程施工各明细科目的核算内容:1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:1.1基本工资:是指发放给生产工人的基本工资。

1.2工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

建筑企业主要会计科目设置及工程施工科目使用说明

建筑企业主要会计科目设置及工程施工科目使用说明

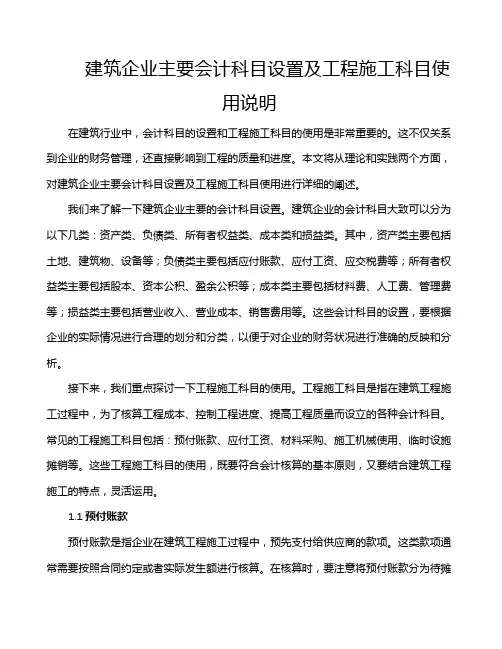

建筑企业主要会计科目设置及工程施工科目使用说明嘿,伙计们!今天我们来聊聊建筑企业的会计科目设置和工程施工科目的使用。

别看这事儿挺专业的,其实咱们老百姓也能听懂。

那就让我们一起来看看吧!咱们要了解建筑企业的主要会计科目。

一般来说,建筑企业的会计科目可以分为两类:资产类和负债类。

资产类科目主要包括固定资产、无形资产、流动资产等;负债类科目主要包括应付账款、应付工资、应交税费等。

这些科目就像是企业的“家当”和“欠债”,咱们要学会好好管理它们。

接下来,咱们来看看工程施工科目的使用。

工程施工科目是指在建筑工程施工过程中产生的各种费用,如人工费、材料费、机械使用费等。

这些费用是企业在施工过程中必须承担的成本,也是企业利润的重要组成部分。

那么,怎么才能更好地使用工程施工科目呢?这里有几个小建议:1. 严格控制工程施工成本。

在施工过程中,企业要合理安排人力、物力和财力,确保各项费用得到合理控制。

这样才能保证企业的利润不受损失。

2. 及时报销工程施工费用。

企业在施工过程中产生的各种费用,要及时报销给相关人员。

这样既能保证企业的资金周转,又能让大家看到企业的诚信。

3. 加强工程施工科目的管理。

企业要建立健全工程施工科目的管理制度,确保各项费用的准确记录和及时报销。

这样才能让企业的发展更加健康稳定。

4. 注重工程施工科目的分析和总结。

企业要定期对工程施工科目进行分析和总结,找出存在的问题和不足,制定相应的改进措施。

这样才能让企业的管理水平不断提高。

建筑企业的会计科目设置和工程施工科目的使用,对于企业的经营管理具有重要意义。

咱们要学会运用这些知识,让企业的发展更加顺利。

希望这些建议对大家有所帮助!下次再见!。

建筑企业工程施工科目账务

建筑企业工程施工科目账务

建筑企业工程施工科目账务处理建筑企业作为我国经济发展的重要支柱产业,其工程施工科目的账务处理具有特殊性和复杂性。

工程施工科目是建筑企业的主要业务科目,涵盖了工程项目从招投标、合同签订、施工过程到工程结算的全过程。

本文将从以下几个方面详细解析建筑企业工程施工科目的账务处理。

一、工程施工科目的设置根据《企业会计准则第15号——建造合同》的规定,建筑企业应当设置“工程施工”科目,该科目相当于生产企业的生产成本科目,主要核算各项目成本及毛利。

工程施工科目下设置以下两个二级明细科目:1. 合同成本:核算建筑企业在合同执行过程中发生的直接成本和间接成本,包括材料费、人工费、机械使用费、措施费等。

2. 毛利:核算建筑企业合同执行过程中的毛利,计算公式为:(合同收入 - 合同成本)×(1 - 营业税税率)。

二、工程施工科目的账务处理流程1. 招投标阶段:建筑企业在招投标过程中发生的费用,如招标费、投标费等,计入当期损益,不再单独设置科目。

2. 合同签订阶段:建筑企业与业主签订合同时,按照合同金额确认合同收入,同时计入工程施工科目。

3. 施工过程阶段:建筑企业在施工过程中发生的各项成本,如材料费、人工费、机械使用费等,按照实际发生金额计入工程施工科目的合同成本子科目。

同时,根据工程进度,按照合同约定比例确认合同收入。

4. 工程结算阶段:建筑企业与业主进行工程结算时,按照实际发生的工程量及合同约定价格,确认合同收入,同时结转合同成本。

对于已确认的收入,如有拖欠,计入应收账款科目。

5. 工程质保阶段:建筑企业在工程质保期内发生的维修、保养等费用,计入工程施工科目的合同成本子科目。

同时,根据质保金的约定,计提质保金,计入应收账款科目。

三、工程施工科目的涉税处理1. 增值税处理:建筑企业工程施工科目涉及的增值税,根据国家税务总局的相关规定,按照一般计税方法和简易计税方法进行处理。

一般计税方法下,建筑企业按照2%的预征率预缴增值税;简易计税方法下,建筑企业按照3%的预征率预缴增值税。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

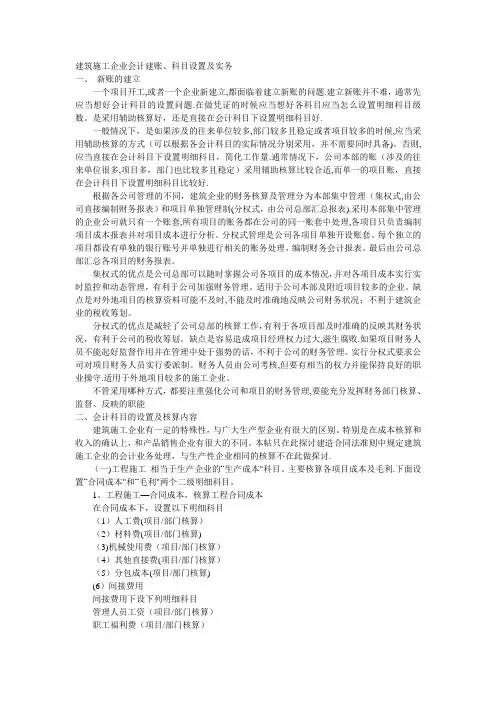

建筑施工企业会计建账、科目设置及实务一、新账的建立一个项目开工,或者一个企业新建立,都面临着建立新账的问题。

建立新账并不难,通常先应当想好会计科目的设置问题。

在做凭证的时候应当想好各科目应当怎么设置明细科目级数。

是采用辅助核算好,还是直接在会计科目下设置明细科目好。

一般情况下,是如果涉及的往来单位较多,部门较多且稳定或者项目较多的时候,应当采用辅助核算的方式(可以根据各会计科目的实际情况分别采用,并不需要同时具备)。

否则,应当直接在会计科目下设置明细科目,简化工作量。

通常情况下,公司本部的账(涉及的往来单位很多,项目多,部门也比较多且稳定)采用辅助核算比较合适,而单一的项目账,直接在会计科目下设置明细科目比较好。

根据各公司管理的不同,建筑企业的财务核算及管理分为本部集中管理(集权式,由公司直接编制财务报表)和项目单独管理制(分权式,由公司总部汇总报表)。

采用本部集中管理的企业公司就只有一个账套,所有项目的账务都在公司的同一账套中处理,各项目只负责编制项目成本报表并对项目成本进行分析。

分权式管理是公司各项目单独开设账套。

每个独立的项目都设有单独的银行账号并单独进行相关的账务处理,编制财务会计报表。

最后由公司总部汇总各项目的财务报表。

集权式的优点是公司总部可以随时掌握公司各项目的成本情况,并对各项目成本实行实时监控和动态管理,有利于公司加强财务管理。

适用于公司本部及附近项目较多的企业。

缺点是对外地项目的核算资料可能不及时,不能及时准确地反映公司财务状况;不利于建筑企业的税收筹划。

分权式的优点是减轻了公司总部的核算工作,有利于各项目部及时准确的反映其财务状况,有利于公司的税收筹划。

缺点是容易造成项目经理权力过大,滋生腐败。

如果项目财务人员不能起好监督作用并在管理中处于强势的话,不利于公司的财务管理。

实行分权式要求公司对项目财务人员实行委派制。

财务人员由公司考核,但要有相当的权力并能保持良好的职业操守。

适用于外地项目较多的施工企业。

不管采用哪种方式,都要注重强化公司和项目的财务管理,要能充分发挥财务部门核算、监督、反映的职能二、会计科目的设置及核算内容建筑施工企业有一定的特殊性,与广大生产型企业有很大的区别。

特别是在成本核算和收入的确认上,和产品销售企业有很大的不同。

本帖只在此探讨建造合同法准则中规定建筑施工企业的会计业务处理,与生产性企业相同的核算不在此做探讨。

(一)工程施工相当于生产企业的“生产成本”科目。

主要核算各项目成本及毛利。

下面设置“合同成本”和“毛利”两个二级明细科目。

1、工程施工-合同成本,核算工程合同成本在合同成本下,设置以下明细科目(1)人工费(项目/部门核算)(2)材料费(项目/部门核算)(3)机械使用费(项目/部门核算)(4)其他直接费(项目/部门核算)(5)分包成本(项目/部门核算)(6)间接费用间接费用下设下列明细科目管理人员工资(项目/部门核算)职工福利费(项目/部门核算)固定资产使用费(项目/部门核算)低值易耗品摊销(项目/部门核算)办公费(项目/部门核算)差旅费(项目/部门核算)财产保险费(项目/部门核算)工程保修费(项目/部门核算)排污费(项目/部门核算)劳动保护费(项目/部门核算)检验试验费(项目/部门核算)外单位管理费(项目/部门核算)材料整理及零星运费(项目/部门核算)材料物资盘亏及毁损(项目/部门核算)取暖费(项目/部门核算)其他费用(项目/部门核算)2、工程施工-毛利,核算工程毛利具体的设置根据企业需要选择,不一定非要设置这些会计科目。

特别是间接费用,有些不需要的可以不予以设置。

(二)机械作业该科目主要是针对建筑企业有单独的设备管理部门为各项目提供设备发生的费用及内部结算的台班的核算。

相当于制造待业的“辅助生产成本”科目。

有条件的单位,可以针对本公司的设备设置单机核算,准确核算每台大型或者主要设备每个台班的耗用成本。

通常情况下,应当设置以下明细科目:工资及附加(部门/设备核算)燃料及动力(部门/设备核算)折旧费(部门/设备核算)配件及修理费(部门/设备核算)间接费用(部门/设备核算)(三)应收账款1、应收工程款(往来单位核算)核算根据工程进度报表或者结算的应收账款2、应收销货款(往来单位核算)核算施工企业应收产品销售货款3、应收质保金(往来单位核算)根据合同及结算业主暂扣的工程质保金,最好设置有到期日。

(四)应付账款1、应付购货款(往来单位核算)核算应付购货款、设备款等。

2、应付分包款(往来单位核算)核算应付分包工程款3、暂估应付款(往来单位核算)核算暂估入账的款项(包括材料暂估入账及分包工程款的暂估入账)。

4、应付质保金(往来单位核算)核算应付分包单位的质保金,最好设置有到期日。

(五)工程结算(往来单位/项目核算)核算根据业主进度报表签证资料或者工程结算的款项。

(六)主营业务收入(手工账可不用以下明细科目,只需按项目设置明细科目即可)1、目标成本目标成本下设置以下明细科目(1)人工费(项目/部门核算)(2)材料费(项目/部门核算)(3)机械使用费(项目/部门核算)(4)其他直接费(项目/部门核算)(5)间接费用(项目/部门核算)2、税金(项目/部门核算)3、劳动保护费(项目/部门核算)4、公司管理费(项目/部门核算)5、公司利润(项目/部门核算)工程施工各明细科目的核算内容:1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。

(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。

(4)职工福利费:是指按规定标准计提的生产工人福利费(根据生产工人工资总额提取)。

(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。

(6)企业应承担生产工人的养老金、失业金、生育保险、住房公积金等----新企业会计准则增加内容2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。

内容包括:(1)材料原价(或供应价格)。

(2)材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。

(3)运输损耗费:是指材料在运输装卸过程中不可避免的损耗。

(4)采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。

包括:采购费、仓储费、工地保管费、仓储损耗。

(5)检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。

不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。

3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。

施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。

(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。

(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。

包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。

(4)安拆费及场外运费:安拆费指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等费用。

(5)人工费:指机上司机(司炉)和其他操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费。

(6)燃料动力费:指施工机械在运转作业中所消耗的固体燃料(煤、木柴)、液体燃料(汽油、柴油)及水、电等。

(7)养路费及车船使用税:指施工机械按照国家规定和有关部门规定应缴纳的养路费、车船使用税、保险费及年检费等。

设置了“机械作业”科目的机械使用费为企业设备管理部门向各工程项目部收取的机械台班费,以上内容只需在“机械作业”科目中核算即可。

4、其他直接费(在预算上被称为措施费)是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。

包括内容:(1)环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。

(2)文明施工费:是指施工现场文明施工所需要的各项费用。

(3)安全施工费:是指施工现场安全施工所需要的各项费用。

(4)临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。

临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。

临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。

(5)夜间施工费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。

(6)二次搬运费:是指因施工场地狭小等特殊情况而发生的二次搬运费用。

(7)大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。

(8)混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。

(9)脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。

(10)已完工程及设备保护费:是指竣工验收前,对已完工程及设备进行保护所需费用。

(11)施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。

三、业务处理根据各公司管理的不同,建筑企业的财务核算及管理分为本部集中管理(集权式,由公司直接编制财务报表)和项目单独管理制(分权式,由公司总部汇总报表)。
