新产品研发试产阶段管理规范.doc

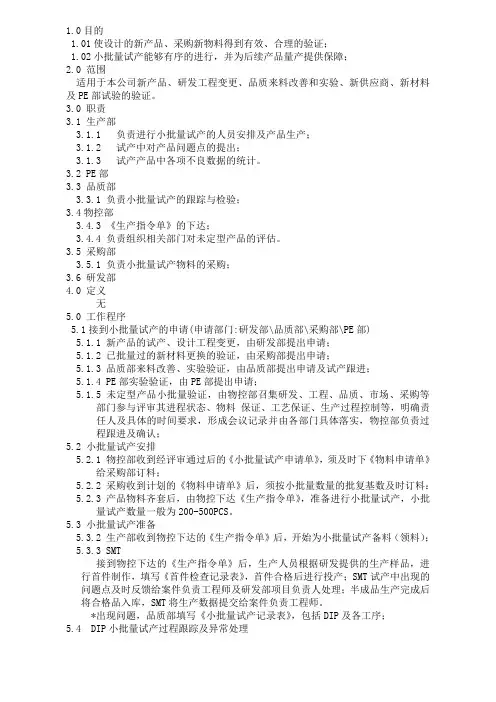

试产流程管理规范

1.0目的1.01使设计的新产品、采购新物料得到有效、合理的验证;1.02小批量试产能够有序的进行,并为后续产品量产提供保障;2.0 范围适用于本公司新产品、研发工程变更、品质来料改善和实验、新供应商、新材料及PE部试验的验证。
3.0 职责3.1 生产部3.1.1 负责进行小批量试产的人员安排及产品生产;3.1.2 试产中对产品问题点的提出;3.1.3 试产产品中各项不良数据的统计。
3.2 PE部3.3 品质部3.3.1 负责小批量试产的跟踪与检验;3.4物控部3.4.3 《生产指令单》的下达;3.4.4 负责组织相关部门对未定型产品的评估。
3.5 采购部3.5.1 负责小批量试产物料的采购;3.6 研发部4.0 定义无5.0 工作程序5.1接到小批量试产的申请(申请部门:研发部\品质部\采购部\PE部)5.1.1 新产品的试产、设计工程变更,由研发部提出申请;5.1.2 已批量过的新材料更换的验证,由采购部提出申请;5.1.3 品质部来料改善、实验验证,由品质部提出申请及试产跟进;5.1.4 PE部实验验证,由PE部提出申请;5.1.5 未定型产品小批量验证,由物控部召集研发、工程、品质、市场、采购等部门参与评审其进程状态、物料保证、工艺保证、生产过程控制等,明确责任人及具体的时间要求,形成会议记录并由各部门具体落实,物控部负责过程跟进及确认;5.2 小批量试产安排5.2.1 物控部收到经评审通过后的《小批量试产申请单》,须及时下《物料申请单》给采购部订料;5.2.2 采购收到计划的《物料申请单》后,须按小批量数量的批复基数及时订料:5.2.3 产品物料齐套后,由物控下达《生产指令单》,准备进行小批量试产,小批量试产数量一般为200-500PCS。
5.3 小批量试产准备5.3.2 生产部收到物控下达的《生产指令单》后,开始为小批量试产备料(领料);5.3.3 SMT接到物控下达的《生产指令单》后,生产人员根据研发提供的生产样品,进行首件制作,填写《首件检查记录表》,首件合格后进行投产;SMT试产中出现的问题点及时反馈给案件负责工程师及研发部项目负责人处理;半成品生产完成后将合格品入库,SMT将生产数据提交给案件负责工程师。

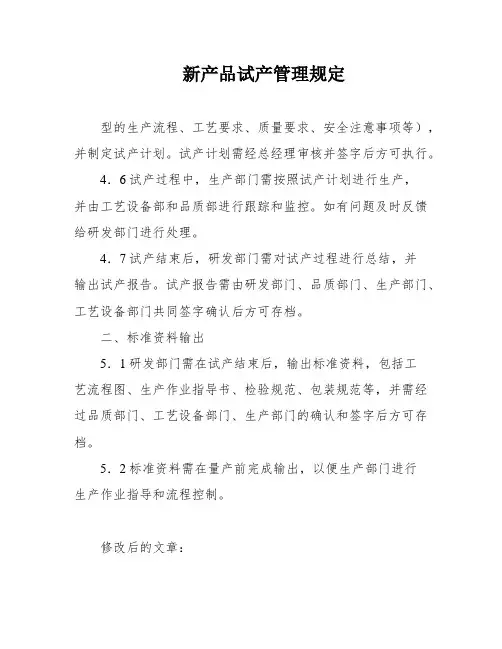

新产品试产管理规定

新产品试产管理规定型的生产流程、工艺要求、质量要求、安全注意事项等),并制定试产计划。
试产计划需经总经理审核并签字后方可执行。
4.6试产过程中,生产部门需按照试产计划进行生产,并由工艺设备部和品质部进行跟踪和监控。
如有问题及时反馈给研发部门进行处理。
4.7试产结束后,研发部门需对试产过程进行总结,并输出试产报告。
试产报告需由研发部门、品质部门、生产部门、工艺设备部门共同签字确认后方可存档。
二、标准资料输出5.1研发部门需在试产结束后,输出标准资料,包括工艺流程图、生产作业指导书、检验规范、包装规范等,并需经过品质部门、工艺设备部门、生产部门的确认和签字后方可存档。
5.2标准资料需在量产前完成输出,以便生产部门进行生产作业指导和流程控制。
修改后的文章:新产品试产管理规定为了更好地规范新产品从研发、试产到量产的过程,本公司制定了新产品试产管理规定。
该规定旨在明确各部门和相关人员的职责,提升产品的可靠性和稳定性,并建立标准的产品资料档案。
适用范围:本公司所有新产品。
各部门职责:生产部门:制作样机、提出试产报告、制作生产流程图和作业指导书、进行样机评审。
采购部门:采购样机物料、参与样机评审。
仓库:提出新物料、跟踪试产物料。
品质部门:确认样机和新物料、参与样机评审、跟进试产、制作样机测试报告和检验规范、制作包装规范。
研发部门:制作样机、跟进试产、输出试产资料和标准资料、全程跟踪样机确认到量产。
工艺设备部门:制作生产流程图和作业指导书、制作工装、调试主要设备、参与样机评审。
实施细则:一、样机试产流程1.样机制作:研发部门填写委托加工单,由生产总经理审核后交由生产部门进行样机制作。
研发工程师、质量部门和工艺设备部门全程跟进指导。
2.样机确认:2.1 新产品研发结束并由研发助理测试无异常后,写出测试说明和已测试合格的样机,交由品质部门和研发部门进行样机确认。
2.2 样机确认合格后,由质量工程师写出样机测试报告,并写出意见,测试报告并分发到研发部门、总经理、品质部门及研发部门存档。

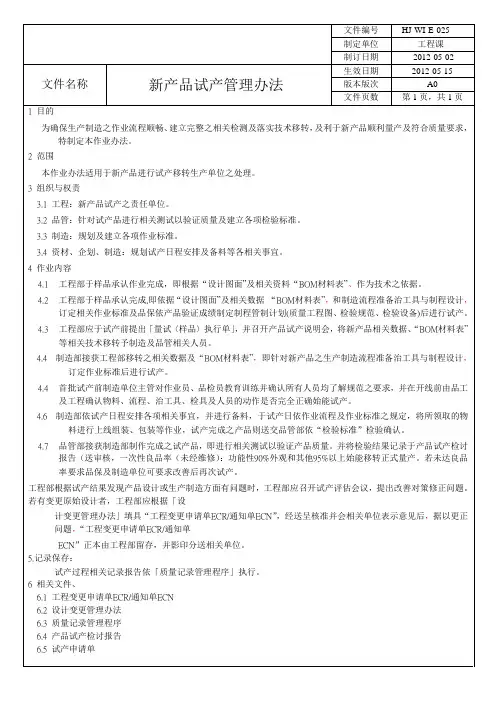

(完整版)新产品试产管理办法

4.4首批试产前制造单位主管对作业员、品检员教育训练并确认所有人员均了解规范之要求,并在开线前由品工及工程确认物料、流程、治工具、检具及人员的动作是否完全正确始能试产。
4.6制造部依试产日程安排各项相关事宜,并进行备料,于试产日依作业流程及作业标准之规定,将所领取的物料进行上线组装、包装等作业,试产完成之产品则送交品管部依“检验标准”检验确认。
4.2工程部于样品承认完成,即依据“设计图面”及相关数据“BOM材料表”,和制造流程准备治工具与制程设计,订定相关作业标准及品保依产品验证成绩制定制程管制计划(质量工程图、检验规范、检验设备)后进行试产。
4.3工程部应于试产前提出「量试〈样品〉执行单」,并召开产品试产说明会,将新产品相关数据、“BOM材料表”等相关技术移转予制造及品管相关人员。
3组织与权责
3.1工程:新产品试产之责任单位。
3.2品.3制造:规划及建立各项作业标准。
3.4资材、企划、制造:规划试产日程安排及备料等各相关事宜。
4作业内容
4.1工程部于样品承认作业完成,即根据“设计图面”及相关资料“BOM材料表”、作为技术之依据。
文件编号
HJ-WI-E-025
制定单位
工程课
制订日期
2012-05-02
文件名称
新产品试产管理办法
生效日期
2012-05-15
版本版次
A0
文件页数
第1页,共1页
1目的
为确保生产制造之作业流程顺畅、建立完整之相关检测及落实技术移转,及利于新产品顺利量产及符合质量要求,特制定本作业办法。

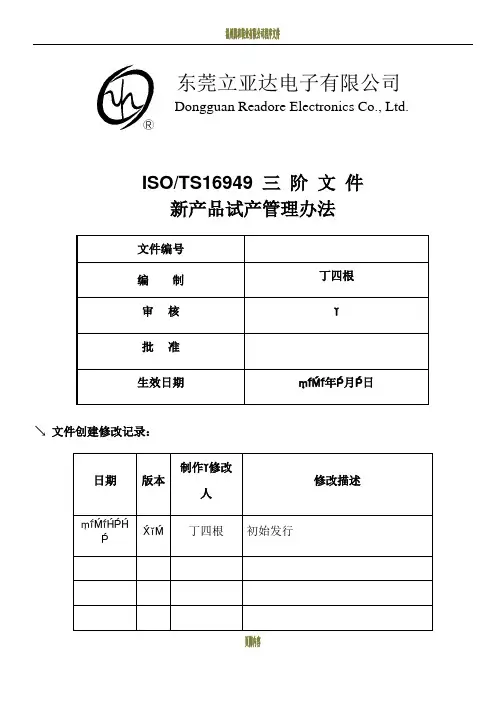

新产品试产管理办法

东莞立亚达电子有限公司Dongguan Readore Electronics Co., Ltd.ISO/TS16949 三阶文件新产品试产管理办法文件创建修改记录:. 目的执行工厂生产的准备工作,确保新产品 新材料(包括新供应商的材料)的试产在有效的控制状态下进行,并通过试产进一步验证产品设计及物料的正确性,使试产中的异常问题得到排除,确保批量生产的顺利进行,以达到新产品的可制造性。
. 范围适用于东莞立亚达、立敏达、信阳立亚达及各分厂执行所有新产品试产、新材料(包括新供应商的材料)试产、外包商新产品试产。
. 职责生管:负责将订单信息通知相关部门,试产计划的安排,物料的准备,试产前准备会议的召集及相关工作的跟进等工程部:负责新产品 、工艺图、 的制定;工装、夹具的设计、制作;负责试产指导,解决及跟进试产中的问题, 材料的核对,试产标准工时的核定,试产会议的召开及试产总结会议的主持等,负责确认新材料是否需要执行试产。
品管部:负责试产所需物料的来料检验、生产过程品质监控、产品可靠性试验。
生产部:负责依据试产计划及试产要求进行生产、试产过程中的品质检验;试产模具、治具验证等。
工程部最高负责人:负责试产及试产转量产前的批准;模具设计师:负责模具和治具的设计和验证;采购部:负责材料的购买,包括新供应商的引进,新材料试产申请;贸易部:负责外包商新产品试产申请和工作安排;其它部门:负责协助试生产的进行。
术语和定义试产:包括新产品的试产、新材料(包括新供应商的材料)的试产、外包商新产品试产三个部分;新产品试产:新产品首次接到订单(外部、内部)后 经工程部评估批量生产前需经过试产流程验证 而安排的小批量生产。
新材料:首次购买的材料,或新供应商首次交货或送样的原材料;外包商新产品试产:外包商首次生产我司产品而安排的试产。
操作规程新产品试产:试产准备业务部收到客户新产品订单后,依据《顾客有关过程控制程序》召集相关部门进行订单评审,业务部务必在开评审会之前提前两天将相关资料给到工程部,评审结果记录于《合同(订单)评审表》 ,各责任部门必须在评审表中注明评审意见;工程部根据新产品具体情况及以往经验评估新产品是否需要安排试产过程,用于验证产品过程设计的正确性及其相关辅、治具等资源的适用性; 如果不需要安排试产过程验证,则应在《合同(订单)评审表》的评审结论上注明(如:根据以往类似产品生产经验判定,该产品相关过程设计和辅、治具设计完全满足对产品生产的需求),可免除试产流程,直接进入量产阶段;如果条件性转量产,需经条件验证符合后,转量产。

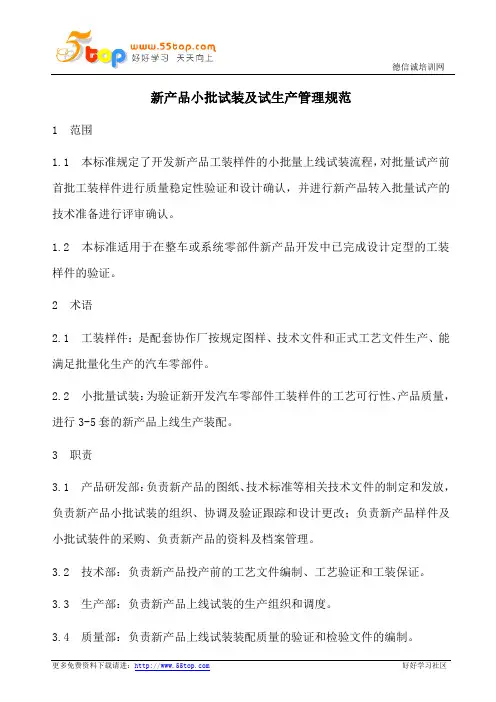

新产品小批试装及试生产管理规范

新产品小批试装及试生产管理规范1 范围1.1 本标准规定了开发新产品工装样件的小批量上线试装流程,对批量试产前首批工装样件进行质量稳定性验证和设计确认,并进行新产品转入批量试产的技术准备进行评审确认。
1.2 本标准适用于在整车或系统零部件新产品开发中已完成设计定型的工装样件的验证。
2 术语2.1 工装样件:是配套协作厂按规定图样、技术文件和正式工艺文件生产、能满足批量化生产的汽车零部件。
2.2 小批量试装:为验证新开发汽车零部件工装样件的工艺可行性、产品质量,进行3-5套的新产品上线生产装配。
3 职责3.1 产品研发部:负责新产品的图纸、技术标准等相关技术文件的制定和发放,负责新产品小批试装的组织、协调及验证跟踪和设计更改;负责新产品样件及小批试装件的采购、负责新产品的资料及档案管理。
3.2 技术部:负责新产品投产前的工艺文件编制、工艺验证和工装保证。
3.3 生产部:负责新产品上线试装的生产组织和调度。
3.4 质量部:负责新产品上线试装装配质量的验证和检验文件的编制。
3.5 生产厂:负责新产品上线试装。
3.6 信息部负责物料代码的编制和调整。
3.7 配套供应部负责小批采购中大件采购的价格商务谈判和价格确定。
4 小批试装工作流程4.1 小批试装工作流程见《新产品小批试装工作流程图》。
4.1.1 小批采购中大件采购的价格由配套供应部商定,并通知产品研发部。
4.1.2 产品研发部项目负责人负责进行首批专用件的采购和技术文件的准备,专用件采购数量最多不得超过5台套,试装数量和次数由部门主管酌情指定。
4.1.3 项目负责人发布经审核的《小批试装通知书》(GA/QG(研)7.3-1),由生产部承认,报总经理或主管副总批准,并按设计输出清单将盖红色“试制用图”技术文件一起发放至各相关部门。
4.1.4 技术部及时按产品技术文件编制试装车型通用件投料表。
4.1.5 生产部按通知要求,安排自制件的生产,试装自制小件入研发库。

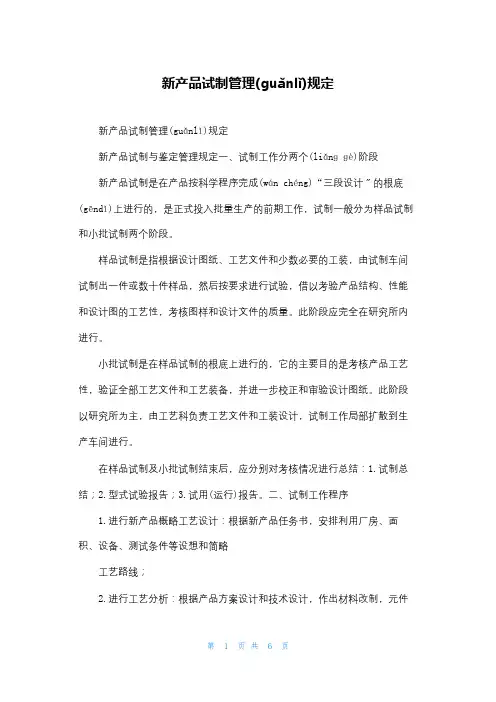

新产品试制管理规定

新产品试制管理(guǎnlǐ)规定新产品试制管理(guǎnlǐ)规定新产品试制与鉴定管理规定一、试制工作分两个(liǎnɡ ɡè)阶段新产品试制是在产品按科学程序完成(wán chéng)“三段设计〞的根底(gēndǐ)上进行的,是正式投入批量生产的前期工作,试制一般分为样品试制和小批试制两个阶段。
样品试制是指根据设计图纸、工艺文件和少数必要的工装,由试制车间试制出一件或数十件样品,然后按要求进行试验,借以考验产品结构、性能和设计图的工艺性,考核图样和设计文件的质量。
此阶段应完全在研究所内进行。
小批试制是在样品试制的根底上进行的,它的主要目的是考核产品工艺性,验证全部工艺文件和工艺装备,并进一步校正和审验设计图纸。
此阶段以研究所为主,由工艺科负责工艺文件和工装设计,试制工作局部扩散到生产车间进行。
在样品试制及小批试制结束后,应分别对考核情况进行总结:1.试制总结;2.型式试验报告;3.试用(运行)报告。
二、试制工作程序1.进行新产品概略工艺设计:根据新产品任务书,安排利用厂房、面积、设备、测试条件等设想和简略工艺路线;2.进行工艺分析:根据产品方案设计和技术设计,作出材料改制,元件改装,选配复杂自制件加工等项工艺分析;3.产品工作图的工艺性审查;4.编制试制用工艺卡片:(1)工艺过程卡片(路线卡);(2)关键工序卡片(工序卡);(3)装配工艺过程卡(装配卡);(4)特殊工艺、专业工艺守那么。
5.根据产品试验的需要,设计必不可少的工装,本着经济可靠,保证产品质量要求的原那么,充分利用现有工装、通用工装、组合工装、简易工装、过渡工装等。
6.制定试制用材料消耗工艺定额和加工工时定额。
7.零部件制造、总装配中应按质量保证方案,加强质量管理和信息反应,并做好试制记录,编制新产品质量保证要求和文件。
此项工作在批试阶段由全质办牵头组织工艺科、检验科进行。
8.编写试制总结:着重总结图样和设计文件验证情况,以及在装配和调试中所反映出的有关产品结构、工艺及产品性能方面的问题及其解决过程,并附上各种反映技术内容的原始记录。
新产品研发试产阶段管理规范

专案 原材不良
★
作业不良
★
会议 设计不良 总判
★ 会议上决
定
议
注:1、标有“★”代表责权单位;标有“ ”代表试产流程;标有“?”代表辅导单
位。
2、以上流程中各责权单位如有问题,应向生工部反映。
4.名词定义:
PRE-PILOT RUN: 试作,即新产品试产前的试产可行性确认简称;
PILOT RUN: 试产,即新产品生产前的生产可行性确认简称。
7.相关资料 《SMY-SYF-GF-08 新产品研发产品验证机测试管理规范》 《SMY-SYF-GF-10 新产品研发结案阶段管理规范》
8.质量记录 8. 1 试产问题与对策汇总报告 (GME001-01A) PILOT RUN 新机型试产通知(GME001-02B) PILOT RUN 改善对策完成情况确认表(GME001-03A)
(物料应挂有 PILOT RUN 用标识)。若物料有 IQC 判货等情况不能使
用,视为缺料不进行试产作业,待下一批物料检验 OK 后进行试产。
6.2.3.3 发料:物料入库后请仓储留意新产品名称及其标识,应
注意该产品试产日期,并提前一天发料至生产线。
6.2.3.4 备料:仓储发料时,请生产线物料人员详细清点,并于
是否
NG
S
需再次试
产
ENEO
告 试产情况专案会
议
总判定
OK 试产问题与对策
S
汇总表
结束 EE
S
5.作业流程说明: 作业流程图见 3/6 页。 该试产流程为新产品投入生产前的试产流程,但必须在新产品试作完
毕,试产可行性 确 认后方可进行试产。
试作内容应包括以下几项: 1.技术资料及制造需求的确认; 2.确认试产备料是否完毕; 3.确诊夹、治具及应需软件等工具是否齐备与使用性; 4.确认 MI 的可操作性; 5.生工部对生产线名站工时确定,布线、排站的确定及合理性。
新产品试产规范

1.目的:指导新产品设计验证过程,规范验证操作流程,使新产品设计问题在投入量产前被发现并改善。
评估产品设计(包括材料选用备用料选择)在大批量生产时可制做性,重复一致性。
提出在未来量产中的生产风险点,即生产风险评估,对可能会出现的问题在设计治具和工艺流程时进行考量。
提出新产品在未来量产中可能产生的品质风险点,针对这些制订品质控制计划,在IPQC巡检中及整个品质流程中进行监控。
明确各相关部门在设计验证活动中需完成的事项及未来在新项目量产中需承担的责任。
2.本规范涉及的责任部门:研发部、生产部、品控部。
3.定义:试产是设计验证阶段。
(其中包含打样及小批量试产两个阶段,每个阶段不限于一次)打样:设计试做,数量通常在100PCS以内,目的:进行初步设计验证,发现基本电性问题、装配问题,并完成设计验证计划。
小批量试产:产品所有可制造性和品质稳定性验证,发现制造风险,并制定生产风险控制和品质控制计划,同时验证打样中发现的问题改善效果,对有重大修改的,要完成相关项目的重新验证。
4.职责和权限:研发工艺卡片、及生产注意事项等),及试产过程技术指导与问题解决,对试产中发现的设计和材料问题按时完成改善,以及在设计阶段性验证过程中,通知工程、品控、生产参加。
小批量试产中各种物料损耗比例的提供。
负责判定新项目是否需要试产,并建议试产数量和订单处理意见给PMC完成试产的评估及试产问题的改善确认与汇报,负责试产完成后项目的移交。
负责召开试产前检讨与发布会,及召开试产后的问题检讨会。
对新开发的机种或在标准品及成熟机种基础上有客户特殊要求的机种,主导完成相应的PFMEA的制作,生产、品控要共同参与,品管确认,研发批准。
仓库:负责按要求发放已认可的物料(已有订单的新产品试产用物料依计划分配发放)采购:负责所有需求的无库存的物料的采购,并及时提供各物料的准备状况。
生产部:负责对新产品试产中遇到的重大问题进行通报及召集紧急处理会议提供试产的初步工艺流程及工艺资料,对生产工时与工效进行初步评估,需参与试产过程并对其所发现的问题点进行提报,对试产提供相应的支援,并跟进问题的解决。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新产品研发试产阶段管理规范
1.目的:
本规范规定新产品在投入生产前的试产阶段的工作事项。
以确保产品的生产品质,并确认产品生产可行性,以于导入量产。
2.适用范围:
本规范适用于新产品与衍生产品的试产阶段。
3.职责划分:
以下为新产品试产阶段各责权单位:
阶段通知备料
阶段试产阶段
综合分析
专案会议项目生工生产生企仓储IQCFQC 原设计单位备注
试产协调会★
备料★
验料★
发料★依工单发料备料★
作业指导★
作业执行★按 MI 、MN 等FQC 抽验★
问题分析★
试产报告★
制程不良★
原材不良★
作业不良★
设计不良★
总判定会议上决议
注: 1、标有“★”代表责权单位;标有“”代表试产流程;标有“”代表辅导单位。
2、以上流程中各责权单位如有问题,应向生工部反映。
4.名词定义 :
PRE-PILOT RUN:试作,即新产品试产前的试产可行性确认简称;
PILOT RUN:试产,即新产品生产前的生产可行性确认简称。
4作业流程图:
开始
YES
试作
生工确认问题
PRE-PILOT RUN
已修改
NG原设计单位拟定改善
试产可行性
对策(生工辅助)
确认
OK
试产协调会议
YES试产
生工确认问题
PILOT RUN
已修改
NO
试产情况综合报告
原设计单位针对设计问题;
其他部门对设计外问题, 再
行修改
试产情况专案会议
YES
是否
需再次试产NG
总判定
OK
NO
试产问题与对策
汇总表
结束
5.作业流程说明:
5.1作业流程图见3/6页。
5.2 该试产流程为新产品投入生产前的试产流程,但必须在新产品试作完毕,试产可行性
确
认后方可进行试产。
5.3试作内容应包括以下几项:
1.技术资料及制造需求的确认;
2.确认试产备料是否完毕;
3.确诊夹、治具及应需软件等工具是否齐备与使用性;
4.确认 MI 的可操作性;
5.生工部对生产线名站工时确定 , 布线、排站的确定及合理性。
5.4试作由生工完成试作完毕后把试作情况填写于“PILOT RUN试产通知”上,由生工部
主管核准方可进行试产。
5.5试作参与单位说明:
1支援单位:原设计单位、品保部、生产部、资材部、生企部、厂长室等;
2主导单位:生工部。
5.6试产参与单位说明:
1支援单位:原设计单位、资材部、生企部、厂长室等;
2主导单位:生工部;
3进行单位:生产部、品保部。
5.7 试产不良分析由生工提出,如作业不良,要求生产部改善;如制程不良,要求生工部
改
善;如原材不良,要求IQC 改善;如设计方面不良,应由生工部与原设计单位共同
拟定改
善处理对策,但设计更改对策由原设计单位进行。
6.试产作业过程说明:
6.1试作及试产过程由生工部主导,存在问题与生工反映。
6.2 作业过程应包括:通知阶段、备料阶段、试产进行阶段、综合情况分析阶段、专案会
议
阶段等阶段。
6.2.1通知阶段:
6.2.1.1生工部应在试产前知会相关部门,主导召开试产会议,介绍试产机型整体
情况,并且包括指出在试作中存在的问题及注意事项等项目。
6.2.1.2生工确认试产的可行性后把试作总体情况按规定填写于“
PILOT RUN新机型试产通知”,并把作业说明、作业要求等项目一并填上,完毕后分发相关部门。
6.2.2备料阶段:
6.2.2.1 备料 : 由原设计单位或生企部、采购部负责追踪物料状况,掌控备料进厂,若料未如期进厂由上述三责权单位负责追踪,有问题须立即知会生工部。
6.2.2.2 验料 : 物料进厂必须经 IQC 正常抽验作业,若为急件,IQC 务必优先检验(但不影响正常生产中的材料为原则),尽量不影响试产进度 , OK 后立即转入仓储
(物料应挂有PILOT RUN 用标识)。
若物料有 IQC 判货等情况不能使用,视为缺料不进行试产作业,待下一批物料检验 OK后进行试产。
6.2.3.3 发料:物料入库后请仓储留意新产品名称及其标识,应注意该产品试产日
期,并提前一天发料至生产线。
6.2.3.4 备料:仓储发料时,请生产线物料人员详细清点,并于工单上注明,如上OK
便线前一天料未发齐,请知会生工部,而生工于上线前应先清点物料状况,
通知相关部门开始试产作业。
6.3试产作业阶段:
机台上作特殊标识以便识别,流程卡上应注明相应机型型号和厂内序列号。
6.3.1 试产前,生工先行集合生产线操作人员及相关单位人员,简介新机型功能,概要介
绍,整个组装顺序及具体组装、调整、测试、烧机等生产操作规范,着重介绍操作中与同
类机型不同之处。
6.3.2试产中操作步骤依MI、MN等规范进行作业,未有MI、MN等规范按生工指导完成。
6.3.3试产中存在问题及其改善提议应统一向生工反映,供生工参考、修正。
6.3.4 品保部 FQC对此批试产机台进行全部检验,不良情况汇总报告,仅生工参考,修
正。
6.3.5试产过程应包括整个生产过程。
6.3.6 新产品试产数目完成后生产线应当停线,若急于量产,生工部应从整体试产中存在
问题综合考虑,在半个小时内给予答复。
6.4综合情况分析:
6.4.1 PILOT RUN作业完成后,OK机台依工单指示,功能NG机台转生工进行分析。
6.4.2生工应汇总生产线试产中存在问题,FQC全检情况及不良机台分析情况,整理出
新产品试产总体情况报告,为新产品试产专案会议提供参考。
6.5专案会议阶段:
6.5.1新产品试产专案会议由生工主导,生工应向会议提交试产总体情况报告,各相关
部门应讨论各步操作中存在的问题,并登录于试产问题与对策汇总报告。
6.5.2试产专案会议总判定应包括共同决议是否需再次试产,及是否可进入量产阶段。
6.5.3试产中存在问题应由责权单位改善。
制程不良:生产线如按生工制定的MI 、MN 等规范进行作业,出现不良属生工
部;
作业不良:生产线未按生工制定的 MI 、MN 等规范进行作业,出现不良属生产部;
材料不良:与图或 ISAR 等不符出现不良属IQC,符图或 ISAR 等则属设计不良。
设计不良:原设计单位负责改善处理,而生工可提供对策参考。
6.5.4 专案会议中若须进行第二次试产,生工部应确认改善项目是否也改善方可进行;若
不进行第二次试产,便可进入量产,而后好在设计上的问题,生工部可随时会同原
设计单位研讨或依设计变更作业,但责任属生工部。
6.5.5 专案会议中所讨论的问题(记录于试产问题与对策汇总报告中),各责任单位应在预
定完成时间内完成,并以PILOT RUN 改善对策完成情况确认表反映于生工部,如未
按期完成,应知会生工部,并附注明原因及再预订完成日期。
7.相关资料
《SMY-SYF-GF-08 新产品研发产品验证机测试管理规范》
《SMY-SYF-GF-10 新产品研发结案阶段管理规范》
8.质量记录
8. 1试产问题与对策汇总报告(GME001-01A)
8.2 PILOT RUN 新机型试产通知( GME001-02B)
8.3 PILOT RUN 改善对策完成情况确认表(GME001-03A )。
