脚手架工程安全专项施工方案.正式

合集下载

外脚手架安全专项施工方案

外脚手架安全专项施工方案

外脚手架安全专项施工方案一、项目背景外脚手架在建筑工程中广泛使用,对提高工作效率和确保工作安全起到了重要作用。

然而,外脚手架施工中存在一些安全隐患和风险,需要制定安全专项施工方案,确保施工过程中的安全。

二、施工前准备工作1.进行现场踏勘和安全评估,确定外脚手架的安装位置和所需的材料及设备。

2.编制施工组织设计,明确施工步骤和责任分工。

3.检查和审查工程人员的相关资质和证件,确保施工人员具备相应的技术能力和安全操作能力。

4.编制安全交底资料,对施工人员进行安全培训,确保他们了解施工操作规程和安全技术要求。

三、施工方案1.安全设施及保护(1)设立施工现场围挡和标牌,防止非施工人员进入施工区域。

(2)设置警示标志,提醒人员注意安全。

(3)配备适量的安全帽、安全绳、安全带等个人防护设备,并做好使用和保养的告知。

(4)设置安全网或防护栏杆,防止人员坠落。

2.架设外脚手架(1)确保外脚手架的基础坚固可靠,承重能力满足设计要求。

(2)按照设计要求逐步架设外脚手架,确保其稳定性和安全可靠性。

(3)对外脚手架进行定期检查和维护,及时处理发现的安全隐患。

3.施工操作要求(1)严禁在外脚手架上进行高空抛掷物品的行为,防止伤人和损坏设备。

(2)禁止在脚手架上踩踏、跳跃等危险操作,确保施工人员的人身安全。

(3)外脚手架的施工人员必须按照规定佩戴安全帽、使用安全绳和安全带,并接受培训。

四、施工中的安全检查1.定期进行施工现场的安全检查,发现并及时整改存在的安全隐患。

2.对施工人员不定期进行安全教育和技术培训,提高其安全意识和技能水平。

3.实施安全奖惩制度,激励和约束施工人员的行为。

五、施工后工作1.归档施工过程中的安全记录和资料,作为以后的参考。

2.对外脚手架进行拆除前的安全检查和确认,确保施工完成后没有安全隐患。

六、施工方案的评估和调整在实际施工中,根据施工过程中的实际情况,对施工方案进行评估和调整,及时解决施工中的安全问题。

脚手架施专项施工方案(最新3篇)

脚手架施专项施工方案(最新3篇)

脚手架施专项施工方案(最新3篇)脚手架施专项施工方案篇一一、脚手架的布置脚手架从一层楼面开始搭设。

立柱间距按1.6m排列,单柱到顶,柱间加钢管作辅柱,排距0.8m,步距2m,步距间加钢管作为栏杆。

二、外脚手架搭设立柱构造柱:立柱各接头务必采用对接扣件对接。

柱上的对接扣应交错布置,两相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。

立柱顶端应高出建筑物檐口上皮高度 1.5m。

每根主柱均设置砼地面上,离地面50-100mm用钢管锁脚。

脚手架务必设置纵、横向扫地杆。

纵向扫地杆采用直角扣件固定在距底下皮不大于200m 处的立柱上。

横向扫地杆应采直角扣件固定在紧靠纵向扫地杆下方的立柱上。

纵向水平杆构造要求:1、从向水平杆地设置在横向水平杆之上,并以直角扣件扣紧在横向水平上杆上。

2、纵向水平赶的长度一般不宜小于3跨,并不小于6米。

3、纵向水平宜采用对接扣件连接,对接应符号以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应下于500mm,并应避免设在纵向水平杆的跨中。

(1)、横向水平杆构造要求:双排架的横向水平杆端应采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于350m。

(2)、水平附着及卸荷1、脚手架水平拉杆采用ф16钢筋在每个一层的外梁边预埋,每3m设一道,水平拉杆每隔一个钢管顶墙杆。

各层同样做法。

2、水平拉杆要与立柱拉结牢固,顶墙杆要与立柱垂直。

拉结后不得随意拆除。

脚手架的卸荷办法,在楼面预埋ф16钢筋环用直径12-16mm钢缆在两头挂好,用花蓝螺栓收紧,锁好。

每五层卸荷点水平间距为下横杆间距。

(3)、支撑双排脚手架应设剪刀撑,剪刀撑的设置应符号下列要求:1、每道剪刀撑跨越立柱的跟数在宜5-7根之间。

每道剪刀撑不应小于4跨,且不少于6m。

斜杆与地面倾角宜在45-46跟之间。

2、在外侧立面整长度和高度上连接设置剪刀撑。

脚手架专项安全施工方案

脚手架专项安全施工方案

脚手架专项安全施工方案背景介绍在建筑工程中,脚手架是一种临时性的工作平台,用于支撑工人、材料和工具,便于进行高空作业。

然而,脚手架在使用过程中存在一定的安全隐患,若不按照规范进行施工和使用,可能会导致人身伤害和财产损失。

为了确保脚手架施工的安全性,制定脚手架专项安全施工方案是非常必要的。

方案目的本脚手架专项安全施工方案的目的在于规范脚手架施工过程中的安全操作和措施,确保施工人员的身体安全,减少事故的发生,保障财产安全。

1. 施工前准备在进行脚手架施工之前,必须进行一系列的准备工作,确保施工安全:1.1. 脚手架施工前必须进行详细的工程测量和勘察,了解场地宽度、高差等情况,确保脚手架能够稳固地搭设在地面上。

1.2. 根据脚手架的使用情况,选择合适的脚手架材料和规格,确保其承载能力满足要求。

所有脚手架材料必须具有合格的产品证书。

1.3. 制定详细的施工方案和操作规程,包括脚手架的搭设、拆除、调整、加固等操作步骤,并对施工人员进行培训,确保能够正确操作。

1.4. 确保施工现场的环境清洁、整洁,清除障碍物,防止人身和物体的滑倒、碰撞等意外事故。

2. 脚手架搭设安全措施2.1. 脚手架搭设前,必须评估工程需求,并严格按照设计方案进行施工。

任何临时加固、修改、拆除等操作都必须由专业人员进行,并经过相应的安全检测。

2.2. 在脚手架搭设过程中,应严格控制搭设高度,确保脚手架的稳定性。

每层脚手架必须设置防护栏杆和安全网,以防止人员从高处坠落。

2.3. 搭设脚手架时,需要预留足够的通道,以确保人员和物体的安全通行。

通道必须保持畅通,不得阻挡或堆放杂物。

2.4. 搭设脚手架时,必须使用合格的连接件和配件,确保脚手架的稳固和牢固。

连接件和配件应经过严格的质量检测,符合规范要求。

3. 脚手架使用安全措施3.1. 在使用脚手架之前,施工人员必须接受相关安全培训,并持有有效的操作证书。

只有经过培训和合格考试的人员才能操作脚手架。

脚手架安全专项施工方案

脚手架安全专项施工方案

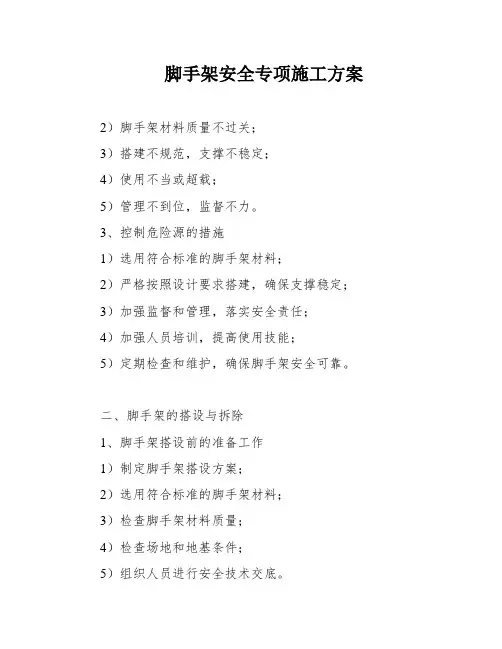

脚手架安全专项施工方案2)脚手架材料质量不过关;3)搭建不规范,支撑不稳定;4)使用不当或超载;5)管理不到位,监督不力。

3、控制危险源的措施1)选用符合标准的脚手架材料;2)严格按照设计要求搭建,确保支撑稳定;3)加强监督和管理,落实安全责任;4)加强人员培训,提高使用技能;5)定期检查和维护,确保脚手架安全可靠。

二、脚手架的搭设与拆除1、脚手架搭设前的准备工作1)制定脚手架搭设方案;2)选用符合标准的脚手架材料;3)检查脚手架材料质量;4)检查场地和地基条件;5)组织人员进行安全技术交底。

2、脚手架的搭设1)按照设计方案搭设;2)确保脚手架支撑稳定;3)安装安全设施,如防护网、安全带等;4)严格控制人员上下脚手架;5)定期检查和维护,确保脚手架安全可靠。

3、脚手架的拆除1)制定脚手架拆除方案;2)按照拆除方案拆除;3)注意安全,避免脚手架坍塌;4)及时清理拆除后的材料和设备;5)定期检查和维护,确保脚手架安全可靠。

三、安全施工技术措施1、脚手架使用防护措施1)设置防护栏杆和安全网;2)佩戴安全帽、安全带等;3)禁止在脚手架上吸烟、使用明火等。

2、脚手架使用管理措施1)制定脚手架使用管理制度;2)加强监督和管理,确保使用规范;3)定期检查和维护,确保使用安全可靠。

3、高处作业安全措施1)严格执行高处作业安全规定;2)佩戴安全帽、安全带等;3)设置安全网和防护栏杆;4)加强监督和管理,确保作业安全。

四、文明施工要求1、场地文明施工1)保持施工场地干净整洁;2)妥善处理垃圾和废弃物;3)保护周边环境和设施。

2、施工人员文明施工1)着装整洁,佩戴安全用品;2)文明用语,礼貌待人;3)不吸烟、不随地吐痰等不文明行为。

3、机械设备文明施工1)机械设备操作人员持证上岗;2)机械设备定期检查和维护;3)机械设备使用时注意安全,避免事故发生。

第三章安全生产保证体系及措施一、建立安全生产保证体系1、明确安全生产目标;2、建立安全生产责任制;3、制定安全生产管理制度;4、加强安全培训和教育;5、建立安全生产信息管理系统。

脚手架专项施工方案

脚手架专项施工方案

脚手架专项施工方案脚手架是在建筑施工中常用的临时支撑结构,用于支撑工人和材料,以便进行施工和维护工程。

脚手架搭建的稳固性和安全性对于施工的顺利进行至关重要。

本文将提出一份脚手架专项施工方案,以确保施工过程的安全和高效。

一、施工前准备工作1.安全评估:在施工前,工程团队应进行脚手架施工区域的安全评估,包括检查周围环境、地面条件、气候状况等因素,以确定施工的可行性和安全性。

2.施工图纸和设计:根据建筑施工图纸和设计要求,制定详细的脚手架搭建方案,包括脚手架的高度、横向和纵向的间距、脚手架材料和连接件等。

3.材料准备:根据脚手架搭建方案,准备所需的脚手架材料和连接件,确保其质量合格并符合安全标准。

二、脚手架搭建工作1.地基处理:对脚手架搭建区域的地面进行处理,确保其平整、坚实和稳定。

2.建立基础:根据设计要求,在地基上建立脚手架的基础,以提供支撑和稳定。

3.竖立立杆:根据搭建方案,在基础上竖立立杆,确保立杆垂直、稳固,并按要求设置固定支撑物。

4.安装横梁和扣件:将横梁安装在立杆之间,并使用扣件进行连接,确保横向稳定和平整。

5.搭设平台和栏杆:在横梁上搭设脚手板,确保其平整、牢固,并安装栏杆和安全网,以提供工人的安全保护。

6.检查和调整:完成脚手架搭建后,进行全面检查,确保脚手架的整体稳固和安全,并进行必要的调整。

三、脚手架使用和维护1.使用规定:在使用脚手架前,需要对工人进行专项培训,确保其掌握脚手架的正确使用方法和安全事项。

2.定期检查:定期对脚手架进行检查和维护,包括检查立杆稳定性、横梁连接件的紧固程度、脚手板的状况等,及时发现和处理问题。

3.安全防护:工人在使用脚手架时,应佩戴安全帽、安全带等个人防护装备,并遵守安全操作规程,确保自身安全。

4.风雨天注意事项:在恶劣的天气条件下,特别是风雨天,应停止使用脚手架,及时进行检查和维护,确保施工人员的安全。

四、脚手架拆除工作1.安全措施:在拆除脚手架之前,需要制定详细的拆除方案,对拆除过程中的安全措施进行评估和确定。

脚手架安全施工方案

脚手架安全施工方案

建筑工程文明安全施工资料安全防护:脚手架施工方案(范本)一、编制根据1. 施工组织设计。

2. 重要规范。

二、工程概况1. 图纸规定。

2. 施工难点。

三、施工准备1. 人员准备。

施工操作人员除进行必须旳入场教育外, 还应按《特种作业人员劳动安全管理措施》旳规定执行, 在施工前对操作者做好书面技术交底。

2. 材料准备。

多种材料进场采购均应符合安全有关规定。

四、施工布署(应根据工程详细状况进行详细布署)五、重要施工措施及有关技术规定(一)搭设措施架子搭设为了保证外部整洁美观, 工程四面支搭长方形架子, 大面平齐, 建筑凹槽处补搭平台架与整体架子相连。

架子下脚要拉线定点, 保证外架子旳位置平齐, 立杆间距1.5m, 大横杆间距1.8m, 小横杆间距1.0m, 脚手架宽1.0m(四块板)里皮立杆距墙500mm(施工中里皮架与墙面间加绑一块板)。

架子大面戗杆为由下至上做五八戗(五根立杆, 八步横杆), 戗杆为双杆。

每根立杆底部应设垫板, 厚度5cm。

底部必须设横、纵向扫地杆, 纵向扫地杆应采用直角扣件固定, 距垫板上皮不不小于200mm 处旳立杆上, 横向扫地杆应绑在紧靠纵向扫地杆下方旳立杆上。

立杆必须用连墙件与建筑作可靠连接, 连墙件竖向固定于每层圈梁顶板位置、横向间距为每隔三根立杆设一种点。

立杆及十字盖均应使用对接扣件连接, 对接扣件要交错布置, 两根相邻立杆旳接头不应设置在同步内, 同步内隔一根立杆旳两个相隔接头在高度方向错开旳距离不不小于500mm, 各接头中心至近来旳节点旳距离不不小于步距旳1/3, 即600mm。

立杆顶部要高于檐口上皮1.5m。

大横杆纵向水平杆要设在立杆内侧, 长度6m, 要用对接扣件连接, 接头应交错布置, 两根相邻横杆接头不能设在同步或同跨内, 且水平方向错开距离不小于500mm, 各接头中心至近来旳节点旳距离不不小于纵距旳1/3, 即500mm。

小横杆排木间距1.0m, 脚手板为平铺对头搭板, 对接位置要设双排木, 间距不不小于300mm。

脚手架工程专项安全施工方案

脚手架工程专项安全施工方案

脚手架工程专项安全施工方案一、施工前准备1.明确施工范围:确定脚手架搭设的具体位置和覆盖的范围。

2.设计施工方案:根据工程需求和现场实际条件,制定脚手架搭设的具体方案。

3.编制安全技术措施:根据脚手架工程的特点和风险点,编制详细的安全技术措施,并提前向有关部门报备。

4.选派合格人员:选派经过专业培训合格的脚手架搭设人员,并设立专职安全员负责脚手架搭设的安全管理。

5.准备必要工具和材料:按照设计方案,准备好所需的工具和材料,确保施工过程顺利进行。

二、脚手架搭设安全措施1.施工现场周边保护:对施工现场的周边进行封锁和警示,设置明显的安全警示标志,防止乱堆乱放、施工区域的混乱现象。

2.脚手架结构稳定性:保证脚手架整体结构的稳定性,采用优质材料进行搭设,并加强脚手架结构的连接和支撑,确保脚手架在使用过程中不发生倾斜或折断的情况。

3.脚手架搭设高度:严格按照设计方案的要求进行脚手架的搭设高度,不超过规定的极限高度,并设置防坠器具,避免人员和物品从脚手架上坠落。

4.脚手架搭设面积和荷载:根据脚手架的使用需求和施工条件,合理布局脚手架的面积和荷载,并在使用过程中进行监控,确保不超过脚手架的额定承载能力。

5.脚手架安全检测:在搭设完成后,进行脚手架的安全检测,包括结构稳定性、连接件的紧固情况、防坠器具的可靠性等,检测合格后方可使用。

三、脚手架使用安全措施1.登高安全:在脚手架上作业时,必须佩戴合格的安全帽,并系好安全带,严禁脚手架上奔跑或进行其他危险动作。

2.防滑措施:脚手架的工作面应保持干燥,避免积水或油污,必要时进行防滑处理,并设置防护栏杆,避免人员从脚手架上坠落。

3.管线保护:在脚手架附近有管线经过时,需要采取措施保护管线,避免人员或脚手架对管线造成破坏。

4.临时用电安全:如需使用临时用电时,必须按照规定安装接地保护设备,保证用电设备的安全和可靠性。

5.定期检查和维护:定期对脚手架进行检查和维护,包括结构稳定性、连接件的紧固情况、防坠器具的可靠性等,如有发现问题及时进行修复。

2024年脚手架专项安全施工方案

2024年脚手架专项安全施工方案

2024年脚手架专项安全施工方案一、引言脚手架在建筑施工中被广泛使用,为施工人员提供了方便、快捷的工作平台,同时也存在一定的安全隐患。

为了保障施工人员的安全,提高施工效率,必须严格按照相关规范和标准来进行安全施工。

本方案旨在通过规范脚手架施工流程、完善脚手架安全管理措施等措施,确保脚手架施工的安全性和质量。

二、施工前准备1. 脚手架施工前,需组织专业的技术人员进行现场勘察,合理确定脚手架的施工方案。

2. 根据脚手架等级和使用要求,选用合适的材料和配件,确保脚手架的牢固性和稳定性。

3. 在施工前,组织脚手架搭设人员进行必要的安全培训,强化对脚手架安全施工的重要性和注意事项的培训。

三、脚手架搭设1. 按照设计方案要求和操作规程的要求进行脚手架的搭设,建立标准化的搭设流程。

2. 在搭设过程中,严禁在未完全固定的脚手架上进行作业,确保脚手架的稳定性和安全性。

3. 检查和清除脚手架搭设过程中产生的垃圾和杂物,保持脚手架周围的工作环境整洁。

四、脚手架使用1. 按照设计方案要求和操作规程的要求进行脚手架的使用,严禁超载、乱堆物料和随意改动脚手架结构。

2. 对脚手架的梯道、防护栏杆等进行每日巡查,确保其完好无损。

3. 在使用过程中,要及时检查脚手架的连接部位、立柱、水平杆等,发现问题及时进行修复和加固。

五、脚手架检修1. 按照规定的周期进行脚手架的检修,对脚手架的连接件、杆件等进行检查,发现问题要及时修复。

2. 在检修过程中,要注意检查脚手架的基础部分,确保其稳固性和承重能力。

六、脚手架拆除1. 按照设计方案要求和操作规程的要求进行脚手架的拆除,严禁擅自拆除或修改脚手架结构。

2. 在拆除过程中,要注意避免杆件和配件的坠落,采取必要的防护措施,确保拆除过程的安全。

七、安全管理措施1. 建立健全脚手架安全管理制度,制定相关的安全操作规程,明确脚手架施工的安全责任和管理要求。

2. 配备专业化的脚手架安全管理人员,负责监督脚手架施工的安全性和质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况工程名称:****建设地点:****建设单位:***监理单位:***8设计单位:***本工程为18层高层住宅,总高51.0m,总建筑安装面积12528.02m2,建筑占地面积693 m2。

剪力墙结构,合理使用年限为50年,抗震设防烈度为9度,耐火等级为二级。

二、编制说明根据工程具体情况并考虑安全、实用、施工方便、节省费用等原则,本工程10层以下外墙脚手架采用φ48×3.5扣件式钢管脚手架,落地式双排外脚手架条件的按落地式搭设。

内脚手架采用满堂式,支撑结构采用φ48×3.5mm的钢管,3.00米标准层采用可调节螺丝配套施工。

悬挑脚手架:钢管外径48mm,壁厚3.5mm,挑梁为16号工字钢并用¢15.2钢丝绳斜拉。

悬挑钢梁设置在十二层楼板顶。

将工字钢与预埋件固定牢固。

立杆横距1.0m,纵距1.5m,横杆步距1.45m,内立杆距墙0.20m,内外立杆间布置4根大横杆,间距0.33m;拐角处需设置剪刀撑,中间每隔6m设一道;连墙杆每隔二步三跨设置一根;挑梁按照立杆分布间距1.5m设置,挑梁采用16号工字钢,斜拉索采用¢17钢丝绳,吊环采用¢22圆钢。

2.1 编制依据1、建筑单位提供的本工程设计图纸2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)3、《建筑结构荷载规范》(GB 50009-2001);4、《钢结构设计规范》(GB 50017-2003);5、《钢管脚手架扣件》(GB 15831);6、《建筑施工高处作业安全技术规范》(JGJ 80-91)7、《建筑施工安全检查标准》(JGJ59-2005)等编制。

三、脚手架选择3.1脚手架搭设Gk=12.5⨯(0.1089+0.0753)+2⨯1.5⨯0.2984=3.20kN(2) 活荷载(作业层施工荷载)的标准值Qk=nlaqk查表得:作业层施工荷载计算基数qk=1.8kN/mqk=1.2kN/m 则有:用于结构作业时 Qk=1⨯1.5⨯1.8=2.7kN用于装修作业时 Qk=2⨯1.5⨯1.2=3.6kN(3)脚手架整体稳定验算a. 确定材料强度附加分项系数(脚手架的可靠度系数)γ'm(不组合风荷载)结构作业时γ'm=1.5607 SGk+SQk/SGk+1.15SQk=1.5607⨯5.45/5.855=1.4527装修作业时γ'm=1.5607 SGk+SQk/SGk+1.15SQk=1.5607⨯6.8/7.34=1.4459b. 计算轴心力设计值N'=1.2(NGk+NQk)验算底部截面用于结构作业时 N'=1.2⨯(2.75+2.7)=6.54kN用于装修作业时 N'=1.2⨯(3.2+3.6)=8.16kNc. 确定稳定系数查表得: 脚手架立杆计算长度系数μ=1.53 λ=μh/i=1.53⨯1.8/0.0158=174查表得:Q235钢轴心受压构件稳定系数ϕ=0.235d. 验算稳定N'/ϕA≤fc/0.9γ'm(1)钢管钢管采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合国家标准《碳素结构钢》(GB/T70)的Q235-A级钢的规定,钢管均应有出厂合格证,凡有严重腐蚀、弯曲、压扁或裂纹者,均不得使用,钢管上严禁打孔。

(2)扣件和底座新扣件和底座的材质应符合《钢管脚手架扣件》(GB15831)的规定,扣件在螺栓拧紧扭力矩达65N.m时不得发生破坏。

扣件和底座应有合格证,并应与架杆规格配套使用。

凡有脆裂、变形或滑丝等现象者,均严禁使用,扣件开口处的最小距离不小于5mm;扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙要不小于1mm。

(3)脚手板脚手板采用木脚手板,其材质应符合现行国家标准《木结构设计规范》(GBJ5)中Ⅱ级材质的规定。

脚手板厚度不应小于50mm,两端应各设直径为4mm的镀锌钢丝两道。

3.4、双排落地脚手架的搭设和构造要求回填土应分层夯实,分层厚度不大于250mm。

搭设前在搭设范围内铺设200mm厚的连砂石面并夯实平整,架子立杆设底座,铺放宽度不小于300mm、长度不小于3m的木板。

采用钢管和扣件搭设,立杆横向间距0.9m,纵向间距1.5m,里立杆距离楼板边0.5m,操作层小横杆间距1.0m,大横杆步距为1.8m;平楼层的每步架均设通长扶手钢管和挡脚板;连墙杆:水平方向上每4-5个纵距,竖向上每2个步距与建筑物的柱或墙体刚性连接牢固;扫地杆:纵、横向都设置,距地面200mm,纵向通长设置,横向扫地杆设置在纵向扫地杆的下侧;剪刀撑:剪刀撑设置在脚手架立杆外侧,并与立杆绑扣牢,剪刀撑与地面的夹角为45°,剪刀撑应连续设置不得中断;脚手板:脚手板采用50mm厚木架板,脚手板在架上满铺,且与小横杆固定;安全网:在双层楼面各搭设一道固定的水平安全网,操作层搭设一道水平安全网,架子外侧满挂密目安全网全封闭。

脚手架搭设完毕,经过项目经理、项目总工、施工工程师、质安工程师会同有关部门验收合格后方可使用,并挂合格准用牌。

3.5、脚手板铺设及安全防护1、操作层脚手板必须满铺,板端应同时搁置在小横杆上,搭接长度应大于0.2m,严禁出现探头板。

2、在操作层外侧应设置安全栏杆,高度1.0~1.2m,且不应少于两道横钢管。

3、在未砌筑外墙的楼层,应沿边设安全栏板,采用钢管紧扣在柱上,钢管栏杆上拴竹胶合板,高度>1.1m。

五、脚手架基础施工四周采用落地双排脚手架,对开挖较窄部位采用单排脚手架。

由于脚手架落脚处基本为混凝土底板放大脚,承载力较高故不需对基础另行处理。

但在砼底板以外部位,脚手架下应垫200×50mm的木板,木板上应放脚手支座。

首层地面上的脚手架采用150mmC15混凝土基础,并设排水沟。

六、双排脚手架搭设要求1、横平竖直,整体清晰,图形一致,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。

2、脚手架的小横杆、上下步距要交叉设置于立柱的不同侧面,使立柱在受荷时偏心减小。

3、立杆接长用对接扣件,不宜采用旋转扣件。

大小横杆与立杆连接采用直角扣件。

剪刀撑与立杆或大横杆连接采用旋转扣件。

剪刀撑的纵向接长采用旋转扣件,不采用对接扣件,接头处长度大于800mm;所有扣件要紧固,可用力矩扳手实测,要求达到40-65NM。

过小则扣件容易滑移,过大则会引起扣件的铸铁断裂。

在安装扣件时,所有扣件的开口必须向外,这样可以防止闭口缝的螺栓钩挂操作者的衣裤,影响操作和造成危险。

4、脚手板采用搭设铺放时,应铺平铺稳。

其搭接长度不得小于200mm,且在搭接段的中部设有支撑横杆,铺板严禁出现端头超出支撑横杆250mm以上未做固定的探头板。

5、在搭设脚手架时.每完成一步都要及时校正立杆的垂直度和大、小横杆的标高和水平度,使脚手架的步距、横距、纵距始终保持一致。

6、在搭设高层脚手架时,同时要做好脚手架的接地工作,接地的地极一般用40×4的扁钢,要求扁钢的电阻不大于4欧姆,埋入地下1500mm,再用40×4扁钢引出脚手架连接。

7)脚手架上要搭设简易楼梯,方便施工人员上下通行。

如下图·。

七、双排脚手架脚手架搭设的程序1、按施工设计放线﹑铺垫板﹑设置底座或标定立杆位置;2、周边脚手架从一个角部开始并向两边延伸交圈搭设;3、应按定位依次竖起立杆,将立杆与纵杆连接固定,然后搭设第一步的纵向与横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上接长。

4、在设置第一排连墙件前,脚手架设置必要数量的抛撑,以确保构架稳定和架上操作人员的安全。

5、剪刀撑、斜杆等整体拉结杆件和连墙件应搭升的架子一起及时设置。

6、安全网满挂,挂于脚手架外立杆的内侧。

八、双排脚手架搭接方法脚手架设扫地杆,距地面300mm ,首层步距为1.70M ,其余为1.8M ,立杆横距0.9M 纵距1.6M ,小横杆间距0.8M ,内排立杆距结构边缘0.3M ,小横杆距结构边缘0.1M 沿脚手架外侧面的两端拐角处起,每隔5跨即9.0m 设一道剪刀撑,剪刀撑由下向上连续设置。

双排落地脚手架的构造要点:1、立杆相邻立杆的接头应错开布置在不同的步距内,与相邻大横杆的距离不宜大于三分之一。

立杆与大横杆必须用直角扣件扣紧,不得隔步设置或遗漏。

立杆的垂直偏差不大于架高的1/300,并同时控制其绝对偏差值不大于75mm 。

立杆用单杆。

立杆与大横杆的两个连接接头加直角扣件,不得减少或隔步设置,以免立杆长度超过计算长度而失稳。

2、大横杆上下大横杆的接长位置错开布置在不同的纵距内与相邻立杆的距离不大于纵距的三分之一。

同一排大横杆的水平偏差不大于该片脚手架的1/250,并不大于50mm 。

3、小横杆贴近立杆布置,搭于大横杆之上并用直角扣件扣紧,在相邻立杆之间根据需要加设1~2根。

在任何情况下,均不得拆除作为基本构架的小横杆。

九、悬挑脚手架计算式悬挑脚手架计算高度按25.0m (层高3.0米,八层一挑)1、计算参数 1.1.脚手架参数搭设尺寸为:立杆的纵距为1.50米,横距为1.0米,横杆的步距为1.8米。

脚手架为双排脚手架搭设高度为18米。

大横杆在上,小横杆在下,小横杆两端伸出立杆长度150mm ,搭设在小横杆上的大横杆根数为4根,上铺竹笆,竹笆尺寸为1000mm 宽×1500mm 长(不铺竹笆时,取消中间两根大横杆)。

采用的钢管类型为Φ48×3.5。

18伸出砼面30cm, 锚入混凝250mm直径17钢丝绳详见平面布置图 小横杆大横杆 连墙件二步三跨布置16的工字钢@1500环扣5个螺栓直径 9.5mm拉环 22和工字钢满焊立杆纵距1500mm踢脚杆栏杆1000 22伸出砼面30cm拉环 22180020025的钢筋头与工字钢焊接旋转单扣件承载力取值为8.0kN,扣件抗滑承载力系数0.80。

连墙件采用两步三跨,竖向间距3.0米,水平间距4.50米,采用双扣件与结构刚性连接。

2、活荷载参数施工荷载均布参数(kN/m2):3.0;同时施工层数:2。

2.1、风荷载参数西昌市基本风压取0.3KN/㎡,风荷载高度变化系数μz为1.54(按离地80m取值),风荷载体型系数μs计算如下:脚手架的挡风系数取0.097;密目安全网的挡风面积取围挡面积的50%;挡风面积:An=1.45×1.5×(1-0.097)×0.5+1.45×1.5×0.097=1.193迎风面积:Aw=1.45×1.5=2.175挡风系数: φ=1.2×(1.193/2.175)=0.658体型系数(按开洞墙): µs=1.3×0.658=0.856WK=0.7µZµsWo=0.7×1.54×0.856×0.3=0.277 KN/㎡2.2.静荷载参数每米立杆数承受的结构自重标准(kN/m):0.1426;竹笆自重标准值(kN/m2):0.35;栏杆挡脚板自重标准(kN/m2):0.14;安全设施与安全网(kN/m2):0.005;竹笆铺设层数:2;栏杆挡板类别:木胶板。
