管网改迁与保护专项施工方案
管网改造施工方案

管网改造施工方案一、背景介绍1.1 管网改造的重要性在城市发展和建设过程中,管网改造是至关重要的一环。
现有管网系统存在老化、损坏等问题,为了提高城市基础设施的运行效率和安全性,必须对管网进行全面的改造和升级。
1.2 工程的意义管网改造工程是城市基础设施建设的重要组成部分,不仅可以提高城市供水、供气、排水等基础设施的运行效率,还可以有效避免管网漏水、塌陷等安全隐患,从而保障城市居民的生活质量。
二、管网改造施工方案2.1 前期准备工作在进行管网改造施工前,需进行详细的前期准备工作,包括对原有管网系统进行全面的检测和评估,确定改造的范围和方案,制定施工计划和安全措施等。
2.2 施工流程2.2.1 施工前准备在施工前,首先需进行现场勘察和测量,确定管网改造的具体位置和深度,然后进行施工图设计和方案制定,确定管线铺设和施工步骤。
2.2.2 施工过程管网改造施工过程包括开挖、铺设管线、连接管道、进行水压试验等步骤,需要根据实际情况合理安排工程进度,确保施工质量和安全。
2.2.3 施工结束施工结束后,需要进行验收和监测工作,确保管网改造工程符合相关标准和规定,并做好施工记录和资料整理工作。
三、工程质量和安全保障3.1 施工质量保障在管网改造施工过程中,需严格按照设计和方案要求进行施工,保证管道连接牢固、管线畅通等,提高工程质量和可靠性。
3.2 安全措施在管网改造施工过程中,需做好安全措施,包括土方开挖、管线铺设等工作时必须佩戴安全帽、安全绳等,确保施工人员和周围居民的安全。
四、工程成本和效益分析4.1 工程成本管网改造工程包括人工费用、材料费用、设备费用等,需要根据实际情况合理估算工程成本,并确保在预算范围内完成工程。
4.2 效益分析通过管网改造工程,可以提高城市供水、供气、排水等基础设施的运行效率和安全性,降低管网漏水、塌陷等风险,促进城市可持续发展和提高居民生活质量。
五、总结通过对管网改造施工方案的详细介绍,可以看出管网改造是城市基础设施建设中至关重要的一环,必须引起重视。
市政道路及管网红线外管网改迁专项方案

第七节市政道路及管网红线外管网改迁专项方案1.现场勘测根据相应的综合平面图与现场的实际情况,在进场施工前先对相关的设施进行测量放钱,确定相应的位置关系,对我们已掌握的地下的管钱与建筑物的相应关系做好相应的管线图,同时将地上部分的建筑物、市政设施与绿化情况进行实测,并做好平面图供在施工中使用。
对不能明确的地下设施工程,我们将与相关的部门进行沟通,尽量明确,如果从各方都找不到明确的位置时,在地下土方施工时,我们将在现场施工时进行探测性施工,现场设置专门的维护小组,专门负责现场的管理工作。
2.现场保护小组的成立在地下施工过程中与整个施工过程中,我们将成立设施保护小组,以项目经理为首的项目管理人员形成的现场保护小组,专门负责施工管理、应急处理、事后处理等。
施工现场每天有人定时巡检,要做到在施工现场随时有人管理,出现事故立即有人应急处理,事后有相关人员协调等。
3.制定相应的保护方案3.1 对地下管线与拟建建筑物相冲突的,与甲方、设计商议确定相应的保护方案。
根据具体情况,在不同的情况下确定不同的施工方案,以确保地下设施的保护与工程的顺利进行。

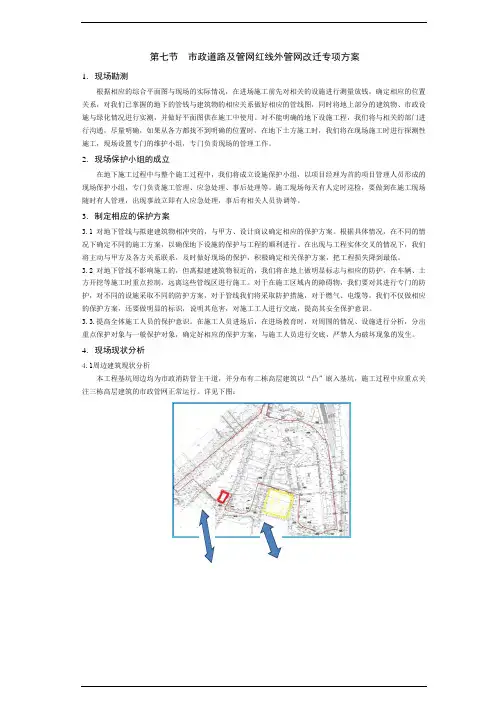

在出现与工程实体交叉的情况下,我们将主动与甲方及各方关系联系,及时做好现场的保护,积极确定相关保护方案,把工程损失降到最低。
3.2 对地下管线不影响施工的,但离拟建建筑物很近的,我们将在地上做明显标志与相应的防护,在车辆、土方开挖等施工时重点控制,远离这些管线区进行施工。
对于在施工区域内的障碍物,我们要对其进行专门的防护,对不同的设施采取不同的防护方案,对于管线我们将采取防护措施,对于燃气、电缆等,我们不仅做相应的保护方案,还要做明显的标识,说明其危害,对施工工人进行交底,提高其安全保护意识。
3.3.提高全体施工人员的保护意识。
在施工人员进场后,在进场教育时,对周围的情况、设施进行分析,分出重点保护对象与一般保护对象,确定好相应的保护方案,与施工人员进行交底,严禁人为破坏现象的发生。
室外管网迁移改造施工方案

室外管网迁移改造施工方案目录一、编制说明 (1)二、工程概况 (1)三、方案选择 (1)四、施工工艺 (1)五、安全文明施工措施 (6)六、附图 (7)室外管网迁移改造施工方案一、编制说明根据本项目室外管网迁移施工图,为了保证地下室结构的施工,须先对场地内现有室外排水、给水、电气管网进行迁移改造形成系统,避免工程施工影响周边住宅区、商业区的正常排水、用水及用电。
为了保证本工程室外管网迁移改造施工的安全、顺利、有序进行,特编制本方案。
二、工程概况本工程室外管网迁移包括室外排水管线、给水管线及电气管线的改造施工,新增管线绕开地下室区域并与原管线接驳连通成系统,保证新建联检楼施工期间室外管网能够正常使用。
具体迁移线路详见附件图纸。
因施工区域位于已交付使用的商业区,成品保护难度大,安全文明施工要求高。
场地原地下管网布置复杂,新增管网设计标高较低,且管网布置位置临近已建建筑物、构筑物,线路跨越广场、道路等公共区域,改造施工难度大。
三、方案选择为了减少对周边商业区、住宅区的影响,施工区域须采取封闭隔离。
原地面铺装及结构层的破拆须先切割方正断界后施工,减少对原结构的影响。
场地地下水位较高,排水管网沟槽开挖较深,须采取垂直支护后开挖。
施工采用轻型井点降水降低地下水位,保证施工安全。
管网施工完成后回填,并恢复地面结构及铺装层,保证工完场清。
四、施工工艺1、测量定位按照设计图纸,根据建设单位提供的控制点准确测量井位、管位,测设基槽支护、开挖边线并做好标记。
2、临时围挡搭设根据施工范围搭设封闭装配式围挡,减少施工对临街的影响,具体位置详附件图纸。
围挡高度2.5m,采用装配式拼装工艺,由墙板、立柱、基础等三部分组成。
墙板为50厚彩钢夹芯板,立柱为150*150*5方钢,基础采用C20混凝土,做法如下图:3、装修及结构层破拆按照设计位置确定好破拆边线,在地面上弹线定位。
采用电动切割机沿边线切割断界,避免破拆施工扰动范围外的结构。
管网改迁与保护专项施工方案

地下管网改迁与保护专项施工方案一、编制说明1.1 编制依据1、两江大道(江北段)二标段招标文件2、两江大道(江北段)二标段施工图纸3、重庆两江新区鱼复工业园建设投资有限公司提供的《综合地下管线测量成果表》4、我单位自行调查周边环境和自然条件所得的相关资料5、我单位同类工程施工经验6、各类国家、行业规范、规程和技术标准:《城市工程管线综合规划规范》、《城市道路设计规范》等1.2 编制范围本方案内容包括重庆两江新区两江大道(江北段)道路工程二标段(K0+000~K1+540)管网保护的主要施工措施、技术保证措施、安全质量保证措施等内容。
1.3 编制原则1.3.1 文明施工原则。
避免因野蛮施工损坏管线,给城市居民生活造成不便。
1.3.2 科学规划原则。
从节约出发,能就地保护的尽可能就地保护,避免迁改量过大,发生过大的迁改费用。
1.3.3 优化施工工艺原则。
避免因爆破振动速度超标给地下管网造成损坏。
二、工程概况说明2.1 工程简介两江大道二标段道路工程起于起自渝怀铁路南侧约150m处,止于两江大道(江北段)与渝宜高速交叉口北侧,为城市主干道Ⅰ级,桩号范围K0+000~ K1+164.377标准路幅宽度36m,两江大道(江北段)在与十号路一支路(2)交叉口以北为双向八车道,标准路幅为44m。
本工程地下管线比较多,且种类也较复;涉及的管线有:电力、路灯、电信、燃气、给水、雨水、污水等,各管线之间交错布设、十分复杂,综合线路总长度14013.47m。
2.2 管网现状给水管道主要分布在路基左侧,主给水管为承插式DN400铸铁管,每米重量约为385kg,分支管管径为DN200、DN110、DN100,在分支路口分别存在过街管道。
燃气管道分布在现有鱼嘴东路的左侧,在K1+200、K0+700处过街,燃气管道多为DN426、DN250、DN159、DN110、DN108、DN89钢管。
电力、电信、移动主要分布在道路两侧人行道下,标志较明显,查找容易。
城市地下综合管网改造专项施工方案

城市地下综合管网改造专项施工方案一、前言随着城市化进程的加快,城市地下综合管网的改造已成为当今社会的重要议题。
为有效解决城市管网老化、安全隐患等问题,本文将提出一项专项施工方案,旨在全面优化城市地下综合管网,确保城市基础设施的运行安全与高效。
二、项目背景随着城市规模的不断扩大,城市地下综合管网的建设日期久远,状况各异。
许多老旧管网已经出现严重老化、泄漏和其他各种问题。
这不仅对城市居民的生活造成困扰,也对城市基础设施的稳定运行带来威胁。
因此,城市地下综合管网改造的必要性就非常迫切。
三、施工方案1. 项目规划在施工之前,需进行详细的项目规划。
首先,对城市地下综合管网进行全面调查,了解各个管网的情况。
然后,制定管网改造的优先级和计划,根据管网的老化程度和功能需求进行排序,并合理安排改造时间。
最后,确保施工期间不影响居民正常生活,充分做好施工期间的交通和安全管理。
2. 数据采集为了准确把握城市地下综合管网的情况,需要进行数据采集工作。
利用现代技术手段,如无人机、激光扫描、地质雷达等,对地下管网进行全面测量和勘测。
同时,结合相关部门的数据,获得更全面准确的地下综合管网信息,并进行有效整理和分析。
3. 建设方案设计根据采集到的地下综合管网数据,制定综合管网改造的建设方案。
在设计方案时,需考虑地下管网的布局、管道材料的选择、施工工艺等因素。
确保新建的管网在功能上更加健全,同时提高其安全性和可持续性。
4. 施工与监督在施工过程中,需严格按照设计方案进行工程施工。
确保施工质量,减少安全事故发生。
同时,设置专业监理团队,对施工现场进行全程监督,及时发现和解决施工中的问题,保障工程的顺利进行。
5. 建设验收在施工结束后,进行地下综合管网的验收工作。
通过检测和试运行,确保新建的管网能够正常运行,并满足相关的安全和质量要求。
只有通过验收,方可正式投入使用。
四、预期效果通过实施上述施工方案,预期将实现以下效果:1. 提高城市地下综合管网的整体安全性和可靠性,减少泄漏和事故的发生。
给水工程管网专项方案

本项目为某地区给水工程管网专项方案,主要包括以下内容:新建给水管道、改造现有给水管道、增设给水设施等。
工程范围涉及城市周边多个区域,全长约50公里,管道材质主要为钢管和PE管。
工程总投资约1亿元,工期为2年。
二、施工组织设计1. 施工准备(1)施工图纸及资料:熟悉施工图纸、设计说明、相关标准图集等,确保施工顺利进行。
(2)施工人员:组织施工队伍,包括施工技术员、施工管理人员、施工工人等。
(3)施工设备:根据工程需求,准备挖掘机、装载机、吊车、焊机、切割机、电焊机等施工设备。
(4)施工材料:采购合格的钢管、PE管、阀门、法兰、三通等管道材料。
2. 施工进度计划(1)施工阶段划分:根据工程特点,将施工分为三个阶段:施工准备阶段、主体施工阶段、验收阶段。
(2)施工进度安排:主体施工阶段分阶段进行,每个阶段明确施工内容、工期要求。
3. 施工工艺(1)管道铺设:采用钢管和PE管进行铺设,管道连接采用焊接、法兰连接等方式。
(2)管道焊接:采用手工电弧焊、气体保护焊等方法进行焊接,确保焊接质量。
(3)管道防腐:管道焊接完成后,进行防腐处理,提高管道使用寿命。
4. 施工安全与质量控制(1)施工安全:加强施工现场安全管理,严格执行安全生产规章制度,确保施工安全。
(2)质量控制:严格按照设计要求、施工规范进行施工,确保工程质量。
5. 风险管理与应急预案(1)风险识别:针对施工过程中可能出现的风险,如施工安全事故、工程质量问题等,进行识别。
(2)风险应对:针对识别出的风险,制定相应的应对措施,确保工程顺利进行。
三、施工环境保护1. 施工现场:加强施工现场环境管理,保持施工现场整洁,减少施工对周边环境的影响。
2. 施工废弃物:对施工废弃物进行分类收集、处理,确保不污染环境。
3. 施工噪音:合理安排施工时间,采取隔音措施,减少施工噪音对周边居民的影响。
四、施工成本控制1. 施工材料:采购合格、价格合理的施工材料,降低材料成本。
城市管网改造工程施工方案

城市管网改造工程施工方案第一章项目概述一、项目背景城市管网改造工程是城市基础设施建设的重要组成部分,其主要目的是升级和优化城市排水、供水、供气、输油、输电等管网系统,以满足城市快速发展和人们生活水平的需求。
随着城市化进程的加快,城市规模的不断壮大,城市管网面临着诸多问题,如老化、损坏、负荷不足、管网交通不畅等,已经严重制约了城市的可持续发展。
因此,对城市管网进行改造已经成为当前城市基础设施建设的迫切需求。
二、项目范围本次城市管网改造工程涉及城市主要的排水、供水、供气、输油、输电等管网系统,覆盖面广,所以改造范围和难度都较大。
三、项目目标通过本次城市管网改造工程,旨在优化城市管网系统,提高管网的安全性、稳定性和可靠性,满足城市发展的需要,改善居民生活环境,确保城市的可持续发展。
第二章项目前期工作一、项目调研在项目启动前,需要对城市的整体管网系统进行全面调研,了解现有管网的使用情况、存在的问题和改造需求,调研内容主要包括管网的管径、材质、使用年限、运行状态、负荷情况等。
二、技术方案设计根据项目调研结果,制定合理的管网改造技术方案,包括管网改造的范围、方法、进度、预算等,确保管网改造工程可以顺利进行,达到预期的改造效果。
三、立项审批完成技术方案设计后,需要进行项目的立项审批工作,获得相关部门的批准和支持,确保项目可以正常启动和进行。
第三章施工组织设计一、组织结构在城市管网改造工程进行期间,需要成立专门的施工组织,明确各个部门和人员的职责和任务,组织协调施工过程。
二、施工人员配备根据工程规模和要求,合理配置施工人员,保证施工的进度和质量。
三、施工设备准备准备好各种施工设备,确保施工人员能够顺利进行各项工程的施工。
四、安全生产措施在施工过程中,需要严格遵守相关的安全生产规定,采取各种措施,确保施工过程中不发生安全事故。
第四章施工实施方案一、施工前准备在施工开始之前,需要进行各种施工前的准备工作,如工地布置、材料采购、施工方案确认等。
旧区改造管网工程施工方案

旧区改造管网工程施工方案一、前言随着城市的快速发展,旧区改造成为了城市更新与发展的重要工程之一。
旧区改造工程通常包括了城市基础设施的改善,其中管网工程是一个重要组成部分。
管网工程的施工影响着城市的供水、排水、燃气等基础设施的运行,因此施工方案的设计和实施至关重要。
本文将围绕旧区改造管网工程的施工方案展开主要讨论。
二、工程概况1、工程名称:XXX市旧区改造管网工程2、工程地点:XXX市XX区3、工程范围:涉及城区内供水、排水、燃气管网4、工程内容:包括管网的新建、改造、迁移、维修等三、现状分析1、供水管网:老旧供水管网普遍存在老化、渗漏、水质不达标等问题,需要进行全面改造。
2、排水管网:城市排水系统设施老化,雨污水混流问题突出,需要进行排水管线和检查井的重建和加固。
3、燃气管网:老旧燃气管网存在泄漏隐患,需要进行燃气管网的检修和改造。
四、工程设计1、供水管网设计:采用新型材料和先进技术,按照城市供水系统规划,进行供水管线新建和改造。
2、排水管网设计:加固排水管道,设置分流设施,增设雨水管线,改善雨水排放系统,提高排水效率。
3、燃气管网设计:对老旧燃气管道进行全面检修和改造,提高管网的安全性和稳定性。
五、施工方案1、供水管网施工方案(1)施工组织:成立供水管网改造工程施工组织结构,明确责任人,制定施工方案和施工进度计划。
(2)施工工艺:采用先进的管道铺设、连接技术,保证管网的质量和稳定性。
(3)安全保障:严格按照安全操作规程,加强现场安全监管,确保施工人员和周边居民的安全。
2、排水管网施工方案(1)管线铺设:根据排水系统设计方案,进行管线的铺设和加固,保证排水管网的质量和稳定性。
(2)分流设备设置:设置雨水收集设施和雨水分流系统,改善城市排水系统的结构,提高排水效率。
(3)检查井加固:对老旧检查井进行加固和维修,保证排水系统的通畅性。
3、燃气管网施工方案(1)管道检修:对老旧燃气管道进行全面检修和清洗,排除隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下管网改迁及保护专项施工方案一、编制说明1.1 编制依据1、两江大道(江北段)二标段招标文件2、两江大道(江北段)二标段施工图纸3、重庆两江新区鱼复工业园建设投资有限公司提供的《综合地下管线测量成果表》4、我单位自行调查周边环境和自然条件所得的相关资料5、我单位同类工程施工经验6、各类国家、行业规范、规程和技术标准:《城市工程管线综合规划规范》、《城市道路设计规范》等1.2 编制范围本方案内容包括重庆两江新区两江大道(江北段)道路工程二标段(K0+000~K1+540)管网保护的主要施工措施、技术保证措施、安全质量保证措施等内容。
1.3 编制原则1.3.1 文明施工原则。
避免因野蛮施工损坏管线,给城市居民生活造成不便。
1.3.2 科学规划原则。
从节约出发,能就地保护的尽可能就地保护,避免迁改量过大,发生过大的迁改费用。
1.3.3 优化施工工艺原则。
避免因爆破振动速度超标给地下管网造成损坏。
二、工程概况说明2.1 工程简介两江大道二标段道路工程起于起自渝怀铁路南侧约150m处,止于两江大道(江北段)及渝宜高速交叉口北侧,为城市主干道Ⅰ级,桩号范围K0+000~ K1+164.377标准路幅宽度36m,两江大道(江北段)在及十号路一支路(2)交叉口以北为双向八车道,标准路幅为44m。
本工程地下管线比较多,且种类也较复;涉及的管线有:电力、路灯、电信、燃气、给水、雨水、污水等,各管线之间交错布设、十分复杂,综合线路总长度14013.47m。
2.2 管网现状给水管道主要分布在路基左侧,主给水管为承插式DN400铸铁管,每米重量约为385kg,分支管管径为DN200、DN110、DN100,在分支路口分别存在过街管道。
燃气管道分布在现有鱼嘴东路的左侧,在K1+200、K0+700处过街,燃气管道多为DN426、DN250、DN159、DN110、DN108、DN89钢管。
电力、电信、移动主要分布在道路两侧人行道下,标志较明显,查找容易。
排水管及雨、污水检查井分布在道路两侧,污水排水管为DN400、DN300砼管,雨水管多为DN400PVC管,雨、污水检查井分布在人行道上,标志明显。
管网分布图详见《两江大道江北段已建段地形管线图》。
三、施工原则1、管线保护原则对于沿线影响施工管线,将采取包、吊等保护和临时搬迁相结合的办法予以处理。
2、先按图查清管线布置和走向,再用探测仪进行全面探测,最后对所有管线并进行有效保护和迁建。
3、根据现场情况和不同的管网,分别采取不同的保护方法。
4、先建后拆,不影响居民日常生活。
5、尽量利用已有设施,少建临时过度工程,尽量集中施工,充分利用和发挥机械设备效率。
6、管线保护程序根据管网线路图进行标识→地质雷达进行物探并标识→开挖沟槽、暴露管线→邀请相关各方现场察看→制定管线保护方案→办理相关手续→进行管线保护技术交底→执行保护方案(调整方案)四、地下管线探查在施工准备期间,在现有设计提供管线资料及保护方案基础上,会同业主、监理和相关单位一起对施工影响范围内的各种管线进行调查和复核,核实地下管线的类型、规格、埋深,并经有关部门或单位确认,然后按设计要求进行拆迁、改移或采取措施进行悬吊或支托保护,当发现及设计所提供地下管线现状图不符的管线,及时报告有关单位,并请其进行复核。
核对后,确定处理方案并进行处理。
管线探查方法主要有地质雷达、红外探测、人工开槽等方法进行地下管线探测调查工作。
4.1 地质雷达探测4.1.1 探查方法简介根据本工程的实际情况以及我公司类似的施工经验,管线探查工作使用地质雷达探测方法。
地质雷达方法是向地下介质发射一定强度的高频电磁脉冲(几十兆赫兹至上千兆赫兹),电磁脉冲遇到不同电性介质的分界面时即产生反射或散射,地质雷达接收并记录这些信号,再通过进一步的信号处理和解释即可了解地下介质的情况。
从物探角度来讲,地质雷达信号的处理和解释在方法上及众所周知的反射地震法大体相同,只是它所涉及的波型和物性不同。
地质雷达采用的是时间域脉冲信号,将宽频带的脉冲发射到地下介质中,通过接收反射信号达到探测地下目标的目的,雷达系统向被探测物发射电磁脉冲,电磁脉冲穿过介质表面,碰到目标物或不同介质之间的界面而被反射回来,根据电磁波的双程走时的长短差别,确定探测目标的形态及属性,结合理论分析达到对埋藏目标的探测及判断。
在这个探测的过程中,介质中电磁波的传播速度和界面的反射系数是重要的影响因素,相对于地质雷达所用的高频电磁脉冲而言,通常工程勘探和检测中所遇到的介质都是以位移电流为主的低损耗介质。
在这类介质中,反射系数和波速主要取决于介电常数,具体施工原理示意见下图。
4.1.2 探测试验及参数标定由于地质体变化的复杂性,针对具体场地,需要进行探测试验及参数标定,以便保证探测结果解释的精度。
在本场地选择勘察钻孔所在地段,进行探测试验,以勘察钻孔揭示地层情况为标准,进行了地球物理参数标定和该地典型地层单元雷达信号标志的确定。
4.1.3 数据处理及资料分析数据及资料的处理基本可分为两个阶段:一是将记录数据处理成图象进行巡视,然后会诊、查实、确认标志层及异常,确定突出异常的相关处理参数和使用程序。
二是用雷达专用软件程序包进行正式处理,资料处理的流程见下图4-2。
经过室内数据处理、分析、解释,地层非密实区、空洞等被准确、迅速识别。
这项技术的最大优点是可以快速连续地获得地下介质的图像剖面,然后可据此研究较复杂的地下目标体(团状、点状或线状目标体)的空间特征。
4.1.4 图象解释探地雷达的图象解释是一项“多学科的专家系统”,它包含了高频电磁波技术、材料、力学、数学、地质、地理、工程和建筑施工等多种学图4-1 探测原理示意图 地面 地层 目标 测点点距测点点距 测线 测 磁 波科和行业的知识及经验。
判读雷达扫描图象,首先是对图形及图象的正确识别,然后才是相关计算及解释。
图4-2 雷达资料处理流程图探地雷达所接收的是来自地下不同电性界面的反射波,电性界面包括了地质层界面和有限目的体的界面。
探地雷达透视扫描提供的二维彩色图象,是由多种色彩组成的,不同色彩反映的是电磁波反射强弱的变化,即反映了不同介质的电性差异。
探地雷达扫描图象的正确解释,是建立在探测参数选置合适,数据处理得当,有足够的模拟试验对比,以及阅图经验丰富等基础之上。
4.2 人工开槽人工开槽是沿改造道路横向每30m,纵向一条开挖2m深沟槽,使地下原有管线暴露出来,若未发现管线,改为机械开挖,再进行管线保护和改移。
4.3 地下市政管线核查的主要工作内容4.3.1、制定详尽细致的核查计划和核查方案:施工前组织专门的管线调查小组;4.3.2、对设计单位及业主提供的管线资料进行认真整理和确认:对照业主提供的管线资料,进一步确定在工程影响范围内有无未显示管线情况;4.3.3、走访施工辖区影响范围内所有管线的业主及产权或主管单位,搜集施工影响范围内主要的管线资料,对地下所有管线进行探察和确认;4.3.4、准确探察和测定施工区域内所有管线的种类,位置、埋深、形状、尺寸等,并将核查结果报相应部门确认。
必要时,到现场进行人工挖槽探测;4.3.5、向有关部门确认各类管线的容许变形量;在管线调查的基础上,根据以下方法确定各类管线的允许变形,并及有关单位协商确定后报监理工程师备案。
对管线适应变形的能力重点分析长管(如采用焊接接头的煤气、上水管等)的适应性及接头管(即管线采用管节构造接头)的适应性,对管线的适应变形后能力主要采用“允许曲率半径”来进行判断,两种管线的允许曲率半径可分别采用以下两式进行计算:长管: 接头管: 其中::管道允许曲率半径; :管道的弹性模量;d:管道的直径; :管道的允许应力;p L :管节长度;p D :管道外径;[]∆:管节接缝允许张开值;上述两式较为关键的两个值分别为管道的允许应力和管节接缝允许张开值,可依据管线类别、材质和相关的规范确定;4.3.6、将经过确认的所有地下管线的资料标注到平面图及剖面图上;4.3.7、向监理工程师及有关部门提交一份完整准确的地下管线核查报告;在调查清楚后,编写详细的地下管线保护方案报监理工程师批准,批准后,严格按照设计图纸和方案进行施工。
[][]p p p d E R σ2/⨯=[][]∆⨯=/P p p D L R []P R P E []p σ五、各种管线保护及迁移方案5.1 管网改迁本工程排水管道为砼管和PE管,节头多,易断裂,开挖时不可能保护得了,因此需对开挖范围内的雨、污排水主管进行改建和迁移。
需改迁的排水管道主要分部在K0+550~K1+000段和K1+160~K1+420段,需拆除的砼排水管长达1558.89m,主要管径有D300,D400,D500,D600和2000×2000型的,需拆除的PE排水管长达427.81m,主要管径Φ300、Φ400、Φ500,排水管道按以下设计说明进行改迁:5.1.1 雨水(1)废除PS39~PS38段现状雨水管道,将现状检查井PS39接入本次设计雨水检查井YBD-32-1内;(2)废除PS49~PS48段部分现状雨水管道,将现状检查井PS49接入本次设计雨水检查井YBD-32-1内;(3)废除PS45~PS46段部分现状雨水管道,将现状检查井PS45接入本次设计雨水检查井YBD-31-1内;(4)废除现状检查井PS80,将现状检查井PS131接入本次设计雨水检查井YBD-23内;5.1.2 污水(1)废除PS25~PS26段现状污水管道,将现状检查井PS25接入本次设计污水检查井WBD-43内;(2)废除PS54~PS53段部分现状污水管道,将现状检查井PS54接入本次设计污水检查井WBD-43-3内;(3)废除PS50~PS51段现状污水管道,将现状检查井PS50接入本次设计污水检查井WBD-41-1内;(4)改造现状检查井PS56,将PS56接入两江大道污水系统;(5)废除PS130~PS81段部分现状污水管道,将现状检查井PS130接入本次设计污水检查井WBD-22-1内;其余未见说明的废除排水管线详见《排水平面图》排水管网尽量采取先建后拆的方式,也可将利用原建、构筑物的其他雨、污排水管排掉部分雨、污水,部分,没能排掉的雨、污水需修建临时排水管道进行疏通,排水管道施工过程中应尽量减少对当地排水系统的影响。
本工程市政道路下排水管道均采用聚乙烯塑钢缠绕排水管,对于埋深不同的管道其环刚度也不相同,聚乙烯塑钢缠绕排水管的制造及安装应符合《聚乙烯塑钢缠绕排水管》(CJ/T270-2007)要求,及各企业的产品标准及安装操作手册。
聚乙烯塑钢缠绕排水管采用砂垫层基础;埋深<0.7m或>6m的排水管及车行道下的雨水口连接管基础采用满包混凝土加固,排水过街管道采用混凝土满包基础,排水管道施工工艺详见本工程《排水工程专项施工方案》。
