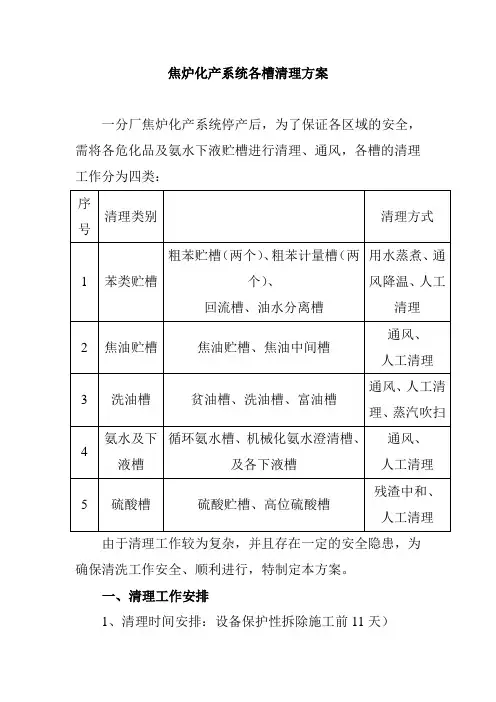

焦炉化产系统各槽清理方案一分厂焦炉化产系统停产后,为了保证各区域的安全,需将各危化品及氨水下液贮槽进行清理、通风,各槽的清理工作分为四类:由于清理工作较为复杂,并且存在一定的安全隐患,为确保清洗工作安全、顺利进行,特制定本方案。

一、清理工作安排1、清理时间安排:设备保护性拆除施工前11天)2、分工安排:指挥部:制定详细的清理方案,并指挥和协调现场的清理工作。

施工组:负责清理方案的实施工作。

同时将抽调其他分厂化产人员参与(尽量为原一分厂化产人员)。

二、清理的准备工作1、提前将各槽内液体(辅料和产品)放空。

已完成2、切断所有与罐体相连的各管线(即罐的进出口管道)。

3、在槽下部加装蒸汽接头,准备胶管。

4、准备便携式可燃气体报警仪、苯气报警仪、氧表各一台,长管呼吸器二套,安全绳一根,防爆轴流风机四台,防爆清理工具若干。

5、提前对清理作业人员进行培训。

6、各槽的蒸煮、吹扫、清理时,严禁在该区域内进行动火作业。

三、化产系统中各槽清理方案1、苯类槽清理方案1.1 粗苯的计量槽、回流槽和油水分离槽,切断相连管道后,直接用蒸汽吹扫4小时后,自然通风降温(或拆人孔通风)。

1.2 粗苯贮槽(两台)1.2.1 拆下贮槽的呼吸阀和阻火器,保证放散口畅通,向贮槽内注入0.5米(下部人孔中心位置)的水。

1.2.2 通过放空管道,排出贮槽内残余液体后,关闭放空阀,再向贮槽内注入0.5米的水。

1.2.3 向贮槽内通入蒸汽(进水面以下),对槽内水进行加热水煮,温度每3小时测一次(用测温枪测槽外壁下侧),第一步控制温度在60度左右(2天)。

1.2.4第二步控制温度在90度左右,并每4个小时测量放散气体含苯量(2天)。

1.2.5 第三步用蒸汽少量(放散口微冒蒸汽)进行最终吹扫,每2小时对放散气体测量苯含量小于3ppm,停蒸汽吹扫。

1.2.6 排空槽内液体,粗苯系统的计量槽、储槽、在清扫过程中产生的冷凝液集中排放至粗苯地下放空槽,安排车辆盘倒至其他分厂。

焦化废水处理技术方案

焦化废水处理技术方案

山西焦煤集团山西焦化有限公司焦化废水深度处理工艺方案目录1.项目概述 (1)1.1 项目名称 (1)1.2 项目概况 (1)1.3 项目目的 (2)2.设计水量、水质及设计要求 (2)2.1 污水来源 (2)2.2 设计水量 (3)2.3 污水水质 (8)2.4 处理要求 (9)3.设计依据、设计原则及内容 (9)3.1 设计依据 (9)3.2 设计原则 (11)3.3 设计内容 (12)3.4 工程内容 (12)4.污水处理站总图布置 (13)4.1 总体布置原则 (13)4.2 总图 (13)5.公用工程 (14)5.1 给排水及消防 (14)5.1.1给水 (14)5.1.2排水 (14)5.1.3消防 (14)5.2 强电 (15)5.3 自控 (15)5.3.1供电电源 (15)5.3.2设备启动和控制方式 (15)5.3.3电线缆敷设及设计 (15)5.3.4接地保护 (16)5.3.5自控与仪表 (16)6.工程技术经济分析 (16)6.1 工程预算 (16)6.1.1土建费(A) (16)6.1.2设备材料费(B) (18)6.1.3概算总表 (20)6.2 运行成本分析 (20)6.2.1电费(A) (20)6.2.2人员费(B) (20)6.2.3药剂费(C) (21)6.2.4水处理直接成本(E) (22)6.3 项目经济性评价 (22)7.安装调试运行 (23)7.1 设备安装 (23)7.2 管道安装及敷设 (23)7.2.1管材的选用 (23)7.2.2管道接口 (24)7.2.3管道基础 (24)7.2.4管道防腐 (24)7.2.5管道试压要求 (24)7.2.6明露管道涂漆颜色规定 (25)7.2.7管道施工及验收应遵循以下规范 (25)7.2.8其它 (25)7.3 系统调试 (25)7.4 运行管理 (26)8.工程实施进度 (26)9.工程施工方案(组织)设计 (27)9.1 各分部分项工程主要施工方法 (27)9.1.1土建分部工程施工方法 (27)9.1.2主要设备安装技术措施 (29)9.1.3确保工程质量的技术组织措施 (40)9.1.4确保安全生产的技术组织措施 (42)9.1.5确保工期的技术组织措施 (43)9.1.6其它说明内容: (44)9.2 现场施工组织 (46)9.2.1现场施工组织结构图 (46)9.2.2各部门职责 (47)10.技术服务与质量保证体系 (52)10.1 全面质量控制(TQC) (52)10.1.1设计 (52)10.1.2原材料的采购 (52)10.1.3施工 (52)10.1.4开车调试 (53)10.1.5培训 (53)10.2 工程质量承诺 (53)10.3 售后服务 (54)1.项目概述1.1 项目名称山西焦煤集团山西焦化股份有限公司二厂区域焦化废水深度处理工程。

焦化污水深度处理操作规程

焦化污水深度处理操作规程

岗位作业规程焦化污水深度处理操作规程第一章深度水处理工技术操作规程第一条深度水处理工作业流程图深度水处理工各设备巡检开停倒用设备区域卫生产生问题泵巡检备用盘车备用设备盘车点检调节各指标维护保养、反洗备用设备盘车维护检修记录日志清扫第二条深度水处理工技术操作标准1、稳定进水指标、做好超滤装置、反渗透装置的清理工作,使出水达标。

2、巡检超滤、反渗透装置及其附属设备使其正常运转。

3、监控调节超滤系统、DOW-SMART COD脱除单元和反渗透装置的各流程指标符合规定。

4、PLC 可以实现的自动控制操作4.1 超滤装置的启动、运行、反洗、空气擦洗、正洗、停机等。

4.2 DOW-SMART COD脱除装置和洗脱装置的启动、运行、洗脱、停机等过程。

4.3 反渗透系统的启动、运行、冲洗、停机备用等5、操作工应在每 1 小时对运行参数进行记录,主要内容应包括:进水:pH 值、电导率、压力、SDI 、水温产水:电导率、流量。

浓水:流量、压力,以及各段进水压力。

6、按规定投加药品、按时反冲洗设备。

第三条深度水处理岗位技术操作方法〔一〕 SFP 组件的冲洗操作1、翻开装置的出水排放阀和浓水阀。

2、翻开装置的进口阀门30°左右。

3、启动供水泵。

4、缓慢调节SFP 装置进水阀门,维持较低的进水压力〔低于 0.15 Mpa〕。

5、连续冲洗至排放水无泡沫,至此,SFP装置启动前准备完毕。

(二 )SFP 装置流量和压力的调整操作1、产水的调整:翻开产水阀;缓慢翻开进水阀门;调整进水阀门,使产水流量到达要求水量。

2、浓水的调整〔错流状态〕:缓慢翻开浓水排放阀。

调整浓水排放阀门至需要的排放量。

3、反洗水压力的调整:全开浓水排放阀;启动反洗水泵;缓慢翻开反洗阀;调整反洗阀门至压力。

4、正洗水流量的调整:开启浓水排放阀15%;翻开正洗阀;调整浓水排放阀开度到单支排放量4~ 5m3/h。

5、夹气反洗进气压力的调整:进入反洗程序;缓缓开启进气阀至进气压力为0.1Mpa 。

化工泵七种冲洗方案(附:循环冷却水系统物理清洗方法)

化工泵七种冲洗方案(附:循环冷却水系统物理清洗方法)

化工泵七种冲洗方案(附:循环冷却水系统物理清洗方法)一、化工泵的七种冲洗方案:1、方案一:⑴、此方案时所有单端面的标准冲洗方案。

在此方案中,工作介质从泵的出口被输送到密封腔,以便对密封进行冷却排空密封腔中的空气和蒸汽。

然后流体从密封腔流回道输送介质中。

⑵、这种冲洗方案是清洁的一般工况设备的常用冲洗方案,对于压头比较高的情况,要仔细考虑才所需冲洗流量的计算。

需要计算以正确的管口尺寸,以确保适当的密封冲洗量。

⑶、典型应用:常规工况泵都需要用。

2、方案二:⑴、密封腔下部不提供泄放孔的垂直泵的标准冲洗方式。

在没有泄放孔的垂直泵的情况下,密封腔压力通常是泵的排放口压力。

所以这种布置方式没有压差以允许冲洗方案二进行工作。

⑵、在此方案中,冲洗流体从密封腔流回到泵的吸入口,以便对密封进行冷却排空密封腔中的空气或蒸汽。

⑶、此方案可用于扬程非常高的情况。

在这种工况下采用此冲洗方案时,所需要的管孔非常小或产生的冲洗量非常大。

因为对于低压头的情况,密封腔和泵的吸入口压差非常小,所以,该冲洗方案不适用于低压头的工况。

3、方案三:⑴、来源于外部的冲洗液注入密封冲洗孔,选择正确的冲洗液必须注意消除冲洗液汽化的可能和避免污染泵送的介质。

⑵、此方案用于含固体颗粒或含有杂质的情况,适当的清洁器或冷却器外部冲洗都会提高密封的工作环境。

⑶、通过提供具有较低蒸汽压力或能够在一定程度上提高密封压力的冲洗液,可以减少产生闪蒸或引入气体(真空情况)。

⑷、甚至在非正常工况下(如启动或关闭)外部冲洗业应是连续可靠的。

因为外部冲洗液会从密封腔流入到被输送介质中,所以外部冲洗液也应与被输送介质相容。

在此方案中,冲洗液从外部引入到密封中。

⑸、这种方案总是采用小间隙狭口衬圈。

狭口衬圈用作节流设备以在密封腔中维持适当的压力或作为阻封机构,并把输送介质与密封腔相隔离开。

⑹、由于此方案能量消耗非常高,所以这种方案不推荐仅用于冷却的情况。

采用此方案也要考虑它对产品浓度的影响。

焦化废水处理方法及方案

焦化废水处理方法及方案

焦化废水是煤在高温干馏过程中以及煤气净化、化学产品精制过程中形成的废水,其中具有酚、氨氮、氰、苯、吡啶、吲哚和喹啉等几十种污染物,成分复杂,污染物浓度高、色度高、毒性大,性质非常稳定,是一种典型的难降解有机废水。

它的超标排放对人类、水产、农作物都构成了很大危害。

如何改善和解决焦化废水对环境的污染问题,已成为摆在人们面前的一个迫切需要解决的课题。

目前焦化废水一般按常规方法先进行预解决,然后进行生物脱酚二次解决。

但是,焦化废水经上述解决后,外排废水中氰化物、COD及氨氮等指标仍然很难达标。

针对这种状况,近年来国内外学者开展了大量的研究工作,找到了许多比较有效的焦化废水治理技术。

这些方法大体分为生物法、化学法、物化法和循环运用等4类。

1 生物解决法生物解决法是运用微生物氧化分解废水中有机物的方法,常作为焦化废水解决系统中的二级解决。

目前,活性污泥法是一种应用最广泛的焦化废水好氧生物解决技术。

这种方法是让生物絮凝体及活性污泥与废水中的有机物充足接触;溶解性的有机物被细胞所吸取和吸附,并最终氧化为最终产物(重要是CO2)。

非溶解性有机物先被转化为溶解性有机物,然后被代谢和运用[1]。

基本流程如图1所示。

图1 生物解决法基本流程但是采用该技术,出水中的CODCr、BOD5、NH3-N等污染物指标均难于达标,特别是对NH3-N污染物,几乎没有降解作用。

近年来,人们从微生物、反映器及工艺流程几方面着手,研究开发了生物强化技术:生物流化床,固定化生物解决技术及生物脱氮技术等。

这些技术的发展使得大多数有机物质实现了生物降解解决,出水水质得到了很大改善,使得生物解决技术成为一项很有发展前景的废水解决技术。

合肥钢铁集团公司焦化厂、安阳钢铁公司焦化厂、昆明焦化制气厂采用A/O(缺氧/好氧)法生物脱氮工艺,运营结果表白该工艺运营稳定可靠,废水解决效果良好,但是解决设施规模大,投资费用高。

上海宝钢焦化厂将原有的A/O生物脱氮工艺改为A/OO工艺,污水解决效果优于A/O工艺[2],运营成本有所减少,效果明显。

焦化厂备煤筛焦车间停产清洁方案

焦化厂备煤筛焦车间停产清洁方案

焦化厂备煤筛焦车间停产清洁方案焦化厂煤筛焦车间是焦化厂生产焦炭的重要环节,为了保证焦炭质量,提高生产效率,必须定期进行停产清洁。

本文针对焦化厂煤筛焦车间停产清洁方案进行详细介绍。

一、清洁前准备工作1.确定停产时间:根据生产计划和设备运行情况,合理安排停产时间,确保停产期间不会对生产造成较大影响。

2.准备清洁工具和材料:包括扫帚、铁锹、刷子、擦布、清洁剂等。

3.组织人员:根据车间面积和设备数量,合理安排清洁人员,确保人员到位。

二、清洁步骤1.清理固体废料:将煤筛焦车间内的固体废料如煤渣、焦渣等清理干净,防止积灰和异物对设备和环境的损害。

2.清洗设备:对煤筛焦机、煤气管道、炉膛等设备进行清洗。

首先用清洁剂浸泡,然后用刷子或擦布擦拭,彻底清除设备表面的污垢和油渍。

3.检修设备:清洁过程中,对设备进行检修和维护,及时更换损坏的零部件,确保设备的正常运行。

4.清洗车间地面:对车间地面进行清洗,将油污、灰尘等污物清理干净,保持车间环境整洁。

5.通风除尘:对车间内的尘埃进行除尘处理,保持空气流畅,减少粉尘对设备和人员的影响。

6.消毒杀菌:为了防止病菌滋生和传播,对车间进行消毒杀菌处理,确保工作环境的卫生与安全。

7.安全检查:清洁工作完成后,进行安全检查,确保设备和车间的安全。

三、注意事项1.确保清洁人员佩戴好防护用品,包括手套、口罩、安全鞋等,保障工作人员的身体健康。

2.在清洁过程中,注意设备和人员的安全,避免发生事故。

3.清洁过程中要遵守环保要求,合理使用清洁剂,防止污水和废物外流,做到环境友好。

4.清洁后对设备进行检查,确保设备正常运行。

5.根据实际情况,可以制定清洁计划,定期进行清洁,保持车间的整洁和设备的良好状态。

通过以上清洁方案的实施,焦化厂煤筛焦车间可以保持良好的清洁状态,提高设备的使用寿命和生产效率,保证焦炭质量,为焦化厂的生产提供有力保障。

同时,也能改善工作环境,提高工作人员的工作积极性和生产质量,实现经济效益和环保要求的统一。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二焦化装置FeS钝化清洗方案淄博吉泰工贸有限公司二○一一年七月二焦化装置FeS钝化清洗方案一、炼油装置进行FeS 钝化清洗的目的炼油厂在炼制含硫原油时,常减压蒸馏装置、催化裂化装置、重油加工装置、加氢装置、气体分离、脱硫等装置会产生大量的FeS,FeS吸附在炼油厂的设备和管道上,装置正常操作时不会带来大的问题,但在停工打开设备时,FeS与空气中的氧接触能发生强氧化还原反应并放出大量的热,热量积累后引发自燃,造成火灾和爆炸事故,大多数炼油厂都有过地表设备或内部设备发生FeS 自燃的经历。

在含有残留油气和空气的条件下,塔、管线、储罐和换热器的内部发生自燃或爆炸事故的后果是极具破坏性的。

此外,设备与管道内的H2S 很容易对检修人员造成人身伤害和环境污染,因此,需要在检修前对设备与管道进行FeS的钝化清洗,防止设备在打开人孔时自燃,消除H2S、RSH等异味;清除FeS、H2S,达到进人条件。

二、药剂及使用方法l、JT-1型多功能FeS钝化剂:由淄博吉泰工贸有限公司生产,该剂可高效快速地除去设备上的FeS、Fe203等无机垢,同时吸收设备内的H2S、RSH,消除异味,清洗残液对环保无不利影响。

其主要物化指标为:项 目技术指标试验方法≥1.05GB/T 1884密度/g.cm-3,20℃外观浅黄色目测配量:BY-1—1多功能FeS钝化剂与水按1~10比例配制使用。

2、药剂用量:分馏塔C-602、C-602顶分液罐D-602、空冷、水冷及塔顶、塔底管线等设备计划用剂7吨;放空塔C-603、放空塔顶分液罐D-616、空冷、水冷及塔顶、塔底管线等设备计划用剂5吨;汽油吸收塔C-651及相关管线、换热器等设备及压缩机出口缓冲罐D-653计划用剂2吨;柴油吸收塔C-652及相关管线、换热器等设备计划用剂2吨;稳定塔C-654及相关管线、重沸器等设备计划用剂2吨;解析塔C-653及相关管线、重沸器等设备计划用剂3吨;入口分液罐D-651、级间罐D-652、入口排液罐D-655计划用剂3吨;燃料气瓦斯罐D-605计划用剂0.4吨;火炬排凝罐D-607计划用剂0.6吨,合计约25吨。

三、FeS钝化清洗方案准备工作停工过程中,对设备须进行油洗、水洗及高温蒸汽吹扫,除去内部集结的油污;清洗方案确定后,在交付淄博吉泰工贸有限公司前按清洗方案所确定的流程改通,各设备内提前注入一定的水量,注意设备内的注水量一定要控制在安全线以下,防止水溢流或窜入其它部位。

车间在停工过程中应在压缩机入口分液罐处安装盲板,防止在清洗过程中液体进入压缩机造成事故。

多年未进行清洗的设备,车间在停工过程中应彻底吹扫、水洗、蒸汽气提干净,除去内部集结的油污,保证下一步清洗工作的顺利进行;对于设备的低点排空要放尽存油并保证畅通,需清洗钝化的塔、容器等设备顶部放空处于“开”位置。

对内部积累的硫化物可能较多的设备,现场一定要有安全监护人员和措施,否则不准施工。

注水及添加药剂流程需要取得车间及有关部门的同意方可进行操作;清洗过程中请车间派1~2名工艺或当班人员给予协助。

保证清洗过程中水、电、汽的正常供给;设备清洗前、中、后,确认与设清洗备相连部位隔离情况:注剂及钝化清洗方案(一)分馏塔C602系统⑴加水流程从P604入口处注水,控制C-602中部蜡油集油箱液位计满出现,同时将D602罐注满水;⑵加剂流程从临时接线处注剂进入C-602中部蜡油集油箱;⑶清洗循环流程为了达到清洗要求,需要进行下述工作:循环1:C-602中部蜡油集油箱→C-602中部蜡油集油箱抽出线→P608/2出口线(DN150,Pg50)→临时接线→清洗泵入口(自备)→清洗泵出口→D602底(DN50,Pg25)→D602顶→水冷E601/1-6、E660/1-8→空冷A601/1-6→C602顶→C-602中部蜡油集油箱,进行循环清洗;⑷排放流程从临时施工三通跨线处放空。

注意:虽然不对C-602底部进行清洗钝化,但为安全,建议清洗循环结束后由车间配合清洗单位从清洗泵出口接临时线至C602底部放空线处,将C-602中部蜡油集油箱内的清洗液抽一部分至C602底部进行浸泡。

(二)放空塔C-603从塔底抽出泵P-613入口处拆法兰,接临时接线至P-614入口法兰。

⑴ 加水流程从P-614入口处注水;⑵ 加剂流程从临时接线注剂进入塔底;⑶ 清洗循环流程C-603底→P-613入口法兰→临时接线→清洗泵(自备)入口→清洗泵出口→P-614出口→D-616底→D-616顶→水冷→空冷→C-603顶,进行循环。

⑷ 排放流程从C-603底部放空处、临时施工三通跨线处放空。

(三)汽油吸收塔 C-651及D-653严格控制监视D-653、C-651液位,严禁清洗液沿D-653压缩机入口管线倒流进入压缩机。

⑴ 加水流程接消防水。

⑵ 注剂流程从临时接线注剂至塔底。

⑶ 清洗循环流程循环1:从C651塔底抽出线放空处→P654/1入口附线阀(DN40Pg16)→临时接线→清洗泵(自备)入口→清洗泵出口→P604/2出口线(DN100Pg25)→C651顶→塔底,进行清洗循环。

循环2:循环1流程清洗4小时后,停止循环1,关闭C651底放空阀,打开中段回流控制阀,开启中段回流泵清洗C651中段回流部位。

D653采用浸泡方式钝化。

⑷ 排放流程从C-651底部放空处,临时加剂线处,D-653放空点处排放。

(四)柴油吸收塔C652⑴ 加水流程接消防水。

⑵ 注剂流程从临时接线注剂至塔底。

⑶ 清洗循环流程从塔底抽出线放空处(DN50Pg25)→临时接线→清洗泵(自备)入口→清洗泵出口→P653/1出口(DN50Pg25)→C-652顶→塔底,进行清洗循环。

⑷ 排放流程从C652底部放空处,临时加剂线处排放。

(清洗流程见附图)(五)压机入口分液罐D651、级间罐D652、入口排液罐D655从C-602回流罐D602上部管线引清洗液至D651,从D651底部管线引清洗液进入D655以及D652,采用浸泡方式进行钝化。

排放由各罐底部放空排放。

注意严格控制监视D651、C655液位,严禁清洗液流窜入压缩机。

(六)火炬分液罐D607及燃料气分液罐D605采用浸泡方式进行钝化清洗,注意控制罐内液位,防止清洗液窜入其它设备。

注剂注水均由底部放空管线注入,其中D605需接消防水或生活用水。

火炬分液罐D-607注水由P615处给水。

(七)稳定塔C-654⑴ 加水流程接消防水。

⑵ 注剂流程从临时接线注剂至塔底。

⑶ 清洗循环流程从塔底抽出线→P656/2入口过滤器处(DN150Pg25)→临时接线→清洗泵(自备)入口→清洗泵出口→临时接线→P657/1出口(DN100Pg40)→C-654顶→塔底,进行清洗循环。

注剂泵→临时接线→C-654底重沸器E671底放空阀处(DN40Pg16),注剂浸泡,清洗。

⑷ 排放流程从C-654底部放空处,临时加剂线处排放。

(八)解析塔C-653⑴ 加水流程接消防水。

⑵ 注剂流程从临时接线注剂至塔底;C-653底重沸器E656、E657底放空阀处分别注剂至塔底和塔底两重沸器内;⑶ 清洗循环流程塔底重沸器E656底放空阀处(DN40Pg16),注剂注水,到C-653见液位停注,水浸泡,清洗。

塔底重沸器E657底放空阀处(DN40Pg16),注剂注水,到C-653见液位停注,水浸泡,清洗。

从塔底抽出线→P655/2入口附线(DN200Pg25)→临时接线→清洗泵(自备)入口→清洗泵出口→P654/2出口(DN40Pg25)→C-653顶→塔底,进行清洗循环。

注意事项:严格控制C-653液位在重沸器入口之上。

⑷ 排放流程从C-653底部放空处,临时加剂线处排放。

四.监测项目钝化液循环或浸泡6~8小时后,钝化液循环结束,钝化工作结束,停泵。

报安环部,由安环部安排采样检测清洗液的COD、氨氮、硫化物等指标,符合要求方可排放。

五.质量要求化学处理完毕,设备在检修过程中不发生FeS钝的自燃问题;清洗后设备达到进人条件。

六.清洗2010年3月4日17:00至5日12:00,二焦化装置陆续将压缩机出口缓冲罐D-653,入口分液罐D-651,级间罐D-652,燃料气瓦斯罐D-605,火炬排凝罐D-607,放空塔C-603系统,汽油吸收塔C-651系统,柴油吸收塔C-652系统,稳定塔C-654系统,解析塔C-653系统,入口排液罐D-655,分馏塔C-602系统等交付钝化,施工人员按预定计划分别对交付的设备进行管线连接,然后分别按清洗方案进行清洗钝化,各塔器、容器、罐、管线、冷换设备清洗钝化完毕后,车间采样送环保检测分析COD、硫化物,氨氮,符合排放要求。

6日人孔打开后进行检查,清洗效果良好,塔及容器内的FeS钝化的比较彻底,H2S、小分子RSH等吸附较好,部分清洗部位系统检查照片如下:C-651二层:C-652底:C-653底:C-653二层:C-654二层:C-602二层:七.结语1、本次检修由淄博吉泰工贸有限公司对二焦化装置的分馏塔C-602、C-602顶分液罐D-602、空冷、水冷及塔顶、塔底管线等设备;放空塔C-603、放空塔顶分液罐D-616、空冷、水冷及塔顶、塔底管线等设备;汽油吸收塔C-651及相关管线、换热器等设备;柴油吸收塔C-652及相关管线、换热器等设备;稳定塔C-654及相关管线、重沸器等设备;解析塔C-653及相关管线、重沸器等设备;压缩机出口缓冲罐D-653;入口分液罐D-651、级间罐D-652、入口排液罐D-655;燃料气瓦斯罐D-605;火炬排凝罐D-607等进行FeS钝化清洗,期间得到了车间、厂设备部、安环部、生产技术部等单位的大力支持褐帮助,使我们圆满完成了钝化工作,在此表示衷心的谢意。

2、 联合装置车间二焦化装置所有清洗钝化部位的人孔打开后,会同车间有关人员对清洗情况进行了检查,塔壁、人孔壁、容器等部位清洗的都比较干净,塔内未发现有积存油泥,未出现着火情况,达到了FeS钝化清洗的目的。

清洗流程附图:。
