滴水线(槽)技术交底

合集下载

滴水线和滴水槽施工工艺

滴水线和滴水槽施工工艺

滴水线和滴水槽施工工艺
①外窗台、窗眉、腰线、雨蓬及挑檐下部均须设鹰嘴状滴水线或滴水槽。

②外窗台、窗眉、腰线和挑檐等处上部粉刷向外侧的排水坡度要明显,内外侧高差不得小于15mm。

③阳台、雨蓬、女儿墙压顶向屋面排水坡度不应小于15%,压顶内侧须设滴水线,滴水线粉刷应顺直、四周交圈。

雨篷滴水楼梯间滴水
内窗台外窗台
面砖墙面窗滴水涂料墙面窗滴水
(十三)屋面做法:
1、卷材屋面:防水层材料、铺设、搭接、压接、坡度和上卷收头高度及构造做法应符合规定。

防水层与基层粘贴牢固、结合严密、无滑移、无空鼓、无渗漏。

屋面、阳台、雨蓬排水口留置、坡度或水篦子安装置符合设计要求,均不得有翘边、倒泛水、积水。

应排水畅通。

⑴铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲,皱折
⑵卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。

⑶嵌填的密封材料表面应平滑,缝边应顺直,无凹凸不平现象。

⑷防水层与基层粘贴牢固、结合严密、接缝通顺、弧度平滑通顺。

2、上人屋面:
⑴刚性保护层与女儿墙、山墙之间预留宽度为30mm的缝隙。

⑵转角缝宽合理,面砖对缝更美观。

3、屋面排气管和其它设施:管道根部直径500mm范围内,找平层应抹出高度不小于30mm 的圆锥台。

管道周围与找平层或细石混凝土防水层之间,应预留20mm×20mm的凹槽,并用密封材料嵌填严密。

管道根部四周应增设附加层,宽度和高度均不应小于300mm。

管道上的防水层收头处应用金属箍紧固,并用密封材料封严。

出气孔出水口(十四)PVC地板地面:。

滴水线(槽)工程技术交底

滴水线(槽)工程技术交底

滴水线(槽)工程技术交底滴水线(槽)工程技术交底引言概述:滴水线(槽)工程技术交底是指在建筑工程中,施工人员向相关人员交底滴水线(槽)的施工技术及相关要求。

滴水线(槽)是建筑工程中常见的一种水平线,用于防止雨水或其他液体沿墙面流下,保护建筑物的外墙。

本文将从滴水线(槽)的定义、施工材料、施工方法、质量要求以及常见问题等五个部分进行详细阐述。

一、滴水线(槽)的定义1.1 滴水线(槽)的概念:滴水线(槽)是一种位于建筑物外墙底部的水平线,用于引导雨水或其他液体流出,防止其沿墙面流下,起到保护建筑物外墙的作用。

1.2 滴水线(槽)的种类:滴水线(槽)按材质可分为金属滴水线(槽)和塑料滴水线(槽)两种。

金属滴水线(槽)通常采用铝合金或不锈钢制作,塑料滴水线(槽)则多采用PVC材料制作。

1.3 滴水线(槽)的安装位置:滴水线(槽)一般安装在建筑物外墙的底部,通常位于地面以上10-20厘米的位置,以确保雨水能够顺利流出。

二、滴水线(槽)的施工材料2.1 金属滴水线(槽)的材料:金属滴水线(槽)的材料通常采用铝合金或不锈钢,具有良好的耐腐蚀性和耐候性,能够长时间保持良好的外观和使用性能。

2.2 塑料滴水线(槽)的材料:塑料滴水线(槽)一般采用PVC材料制作,具有良好的耐候性和耐腐蚀性,同时重量轻、施工方便。

2.3 安装所需的辅助材料:滴水线(槽)的安装还需要使用一些辅助材料,如螺丝、胶水等,用于固定滴水线(槽)和与墙面的连接。

三、滴水线(槽)的施工方法3.1 准备工作:施工前需要对施工区域进行清理,确保墙面平整且无杂物。

同时,根据设计图纸确定滴水线(槽)的位置和长度,并进行标记。

3.2 安装滴水线(槽):根据标记的位置,先将滴水线(槽)固定在墙面上,然后使用螺丝或胶水进行固定。

对于金属滴水线(槽),还需要进行连接处理,确保连接处的密封性。

3.3 检查和清理:安装完成后,需要对滴水线(槽)进行检查,确保固定牢固且无松动。

分项工程质量技术交底15篇

分项工程质量技术交底15篇

分项工程质量技术交底15篇【第1篇】混凝土分项工程质量-技术交底交底内容:1.水泥、砂、石及外加剂,必须检验合格后才能使用。

2.砼的试配:凡砼工程应根据设计强度值,进行试配,经试压合格,进行施工配合比调整后才能用于现场施工。

3.砼配料严格按重量配合比,计量设备可采用电子秤或自制的天秤或地秤(最好砂、石各一台),设专人进行计量管理。

必须做到每小车计量,如发现采用体积比或重量换成体积比的必须停工整改。

4.砼试件必须在浇筑地点随机取样制件,其取样组数、制作、养护等均应符合有关规范规定,钢筋砼梁、板、柱应垫好砼保护层垫块,设(弹)好厚度、高度控制块或尺寸线才能开浇砼,禁止用短钢筋代替砼垫块。

5.砼施工缝位置必须满足施工规范的规定,砼接头形状应与模板成900,施工缝的处理要打掉砼浮浆,并清洗干净,处理好新旧砼的接头。

6.现浇砼楼梯要超前支模同步施工,施工缝要留在楼梯梯段的1/3跨度处且接头垂直于底模板,不允许在板支座处或平台梁位置留施工缝。

楼梯平台处应先施工梁板,再砌梁板上墙体,不准超前砌墙。

7.阳台、女儿墙压顶必须用细石砼浇筑,注意钢筋保护层,压顶厚度不小于60,并满足设计要求。

8.抗震构造柱:每层应分两次支模,每次浇捣高度为层高的一半。

9.钢筋砼构件拆模后发现有蜂窝、麻面、孔洞、露筋时,必须经质量检查员、监理或质监站监督员鉴定后方能处理。

10.冬季施工时当室外平均气温连续5天低于50c时,应严格按《混凝土工程施工及验收规范》(gb50204-92)第七章冬季施工的有关规定施工。

11.砼的拌合和浇捣必须是机械设备,砼浇筑12小时后按规定进行养护。

12.使用商品砼时,施工单位应现场留足试块并向商砼厂家索要有关质保资料(水泥合格证及配合比报告单;砂石检验报告;外加剂、掺合料的品种和使用说明、砼的强度等级和塌落度;砼标准度件强度报告)。

允许偏差项目详见《建安工程检验评定标准》【第2篇】墙面抹灰工程分项工程质量技术交底墙面抹灰工程分项工程质量技术交底施工单位工程名称分部工程交底部位日期:年月日交底内容一、施工准备(一)作业条件1、灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。

滴水线施工技术交底

滴水线施工技术交底

滴水线施工技术交底一、前言滴水线是指在建筑物的屋面、阳台或者外墙等区域上设置的排水装置,主要用于收集和排除雨水或者其他水分。

滴水线的施工技术是确保建筑物防水性能的重要环节,对于保护建筑物的干燥和稳定至关重要。

本文将从滴水线施工的材料选择、施工工艺和质量控制等方面进行详细介绍。

二、滴水线施工材料选择1. 滴水线:滴水线一般由塑料材质制成,具有耐腐蚀、柔性好、抗老化等特点。

在选择滴水线时,应根据实际使用环境的防水要求和建筑物的风格特点进行综合考虑,确保滴水线能够有效收集和排除水分。

2. 固定件:固定件主要用于固定滴水线的位置,常见的固定件有塑料卡扣、不锈钢夹子等。

在选择固定件时,要考虑固定件的稳定性和耐久性,确保其能够长期固定滴水线不易松动或脱落。

3. 密封胶:滴水线施工中,密封胶起到连接和密封的作用,应选用具有良好耐候性、粘接性和弹性的密封胶。

在选择密封胶时,还要考虑其与滴水线和建筑材料的相容性,避免产生化学反应导致施工质量问题。

三、滴水线施工工艺步骤1. 准备工作:在施工之前,需要对施工区域进行清理和检查,确保施工面无杂物和污垢,检查建筑物的结构是否完好,以及滴水线的布置方案是否符合要求。

2. 安装滴水线:按照设计方案和施工图纸的要求,将滴水线按照一定间距和角度固定在建筑物上。

固定滴水线时,要注意固定件的牢固度和均匀分布,确保滴水线的平整和稳定。

3. 连接滴水线:将滴水线的两端使用固定件连接起来,确保连接部位紧密无漏水。

连接滴水线时,还需注意滴水线的长度和角度,确保水流能够顺利排出。

4. 密封滴水线:在滴水线的连接处和与建筑物接触的部分使用密封胶进行密封处理,确保滴水线的连接处无渗漏,建筑物的防水性能得到保证。

5. 检查验收:在滴水线施工完成之后,应进行全面的检查和验收。

检查滴水线的固定牢固性、连接处是否完好,以及密封胶是否均匀紧密等。

如果出现问题,应及时修复和调整,确保施工质量达到要求。

四、滴水线施工质量控制为了保证滴水线的施工质量,需要进行严格的质量控制,具体包括以下几个方面:1. 材料使用:严格按照设计方案和规范要求选择和使用滴水线施工材料,特别是滴水线、固定件和密封胶等。

外墙抹灰施工技术交底(实用)

外墙抹灰施工技术交底(实用)
⑸养护:水泥砂浆抹灰层应喷水养护。
三、质量标准
1、保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风干除外)等缺陷。
2、基本项目:
⑴表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观。
⑵护角应符合装饰工程施工规范规定,表面光滑、平顺,门窗框与墙体缝隙填塞密实,表面平整。
№3
三、说明
(1)滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、女儿墙压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。滴水线:宽30mm,厚10正负2mm,分层缝:宽30mm,深15mm.滴水线(鹰嘴)应保证其坡向正确。
(2)、25mm厚1:2.5水泥砂浆抹灰,内掺丹强丝,5mm厚抗裂砂浆罩面,压入耐碱玻纤网一层。

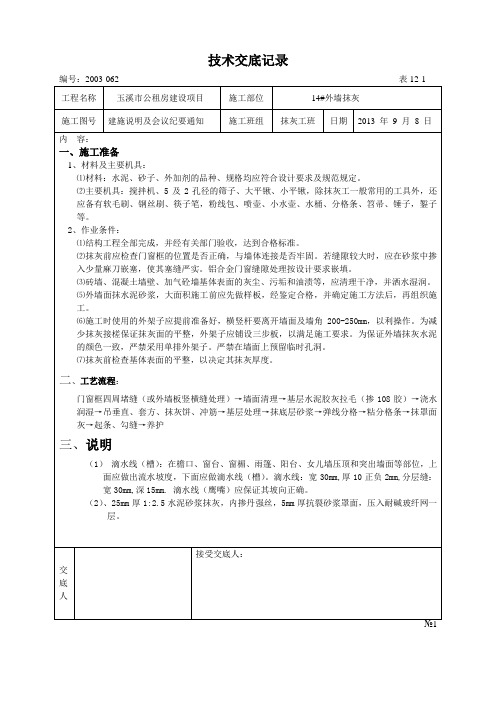

技术交底记录
编号:2003-062表12-1
工程名称
玉溪市公租房建设项目
施工部位
14#外墙抹灰
施工图号
建施说明及会议纪要通知
施工班组
抹灰工班
日期Βιβλιοθήκη 2013年9月8日内容:一、施工准备
1、材料及主要机具:
⑴材料:水泥、砂子、外加剂的品种、规格均应符合设计要求及规范规定。
⑵主要机具:搅拌机、5及2孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔,粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子,錾子等。
⑹施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200-250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹灰水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。

提高滴水线(槽)施工一次合格

提高滴水线(槽)施工一次合格

提高滴水线(槽)施工一次合格率提高滴水线施工一次合格率一. 工程概况●九冶建设华清学府城二期三标段工程项目部47#楼●总建筑层数32层,总面积为51762.2㎡。

●其中悬挑构件3000多个,共需预留滴水线(槽)6100米。

滴水线在外窗台板下边一般都会有一条凹形的线条,那是为了防止雨水沿板流到墙里的设计。

●二. 小组概况课题名称提高c施工一次合格率小组名称九冶高峰QC小组注册编号9MCC-XA-201502 成立时间2015年2月1月小组类型现场型课题登记时间2015年3月1月活动次数6次活动时间2015年3月——2015年8月小组成员出勤率100%小组成员概况姓名性别学历专业职称工龄职务小组内分工男本科工程师16 项目经理(组长)组织领导男本科工程师16 总工(副组长)技术顾问男本科工程师12 生产经理(副组长)组织领导男本科工程师10 质量负责人施工负责人男本科助理工程师 3 技术负责人现场实施男本科助理工程师 3 施工员现场实施男本科助理工程师 3 施工员现场实施男高中无15 木工组长现场施工小组成员平均接受TQC知识培训36小时三. 选题理由四. 现状调查小组对已做好49#楼工程的滴水线进行了检查分析,共抽查了100点,统计出共有22点不符合要求,只有78%的测点满足要求,即优良率为78%,达不到一档标准(≥90%)序号项目频数(点)累计频数(点)频率(%)累计频率(%)1 滴水槽堵塞、不通畅14 14 63.6 63.62 滴水线(槽)直线度差 4 18 18.2 81.83 滴水槽阴阳角不方正 1 19 4.5 86.34 滴水线(槽)表面平整度差 1 20 4.5 90.85 其他 2 22 9.2 100 合计22 100 制表人:贾旭阳制表时间:2015年3月18日质量问题排列图结论:从排列图可以看出,造成滴水线一次合格率的主要问题是“滴水槽堵塞、不通畅”,属于我们攻关的主要问题。

滴水线(槽)工程技术交底

滴水线(槽)工程技术交底引言概述:滴水线(槽)工程技术交底是指在建筑施工过程中,对滴水线(槽)的施工工艺、材料、质量要求等进行详细的交底和说明。

滴水线(槽)是建筑中重要的防水措施,它能有效防止雨水渗透到建筑物内部,保护建筑结构的安全和稳定。

本文将从滴水线(槽)的施工工艺、材料选用、质量要求、验收标准和施工注意事项等五个大点进行阐述。

正文内容:1. 施工工艺1.1 滴水线(槽)的位置确定:滴水线(槽)的位置应根据建筑设计图纸确定,通常位于墙体的上部或窗户下方,以确保有效排水。

1.2 滴水线(槽)的尺寸设计:根据建筑结构和雨水排放量,确定滴水线(槽)的宽度和深度,以保证其具有良好的排水功能。

1.3 滴水线(槽)的施工方法:采用模板法或抹灰法进行滴水线(槽)的施工,确保其形状规整、平整度好、无裂缝等问题。

2. 材料选用2.1 滴水线(槽)的材质选择:常用的滴水线(槽)材料有混凝土、石膏板、金属等,根据施工要求和预算进行选择。

2.2 滴水线(槽)的密封材料:滴水线(槽)与墙体之间需要采用密封材料进行密封,以确保防水效果。

2.3 滴水线(槽)的防腐材料:如果滴水线(槽)处于潮湿环境或暴露在外部,需要选用防腐材料进行保护,延长使用寿命。

3. 质量要求3.1 滴水线(槽)的水平度和垂直度:滴水线(槽)应保持水平和垂直,以确保排水畅通和美观。

3.2 滴水线(槽)的表面平整度:滴水线(槽)的表面应平整,不允许有凹凸不平或明显的砂浆痕迹。

3.3 滴水线(槽)的连接密实性:滴水线(槽)的连接部位应牢固密实,不得存在松动或开裂现象。

4. 验收标准4.1 滴水线(槽)的尺寸检查:检查滴水线(槽)的宽度和深度是否符合设计要求。

4.2 滴水线(槽)的外观检查:检查滴水线(槽)的表面平整度、光滑度和无裂缝等问题。

4.3 滴水线(槽)的连接检查:检查滴水线(槽)的连接部位是否牢固密实,无松动或开裂现象。

5. 施工注意事项5.1 施工前的准备工作:清理施工区域、保护周边设施和材料,确保施工顺利进行。

滴水线(槽)工程技术交底

滴水线(槽)工程技术交底滴水线(槽)工程技术交底引言概述:滴水线(槽)工程技术交底是指在建筑施工过程中,对于滴水线(槽)的设计、施工、材料选择等方面进行详细的交底,以确保施工人员能够正确理解并按照规范要求进行操作。

本文将从滴水线(槽)的设计原理、施工过程、材料选择以及质量控制等方面进行详细阐述。

一、滴水线(槽)的设计原理1.1 滴水线(槽)的作用滴水线(槽)是建筑物外墙的一种装饰线条,其主要作用是防止雨水顺墙面流下,保护墙体不受雨水侵蚀,同时还能起到美化建筑外观的作用。

1.2 滴水线(槽)的设计要求滴水线(槽)的设计要考虑建筑物的整体风格和外墙材料的特点,同时还要根据当地的气候条件和降雨量来确定滴水线(槽)的尺寸和位置。

设计时还需考虑施工方便性和后期维护等因素。

1.3 滴水线(槽)的材料选择滴水线(槽)的材料选择应根据建筑物的外墙材料和设计要求来确定,常见的材料有铝合金、不锈钢、塑料等。

材料的选择应考虑其耐候性、耐腐蚀性和施工成本等因素。

二、滴水线(槽)的施工过程2.1 施工前的准备工作施工前需对施工现场进行清理和平整,确保墙面干净无尘。

同时还需确定滴水线(槽)的具体位置和尺寸,进行标线和测量。

2.2 滴水线(槽)的安装滴水线(槽)的安装一般分为固定和连接两个步骤。

固定时需根据设计要求使用专用的固定件将滴水线(槽)固定在墙面上,连接时需使用专用的连接件将滴水线(槽)连接成一条完整的线条。

2.3 施工后的检查和修整施工完成后需对滴水线(槽)进行检查,确保其安装牢固且与墙面平整。

如有不符合要求的地方,需及时进行修整,以保证施工质量。

三、滴水线(槽)的质量控制3.1 施工人员的素质要求施工人员应具备一定的专业知识和技能,熟悉滴水线(槽)的施工要求和操作规程。

同时还需具备责任心和团队合作精神,确保施工质量。

3.2 施工过程的质量控制施工过程中需进行严格的质量控制,包括材料的验收、施工工艺的控制和现场的监督等。

滴水线(槽)工程技术交底

滴水线(槽)工程技术交底一、目的和适用范围目的:明确滴水线(槽)施工过程中的技术要求,确保工程质量和安全。

适用范围:适用于所有需要进行滴水线(槽)施工的建筑工程。

二、滴水线(槽)定义与作用定义:滴水线(槽)是指在屋面、墙面的防水层上,为防止雨水顺墙流下而设计的一种构造形式。

作用:有效阻止水分渗入墙体,保持室内干燥,延长建筑的使用寿命。

三、滴水线(槽)的施工方法基层处理:清理基层表面,确保无灰尘、油污和其他杂质。

弹线定位:根据设计要求,使用墨线定位滴水线(槽)的位置。

切割槽口:使用专用工具沿着墨线切割出凹槽。

安装嵌缝:将配套的嵌缝材料填入凹槽中,确保与基层紧密结合。

表面处理:对完成安装的滴水线(槽)进行表面处理,确保线条顺直、美观。

四、材料选择与注意事项材料选择:应选择质量可靠、性能稳定的滴水线(槽)材料,如PVC材质等。

注意事项:材料进场应进行质量检验,确保符合设计要求;存放过程中应避免阳光直射和潮湿环境。

五、质量控制与验收质量控制:施工过程中应定期进行质量检查,确保每一道工序都符合技术要求。

验收标准:滴水线(槽)应整齐、顺直,与基层紧密结合,无明显缝隙。

验收程序:完成施工后,应组织相关人员进行验收,并填写验收记录。

六、常见问题及处理方法滴水线(槽)脱落:原因可能是材料质量差或施工方法不当。

处理方法为选用优质材料,严格按照施工方法进行施工。

渗水现象:原因可能是材料连接处密封不严或嵌缝材料老化。

处理方法为加强密封处理,定期检查并更换老化材料。

不平整:原因可能是施工时操作不当。

处理方法为加强技术培训,提高操作技能。

色差问题:原因可能是材料批次不同所致。

处理方法为尽量选用同一批次的材料,减少色差。

气泡或空鼓:原因可能是基层处理不当或嵌缝不实。

处理方法为清理干净基层,嵌缝时需压实,减少气泡和空鼓现象。

七、安全注意事项施工人员应佩戴安全帽、手套等防护用品,避免意外伤害。

施工现场应设置安全警示标志,确保施工安全。

抹灰(含滴水线及滴水槽)施工作业指导书

2012年示范工程样板点施工作业指导书抹灰(含滴水线及滴水槽)目 录1 适用范围 (1)2 编写依据 (1)3 作业流程 (1)4 安全风险辨析及预控 (1)5 作业准备 (2)6 作业方法 (3)7 工艺质量控制措施及检验标准 (5)8 成品工艺要求 (7)9 成品展示 (8)1 适用范围适用于东莞 220kV角布变电站工程的室内、外一般抹灰(含滴水线及滴水槽)工程的施工。

2 编写依据表 2-1 编 写 依 据序号引用资料名称1GB 50300《建筑工程施工质量验收统一标准》2GB 50210《建筑装饰装修工程质量验收规范》3DL/T 5201.1《电力建设施工质量验收及评价规程 第 1 部分:土建工程》4《10kV~500kV 输变电及配电工程质量验收与评定标准 第三册:变电土建》(2012 版)5《基建工程质量控制标准(WHS) 第 3 分册:变电土建工程》(2012 版)6Q/CSG 11105—2008《南方电网工程施工工艺控制规范》7工程设计图纸、施工组织设计(方案)等技术文件3 作业流程作业(工序)流程图见图 3-1。

图 3-1 作业(工序)流程图4 安全风险辨析及预控4.1 一般抹灰作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。

4.2 按《指南》中与一般抹灰作业相关联的《电网建设安全施工作业票》(编码:BDTJ-ZW-12~19-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施 工负责人签发。

4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人 员负责将安全措施落实到各作业任务和步骤中。

4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用 10 天,超过 10 天须重 新办理作业票,在工作完成后上交项目部保存备查。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
编号
表C2-1
工程名称展硕·水岸国际2#地块交底日期年月日
施工单位中体五局集团建筑工程有限责任公司分项工程名称展硕·水岸国际2#地块工程
交底提要滴水线(槽)技术交底
交底内容:
一、施工准备
(一)作业条件
1、构工程全部或部分完成,并办好结构验收手续。

2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。

窗框四周缝隙处理应按设计或图集要求。

3、墙、梁基体表面的尘土、污垢和油渍等应清除千净,并洒水润湿。

4、抹灰前、抹灰中及抹灰后应检查外脚手架,确保安全,将施工中临时松动的拉结点及时恢复。

5、提前检查门、窗洞口、女儿墙压顶等部位,对比较严重的缺棱掉角或抹灰较厚的部位应提前处理。

6、应先做样板,经鉴定后再组织施工。

(二)材料要求
1、水泥:32.5级及其以上矿渣或普通水泥,颜色一致,宜采用同一水泥厂生产同期出厂的同一品种、同
强度等级、同一出厂编号的水泥。

2、砂:中砂,平均粒径为0.35~0.5mm,砂的颗粒要求洁净,不得含有粘土、草根、碱质及其他有机物
等有害物质。

砂在使用前要过5mm孔径的筛子。

3、磨细粉煤灰:细度过0.08mm的方孔筛,筛余量不大于5%。

4、其他掺和料:建筑胶、外加剂,其掺人量应参照其产品说明书或实验确定。

5、成品铝合金或塑料滴水线(槽):可在市场上购买或定制,断面呈Ⅱ形,宽度、深度均不小于10mm。

(三)施工机具
铁锹、筛子(5mm)、灰槽、托灰板、木抹子、铁抹子、小镥子、开刀、尺板、靠尺、小水桶、鬃刷子、喷雾器等。

二、质量标准
滴水线(槽)工程质量要求请参照本书“墙面抹灰工程”章节中相应部分。

三、工艺流程
基面清理→弹线→粘贴滴水线(槽) →夹尺板→抹灰→压光、馏角→修整养护→完成
四、操作工艺
(一)滴水线(槽)做法
1、基层处理:一般滴水线(槽)做在窗过梁下口,若混凝土表面很光滑应对其表面进行“毛化处理”:一是“凿
毛”,即用錾子剔毛,剔去光面,使其粗糙不平。

另一种方法是“甩毛”,即在清理干净的混凝土表面上
用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土表面,用手掰不
动为止。

2、粘贴滴水线(槽):按照事先弹好的位置线,采用掺胶砂浆将滴水线(槽)粘贴好,视现场情况,约50~80om
布一个粘贴点,小于2m的窗洞口布2~3点,大于2m的窗洞口布3~5点。

3、滴水线(槽)施工应与建筑外沿抹灰同时进行,当外墙抹灰进行到窗洞口或阳台底口时,先完成洞口外大墙
面抹灰,然后翻尺板,将尺板夹于已抹好的大墙面上,尺板坡口朝里,下边线与事先粘贴好的滴水线(槽)
找水平,然后抹窗口部位。

4、如做不出台滴水线(槽)(一般在外窗上口),底面灰一直抹到窗边,如采用钢、木窗,将窗边封堵严密即可,
如采用铝合金或塑钢窗应在窗边留下5mm左右凹槽,以便封堵密封胶;如做突出底口的滴水线(槽)(一般
在阳台或雨罩的底口),在底口灰抹到一抹子宽(约8~10cm)时,从外墙向内5cm左右的位置,比着尺板
切齐,然后铁抹子压光,里面的小阳角用阳角镥子镥直、压光。

5、截水处理:为防止滴水“尿墙”,滴水线(槽)不可通到墙边,应在离墙5om的地方截断,使滴水既不流进
窗口(阳台上),又不能流到墙面上。

6、在底口抹灰达到一定强度(终凝后),用小开刀将槽内砂浆清理干净。

注意在处理槽内小面时,应保持槽内
棱角,不可勾抹成圆弧状。

(二)结构施工时,留出滴水线(槽)
在全现浇工程中,提倡在结构施工时留出滴水线(槽),具体做法是:在结构施工阶段采用定型洞口模板,计算好滴水线(槽)的位置将滴水线(槽)与门窗洞口一并浇筑,操作时应注意以下几点:
1、在模板设计时,应计算好滴水线(槽)的大小位置,使滴水线(槽)上下整齐一致。

2、滴水线(槽)厚度计算也很重要,既不能减少了钢筋的保护层厚度,也不能“吃”进窗洞口。

3、洞口模板安装就位人员操作时要精心,洞口模板的位置、标高要准确。

有可靠固定措施。

4、做好成品保护工作,尤其在拆模初期,混凝土强度较低,定要做好保护工作,以免到装修后期,滴水线(槽)
损坏过多,影响装修质量。

(三)滴水线做法
在施工中,有些部位如:女儿墙小沿、通风口盖板,或突出墙面腰线等部位,这些部位的上沿一般都做泛水,坡度不小于1:6,下口通常采用滴水线(俗称鹰嘴)的做法(其体部位应参照施工图纸或与设计单位协商)。

滴水线的施工应与墙面抹灰同时完成,突出底面至少10mm。

要求做到顺直一致、四周交圈。

做法如下:
1、基层处理:将残存的砂浆、污垢、灰尘清扫干净,用水润湿,“甩毛”或“凿毛”。

2、吊垂直、找水平:边角部位应吊垂直,底口应在同一水平线上,这些部位应提前弹墨线或拉通线控制。

3、施工时应先完成上面及底面抹灰,然后将尺板夹于抹好的底面上,尺板坡口朝外,用事先弹好的水平线找
水平,使之在同一水平线上,并且四周交圈,然后完成侧面抹灰,这样底口就形成了形似“鹰嘴”的滴水
线。

4、拆下尺板后,再将滴水线压光、馏直,保证观感质量。

5、滴水线也可在结构施工时做出,在女儿墙小沿支模时,用ф50的架子管做底模,里口用木条垫平,外口
利用架子管本身形状浇筑成“鹰嘴”,拆模后再抹灰修整。

五、成品保护
1、抹灰时应注意保护门窗、晒衣架等设施,门窗框上残留砂浆及时处理。

2、翻拆架子要小心仔细,尤其是外架子拉杆,注意不要碰坏已抹好的墙面及滴水线(槽)。

3、建议对滴水线(槽)采用钉木板保护的方法。

4、注意抹灰的养护,不好淋水的部位要涂刷养护剂,应防止面层被暴晒、水冲、撞击,以保证灰层有足够强
度。

六、应注意的质量问题
1、空鼓、开裂:由于滴水线抹灰量较小且宽度较窄,容易空裂,故基层处理时尤其应注意,抹灰前浇水润湿,
抹灰较厚时,应分层,每层不宜太厚。

2、严禁用钉子划道、用镏子压槽等不规范做法。

3、窗户“吃口”和同一层窗户上下口不在同一水平线上,是由于抹灰时没有拉通线控制或结构施工偏差太大,
影响观惑质量。

4、块料面层外塘工程的滴水做法较多,本书未收人,施工中遇到时,应参照相应标准,或与设计单位协商。

审核人交底人接受交底人(施工员)。
