精品138.新农村工程施工组织设计新农村施工组织设计
新农村改造施工组织设计

目录一、工程概况1.工程概况2.施工用水、用电二、施工总部署1.施工质量、进度、安全及文明施工目标2.施工组织设计三、施工总进度计划1.总进度安排原则2.进度安排要点3.主要项目施工进度安排四、确保工程质量技术组织措施1.质量目标2.组织机构3.工程质量控制五、确保安全生产技术组织措施1.安全生产组织措施2. 安全生产管理制度3.安全生产技术措施六、确保文明施工技术组织措施1.文明施工组织管理机构2.现场文明施工措施3.环境保护措施第一章工程概况1.工程概况1.1.工程名称:****市*****镇新农村建设——XXX村及XXX村改造工程土建工程1.2.工程地点:a、地点一位于XXX全村区域。
淀山湖镇XXX自然村位于永新村东南角,东靠朱家角周荡村,西靠曙光路,南靠金家港自然村,北傍红星村东阳界自然村;b、地点二位于XXX村全村区域。
淀山湖镇XXX自然村位于红星村西北角,南靠本村南XXX自然村,西接夏段村自然村,东邻小泾自然村,北至南苑路。
1.3.工期:总工期为150天,由200*年05月06日开工,2011年10月06日结束。
1.4.主要工作量:两个自然村道路填土、道路场地硬化、新增停车场共计约2000平米、村内雨水管铺设、景观砖砌驳岸工程、新建厕所共计3座、新建围墙、安砌侧石、河道筑坝等工程。
自然村道路场地硬化:a、XXX村道路场地硬化2500平方,其中入村主道路计500平方,施工包括原土压实平整、基层30厘米道渣垫层及面层C25砼厚18厘米、村内主要道路计1000平方,施工包括原土压实平整、基层25厘米道渣垫层及面层C25厚12厘米、入户道路1000平米,施工包括路床整形、5厘米碎石垫层及面层C25砼厚8厘米; b、道路填土4100立方;道路场地硬化7300平方,其中入村主道路长820米,宽5米,计4100平方,施工包括原土压实平整、基层30厘米道渣垫层及面层C25砼厚20厘米、村内主要道路计2000平方,施工包括原土压实平整、基层25厘米道渣垫层及面层C25厚12厘米、入户道路1200平米,施工包括路床整形、5厘米碎石垫层及面层C25砼厚8厘米。
新农村工程施工组织设计

新农村工程施工组织设计范本1:新农村工程施工组织设计目录1. 引言2. 工程概况2.1 工程地点2.2 工程规模2.3 工程周期2.4 工程目标3. 施工方案3.1 施工方法3.2 施工步骤3.3 施工人员配备3.4 施工材料与设备4. 勘察和设计准备4.1 地质勘察4.2 道路设计4.3 桥梁设计4.4 水利设施设计4.5 房屋设计5. 安全管理5.1 安全组织机构 5.2 安全培训5.3 安全措施5.4 紧急救援预案6. 施工进度计划6.1 施工周期安排 6.2 关键节点计划6.3 施工资源调配7. 质量控制7.1 质量组织机构 7.2 质量管理计划 7.3 质量检查与控制8. 合同与费用管理8.1 工程合同8.2 工程量清单8.3 费用控制9. 环境保护9.1 环境影响评价9.2 环境监测与管理9.3 废弃物处理10. 附件10.1 工程地点示意图 10.2 施工人员名单 10.3 设备清单10.4 安全救援预案 10.5 施工进度表10.6 质量检查记录10.7 文件索引11. 法律名词及注释11.1 合同法11.2 建设工程法11.3 环境保护法11.4 劳动法11.5 安全生产法11.6 资金管理办法附件:1. 工程地点示意图2. 施工人员名单3. 设备清单4. 安全救援预案5. 施工进度表6. 质量检查记录7. 文件索引法律名词及注释:1. 合同法:指中华人民共和国合同法,是一部保护合同当事人合法权益的法律。
2. 建设工程法:指中华人民共和国建设工程法,是对建设工程实施过程中的管理和监督进行规范的法律。
3. 环境保护法:指中华人民共和国环境保护法,是为了保护和改善环境质量,防治污染,保护生态环境,维护人类健康的法律。
4. 劳动法:指中华人民共和国劳动法,是保护劳动者的合法权益,规范劳动关系的法律。
5. 安全生产法:指中华人民共和国安全生产法,是为了防止和减少事故,保护人民群众生命财产安全,维护社会稳定的法律。
施组方案—新农村改造工程施工组织设计

‘某某’道路改造工程施工组织设计一、工程概况项目名称:某某村道路改造工程建设地点:建设管理单位:1. 某某村改造工程道路全长为6000米,道路的修建,为加快社会主义新农村建设、方便附近居民出行、更好的促进地区经济发展起到了重大作用。
2、施工范围道路范围内道路、排水工程。
二、编制依据及规范1、编制依据建设单位的要求及设计单位提供的施工图纸2、相关规范三、施工平面布置1、施工平面图布置原则临时设施统一规划、合理布置,以满足施工生产为中心,并尽量利用当地资源、减少临时占地;合理安排重型机械施工时间,运输砂、石料、沥青等建筑材料的车辆应采取相应的遮盖措施。
采用粉煤灰、石灰、水泥做稳定基层时,在材料的运输、拌和、储存中均应采取防尘措施,干燥气候施工土石方时用降水洒水车跟班作业,避免扬尘。
2、施工平面布置施工用电、用水:施工用电利用施工现场附近的变压器。
施工用水和生活用水就近接引自来水,场内铺设2 寸自来水管。
四、组织机构及人员投入情况为了保正工程质量按照工期完成,我公司成立燃气站路口道路工程项目部,由项目经理全权负责指挥和协调全面工作。
项目部根据需要和具体情况建立各职能部门和质量管理机构。
五、施工工期本工程招标文件规定于2009年4月18日开工,2009年6月6日竣工。
六、主要工程量道路工程:6000米;雨水管道12000米。
七、主要分项工程施工方法1、排水工程1)施工工艺:挖槽――砂基础――安管――检查井砌筑――回填2)、施工中应注意的几点问题:2.1 第一根管的定位尤为重要,为了安装方便应确定中心点为管枕,从中心点拉一根与管材外壁相等尺寸的距离,取两点立定位杆。
2.2 必须将承口内表面和插口外表面的油污、杂物清除干净。
2.3 按管径选好相应的橡胶圈,将“△”形橡胶圈有纹的一侧贴插口外壁套入,放在止胶台上,套入之后,将润滑剂在橡胶圈上及承口内侧均匀涂刷一遍2.4 排管时要从下游排向上游,插口向下游,承口向上游。
新农村建设施工组织设计

一、编制依据及原那么〔一〕编制依据1、施工招标文件。
2、现行道路设计尺度,公路工程施工技术规程及相应的质量查验评尺度。
3、本单元打点程度、技术设备力量,多年堆集的公路施工经验用施工现场及周围环境的查询拜访所掌握有关资料。
4、中华人民共和国的现行公路工程设计,施工验收尺度和尺度、规程。
〔二〕编制原那么1、单元工程合格率100%。
2、遵循招标文件各项条款要求,严格按照设计尺度,现行施工尺度和质量查验评定尺度,正确组织施工,确保工程质量合格。
3、按照工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡出产,在包管工程质量、安然的前提下,尽量缩短工期。
4、对峙实事求是的原那么,在制定施工方案中,充实阐扬我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,对峙科学打点、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。
5、科学合理配置资源,做到机械化作业、流水作业和尺度化作业,合理配备劳动力资源,加强内部打点,降低工程成本,提高经济效益。
6、在满足业主各种要求的前提下,确保实现进度、质量、安然的预期目标。
二、工程概况工程简介:三、施工方案与技术办法a)施工筹办为确保优质高效完成本合同段的各项工程,自出场的第一天起,我部将统筹安排,科学调剂,全面展开开工前的各项筹办工作。
1、行政筹办为了能使各项工程的施工顺利进行,出场后,积极同业主及土建施工步队等相关部分取得联系,主动征求各部分的定见和建议,在业主的帮忙下,取得各方面的更多撑持,使得本合同段各项工程的施工能够在一个和谐、友好的气氛中顺利展开。
2、技术筹办〔1〕测量筹办开工前的定线复测是各项工程开工的前提,它对工程质量有着直接的影响,为确保复测精度,由对测量有着丰富经验的专职测量工程师负责,在现场交接主要控制桩点和获得相关的测量资料后,迅速组织对合同段进行定线测量,主动处置好同相邻标段的衔接。
视各项工程的实际情况,增设复测成果的护桩图,并书面上报监理和业主审核,并对前期开工的分项工程及路线边桩测量放样,为各分项工程的开工打下良好根底。
新农村改建施工组织设计1.doc

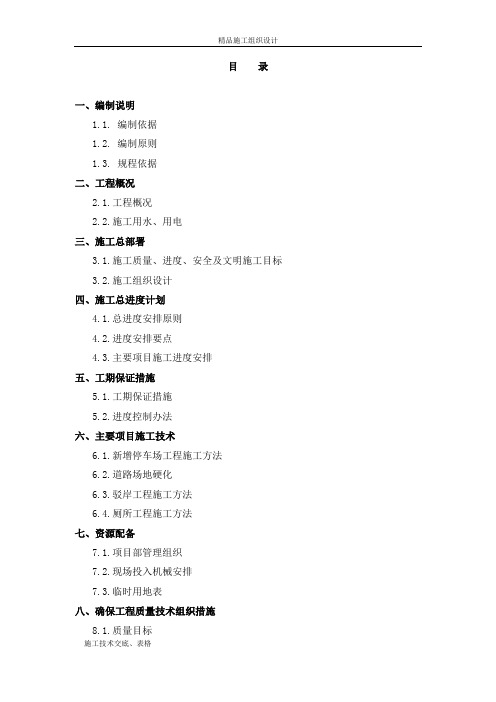

目录一、编制说明1.1. 编制依据1.2. 编制原则1.3. 规程依据二、工程概况2.1.工程概况2.2.施工用水、用电三、施工总部署3.1.施工质量、进度、安全及文明施工目标3.2.施工组织设计四、施工总进度计划4.1.总进度安排原则4.2.进度安排要点4.3.主要项目施工进度安排五、工期保证措施5.1.工期保证措施5.2.进度控制办法六、主要项目施工技术6.1.新增停车场工程施工方法6.2.道路场地硬化6.3.驳岸工程施工方法6.4.厕所工程施工方法七、资源配备7.1.项目部管理组织7.2.现场投入机械安排7.3.临时用地表八、确保工程质量技术组织措施8.1.质量目标8.2.组织机构8.3.工程质量控制九、确保安全生产技术组织措施9.1.安全生产组织措施9.2. 安全生产管理制度9.3.安全生产技术措施十、确保文明施工技术组织措施10.1.文明施工组织管理机构10.2.现场文明施工措施10.3.环境保护措施十一、特殊季节施工技术措施11.1.高温施工技术措施11.2.雨季施工技术措施附件:1、进度计划2、加工场地安置第一章编制说明1.1.编制依据1.1.1.****市*****镇XXX村庄整治规划文件;1.1.2.****市*****镇XXX村村庄整治规划文件;1.1.3.****市*****镇XXX村庄整治规划工程量清单;1.1.4.****市*****镇XXX村庄整治规划工程量清单;1.1.5.依据对现场的实地情况踏勘。
1.2.编制原则1.2.1.遵循****市*****镇镇村布局中期规划的原则,在编制施工组织设计文字说明及附图表中,严格按照两村整治规划文件中要求的规定,做到统一标准、规范编制。
1.2.2.遵循设计文件和规范验收标准的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
1.2.3.坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力、施工经验、技术水平,坚持科学组织、合理安排、均衡生产、平行作业,尽量平衡施工高峰。
新农村改造工程施工组织设计

‘某某’道路改造工程施工组织设计一、工程概况项目名称:某某村道路改造工程建设地点:建设管理单位:. 某某村改造工程道路全长为米,道路的修建,为加快社会主义新农村建设、方便附近居民出行、更好的促进地区经济发展起到了重大作用。
、施工范围道路范围内道路、排水工程。
二、编制依据及规范、编制依据建设单位的要求及设计单位提供的施工图纸、相关规范三、施工平面布置、施工平面图布置原则临时设施统一规划、合理布置,以满足施工生产为中心,并尽量利用当地资源、减少临时占地;合理安排重型机械施工时间,运输砂、石料、沥青等建筑材料的车辆应采取相应的遮盖措施。
采用粉煤灰、石灰、水泥做稳定基层时,在材料的运输、拌和、储存中均应采取防尘措施,干燥气候施工土石方时用降水洒水车跟班作业,避免扬尘。
、施工平面布置施工用电、用水:施工用电利用施工现场附近的变压器。
施工用水和生活用水就近接引自来水,场内铺设寸自来水管。
四、组织机构及人员投入情况为了保正工程质量按照工期完成,我公司成立燃气站路口道路工程项目部,由项目经理全权负责指挥和协调全面工作。
项目部根据需要和具体情况建立各职能部门和质量管理机构。
五、施工工期本工程招标文件规定于年月日开工,年月日竣工。
六、主要工程量道路工程:米;雨水管道米。
七、主要分项工程施工方法、排水工程)施工工艺:挖槽――砂基础――安管――检查井砌筑――回填)、施工中应注意的几点问题:第一根管的定位尤为重要,为了安装方便应确定中心点为管枕,从中心点拉一根与管材外壁相等尺寸的距离,取两点立定位杆。
必须将承口内表面和插口外表面的油污、杂物清除干净。
按管径选好相应的橡胶圈,将“△”形橡胶圈有纹的一侧贴插口外壁套入,放在止胶台上,套入之后,将润滑剂在橡胶圈上及承口内侧均匀涂刷一遍排管时要从下游排向上游,插口向下游,承口向上游。
因井段距离所限需要排列安放半节管时,半节管排在窨井进出水两侧,带承口的半节管排在窨井的出水方向。
用手扳倒链合拢管节时,手扳倒链一端用钢丝绳和方木,另一端作为固定反力端(或方木固定)。
新农村建设项目施工组织设计方案.docx
新农村建设项目施工组织设计方案.docx 范本 1项目施工组织设计方案第一章项目概述本章主要介绍新农村建设项目的背景、目标和重要性。
1.1 背景介绍新农村建设项目的背景情况,包括城市化进程、农村发展现状等。
1.2 项目目标明确新农村建设项目的目标,包括改善农村基础设施、提高农民生活水平等。
1.3 项目重要性阐述新农村建设项目对于促进农村经济发展、增加农民收入等方面的重要性。
第二章施工组织方案本章主要介绍新农村建设项目的施工组织方案,包括组织结构、施工流程等。
2.1 组织结构详细描述新农村建设项目的组织结构,包括项目经理、施工队伍等。
2.2 施工流程按照时间顺序,逐步介绍新农村建设项目的施工流程,包括前期准备、土建施工、设备安装等。
2.3 施工计划制定新农村建设项目的施工计划,包括主要工程节点、工期等。
第三章安全管理措施本章主要介绍新农村建设项目的安全管理措施,包括施工现场安全、施工工艺安全等。
3.1 施工现场安全详细介绍新农村建设项目施工现场的安全管理措施,包括安全防护设施、安全培训等。
3.2 施工工艺安全介绍新农村建设项目施工工艺的安全管理措施,包括工艺流程要求、相关设备安全操作规范等。
第四章质量控制措施本章主要介绍新农村建设项目的质量控制措施,包括施工材料、施工工艺等。
4.1 施工材料控制介绍新农村建设项目的施工材料控制措施,包括材料采购、材料验收等。
4.2 施工工艺控制详细介绍新农村建设项目的施工工艺控制措施,包括工艺规范、工艺监控等。
第五章环境保护措施5.1 施工期间环境保护详细介绍新农村建设项目在施工期间的环境保护措施,包括土壤保护、水资源保护等。
第六章监理和验收本章主要介绍新农村建设项目的监理和验收流程,以确保项目质量和进度。
6.1 监理流程详细描述新农村建设项目的监理流程,包括监理人员的职责和监理报告的编制等。
6.2 验收流程介绍新农村建设项目的验收流程,包括验收标准和程序等。
附件:项目平面图、工期进度表、材料验收报告等。
新农村工程施工组织设计
新农村工程施工组织设计新农村工程施工组织设计一、项目简介新农村工程是指对农村基础设施、环境、产业结构等进行改造升级的工程项目。
本文档将详细介绍新农村工程施工组织设计的相关内容。
二、工程概况1.工程名称:新农村工程施工组织设计2.工程地点:具体省市县3.工程规模:按镇或者村拆分,包括基础设施改造、环境卫生、农业产业结构升级等方面的内容4.工程内容:详细列出各项具体任务和目标三、施工组织设计要求1.总体要求:明确施工目标、任务和时间节点2.施工组织架构:规划施工单位、人员配置及职责分工3.施工资源准备:包括施工材料、机械设备、人力资源等准备工作4.施工计划:编制详细的施工计划,并考虑施工任务之间的逻辑关系和依赖关系5.施工安全措施:制定施工安全方案,确保人员和设备的安全6.施工质量控制:建立质量控制体系,监督工程质量7.施工环境保护:制定环境保护方案,减少对环境的影响8.施工协调管理:协调各参预方的工作,保证施工顺利进行四、施工组织设计细化内容1.基础设施改造a.道路改造:包括道路铺设、修复、改宽等任务b.供水系统:改建供水管道、水源保护等任务c.供电系统:改善供电设施、提升供电能力等任务d.污水处理:建设污水处理厂、改建管道等任务2.环境卫生改善a.垃圾处理:建设垃圾处理站、推动分类处理等任务b.卫生设施建设:改善公厕、垃圾桶等设施,提升卫生状况c.环境美化:绿化、景观提升等任务3.农业产业结构升级a.农田整治:改造排灌设施、提升灌溉水利设施等任务b.农产品加工:建设加工厂、哺育特色农产品等任务c.农业科技推广:普及现代农业技术、培训农民等任务附件:1.工程地点示意图2.工程施工计划表3.施工资源准备清单法律名词及注释:1.《建设工程质量管理条例》:对建设工程的质量管理进行规范的法规2.《环境保护法》:对环境保护工作的法律基础进行规定的法律3.《安全生产法》:对安全生产工作进行规范的法律。
新农村改造工程施工组织设计
新农村改造工程施工组织设计一、项目背景随着城市化进程的加快,农村地区面临许多问题,包括落后的基础设施、不适应现代农业发展的生产条件、缺乏公共服务设施等。
为了改善农村居民的生活条件,促进农村经济的发展,政府启动了新农村改造工程。
本文旨在对新农村改造工程的施工组织进行设计,以确保工程的顺利进行。
二、项目目标1.改善农民的生活条件,提供良好的住房、道路、水电等基础设施设备。
2.促进农村经济发展,提高农民的收入和生活质量。
3.提供良好的公共服务设施,如教育、医疗、文化等,改善农村居民的生活质量。
4.保护农村环境资源,推动农业可持续发展。
5.加强农村组织建设,提高农民自治能力和组织合作意识。
三、施工组织架构1.项目经理:负责项目的全面管理和协调,统筹各个专业,并与政府相关部门进行沟通。
3.工程监理:负责监督施工过程,确保工程质量和安全。
4.施工队:根据不同专业的要求,组建相应的施工队伍,进行具体的施工工作。
5.农民代表:代表农民利益,参与决策和监督施工过程。
四、施工组织计划1.前期准备:包括项目调研、设计方案编制、施工队伍组建等,预计耗时2个月。
2.道路建设:根据规划设计,先进行道路的挖掘、平整和铺设,再进行路基、路面等建设,预计耗时3个月。
3.住房建设:根据农民需求,分期分批进行住房建设,预计耗时6个月。
4.水电建设:包括给水、排水和供电等设施建设,预计耗时4个月。
5.公共服务设施建设:包括学校、医院、文化活动中心等建设,预计耗时6个月。
6.环境治理:包括农田整理、水污染治理等,预计耗时3个月。
7.农民培训:为了提高农民的技术和管理水平,进行培训活动,预计耗时2个月。
五、风险防控措施1.严格控制施工质量,进行质量检查和验收,确保施工符合标准。
2.加强安全管理,设置安全防护设施,定期进行安全培训。
4.做好环境保护工作,采取科学措施减少对环境的影响。
5.与农民代表保持密切沟通,听取他们的意见和建议。
六、项目成果评估1.对农民的生活条件进行评估,包括住房、道路、水电等基础设施设备的改善情况。
新农村施工组织设计
目录第一章编制依据和原则 (4)1.1编制依据 (4)1.2编制原则 (4)第二章工程概况 (5)2.1工程简介 (5)2.2工程量 (5)2.3主要工程设计要点 (5)2.4工程质量目标及工期要求 (7)第三章施工总体部署 (7)3.1总体施工指导思想 (7)3.2施工组织机构 (7)3.3施工部署 (10)3.4施工平面布置 (10)3.5前期准备及施工动员 (11)3.6施工计划 (12)3.7资金使用计划 (12)第四章主要项目施工方案 (13)4.1施工测量方案 (13)4.2电力管道工程施工: (14)4.3回填土控制措施 (17)第五章工期保证措施 (18)5.1原则 (18)5.2计划实施的保证措施 (18)5.3施工工力保证 (19)5.4工程材料保证 (19)5.5施工机械保证 (19)5.6加强计划管理 (20)第六章质量保证体系及保证措施 (20)6.1总则 (20)6.2质量方针 (20)6.3质量标准 (20)6.4质量保证体系 (20)6.5技术保证措施 (21)6.6消除质量通病措施 (22)第7章施工安全目标设计 (23)7.1安全目标 (23)7.2安全保证体系 (23)7.3安全保证措施 (24)第八章施工现场管理及环境保护措施 (28)8.1施工现场管理目标 (28)8.2保证体系 (28)8.3创建文明施工工地措施 (29)8.4施工现场环境保护措施 (30)第九章成品保护、施工技术资料管理、竣工验收 (31)9.1成品保护措施 (31)9.2施工技术资料管理 (31)第十章履约保证措施 (33)10.1履约目标 (33)10.2履约保证体系 (33)10.3履约措施 (33)10.4计量支付保证体系 (33)第十一章与各种关系的协调措施 (34)11.1与地方关系协调 (34)11.2与相邻标段的关系协调 (34)11.3与监理工程师的关系协调 (34)11.4与业主单位的关系协调 (34)11.5与设计工程师的关系协调 (35)附表: (36)附图: (36)拟投入的主要施工机械设备表 (37)劳动力计划表 (38)临时用地表 (39)项目经理部组织机构框图 (39)质量保证体系框图 (40)安全保证体系框图 (42)安全质量保证体系 (43)环境保护、文明施工保证体系框图 (44)安全应急救援程序 (45)资料管理保证体系框图 (46)电力隧道工程施工工艺流程 (47)施工进度计划网络图 (48)施工进度计划横道图 (49)第一章编制依据和原则1.1编制依据1.1.1设计图纸(1)春林大街电力隧道工程Q9071S-T111.1.2应遵循的规范、规程、标准(1)地下工程防水技术规范(GB50108-2001)(2)地下防水工程质量验收规范(GB50208-2002)(3)混凝土结构设计规范(GB50010-2002)(4)混凝土结构工程施工质量验收规范(GB50204-2002)(5)砌体工程施工质量验收规范(GB50203-2002)(6)钢筋焊接及验收规程(JGJ109-96)(7)砂浆砌筑配合比设计规程(JGJ98-2000)(8)施工现场临时用电安全技术规程(JGJ46-2005)(9)混凝土质量控制标准(GB50164-92)(10)工程测量规范(GBJ50026-93)(11)电力工程电缆设计规范(GB50217-94)(12)建筑工程质量检验评定标准(GBJ301-88)(13)市政工程有关技术规程、规范(14)北京地区电力隧道工程质量检验评定标准(GBJ301-88)1.2编制原则1.2.1以设计文件及有关规范为依据,通过仔细的现场和交通调查,编制经济科学、切实可行的施工组织设计。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制依据和原则 (4)1.1编制依据 (4)1.2编制原则 (4)第二章工程概况 (5)2.1工程简介 (5)2.2工程量 (5)2.3主要工程设计要点 (5)2.4工程质量目标及工期要求 (7)第三章施工总体部署 (7)3.1总体施工指导思想 (7)3.2施工组织机构 (7)3.3施工部署 (10)3.4施工平面布置 (10)3.5前期准备及施工动员 (11)3.6施工计划 (12)3.7资金使用计划 (12)第四章主要项目施工方案 (13)4.1施工测量方案 (13)4.2电力管道工程施工: (14)4.3回填土控制措施 (17)第五章工期保证措施 (18)5.1原则 (18)5.2计划实施的保证措施 (18)5.3施工工力保证 (19)5.4工程材料保证 (19)5.5施工机械保证 (19)5.6加强计划管理 (20)第六章质量保证体系及保证措施 (20)6.1总则 (20)6.2质量方针 (20)6.3质量标准 (20)6.4质量保证体系 (20)6.5技术保证措施 (21)6.6消除质量通病措施 (22)第7章施工安全目标设计 (23)7.1安全目标 (23)7.2安全保证体系 (23)7.3安全保证措施 (24)第八章施工现场管理及环境保护措施 (28)8.1施工现场管理目标 (28)8.2保证体系 (28)8.3创建文明施工工地措施 (29)8.4施工现场环境保护措施 (30)第九章成品保护、施工技术资料管理、竣工验收 (31)9.1成品保护措施 (31)9.2施工技术资料管理 (31)第十章履约保证措施 (33)10.1履约目标 (33)10.2履约保证体系 (33)10.3履约措施 (33)10.4计量支付保证体系 (33)第十一章与各种关系的协调措施 (34)11.1与地方关系协调 (34)11.2与相邻标段的关系协调 (34)11.3与监理工程师的关系协调 (34)11.4与业主单位的关系协调 (34)11.5与设计工程师的关系协调 (35)附表: (36)附图: (36)拟投入的主要施工机械设备表 (37)劳动力计划表 (38)临时用地表 (39)项目经理部组织机构框图 (39)质量保证体系框图 (40)安全保证体系框图 (42)安全质量保证体系 (43)环境保护、文明施工保证体系框图 (44)安全应急救援程序 (45)资料管理保证体系框图 (46)电力隧道工程施工工艺流程 (47)施工进度计划网络图 (48)施工进度计划横道图 (49)第一章编制依据和原则1.1编制依据1.1.1设计图纸(1)春林大街电力隧道工程Q9071S-T111.1.2应遵循的规范、规程、标准(1)地下工程防水技术规范(GB50108-2001)(2)地下防水工程质量验收规范(GB50208-2002)(3)混凝土结构设计规范(GB50010-2002)(4)混凝土结构工程施工质量验收规范(GB50204-2002)(5)砌体工程施工质量验收规范(GB50203-2002)(6)钢筋焊接及验收规程(JGJ109-96)(7)砂浆砌筑配合比设计规程(JGJ98-2000)(8)施工现场临时用电安全技术规程(JGJ46-2005)(9)混凝土质量控制标准(GB50164-92)(10)工程测量规范(GBJ50026-93)(11)电力工程电缆设计规范(GB50217-94)(12)建筑工程质量检验评定标准(GBJ301-88)(13)市政工程有关技术规程、规范(14)北京地区电力隧道工程质量检验评定标准(GBJ301-88)1.2编制原则1.2.1以设计文件及有关规范为依据,通过仔细的现场和交通调查,编制经济科学、切实可行的施工组织设计。
1.2.2质量目标明确,施工中采用先进的技术和设备,严格管理,保证措施完善,确保工程质量达到合格级。
1.2.3安全目标明确,安全措施可靠,制度完善,确保施工安全。
1.2.4工期目标明确,合理进行施工部署,制定可行、高效的施工进度计划,协调统一,确保总体工期要求。
1.2.5施工中做到保护环境、保护文物、文明施工。
1.2.6自始至终对施工现场实施全员、全方位、全过程的严密监控、科学管理的原则。
第二章工程概况2.1工程简介本工程主线全线为2.0m×2.0m电力隧道;24#、25#支线沟为2.0m×2.0m电力隧道;11#、18#和32#支线为12Φ150海泡石电力埋管。
2.2 工程量2.2.1 12Φ150+2Φ100热浸塑钢管长180米;2.2.2 2.0m×2.0m电力隧道长2958米(主线长2800米,支线长158米);2.2.3 主线共39座人孔井,其中:直线沟井33座,转角沟井1座,三通沟井2座,三通二层管井1座,斯通二层井2座。
接地装置5组,进风口6个,出风口5个。
2.2.4 支线共设4座人孔井,其中:直线管井3座,支线沟井1座。
注:24#、25#三通沟井为电缆运行维护方便,井室净高2.5米。
2.3主要工程设计要点2.3.1排管施工设计2.3.1.1 横断面设计:电力埋管12Φ150+2Φ100热浸塑钢管双层排列,高为0.58m,宽为1.80m。
2.3.1.2 纵断面设计:埋管与大部分管线垂直交叉,高程按躲避现状管线设计。
电力埋管与市政管线有矛盾时,可根据现场市政管线得埋设进行适当调整。
电力管线埋深范围在1.5~2.5米之间。
2.3.1.3 井室设计:井室埋管井间距大部分在50~60米之间,直线井室尺寸为2.0m×2.0m×5.6m,三通井室尺寸为2.0m×2.0m×5.0m,四通井室尺寸为2.0m ×2.0m×5.0m,结构为混凝土结构。
每个井内均设人孔、集水井坑及活挂梯。
并且要求设置接地装置,其接地电阻不大于10Ω.2.3.2 明开挖现浇法施工设计2.3.2.1 横断面设计2.3.2.1.1 电力隧道为2.0m×2.0m,净宽2.0米,净高2.0米。
2.3.2.1.2 结构厚度为250mm(覆土小于4m),300mm(覆土大于4m)。
2.3.2.2 纵断面设计:电力沟与大部分管线垂直交叉,高程按规划控制高程设计。
电力隧道埋深范围在1.5~4.5米之间,地面以下该范围内得底层划分为人工堆积层(总厚为1.0~1.7米)和新近沉积层(总厚为3.5~5.0米)。
2.3.2.3 防水设计:混凝土除本身具有抗渗要求外,还需在施工缝上下各10cm的部位抹20cm厚水泥砂浆。
2.3.2.4 沉降缝设计2.3.2.4.1 沉降缝止水带采用HZP-A2新型止水带。
2.3.2.4.2 止水带要求在厂家粘和成封闭环形,不允许现场粘合。
2.3.2.4.3 沉降缝应小于30米一道,坡度较大处(坡度大于17%)应设沉降缝(应在变坡点处撮开1米设置),出三通井、四通井井室外1米处应设沉降缝。
2.3.2.5 通风口设计2.3.2.5.1 通风口应设置在绿化带或中央隔离带中。
2.3.2.5.2 通风口出地面部分应考虑与周围环境协调一致。
2.3.3 设计要求2.3.3.1 电力沟抗渗要求S6。
2.3.3.2 电力沟转角、三通井、四通井拐弯半径大于等于2米,电力埋管三通井、四通井拐弯半径大于等于1.5米。
2.3.3.3 井室内铁件均需涮锌防腐处理。
2.3.3.4 电力沟每个井室内均需设置活挂梯。
2.3.3.5 电力埋管甩口用240砖墙,电力沟甩口用370砖墙封堵并做防水处理。
2.3.3.6 电缆支架安装应垂直于底板。
2.3.3.7 所用井套、井盖和电缆支架由供电公司有关部门认可厂家生产。
2.3.3.8 本工程设计文件须经电力公司有关部门会审合格,并组织设计交底后再行施工。
2.3.3.9 开工前施工单位组织施工配合会,邀请有关单位参加,确认施工地段各单位现状管线,以免施工过程中发生事故。
2.3.3.10 开槽后由监理方组织设计、运行及施工单位共同验槽、验筋、验收合格后方能进行下到工序的施工。
2.3.3.11 有关技术要求及规定按市政工程有关技术规定执行。
2.3.3.12 新建沟与旧有沟道拆建顺接部分,需注意保护好沟内运行电缆。
2.3.3.13 全线埋管井室间埋管应为直线。
2.4 工程质量目标及工期要求2.4.1工程质量目标服从建设单位的质量目标要求,本工程质量等级合格。
2.4.2 工期要求本工程计划2009年9月20日开工,2010年1月17日竣工,要求工期为120日历天。
第三章施工总体部署3.1总体施工指导思想本工程坚持执行《建筑工程项目管理规范》与ISO9001质量管理体系要求,对质量进行全面管理与控制。
充分运用网络技术,精心组织,合理安排交叉项目的施工,安全工作以“安全第一、预防为主”为宗旨,并依照GB/T28001的职业健康与安全体系标准要求,实施相应的职业健康与安全方面的制度和措施。
施工现场内外环境保护要依照GB/T24000的环境体系标准,制定相应的环保制度并实施有效的措施,确保环保达标。
以“精心组织、细致管理、严密部署,确保质量第一、安全方明施工并重,工期满足业主要求”为施工指导思想,以“科学管理、技术创新,满足合同要求,赢得顾客信任”为质量方针,遵照“以严求细、以细求优、以优求誉,以誉求存”的企业战略思想,组织施工生产。
3.2施工组织机构3.2.1成立施工组织机构原则对本工程的具体情况及结合多年积累的施工经验,我公司,特组建高素质高水平的项目经理部,确保本工程能优质\快速完成。
除项目经理、项目副经理、项目总工、项目部下设质检、技术、安全、材料、施工等作为项目部的管理层。
3.2.2施工组织机构图(见附图)3.2.3组织机构职能分工⑴项目经理①负责领导和管理项目经理部开展工作,主持编制项目管理方案,确定项目管理的组织与方针,对工程的质量、安全、进度、成本、方明施工及环境保护等全权负责,满足合同的各项要求。
②确定项目经理部组织机构人员构成,制定项目经理部规章制度,明确有关人员的职责,全面组织道路管线施工及环境监控、科研等项目的开展和协调工作。
③接受业主、监理、上级、社会各方面的指导与检查,并全面负责。
④与业主及监理单位保持密切的联系,随时解决施工过程中出现的各种问题,加快施工进度,确保工程按期完工,确保业主的利益。
⑤积极主动与项目部所在地政府部门处理好关系,确保当地政府部门的利益,促进本项目成为当地的文明工地。
⑥领导项目经理部的副经理、总工程师、和各执能部门,对项目经理部的建立、完善、实施和保持,具有决策及责任。
⑵项目副经理①在项目经理的领导下,全面组织现场施工生产,负责工程总体部署,总体计划的管理,协调各部门的关系,合理组织生产。
