电气设备安装技术要求

合集下载

电气设备工程中的规范要求与电气安装要求

电气设备工程中的规范要求与电气安装要求

电气设备工程中的规范要求与电气安装要求电气设备工程在现代社会中起着至关重要的作用。

它涉及到各种电力设备的安装、维护和运行。

为确保电气设备的安全可靠运行,有一系列的规范要求和电气安装要求需要遵守。

本文将介绍电气设备工程中一些常见的规范要求和电气安装要求。

一、电气设备工程的规范要求1.国家标准国家标准是规范电气设备工程的基础,各类电路、线缆、配电盘等电气设备的选择和使用都需要符合相关的国家标准。

国家标准包括电气设备的技术规范、测试方法、安全规程等。

2.工程设计规范电气设备工程的设计需要遵循相应的设计规范,以确保电气系统的性能和安全性。

工程设计规范包括各种参数的计算方法、线路布置、设备选型等方面的要求。

3.施工规范电气设备工程的施工过程中需要遵守相应的施工规范,以确保施工质量和安全性。

施工规范包括电气设备的安装方法、接线方式、固定和保护等方面的要求。

4.验收规范电气设备工程完成后需要进行验收,以确保设备符合规范要求并可以正常运行。

验收规范包括设备的检测方法、性能指标的测试要求、材料质量等方面的要求。

二、电气安装要求1.安装位置选择电气设备的安装位置需要考虑安全性和便捷性。

一般来说,电气设备应安装在通风良好、温度适宜、湿度适中的环境中,并且远离易燃易爆物品和腐蚀性物质。

2.接地保护电气设备的接地是确保设备安全运行的重要环节。

接地装置应正确可靠,可以有效排除设备中的静电和雷电等异常电压。

3.线路布置电气设备的线路布置应按照规范要求进行,以保证电路的通畅和防止干扰。

电源线和信号线应分开布置,防止相互干扰。

4.设备固定和保护电气设备的固定和保护要求确保设备在运行过程中不会受到外界的干扰和损坏。

设备的固定应牢固可靠,防止设备晃动或者摇动。

5.防雷保护电气设备需要进行有效的防雷保护,以减少雷电对设备的影响。

防雷保护措施包括安装避雷针、接地装置和防雷接地等。

6.安全措施在电气设备工程中,需要采取相应的安全措施,以确保工作人员的人身安全。

电气安装工程施工技术要求

电气安装工程施工技术要求

电气安装工程施工技术要求
1.熟悉电气工程图纸和规范:电气安装工程施工前需要仔细阅读设计图纸,并且熟悉相关的国家和行业标准,包括电气工程施工及验收规范。

只有了解电气工程的图纸和规范,才能够正确理解和执行施工任务。

2.严格遵守安全规定:电气安装工程是一项高风险的工作,因此施工人员必须严格遵守安全规定,保证施工作业安全。

这包括佩戴防护帽、护目镜和防护鞋等个人防护装备,遵守施工现场的安全操作规程等。

3.熟悉电气设备及其安装方法:电气安装工程的施工人员需要熟悉各类电气设备,包括变压器、断路器、开关等,了解其性能及特点,并且熟悉各类设备的安装方法和步骤。

只有了解设备的安装方法,才能够正确地进行电气设备的安装工作。

4.精确的测量和定位能力:电气安装工程施工需要进行大量的测量和定位工作,施工人员必须具备准确和熟练的测量和定位技能。

这包括使用测量工具,比如卷尺、测量仪器等进行测量和定位。

5.熟悉电缆敷设和接线方法:电气安装工程中电缆的敷设和接线是一个重要的环节,施工人员需要熟悉各类电缆的敷设方法,包括明敷和暗敷等,并且掌握电缆的接线方法。

6.熟悉电气设备的调试和试运行方法:电气安装工程施工完成后,需要进行设备的调试和试运行工作,施工人员需要熟悉各类设备的调试和试运行方法,并且掌握设备故障排除的技巧。

总之,电气安装工程施工技术要求包括熟悉电气工程图纸和规范、严格遵守安全规定、熟悉电气设备及其安装方法、精确的测量和定位能力、
熟悉电缆敷设和接线方法、熟悉电气设备的调试和试运行方法等。

通过合理的施工技术要求能够保证电气安装工程的质量和安全。

电气工程安装规范

电气工程安装规范

电气工程安装规范一、引言电气工程安装是一项复杂的技术工作,涉及到电力设备的选型、安装和连接等多个环节。

为了确保电气设备的正常运行和人身安全,制定一套适用的电气工程安装规范是必要且重要的。

二、电气设备选型1. 功率因数:根据工程需求,选用功率因数适中的电气设备,以保证电能的有效利用和降低能源浪费。

2. 额定电压:根据供电系统的电压标准,选用额定电压与供电系统匹配的电气设备,以确保设备正常运行,并降低电气设备因电压不匹配而造成的损坏风险。

3. 额定电流:根据负载需求和供电系统能力,选用适当的额定电流的电气设备,以确保电流不超过电气设备的额定负荷,避免设备过载和损坏。

三、电气设备安装1. 安装位置:按照要求确定电气设备的安装位置,在充分考虑设备运行和维护的前提下,避免与其他设备或障碍物相互干扰。

2. 设备固定:对电气设备进行合适的固定,确保设备在运行过程中不会产生震动或松动,以减少设备故障的风险。

3. 连接线路:电气设备之间的连接线路必须按照规定进行安装,确保连接的牢固和可靠,避免电气线路短路或触电等危险情况。

4. 接地保护:对电气设备进行有效的接地保护,以减少设备因电流泄露或其他故障产生的触电风险。

四、电气设备维护1. 定期巡检:定期对电气设备进行巡检,检查设备是否存在松动、腐蚀、磨损等问题,并及时采取维修或更换措施,确保设备正常运行。

2. 清洁保养:定期对电气设备进行清洁保养,清除附着在设备表面的灰尘、油污等杂质,以维持设备的正常散热和运行效率。

3. 绝缘测试:定期对电气设备的绝缘进行测试,确保设备的绝缘性能符合要求,避免因绝缘破损而导致的电气事故发生。

五、安全注意事项1. 操作规程:制定合理的操作规程,指导安装人员进行电气设备的安装和维护,以确保操作的安全和正确性。

2. 安全警示:在场所显眼位置设置安全警示标识,提醒人员注意电气设备的危险性,增强安全意识。

3. 培训教育:对安装和维护电气设备的人员进行必要的培训和教育,提高他们的专业水平和安全意识。

电气设备安装标准规范-电气成套新标准

电气设备安装标准规范-电气成套新标准

电气设备安装标准规范-电气成套新标准电气设备安装标准规范电气成套新标准在当今的社会生活和工业生产中,电气设备的应用无处不在。

从家庭中的照明、电器设备,到工厂里的大型生产机械,都离不开电气设备的稳定运行。

而电气设备的安装质量,直接关系到其能否安全、高效地发挥作用。

为了确保电气设备的安装符合要求,一系列的标准规范应运而生,并且随着技术的进步和实践经验的积累,这些标准规范也在不断更新和完善。

接下来,让我们深入了解一下电气成套的新标准。

首先,电气成套设备的安装环境有着严格的要求。

安装场所应干燥、通风良好,避免潮湿、高温、多尘以及有腐蚀性气体的环境。

例如,在潮湿的环境中,电气设备容易发生短路和漏电等故障;而在高温环境下,设备的性能可能会下降,甚至出现过热损坏的情况。

同时,安装场地应具备足够的空间,便于设备的安装、操作和维护。

在电气设备的选型方面,必须根据实际的用电需求和负载情况进行合理选择。

过大的设备会造成资源浪费和成本增加,而过小的设备则无法满足负载需求,容易导致过载运行。

例如,对于一个工业厂房的电力系统,需要准确计算各种设备的功率总和,并考虑一定的余量,以选择合适容量的变压器和配电柜。

电气成套设备的布线是一个关键环节。

布线应整齐、有序,避免交叉和混乱。

导线的截面积应根据电流大小进行选择,以确保线路的载流能力足够。

同时,不同电压等级和用途的线路应分开敷设,以防止相互干扰。

例如,强电线路和弱电线路应保持一定的距离,避免强电对弱电信号产生干扰。

在安装过程中,电气设备的接地和绝缘至关重要。

良好的接地可以保证设备在发生漏电时能够迅速将电流导入大地,保护人员和设备的安全。

绝缘措施则可以防止电流泄漏和短路。

例如,配电柜的外壳应可靠接地,电气设备的绝缘电阻应符合规定要求。

对于电气元件的安装,也有明确的标准。

各种开关、接触器、继电器等元件应安装牢固,接触良好。

元件的布局应合理,便于操作和维修。

例如,按钮和指示灯的位置应便于操作人员观察和操作。

电气安装工程施工技术要求

电气安装工程施工技术要求

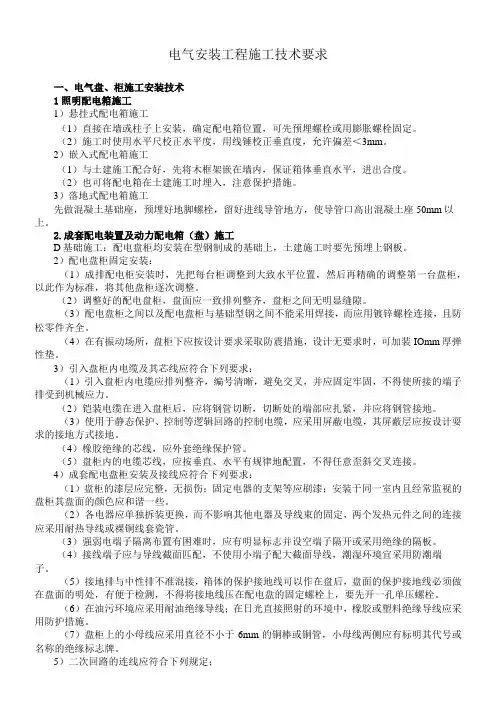

电气安装工程施工技术要求一、电气盘、柜施工安装技术1照明配电箱施工1)悬挂式配电箱施工(1)直接在墙或柱子上安装,确定配电箱位置,可先预埋螺栓或用膨胀螺栓固定。

(2)施工时使用水平尺校正水平度,用线锤校正垂直度,允许偏差<3mm。

2)嵌入式配电箱施工(1)与土建施工配合好,先将木框架嵌在墙内,保证箱体垂直水平,进出合度。

(2)也可将配电箱在土建施工时埋入,注意保护措施。

3)落地式配电箱施工先做混凝土基础座,预埋好地脚螺栓,留好进线导管地方,使导管口高出混凝土座50mm以上。

2.成套配电装置及动力配电箱(盘)施工D基础施工:配电盘柜均安装在型钢制成的基础上,土建施工时要先预埋上钢板。

2)配电盘柜固定安装:(1)成排配电柜安装时,先把每台柜调整到大致水平位置,然后再精确的调整第一台盘柜,以此作为标准,将其他盘柜逐次调整。

(2)调整好的配电盘柜,盘面应一致排列整齐,盘柜之间无明显缝隙。

(3)配电盘柜之间以及配电盘柜与基础型钢之间不能采用焊接,而应用镀锌螺栓连接,且防松零件齐全。

(4)在有振动场所,盘柜下应按设计要求采取防震措施,设计无要求时,可加装IOmm厚弹性垫。

3)引入盘柜内电缆及其芯线应符合下列要求:(1)引入盘柜内电缆应排列整齐,编号清晰,避免交叉,并应固定牢固,不得使所接的端子排受到机械应力。

(2)铠装电缆在进入盘柜后,应将钢管切断,切断处的端部应扎紧,并应将钢管接地。

(3)使用于静态保护、控制等逻辑回路的控制电缆,应采用屏蔽电缆,其屏蔽层应按设计耍求的接地方式接地。

(4)橡胶绝缘的芯线,应外套绝缘保护管。

(5)盘柜内的电缆芯线,应按垂直、水平有规律地配置,不得任意歪斜交叉连接。

4)成套配电盘柜安装及接线应符合下列要求:(1)盘柜的漆层应完整,无损伤;固定电器的支架等应刷漆;安装于同一室内且经常监视的盘柜其盘面的颜色应和谐一些。

(2)各电器应单独拆装更换,而不影响其他电器及导线束的固定,两个发热元件之间的连接应采用耐热导线或裸铜线套瓷管。

电气设备安装方法及技术要求

电气设备安装方法及技术要求

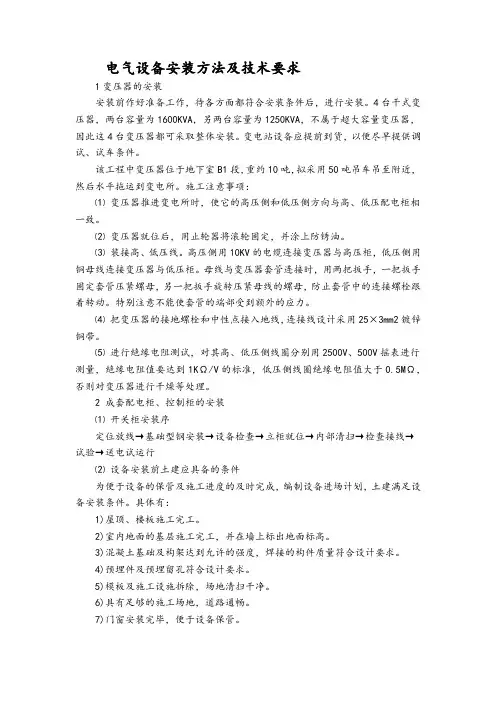

电气设备安装方法及技术要求1变压器的安装安装前作好准备工作,待各方面都符合安装条件后,进行安装。

4台干式变压器,两台容量为1600KVA,另两台容量为1250KVA,不属于超大容量变压器,因此这4台变压器都可采取整体安装。

变电站设备应提前到货,以便尽早提供调试、试车条件。

该工程中变压器位于地下室B1段,重约10吨,拟采用50吨吊车吊至附近,然后水平拖运到变电所。

施工注意事项:⑴变压器推进变电所时,使它的高压侧和低压侧方向与高、低压配电柜相一致。

⑵变压器就位后,用止轮器将滚轮固定,并涂上防锈油。

⑶装接高、低压线。

高压侧用10KV的电缆连接变压器与高压柜,低压侧用铜母线连接变压器与低压柜。

母线与变压器套管连接时,用两把扳手,一把扳手固定套管压紧螺母,另一把扳手旋转压紧母线的螺母,防止套管中的连接螺栓跟着转动。

特别注意不能使套管的端部受到额外的应力。

⑷把变压器的接地螺栓和中性点接入地线,连接线设计采用25×3mm2镀锌铜带。

⑸进行绝缘电阻测试,对其高、低压侧线圈分别用2500V、500V摇表进行测量,绝缘电阻值要达到1KΩ/V的标准,低压侧线圈绝缘电阻值大于0.5MΩ,否则对变压器进行干燥等处理。

2 成套配电柜、控制柜的安装⑴开关柜安装序定位放线→基础型钢安装→设备检查→立柜就位→内部清扫→检查接线→试验→送电试运行⑵设备安装前土建应具备的条件为便于设备的保管及施工进度的及时完成,编制设备进场计划,土建满足设备安装条件。

具体有:1)屋顶、楼板施工完工。

2)室内地面的基层施工完工,并在墙上标出地面标高。

3)混凝土基础及构架达到允许的强度,焊接的构件质量符合设计要求。

4)预埋件及预埋留孔符合设计要求。

5)模板及施工设施拆除,场地清扫干净。

6)具有足够的施工场地,道路通畅。

7)门窗安装完毕,便于设备保管。

⑶基础制安本工程中设备基础型钢为12#普通槽钢,安装前对土建施工提供的安装条件包括沟槽尺寸及预埋件的位置、标高等进行检查和验收,如果提供的安装条件未能符合设备安装条件时,协助土建单位作必要的修整。

电器安装规范标准国标最新

电器安装规范标准国标最新

电器安装规范标准国标最新电器安装规范标准是确保电器设备安全、可靠运行的重要依据。

随着技术的发展和安全要求的提高,国家标准也在不断更新。

以下是根据最新国家标准制定的电器安装规范的主要内容:开头:电器安装是一项技术性很强的工作,涉及到电力安全、设备性能以及人身安全等多方面因素。

为了确保安装过程的规范性,提高电器设备的使用效率和安全性,国家制定了一系列的电器安装标准。

这些标准不仅涵盖了安装过程中的技术要求,还包括了安装后的检验和维护工作。

正文:1. 电气设备选择:所有电器设备必须符合国家相关标准,具有合格的生产许可证和产品合格证。

2. 安装环境:电器安装应选择干燥、通风良好的环境,避免潮湿、高温、腐蚀性气体等不利条件。

3. 电缆敷设:电缆应按照规定的路径敷设,避免交叉、重叠,并确保电缆的弯曲半径符合要求。

4. 接地与接零:所有电器设备必须有良好的接地或接零措施,以防止电气故障时的人身安全事故。

5. 电气连接:电气连接应牢固可靠,使用合适的接线端子和连接件,避免接触不良或松动。

6. 绝缘保护:所有裸露的导线和电器部件应有适当的绝缘保护,防止电气短路或触电事故。

7. 标识与警示:电器安装现场应有清晰的标识和警示标志,提醒操作人员注意安全。

8. 防火措施:电器设备周围应配备足够的消防设施,如灭火器、烟雾报警器等。

9. 安装后的检验:安装完成后,必须进行严格的检验,包括电气性能测试、接地电阻测试等。

10. 维护与保养:定期对电器设备进行维护和保养,确保其长期稳定运行。

结尾:电器安装规范标准的制定和执行,对于保障电器设备的安全运行和延长使用寿命具有重要意义。

所有参与电器安装的工程技术人员都应严格遵守这些标准,不断提高自身的专业技能和安全意识,以确保电器安装工作的质量和安全。

请注意,以上内容仅为示例,具体的电器安装规范标准应参照最新的国家标准和行业规范进行。

在实际工作中,还应结合具体情况进行适当的调整和补充。

电气设备安装技术标准(DOC 38页)

电气设备安装技术标准(DOC 38页)

电气设备安装技术标准(DOC 38页)电气设备安装技术标准1.1电气工程1.1.1配管1.1.1.1配管目的与划分1配管的目的是保护导线,因而要求管路畅通到位,便于穿线及用户以后更换导线,并接地可靠。

配管工作是电气工程中最普遍、最基础性的工作,其安装质量的好坏直接影响到创优工作的成败。

暗配管预埋质量不好将造成土建大面积的剔凿,严重影响结构强度;明配管质量将直接影响创优的观感效果。

2凡敷设在需要破坏装饰或结构后方能见到的配管为暗配管,除暗配管之外的配管为明配管。

暗配管包括敷设在墙体、顶板结构内的以及不上人的封闭吊顶和固定封闭的竖井内的配管。

可上人的吊顶内(有人行通道的吊顶)、不封闭式竖井通道内的配管为明配管,其管路走向及支架、固定均应按明配管要求施工。

1.1.1.2配管的材料要求1钢管应壁厚均匀,焊缝均匀无毛刺,无劈裂、砂眼、棱刺和凹扁现象。

2镀锌钢管应采用热镀锌,内外镀层良好、均匀,无表皮剥落、锈蚀现象。

3塑料管及其附件应具有阻燃、耐冲击的要求,其氧指数应大于27%。

4金属软管或包塑金属软管,内外须镀锌,不脱丝、锈蚀,并采用同材质的配件。

12 的6倍,当两接线盒间只有一个弯曲时,弯曲半径不应小于管外径的4倍。

3 管子的弯扁度不得大于0.1倍管外径。

没有明显褶皱、凹陷。

4套管连接时要保证套管长度为管外径的2.2倍、套管管径应与管径相匹配,对口处要位于套管中间,焊口应牢固严密,薄壁管严禁套管连接。

5 套丝连接要用通丝管箍,套丝不乱扣,管口要对严,连接后外露螺纹2~3扣。

明配管必须采用套丝连接.不得采用套管焊接。

塑料管应采用插入法连接,连接处结合面应涂专用胶粘剂,套管长度宜为管外径的1.5~3倍,插入深度直宜为管外径的1.1~1.8倍。

金属导管的套管连接: ① 管壁厚度在2mm 以上的非镀锌管可以套管连接。

② 套管长度为2.2D 以上的专用套管。

③ 套管焊接处要严密整齐,不得漏焊有缝隙。

① 钢管套完丝后要注意保护,要采取防止丝扣缺损及生锈的措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电气设备安装技术要求
1电气设备安装一般技术要求
(1)设备安装技术要求应对混泥土设备基础的施工进行检查验收。

除按有关建筑规范规定外,尚须符合以下要求:
1)设备基础的标高、中心线、水平度、垂直度及埋设件与预留孔部位等,均应符合设计规定,其表面必须平整密实,不得有缺陷;设备基础施工允许偏差为:中心线、标高:≤ 10 mm
外形尺寸:≤ 30 mm
水平度:≤ 10 mm
预留孔中心位置:≤ 10 mm
2)设备安装前基础必须铲平,平面应均匀分部,垫铁处尚需铲平。

整体式的设备基础强度到80%,框架、条形等形式的设备基础强度达100%,并经隐蔽检验合格后,方许按设计规定铺抹防腐或安装设备、构件。

3)混凝土表面已铺抹防腐层的,均必须保持干燥,不得受潮、受冻。

4)主要设备安装后,应观测建筑沉陷情况,下沉不均匀度不得超过设计规定。

(2)设备基础二次灌浆必须捣固密实,不得有瀑灌或空隙现孔;设计无规定时,灌浆所用的混凝土不得低于C15。

(3)设备安装前应符合以下要求,并经检验合格:
1)所有的设备本体、附件、等均应经清洗检查,表面不得有铁锈、油污、杂物、探伤及裂痕,管孔不应有堵塞等现象。

2)电气设备、主要元器件及电缆应按规范要求进行耐压试验,并试验合格。

3)设备、构件或器材等安装前必须按规定进行防腐处理。

4)吊装设备或构件不得磨损及碰撞损伤。

5)地脚螺栓必须垂直,倾斜度不得大于1‰,安装后螺杆露出螺帽2~3扣,螺帽下垫片应为一个,丝扣端须涂油保护,地脚螺栓不许有松动或丝扣损坏现象。

6)安装设备如果用垫铁时,垫铁必须平整,不得有毛刺或其它缺陷;安装时地脚螺栓两旁应放垫铁,垫铁每隔300~500毫米需有一组,当每组数目不多于4块,全高应为30~60毫米。

7)设备与构件焊接时,应符合下述要求:
焊工必须具有考试合格证;
焊接时坡口对应符合要求;
所有焊缝均须经外观、强度与严密性检验;
在雨天施工时必须有防御措施。

2电气设备安装其它要求说明
(1)非标准设备及专用设备的安装,除应充分注意上述施工及验收规范外,还应注意设计图中的施工技术要求。

(2)爆炸和火灾危险场所的电气装置施工及验收规范按GBJ232-82及设计规范GB50058-92执行。

(3)由于承包人采购的设备、材料与原设计不一,要求修改原设计的,承包人应以书面形式通告业主、监理及设计单位,并按有关程序完成相关手续,且经各方批准同意后方可实施。

(4)按规范和规定安装工程中完成有关的检验、试压、试验等检测工作,并完成单机调试、单机试运行为协助系统联动试车做好准备;
(5)未尽事项均严格按现行规范以及其他相关规范和要求施工。
