电气安装工程施工程序规范电气安装工程是现代建筑工程中重要的组成部分,它影响着建筑物的安全性、可靠性和舒适性。

为了确保电气安装工程的质量和安全性,施工过程中必须严格按照规范和标准进行操作。

本文旨在规范电气安装工程的施工程序,确保施工过程安全、顺利、高效。

二、前期准备1. 施工前必须做好项目部门的组织和管理工作,确定项目各项工作计划和施工方案,并进行相应的备案手续。

2. 项目部门要组织好施工人员,保证施工人员的技术素质和安全意识,在施工前进行相关培训和考核。

3. 施工前要对施工场地进行勘察,了解场地的地形、环境等情况,确保施工安全。

4. 需要采购的材料要提前做好清单,并与供应商进行充分沟通,确保材料的质量和数量充足。

5. 施工前要对相关技术图纸进行认真审查,确保施工符合设计要求。

三、施工过程1. 施工现场要设立专门的安全标语和安全标识,保证施工人员对施工现场的安全警示有充分的认识。

2. 施工过程中必须按照相关规定将施工现场划分为危险区域和安全区域,并对危险区域进行规范的管理和警示。

3. 施工过程中要严格按照技术图纸进行操作,确保电气设备的安装位置、连接方式等符合设计要求。

4. 施工人员要穿戴相应的安全防护用具,并做好个人安全防护措施,保障施工人员的安全。

5. 施工过程中要做好现场质量管理,对施工质量进行抽检和检查,确保施工质量符合要求。

6. 施工过程中如遇到突发情况或问题,要及时上报项目部门,并在经过讨论后做出相应的处理决策。

四、验收和交付1. 施工结束后要对电气设备进行全面的验收,确保设备的安装质量和性能符合要求。

2. 施工结束后要对电气设备进行试运行,检查设备的运行状态、性能、安全性等,确保设备的正常运行。

3. 施工结束后要对施工现场进行清理和整理,保持施工现场的整洁和清爽。

4. 施工结束后要将相关的工程资料整理齐全,并及时归档保管,以备日后的查阅和管理。

五、总结电气安装工程施工是一个需要高度技术和细致操作的过程,只有严格按照规范和要求进行施工,才能确保电气设备的安全性和可靠性。

电气设备安装工程施工方法及方案(5)

电气设备安装工程施工方法及方案(5)

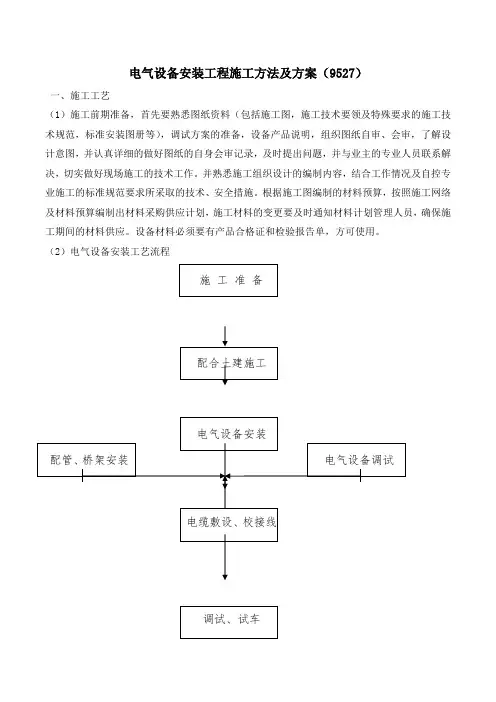

电气设备安装工程施工方法及方案(9527)一、施工工艺(1)施工前期准备,首先要熟悉图纸资料(包括施工图,施工技术要领及特殊要求的施工技术规范,标准安装图册等),调试方案的准备,设备产品说明,组织图纸自审、会审,了解设计意图,并认真详细的做好图纸的自身会审记录,及时提出问题,并与业主的专业人员联系解决,切实做好现场施工的技术工作。

并熟悉施工组织设计的编制内容,结合工作情况及自控专业施工的标准规范要求所采取的技术、安全措施。

根据施工图编制的材料预算,按照施工网络及材料预算编制出材料采购供应计划,施工材料的变更要及时通知材料计划管理人员,确保施工期间的材料供应。

设备材料必须要有产品合格证和检验报告单,方可使用。

(2)电气设备安装工艺流程二、施工方法及施工程序1、盘、箱、柜安装(1)施工程序基础复验底座制作安装开箱检验设备检查、试验电缆、母线施工试验受电及馈电交工验收施工准备(2)施工方法1)盘、箱、柜底座制作安装为搞好基础型钢埋设工作,应与土建施工部门密切配合,按照安装图纸核对土建施工图上各种预留空,预留沟和预埋铁件的位置、数量和尺寸等,应与安装施工图一致,并按现行规范配合检查,避免发生不允许的误差。

埋设的基础型钢应用扁钢可靠接地,通常在基础型钢的两端各焊一扁钢与接地网相连。

底盘型钢埋设以后,其外露部分应涂一层防锈漆和面漆。

2)盘、柜的搬运和检查搬运盘、柜应在天气较好时进行,最好用汽车与吊车配合,集合装卸与运输。

用汽车运输时,配电盘应立放在汽车上,一般不得侧放和倒放,为防震、防漆面受损,应用绳子将配电盘拴住,防止倾倒。

绳索与盘面间应垫以麻袋片等。

配电盘的门应关闭锁好,精密的表计或较重的表计可单独运输。

在搬运盘柜前,应该对装箱号、型号。

一经运抵安装地点附近,应邀集有关人员一起开箱,最好记录,其检查项目为:①制造厂的技术文件应该齐全,包括合格证件、制造厂图纸、说明书等有关资料、型号、规格应符合设计要求,附件备件齐全,附件无损坏情况。

电气安装工程(施工方案)

电气安装工程(施工方案)

电气安装工程(施工方案)一、前言随着社会发展和科技进步,电气安装工程在建筑行业中扮演着至关重要的角色。

电气安装工程的施工方案直接关系到工程的质量和进度。

本文将就电气安装工程的施工方案进行详细介绍。

二、施工准备1. 施工前检查在正式施工前,必须进行全面的施工前检查,包括检查工程图纸、施工材料、施工设备等是否齐全。

同时,对施工现场进行检查,保证施工环境符合施工要求。

2. 安全措施施工过程中必须严格遵守安全操作规程,保证工人和施工现场的安全。

同时,要对施工现场周边的人员和设施进行有效的防护措施。

三、施工流程1. 预埋管槽施工首先进行预埋管槽的施工,包括测量、开槽、敷设导管等工作。

在此过程中要确保管线布置合理,符合电气设计要求。

2. 电气设备安装接下来进行电气设备的安装工作,包括电箱、配电盘、开关插座等设备的安装和接线工作。

安装过程中要注意设备的位置设置和电气连接的正确性。

3. 照明系统安装随后进行照明系统的安装,包括灯具、灯管、开关等。

在安装过程中要注意光源的选择和安装位置的合理布局,保证照明效果符合要求。

4. 系统调试最后进行系统的调试和检测工作,确保电气设备和照明系统的正常运行。

对系统进行全面检查,排除可能存在的故障和问题。

四、施工质量控制1. 施工记录在施工过程中要做好详细的施工记录,包括施工日期、工作内容、关键节点等信息。

及时记录施工进度和质量情况。

2. 质量检测对施工完成的电气设备和照明系统进行质量检测,确保符合相关标准和规范。

对合格的设备和系统进行验收。

五、施工总结电气安装工程的施工方案涉及到诸多细节和环节,需要施工方和工程师们充分合作,严格按照程序进行。

只有在施工过程中严格控制质量和安全,才能确保工程顺利完成。

以上就是关于电气安装工程的施工方案的详细介绍,希望对相关人员有所帮助。

电气设备安装工程

电气设备安装工程

电气设备安装工程1. 简介电气设备安装工程是指对各种电气设备进行安装、连接、调试和维护等工作的过程。

电气设备广泛应用于各个领域,如建筑、工业、交通、能源等,承担着保障正常运行和安全使用的重要责任。

因此,电气设备安装工程的质量直接关系到相关系统的可靠性和安全性。

本文将介绍电气设备安装工程的常规流程、注意事项以及一些常见问题的解决方法,旨在帮助从事电气设备安装工程的人员提高工作效率和工作质量。

2. 电气设备安装工程的常规流程2.1 设计准备阶段在开始电气设备安装工程之前,需要进行充分的设计准备工作。

这一阶段包括以下几个主要步骤:•了解项目背景和需求:与相关部门沟通,了解项目的背景和需求,明确电气设备的安装目标和要求。

•设计方案制定:制定符合项目要求的电气设备安装方案,包括设备布置、接线方式、安装位置等。

•材料准备:根据设计方案,准备所需的电气设备、电线、电缆、配件等材料,并进行材料清单的编制。

2.2 施工阶段施工阶段是电气设备安装工程的核心部分,主要包括以下几个步骤:•安装设备:按照设计方案,安装各种电气设备,包括开关箱、配电柜、电动机、控制器等。

•连接电缆:根据设计方案,进行电缆的敷设和连接工作,确保电气设备之间的合理连接。

•接地处理:对电气设备进行接地处理,确保设备正常工作和人员安全。

•调试测试:对安装完成的电气设备进行调试和测试,确保设备能够正常运行。

2.3 竣工验收阶段竣工验收阶段是电气设备安装工程的最后环节,主要包括以下几个步骤:•竣工验收测试:对安装完成的电气设备进行全面的测试和检查,以确保设备符合相关规范和标准。

•文件归档:整理安装工程的相关文件,包括设计图纸、工程报告、设备清单等,进行归档保存。

•防护措施:制定设备的日常维护和保养计划,确保设备的安全和可靠运行。

3. 电气设备安装工程的注意事项在进行电气设备安装工程时,需要注意以下几个要点:•安全第一:电气设备安装涉及高压电源和电流,安全意识要高度重视,遵守操作规程,佩戴工作衣、安全帽、绝缘手套等防护用具。

电气安装工程施工方法及技术措施

电气安装工程施工方法及技术措施

电气安装工程施工方法及技术措施一、引言电气安装工程是指为建筑物或其他工程设施提供电力供应,并确保电气系统正常运行的一系列施工工作。

电气安装的质量和可靠性对于保障工程设施的正常运行至关重要。

因此,在电气安装工程中,必须使用适当的施工方法和技术措施,以确保质量和安全性。

本文将介绍一些常用的电气安装工程施工方法及技术措施。

二、施工方法1. 常规施工常规施工是指按照规范和设计要求进行电气设备的安装。

在进行常规施工时,需要进行电气布线、电缆敷设、绝缘处理等工作。

此外,还需要确保安装的电气设备与用户需求相匹配,并由专业人员进行调试和验收。

常规施工是电气安装工程中的基本方法,可以确保施工质量和安全性。

2. 模块化施工模块化施工是指将电气设备模块化安装,以提高施工效率和质量。

模块化施工可以在工厂制造完成电气设备的组件,并在现场进行组装和调试。

这种施工方法可以减少现场施工的时间和风险,并提高电气设备的一致性和可靠性。

模块化施工在大型工程中应用较为广泛。

3. 悬挂施工悬挂施工是指使用吊杆或吊线等装置将电气设备悬挂在建筑物的天花板上,以节省空间并保持美观。

悬挂施工需要考虑设备的重量、安全性以及与其他设备和电缆的配合。

这种施工方法通常适用于高层建筑和狭小空间。

4. 隐蔽施工隐蔽施工是指将电缆、导管等设备埋入墙体或地板之中,使之隐蔽在观察范围之外。

隐蔽施工需要在施工前进行施工图纸和设计方案的制定,并确保施工质量和安全性。

隐蔽施工可以减少设备的占用空间,提高整体的美观度。

三、技术措施1. 防火措施在电气安装工程中,防火措施是至关重要的。

为了确保安全性,应采取一系列的防火措施,例如选择阻燃隔热材料,合理布线,设置可靠的火灾报警系统等。

此外,还应定期进行消防设备的检查和维护,确保其可靠性。

2. 接地系统电气设备的接地系统是电气安装中的重要组成部分。

通过良好的接地系统,可以保证电气设备的正常运行,并确保人身安全。

在进行接地系统的设计和施工时,应根据建筑物的特点和要求,选用合适的接地材料和接地形式,并按照规范进行施工。

电气设备安装工程施工程序和方法

电气设备安装工程施工程序和方法

电气设备安装工程施工程序和方法1。

1安装程序和方法1.1.1箱变(1)、安装技术要求设备符合国家现行技术标准和订货合同的要求,按规定的质量标准和技术要求进行验收,到货后的检查验收程序按招标文件的要求执行。

全部文件记录妥为保管,竣工时一并交给业主。

按照设计人、制造厂提供并经工程师审批的安装图纸及有关技术条件进行检查、安装、调整、试验和验收。

(2)、安装流程施工准备→工作面检验→基础及预埋件预埋→预埋件验收→设备基础安装→设备安装→检验与试验→试运行→竣工资料移交(3)、准备工作1)由项目总工程师组织各专业技术人员进行详细审核设计图纸,并作好审图、澄清问题及设计技术交底记录。

2)统计和核对设备和主要材料清单,制定设备订货、到货计划和材料采购计划.3)组织工作人员熟悉安全规范、安装技术规范、图纸及技术资料,专业工程师作好技术交底工作.4)制定重要设备安装和关键工序的安装方案和技术措施. (4)、设备安装本工程箱变内含一台SC10-200/10变压器,10kv固定式高压开关柜1面,0。

4kv固定式低压开关柜2面。

1)变压器安装①变压器安装工序b、道路坡度不得超过15度.c。

运输时要用麻绳及支撑将变压器固定,预防倾倒,运办速度不能过快,特别在上下坡时要慢行。

拖车的运输速度不能超过15km/h。

d。

在运件周围插上几件小红旗以示超高、超宽.e。

如变压器采取充氮运输时必须监视变压器的氮气压力。

f. 吊运时吊点要吊在专用吊点上,千斤顶要顶在专用部位,操作要协调,各点受力要均匀,并及时垫好垫块.③外观检查首先进行外观检查和绝缘油试验,附件齐全,无锈蚀或机械损伤,充油套管的油位应正常、瓷体无损伤.充油运输时,密封良好,无漏油现象,油箱内残油中微量水不应大于30ppm,电气强度不低于30Kv。

绝缘电阻或吸收比符合规定;检查轮距与轨距中心对正,滚轮应转动灵活;有厂家合格证。

④器身检查a. 检查前准备:器身检查利用厂房桥机进行,在厂房内清一块场地使用,场地要清洁无杂物、积水;准备好所用设备、机具、材料及劳动保护用品,设备有:真空滤机、油泵、真空泵、焊机、起吊机具等.b. 吊罩放油:以滤油机抽油,尺量在一小时内完成。

电气安装工程施工方案(1)

电气安装工程施工方案(1)

电气安装工程施工方案(1)
一、前言
在电气安装工程中,施工方案的设计和执行至关重要。

本文将介绍电气安装工
程的施工方案,以确保工程能够顺利进行并达到预期效果。

二、施工准备
1. 人员准备
在进行电气安装工程之前,必须确保施工人员具备相关的技术和经验。

此外,
需要对施工人员进行安全教育和培训,以确保他们能够安全地进行施工工作。

2. 材料准备
施工前必须准备好所有需要使用的电气设备和材料,包括电缆、绝缘材料、接
线端子等。

确保材料的质量符合相关标准,以确保工程质量。

三、施工流程
1. 定位布线
首先,根据设计图纸确定电气设备的位置,并布置好电缆的走向。

在此过程中,要避免电缆与其他设备的干扰,确保布线的合理性。

2. 接线安装
接着,将电缆连接到设备的端子上,并进行绝缘处理,以确保电气安全。

接线
时要注意接线端子的正确连接,避免接错导致设备损坏。

3. 联调检测
在完成接线安装后,要进行电气设备的调试和联调检测。

确保设备能够正常运行,并符合设计要求。

如有异常情况,要及时进行排查和修复。

四、施工验收
在施工完成后,需要进行电气安装工程的验收。

验收包括检查电气设备的安装
质量、接线是否正确、设备是否正常运行等。

只有通过验收,工程才能算是完成。

五、施工总结
电气安装工程是一项复杂的工程,需要施工人员的细心和技术。

在施工过程中要严格按照施工方案执行,确保工程质量,达到预期效果。

以上就是电气安装工程施工方案的基本流程,希望本文对读者有所帮助。

电气工程施工程序

电气工程施工程序

电气工程施工程序一、概述电气工程施工程序是指在设计完成后,根据设计图纸和施工方案进行实施的一系列施工程序。

电气工程施工程序的目的是保证工程施工质量,确保工程安全、有效地进行,同时达到设计要求,保证项目按时完成并投入使用。

二、施工前准备工作1. 勘察及测量:施工前需对现场进行勘察,并根据勘察结果进行测量,确定电气设备的布置位置和线路走向等。

2. 设计图纸校对:在施工前对设计图纸进行仔细的校对,确保施工过程中按照设计要求进行。

3. 准备材料和设备:根据设计要求和施工方案需准备相应的电缆、管线、开关盒等材料和设备。

4. 划定施工范围:在施工前需划定施工范围,确定施工区域和相关安全措施。

三、施工过程1. 筹建施工组织:在施工前需组建施工组织,确定施工队伍和分工,并安排好施工进度。

2. 施工前交底:在施工前需对施工人员进行相关安全、操作规程等方面的交底,确保施工过程中遵守相关规定。

3. 开挖沟槽:根据设计要求,在施工前需进行开挖沟槽,接通电缆,并进行敷设。

4. 管线敷设:在开挖好的沟槽中进行管线敷设,根据设计要求进行连接。

5. 设备安装:对设备进行安装调试,确保设备安全可靠。

6. 接线:对敷设好的电线进行接线,连接到相关设备和开关。

7. 调试及验收:完成施工后需进行相关设备的调试和验收,确保设备正常运行。

8. 施工总结:施工完成后对施工过程进行总结,并进行相关记录及归档。

四、施工后工作1. 清理现场:在施工完成后需对现场进行清理,清理施工过程中产生的垃圾和材料。

2. 归档资料:对施工过程中产生的相关资料进行整理和归档,确保施工过程的记录完整。

3. 完工验收:经过施工、调试和验收等程序后,需进行完工验收,确保工程质量达标。

4. 报备相关部门:在施工完成后需向相关部门报备,并完成相关手续。

五、质量保证1. 严格执行电气工程施工规范和设计要求,确保工程质量符合相关标准。

2. 对施工过程中出现的问题及时处理并及时调整施工计划,确保工程顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电气设备安装工程施工程序和方法1.1安装程序和方法1.1.1箱变(1)、安装技术要求设备符合国家现行技术标准和订货合同的要求,按规定的质量标准和技术要求进行验收,到货后的检查验收程序按招标文件的要求执行。

全部文件记录妥为保管,竣工时一并交给业主。

按照设计人、制造厂提供并经工程师审批的安装图纸及有关技术条件进行检查、安装、调整、试验和验收。

(2)、安装流程施工准备 → 工作面检验 → 基础及预埋件预埋 → 预埋件验收 →设备基础安装 → 设备安装 → 检验与试验 →试运行→竣工资料移交(3)、准备工作1)由项目总工程师组织各专业技术人员进行详细审核设计图纸,并作好审图、澄清问题及设计技术交底记录。

2)统计和核对设备和主要材料清单,制定设备订货、到货计划和材料采购计划。

3)组织工作人员熟悉安全规范、安装技术规范、图纸及技术资料,专业工程师作好技术交底工作。

4)制定重要设备安装和关键工序的安装方案和技术措施。

(4)、设备安装本工程箱变内含一台SC10-200/10变压器,10kv 固定式高压开关柜1面,0.4kv 固定式低压开关柜2面。

1)变压器安装①变压器安装工序②运输外观检查 附件清扫、检查散热器试压 安装就位 附件安装 试验 试运行器身检查 绝缘油过滤 真空注油主变运输应先检查路面的平整、坡度和障碍物等情况,在运输过程中要注意:a、不得有急刹车、大倾斜等异常现象,造成主变的强烈的冲击和振动,以免损伤内部绝缘构件。

b、道路坡度不得超过15度。

c. 运输时要用麻绳及支撑将变压器固定,预防倾倒,运办速度不能过快,特别在上下坡时要慢行。

拖车的运输速度不能超过15km/h。

d. 在运件周围插上几件小红旗以示超高、超宽。

e. 如变压器采取充氮运输时必须监视变压器的氮气压力。

f. 吊运时吊点要吊在专用吊点上,千斤顶要顶在专用部位,操作要协调,各点受力要均匀,并及时垫好垫块。

③外观检查首先进行外观检查和绝缘油试验,附件齐全,无锈蚀或机械损伤,充油套管的油位应正常、瓷体无损伤。

充油运输时,密封良好,无漏油现象,油箱内残油中微量水不应大于30ppm,电气强度不低于30Kv。

绝缘电阻或吸收比符合规定;检查轮距与轨距中心对正,滚轮应转动灵活;有厂家合格证。

④器身检查a. 检查前准备:器身检查利用厂房桥机进行,在厂房内清一块场地使用,场地要清洁无杂物、积水;准备好所用设备、机具、材料及劳动保护用品,设备有:真空滤机、油泵、真空泵、焊机、起吊机具等。

b. 吊罩放油:以滤油机抽油,尺量在一小时内完成。

当油放至铁心顶部以下即可拆去盖板观察内部情况,记下无载分接头开关位置,做好标记,拆下无载分接头开关的转动部件,拆除主变上部的定位螺丝和低压侧引线螺丝,检查起吊装置是否良好。

起吊:油放尽后,拆卸上部油箱的全部螺栓,清点数目后保管起来,在四角螺丝孔内,由下向上穿圆钢四根缓慢起吊,配合人员用撬棍撬接缝处,起吊100mm后暂停,一面稳定钟罩,一面检查起吊中心、重心,如一切正常可继续起吊,由人扶稳防止晃动,将钟罩放置于干净木道上,取残油进行绝缘试验。

c. 检查内容所有螺栓应紧固,防松措施良好。

铁芯应无损伤变形,松开接地,测试铁芯结地绝缘良好,无多点接地现象。

检查穿心螺杆和铁芯、铁轨与夹铁、铁轭方铁与铁轭之间绝缘良好。

线圈的绝缘层完整无损,无移动变位情况,无潮迹现象。

线圈排列整齐,间隙均匀,油路无堵塞现象,线圈压钉坚固,锁紧螺帽打紧,绝缘垫块坚固不松动。

绝缘围屏绑扎牢固,无破损及变形现象,固定牢固,支架坚固,引线裸露部份无毛剌或尖角,焊接质量良好,接地正确,接触良好,电气距离符合要求。

电压切换装置各接地与线圈的连接坚固正确,分接头应清洁,接触紧密,弹力良好,接触部份用塞尺0.01mm塞不进,转动接点位置正确并与指示器一致,转动盘动作灵敏,密封良好。

检查油箱底部有无油垢、杂物、积水;检查钟罩上蝶阀的密封情况。

检查完毕,用合格的变压器油冲洗,并从油箱底部放油阀将油放尽。

按规程对变压器进行吊芯的电气试验。

变压器运输用的“定位”要拆除,防止造成多点接地。

将钟罩底部擦拭干净,缓缓吊复,拧紧螺丝。

把分接开关复原接好。

d. 真空注油变压器采用真空注油,油入油的温度宜超过器身温度,注油的速度不能大于100L/min。

油面距油箱顶的空隙不得少于200mm或按制造厂的规定执行。

注油后继续保持真空2小时,注油工作应避免在雨天进行,以防潮气侵入。

变压器注油应从变压器下部油阀进油,整个吊罩时间从放油起至开始注油止,在空气相对湿度小于75%时,不得超过16小时。

⑤附件安装a、升高座安装安装高压套管升高座,将变压器顶盖上安装在高压套管孔上运输用的法兰卸下,做好电流互感器的试验,检查出线装置是否有渗油现象。

吊装时注意相位及密封的位置。

b、高低压套管安装根据有关安装高压套管的规程规范,吊装时细心地将变压器高压引线穿过高压套管装好密封垫和防雨罩,进行固定。

c、冷却装置安装冷却装置根据厂家说明书要求的压力气压或油压,持续30min进行检查,应无渗漏。

安装时一定要按照厂家所标示的箭头方向安装,冷却器安装好后应检查主变油位及时注油。

d、油枕安装油枕安装在变压器顶部的支架上,油枕与变压器之间用油管、阀门连接,并安装一瓦斯继电器,安装时瓦斯继电器上箭头应向油枕。

拧紧油枕溢油管管端部的空气吸潮器,工作前吸潮器底部注入少量变压器油,直至显示有一定的油位为止。

e、分接头开关安装当变压器吊罩完毕就复装分接头开关。

在安装时一定要对照原来的记号,置于原来拆卸时的档位,开关转动要灵活无卡阻现象,并通过电气试验验证。

f、控制箱安装:箱内元件要检查试验,敷设好控制箱到其它元件的电缆及作头配线。

⑥二次补油二次补油要通过储油柜上专用的添油阀注入。

注油完毕后,应从变压器各有关部位进行多次放气;直至残余气体排尽为止。

做整体密封试验应在储油罐上用压力或油压进行,其油箱盖上能受厂要求的压力。

⑦安装就位变压器运输就位,用机械牵引,应慢慢移动。

需用千斤顶调整时,要顶在变压器专门的顶点,要在器身底座四角受力点同时上升或下降。

变压器就位后,滚轮要加制动装置且该装置要固定。

做好变压器外壳接地,接地点为两点。

⑧变压器整体电气试验按国家标准(GB50150-91)规定进行。

2)、高低压配电柜安装方法:①、按照施工图柜安装的位置,根据实际安装柜的台数,柜的实际长度、宽度计算好基础槽的长度、宽度,把槽钢调直,下料进行加工组焊。

②、把加工好的基础型钢架除锈放在设计的位置上,放线做标记。

③、把加工好的基础型钢放在水泥台阶上,槽钢拐角0.5米一个固定点,直线按一米一个平均分开,保持固定点均匀,弹线定位,用直径12.5mm手电钻打眼300mm深清除孔内渣土,把M12地脚螺栓栽入待固定后把基础槽钢方上,用水平尺找平、找正,垂直度要求每米不应大于1mm,全长应小于5mm,基础槽钢偏差全长小于5mm。

垫片找平,垫片不准超过三片。

找正、找平后,加镀锌垫片、弹簧垫,用螺母拧紧。

④、基础槽钢安装完后,两端用404镀锌扁钢分别与接地网连接,焊接面为扁钢宽度的2倍,三面施焊。

⑤、柜的安装方法:a、按照图纸规定的排列顺序,先从第一面柜开始排列,以第一面柜为标准逐台进行调整。

柜找正时,槽钢与柜用0.5mm铁片进行调整,每处不能超过三片,找平、找正,柜面一致,之间间隙应小于2mm。

根据柜的安装孔在基础型钢上用手电钻打12.5mm的孔。

用M12的螺栓加弹簧垫用螺母拧紧。

b、柜安装后,柜面高每米的垂直度应小于1.5mm,相邻两柜顶的水平偏差应小于2mm,几台安装时,柜顶水平偏差应小于5mm。

c、归接地要求,要求每台柜应单独与基础槽钢或者接地线连接,接地线的截面积应根据进户线截面积的大小确定。

1.1.2电缆(1)、敷设1)、电缆敷设前,工程应具备以下条件:①电缆沟的施工临时设施、及建筑废料等清理干净,施工道路畅通,盖板齐全;电缆沟排水畅通。

②电缆的最小弯曲半径:控制电缆为10D(D为电缆外径);聚氯乙烯绝缘电力电缆为10D;③电缆敷设时,不应使电缆在支架上及地面摩擦拖拉。

电缆不得有铠装压扁、电缆绞拧、护层拆裂等未消除的机械损伤;④敷设电缆时,电缆允许敷设最低温度,在敷设前24h内的平均温度以及敷设现场的温度不应低于-10C。

2)、电缆及其附件到达现场后,按下列要求及时进行检查:①产品的技术文件应齐全;②电缆型号、规格、长度应符合定货要求,附件齐全,电缆外观应无破损;③电缆封端应严密。

当外观检查有怀疑时,应进行受潮判断或试验。

3)、电缆敷设的一般规定①电力电缆与控制电缆保持在垂直距离不小于400mm。

②电力电缆与控制电缆敷设在同一层时,应加钢隔板保护。

③电缆在转弯处应用电缆扎带固定,两端用电缆卡子固定。

④电缆的弯曲半径不得小于电缆外径的10倍。

⑤电缆敷设前应先编电缆敷设表,安排好电缆先后顺序,以免交叉。

电缆敷设时,电缆应从电缆盘的上端引出,不使电缆在支架和地面磨擦、拖拉。

电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤。

⑥电缆敷设时不允许发生电缆来回交叉的情况。

线路应按最短途径集中敷设、横平竖直、整齐美观、不宜交叉。

⑦电缆的两端,转弯处应挂电缆牌,电缆牌的内容:编号、电缆规格型号、起终端。

3)、电缆敷设①电缆敷设时排列整齐,不宜交叉,应加以固定,并及时装设标志牌;②电缆的排列符合下列要求:电力电缆和控制电缆不应布置在同一层支架上;高低压电力电缆、强弱电控制电缆应按顺序分层布置,一般情况宜由上而下布置;③电缆在支架上的敷设应符合下列要求:控制电缆在普通支架上不宜超过1层,在桥架上不宜超过3层;电力电缆在普通支架上不宜超过1层,在桥架上不宜超过2层;④电缆的固定应符合下列要求:垂直敷设或超过45倾斜敷设的电缆在每个支架上加以固定,桥架上每隔2m处加以固定;水平敷设的电缆,在电缆首末两端及转弯处加以固定,当对电缆间距有要求时,每隔5~10m处加以固定;⑤标志牌的装设符合下列要求:在电缆终端头、拐弯处、人井内等地方,电缆上应装设标志牌;标志牌上应注明线路编号,当无编号时,应写明电缆型号、规格及起迄地点,并联使用的电缆应有顺序号,标志牌的字迹应清晰不易脱落;标志牌规格宜统一,标志牌应能防腐,挂装应牢固;⑥缆进入电缆沟、建筑物、盘柜以及穿入管子时,出入口应封闭,管口应密封;5)、电缆防火按设计要求,电缆桥架铺设防火隔板,电缆沟做防火墙,盘柜空洞做防火封堵处理。

堵料施工中,先要用有机堵料DFD- Ⅲ裹住电缆,以利电缆的更换和散热,然后在其周围塞满无机堵料SFD-Ⅱ,堵料的厚度不小于10cm。

所有穿越电缆孔洞的电缆,应在孔洞两侧各2m的区段上,涂刷防火涂料以防止窜燃。

防火涂料应按厂家说明书规定施工,每隔8小时再涂一次,要涂刷5次,防火涂料的厚度不小于1.2mm。
