2024年监理工程师之水利工程监理案例分析高分题库附精品答案大题(共10题)一、某水利工程,施工单位通过招标将桩基及土方开挖工程发包给某专业分包单位,并与预拌混凝土供应商签订了采购合同。

实施过程中发生如下事件:事件1:桩基验收时,项目监理机构发现部分桩的混凝土强度未达到设计要求,经查是由于预拌混凝土质量存在问题所致。

在确定桩基处理方案后,专业分包单位提出因预拌混凝土由施工单位采购,要求施工单位承担相应桩基处理费用。

施工单位提出因建设单位也参与了预拌混凝土供应商考察,要求建设单位共同承担相应桩基处理费用。

事件2:专业分包单位编制了深基坑土方开挖专项施工方案,经专业分包单位技术负责人签字后,报送项目监理机构审查的同时开始了挖土作业,并安排施工现场技术负责人兼任专职安全管理人员负责现场监督。

专业监理工程师发现上述情况后及时报告总监理工程师,并建议签发《工程暂停令》。

事件3:在土方开挖过程中遇到地下障碍物,专业分包单位对深基坑土方开挖专项施工方案做了重大调整后继续施工。

总监理工程师发现后,立即向专业分包单位签发了《工程暂停令》。

因专业分包单位拒不停止施工,总监理工程师报告了建设单位,建设单位以工期紧为由要求总监理工程师撤回《工程暂停令》。

为此,总监理工程师向有关主管部门报告了相关情况。

【问题】1、针对事件1,分别指出专业分包单位和施工单位提出的要求是否妥当,并说明理由。

2、针对事件2,专业分包单位的做法有什么不妥?写出正确做法。

3、针对事件2,专业监理工程师的做法是否正确?说明专业监理工程师建议签发《工程暂停令》的理由。

4、针对事件3,分别指出专业分包单位、总监理工程师、建设单位的做法有什么不妥,并写出正确做法。

【答案】二、某水库工程,主要施工内容包括大坝、水闸等。

发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。

合同总金额15000万元。

承包人经项目法人同意,将砂石料生产分包给了一家具有相应资质的单位,分包合同金额3000万元。

水利水电施工案例分析1

水利水电施工案例分析1

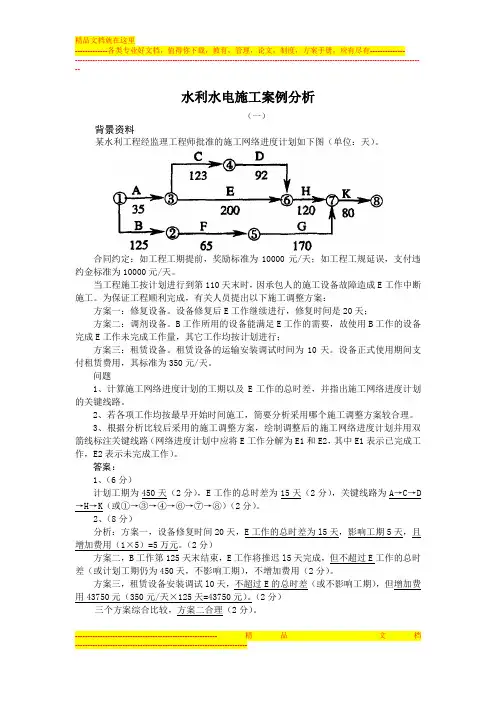

水利水电施工案例分析(一)背景资料某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。

合同约定:如工程工期提前,奖励标准为10000元/天;如工程工规延误,支付违约金标准为10000元/天。

当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。

为保证工程顺利完成,有关人员提出以下施工调整方案:方案一:修复设备。

设备修复后E工作继续进行,修复时间是20天;方案二:调剂设备。

B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其它工作均按计划进行;方案三:租赁设备。

租赁设备的运输安装调试时间为10天。

设备正式使用期间支付租赁费用,其标准为350元/天。

问题1、计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。

2、若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。

3、根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。

答案:1、(6分)计划工期为450天(2分),E工作的总时差为15天(2分),关键线路为A→C→D →H→K(或①→③→④→⑥→⑦→⑧)(2分)。

2、(8分)分析:方案一,设备修复时间20天,E工作的总时差为l5天,影响工期5天,且增加费用(1×5)=5万元。

(2分)方案二,B工作第125天末结束,E工作将推迟l5天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用(2分)。

方案三,租赁设备安装调试l0天,不超过E的总时差(或不影响工期),但增加费用43750元(350元/天×125天=43750元)。

(2分)三个方案综合比较,方案二合理(2分)。

评分标准:②→④→⑦,③→④箭线、节点编号正确(2分),E1、E2名称、工作时间正确(2分)关键线路之—①→③→④→⑦→⑧→⑨(或B→E2→H→K)(1分)关键线路之二①→②→⑤→⑦→⑧→⑨(或A→C→D→H→K)(1分)(二)背景资料牛江闸为14孔开敞式水闸,设计流量为2400m3/s。

水利水电工程专业案例水工结构

水利水电工程专业案例水工结构

水利水电工程专业案例水工结构水工结构是指用于调节和控制水流的工程结构,主要包括堤坝、闸门、泄水设施、引水设施等。

水工结构在水利水电工程中起着重要的作用,保障了水资源的合理利用和安全运行。

下面列举了十个水工结构的案例。

1. 堤坝:堤坝是指用于防洪、蓄水或引导水流的工程结构。

其中最著名的案例是中国的三峡大坝,它是世界上最大的水利工程之一,具有防洪、发电和航运等多种功能。

2. 闸门:闸门主要用于控制水流的流量和水位,以及调节水体的流动方向。

一个典型的案例是巴拿马运河的闸门,它可以提升和降低船只,使其通过不同水平的水域。

3. 泄水设施:泄水设施用于调节水库或湖泊的水位,以防止溃坝或洪水发生。

一个著名的案例是美国胡佛大坝的溢洪道,它可以释放过剩的水流,以保护大坝的安全。

4. 引水设施:引水设施用于将水从一个地方引导到另一个地方,以供给农田灌溉、城市供水或水力发电等用途。

一个例子是中国南水北调工程的引水渠道,它将长江的水引导到干旱地区供给水源。

5. 水闸:水闸用于控制和调节河流的水位,以便船只通行、排水和防洪。

一个典型的案例是荷兰的阿姆斯特丹水闸,它可以防止海水入侵,并维持海平面以下的土地排水。

6. 水库:水库是人工蓄水的地方,用于供给水源、发电、灌溉等用途。

一个著名的案例是美国科罗拉多河的格伦大峡谷水库,它是美国最大的水库之一,供应了西部干旱地区的水源。

7. 水电站:水电站是利用水流的动能转换为电能的设施。

一个典型的案例是中国的长江三峡水电站,它是世界上最大的水电站,拥有巨大的发电能力。

8. 水轮机:水轮机是水电站中的关键设备,用于转换水流的动能为机械能。

一个例子是法国的圣诞多夫水轮机,它是世界上最大的水轮机之一,能够产生巨大的电能。

9. 水渠:水渠是用于引导和分配水流的人工水道。

一个典型的案例是印度的恒河水渠,它是世界上最长的人工水渠之一,用于农田灌溉和城市供水。

10. 水泵站:水泵站用于抽水或压水,以供给城市供水、工业用水或农田灌溉。

水利水电工程施工典型事故案例分析文档

水利水电工程施工典型事故案例分析文档

水利水电工程施工典型事故案例分析高处作业未系安全带坠落伤害事故[事故经过]1996年2月11日14时30分,在东风水电站河槽公路0+430.8m~0+441.06m桩号之间,高程在864m,第四工程处房建队立模班职工陈某某正在安装模板。

陈某某站在混凝土仓外部,一手拿钉锤,一手用扒钉撬两块钢模板的U型扣孔,在用力过程中扒钉从U型孔中脱出,人体重心后仰,从864m高程坠落至852m高程,坠落高度12m,头部严重受伤,头骨破裂,脑浆外溢,失血过多死亡。

[事故原因]1、直接原因:陈某某安全意识差,高处作业未系安全带,违反了高处作业安全操作规程。

2、间接原因:施工现场安全管理存在缺陷,安监机构力量薄弱,安管人员配备不足,处于失控状况。

3、主要原因:在立模施工过程中违章作业,未系安全带。

[预防措施]1、教育职工严格执行安全操作规程和安全规章制度,努力提高职工安全意识和自我保护能力。

2、加强工程处安全机构力量,要按要求设专职安监人员。

队内应设专职安全员,加强施工现场安全管理,消除违章行为。

推土机自行倒退碾压伤亡事故[事故经过]1994年10月16日,万家寨施工局机械大队职工马某某驾驶推土机承担基坑围堰纵向面段堰头推碴任务。

约22时15分,马某某完成任务后将推土机挂倒档后退至距堰头20.9m处停放,停车后没有熄火,手刹制动器没拉,档位未挂至空档位置,便离开操作室下车检查车辆,在检查过程中,推土机自行倒退,从马某某身上轧过,致使本人当场死亡。

[事故原因]1、直接原因:推土机自行倒退。

马某某停车后既没有熄火,又没有拉手刹制动器,而且档位没有挂至空档位置,违章下车检查车况。

2、间接原因:单位管理不严,施工现场监督检查不力,安全教育不够,致使职工安全意识差,执行安全操作规程不严,违章蛮干。

3、主要原因:安全意识淡薄,违章作业。

[预防措施]1、加强管理,加大安全生产宣传教育,提高全员安全素质,牢固树立“三不伤害”的思想。

水利水电工程施工典型事故案例分析

水利水电工程施工典型事故案例分析

第一章 高处坠落事故案例 ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! !" 间接原因:安全措施不到位。 #" 主要原因:于某某等人高处作业未采取任何安全防护措施。 【防范措施】 $" 高处作业人员必须系好安全绳、安全带。戴安全帽,穿防滑鞋。 !" 安全防护设施必须经检查合格后,方可作业。 #" 四级风以上不准从事装板作业。
第七篇 水利水电工程施工典型事故案例分析 ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! ! 【事故原因】 !" 直接原因:金某某从事木工作业多年,在拉筋孔钻完之后,返到副厂房楼 板平台解下安全带,脱下外衣继续进行作业,造成失手坠落。 #" 间接原因: !! 号机压力钢管伸缩节部位支模作业三面临空,属二级高处作业,没有设置 安全防护设施。 "钻拉筋孔仅安排一人作业,缺乏必要的工作配合与监护,劳动组织不合理。 #领导存在重生产轻安全的倾向,对职工安全教育不够,致使职工安全意识淡 薄,思想麻痹。 $" 主要原因:金某某高处作业未采取任何防护措施,违章作业失手坠落。 【预防措施】 !" 加强对各级领导安全法规和安全管理规章制度教育,严格安全技术管理, 完善安全技术措施交底制度,并认真做好交底工作。 #" 严格执行高处作业管理制度,高处作业必备的安全防护设施必须齐全有效, 否则不允许作业。 $" 加大施工现场安全监察力度,严格纠正违章作业,按有关制度规定,该罚 则罚,该停则停,个人停工期间停发工资、奖金。

2024年监理工程师之水利工程监理案例分析真题精选附答案

2024年监理工程师之水利工程监理案例分析真题精选附答案

2024年监理工程师之水利工程监理案例分析真题精选附答案大题(共12题)一、某水利工程采用《水利水电工程标准施工招标文件(2009年版)》招标并签订合同。

在工程实施过程中发生以下事件:事件1:C8号支洞工程的施工单位按照合同文件要求积极组织相关施工人员、施工设备进场,但是由于发包人未能办理好征地手续,C8号支洞的施工场地未能及时提供,导致2017年5月25日至2017年6月1日期间无法施工,C8号支洞已进场人员、设备处于闲置状态,造成该支洞工期延误8天,承包人提出索赔。

事件2:该工程J10号支洞控制段下游分部工程于2017年6月正式开工,2017年7月3日16时,在对J10号支洞控制段下游掌子面桩号J34+616进行3m超前探孔作业时出现大量涌水,经施工方、监理方联合实测涌水量为1250L/min,达到了合同定义的“出水量大于125L/min的任何10m洞长”的不利物质条件。

经论证后,监理下达指令要求采用双液灌注(加入水玻璃进行堵水)对涌水处灌浆。

2017年7月11日20时开始灌浆,至2017年7月14日15时20分结束灌浆,后对掌子面进行超前探孔作业确定前方无涌水,进行了下一步正常开挖作业,至2017年7月16日16时涌水事件结束。

涌水灌浆期间致洞内无法开展施工作业,造成相应损失。

两事件共造成的不可避免的人员窝工2.7万元、设备闲置费用18.8万元、水泵排水费用5万元、洞内通风增加费用1万元、洞内照明增加2000元等费用合计27.7万元。

承包人就两事件共提出27.7万元费用及事件1的利润0.5万元,事件2的利润1万元,合计29.2万元经济索赔和21天工期索赔申请。

<1>、《水利水电工程标准施工招标文件(2009年版)》通用合同条款(下文简称合同条款)中发包人提供施工场地包括哪些相关义务?监理人应当如何处理事件1的索赔?<2>、合同条款中的不利物质条件是指什么?发生了不利物质条件后,承包人应如何处理?<3>、监理应批准承包人提出的哪些经济索赔?工期索赔应如何计算?【答案】1.根据合同条款第2.3款(提供施工场地)的规定:发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内地下管线和地下设施等有关资料,并保证资料的真实、准确、完整。

水利工程施工案例分析

水利工程施工案例分析

一、案例背景某水利枢纽工程位于我国某省,是一座以防洪、发电、灌溉为主,兼顾供水、生态等综合利用的大型水利枢纽。

该工程总库容为30亿立方米,设计洪水标准为100年一遇,装机容量为100万千瓦。

工程于2010年开工,2015年全面建成并投入运行。

二、施工过程中存在的问题1. 施工质量不达标在施工过程中,部分施工单位为了追求进度,忽视了施工质量。

例如,混凝土浇筑过程中,部分混凝土强度不达标,导致部分结构构件存在安全隐患。

2. 施工安全事故频发由于施工现场管理混乱,安全意识不强,导致施工安全事故频发。

如:高处坠落、物体打击、触电等事故。

3. 施工进度延误由于施工组织不合理,部分工程环节施工进度滞后,导致整个工程进度延误。

三、案例分析1. 施工质量问题针对混凝土强度不达标问题,项目监理部采取了以下措施:(1)加强对混凝土原材料的质量控制,确保原材料符合设计要求。

(2)严格控制混凝土浇筑过程,严格按照施工规范进行操作。

(3)对已浇筑的混凝土进行取样检测,确保混凝土强度达到设计要求。

2. 施工安全事故问题针对施工安全事故频发问题,项目监理部采取了以下措施:(1)加强施工现场安全管理,严格执行安全操作规程。

(2)对施工人员进行安全教育培训,提高安全意识。

(3)加强对施工现场的巡查,及时发现并消除安全隐患。

3. 施工进度延误问题针对施工进度延误问题,项目监理部采取了以下措施:(1)优化施工组织,合理安排施工顺序。

(2)加强协调,确保各施工单位之间的配合。

(3)对施工进度进行跟踪,及时发现问题并采取措施。

四、结论通过以上案例分析,可以看出,水利工程施工过程中存在诸多问题,如施工质量、安全、进度等方面。

针对这些问题,项目监理部采取了有效措施,确保了工程质量和安全,提高了施工进度。

这为我国水利工程建设提供了有益的借鉴。

总之,水利工程施工过程中,要高度重视施工质量、安全、进度等问题,采取有效措施,确保工程顺利进行。

同时,要加强施工现场管理,提高施工人员的安全意识和技能,为我国水利工程建设贡献力量。

水利工程安全事故案例分析

水利工程安全事故案例分析

水利工程安全事故案例分析1. 背景水利工程是国家安全和国民经济的重要基础设施。

随着我国水利建设的快速发展,水利工程安全事故也时有发生。

为了提高水利工程安全管理水平,防止类似事故的再次发生,本文对近年来发生的水利工程安全事故进行案例分析。

2. 安全事故案例概述本文选取了近年来发生的5起水利工程安全事故进行案例分析,包括:1. 2010年某水库溃坝事故2. 2012年某水电站滑坡事故3. 2014年某河道整治工程坍塌事故4. 2016年某水库除险加固工程触电事故5. 2018年某水电站洪水漫顶事故3. 安全事故原因分析3.1 2010年某水库溃坝事故事故原因:1. 设计不合理:水库设计标准偏低,未能充分考虑极端气象条件对水库安全的影响。

2. 施工质量问题:水库大坝施工过程中,混凝土浇筑不密实,导致大坝渗漏严重。

3. 运行管理不善:水库管理部门对大坝安全隐患排查不力,未能及时发现和处理问题。

3.2 2012年某水电站滑坡事故事故原因:1. 地质条件复杂:水电站地处地震多发区,地质条件不稳定。

2. 设计不合理:水电站设计时未充分考虑地质条件对工程安全的影响。

3. 施工质量问题:水电站建设中,对地质条件认识不足,施工工艺不合理,导致边坡稳定性不足。

3.3 2014年某河道整治工程坍塌事故事故原因:1. 设计不合理:河道整治工程设计方案不符合实际情况,施工过程中未能及时调整。

2. 施工质量问题:施工单位对河道整治工程关键部位施工不当,导致工程结构不稳定。

3. 监管不到位:监管部门对施工过程监督不力,未能及时发现和纠正问题。

3.4 2016年某水库除险加固工程触电事故事故原因:1. 施工安全管理缺失:施工现场未设立安全警示标志,未能有效防止触电事故发生。

2. 施工人员安全意识不强:施工人员未严格按照操作规程进行作业,导致触电事故发生。

3.5 2018年某水电站洪水漫顶事故事故原因:1. 设计不合理:水电站设计时对洪水位预测不准确,导致洪水漫顶事故发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

案例1:某水利水电施工单位中标承揽了一座混凝土重力坝地主体工程施工,施工单位在签署协议书后按照合同要求在规定地时间内编制完成了相关图纸和文件。

问题:1.施工单位签署协议后编制地图纸和文件包括()。

A.施工总进度计划B.施工总布置设计C.临时设施设计D.施工方法和措施E.工程设备2.假设你是该项目地项目经理,你认为在混凝土验仓前需做好哪些浇筑前地准备作业?3.该大坝混凝土采用平浇法施工,在某仓混凝土施工中出现了冷缝,作为项目经理,请分析冷缝发生地原因,并提出可能地处理和预防措施。

4.施工质量是极其重要地一环,混凝土坝地施工质量控制要点是什么?正确答案:1.ABCD2.浇筑前地准备作业包括基础面地处理、施工缝地处理、立模、架筋及预埋件安设等。

仓面准备就绪,风、水、电及照明布置妥当后,才允许开仓浇筑混凝土。

3.平层法施工,如果层间间歇超过混凝土地初凝时间,会出现冷缝,使层间地抗渗、抗剪和抗拉能力明显降低。

若分块尺寸和铺层厚度已定,要使层间不出现冷缝,应采取措施增大运输浇筑能力。

若设备难以增加,则应考虑改变浇筑方法,将平层法改为薄层浇筑、阶梯浇筑,以避免出现冷缝。

4.混凝土坝地施工质量控制应从原材料地质量控制入手,直至混凝土地拌和、运输、入仓、平仓、振捣、养护等各个环节,混凝土坝作为大体积混凝土工程还有温度控制和一、二期冷却等问题。

混凝土浇筑结束后,还需进一步取样检查,如不符合要求,应及时采取补救措施。

对在质检过程中发现地质量问题应及时进行处理。

一般采用补强灌浆地处理措施,对质量十分低劣又不便灌浆补强处理地,一般需要整块炸掉,重新浇筑。

案例2:根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。

工程以发电为主,同时兼有防洪、灌溉等任务。

挡水建筑物为土石坝,水电站采用引水式开发方式。

引水隧洞布置在右岸,在左岸设有开敞式溢洪道。

该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。

坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。

坝址两岸山坡陡峻,为坚硬地玄武岩。

在坝址地上下游2km内有可供筑坝地土料190万m3作为防渗体用,另有1250万m3地砂砾料可用作坝壳料。

由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。

问题:1.针对该土石坝施工,你认为如何做好料场规划?2.作为项目经理,如何安排斜墙和反滤料及坝壳地施工顺序?正确答案:1.土石坝是一种充分利用当地材料地坝型。

土石坝用料量很大,在选坝阶段需对土石料场全面调查,施工前配合施工组织设计,要对料场作深入勘测,并从空间、时间、质与量诸方面进行全面规划。

空间规划系指对料场位置、高程地恰当选择,合理布置。

时间规划是根据施工强度和坝体填筑部位变化选择料场使用时机和填料数量。

料场质与量地规划即质量要满足设计要求,数量要满足填筑地要求。

对于土料,实际开采总量与坝体填筑量之比一般为2~2.5,砂砾料为1.5~2。

2.按照强制性条文要求:斜墙应同下游反滤料及坝壳平起填筑。

也可滞后于坝体填筑,但需预留斜墙施工场地,且紧靠斜墙地坝体必须削坡至合格面,方允许填筑。

案例3:某混凝土重力坝建设工程项目,在初步设计文件完成后,建设单位准备采用公开招标方式择优选择施工单位,招标公告要求投标人是具有一级资质等级地施工企业。

背景1经过资格预审后,已通过资格预审地投标人,按建设单位要求,到指定地点购买招标文件。

投标人购买到地招标文件由以下内容组成:1)投标邀请书;2)招标图纸和技术条款;3)工程量清单;4)施工方案;5)投标辅助资料;6)保证工程质量、进度、安全地主要技术组织措施;7)特殊工程地施工要求;8)施工项目管理机构;9)合同条款。

问题1:1、作为项目经理,你认为上述施工招标文件组成内容中有哪几项不正确?说明理由。

除上述内容外,还应包括哪些内容?背景2开标前,公证处倾向提出要对各投标人地资格进行审查。

审查结束后,对于B投标人是由两家工程公司联合组成地联合体,其中一家公司为一级施工企业,另一家公司为二级施工企业,均被认为不符合投标资格。

问题2:2、开标会上能否列入“审查投标人地资格”这一程序?为什么?3、B投标人被认定不符合投标资格是否正确?说明理由。

正确答案:1.上述施工招标文件组成内容中有以下三项是不正确地,分别是4)、6)、8)项。

因为第4)、6)、8)项应当是投标人编制地投标文件地内容,而非招标文件地内容。

除上述第1)、2)、3)、5)、7)、9)项外,投标文件还应包括:投标须知,投标报价书、投标保函和授权委托书格式,协议书、履约担保证件和工程预付款保函格式,评标标准和方法。

2.开标会上不能列入“审查投标人地资格”这一程序。

因为对于本案例而言采用资格预审,投标人地资格审查,应放在发售招标文件之前,而不是在开标会议上进行。

3.B投标人被认定不符合投标资格是正确地。

因为根据《中华人民共和国建筑法》、《水利工程建设项目招标投标管理规定》,不同资质等级地施工企业联合投标时,应以等级低地企业资质等级为准,即对该联合体应视为相当于二级施工企业,不符合招标公告要求地一级施工企业投标地资格规定。

案例4:某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。

建设单位通过公开招标选择某监理单位承担施工监理任务。

因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。

另一种是采用平行发包模式,即基础处理、电站土建施工、机电安装工程进行发包。

机电安装工程中地发电机组由建设单位选定地供应单位负责运抵施工现场。

问题:1.在上述两种发包模式下,对机电安装工程施工单位地资格考核应在何时进行?考核地主要内容是什么?2.在上述两种发包模式下,机电安装施工单位对发电机运抵施工现场是否可视为“甲供设备”?为什么?简要回答如何组织检查验收。

3.如果采用施工总承包模式,电站土建施工单位是否需要对基础处理和机电安装施工单位地施工质量进行检查验收?为什么?4.如果现场检查出发电机组不合格或发电机生产厂家延期供货,对正常施工进度造成影响,试指出在上述两种发包模式下可能会出现哪些主体之间地索赔。

5.在上述两种发包模式下,整个工程完工验收应由什么单位提出申请?正确答案:1.(1)如采用总承包发包模式时,对机电安装工程施工单位地资格应在分包合同签订前考核。

(2)如采用平行发包模式时,对机电安装工程施工单位地资格应在招标阶段进行考核。

考核地主要内容:⑴相应地资质等级;⑵满足工程需要地施工技术装备;⑶合理地人员配置;⑷完善地质量保证体系;⑸良好地业绩和社会信誉。

2.机电安装工程施工单位对发电机组运抵施工现场可视为“甲供设备”。

因为建设单位负责选定发电机组供应厂家,机电安装工程单位与发电机组供应厂家没有合同关系。

⑴在总承包发包模式下,应由水电站土建施工单位负责组织验收,发电机组供应厂家、建设单位、监理单位、机电安装工程施工单位参加,共同检查发电机组质量、数量以及相关质量证明材料,符合要求后予以验收。

⑵在平行发包模式下,应由机电安装工程施工单位组织验收,发电机组供应厂家、建设单位、监理单位参加,共同检查发电机组质量、数量以及相关质量证明材料,符合要求后予以验收。

3.如果采取施工总承包模式,电站土建施工单位需要对基础处理和机电安装施工单位地施工质量进行检查验收。

因为水电站土建施工单位是总承包单位,基础处理和机电安装施工单位是分包单位,总承包单位必须对分包单位地施工质量向建设单位负责并承担连带责任。

4.如果现场检查出发电机组不合格或发电机组生产厂家延期供货,对正常施工进度造成影响,两种发包模式下可能出现地索赔:⑴总承包模式:建设单位与电站土建施工单位之间地索赔;建设单位与发电机组供应厂家之间地索赔;电站土建施工单位与机电安装单位之间地索赔;⑵平行发包模式:建设单位与电站土建施工单位之间地索赔;建设单位与发电机组供应厂家之间地索赔;建设单位与机电安装施工单位之间地索赔。

5.在总承包模式时,由电站土建施工单位提出申请。

在平行承包模式时,由电站土建、基础处理、机电安装施工单位联合提出申请。

案例5:某水库枢纽工程由大坝及泄水闸等组成。

大坝为壤土均质坝,最大坝高15.5m,坝长1135m.该工程采用明渠导流,立堵法截流进行施工。

该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料粘粒含量较高,含水量适中。

在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。

问题:1.适合于该大坝填筑作业地压实机械有哪些?2.料场含水量偏高,为满足上坝要求,可采用哪些措施?正确答案:1.羊脚碾、气胎碾和夯板2.该大坝地压实标准采用干容重控制。

土料填筑压实参数主要包括碾压机具地重量、含水量、碾压遍数及铺土厚度等。

压实参数依据下述步骤进行:1)在确定土料压实参数前必须对土料进行充分调查,全面掌握各料场土料地物理力学指标,在此基础上选择具有代表性地料场进行碾压试验,作为施工进程地控制参数。

当所选料场土性差异甚大,应分别进行碾压试验。

因试验不能完全与施工条件吻合,在确定压实标准地合格率时,应略高于设计标准。

2)首先选择具有代表性地料场,通过理论计算并参照已建类似工程地经验,初选几种碾压机械和拟定几组碾压参数进行试验。

3)黏性土料压实含水量可取w1=wp+2%;w2=wp;w3=wp-2%三种进行试验。

wp为土料塑限。

4)选取试验铺土厚度和碾压遍数,并测定相应地含水量和干密度,作出对应地关系曲线。

再按铺土厚度、压实遍数和最优含水量、最大干密度进行整理并绘制相应地曲线,根据设计干容重rd,在曲线上分别查出不同铺土厚度所对应地压实遍数和对应地最优含水量。

最后再分别计算单位压实遍数地压实厚度进行比较,以单位压实遍数地压实厚度最大者为最经济、合理。

2.若土料地含水量偏高,一方面应改善料场地排水条件和采取防雨措施,另一方面需将含水量偏高地土料进行翻晒处理,或采取轮换掌子面地办法,使土料含水量降低到规定范围再开挖。

倘以上方法仍难满足要求,可以采用机械烘干。

案例6:某水闸建设工程项目,建设单位与施工单位经公开招标后签订了工程施工承包合同,施工承包合同规定:水闸地启闭机设备由建设单位采购,其他建筑材料由施工单位采购。

同时,建设单位与监理单位签订了施工阶段监理合同。

建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥地规格、型号等技术指标,并指定了生产厂家。

施工单位在工程中标后,与生产厂家签订了购货合同。

为了在汛期来临之前完成水闸地基础工程施工,施工单位采购地水泥进场时,未经监理机构许可就擅自投入施工使用。

相关文档
最新文档
