《川气东送普光天然气净化厂详细工程设计电气工程总结》(中国石化工程建设公司电气副总-王树国
燃气工程工作总结范文(3篇)

第1篇一、前言随着我国经济的快速发展,燃气行业作为能源产业的重要组成部分,得到了迅速的发展。
在过去的一年里,我司燃气工程部在全体员工的共同努力下,圆满完成了各项燃气工程任务。
现将一年来的工作总结如下:一、工程完成情况1. 完成新建燃气管道工程10项,共计20公里,涉及居民小区、商业街区、工业园区等多个区域。
2. 完成燃气设施改造工程5项,涉及居民用户2000户,提高了燃气使用安全性和便捷性。
3. 完成燃气应急抢修任务20余次,确保了燃气供应的稳定。
4. 完成燃气设施巡检、维护工作,保障了燃气设施的正常运行。
二、工程质量与安全管理1. 严格执行国家相关标准和规范,确保工程质量。
在工程实施过程中,对施工材料、施工工艺、施工质量进行严格把控,确保工程合格率达到100%。
2. 强化安全生产意识,落实安全生产责任制。
定期开展安全教育培训,提高员工安全意识;加强施工现场安全管理,确保施工安全。
3. 严格执行安全生产规章制度,杜绝违章作业。
对施工现场进行不定期的安全检查,发现问题及时整改。
三、团队建设与人才培养1. 加强团队建设,提高团队凝聚力。
定期组织团队活动,增进员工之间的沟通与交流,提高团队协作能力。
2. 注重人才培养,提升员工综合素质。
开展内部培训,提高员工专业技能;鼓励员工参加外部培训,提升自身能力。
3. 完善激励机制,激发员工工作积极性。
对在工作中表现突出的员工给予表彰和奖励,激发员工的工作热情。
四、存在的问题与不足1. 在工程进度方面,部分工程因天气、材料等原因导致工期延误,影响了工程进度。
2. 在工程质量方面,部分工程质量有待提高,需要进一步加强过程控制。
3. 在安全管理方面,部分施工现场存在安全隐患,需要加强安全管理和巡查。
五、改进措施1. 加强工程进度管理,合理安排施工计划,确保工程按期完成。
2. 严格执行工程质量标准,加强过程控制,提高工程质量。
3. 强化安全生产管理,加大安全巡查力度,消除安全隐患。
天然气工作总结范文

天然气工作总结范文在过去的一年里,我在一家天然气公司担任工程师的角色,负责天然气项目的设计和实施。
在这段时间里,我积累了丰富的经验并取得了一定的成就。
下面是我对这些经验和成就的总结。
首先,我在天然气项目的设计方面有了很大的提升。
通过深入了解天然气行业的发展趋势和技术要求,我能够合理地规划天然气管道的布局,并根据地理和环境条件做出适当的调整。
我还熟练掌握了天然气设备的选择和安装要求,保证了项目的安全和可靠性。
其次,我在项目实施方面取得了一些重要的成绩。
在天然气管道的施工过程中,我严格按照设计要求进行监督和检验,确保施工质量符合标准,并能够按时完成。
我还积极与其他部门和供应商合作,协调项目进度和资源,确保顺利完成各项任务。
同时,我在问题解决和团队合作方面也有了不少进步。
在项目实施过程中,我遇到了一些技术和运营方面的困难,但通过与同事和专家的讨论和交流,我能够及时找到解决办法。
我还与跨职能团队合作,共同解决了一些跨部门合作中的矛盾和问题,使项目能够顺利进行。
此外,我还带领团队完成了一项天然气管道改造项目,取得了显著的成果。
在该项目中,我们成功地将老旧的天然气管道改为了新的高压管道,并增加了一些监测装置,提高了天然气的安全性和可控性。
该项目的顺利完成得到了相关部门的认可和赞扬。
总的来说,通过这段时间的工作,我不仅提高了自己在天然气项目设计和实施方面的能力,也锻炼了自己的问题解决和团队合作能力。
我深知天然气工作的重要性和挑战性,将继续学习和努力,为天然气行业的发展做出更大的贡献。
浅析四川山区高含硫气田——普光气田天然气净化厂的消防安全

浅析四川山区高含硫气田——普光气田天然气净化厂的消防安全摘要:众所周知,现如今,普光气田在我们国家属于特大型气田,可是,它的含硫量非常高,此外还是一个具有较高酸性的气田,该气田生产出来的天然气压力比较大,硫化氢和二氧化碳的含量较大。
本文首先就四川山区高含硫气田的特点及普光气田天然气净化厂简单概述了一番,而后又略谈了天然气净化的相关关键技术,最后又结合气田的具体实际给出了对应的安全举措。
关键词:普光气田;天然气净化厂;消防系统;安全举措Abstract: as everyone knows, nowadays, Puguang gas field in our country belongs to the giant gas field, however, the sulfur content of it is very high, also is a high acid gas field, the field produced by the gas pressure, hydrogen sulfide and carbon dioxide content. This paper first Sichuan mountain high sour gas field and the characteristics of the Puguang gas field natural gas purification plant of a simple overview, and then on the key technology of natural gas purification, and combining with practical give gas safety measures corresponding.Key words: Puguang gas field; natural gas purification plant; fire protection systems; safety measures1四川山区高含硫气田的特点及普光气田天然气净化厂简介1.1四川山区高含硫气田的特点四川山区的气田多为高含硫气田,大部分位于四川省达州市,一般属于超深、高含硫、高压、复杂山地气田。
2024年公司西气东输工程项目总结范本(4篇)

2024年公司西气东输工程项目总结范本一、项目概述:2024年,公司成功完成西气东输工程项目,该项目是一项重大的能源工程项目,旨在将西部地区的天然气输送至东部地区,满足东部地区的天然气需求。
该项目的成功完成,对于实现天然气资源的合理利用、优化供给结构、提升能源安全保障能力具有重要意义。
二、项目目标:1. 建设一条安全、稳定、高效的天然气输送通道;2. 完善天然气供给结构,满足东部地区的能源需求;3. 提升能源安全保障能力,降低能源供应风险。
三、项目进展:1. 前期准备:项目前期进行了充分的论证和规划,明确了项目的目标与范围,制定了详细的项目计划,确保了项目进度和质量;2. 工程设计:根据项目计划,进行了综合设计,确定了工程的具体方案和设计参数;3. 勘察与设计:进行了项目勘察与设计工作,包括地质勘察、气象勘察、水文勘察等,保证了工程建设的安全性和可行性;4. 设备采购:根据项目需求,进行了设备的采购工作,确保了工程建设的顺利进行;5. 施工实施:根据项目计划,进行了工程的施工实施,保证了工程建设的进度和质量;6. 安全管控:在项目建设过程中,加强了安全管控,确保了施工的安全性和稳定性;7. 质量控制:建立了严格的质量控制体系,强化了对施工质量的监督和检查,保证了工程质量的合格性;8. 环境保护:在工程建设过程中,注重了环境保护工作,采用了相应的环保措施,确保了工程对环境的友好性;9. 完成验收:根据项目计划,完成了工程的验收工作,确保了工程的合格性和安全性。
四、项目成果:1. 建设了一条安全、稳定、高效的天然气输送通道,实现了西部地区天然气向东部地区的输送;2. 完善了天然气供给结构,满足了东部地区的能源需求,提升了东部地区的能源供应保障能力;3. 转变了能源供给方式,减少了对传统能源的依赖,推动了能源结构的优化和升级;4. 提高了能源供应的稳定性和可靠性,降低了能源供应风险,提高了能源安全保障能力;5. 促进了地区经济的发展,为社会提供了可靠的能源保障。

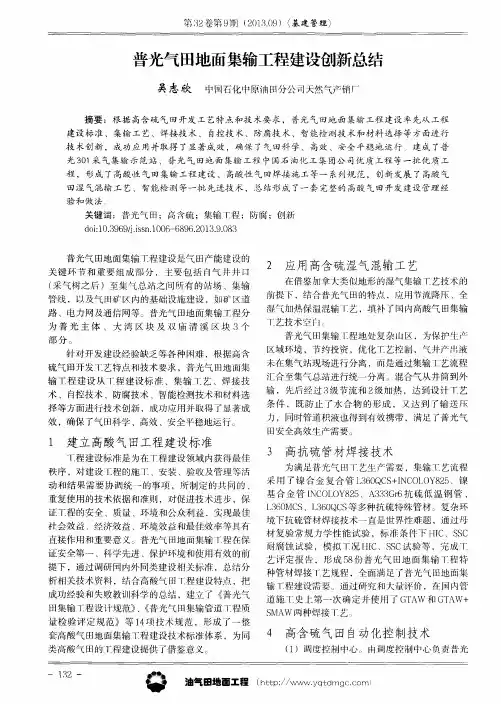

普光气田地面集输工程建设创新总结

技 术创 新 ,成功 应 用 并取得 了显著 成 效 ,确保 了气田科 学 、高效 、安 全 平稳 地 运行 建 成 了普
光3 0 1 采气集输示范站 、普光气田地面集输工程 中国石油化 工集团公司优质工程等一批优质 工
程 ,形成 了 高酸性 气 田 集输 工程 建 设 、高酸 性 气 田焊接 施 工 等一 系列规 范 ,创 新发 展 了高酸 气 田湿 气混 输 工 艺 、智 能检 测 等 一批 先进 技 术 ,总结 形 成 了一套 完整 的 高酸 气 田开发 建设 管理 经
输 ,先 后 经 过 3 级节流和 2 级 加 热 ,达 到设 计 T 艺 条 件 ,既 防 止 了水 合 物 的形 成 ,又达 到 了输 送 压 力 ,同时管道 积液 也得 到有 效携 带 ,满 足 了普 光气
硫 气 田开发 T艺 特点 和技 术要 求 ,普光 气 田地面 集 输 T 程 建 设 从 T 程 建设 标 准 、集 输 丁 艺 、焊 接 技 术 、 自控技 术 、防腐 技术 、智 能检 测技 术 和材料 选 择 等方 面进 行技 术创 新 ,成功 应用 并取 得 了显著 成 效 ,确保 了气 田科 学 、高效 、安 全平 稳地 运行 。
T艺技 术 空 h。
( 采 气树 之 后 )至集 气 总站 之 间 所有 的站 场 、集 输 管 线 ,以及 气 田矿 区 内的基础 设施 建设 ,如矿 区道 路 、电力 网及通 信 网等 。普光 气 田地 面集输 T 程分 为 普 光 主 体 、 大 湾 区 块 及 双 庙 清 溪 区 块 3个 部分。
关 键 环 节 和 重要 组 成 部 分 ,主 要 包 括 自气 井 井 口
2 应用高含硫湿气混输工 艺
在借 鉴加 拿大 类似 地形 的湿 气集 输 T 艺技 术 的 前提 下 ,结合 普光 气 田的特 点 ,应用 节流 降压 、全 湿气 加热 保 温混输 T 艺 ,填 补 了 国内高酸 气 田集输
中石化工程总结报告范文(3篇)

第1篇一、项目概况1. 项目名称:中石化XX项目2. 项目地点:XX省XX市3. 项目业主:中国石化集团4. 项目性质:石油化工工程5. 项目特点:大型、复杂、技术含量高6. 项目开工时间:XXXX年XX月7. 项目竣工时间:XXXX年XX月二、项目决策要点1. 项目建设的理由:满足我国石油化工产业发展的需求,提高我国石油化工产品的自给率,推动地方经济发展。
2. 项目依据:国家产业政策、市场需求、资源条件等。
3. 项目目的:提高石油化工产品的质量和产量,降低生产成本,提升企业竞争力。
三、项目主要建设内容1. 主要建设内容:炼油、化工、储运等装置。
2. 初步设计批复:根据项目可行性研究报告,初步设计批复已取得。
3. 批准规模:炼油能力为XX万吨/年,化工产品产量为XX万吨/年。
4. 实际建成规模:炼油能力为XX万吨/年,化工产品产量为XX万吨/年。
四、项目实施进度1. 项目周期:从项目立项到竣工,总周期为XX年。
2. 时间进度表:根据项目实施计划,制定了详细的时间进度表。
3. 建设工期:实际建设工期为XX年。
五、项目总投资1. 项目建议书批复投资匡算:XX亿元。
2. 初步设计批复概算:XX亿元。
3. 项目调整概算:XX亿元。
4. 竣工决算:XX亿元。
5. 实际完成投资:XX亿元。
六、项目资金来源及到位情况1. 资金来源:国家投资、企业自筹、银行贷款等。
2. 资金到位情况:项目资金到位率为XX%。
七、项目运行及效益现状1. 项目运行现状:项目已顺利投产,生产稳定,设备运行良好。
2. 能力实现状况:项目实际生产能力达到设计能力的XX%。
3. 项目财务经济效益情况:项目财务指标达到预期目标,经济效益显著。
八、项目实施过程概述1. 项目前期决策:项目立项、可行性研究、初步设计等工作已顺利完成。
2. 项目实施准备:项目勘察、设计、招标采购、征地拆迁等工作已按要求完成。
3. 项目建设实施:项目合同执行与管理、工程建设与进度、项目设计变更、项目投资控制、工程质量控制、工程监理和竣工验收等工作已按要求完成。
2024年公司西气东输工程项目总结范本(三篇)

2024年公司西气东输工程项目总结范本一、项目概述西气东输工程是中国的一项重大能源工程, 旨在将西部地区丰富的天然气资源输送至东部地区, 以满足东部地区对天然气的需求。
本项目于____年启动, 历经五年的建设, 于____年顺利完工。
二、项目背景中国经济的快速发展带来了对能源的巨大需求。
随着国内天然气产量的增加以及西部地区天然气资源的开发, 西气东输工程成为了满足东部地区天然气需求的重要途径。
本项目的建设不仅可以实现资源优势的合理配置, 还可以提供清洁、高效的能源供应, 为国家经济发展做出积极的贡献。
三、项目目标本项目的目标是将西部地区的天然气输送至东部地区, 以满足东部地区的天然气需求, 并实现资源优势的合理配置。
具体目标如下:1.构建规模庞大、安全可靠的天然气管道网络;2.提供稳定的、高质量的天然气供应;3.实现天然气资源的有效调度与分配。
四、项目内容本项目主要包括以下内容:1.建设天然气主干管道: 通过新建、改建和扩建天然气管道, 构建起西气东输的天然气主干管道网络;2.建设天然气调压站: 在途径的重要地点建设天然气调压站, 保证气量和压力的平衡;3.建设天然气接头站: 在途径的重要节点建设天然气接头站, 实现不同地区的天然气互联互通;4.建设天然气储备库:在途径的适当地点建设天然气储备库, 保证供应的灵活性与可靠性;5.建设天然气监测系统:建设完善的天然气监测系统,实时监测天然气供应情况,确保供应的安全性。
五、项目成果本项目的建设取得了以下成果:1.建设完成了总长XXX公里的天然气管道, 构建起了规模庞大的天然气主干管道网络;2.建设了XX个调压站和XX个接头站, 实现了天然气的平衡调度和互联互通;3.建设了XX个天然气储备库, 保证了供应的灵活性与可靠性;4.建设了完善的天然气监测系统, 实时监测天然气供应情况, 确保供应的安全性;5.实现了从西部到东部的天然气输送,满足了东部地区对天然气的需求。
特大型高含硫天然气净化厂安全放空与火炬系统设计解析

特大型高含硫天然气净化厂安全放空与火炬系统设计解析摘要四川盆地普光气田天然气净化厂具有l20×108 m3/a的高含硫天然气(H2S体积分数为14.14%,C02体积分数为8.6%,有机硫含量为340 mg/m3)处理能力。
为了保证事故工况时其大排量高含硫天然气的安全泄放和高效燃烧,优化了高低压放空管网及火炬系统的设计,突破一般天然气净化厂“全量放空”的常规设计思路,合理确定了放空规模为75×104 m3/h,研发出空抗低温、防火雨、高低压火炬密封、大排量放空防回火、三重保障点火、流体密封等技术,同时引进高效高低压酸性气火炬燃烧器,保证了火炬的安全平稳运行。
放空与火炬系统投产后运行平稳,燃烧效率高于99.9%,为新建或改扩建大型天然气净化厂提供了参考。
关键词普光气田高含硫天然气大排量放空系统火炬系统设计安全解析四川盆地普光气田天然气净化厂(下称普光净化厂)是“川气东送”工程的核心组成部分,建设有6联合12系列的300×104 m3/d天然气净化装置、集气总站及赵家坝污水站,具有l20×108 m3/a的高含硫天然气(H2S体积分数为14.14%,C02体积分数为8.6%,有机硫含量为340 mg/m3)处理能力,为目前亚洲最大规模高含硫天然气处理装置(图1)。
天然气净化装置内的高压、高含硫天然气介质存量巨大、剧毒有害、易燃易爆,当出现火灾、大面积泄漏等极端事故工况时,必须保障生产装置与周边人员的安全[1-4],大排量的高含硫天然气需要安全泄放、高效燃烧,这就对天然气净化装置的放空及火炬系统提出了更高的要求[5-6]。
1 特大型高含硫天然气净化装置的放空系统1.1 放空系统简介普光净化厂6联合l2系列的天然气净化装置分别布置于厂内东西两个区域,其间间隔设置循环水场、变电站等公共工程设施,单系列天然气净化装置均包含脱硫、脱水、硫磺回收、尾气处理与酸水汽提5个工艺单元,其中每个系列装置脱硫单元每小时处理8.0MPa 高压高含硫天然气l2.5×104 m3,脱水单元每小时处理8.0 MPa高压不含硫湿净化气20.8×104 m3,Claus硫磺回收单元每小时处理硫化氢体积分数为60%的低压再生酸性气3.2×104 m3[7]。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《川气东送普光天然气净化厂详细工程设计电气工程总结》(中国石化工程建设公司电气副总-王树国...《川气东送普光天然气净化厂详细工程设计电气工程总结》(中国石化工程建设公司电气副总-王树国)川气东送普光天然气净化厂详细工程设计电气工程总结王树国(详情见附件)一.项目背景1.项目背景:本项目为国家重点工程,净化厂年处理高含硫天然气为120亿方,规模为亚洲最大,世界第二,建设地点在四川达州。
2.工程执行时间:2006.03~2007.01 可行性研究2007.02~2007.12 基础工程设计2008.01~2008.12 详细工程设计2010年4月整个工程已全部投产,进入商业运行。
二.项目工程概况项目名称中国石化股份有限公司中原油田分公司普光气田天然气净化厂地理位置中国四川省宣汉县普光镇生产规模2x300x104m3/d天然气净化第一联合装置2x300x104m3/d天然气净化第二联合装置2x300x104m3/d 天然气净化第三联合装置2x300x104m3/d天然气净化第四联合装置2x300x104m3/d天然气净化第五联合装置2x300x104m3/d天然气净化第六联合装置2x300x104m3/d 天然气净化第七联合装置(预留)2x300x104m3/d 天然气净化第八联合装置(预留)35/6kV变电所(一),35/6kV变电所(二),动力站及全厂系统、公用工程等配套单元。
工艺线路及专利技术来源BV公司提供普光天然气净化厂工艺包占地面积1525676平方米变电所占地面积35/6kV变电所(一):72m×21m(二层);35/6kV变电所(二):72m×21m(二层);6kV变电所10座(二层),占地面积约为:5900m26/0.4kV变电所8座(二层),占地面积约为:1750m2设计时间2006年5月-2009年12月上级变电所35kV母线最大运行方式下归算正序阻抗标幺值0.115上级变电所35kV母线最小运行方式下归算正序阻抗标幺值0.193三.工程用电负荷情况普光天然气净化厂全厂总用电负荷:正常工况时,总负荷为64810kW;开工工况时总负荷为88835kW(按3个联合装置及循环水厂为开工负荷,其余为正常负荷计)。
各变电所用电负荷统计结果见下表。
四.设计原则:(1)净化厂共设220kV/35kV总变电站一座,35kV/6.3kV 区域变电所二座,高低压变电所十八座。
区域变平面布置图及供电系统图如附图所示。
35kV、10kV、6kV、380V系统均采用双电源供电,各电压等级系统均为单母线分段,正常为分段运行方式,每段母线均设置备用电源自动投入装置。
变电所内设置微机保护及监控系统。
(2)净化厂以35kV为主要供电电压,以220kV总变电所的35kV配电装置集中向厂内的35/6kV变电所(一) SS-791、35/6kV变电所(二) SS-792供电。
每路35kV电源均能满足负荷等级的要求。
(3)净化厂动力站设置一台以汽定电的20MW抽凝式汽轮机发电机组,发出的电力通过1台25MVA升压变压器升压后,接入净化厂界区外220kV总变电所的35kV母线上。
正常工况下,20MW抽凝式汽轮机发电机组可发13000kW。
(4)35/6kV变电所(一)SS-791、35/6kV变电所(二)SS-792的变压器容量的选择:正常工况时,每台主变压器容量原则上按负荷率不超过50%考虑,满足所供电装置(或单元)全部一、二级用电负荷要求;开工工况时,每台主变压器容量原则上按负荷率<100% 考虑,每两台主变压器满足所供电装置(或单元)全部一、二级用电负荷要求,且不考虑一回电源检修或故障失电的可能。
联合装置的每回电源进线电缆均按照开工负荷的80%考虑。
(5)变电所布置原则:①35/6kV变电所(一)SS-791、35/6kV变电所(二)SS-792布置:• 变电所为双层建筑物,上层设置6kV、35kV配电室、消弧接地装置室、机柜室、电容器室等功能房间,下层为电缆夹层;• 35/6.3kV变压器为户内高式布置,变压器高压侧出线采用35kV电缆,6kV侧出线采用空气加强绝缘的母线桥;• 6kV侧每段设电容补偿装置;所内设置微机监控单元和通讯机,将采集的本所数据和下级变电所上传来的数据通过光纤以太网络送至220kV总变电所监控系统总站。
• 变电所按无人值守、定期巡检设置。
② 6kV及以下变电所• 在生产装置或公用工程各单元内按需要设置6kV 及以下变电所,供本单元或附近单元内高低压用电负荷。
• 各6kV及以下变电所双路电源引自上级35/6kV变电所6kV不同段母线。
6kV、380V侧均采用单母线分段接线,分列运行,分段开关设自投。
• 6kV及以下变电所根据具体情况设置电缆沟或电缆夹层。
• 6/0.4kV变压器选用干式变压器,户内布置。
• 6/0.4kV变压器高压侧出线采用6kV电缆,低压侧出线可采用封闭母线或电缆引入二种方式。
(6)对于一级负荷中的特别重要负荷,增设应急电源。
DCS 仪表电源由交流220VAC UPS供电;电气设备继电保护由220VDC由直流电源装置供电;事故照明,由AC EPS供电。
鉴于本厂的特殊重要性,仪表DCS AC UPS、DC电源等均为冗余设计。
其中仪表DCS AC UPS不间断电源均为双机热备份。
DC电源均为双电双充双电池组,为了节约投资,均采用12VDC蓄电池。
区别通常的石化炼油厂,应工艺专业的要求,重要场所的UPS不间断电源的应急时间为60分钟。
按照石化规范,UPS不间断电源的应急时间为30分钟。
但对于本净化厂,考虑到工艺紧急停车的特殊要求,保证人员疏散、火炬紧急放空要求,在双电源均失电的情况下,应保证重要场所UPS的应急时间为60分钟。
重要场所包括:空分空压站(734单元)、火炬单元(735单元)、中心控制室(781单元)等。
(7)防爆区划分原则净化厂硫磺成型(200)单元既属于气体危险区域,同时也属于可燃粉尘区域。
气体危险区域遵循GB50058-92《爆炸和火灾危险环境电力装置设计规范》。
可燃粉尘区域划分遵循美国标准NFPA499-2004《Classification of combustible dust and of hazardous(classified) locations for electrical installations in chemical process area》。
气体/粉尘双重危险区域中电气设备的设计、安装等需同时满足GB50058-92、GB3836《爆炸性气体环境用电气设备》、GB12476.1-2000、GB12476.2-2006、GB12476.3-2007《可燃性粉尘环境用电气设备》。
除上述单元外,净化厂其他单元室外区域基本为气体危险区域,遵循GB50058-92、GB3836等。
五.负荷分配原则:界区内的高压用电负荷由6kV(10kV)配电装置直供;220/380V的负荷由低压配电装置放射式直配,按负荷分配均匀及减少供电距离的原则分配在低压配电装置不同的母线段上。
一备一用的用电负荷分配在不同母线段。
考虑到供电半径,本工程160kW及以上的电动机的电压等级采用6kV。
六. 工程计算本工程使用EDSA计算软件进行了潮流计算、短路计算、电压降计算、电动机再起动计算等。
为了保证计算的可靠性,本工程采用计算软件完毕后通过手算校验的方式来进行校验,准确无误后可方作为工程计算的根据。
七.节能本工程在节能方面采取如下措施:1)部分工艺机泵(包括部分空冷电机)采用变频调速器,大部分需要变频的机泵采用变频电机;2)采用高效节能变压器;3)所有的气体放电灯尽量采用电子镇流器,或者电感镇流器增设电容补偿措施,以提高灯具的功率因数,减少损耗。
4)室外照明采用智能照明电脑控制装置。
一方面通过室外光线变化及电脑定时来控制灯具的起停时间;另一方面在灯具的实际工作中,根据用电波峰、波谷变化实时控制灯具的节能工作电压,达到节能效果。
5)优化供配电结构,减少供配电线路长度以降低线路损耗。
八.工程的先进性和可靠性1、本工程在电气设备的先进性和可靠性方面有以下特点:电气设备选型尽可能选用国内名优产品及在石化行业有多年业绩、成熟经验的产品。
重要关键的场所选用进口名牌或者合资产品。
例如本工程6kV开关柜的断路器及电机综合保护器均采用进口断路器及综保。
重要装置的低压开关柜采用合资品牌。
2、变电所内设置独立后台,功能强大,并可将数据上传至总变电所。
综保、后台通讯采用开放协议及光纤通讯,抗干扰能力强。
3、直流屏设计采用双电,双充,双电池组,UPS设计采用双机热备份,实践证明还是非常必要的。
4、35kV为经消弧线圈接地系统,6kV系统为不接地系统,设置小电流接地选线装置,经过实践事故的检验效果良好。
5、对进线及重要机组采用独立故障录波器,并使用独立通道上传数据,增加了事故情况下的分析功能。
九.附图1:全厂平面布置图九.附图2:全厂供电系统单线图九.附图3: 791变电所供电单线图九.附图4: 792变电所供电单线图九.附图5: 791变电所及其子站SCADA系统示意图九.附图6: 792变电所及其子站SCADA系统示意图九.附图7: 区域变总变电站网络拓扑示意图九.附图8: 791变电所平面布置图九.附图9: 792变电所平面布置图九.附图10: 动力站(831单元)发电机系统图十.存在问题及改进措施①设计遗漏:由于本项目的设计没有相似的装置可以参照,导致建筑、电信专业后期改动很大。
如全厂为了加强管理及H2S泄露时人员的快速疏散,增设了2#警卫室及电动门,而且2#警卫室所处的位置均离附近的变电所很远(约为600米),同时电信专业的应急疏散系统增加了很多用电点,且用电负荷也比最初增加很多,这些变化最终都导致电气专业后期设计修改工作量大大增加。
与此同时,暖通专业、储运专业互提资料更改很大,也导致电气专业现场设计变更增加。
②专业之间交叉:电气专业桥架和电缆、照明灯具先于配管专业施工,当配管施工时,出现多处与电气桥架碰撞,照明灯具与管线出现碰撞的问题。
主要原因是与配管专业会签时可能没问题,但后配管专业变动后未通知电气专业;还有就是由于时间紧,项目急于发图,主体专业图纸尚未完成,便草签发图,施工时相关专业也未核查图纸。
十一.EPC项目作为专业负责人的几点体会① 对于EPC项目,由于是总承包方对业主单点负责,对专业负责人要求更高,要求的知识面更宽,既要精通本专业的工程技术包括设计规范、产品的制造规范,又要对工程施工、采购服务工作负责,包括精通工程各种验收规范。
