外排栅脚手架施工方案
外墙双排脚手架施工方案

外墙双排脚手架施工方案一、工程概况本项目为外墙双排脚手架施工,工程地点位于XXX市XXX区,建筑主体为高层住宅楼,建筑高度为98米,共30层。
工程主要包括主体结构施工、外墙装饰施工等。
为确保施工安全和工程进度,根据我国相关规范和标准,特制定本施工方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织技术骨干进行图纸会审,了解工程特点、难点,明确施工要求。
2. 编制施工组织设计,明确施工工艺、施工方法和施工顺序。
3. 制定施工安全措施,确保施工过程中安全无隐患。
4. 对施工人员进行技术培训,使其熟悉施工工艺、操作规程和安全措施。
5. 准备相关施工图纸和技术文件,以便施工过程中查阅。
(二)、物资准备工作1. 根据工程量计算,提前采购以下主要材料:(1)钢管:φ48.3×3.6mm,共计XX吨;(2)扣件:XX套;(3)脚手板:XX平方米;(4)安全网:XX平方米;(5)其他辅助材料:如钢丝绳、卡扣、梯子等。
2. 确保材料质量,要求供应商提供产品合格证、质保书等资料。
3. 妥善保管材料,做好防火、防盗、防潮等措施。
4. 对材料进行验收,确保材料数量、质量符合要求。
5. 提前与材料供应商沟通,确保材料按时送达施工现场。
三、一般规定1. 施工应严格遵守国家和地方的相关法律法规,以及建筑行业标准,确保施工安全、质量。
2. 施工前应进行安全技术交底,所有施工人员必须熟悉本施工方案的内容,并严格按照施工方案执行。
3. 脚手架搭设前,必须对搭设场地进行清理,确保地面平整、坚实,无杂物。
4. 脚手架搭设应按照设计图纸和施工方案进行,不得随意更改。
5. 脚手架搭设过程中,应定期进行检查和验收,确保脚手架结构稳定、安全可靠。
6. 脚手架上不得超载使用,严禁将脚手架作为起吊或固定设施使用。
7. 脚手架使用期间,应设置安全防护措施,如安全网、防护栏杆等,并定期检查维修。
8. 遇有六级以上大风或恶劣天气,应暂停脚手架搭设与拆除作业,并采取防风、防雨措施。
外排栅搭设工程

外排栅搭设工程该工程外墙脚手架本方案采用扣件式钢管脚手架搭设,要求一次性搭设到顶,并高出屋面女儿墙不小于2米。
由于裙楼和塔楼面积不同,故裙楼脚手架直接支撑在地面上,而塔楼脚手架则部分支撑在裙楼上面。
因为塔楼脚手架很高,荷载很大,为减少脚手架压力和裙楼面层的压力,所以要采用分段卸荷搭设,在塔楼脚手架中每隔五层楼面设一道吊拉卸荷。
一、架子的搭设方案:采用扣件式钢管脚手架,所有杆件均用φ48外径,壁厚3.0的钢管和标准扣件(说明者除外)。
1、立杆:间距1.4m-1.5m,里排离墙0.25m,外排离墙1.05m,排距0.80m,垂直偏差小于1/500,在两立杆之间加设一根篙竹。
2、大横杆:步距1.9m,用十字扣件装设在立杆上,内外大横杆要平行,水平偏差应小于1/500,其与立杆的接头应错开布置。
3、小横杆:贴近立杆并布置在大横下,悬挂端离墙面不能小于15公分。
4、剪刀撑:每隔12m沿长度和高度布置双向连续剪刀撑,要求与地面呈45°-50°夹角。
5、连墙杆:应每层布置,其拉结点水平间距为3-4米,布置点尽靠近砼梁,砼板等刚性较大部位,用短竹或短钢管紧顶楼面,防止棚架摆动。
6、吊拉卸荷;从(11-26)层,每五层吊拉一次,每根采用Φ12钢丝绳(最大拉力可达10吨)将脚手架的斜撑点拉在吊环上,并用Φ18花蓝螺丝拉紧。
其拉力要达到1.2吨,使之与下部的卸荷斜撑共同形成上挂式悬挑脚手架。
7、安全斜挡板:每隔五层桥搭一层安全斜挡板,其中裙楼一层,塔楼八层,挡板面铺一层密竹,一层安全网。
宽度不小于2m.8、作业层:在小横杆上绑扎6根篙竹,外立杆上扎2根篙竹作护栏,并在外架上满挂安全网。
二、悬挑方案:在第四层部分阳台位置参与悬挑,采用[16b]钢筋焊接在预埋钢板上成为钢牛腿,间距同立杆间距,内排立杆直接支撑在钢牛腿顶面,外排立杆用斜杆支撑在钢牛腿上,并用Φ12钢丝绳将其上挂在Φ18的钢筋吊环上。
为减少阳台压力,阳台位置采用上拉下撑方法搭设。
外排栅施工方案

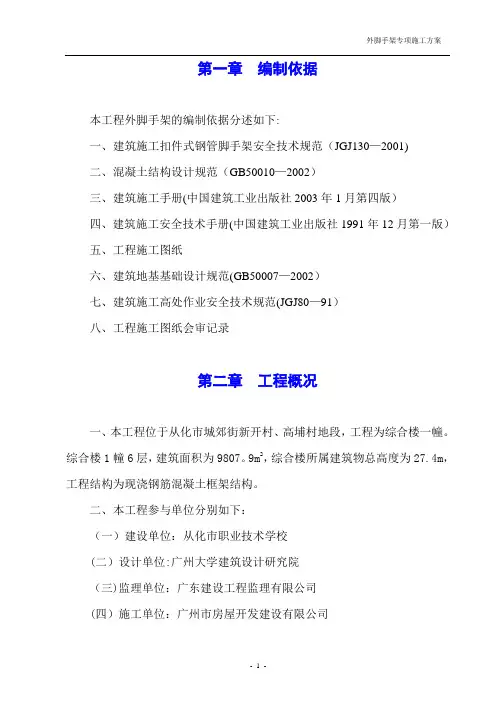

第一章编制依据本工程外脚手架的编制依据分述如下:一、建筑施工扣件式钢管脚手架安全技术规范(JGJ130—2001)二、混凝土结构设计规范(GB50010—2002)三、建筑施工手册(中国建筑工业出版社2003年1月第四版)四、建筑施工安全技术手册(中国建筑工业出版社1991年12月第一版)五、工程施工图纸六、建筑地基基础设计规范(GB50007—2002)七、建筑施工高处作业安全技术规范(JGJ80—91)八、工程施工图纸会审记录第二章工程概况一、本工程位于从化市城郊街新开村、高埔村地段,工程为综合楼一幢。
综合楼1幢6层,建筑面积为9807。
9m2,综合楼所属建筑物总高度为27.4m,工程结构为现浇钢筋混凝土框架结构。
二、本工程参与单位分别如下:(一)建设单位:从化市职业技术学校(二)设计单位:广州大学建筑设计研究院(三)监理单位:广东建设工程监理有限公司(四)施工单位:广州市房屋开发建设有限公司第三章脚手架设计计算本工程各幢建筑外手脚架搭设的最大高度不同,其中教学综合楼外脚手架最大搭设高度为27。
4m,本方案选取外脚手架最大搭设高度为27.4m的地段进行计算及搭设布置,其余部位的搭设要求与此相同。
外脚手架连墙杆件设置为二步三跨,立杆横距1.05m,步距1.8m,立杆纵距1。
4m,搭设高度25。
7m。
计算主要依据为《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001。
一、恒载计算:(一)恒载:1、结构自重标准值(按规范附录A表)N G1k=0。
1161×25。
7=2.983KN2、构配件自重标准值(按三层满铺计)(1)竹串片=0.35×1。
4×1。
05/2×3=0.77 KN(2)栏杆、冲压钢肢手板档板=0。
11×1.4×25。
7÷1。
8=2。
20KN小计:N G2K=0。
77+2。
20=2.97KN(二)活载:1、施工荷载标准值(按二层计):N QK=3×1.4×1。
脚手架外排栅施工方案

脚手架外排栅施工方案本工程采用扣件式钢管脚手架,施工时应严格执行《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
一、脚手架的布置:本工程四周采用Φ4.8×3.5钢管为双排落地式脚手架,步距h=1.8m,立杆纵距1.5m,立杆横距0.8m,外排大横杆间距0.9m,内排大横杆间距1.8m。
二、脚手架的施工1、搭设作业程序底座布置→底座布置应根据图纸要求拉好轴线铺放,放横向扫地杆→自角部起依次向两边竖立底立杆,底端与横扫地杆扣接固定后,装设纵向扫地杆并也与立杆固定,固定底杆端前,应吊线确保立杆垂直,每边立起4根立杆后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆,小横杆靠近立杆并与纵向平杆扣接固定,校接立杆固定和平杆水平使其符合要求后,按40~60Nm力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量→设置连墙杆→按第一步搭设要求和作业程序搭设第二步,第三步……→随搭设进程及时装设连墙件,剪刀撑、卸荷结构→装设作业层间横杆、铺设脚手板和装设作业层栏杆,挡脚板或围护、封闭施工。
2、脚手架的基底本工程排栅支承基础为原土分层夯实上捣C20砼100mm厚,在立杆脚上垫100×100×5mm钢板。
做法见下图:3、扫地杆的搭设扫地杆设置为横向双排水平杆,它应贴在垫板上面安装,安装要牢固,它是约束立杆底脚所发生的位移和用来避免或减少脚手架的不均匀沉降。
4、连墙杆的搭接连墙杆的搭接一边与预埋件连接,一边与内排立杆搭接。
即在现浇混凝土的框架梁、柱上留预埋件,然后用钢管一端与预埋件连接,另一端与内排立杆用扣件连接。
详见大样。
连墙杆在每三层及天面层范围均布置一排,竖向间距为步高2~3倍,横向间距为3~4m。
5、支撑搭设(剪刀撑)为了增强脚手架的纵向稳定性和整体性,在脚手架竖向传力结构的外侧应沿高度由下而上连续设置竖向的剪刀撑,斜杆与地面夹角在45°~60°范围内,剪刀撑应沿脚手架全长和全高连续不断布置,水平最大间距7m,高度9m。
脚手架专项施工方案

X站区X综合楼脚手架专项施工方案编制:审核:审批:X集团有限公司年月日目录一、工程概况: (1)二、编制根据 (1)三、外排栅施工方案 (1)四、质量保证措施 (8)五、脚手架的使用、保养、拆除 (9)六、脚手架的安全管理及雨季施工措施 (10)七、应急预案 (12)八、外架运算书 (13)一、工程概况:本工程为X局集团有限公司X部兴建的X综合楼项目工程,地处市XX区。
总建筑面积X平米,建筑基底面积X平米,建筑高度为Xm,工程为一栋8层楼的钢筋混凝土结构,层高4.5米。
结合工程设计图纸,施工现场实际情形,外排栅施工方法以下:本工程外排栅搭设从原地面±0.00开始至42米;外排栅基础为原土分层夯实上捣100厚C20砼垫层。
二、编制根据1、施工图及有关图纸会审记录;2、已审批通过的新建白云站(棠溪站)通讯信号综合楼施工组织设计;3、《建筑施工扣件式钢管脚手架安全技术标准》(T/CECS699-202X);4、《建筑施工安全检查标准》(JGJ59-2011);5、《建筑施工高处作业安全技术规范》(JGJ80-202X);6、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);三、外排栅施工方案1、脚手架的布置:本工程四周采取Φ4.8×3.5钢管为双排落地式脚手架,步距h=1.8m,立杆纵距1.8m,立杆横距0.8m,外排大横杆间距0.9m,内排大横杆间距1.8m。
2、材料进场检验、储存及运输(1)材料进场检验(需满足《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011))1)钢管新钢管应有产品质量合格证,质量检验报告。
表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
钢管外径、壁厚、端面等的偏差,应符合规范要求。
钢管应涂有防锈漆。
旧钢管表面锈蚀深度答应偏差≤0.18mm。
锈蚀检查应每年一次。
检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。
外排栅脚手架施工方案

目录第一节工程概况 (2)一、建筑概况 (2)二、外脚手架施工概况 (2)第二节编制依据 (3)第三节施工组织与施工准备 (3)第四节使用材料 (5)第五节脚手架的搭设及拆除 (6)一、脚手架的搭设 (6)1、搭设施工工艺 (6)2、搭设方法 (8)二、脚手架的拆除 (11)1、脚手架拆除的工艺流程 (11)2、脚手架拆除的安全技术 (11)第六节安全保证措施 (12)一、电梯井洞口防护措施 (12)二、结构临边防护措施 (12)三、楼梯间防护措施 (12)四、防雷措施 (12)五、安全技术措施 (13)六、脚手架的防雷与消防措施 (13)七、脚手架安全用电 (14)八、监测监控措施 (14)第七节质量保证措施 (15)第八节文明施工 (16)第九节安全事故应急救援预案 (16)一、建立应急救援组织机构 (17)二、建立对内、对外的通信网络 (17)三、在施工现场按规定设置药物和急救工具等应急资源 (18)四、应急预案启动的条件 (18)五、事故发生后的处理程序 (18)六、常见事故及医疗的应急救援处理措施 (19)第十节劳动力安排 (21)第十一节脚手架计算书 (21)一、悬挑和落地脚手架的计算 (21)二、悬挑工字钢计算 (24)三、按锚固的点反力选择锚固钢筋截面 (26)四、斜拉杆件卸荷钢丝绳的计算 (26)五、结构上预埋吊环的计算 (27)六、脚手架与建筑结构的联结计算 (27)七、卸荷钢丝绳及吊环的计算 (28)八、验算大横杆的强度与变形 (30)九、验算小横杆的强度与变形 (31)十、扣件抗滑力的计算 (33)十一、施工升降机卸料平台 (33)十二、型钢悬挑卸料平台 (35)十三、电梯井钢管落地脚后架 (41)第十二节附图 (45)第一节工程概况一、建筑概况工程名称:***建设单位:***设计单位:***监理单位:***施工单位:******项目位于***市车陂路路地段(南区);总建筑面积115753m2, 其中4标段地下室建筑面积15850m2,商铺建筑面积547.5m2,4栋塔楼,一层地下室。
外排栅施工方案

外排栅施工方案外排栅施工方案:一、项目概况本项目位于XX市XX区,是一座规模较大的商业综合体建筑,建筑面积约为XX平方米。
为了提升建筑的整体形象,保证室内空气质量,防止蚊虫进入室内等问题,拟对建筑外墙进行外排栅施工。
二、施工原则1. 安全原则:施工过程中,要确保施工人员和周围环境的安全,采取必要的安全措施,如悬挂安全网、设置警示标志等。
2. 美观原则:施工过程中,要注意保持建筑的整体美观,根据建筑的风格和设计规划,合理选择外排栅的形状和材质。
3. 功能实用原则:外排栅的施工应考虑到室内通风、日照和防蚊蝇等功能需求。
三、施工步骤1. 设计方案确认:根据建筑的实际情况,确定外排栅的位置、数量、尺寸和材质等。
并制定详细的施工图纸和工程计划。
2. 材料准备:根据设计方案确定外排栅所需的材料,包括铝合金型材、不锈钢网板和相关连接件等。
材料要求符合国家相关标准,具备一定的强度和耐腐蚀性能。
3. 施工现场准备:清理施工区域,确保施工场地整洁有序。
设置施工安全标志,标明施工区域。
并对施工人员进行安全技术交底,提醒施工人员注意安全。
4. 安装固定外排栅:根据设计方案,在预先测量好的位置上安装外排栅,采用铝合金型材固定在建筑外墙上,确保牢固可靠。
连接不锈钢网板和型材,注意安装过程中的尺寸和角度。
5. 调试和检验:完成外排栅的固定后,进行检查和调试,确保外排栅的安装效果符合设计要求。
检查外排栅的整体稳定性和功能实用性,如通风效果、日照情况和防蚊蝇效果等。
6. 清理工作:施工完成后,清理现场垃圾和杂物,保持施工区域的整洁和安全。
四、施工注意事项1. 在施工过程中,要注意避免对周围环境和其他建筑设施造成损害,保证施工的安全性和稳定性。
2. 施工现场要设置临时围挡和安全标志,提醒过往行人和车辆注意施工区域。
3. 施工人员要严格遵守安全操作规程,佩戴好相关的安全防护装备,避免发生意外事故。
4. 施工完成后要进行检验和调试,确保外排栅的功能和效果符合设计要求,达到预期的使用效果。
外排脚手架施工方案

外排脚手架施工方案外排脚手架是建筑施工中常见的一种临时性支撑结构,在高空作业、搭建、拆除等环节都起着至关重要的作用。
施工前的脚手架设置是决定施工质量和安全的重要因素之一。
本文将介绍外排脚手架施工方案,从搭建前的准备工作到搭建、使用和拆除过程中的注意事项。
一、搭建前的准备工作1.脚手架选材:选择符合国家标准的脚手架材料,包括钢管、钢扣件等,确保材料的质量和可靠性。
2.施工方案设计:根据施工现场的具体情况,制定详细的搭建方案,包括脚手架布置、承重计算等。
3.施工人员培训:所有参与搭建工作的人员需要进行安全培训,了解施工规范和操作要点。
二、外排脚手架搭建过程1.测量定位:根据设计方案,确定脚手架搭建的位置和高度,并进行精确测量定位。
2.搭建基础:先搭建脚手架的基础部分,确保基础牢固稳定,能够承受后续的荷载。
3.立杆搭接:将立杆按照设计要求搭接好,注意横向和纵向的连接方式,确保连接牢固。
4.横杆和纵杆装配:逐步安装横杆和纵杆,按照设计要求进行交叉支撑,使脚手架整体结构更加牢固。
5.搭设水平杆和斜杆:在基础搭建完毕后,搭设水平杆和斜杆,增强脚手架的稳定性。
三、脚手架使用及安全注意事项1.检查维护:使用前应对脚手架进行全面检查,确保各部件完好无损,定期进行维护保养。
2.荷载标示:严格按照承载能力标识悬挂荷载,在标示范围内使用,不得超载。
3.防护设施:设置好脚手架的防护栏杆、安全网等防护措施,保障施工人员的安全。
4.天气因素:在恶劣天气条件下,暴风雨、大雾等情况下暂停作业,确保施工安全。
5.注意事项:施工过程中注意避免乱拆乱用,不得私自增高或改动脚手架结构。
四、拆除外排脚手架1.停止使用:在施工结束后,立即停止使用脚手架,确保搭建区域周围没有人员和物品。
2.逐级拆除:按照逆序原则,从顶部开始逐级拆除脚手架各部分,确保拆除过程安全。
3.注意堆放:拆除后的脚手架部件要整齐摆放,防止倒塌或造成伤害。
4.清理工地:拆除后清理工地,确保没有遗留物,以免影响后续施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
涡岭1#厂房工程外排栅脚手架施工方案编制单位:东莞市恒溢建筑工程有限公司审批单位:东莞市冠平建设监理有限公司编制人:林进审批人:审核人:编制时间:2005年10月5日审批时间:2005年 10月5日目录一、工程概况二、材料要求1.钢管2.扣件3.底座4.连接杆三、施工方法1.落地搭设2.脚手架的基础3.扣件式钢管脚手架的搭设4.扣件式钢管脚手架设的施工顺序四、脚手架的卸荷要求五、外排钢管脚手架与建筑物结构的连接六、建筑物出入口处脚手架的构造处理七、钢管脚手架的保养整修和安全检查措施八、扣件式钢管脚手架的拆除九、安全防护措施十、施工进度十一、文明施工一、工程概况本工程是一幢钢筋混凝土框架结构厂房,位于东莞市东城区涡岭工业园内,由东莞市东城建筑规划设计院设计,由东莞市东城区涡岭股份经济合作社投资兴建。
建筑面积7425.5 m2,首层高5.5m,标准层高4.5m.全高16.1m。
二、材料要求1.钢管:一般采用外径φ48mm,壁厚 3.5mm的高频焊接钢管。
材料要符合《普通碳素结构钢技术条件》GB700-79中的A3钢管技术条件。
管材符合《直径5~152mm电焊钢管》YB242-63中的甲类软钢管,《低压流体输送用焊接钢管》GB3092-82中的普通钢管的规定。
有严重锈蚀、弯曲、压偏、损伤和裂纹者均应剔除。
钢管的长度应是脚手架步高的倍数,其重量要方便操作杆件最大重量以不超过25kg为宜。
高为1800mm,脚手架用钢管材料应用1.2米、1.8米、2.7米、3.6米、4.5米、6.0米等。
长度为1.2-1.8米的钢管主要用于小横杆,底部和顶部作立柱交叉接头。
长度为2.7米的钢管用于立柱交叉接头。
长度为3.6米的钢管是基本钢管,用于立柱、扶手、大横杆和剪力撑等。
长度为4.5米的钢管用于扶手、大横杆和剪力撑等。
用钢管作脚手架时,为了充分利用材料,允许钢管对接。
接头采用套管接法,内套管长度为200mm,套管用外径φ38mm的钢管,壁厚3.5mm。
两端分别用两只φ35mm铆钉在垂直两个方向铆牢,并在接头处施以电焊。
按钢管在脚手架上所处的部位和所起的作用分为:(1)立柱,立杆和竖杆等,是脚手架主要传递荷载的杆件。
(2)大横杆,又称牵杆,纵向水平杆等。
是保持脚手架纵向稳定的主要杆件。
(3)小横杆,又称横向水平杆,横担等。
是脚手架直接承受荷载的杆件.(4) 栏杆,又称扶手。
是脚手架的安全防护设施,又起着脚手架的纵向稳定作用。
(5) 剪力撑,又称十字撑,科撑,是防止脚手架产生纵向位移的主要杆件。
(6) 抛撑,用于脚手架外侧与地面呈斜角的斜撑,一般在开始搭设脚手架时固定之用。
2.扣件:扣件式钢管脚手架,所用的扣件,应符合JGJ22-85《钢管脚手架扣件》的规定,材质应符合GB78-67《可锻铸铁分类及技术条件》中KT33-8的技术条件。
(1)直角扣件,用于两根垂直交叉钢管的连接。
(2)旋转扣件,用于两根任意交叉钢管的连接。
(3)对接扣件,用于两根钢管对接连接。
3.底座: 用于承受脚手架立杆传递下来的荷载。
(1)铸铁底座,应符合JGJ22-85《钢管脚手架扣件》中的规定。
(2)焊接底座。
4.连接杆:又称固定件,附墙杆、连接点、拉结点、拉撑点、附墙点等。
5.其它:(1)槽钢:立杆也可以不装底座;而直接立于统长槽钢上,其优点是脚手架底部平整,与地面接触良好,基础稳固牢靠。
用[24槽钢.(2)脚手板:用厚木板,板厚约50mm或用竹笆,长2000mm,用于脚手架上操作和堆放材料的铺板。
(3)安全网:用于脚手架的外侧,将脚手架封闭,形成一个安全空间。
以及用于外脚手架外侧伸出的斜张安全网,以阻挡人员或物体的坠落.三、施工方法1.落地搭设。
根据本工程的具体情况和场地条件,采用落地式搭设双排脚手架。
搭设脚手架前,应按照本工程的设计图纸要求及满足施工需要进行布置搭设。
并在标准层适合的位置搭设施工上落专用钢斜梯,宽度2.2米,高度沿着排栅搭设到顶层天面。
2.脚手架的基础:落地搭设的高层施工用脚手架,脚手架的自重及其上部的施工荷载均由脚手架基础传至地基。
故此要使脚手架保持稳定,牢固和安全,必须首先要有一个牢固的脚手架基础。
(1)先将地面平整夯实,铺设1.5米宽,150mm厚的道碴垫层,再在其上铺设统长钢槽,槽钢规格不小于[24。
脚手架立柱立于槽钢槽内。
或在道碴垫层上铺设统长厚木板,此时脚手架立柱下应装有底座,并向建筑物外侧成一定坡度,在脚手架的外侧设排水沟,以利于排水。
3.扣件式钢管脚手架的搭设高层建筑施工用的扣件式钢管脚手架搭设的要求是:横平竖直,整齐清晰,图形一致,平竖通顺,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。
4.扣件式钢管脚手架搭设的施工顺序:(1)首步脚步手架的步高为2.0米,其余1.8米,离底部200mm处设置一道大、小横杆,(此道大、小横杆称为地杆),以保持脚手架底部的整体性,底部的立柱应间隔交叉用不同长度的钢管,将相隔立柱的对接接头位于不同高度上,使立柱受荷的薄弱截面错开,脚手架搭设时先立立柱,立柱架设时先立里侧立柱,后立外侧立柱,立立柱时要临时固牢。
固牢的方法可与建筑物结构临时连接,也可设临时斜撑.立柱每条隔距1.80米,立好柱后,架设大,小横杆,立柱中间设置立杆2条,当第一步的大小横杆架设完毕后,即在其上铺设脚手板,做好固定件,以方便操作者上去架设第二步脚手架;同时在立柱外侧的规定位置及时设置剪力撑,以防止脚手架纵向倾倒,剪力撑的搭设必须与脚手架的向上搭设同步进行。
(2)脚手架的小横杆,上下步应交叉设置于立杆的不同侧面,使立柱受荷时偏心减小。
立柱接杆,扶手接长应用对接扣件,不能采用旋转扣件;大小横杆与立柱连接扶手与立杆连接采用直角扣件,剪力撑和斜撑与立杆和大横杆的连接应采用旋转扣件,剪力撑的纵向接长应采用旋转扣件,不能采用对接扣件,所有的扣件紧固要求用力矩板手实测达到40~70N.m,在安装扣件时,所有的扣件的开口必须向外。
(3)在搭设脚手架时;每完成一步都要及时校正立柱的垂直度和大小横杆的标高和水平度,使脚手架的步距,横距,纵距上下始终保持一致。
(4)脚手架的搭设进度,必须高出施工面一步,使在操作面的施工人员有可靠的安全围护。
又保证脚手架在搭设中的稳定。
如果因为影响垂直运输设备向操作面运输物料时,可以允许在高出操作面的脚手架上留1-2个缺口,使物料能吊运入内,但开的缺口不宜过大,过大的缺口就失去安全围护的作用。
需留缺口时,在其两侧采用双立柱,并需要增加脚手架与建筑物结构的连接,在缺口端部要设置剪力撑并做好端头的封闭工作,保证端头的安全。
(5)搭设钢管脚手架时,要做好脚手架的接地,接地用的地极可用三根L50×5的角钢,长度1500mm埋入地下,再用-40×4扁钢引出与脚手架连接。
(6)搭设该施工用,一般是随着结构进度分段搭设,在每段新脚手架搭设完毕后应进行验收,验收合格并办妥验收手续方可使用.四、脚手架的卸荷要求(1).脚手架的卸荷应在第3层的四周外梁边或外柱边在浇筑混凝土前,每隔3.5米放置预埋铁件。
待脚手架搭设到该高度时,用φ48×3.5mm的钢管或用[40m×40mm角钢,与预埋铁件焊接成三角形作为脚手架的卸荷拉力和顶力,施工时应一条钢管做拉力,另一条钢管做顶力,角度在45~60o之间,接头要牢固。
并符合钢管脚手架验收要求。
(2).另一种施工方法在第3层和第5层楼面的外梁或柱边埋没φ12吊环,用两组φ10钢丝绳分别拉紧下一层的内外横杆节点处,中间用花蓝螺栓调紧,底部用斜杆支撑顶在结构立面上,组成科拉式木行架卸荷结构。
五、外排钢管脚手架与建筑物结构的连接外脚手架与建筑物的连接,是保证脚手架的稳定性和垂直度的重要杆件.应按如下规定设置:1.连接杆的间距,水平方向,每三根立柱设一点,垂直方向每两步设一点,40m2要设一点,可作棱形、方形、矩形布置。
2.连接杆要既能承受拉力,又能承受向内的压力,应该做成工具式,以利重复使用,可用φ48×3.5mm 的钢管,长度在600mm左右,一端用直角扣件与脚手架内侧立杆扣紧,另一端用锣栓与埋入建筑物结构内扁钢(或角钢)固定。
也可在建筑物结构内埋入的埋件上焊上扁钢(或角钢)与之连接。
3.连接杆应该允许有适当的调整余地。
4.连接点应尽可能设在脚手架的立杆与大小横杆连接处附近。
5.如在规定位置设置连接处有困难时,应在邻节点处补足。
6.连接点必须从第一步大横杆处开始搭置。
六、建筑物出入口处脚手架的构造处理。
(1)建筑物出入口处脚手架的构造,是要根据出入口的宽度和高度进行搭设,出入口处脚手架的上方要有安全可靠的隔离防护设施,以防止高处物体坠落伤人,在出入口外,必须设置双层防护棚,以保护人员出入,防护棚高度第一层,净空3米,二层净空0.8米。
(2)人行通道搭设在办公楼的北边通长和成品库的南边之间,宽度约10米,以及成品库的西边通长和散料库的东边;合成车间的西边通长和锅炉房的东边通长,宽度约8.5米。
七、钢管脚手架的保养整修和安全检查措施为了做好脚手架的保养和修整工作,对扣件式钢管脚手架必须设置专职的保养工;负责日常检查,保养和定期的检查与整修。
日常的检查和保养必须每日进行一次,定期的维护保养,一般每月进行一次,如遇强风或雷雨季节,应增加检查次数,在每次强风,雷雨过后都要认真检查整修后方可使用。
扣件式钢管脚手架保养和整修的内容主要为:1.检查脚手架的基础有无局部不均匀下沉,排水是否畅通,有无积水;脚手架底部有无堆放杂物。
2.检查脚手架的整体和局部的垂直偏差,特别要注意脚手架的转角处的垂直度,如发现垂直度有异常现象,应及时加固和消除隐患。
3.各类扣件的涂油和紧固.检查扣件时先检查扣件的外观,而后将扣件的螺栓逆时针方向松几牙螺纹,再涂油紧固螺栓至规定的力距范围。
4.检查脚手架板有否松动,还要检查四角是否用铁扎牢。
如发现问题应及时纠正。
5.与建筑物连接的检查;检查连接件是否齐全完好,有无松动、移动、如因装饰施工需要连接扣件时,应通知保养工,由保养工移动;并按规定在邻近位置补足连接。
6.要对外包安全网.外挑安全网.安全隔离设施、外侧挡板、栏杆设施和接地防雷等,安全设施进行检查,保正这些安全设施的完整,牢固,能正常发挥安全作用.如果有损坏者要及进调换,如有松动应及时紧固,如有发现松动和开口要及时连通。
7.脚步手架的开口和出入口,应对该部位进行重点检查,使这些部位始终符合安全规定。
8.检查脚手架的荷载情况,使其不超过设计荷载,如有超载应及时卸荷至设计荷载。
还要检查脚手架上堆物是否处于安全位置和稳定状态,如发现有处于不安全位置和不稳定状态应及进纠正,还要清除,脚手板上的垃圾。
八、扣件式钢管脚手架的拆除扣件式钢管脚手架在使用完毕后就应立即拆除.在拆除前必须做好以下工作:1.完成外墙装饰面(墙面装饰、门窗及墙面装饰.)的最后整修和清洁工作,其质量已符合规定要求,并经验收。
