桥梁跨公路安全方案实用版
铁路桥梁跨公路专项安全施工方案

铁路桥梁跨公路专项安全施工方案一、施工前准备在进行铁路桥梁跨公路的专项安全施工之前,需要进行充分的施工前准备工作,以确保工程顺利进行并保障工人和交通参与者的安全。
1. 项目概述项目概述部分应该包括项目的背景和目的,明确施工的目标和范围。
同时,还需要详细描述桥梁的设计和结构特点,以及桥梁所处公路的交通流量和路况情况。
2. 工作组织和人员安排明确各个工作组织的职责和人员安排,确保施工过程中各个环节有专人负责,并明确各个人员的联系方式。
3. 施工作业流程图提供施工作业流程图,详细展示从施工准备到施工完成的工作流程。
流程图应包括施工前准备、设备准备、施工操作、安全检查等环节。
4. 施工设备和材料准备列出所需的施工设备和材料清单,确保施工过程中所需的设备和材料得到充分准备,以保障工程进度和施工质量。
5. 安全风险评估对施工过程中可能出现的安全风险进行评估,并提供相应的应对措施。
包括施工现场的安全管理、施工人员的安全教育培训、安全防护设施的设置等。
6. 施工安排和进度计划详细说明施工的安排和进度计划,包括施工开始和结束时间,以及各个工作环节的时间安排。
确保施工过程按计划进行,并在时间节点上把控好施工进度。
二、施工阶段1. 施工前准备工作确保施工现场安全,包括清理现场、设置合理的安全围栏和警示标志,保证施工过程中的安全通道和应急逃生通道畅通。
2. 模拟施工演练在正式施工前,组织模拟施工演练,让施工人员熟悉施工流程和操作要领,增加其安全意识和应急处理能力,为施工过程中的紧急情况提供有力应对。
3. 施工过程管控在施工过程中,严格按照施工方案和相关标准进行工作,保持施工现场的整洁和秩序。
对施工人员进行安全教育,确保施工人员遵守安全操作规程,佩戴个人防护装备。
4. 安全监控和检查设置监控设备对施工现场进行实时监控,并配备专人进行监控,及时发现并处理施工过程中可能出现的安全问题。
同时,定期进行安全检查,确保施工过程中各项安全措施的有效实施。
桥梁跨路施工安全方案

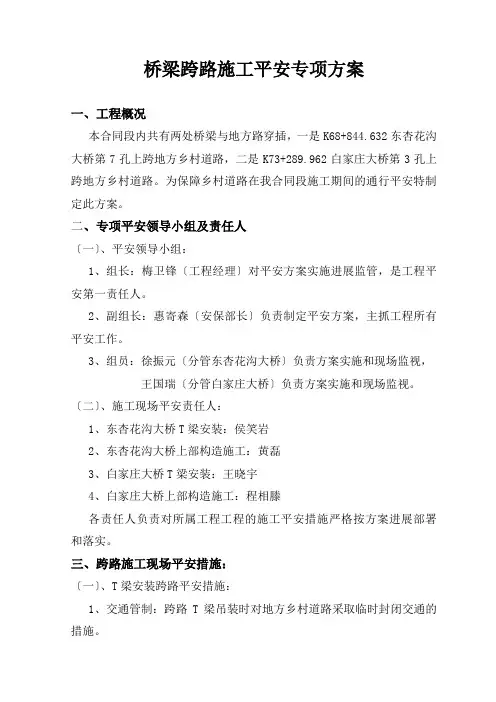

桥梁跨路施工平安专项方案一、工程概况本合同段内共有两处桥梁与地方路穿插,一是K68+844.632东杏花沟大桥第7孔上跨地方乡村道路,二是K73+289.962白家庄大桥第3孔上跨地方乡村道路。
为保障乡村道路在我合同段施工期间的通行平安特制定此方案。
二、专项平安领导小组及责任人〔一〕、平安领导小组:1、组长:梅卫锋〔工程经理〕对平安方案实施进展监管,是工程平安第一责任人。
2、副组长:惠寄森〔安保部长〕负责制定平安方案,主抓工程所有平安工作。
3、组员:徐振元〔分管东杏花沟大桥〕负责方案实施和现场监视,王国瑞〔分管白家庄大桥〕负责方案实施和现场监视。
〔二〕、施工现场平安责任人:1、东杏花沟大桥T梁安装:侯笑岩2、东杏花沟大桥上部构造施工:黄磊3、白家庄大桥T梁安装:王晓宇4、白家庄大桥上部构造施工:程相滕各责任人负责对所属工程工程的施工平安措施严格按方案进展部署和落实。
三、跨路施工现场平安措施:〔一〕、T梁安装跨路平安措施:1、交通管制:跨路T梁吊装时对地方乡村道路采取临时封闭交通的措施。
①封闭交通:在桥下乡村路两侧各50米处设立戒备点,每个戒备点配备两名戒备人员,戒备人员身穿反光背心,手拿红色指挥旗,在道路中间设置路障,制止一切行人和车辆通行。
②吊装作业:采取交通封闭措施后,戒备人员通知桥上吊装作业施工负责人开场T梁吊装作业,T梁安装完毕并采取加固措施后,桥上施工人员清理梁上、架桥机上的一切工具和杂物防止坠落伤人,桥上施工人员撤离施工现场。
③开放交通:吊装作业施工负责人全面检查桥上施工现场平安防护措施,检查有无遗落的工具或杂物,确认无平安隐患后,通知桥下戒备人员移除路障,开放交通。
2、跨路T梁吊装方案:我标段半幅单孔T梁数量为6片,为保障安装后的T梁有良好的稳定性,要求每次最少安装单孔两片相邻T梁,并在梁两端和跨中各焊接4根横隔梁主筋将两片T梁连成整体。
〔注:钢筋焊接作业期间也采取封闭交通措施〕3、跨路T梁吊装完成后的平安防护:半幅跨路孔T梁全部安装完成后,立即组织施工人员对此孔湿接缝和护栏位置进展平安防护。
桥梁跨路施工安全方案

桥梁跨路施工安全方案清晨的阳光透过窗帘的缝隙,洒在满是图纸的桌面上。
我拿起笔,开始梳理这十年的经验,为这座桥梁跨路施工的安全方案勾勒出最初的轮廓。
一、工程概况这座桥梁,跨越的是繁忙的省道,车流量大,施工难度和安全风险自然成正比。
施工期间,我们要确保交通畅通,同时保证施工人员的安全。
这就需要我们制定一套切实可行的安全方案。
1.施工部位:桥梁主体及两侧引道2.施工时间:预计工期为6个月3.施工内容:桥梁主体施工、引道施工、交通导改等二、安全目标1.确保施工期间桥梁及道路安全畅通2.确保施工人员的人身安全3.确保施工过程中环境保护和文明施工三、安全措施1.施工前的准备工作(1)对施工人员进行安全教育和技术培训,确保他们熟悉施工流程和安全生产知识。
(2)对施工设备进行检查,确保设备完好,满足施工需求。
(3)对施工现场进行实地考察,了解地形地貌,制定合理的施工方案。
2.施工过程中的安全措施(1)设立施工围挡,禁止非施工人员进入施工现场。
(2)设置明显的安全警示标志,提醒过往车辆和行人注意安全。
(3)施工人员必须佩戴安全帽、安全带等防护用品。
(4)施工设备操作人员必须持证上岗,严格遵守操作规程。
(5)施工现场配备足够的消防器材,确保火灾事故的及时处置。
(6)对施工现场进行定期检查,发现问题及时整改。
3.施工后的安全措施(1)对施工现场进行清理,确保道路畅通。
(2)对施工设备进行维护保养,确保设备性能良好。
四、应急预案1.预防交通事故的应急预案(1)加强施工现场的交通管理,确保交通顺畅。
(2)设置专职交通疏导员,引导车辆和行人有序通行。
(3)在施工现场周边设置临时交通信号灯,确保交通信号清晰。
2.预防突发事件的应急预案(1)建立健全突发事件预警机制,及时掌握天气、地质等信息。
(2)制定突发事件应急处置预案,明确应急处置流程和责任人。
(3)加强应急救援队伍建设,提高应急救援能力。
注意事项一:施工人员的安全意识在桥梁跨路施工中,施工人员的安全意识薄弱可是个大问题。
2023年某大桥跨公路施工防护安全施工专项方案

2023年某大桥跨公路施工防护安全施工专项方案一、项目背景某大桥是一项重大的基础设施工程,其跨越公路也将给行车安全带来一定的威胁。
为了确保施工过程中的工人安全以及公路行车安全,制定施工防护安全专项方案是必要的。
二、施工防护措施1. 施工区域划定在施工过程中,应设置施工区域,并在施工区域周围设置明显的标示牌进行警示,告知行车人员小心驾驶。
2. 预警系统安装预警系统,以提醒行车人员注意施工区域。
预警系统的设置应覆盖施工区域范围内的所有行车道,并配备声光警示器,提醒行车人员注意施工存在的危险。
3. 交通管制措施在施工期间,对公路进行交通管制,限速措施等。
设置合理的交通标志和道路标记,提醒行车人员注意施工区域,并通过巡逻车辆监督施工区域的通行情况。
4. 施工区域隔离为确保施工区域的安全,设置合理的隔离措施,使用可视的隔离栅、围挡等设备,与行车道相互隔离,以防止行车人员误入施工区域。
5. 安全警示标志和标线在施工区域内和周边设置合理的安全警示标志和标线,包括施工现场警示标志、指示标志、施工区域标线等。
合理设置这些标志和标线,可以最大程度地提醒行车人员慢行。
6. 临时交通组织方案在施工期间,根据具体的施工工序和施工区域,编制临时交通组织方案,合理规划交通流量,确保交通的有序进行。
在工程进度允许的情况下,在公路施工时应优先进行夜间施工,减少对白天行车的影响。
7. 安全警示员和交通警察在施工期间,派出专门的安全警示员配合工人进行施工防护工作,并与交通警察进行协作,确保施工现场和周边交通的安全。
8. 施工工期安排根据施工进度和交通管制的需要,合理安排施工工期,尽量缩短对行车的影响,减少交通的不便。
9. 施工现场安全管理要求工人严格遵守安全操作规程,穿戴好安全防护装备,并进行岗前培训,加强安全意识,严禁酒后施工。
并配备专业的安全管理人员,负责施工现场的安全管理和监督。
三、应急预案1. 突发事件应急预案制定突发事件应急预案,包括火灾、事故、暴雨等突发情况的应对措施,确保人员迅速疏散和安全撤离。
桥梁跨公路安全方案

桥梁跨公路安全方案桥梁跨公路的安全方案主要包括以下几个方面:桥梁设计、施工方案、交通管制和维护管理。
一、桥梁设计1. 桥梁设计应充分考虑到公路的通行能力和安全性需求,在设计时要根据实际情况设置足够的车道宽度和交通标志标线,保证车辆通行安全。
2. 针对跨公路的桥梁,应设计合理的匝道和引道,确保车辆能够平稳进出桥梁,并根据需要设置适当的超车道、减速带等交通设施。
3. 桥梁的护栏应符合相关标准,能够有效防止车辆冲出桥梁或坠落,确保行人和车辆的安全。
二、施工方案1. 桥梁的施工方案应优先考虑对公路交通的影响,尽量减少工期和对交通的干扰。
在施工期间,应设置明显的交通标志并采取交通管制措施,以确保车辆和行人的安全。
2. 施工过程中要注意对原有公路交通的管制和指挥,设置临时交通标志、警示灯等设施,指示车辆和行人通行的路线,避免施工现场对公路造成滞堵。
3. 施工期间要加强对桥梁施工质量的监督,确保桥梁的承载能力和安全性符合设计要求。
三、交通管制1. 在桥梁施工期间,应根据实际情况进行交通管制,采取单向通行、交替通行或临时绕行等措施,保证车辆和行人通行的安全。
2. 设置明显的交通标志、警示灯和临时交通线,指示车辆和行人通行的路线,提醒驾驶员和行人注意施工现场的危险。
3. 安排交通警察和施工人员在施工期间对交通进行指挥和管制,确保交通秩序和安全。
四、维护管理1. 桥梁落成后,要进行定期检查和维护,确保桥梁结构的稳定性和安全性。
定期清理桥梁上的积水、杂物等,防止对车辆和行人造成危险。
2. 桥梁的维护管理应建立台账,及时记录桥梁的维修情况和维护工作,确保维护管理的及时性和有效性。
3. 对于存在安全隐患的桥梁,应及时采取修复措施,确保桥梁的安全使用。
综上所述,桥梁跨公路的安全方案应从桥梁的设计、施工方案、交通管制和维护管理等多个方面进行考虑,以确保桥梁能够安全稳定地跨越公路,并对公路交通造成最小的干扰。
这样才能保障行车和行人的安全,减少交通事故的发生。
2023年某大桥跨公路施工防护安全施工专项方案

2023年某大桥跨公路施工防护安全施工专项方案一、项目背景某大桥是连接两个城市的重要交通枢纽,由于交通流量大,为了满足城市发展的需要,决定对该大桥进行扩建。
新建大桥的跨越公路施工需要合理安排施工防护措施,确保施工过程中的安全性。
二、施工阶段本方案的施工防护安全措施主要包括以下几个阶段:1. 前期准备阶段在施工前期,将开展详细的现场勘察和安全评估工作。
通过对原始桥梁的结构进行分析和评估,确保施工过程中不会对原有桥梁造成破坏。
同时,根据施工计划确定施工区域和施工时间,确保施工期间对车辆和行人的影响最小化。
2. 施工准备阶段在施工准备阶段,要制定详细的施工方案和图纸,并确定施工人员的数量和技术要求。
同时,要进行必要的材料采购和设备准备工作,保证施工过程中所需要的材料和设备的供应。
此外,还要组织专业人员进行施工前安全教育培训,确保施工人员具备必要的安全意识和技能。
3. 施工过程阶段在施工过程中,需要严格按照施工方案进行施工,并采取必要的安全措施。
首先,要对施工现场进行围护,设置明显的警示标志和道路封锁标志,引导行人和车辆绕行。
对于大型机械设备的作业区域,要设置警示线,并派遣专人进行现场指挥和安全监督。
在高空作业区域,要设置安全网等防护措施,确保施工人员的人身安全。
同时,对于施工过程中产生的噪音和振动,要及时采取相应措施降低对周边居民的影响。
4. 施工结束阶段在施工结束后,要进行必要的验收和清理工作。
对新建大桥的结构进行全面检查,确保其安全可靠。
同时,要将施工现场清理整理,恢复原有道路行车通畅,并对施工过程中产生的废弃物进行妥善处理。
对于施工过程中使用的设备和材料,要进行保存和维护,以备后续施工和使用。
三、安全管理和监督为确保施工过程安全可控,需要建立完善的安全管理和监督机制。
具体措施包括:1. 设立安全管理机构,明确责任和权限,建立健全施工安全管理制度;2. 指定专人负责安全管理工作,定期检查施工现场和设备的安全状况;3. 加强安全培训和教育,提高施工人员的安全意识和技能;4. 建立施工风险评估机制,及时发现和解决潜在的安全问题;5. 加强与交通部门和公安部门的沟通和协调,共同维护施工现场和周边道路的交通秩序;6. 对施工单位进行安全考核和评价,落实责任和奖惩机制。
某大桥跨某公路施工安全防护范文

某大桥跨某公路施工安全防护范文施工单位:为确保某大桥跨某公路的施工安全,合理规划施工,并保障参建人员的生命安全和施工质量,特制定以下施工安全防护方案。
一、施工背景和概况某大桥跨某公路位于某市境内,是一座重要的交通枢纽。
为适应城市交通的快速发展,原有桥梁无法满足需要,因此决定对该大桥进行拓宽改造,并增加部分设施设备。
该项目总投资8000万元,工期为12个月。
二、施工安全防护方案1. 安全生产责任制度明确施工单位安全生产责任人,落实安全生产管理措施,确保施工过程中的安全,建立企业安全文化,加强安全教育培训,提高员工安全意识和安全技能。
2. 施工现场设置(1)施工现场应设置明确的禁止、警示标志牌,告示施工区域,引导道路交通流向。
(2)施工现场周围应设置临时围栏,保障施工区域的安全。
(3)临时设施应按照规范要求进行设置,并进行定期检查和维护保养,确保其正常使用。
3. 动工前准备(1)施工前必须组织安全教育培训,对所有工作人员进行安全操作规程的学习和考试,取得岗前培训合格证明方可上岗作业。
(2)编制详细的施工方案和施工计划,明确施工过程中的安全措施和防护措施。
4. 施工过程中的安全防护(1)施工现场应设置施工警示标志牌,提示过往行车人员注意施工区域,同时配备专人进行交通管理。
(2)施工过程中,应设立安全工地标志牌,并设置专门的安全防护区域,禁止未经许可人员进入。
(3)施工现场应严格执行各项安全操作规程,工作人员必须佩戴好个人防护用品,如安全帽、安全鞋等。
(4)施工机械设备必须经过检测合格后方可使用,并进行定期检查和维护保养,确保设备的正常运行和安全使用。
(5)施工期间应严格控制施工区域的人员数量,做好人员密集区域的防护工作,避免发生人员伤害事故。
5. 施工结束后的安全工作(1)施工结束后,及时清理施工区域,清除施工垃圾和废弃物,保持道路整洁。
(2)清理施工现场时,应采取相应的安全措施,避免发生二次伤害事故。
2023年桥梁跨公路安全方案

2023年桥梁跨公路安全方案引言在交通运输领域,桥梁是重要的基础设施之一,承担着连接道路、铁路以及水路的功能。
然而,桥梁的安全问题一直是一个不可忽视的挑战。
为了保障桥梁的安全,本文将提出一份关于2023年桥梁跨公路安全方案。
一、桥梁结构和材料的优化桥梁的承重结构和材料是保障其安全的关键因素之一。
2023年,我们应该利用最新的技术和材料来设计和建造桥梁。
首先,采用高性能钢材和混凝土材料,提高桥梁的承重能力和抗震能力。
其次,采用先进的结构设计,如悬索桥、斜拉桥等,来提高桥梁的耐久性和承载能力。
此外,还应使用传感器和监测技术来实时监测桥梁的结构和材料,及时发现潜在的问题。
二、桥梁维护和检修的加强桥梁的维护和检修是保障其安全的重要环节。
2023年,我们应加强对桥梁的维护和检修工作。
首先,建立桥梁维护和检修的长效机制,明确责任人和具体工作内容。
其次,利用信息化技术,建立桥梁维护和检修的数据库,实现对桥梁状况的全面掌握和管理。
此外,还应加强对桥梁维护和检修人员的培训,提高其技术水平和工作能力。
三、桥梁公路交通安全设施的完善桥梁与公路的结合处是交通事故易发区域之一,因此,我们应完善桥梁公路交通安全设施。
首先,设置合理的交通标志和标线,引导车辆按照规定的路线行驶,减少交通事故的发生。
其次,建立交通监控系统,实时监测桥梁周围的交通情况,及时发现交通拥堵和事故,并及时采取措施解决。
此外,应加强对驾驶员的教育宣传,提高其交通安全意识和驾驶技能。
四、桥梁安全管理和应急预案的建立桥梁安全管理和应急预案是保障桥梁安全的重要组成部分。
2023年,我们应建立桥梁安全管理和应急预案,确保桥梁安全。
首先,建立桥梁安全管理机构,明确各职责和权限。
其次,加强对桥梁安全管理的监管和评估,及时发现和解决存在的问题。
同时,建立桥梁应急救援队伍和设备,确保在发生事故时能够迅速应对和处理。
结论桥梁安全是保障交通运输安全的重要环节。
通过优化桥梁结构和材料、加强桥梁维护和检修、完善桥梁公路交通安全设施以及建立桥梁安全管理和应急预案等措施,我们可以有效地提升桥梁跨公路的安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
YF-ED-J9737
可按资料类型定义编号
桥梁跨公路安全方案实用
版
In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.
(示范文稿)
二零XX年XX月XX日
桥梁跨公路安全方案实用版
提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
第一章总则
1.1编制说明
随着工程的进展,我部已全线展开施工局
面,安全工作必须全面严抓,尤其是将要施工
的跨省道作业,其中包括桩基、墩柱、架梁施
工跨省道作业。
1.2编制依据
1.2.1海南省某某高速公路第XX合同段工
程施工招标文件、设计图纸。
1.2.2我单位组织技术人员对施工现场及周
边环境进行踏勘和调查后取得的详尽资料。
1.2.3中华人民共和国交通部现行公路设计规范、施工规范、施工技术规程、质量评定标准与验收办法。
1.2.4省、市人民政府及有关部门在施工安全、文明施工、环境保护及当地资源管理方面的规定与要求。
1.2.5业主及监理单位针对本工程提出的具体的要求与标准。
1.2.6我单位拥有的同类工程的施工经验及设备和技术储备、施工能力。
第二章工程概况
2.1工程概况
某某某大桥位于某县某某乡境内,跨越
S305省道,与S305省道发生立体交叉,其交叉里程为:某某某大桥左线桩号K397+980,交叉
角度118°;右线桩号Y62+651,交叉角度118°。
交叉后左线桥下净空5.185米、右线桥下净空为6.045米。
2.2设计说明
(一)、公路等级:高速公路;
(二)、公路汽车荷载等级:公路Ⅰ级;
(三)、某某某大桥半幅桥面净宽:1×净11米。
(四)、地震动峰值加速度:0.05 g(地震基本烈度值为Ⅵ),设防等级为7度。
第三章施工说明
某某某大桥左幅0#台~1#墩、右幅1#墩~2#墩跨越S305省道,与S309省道交叉角度为118°。
左幅桥跨采用5×30+5×30+5×30+5×30+5×30m,全长754.3m,其中第一跨连续梁中
第1孔跨越S305省道;右幅桥跨采用5×30+5×30+5×30+5×30+4×30+3×30m,全长
814.3m,其中第一跨连续梁中第2孔跨越S305省道。
左幅0#台采用扩大基础简易桥台、左幅1#墩采用2根φ1.8m嵌岩桩桩基础,桩长均为17米;右幅1#墩、2#墩采用2根φ1.8m嵌岩桩桩基础,桩长分别为16米、19米。
本桥上部结构为预制预应力混凝土30米T型梁,单幅由7片T梁组成,T梁等高,高度2米,梁顶板宽2.4米,T梁底板宽0.5米。
T梁混凝土强度标号为C50,先简支安装,后现浇连续接头,通过张拉负弯矩预应力完成先简支后连续结构体系,而T梁架设安装是某某某大桥跨越S305省道施工过程中的安全施工重点。
第四章施工期间防护措施
施工期间,省道两侧安设密目防护网,网上插上彩旗,防护距离根据施工现场确定。
4.1桩基施工防护措施
桩基施工时及早与S305省道和通讯部门取得联系,确认光、电缆线的位置,并与公路部门签订安全协议,取得跨线施工许可后尽早开工。
平整场地时尽量不破坏公路的运营设施,桩基紧临路堤边坡采用顺高就低的方法进行场地平整,必要时填土修筑钻、挖孔作业平台,禁止开挖破坏路堤边坡。
4.2墩柱施工防护措施
紧邻公路路堤的基坑开挖时对路堤边坡采取安全可靠的防护措施后方可进行开挖。
临近既有公路基础开挖施工前积极和公路
相关部门联系,施工过程中采取24小时专人观察既有线的行车安全,现场备足施工抢险器材,确保既有公路的行车及人员的安全。
墩柱施工前,根据施工现场情况,人工配合挖掘机开挖、清土、石并及时将其运输至指定弃土场内。
人工绑扎钢筋,支立定型钢模板立模,混凝土运输车运输混凝土,泵送入模,分层浇筑成型,墩柱施工完成达到拆模强度后拆模。
4.3架梁施工期间道路安全防护措施
架梁施工时为防止高空坠物,在作业处挂设安全防护网,防护网将上方施工作业面全部包括在内。
在架设T梁时,需将道路间断封闭,因此设有专人进行指挥交通,在T梁起吊时禁止车辆通行,待纵梁稳放在横梁上后,方
可允许车辆通行,在迎车方向中央设置醒目警示标志。
4.4交通导流方案
为交通导流的顺利实施,成立一支交通疏导队,设队长一名,交通疏导员2名,主要负责交通疏导工作。
(1)、基础施工
某某某大桥施工时,在路侧设置设置安全警示灯、警示绳等夜间警示标志。
(2)、墩柱施工
在两侧立柱施工时,在公路两侧设置警示标志,具体设置如下:距施工区300米设置禁令标志“限制速度20Km”;施工路段起点设置施工区标志“道路施工”和锥型桶;
(3)、T梁安装
在进行T梁架装时,为防止掉落物砸坏过往车辆,需将道路间断封闭,因此设专人进行指挥交通,在T梁起吊时禁止车辆通行,待纵梁稳放在横梁上后,方可允许车辆通行。
第五章交通导流安全保证措施
(一)、在施工期间,严格按照公安交通管理局的要求去施工,与交通管理部门的同志积极配合,协调统一,坚决服从交通部门的指挥和调动,以保证施工期间的交通安全。
(二)、施工起点终点及沿线设置明显的施工标识,标语牌等警示性标志。
(三)、沿线按照国家交管部门的要求,设置符合国家标准的各种交通标志牌,同时在起点和终点处派出义务交通疏导员,指挥导流行人和车辆的通行。
(四)、施工前与沿线各单位取得联系,协助做好安全工作。
(五)、施工占路前,准备充足的锥形路标,作业区设置足够的照明,作业完成后必须逆着车流方向拆除。
第六章安全应急救援措施
6.1总则
统一领导,分级负责,施工队内部各抢险小组统一接受队长和项目安质部指挥。
6.2灾情预警和报告
⑴灾情预警
经理部综合办公室收集各灾情信息,并与项目经理部、业主指挥部和有关部门紧密联系及时发出预警,预测灾情的发生趋势及可能对特定区域内的群众生命财产造成的威胁和损失
的程度。
⑵建议对策
经理部根据灾情预测预警及时向项目经理部、监理、业主指挥部和有关部门提出应急对策建议和措施,或者制定针对性的应急方案。
⑶报告灾情
灾情发生后,队长立即向项目经理部、监理、业主指挥部和有关部门报告初步灾情并迅速组织有关部门调查核实灾情。
发生特大灾害,可以越级向上级人民政府或主管部门报告。
灾情内容主要包括:灾情种类,发生时间、地点、范围、程度、损失及趋势,采取的措施,生产、生活方面需要解决的问题等。
6.3应急反应机构
组长:xxx
副组长:xxx xxx
组员:xxx、xxx、xxx、xxx、xxx、xxx、xxx、xxx
序号姓名职务联系电话备注
1 项目经理
2 项目总工
3 副经理
5 安全总监
6 安全部长
7 质检部长
8 工程部长
9 调度
10 调度
11 调度
12 调度
6.4抢险队伍
精选一支不少于40人的抢险基本队伍,作为抢险救灾的骨干力量,现场的每个干部和工人都自觉加入这个抢险基本队伍,参加抢险救灾,抢险队伍根据应急反应机构接受上级领导,并制订联络方案,按设防范围和标准上岗值班或接通知参加抢险。
6.5灾害处置
⑴、各队伍均有两名工作小组成员值班,随时和上级部门保持联络。
⑵、发生险情后,立即报告现在总值班。
⑶、值班负责人立即组织现场人员进行抢险,派人到防灾器材专用仓库提取器材,布置就位,值班负责人有权调动当班上岗人员和抢险机动人员。
⑷、同时联络及时通知本队伍领导赶赴现场,并将情况汇报给上级部门值班室。
⑸、单位负责人赶赴现场,组织指挥抢险。
6.6抢险步骤
⑴、将对讲机分发到现场主要抢险负责人;
⑵、各级抢险负责人进行分工、协调工作;
⑶、提取或调集防灾器材;
⑷、实施抢险,组织转移安置公私财物和人员。
6.7灾情、事故搜集和报告
灾情、事故发生后,队长在项目经理部,监理的指导下及时组织有关部门和人员核查统
计汇总灾情损失情况,并逐级上报。
发生建设工程重大安全险情或重大事故后,应立即将事故情况如实向事故所在地建设行政主管部门或其他有关部门报告。
在公安、消防、卫生等专业抢险力量到达现场前,应立即启动本单位的应急抢险预案,全力协助开展事故抢险救灾工作,同时协助有关部门保护现场,维护现场秩序,妥善保管有关物证,配合有关部门收集证据。
应急状态终止后,各有关单位、部门及时做出书面报告。
