细河铁西段(三环桥-大潘桥)防洪工程施工四标段施工组织设计目录第一章工程概况第二章编制依据及原则第三章施工平面布置第四章施工测量第五章施工方案与工艺第六章质量保证措施第七章安全文明施工及环境保护措施第八章施工进度计划与保证措施第九章组织机构及劳动力安排计划第十章施工设备配备及管理第十一章施工综合管理第十二章附表第一章工程概况1.1工程说明1.1.1 工程概况细河铁西段(三环桥~大潘桥)防洪工程主要建设内容:针对河道现状问题,采取有效措施,因地制宜的对河道进行治理,包括桥上下游清淤工程、堤防加高培厚工程、护岸工程、戗台工程、堤顶路工程和绿化工程等。
1.1.2 工程内容1、清淤工程主要工程内容:全段跨河桥梁上下游50m范围内,按照设计比降进行清淤,平均清淤深度为0.5m。
2、堤防加高培厚工程按设计河底高程所对应的设计水面线对堤防进行加高培厚,使堤防全线达到10年一遇排水标准,堤顶宽3m。
加高培厚堤防6260m,其中桩号14+550~14+870长320m,桩号12+590~14+870长2280m,桩号17+920~21+580长3660。
3、护岸工程桩号6+180~10+400段采用浆砌石挡墙结合土坡栽植灌木护坡形式,护坡长度4.22km;桩号10+400~12+590段采用蜂巢约束系统护坡形式,护坡长度2.04km;桩号12+590~17+600段采用生态块石结合土坡栽植灌木护坡形式,护坡长度 5.01km;桩号17+600~21+777段采用生态土工固袋护岸形式,护坡长度4.18km。
险工段护岸桩号3+823-4+068右岸、4+035-4+850左岸以及桩号 4+600-4+738右岸,采用混凝土板护坡形式。
4、戗台工程浑河十五街桥至U谷桥段(桩号6+180~10+400)新建左岸戗台长4.02km,新建右岸戗台长4.03km;河北村1#桥至宝马大道桥段(桩号12+590~17+600)新建左岸戗台长4.93km,新建右岸戗台长4.91km。
伶俐工业集中区纬三路(一期)工程4标施工组织设计

目录第一章总则 (1)第一节编制原则 (1)第二节编制依据 (2)第三节编制内容及范围 (2)第二章工程总体概述 (3)第一节工程规模 (3)第二节本工程的主要技术标准 (3)第三节本工程采用的技术规范 (3)第四节本工程施工特点 (4)第五节自然条件 (4)第三章施工进度计划和各阶段进度的保证措施 (5)第一节工期承诺......................................................... 错误!未定义书签。
第二节工期违约承诺................................................. 错误!未定义书签。
第三节本工程的关键性线路 (5)第四节工程总体设想和施工段的划分 (6)第五节各分部分项工程施工进度计划 (7)第六节施工进度保证措施 (8)一、施工进度计划的贯彻 (8)二、施工进度计划的实施 (9)三、施工进度计划的检查 (12)四、施工进度计划的调整 (12)第四章拟投入本工程的劳动力、材料计划及保证措施 (14)第一节劳动力投入计划及保证措施 (14)一、劳动力计划 (14)二、劳动力计划保证措施 (14)第二节材料投入计划及保证措施 (15)一、材料进场计划 (15)二、材料进场保证措施 (16)第五章拟投入本工程的主要机械设备情况 (16)一、机械设备投入计划 (16)二、机械设备投入计划保证措施 (17)第六章施工平面布置及临时设施布设 (18)一、平面布置原则 (18)二、临时设施的布置 (18)三、现场布置文明施工方案 (19)第七章关键工程施工工艺及重点、难点分析和解决方案 (20)第一节总体施工测量方案 (20)第二节土石方工程 (23)一、路基土石方开挖 (23)二、路基填筑 (25)三、防护工程......................................................... 错误!未定义书签。
西气东输豫南郑州~驻马店天然气支线工程施工第4标段线路施工施工组织设计(10。6)

西气东输豫南郑州~驻马店天然气支线工程施工第4标段线路施工施工组织设计(10。
6)第1章编制依据1.1西气东输豫南郑州~驻马店天然气支线工程施工第4标段线路施工招标文件及答疑文件1.2西气东输豫南郑州~驻马店天然气支线工程施工第4标段线路施工图纸1.3《管线钢管》(API 5L)(41版)1.4 《石油天然气输送用管道钢管交货技术条件A级钢管》(GB9711.1-98)1.5《输油.输气管道线路工程施工及验收规范》(SY 0401-98)1.6《长输管道线路敷设流水作业施工工艺》(SY/T4062-93)1.7《长输管道阴极保护工程施工及验收规范》(SYJ4006-90)1.8《涂装前钢材表面预处理规范》(SY/T0407-97)1.9《阀门的检查与安装规范》(ST/T4102-95)1.10《钢制管道焊接及验收》(SY/T4103-1995)1.11《管道下向焊接工艺规程》(SY/T4071-93)1.12《油气管道焊接工艺评定方法》(SY/T4052-92)1.13《石油天然气钢质管道对接焊缝射线照相及质量分级(SY4056-93)1.14《埋地钢质管道外防腐层和保温层现场补口补伤施工及验收规范(SY4058-93)1.15《石油天然气管道跨越工程施工及验收规范》(SY0470-2000)1.16《石油天然气管道穿越工程施工及验收规范》(SY/4079-95)1.17《石油建设工程质量检验评定标准建筑工程》(SY4025-93)1.18《屋面工程技术规范》GB50207-941.19《建设地面工程施工及验收规范》GB50209-951.20《建筑地基基础工程施工质量验收规范》GB50202-20021.21《中国石油股份有限公司管道分公司竣工验收管理办法》第2章工程概况2.1工程内容2.1.1 工程名称:西气东输豫南郑州~驻马店天然气支线工程施工第4标段2.1.2 工程建设地点:豫南郑州~驻马店天然气支线工程施工第4标段包括西平、遂平、驻马店境内管线50Km,西平、遂平、驻马店分输站各一座,输气公司基地一座,遂平五号截断阀室及相关穿越工程,其中:二类地区管线长度14.9Km三类地区管线长度24.2Km二类地区管线长度10.9Km2.1.3主要工程量:本段线路起始里程N208李庄0Km+0.00m;终止里程N168徐楼50Km+241.39m,终点与第3标段相接。

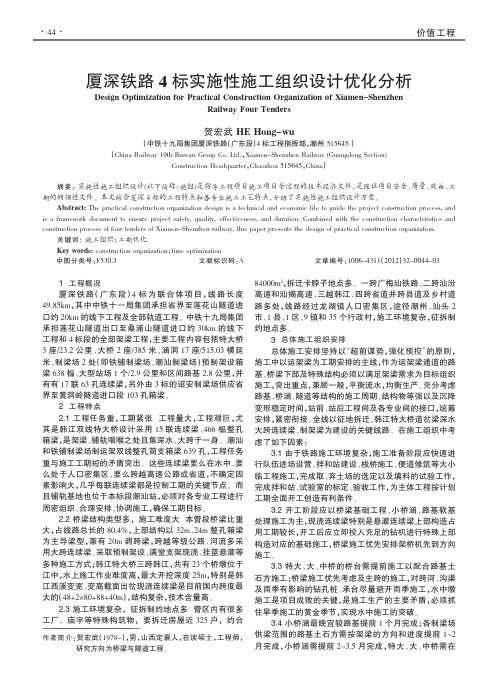

厦深铁路4标实施性施工组织设计优化

价值工程1工程概况厦深铁路(广东段)4标为联合体项目,线路长度49.85km ,其中中铁十一局集团承担省界至莲花山隧道进口约20km 的线下工程及全部轨道工程。
中铁十九局集团承担莲花山隧道出口至桑浦山隧道进口约30km 的线下工程和4标段的全部架梁工程,主要工程内容包括特大桥3座/23.2公里、大桥2座/385米、涵洞17座/515.03横延米、制梁场2处(即铁铺制梁场、潮汕制梁场)预制架设箱梁638榀、大型站场1个/2.9公里和区间路基2.8公里,并有有17联63孔连续梁,另外由3标的诏安制梁场供应省界至黄洞岭隧道进口段103孔箱梁。
2工程特点2.1工程任务重,工期紧张工程量大,工程艰巨,尤其是韩江双线特大桥设计采用15联连续梁、466榀整孔箱梁,是架梁、铺轨咽喉之处且集深水、大跨于一身。
潮汕和铁铺制梁场制运架双线整孔简支箱梁639孔,工程任务重与施工工期短的矛盾突出。
这些连续梁要么在水中、要么处于人口密集区、要么跨越高速公路或省道,不确定因素影响大,几乎每联连续梁都是控制工期的关键节点。
而且铺轨基地也位于本标段潮汕站,必须对各专业工程进行周密组织、合理安排、协调施工,确保工期目标。
2.2桥梁结构类型多,施工难度大本管段桥梁比重大,占线路总长的80.4%,上部结构以32m 、24m 整孔箱梁为主导梁型,兼有20m 调跨梁,跨越等级公路、河流多采用大跨连续梁。
采取预制架设、满堂支架现浇、挂篮悬灌等多种施工方式;韩江特大桥三跨韩江,共有23个桥墩位于江中,水上施工作业难度高,最大开挖深度25m ,特别是韩江西溪变宽、变高截面出岔现浇连续梁是目前国内跨度最大的(48+2×80+88+40m),结构复杂,技术含量高。
2.3施工环境复杂,征拆制约地点多管区内有很多工厂、庙宇等特殊构筑物,要拆迁房屋近325户,约合84000m 2,拆迁卡脖子地点多。
一跨广梅汕铁路、二跨汕汾高速和汕揭高速、三越韩江、四跨省道并跨县道及乡村道路多处,线路经过龙湖镇人口密集区,途径潮州、汕头2市、1县、1区、9镇和35个行政村,施工环境复杂,征拆制约地点多。
仁仁赤四标实施性施工组织设计

实施性施工组织设计1、编制依据、范围、原则1.1编制依据1.1.1 贵州省仁怀至望谟高速公路(仁怀至赤水段)第RCTJ-4合同段两阶段施工图设计文件;1.1.2 现场施工调查情况;1.1.3 与业主签订的施工合同、招标文件、投标书;1.1.4 公路施工、设计规范及质量验收标准;1.1.5 国家、贵州省有关安全、环境保护、水土保持的法律、规程、规则、条例;1.1.6 本企业现有施工技术力量、设备状况、管理水平及施工经验。
1.2编制范围贵州省仁怀至望谟高速公路(仁怀至赤水段)第RCTJ-4合同段(K25+350~K32+200段)范围内的迁改、路基、桥涵、隧道及环保绿化、大临工程等招标文件规定的工程。
1.3编制原则1.3.1 科学部署,统筹安排,保证重点,照顾一般。
1.3.2 合理组织平行、交叉、流水作业,力求均衡生产。
1.3.3 集中力量打歼灭战,突破重点、难点工程。
1.3.4 提高机械化施工程度,采用先进施工方法和工艺。
1.3.5 强化组织指挥,加强管理,保工期、保质量、保安全。
1.3.6 优化资源配置,实行动态管理。
1.3.7 精打细算,降低工程成本。
1.3.8 永临结合,节约用地。
1.3.9 文明施工,保护环境。
2、工程概述2.1工程简介贵州省赤水至望谟高速公路(仁怀至赤水段),是《贵州省高速公路网规划》“6横7纵8联”中的第5纵赤水至望谟的主要组成部分。
起点位于仁怀市西南的罗旺田,顺接白蜡坎至仁怀高速,途径仁怀市、大坝镇、火石岗乡、二郎乡、桑木镇、马临乡、土城镇、元厚镇、胡市镇、望隆镇,讫于赤水市赤水河大桥,接赤水至泸州高速。
本合同段为RCTJ-4合同段,起点接RCTJ-3合同段终点K25+350(ZK25+350),为高低路基,之后路线以高低路基沿兴隆湾村上方的陡坡设线,然后设冷水沟大桥、大坪大桥、打铁沟大桥,跨X388公路,在倒坐窝设大坝互通立交,设大坝大桥跨X388公路,然后路线顺地形设线至黄厂坝再跨X388公路,设大坝隧道穿山至本合同段终点K32+200(ZK32+200),线路全长6.851公里。
哈尔乌素露天矿矿建剥离工程第四标段施工组织设计.doc

哈尔乌素露天矿矿建剥离工程第四标段施工组织设计第一章编制依据及说明1.编制依据(1)哈尔乌素露天煤矿矿建剥离工程招标文件(SHIL06004);(2)基建期外包工程采、运、排工程位置平面图(S4036-11191G-1);(3)工程施工中须遵守的有关规程、规范土石方与爆破工程施工及验收规范(GBJ201-89)露天煤矿工程施工及验收规范(GB50175-93)爆破安全规程(GB6722-2003)建筑机械使用安全技术规程(JGJ33-2001)施工现场临时用电安全技术规范(GBJ46-88)建设工程质量管理条例建设工程安全生产管理条例建设工程施工现场管理规定中华人民共和国安全生产法中华人民共和国民用爆炸物品管理条例中华人民共和国劳动法中华人民共和国消防法等(4)现场勘查和调查获得的资料(5)本公司所具备的技术管理水平、施工能力、设备设施及类似工程施工经验。
2.编制原则2.1安全第一的原则施工组织设计的编制始终按照技术可靠、措施得当、确保安全的原则确定施工方案,特别是关键过程的施工安全,在安全措施落实到位,确保万无一失的前提下组织施工。
2.2优质高效的原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确的质量目标,积极推广、使用新技术、新材料,确保创优规划和质量目标的实现。
施工中强化标准化管理,控制成本,降低工程造价。
2.3 方案优化的原则科学组织,合理安排。
优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对不同岩性的山体的爆破开挖、不良地质条件的爆破处理、回填质量控制等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。
2.4确保工期的原则根据建设单位对工期的要求,编制科学的、合理的、周密的施工方案,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足建设单位要求。
2.5科学配置的原则根据本工程的工程量及各项管理目标的要求,在施工组织中实行科学配置,选派有丰富施工经验的管理人员和专业化施工队伍,投入高效先进、状态良好的施工设备,备好常用配件材料,保证流动资金的周转使用,做到专款专用,确保人、财、物、设备的科学合理配置。
一四标段防水工程施工方案
金科财富中心一、四标段防水施工方案编制人:审核人:审批人:重庆建工住宅建设有限公司金科财富中心一、四标段工程项目部年月日目录第一章编制依据 (4)一、施工图纸及施工组织设计 (4)二、标准、规范、规程等 (4)第二章工程概况 (4)第三章防水工程施工组织机构 (6)第四章 SBS卷材防水施工 (9)第一节施工准备 (9)一、材料要求 (9)二、作业条件 (9)第二节施工技术要求 (10)一、采用热熔法铺贴卷材,应符合下列规定: (10)第三节成品保护 (11)第四节工程质量验收 (12)一、卷材防水层检验数量和验收标准 (12)二、卷材防水层验收的组织和内容 (12)第五章 JS涂膜防水施工 (12)第一节材料准备 (13)一、做法要求 (13)二、JS防水涂料主要特点 (13)三、主要工具 (13)四、作业条件 (13)第二节细部特点及做法 (14)一、防水中的特点 (14)二、卫生间要求 (14)三、操作要点和技术要求 (14)四、防水层的验收和保护措施 (16)第六章安全注意事项 (16)第七章成本节约措施 (17)第一章编制依据一、施工图纸及施工组织设计1、重庆开县金科开州财富中心工程施工图纸2、金科开州财富中心一、四标段施工组织设计二、标准、规范、规程等1、《屋面工程技术规范》(GB50345-2012)2、《屋面工程质量验收规范》(GB50207-2012)3、《建筑节能工程施工质量验收规范》(GB50411-2014)4、《金科集团防治工程质量通病构造设计技术标准》5、《坡屋面建筑构造》09J202-16、《地下工程防水技术规范》GB50108—20087、《地下防水工程质量验收规范》GB50208—20128、《建筑工程施工质量验收统一标准》GB 50300-20139、《住宅装饰装修工程施工规范》GB 50327-200110、《弹性体改性沥青防水卷材》GB18242—200811、金科集团建筑工程构造设计标准图集。
工程分4个标段施工方案
工程分4个标段施工方案一、前言工程项目为某城市新建一条城市快速路,总长10公里,总投资额为10亿元。
由于工程规模较大,施工难度较大,为了确保工程顺利进行,提前做好各个标段的施工方案十分重要。
本文将围绕工程分为四个标段,分别为路基与路面工程、桥梁工程、排水与照明工程、交通设施与绿化工程,分别编制施工方案,并提出相应的施工措施。
二、路基与路面工程施工方案1.施工内容路基与路面工程主要包括路基开挖、路基加固、路面铺设等工作。
2.施工措施路基开挖阶段,应先测量现场地质情况,合理安排开挖顺序,配备足够的挖掘机械,确保开挖的质量和进度。
路基加固阶段,采用砾石、碎石等材料进行填充和夯实,确定合适的填充高度和夯实压力,确保路基稳定。
路面铺设阶段,应采用沥青混凝土进行路面施工,确保厚度均匀、密实。
三、桥梁工程施工方案1.施工内容桥梁工程主要包括桥墩、桥面、栏杆等的建设。
2.施工措施桥墩建设阶段,应根据设计要求确定桩基的钻孔深度和直径,合理安排施工工序和流程,确保桩基质量。
桥面建设阶段,应选用高强度混凝土和预应力钢筋,确保桥面承载能力和稳定性。
栏杆建设阶段,应根据设计要求选择合适的均匀配筋、混凝土配合比和养护措施,确保栏杆的安全性和美观性。
四、排水与照明工程施工方案1.施工内容排水与照明工程主要包括雨水排放系统、路灯等的安装。
2.施工措施雨水排放系统安装阶段,应根据设计要求选择合适的雨水管材料和排水斜度,确保排水效果良好。
路灯安装阶段,应合理安排施工顺序和流程,确保安装质量和效果。
五、交通设施与绿化工程施工方案1.施工内容交通设施与绿化工程主要包括交通标线、标牌、植被绿化等。
2.施工措施交通标线施工阶段,应选用耐磨耐腐蚀的施工材料,并确保施工质量。
标牌的安装阶段,应根据设计要求选择合适的标识材料和安装位置。
植被绿化阶段,应选择适合当地气候和土壤条件的植物,合理设计植被布局和绿化形式。
六、总结通过上述四个标段的施工方案编制,可以有效指导各个标段的施工实施,确保工程按时按质完成。
施工组织设计摘要-毕业设计
南昌工程学院本科毕业设计摘要南昌至德昌高速公路D4标段工程是国家重点公路江西公路的重要组成部分,该施工组织设计是指针对本公路工程项目,在开工前针对工程本身特点和工地具体情况,按照工程的要求,对所需的施工劳动力、施工材料、施工机具和施工临时设施,经过科学计算、精心对比及合理的安排后编制出的一套在时间和空间上进行合理施工的战略部署文件。
主要内容包括编制依据,编制原则,工程概况,施工准备工作总计划,施工总进度计划、资源配置计划,主要工程施工方法、施工工艺以及各种保证措施等主要内容,编制出针对性的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度工期和质量要求,编制出切实可行的施工方案,以指导施工并顺利地完成本工程项目的建设,控制工程成本,创建优质工程。
关键词:施工组织设计总进度计划工程特点施工方案AbstractAbstractThe D4 project of Nanchang to Dexing highway is a key national highway Jiangxi an important part of highway. the construction organization design mean to aim at engineering item in this highway and aim at an engineering characteristics and workplace concrete circumstance before starting work, according to the request of engineering, to the construction labor force needed, start construction material, start construction temporary facilities of machine tool and construction, after science calculation and with meticulous care contrast and reasonable of arrangement after draw up a set of strategic deployment document that carries on a reasonable construction on time and spaceof .The main contents includes to draw up basis, draw up a principle, engineering general situation, start construction to prepare to work to totally row, start construction total progress plan and resources allocation plan, the main engineering starts construction method, start construction main contentses, such as craft and various assurance measure...etc., draw up to aim at a sexual construction organization design, the characteristics of each cent parts of item engineerings, structure characteristic, start construction the difficult easy degree work expect to request and draw up a practical viable construction project with quality, with instruction construction combine successfully completion originally the construction of the engineering item, control engineering cost, establish high-quality engineering.Keyword:The construction organization designs;total progress plan ;engineering the characteristicsstart;construction project。
某地方铁路施工组织设计方案4标
施工组织设计方案一、工程概况1、沿线地形、地质、水文、地震、气象等情况1.1沿线地形情况本线起点自平(顶山)禹(州)铁路的范庄站,终点至漯(河)舞(阳)铁路辛安站。
线路先后经过许昌市的襄县、平顶山市的叶县、漯河市的舞阳县。
沿线所过之处均为平原地区,地势平坦。
线路先后跨越G311国道、孟宝铁路、许平南高速公路、湛河、沙河、澧河、漯平高速公路等交通要道或河流。
1.2沿线工程地质、水文地质情况铁路沿线地处淮河流域沙河、澧河一级阶地,地下水主要类型为松散堆积层孔隙水。
为第四系全新统上部黏土、粉质黏土、粉土级粉吸砂互层,厚10~25米,地下水受河水补给,局部承压性。
地下水随季节变化,一般距地表0.7~3.0米之间。
其下,由本次钻探揭露,为粉砂~砾砂层,埋深10~39米,厚5~10米。
该层水量较大,为承压性,地下水位一般距地表2.4~2.6米。
铁路沿线地下水一般有溶出型弱侵蚀。
1.3沿线地震基本烈度根据《中国地震动参数区划图》(GB18306-2001),线路穿越地区地震动峰值加速度为0.05g,动反应谱特征周期为0.35s,沿线地震基本烈度为Ⅵ度。
1.4沿线水文、气象情况本线先后跨越湛河、沙河、小泥河、灰河、泥河、澧河等河流。
其中湛河汇入北汝河,小泥河、灰河、泥河、澧河汇入沙河。
沿线地表水系均属淮河水系,河系水流主要为降雨补给,季节性变化较大,雨季(6、7、8、9月份)水量充足,河水暴涨,形成洪水;旱季时少水或断流。
河道一般低于地下水位,所以大多都是排泄地下水,只有洪峰期对地下水有暂时的补给。
沿线气候处于暖温带南部边缘,属于温暖性季风气候区。
一年之中,冷暖分明,夏季炎热多雨,冬季寒冷干燥,具有四季分明的气候特征。
该地区年平均气温为14.6℃,年最高气温极限值42.2℃,年最低气温极限值为-15.9℃;7月份最热,累年平均气温为27.5℃;1月份最冷,累年平均气温为0.5℃。
全年降雨量平均为749.2~845.2毫米,年降雨量集中在七、八月份,由于降雨量分配量不均,形成了春旱秋涝、涝后又旱的旱涝交替的特点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计目录第一章综合说明 (2)第二章劳动力计划 (5)第三章施工进度计划 (6)第四章施工进度施工工期保证措施 (7)第五章产品的型材、锁具、配件的选材 (9)第六章产品制造、安装、调试的主要技术方案 (12)第七章质量保证措施 (20)第八章采用新技术、新工艺、专利技术 (30)第九章施工防止扰民保护措施 (35)第十章施工安全保证措施 (36)第十一章工程校验后的服务措施 (43)第十二章拟投入本项目施工机械配置一览表 (47)第十三章施工现场平面布置 (48)第一章综合说明本工程的施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制的。
根据本工程的特点,功能要求,以“科学、经济、优质、高效”为编制原则。
力求本方案切合实际,可操作性强,能指导施工。
第一节关于工程工期为确保河西区既有居住建筑节能改造门窗工程4标段项目在2009年10月30日竣工。
我公司在中标后,将根据工程的具体特点委派经验丰富的项目经理组成一个精干的项目经理部,有条不紊的组织施工。
根据总工期的要求合理安排施工进度计划,以确保竣工为目标,组织好劳动力、材料、机械设备,协调好各方关系,按期优质的完成该任务。
第二节工程质量管理本公司一旦中标,针对该工程将严格按照国际标准要求施工,使该工程在质量管理和质量水平都上一台阶,确保工程质量目标:达到国家验收规范合格标准。
第三节施工现场管理施工现场要采取科学的管理方法,以便于材料供应及业主、施工人员的进出。
采取切实有效的文明施工措施降低施工污染及噪音,将扰民因素降到最低点,并加强现场安全管理,杜绝发生各种安全事故以及质量事故,做好现场安全防护,充分体现业主及我公司的形象。
第四节编制依据1、《中华人民共和国建筑法》,《建筑装饰行业标准》以及其他有关法律规定。
2、国家现行的建筑装饰工程施工及验收规范,天津市现行有关规定。
3、施工招标文件及设计图纸。
4、本公司的质量体系文件。
5、国标及现行标准规范及手册:《天津市建筑节能门窗技术标准》《塑料门窗技术规程》《建筑结构荷载规范》《塑料门窗技术规程》《钢化玻璃》《中空玻璃》标准《硅酮建筑密封胶》《建筑外窗抗风压性能分级及检测方法》《建筑外窗气密性能分级及检测方法》《建筑外窗水密性能分级及检测方法》《建筑外窗保温性能分级及检测方法》《建筑外窗空气隔声性能分级及检测方法》《建筑节能工程质量验收规范》(GB50411-2007)《建筑机械使用安全技术规范》(JGJ33-2001)《建筑防火规范》(GBJ16)《建筑工程项目管理规范》(BG/T50326-2001)《建筑工程施工现场供用电安全规范》(GB50194-93)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑施工安全检查标准》(JGJ59-1999)《建筑分项工程施工工艺标准》《现行建筑施工规范大全》《装饰工程施工手册》第五节工程目标1、质量目标严格执行国家颁布的建筑工程施工验收规范。
确保工程质量:达到国家验收规合格标准。
2、工期目标我们在本项目工程中合理安排工序插入,做到均衡生产,紧而不乱。
本工程施工4标段按要求2009年8月31日开工,至2009年10月30日工程竣工。
3、安全目标确保无工伤事故;轻伤频率控制在3‰以内。
单位:人投标单位应按所列格式提交分包人在内的劳动力计划表。
本计划表应以每班八小时工作制为基础。
第四章施工进度施工工期保证措施本工程计划工期为:2009年8月31日至2009年10月30日。
工期紧故而要做好施工进度安排。
2.1 项目部设生产计划专人负责制定施工计划并负责检查、协调、控制。
计划负责人精通项目施工的全过程,有协调、组织才能。
积极定期地与业主单位、设计单位、监理单位、交通部门、水电供应部门、政府监督部门和其它有关单位交流看法,改正不足,保证工程施工和谐的外部环境。
2.2 按照总体工期的要求,督促各施工班组制定分部工程的进度计划,并审定,要求其进度计划必须控制在总体进度计划之内,与总体计划相衔接,审定后向各班组下达。
2.3 进度计划层层控制,专人把关,根据总体计划,制定月计划,根据月计划制定周计划,总计划是控制计划,月计划是保证计划,周计划是作业计划,计划负责人是项目部技术负责人,周计划责任人是班组长,工人保证日完成的工作量。
2.4 建立施工例会制度,各班组每天向项目部递交报告,项目部通过周会和每月底协调会检查周计划和月计划的完成情况,通过日报告来检查日施工生产情况,并随时举行协调会,解决各专业间和各班组间工序搭接,安排合理的穿插、交叉作业。
2.5 对于交叉作业多的区域,做分区域施工计划,在控制上,根据总进度计划提出此部位、区域的控制计划,然后由计划负责人召集相关施工单位详细列出必须的工序,每个班组何时进场,需施工多少天,后续工序如何插入,如何办理移交手续,全部一一列出,最后形成一个独立分区计划,下发各班组,使各班组任务明确且相互监督,保证施工按进度计划进行。
2.6 提前做好准备工作,每项工作或区域施工开始前,由项目经理召集相关职能部门和班组召开碰头会,解决技术接口、工序交接、物资准备、机构调配、其它作业条件等一系列问题,不打无准备之仗,使工程顺利进行。
2.7 现场技术施工人员要充分了解设计文件,与设计部门紧密联系,及时解决设计文件出现的各项技术问题,保证设计文件的正确和施工的连续性。
2.8 在施工中,抓住关键工序的施工,制定关键工序施工计划,组织班组加班加点,实行两班倒工作制施工,提前为下道工序创造工作面。
第五章产品的型材、锁具、配件的选材1.在材料选用方面本工程上使用的各种材料,我们严格按照招标文件要求,具体采用最后还与甲方共同协商确定。
在供应部门具体购料时,公司有关技术部门要对材料的材质及性能详细的检查,质监部对材料质量和尺寸按检验标准进行检验,合格后方可入厂,投入生产。
我们还将出具各种材料生产厂家的产品合格证及质量保证书,关键性的材料,如:密封胶、型材等,除出具述证明外,还附有使用年限。
2.在产品加工方面公司拥有先进的专业铝、塑门窗加工设备,经专门技术培训并获得一定等级证书的技术工人,在每道工序严格按操作规程执行,质检员严格按抽检方案检查,具体做法如下:严格按设计施工图纸进行生产加工;所有的材料零部件必须符合现行有关标准的规定;加工现场使用的各类量具,工具定期检查;各构件的加工精度允许偏差按行业标准的高精度执行;加工完毕的构件,按其5%抽样检查,且每种不少于5件,当其中一件不合格时,加倍抽查,复检合格方可验收;成品、半成品出厂时,附有质量检验证书及检验人员的签字。
3.在包装运输方面因为所有材料是用来做装饰用的,所以本公司对出厂的所有成品、半成品都用进口的保护胶带来保护材料的表面,以免在运输、安装时损伤材料表面,然后用纤维带包装成捆运到现场。
材料运到现场后,进行特殊保护与周围的施工人员进行密切的配合。
所有材料都由本公司的车队运往现场。
所有材料运到现场,都放在通风避雨的地方。
4.在安装方面人员选择:安装人员的素质、技术水平是决定工程质量的一个不可忽视的重要因素。
我公司的安装人员都是经过专业技术培训的技术工人,公司承做的大量工程锻炼培养了一批技术水准高、操作技能强的专业施工队伍,积累了丰富的施工经验。
对本工程,公司挑选最优秀的人员并配备先进的安装工艺装备。
进现场的培训:·由有关领导讲解本工程的重要性,使安装人员对此有足够的认识;·由技术人员讲解相关的标准规范和安全准则;·所有技术向施工人员交底。
现场施工管理:根据现场施工中出现的实际问题,每周由项目经理组织召开一次工作总结会议,内容如下:·施工方案,施工计划执行情况的总结;·安全,质量,技术标准执行情况的总结;·本周工作的总结,奖优罚劣;·下周的工作安排。
第六章产品制造、安装、调试的主要技术方案本工程门窗安装前先做好入户测量工作,在各楼内贴公告,提前通知居民家中留人,确保测量工作的顺利进行,同时委派专业测量人员同厂家入户测量,安楼号列门窗明细表,字迹工整,数据准确,每班测量人员分2人一组,一人测量,另一个进行复测量,保证门窗尺寸的准确性。
为保门窗的及时加工与安装,测验量部分门窗尺寸复核无误,先进行加工,随及进行其它门窗口的测量。
一、劳动力准备1、做好劳动力培训及技术咨询工作,对所有进场的施工人员进行施工管理教育,所有特殊工种人员必须持证上岗。
2、根据施工进度,合理安排各分项施工人员的进出场,优化组合施工人员,避免施工现场出现人员闲置、窝工或少工、断工现象,使整个施工有序有节交叉进行。
二、材料准备1、由于本工程的材料部分尚未确定品牌规格和型号,因此供应部提前派人到市场进行选材,对材料进行考察摸底,再统一汇总报建设单位及监理工程师选样确认。
然后再对主要材料提前进行预定准备。
2、项目部编制“材料计划”,供应部按计划将材料提前采购进场,加工订货要与厂家签订经济技术合同,按照质量标准,供货时间等条款严格要求,提前对供应厂家进行考察。
各项主要材料应从公司“合格供应商”处购买。
工程所有材料必须有合格证、准用证、复试报告等资料,进场时必须进行严格的进场检验,需全部达到质量要求。
不合格材料不得进场。
3、材料进场后应及时与甲方取得联系,填写相应的报验表,并附材料样品,向甲方或甲方指定的监理公司申报。
待甲方或甲方指定的监理公司对材料进行验收合格后方可大面积使用。
4、原材料、半成品、成品的搬运(1)采购员办理物资的提运时,必须验质、验数;托运物资时,要向承运人(单位)交质、交数;做到交接有据,手续清楚。
(2)提运、托运物料,采购员应按性能、批量、材质,结合需要时间,合理优选运输工具,协同各方指导搬运装卸,采取防护措施。
5、保管和贮存(1)保管员要对进场的原材料、半、成品分区存放到指定的适合贮存环境中。
(2)对于经检验合格的进场材料物资,保管员将安排适合的场地予以储存。
(3)不同种类和规格的材料物资要分区存放。
(4)材料保管员要定期检查材料储存的状况,如果有损失、受潮、变形、变质等情况发生,要及时上报和处理。
三、材料质量保证措施1、采购物资的控制要严格按设计要求选定材料样板进行采购,在合格供应商中选购,加强进场时的检验,保证主要材料的质量合格。
材料进场前对所有的施工材料做到到厂家现场验收,材料到现场再验收,合格后再入库。
2、施工过程中质量检验包括对施工材料、半成品、外协件由项目经理部按材料检验的规定组织检验,属业主提供的物资,也要按规定进行检验和控制。
3、每道工序施工完成后,填写质量自检记录,由专职质量员检查合格后,予以放行方可进行下道工序的施工。
4、施工过程中要加强对隐蔽工程验收的自检自查,在验收合格的基础上,填写隐蔽工程验收记录,待报监理工程师确认合格后才能进行下道工序的施工。
