土桥水库技术标
农田水利项目技术标

农田水利项目技术标一、工程概述本次农田水利项目旨在改善和优化特定区域的农田灌溉和排水条件,提高农田的水资源利用效率,保障农作物的生长和丰收。
项目涵盖了灌溉渠道的修建与改造、排水系统的优化、水源工程的建设等多个方面。
二、施工准备(一)技术准备在项目施工前,我们将组织专业技术人员深入现场进行勘察,收集相关数据和资料。
仔细研究施工图纸和技术规范,制定详细的施工方案和技术措施。
同时,对施工人员进行技术交底,确保他们熟悉施工流程和技术要求。
(二)物资准备根据工程需要,提前采购和储备所需的各类材料和构配件,如水泥、钢材、管材等。
对材料的质量进行严格把关,确保符合国家标准和设计要求。
准备好施工所需的机械设备,如挖掘机、装载机、搅拌机等,并进行调试和维护,确保其性能良好。
(三)现场准备清理施工现场的障碍物,平整场地,修筑临时道路和施工便道,确保施工车辆和人员通行顺畅。
搭建临时办公和生活设施,为施工人员提供良好的工作和生活环境。
三、灌溉渠道工程施工技术(一)渠道测量放线根据设计图纸,利用全站仪等测量仪器进行渠道的测量放线,确定渠道的中心线和边线位置,并设置控制桩和标志。
(二)渠道土方开挖采用挖掘机进行渠道土方开挖,按照设计要求控制开挖深度和坡度。
开挖出的土方堆放在渠道两侧,以备后续回填使用。
在开挖过程中,要注意保护周边的农田和建筑物,避免造成不必要的损害。
(三)渠道衬砌施工渠道衬砌采用混凝土或预制板衬砌。
混凝土衬砌时,先在渠道底部铺设一层碎石垫层,然后浇筑混凝土,采用平板振捣器振捣密实。
预制板衬砌时,将预制板按照设计要求铺设在渠道内,并用水泥砂浆勾缝。
(四)渠道附属设施施工在渠道上设置节制闸、分水闸、涵洞等附属设施。
附属设施的施工要严格按照设计要求进行,确保其结构牢固、运行灵活。
四、排水系统工程施工技术(一)排水管道铺设根据设计要求,选择合适的排水管材,如波纹管、混凝土管等。
采用挖掘机开挖管沟,铺设排水管道,并进行接口处理。
水库除险加固工程投标文件(技术标)_secret

第 3页
xx 县 xx 水库除险加固工程
投标技术文件
比例坡度干砌块石恢复护坡,坝体内采用碾压堆石填筑。恢复的干砌块石 及填筑体共8000m3,是本工程除险加固回填量最大的任务,但该回填工程存 在两大难点:一是业主及招标单位领队现场踏勘时,明确表示在进入工程 十余公里的沿线附近没有合格适用的块石取料场,即块石取料场及运距不 定;二是坝下游面及两坝肩不通公路,本投标人根据现场条件分析,可修 临时道路到坝下,但不能到坝肩各高程上,从坝下上料最多不超过838.000 米高程,人工就很困难了。若装设塔吊,但因计划投资的控制,成本就会 大大增高,施工企业亏损不起。拟从现己存在过大坝右岸的村寨交通道路 延伸施工便道到右坝肩,将块石直接从16m左右的高度将块石倒下,一是现 坝项的砌石防渗体顶不超过1m宽,二是块石倒下后己基本扎碎。总之,坝 体碾压堆石体如何解决进料问题是本标段工程施工的难点之一。 1.5解决重点、难点办法
m3
第 1页
投标技术文件
工程量
1314
620 1100 350 575 50 230 216 16 200 140 15.5
4980 2060 5371 695 15000 9600 750
农田水利项目技术标

农田水利项目技术标一:项目概述1.1 项目背景本农田水利项目旨在改善农村地区的灌溉条件,提高粮食产量和农民收入。
该项目将对现有的灌溉设施进行升级改造,并引进先进技术,以实现节水、智能化管理等目标。
1.2 项目目标- 提供可靠稳定的灌溉服务,确保作物正常生长;- 减少用水量并提高用水效率;- 引入自动化控制系统,降低人工成本;- 改善土壤质量及环境状况。
二:设计方案2.1 灌溉设备选择与布局根据具体情况,在不同地块选取合适类型的滴灌管道或者喷头进行安装,并设置相应数量和间距。
同时考虑到泥沙淤积问题,在关键位置增加过滤器来防止堵塞。
2.2 自动化控制系统设计采用传感器监测土壤湿度和气象数据,并通过中央处理单元(CPU)分析这些信息来调整灌溉时间和强度。
此外还可以添加远程遥控功能便于操作员随时了解当前状态并做出相应调整。
2.3 水源供应与储存选择合适的水源,如地下水、河流或者蓄水池,并设计相应的输送管道和泵站。
同时,在需要时增加一定容量的储备库来保证灌溉系统正常运行。
三:施工方案3.1 施工准备进行现场勘测并制定详细图纸及技术规范;采购所需材料设备;组建专业施工团队等。
3.2 设计实施按照项目要求安装滴灌管道/喷头以及相关控制设备,并确保其牢固可靠。
根据土壤情况调整布局和深度,避免漏洞出现问题。
四:质量管理4.1 质检标准与程序明确各项指标要求(如渗漏率),并在不同阶段设置严格把关点进行监督检查,记录测试结果以便后期分析改进。
4.2 人员培训与考核体系搭建:对参与该项目的操作人员开展必要培训课程,并通过考试评估他们是否具有足够能力完成任务。
五:风险管理5.1 隐患排查预警机制:每周对设备进行巡检,及时发现并处理潜在问题。
建立紧急预案以应对突发情况。
5.2 安全防护:为施工人员提供必要的安全装备,并设置警示标识和隔离措施来保证他们的生命财产安全。
六:项目进度与成本管理6.1 详细制定项目计划根据各项任务确定时间节点,并合理分配资源确保按期完成。
f羊麻坑水库险加固工程技术标-130页精选文档

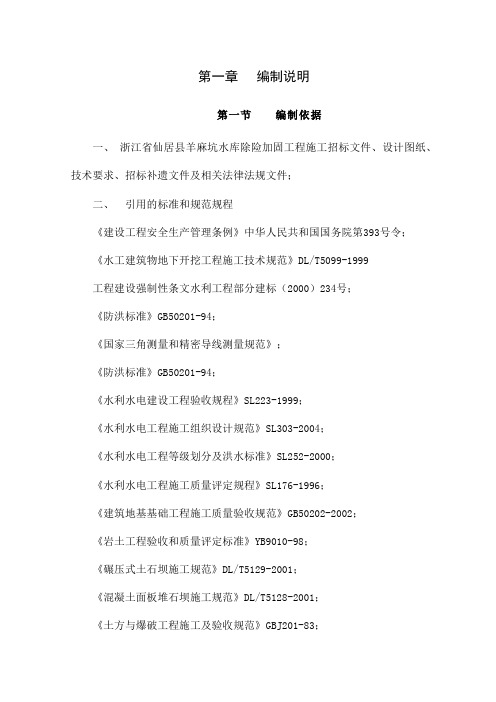

第一章编制说明第一节编制依据一、浙江省仙居县羊麻坑水库除险加固工程施工招标文件、设计图纸、技术要求、招标补遗文件及相关法律法规文件;二、引用的标准和规范规程《建设工程安全生产管理条例》中华人民共和国国务院第393号令;《水工建筑物地下开挖工程施工技术规范》DL/T5099-1999工程建设强制性条文水利工程部分建标(2000)234号;《防洪标准》GB50201-94;《国家三角测量和精密导线测量规范》;《防洪标准》GB50201-94;《水利水电建设工程验收规程》SL223-1999;《水利水电工程施工组织设计规范》SL303-2004;《水利水电工程等级划分及洪水标准》SL252-2000;《水利水电工程施工质量评定规程》SL176-1996;《建筑地基基础工程施工质量验收规范》GB50202-2002;《岩土工程验收和质量评定标准》YB9010-98;《碾压式土石坝施工规范》DL/T5129-2001;《混凝土面板堆石坝施工规范》DL/T5128-2001;《土方与爆破工程施工及验收规范》GBJ201-83;《爆破安全规程》GB6722-86;《水工建筑物岩石基础开挖工程施工技术规范》SL47-94;《锚杆喷射混凝土支护技术规范》GB50086-2001;《混凝土结构工程施工质量验收规范》GB50204-2002;《混凝土质量控制标准》GB50164-92;《热扎钢筋》GB1499-84;《硅酸盐水泥、普通硅酸盐水泥》GB175-92;《预制混凝土构件质量检验评定标准》GBJ321-90;《混凝土拌和用水标准》JGJ63-89;《钢筋焊接及验收规范》JGJ18-96;《砌体工程施工质量验收规范》GB50203-2002;《浆砌石坝施工技术规定》(试行)SD120-84;《水利水电工程施工质量评定规程》SL176-1996;《浆砌石坝施工技术规定》(试行)SD120-84;《土工试验规程》SL237-1999;《土工合成材料应用技术规范》 GB50290-98;《土工合成材料测试规程》SL/T235-1999;《水利水电工程土工合成材料应用技术规范》SL/T225-98《起重设备安装工程施工及验收规范》GB50278-98;《电气装置安装工程起重机电气装置施工及验收规范》GB50256-96;《钢焊缝手工超声波探伤结果分析》GB11345-89;《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88;《钢熔化焊接接头射照相和质量分级》GB3323-87;《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-91;《水工金属结构防腐蚀规范》SL105-95;《水利水电工程启闭机制造、安装及验收规范》DL/T5019-94;《水利水电工程钢闸门制造安装及验收规范》DL/T5018-94;本工程各专项施工技术涉及的其它标准和规程规范。
某水利枢纽工程技术标

1 综合说明1.1 工程概况1.1.1 地理位置某某位于某某省某某县xx镇xx乡xx村,所在河流为乌江一级支流清水河的支流毛栗河,坝址以上控制流域面积4.8km2,多年平均来水量264万m3。
水库坝址距某某县城30km,毛栗乡至高龙公路直抵水库,交通较为方便。
1.1.2 工程枢纽现状某某枢纽主要建筑物包括大坝、溢洪道、放水涵洞及灌溉渠道。
大坝坝型为黄色粘土夹少量碎石均质土坝,坝体分两期(1963年填筑部分为一期、1979年填筑部分为二期)筑成,坝顶高程960m,坝顶轴线长85m,坝顶宽4~5m,最大坝高15m。
上游坝坡1:2,下游坝面在953.6m高程设一级宽约21m的马道,马道以上坝坡为1:1.76,以下坝坡为1:2,下游坝脚未设排水设施。
溢洪道位于右岸,为岸边开敞式正槽溢洪道,溢流堰型为宽顶堰,堰顶高程959m,溢流前缘净宽8.5m。
泄槽段总长约100m,平面上分两段,第一段长约60m,第二段长约40m,与第一段成90°夹角折向下游坝脚。
放水涵洞位于左坝段,总长76.5m,断面型式为城门洞型,过水断面0.4×0.8m。
进口设Φ300mm双向转动闸门,取水高程950m。
某某灌区分别由左右两条干渠控制。
干渠总长2.5km,总灌溉面积518亩,其中左干渠长1.3km,灌溉面积383亩,右干渠长1.2km,灌溉面积135亩。
右干渠渠首段建在大坝下游坡面上,未作防渗处理,渗漏较为严重。
1.1.3 工程任务及规模本工程是一项以灌溉为主的水利工程,灌区范围包括毛栗乡水口、红旗两个村。
某某最初的设计指标为:总库容39.6万m3,有效库容37.9万m3,设计灌溉面积1634亩(其中田653亩、土981亩)。
水库枢纽主要包括大坝、溢洪道、放水涵管及灌溉渠道等建筑物。
大坝坝型为均质土坝,最大坝高20m,坝顶长143m。
经过本次复核,某某工程规模未达到原设计规模,本次设计按现已建成的坝高和溢洪道结构和不增大现有工程规模基础上确定除险加固工程的设计规模。
水库除险加固工程施工组织设计技术标

第一章:工程概况一、工程概况本次除险加固重点解决坝身防渗、废堵老涵渗漏严重及大坝外坡稳定的问题,并对坝外坡排水棱体进行加固。
对坝体防渗采用塑性砼防渗墙,砼防渗墙利用薄壁抓斗成墙、废堵老涵漏水采用全管废堵、溢洪道拓宽、衬护、灌溉涵洞衬护,以及上坝公路等。
二、水文气象条件本工程属亚热带湿润季风区、气候温和、雨量充沛。
日照充足、四季分明。
根据气象站实测资料统计:多年平均气温17.5C。
极端最高气温40.5C。
,极端最低气温—9.1C,多年平均温度77.5%、多年平均蒸发量1513.5mm、多年平均日照每小时1890.4小时、多年平均降雨日162天、平均风速1.91m/s,瞬时最大风速18m/s。
多年平均无霜期252天、多年平均降水量1750.2mm。
三、对外交通条件XX水库距毛村镇政府6.5km,距城30km。
现有公路可直达坝址施工区。
工地材料可通过公路运输到工地。
本工程对外交通和通讯十分方便。
第二章:施工组织设计编制原则一、根据XX水库除险加固工程招标文件拟定。
二、根据水利部颁发的《土坝工程施工规范》和《土坝工程验收标准》拟定。
三、根据本公司职工的技术素质,施工机械以及本工程现实际情况拟定。
第三章:施工组织总体规划一、施工组织机构如我公司中标,我公司将对该工程实行项目经理负责制的施工管理模式,由公司派出精干人员组成项目经理部。
项目经理部设项目经理1人,项目副经理1人,技术总负责1人。
下设工程技术科、质安科、材料供应科、办公及财务科。
成立三个施工队,一个测量队和试验室。
具体施工组织机构见施工组织机构框图。
二、施工总布置㈠、施工总布置原则。
⒈所有施工布置尽可能在业主指定区域布置。
且原则上靠近大坝附近布置。
这样便于施工,提高工效,方便生活。
⒉所有施工临时设施应严格遵循有关规范的要求,同时要科学性,同实用性、灵活性相结合。
⒊由于本工程施工项目少、工期短、生活和施工管理用房尽可能就近租用民房,这样可减少工程成本,提高工程效益。
水利工程技术标样本
施工组织设计**水利工程通用模板二〇一二年三月二五日一编制根据和总体目的1.编制根据和总体目的1.1施组编制原则根据(1)《水利水电工程施工组织设计规范》SDJ338-89。
(2)水利水电出版社出版《水利水电工程施工组织设计手册》等。
(3)我司以往承建类似工程经验和既有有利条件。
(4)制定施工方案,坚持即先进又经济合理原则。
(5)1.2本工程执行技术原则及规范:(1)《防洪原则》GB50201-94(2)《水利水电工程级别划分及洪水原则》SL252-(3)《水利水电建设工程验收规程》SL223-1999(4)《水利水电工程混泥土防渗墙施工技术规范》SL147-96(5)《水利水电工程施工组织设计规范》SDJ338-89(6)《水工混泥土施工规范》SDJ207-82(7)《土方与爆破工程施工及验收规范》GBJ201-83(8)《碾压式土石坝施工技术规范》SDJ213-83(9)《土工实验规程》SD128-87(10)《混泥土构造工程施工质量验收规范》GB5024-(11)《混泥土质量控制原则》GB50164-92(12)《硅酸盐水泥、普通硅酸盐水泥》GB175-87(13)《混泥土强度检查评估原则》GBJ107-87(14)《混泥土拌和用水原则》JGJ163-89(15)《钢筋焊接及验收规程》JGJ18-96(16)《水工混泥土外加剂技术规程》DL/T5100-1999(17)《水工混泥土实验规程》SD105(18)《砌体工程施工质量验收规程》GB50203-(19)《浆砌石坝施工技术规定》SD120-84(20)《爆破安全规程》GB6722-86(21)《水工建筑物岩石基本开挖工程施工技术规范》SL47-94(22)《钢焊缝手工超声波探伤办法和探伤成果分析》GB11345-89(23)《途装前钢材表面锈蚀级别和锈级别》GB8923-88(25)《钢构造高强度螺栓连接设计、施工及验收规程》JGJ82-91(26)《水工金属构造防腐蚀规范》SL105-95(27)《水利水电工程启闭机制造、安装及验收规范》DL/T5019-94(28)《水利水电工程钢闸门制造安装及验收规范》DL/T5018-94(29)《给水排水管道工程施工及验收规范》Gb5026-97(30)《起重设备安装工程施工及验收规范》GB5027-98(31)《电气装置安装工程起重机电气装置施工及验收规范》GB50256-96(32)《建筑工程施工质量验收统一原则》GB50300-(33)《建筑地基基本工程施工质量验收规范》GB50202-(34)《水利水电工程施工质量评估规程》SDJS9-85(35)《水利水电工程施工质量评估规程》SL176-1996(36)《钢构造工程施工质量验收规范》GB50205-1.3总体目的保证工程质量优良,工期满足规定,工程项目各项规定符合业主招标文献规定施工总体平面布置原则施工总平面规划以以便施工、便于管理、节约用地,又符合文明建设为前提,充分运用现场自然条件,综合考虑工程特点、施工方案、工期等因素,严格按照招标设计文献规定和《水利水电工程施工组织设计规范》原则,因地制宜,紧凑合理,科学规划施工暂时生产区、生活区、场内施工道路、供水、供电等暂时设施,同步应做到科学性、实用性、灵活性相结合。
水库节水工程技术标共65页文档
目录第一章、编制说明及工程概况第二章、施工组织机构体系第三章施工方案与技术措施第四章、质量管理体系与措施第五章、安全管理体系与措施第六章、环境保护管理体系与措施第七章、工程进度计划与措施第八章、资源配备计划第九章、施工人员安排第十章、施工机械设备配备及布置第十一章、施工平面布置和临时设施布置第十二章、文明施工技术措施第十三章、主要材料供应保障措施第十四章、施工难点及应急处理措施第十五章、冬季和雨季的施工安排及保证措施第十六章、与设计、监理等的协调与配合第十七章、施工节约技术措施第十八章、地面交通维护措施及管线的保护措施附表一:拟投入本项目的主要施工设备表附表二:拟配备本项目的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度计划图附表五:施工总平面图附表六:临时用地表第一章、编制说明及工程概况第一节、编制依据1、广安市广安区全民水库农业综合开发中型灌区节水配套改造项目(2019年度实施部分)V标段招标文件、施工图纸、工程量清单等技术文件;2、本项工程适用的施工技术规范、规程和验收标准;3、对施工场地现场踏勘调查情况;4、我司以往类似工程的施工经验及我司技术、设备、资金能力。
第二节、编制原则根据招标工程的实际情况,我项目部经过认真阅读、研究,仔细考察工程施工现场和交通状况,组织了项目经理及主要的技术、管理人员进行分析、编制本工程的施工组织设计。
在编制过程中,充分考虑了各关键、重点工序间的衔接与协调,在严格遵守有关技术规范的前提下,按照水利工程的施工与组织管理程序,并结合我公司多年的施工经验和目前的施工技术,对本工程的施工组织进行了优化。
主要控制以下几点:1、遵循设计文件和规范编制的原则,在编写主要项目施工方法中严格按设计要求,执行现行的施工规范和验收标准,科学组织施工,确保工程的质量和进度。
2、坚持实事求是,一切从实际出发的原则,在制定施工方法中根据本公司的施工能力、经济实力、技术水平、坚持科学组织、合理安排、均衡生产、确保高效率、高质量地完成项目建设。
水库枢纽工程土石方施工专项方案
水库枢纽工程土石方施工专项方案1、编制依据及编制原则(1)《水利水电工程爆破施工技术规范》(DL/T 5135-2001);(2)《建筑地基基础工程施工质量验收规范》(GB50202—2002);(3)《水电水利工程施工通用安全技术规程》(DL/T 5370-2007);(4)《水利工程工程量清单计价规范》(GB50501-2007);(5)《水电工程施工组织设计规范》(DL/T5397—2007);(6)《水利水电工程天然建筑材料勘察规程》(DL/T 5388-2007);(7)《水工建筑物岩石基础开挖工程施工技术规范》(DL/T 5389-2007);(8)《工程测量规范》(DGB50026-2007);(9)《水利水电工程锚喷支护施工技术规范》(SDJ57-85);(10)《水工建筑物水泥灌浆施工技术规范》(SL62-94);(11)《水工混凝土砂石骨料试验规程》(SL/T5151-2001);(12)《水工混凝土施工规范》(DL/T 5144-2001);(13)水利水电工程施工组织设计手册;2、工程概述2.1施工范围本标土石方明挖工程施工范围:左、右坝肩、坝基开挖与支护、放空导流洞和取水洞进出洞口的土石方明挖与支护等工程。
2.2工程地质条件工程河段河谷较窄,岩层走向与河谷呈41~52°相交,为斜向谷。
覆盖层较薄,物质结构较单一,两岸基岩裸露,自然边坡总体稳定性较好。
2.3施工布置1、施工道路布置详细施工道路布置见《土石方开挖道路布置示意图》。
2、风、水、电等布置A、施工供风施工供风拟采用布置在相应位置的空压机站,右坝肩开挖支护及放空洞和各洞口的土石方开挖供风,由风管接至工作面用风处。
B、施工供水施工供水直接从水池接φ50钢管引至工作面。
C、施工供电本工程供电由业主提供的10KV输电线路接线点接各施工部位的变压器供电。
风水电具体布置见《施工总平面布置》。
3、弃渣场根据招标文件给出的条件,枢纽工程拟设置 4 个弃渣场,1#、2#弃渣场设置于库内;3#弃渣场设置于坝下游附近;4#弃渣场设置于石料场附近。
永久性边坡支护工程投标文件技术标书
中建·芙蓉嘉苑北区1#栋永久性边坡支护工程投标文件技术标书投标人:核工业衡阳金源建设工程有限责任公司(盖公章)法定代表人或其委托代理人:(签字或盖章)日期:2017年01月03日目录一、工程概况 (3)二、施工组织 (4)三、施工工艺及施工方法 (7)四、施工进度计划及工期保证措施 (20)五、质量保证措施 (24)六、安全保证措施 (27)七、环境保护措施 (31)八、现场施工总平面布置 (34)一、工程概况1、四周环境及地形地貌中建·芙蓉嘉苑北区1#栋永久性边坡支护施工工程位于长沙市区境内,芙蓉南路东面,坡塘路南侧。
2、施工任务2.1排水工程暴雨及地表雨水的渗透作用是促使边坡不稳定发展的主要因素,因此,为彻底根治斜坡稳定性的问题,必须在斜坡上设置完善的排水系统,使地表水能顺利排出,减少降雨对坡面的冲刷及渗透。
设计在斜坡顶设置截水沟,并尽量利用坡面上现有的冲沟布设纵向排水沟,加快地表水的排泄速度,基坑内设置排水沟,对基坑内积水及时排泄。
2.2 斜坡支挡工程根据设计要求,在滑坡区采用土钉+挂网喷浆+双液浆孔加固防护。
三、施工组织1.该工程的组织机构图(详见组织机构图)2.各部门职责说明:(1)质量安全组:负责质量、安全的检查督促、文明施工的检查与实施。
(2)锚杆施工组:锚孔的钻进、锚杆制安、灌注工作等。
(3)挂网喷浆施工组:压力板槽开挖、钢筋加工、制作、绑扎、安装模板、混凝土的浇筑(4)现场管理组:负责施工现场的人员、设备、机械设备及生产工艺的协调。
(5)材料供应及后勤组:负责材料、机械设备配件、油料的供应工作。
(6)拟投入本工程的人员管理机构示意图。
组织机构图3、劳动力计划表4、拟投入本工程的机械设备:四、施工工艺及施工方法(一)、锚杆喷射混凝土工程1.严格按照设计图纸及设计文件组织施工,确保工程按期保质保量完成任务,具体施工工艺及流程如下:施工工艺流程图2、施工方法及技术要求2.1测量、建立监测网2.1.1施工期间监测每天进行地质巡查工作,随时掌握坡体动态变形特征,用以指导施工,防止施工造成灾害。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
滁州市全椒县土桥水库除险加固工程施工Ⅱ标技术标文件(合同编号:TQSG-2009-Ⅱ)二○○九年七月十八日目录一、施工组织设计 (1)第一章施工规划说明 (1)1.1工程概况 (1)1.2施工条件 (1)1.3控制性工期 (3)1.4编制指导思想 (3)1.5编制依据 (3)1.6管理目标和承诺 (4)1.7对工程难点、技术关键点等问题的认识与理解 (4)第二章施工组织 (5)2.1组建项目经理部 (5)2.2公司及项目部的管理网络 (5)2.3施工准备工作 (6)2.4项目管理人员岗位职责 (7)第三章施工进度计划、工期保证措施和资源配置 (10)3.1施工进度计划 (10)3.2工期保证措施 (13)3.3主要机械设备配置 (14)3.4劳动力计划 (16)第四章主要工程施工方案和安全度汛措施 (19)4.1土方工程施工 (19)4.2砌体工程 (20)4.3混凝土及钢筋混凝土施工 (21)4.4道路工程 (28)4.5金属设备安装及调试 (35)4.6草皮种植 (38)4.7拆除工程施工 (38)4.8冬雨季施工控制措施 (39)第五章临时工程施工方案及度汛保障措施 (44)5.1施工围堰 (44)5.2基坑降排水 (44)5.3度汛安全保障措施 (44)第六章施工总平面布置 (46)6.1总体布置 (46)6.2临时设施 (46)第七章质量承诺及其管理措施 (49)7.1质量承诺 (49)7.2质量目标的分解 (49)7.3特殊工序 (50)7.4工程质量管理机构 (50)7.5几项保证质量的措施及保证体系 (51)7.6施工过程质量检验 (54)7.7砼外观质量保证措施 (55)7.8砌石外观质量保证措施 (56)第八章安全生产、文明施工与环境保护措施 (57)8.1安全生产措施 (57)8.2文明施工措施 (60)8.3环境保护措施 (61)8.4成品保护工作 (62)二、投标辅助资料 (64)1、单价分析表 (64)2、施工机械台班费计算表 (125)3、总价承包项目分解表 (128)4、计日工表 (129)5、投入本工程的主要施工设备表 (132)6、资金流估算表 (133)7、劳动力计划表 (134)8、施工技术条款及其他投标资料表 (136)9、对工程建设的建议 (137)10、创建文明工地措施 (138)第一章施工规划说明1.1工程概况土桥水库位于全椒县十字镇境内,距县城10km,长江流域滁河水系,水库控制流域面积37km2,总库容1288万m3,是一座以灌溉、防洪为主,兼有养殖等综合利用的重点中型水库。
水库枢纽工程由大坝、溢洪道、非常溢洪道、放水涵洞等建筑物组成;防洪标准为100年一遇设计,2000年一遇校核。
本次水库除险加固工程主要施工内容包括:大坝加固工程、溢洪道加固工程、放水涵加固工程等。
1.2施工条件1.2.1水文气象土桥水库所处的全椒县属于北亚热带季风气候,具有向暖温带过渡性质。
气候温和,雨量适中,光照充足,四季分明,雨热同季,易旱易涝,春季温和多变,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥。
全椒县地处江淮之间,受地理位置影响,降雨年内分布不均,年际变化大。
根据气象资料,县城多年平均降雨量1024.5mm,夏季(6~8月)降雨量占全年的46%;冬季(12~2月)占全年的10%;春季(3~5月)占全年26%;秋季(9~11月)占18%;年际降雨最大1760.9mm(1991年),最小534.1mm(1978年)。
多年平均气温15.4℃,极端最高气温41.4℃(1959年8月23日),极端最低气温-15.5℃(1969年2月6日);多年平均无霜期221天;多年平均蒸发量1122mm;常年风向多为东北风,冬、夏两季受单一冷、暖气团控制,冬季多偏北风,夏季多偏南风。
1.2.2工程地质(1)坝身地层分布①层:重粉质壤土(Qml),层厚0.70~7.90m,层底标高14.16~23.06m。
棕褐色,软塑~软可塑,湿。
该层分布在坝体的上部。
②层:中粉质壤土(Qml),层厚2.20~5.20m,层顶埋深0.00~7.90m,层底标高13.48~17.38m。
棕褐夹灰色,软塑~软可塑,湿。
该层主要分布在桩号0+280~0+680范围内。
(2)坝基地层分布③层:淤泥质中粉质壤土(Q4l),层厚0.60~8.10m,层顶埋深0.00~12.20m,层底标高5.35~16.78m。
褐灰色,软塑~软可塑,湿。
该层主要分布在桩号0+280~0+680范围内。
④层:粘土(Q4al),层厚1.00~11.0m,层顶埋深0.00~8.90m,层底标高7.49~14.00m。
黄褐夹灰色,硬可塑,稍湿,该层仅在溢洪道的西侧分布。
⑤层:中粉质壤土(Q4al),层厚≥(0.60~16.10)m,层顶埋深0.00~16.30m,层底标高≤(5.30~12.49)m。
棕褐夹灰色,软可塑~硬可塑,湿。
⑤-1层:中砂夹中粉质壤土(Q4al+pl),层厚0.25~1.00m,层顶埋深5.15~7.65m,层底标高7.41~8.30m。
棕夹灰色,软可塑,湿,该层仅分布在溢洪道附近的坝脚处。
⑥层:中细砂(Q4pl),层厚0.50~3.40m,层顶埋深4.90~20.05m,层底标高3.65~6.90m。
棕黄色,松散~稍密状,湿。
其中07-1#、07-2#、B3#和溢1#四孔缺失该层。
⑦层:泥质砂岩强风化(K2),层厚≥(0.15~5.50)m,层顶埋深7.65~20.98m,层底标高≤(-1.17~6.00)m。
棕红色,坚硬。
⑦-1层:泥质砂岩中风化(K2),层厚≥(0.60~1.50)m,层顶埋深13.40~25.60m,层底标高≤(-2.17~0.96)m。
棕红色,坚硬。
1.2.3 施工用水及用电水源:施工生产用水直接从水库内抽取,生活用水取自当地地下水。
电源:就近接现有供电线路。
1.2.4 对外交通条件现有通过土桥水库的进库公路经整修后可利用其作为水库除险加固工程的对外交通道路,经进库公路可至S206省道,交通较为便利,对外交通道路结合永久进库公路设计。
场内布置施工临时道路,路面型式均为低标准泥结石路面。
1.2.5 对外通讯项目部各主要负责人配备手机作为相互联系和对外联络的工具。
1.3控制性工期根据招标文件的要求本标段工程工期如下:2009年9月1日至2010年12月31日,共487个日历天。
1.4编制指导思想本企业立足:以质量求生存,以管理求效益,以信誉求发展的战略目标。
顾客至上:维护和保证业主对工程工期、质量及安全生产、文明施工、环境保护等最理想的需求目标和期望。
精心组织:利用建筑物布置分散,工作面多,交通便利等有利条件,组织公司最强最精干的人员、设备投入本工程的施工,采用先进施工工艺。
科学管理:通过标准化、规范化的管理手段,实现全员、全过程、全方位、全天候控制施工工序和施工工艺。
1.5 编制依据1、招标文件;2、国家及待业技术规范、规程、标准;3、本企业的质量方针、质量目标;4、现场踏勘及答疑纪要。
1.6管理目标和承诺若我公司中标,我们将通过精心组织,科学管理,规范施工,确保达到以下目标,并作出郑重承诺:工期目标:总工期以监理下达开工令后487个日历天完成。
即2010年12月31日完工。
质量承诺:严格执行“三检”制度,坚决贯彻公司质量方针,强化意识,顾客至上,科学管理,确保该工程质量合格。
安全目标:坚持“安全第一,预防为主”的方针,确保工程不发生重伤以上安全事故。
文明施工、保护环境:争创文明施工标准化工地。
1.7对工程难点、技术关键点等问题的认识与理解1、溢洪道加固工程工程量大,施工段地形条件复杂,场地狭窄、材料场内运输和堆放困难,工序交叉多、层次多,周转性材料用量大,受天气变化因素影响大,质量要求高。
溢洪道工程是质量和工期控制的关键。
2、本工程有大量拆除工程,合理的拆除顺序、科学的拆除方法是保证拆除质量,提高被拆设备的完好率和保证拆除工作安全的技术关键。
对于每个单项拆除工程,必须做到先有拆除方案,经过批准后才可实施拆除作业。
3、大坝预制块护坡、草皮护坡、溢洪道工程等外观质量要求高,其外观质量和内在质量的控制是本标段质量控制的关键部分。
4、本工程涉及大坝建筑物的土方回填,其回填的质量直接关系到大坝安全。
因此,必须严格按照施工规范要求进行回填,保证回填质量,确保大坝安全。
5、本工程溢洪道底板、侧墙和涵洞等部位有大量止水工程,这些止水直接关系到所在建筑物的安全,更重要的是关系到大坝的安全,必须在保证止水材料合格有效的前提下,专人负责,精心施工,做到滴水不漏,不留隐患,确保止水安全有效。
第二章施工组织2.1组建项目经理部公司根据本标工程牵涉面广的特点,本工程包括:土方工程、砌石工程、砼及钢筋砼工程、道路工程及其他工程,在公司抽调有类似工程施工经验的人员组成强干、高效的项目经理部。
成立滁州市全椒县土桥水库除险加固工程Ⅱ标项目部。
2.2公司及项目部的管理网络2.3施工准备工作2.3.1技术方面由项目技术负责人组织参与项目施工的技术人员和生产管理人员详细地熟悉图纸及招标文件的技术条款要求;在公司已批准该工程施工组织设计的基础上,再研究和编制各重要分部分项工程的施工方案,并学习好如下规程、规范:(1)《水利水电工程施工质量检验与评定规程》SL176-2007;(2)《水利水电工程施工测量规范》SL52-93;(3)《碾压式土石坝施工规范》DL/T5129—2001;(4)《土工试验规程》SL237-99;(5)《水利水电建设工程验收规程》SL223—2008;(6)《堤防工程施工规范》SL260—98。
(7)《中华人民共和国工程建设标准强制性条文水利工程部分》;(8)《砌体工程施工质量验收规范》GB50203-2002。
2.3.2原材料及设备采购供应根据施工图预算,由技术人员根据工程进度计划编制各项材料进场数量和时间,由采购人员经过了解、分析、比较,并征得项目经理、技术负责人认可后,签订及时的供货协议,并严格规定所有材料及设备必须具备出厂合格证及必要的自检、复检试验,合格并报经监理工程师审查批准后方可用于工程。
采购人员应负责对材料、设备的质量监督,及时检验,并确保及时供货,以确保工程的顺利进行。
2.3.3机械设备准备进场本公司的设备充裕、状态良好,完整满足本工程所需的各种机械设备。
本公司中标后,即可按本施工组织设计的各种机械进场计划时间进场。
2.4项目管理人员岗位职责2.4.1项目经理岗位职责1、建立健全项目施工管理网络体系;2、对本项的进度、安全、质量工作负主要领导责任;3、合理控制成本,对项目的生产经营活动负责;4、检查、监督各部门的工作,确保工程顺利进行;5、全力支持配合地方政府各部门做好工作;6、积极配合建设单位做好与地方关系,减少施工扰民;7、执行企业法人代表赋予的其它职责。
