工程联系单
工程名称:南昌XXXX养护中心项目编号:20210307
致:江西XXXX养老服务有限公司
江西XX建设监理有限公司南昌XXXX养护中心建设监理项目部
事由:排水事宜
内容:
近期天气连续下雨,由于项目施工场地地势较低,积水无法排出,导致项目施工道路积水严重,已严重影响到了正常生产工作,考虑到后期天气以降雨较多,积水无法排除,可能导致雨水倒灌进地下室,造成严重损失及影响现场施工安全。我司与业主、监理单位对积水处周围管线勘察,积水只能通过东新二路排灌站排出,经业主委托我司与东新乡排灌部门协商,为保证后期正常施工,需增加以下费用:
建设单位:(盖章)
建设代表:
日 期:
1、排水人工费:60费:8000元
4、管道维护及水泵维护费:1000元/月
请监理单位和建设单位对该事宜予以确认。为感!
施工单位:(盖章)江西省建工集团有限责任公司
项目经理:
日 期:
监理单位审核意见:
监理单位:(盖章)
监理工程师:
日 期:
建设单位审核意见:

用电联系工作函

用电联系工作函

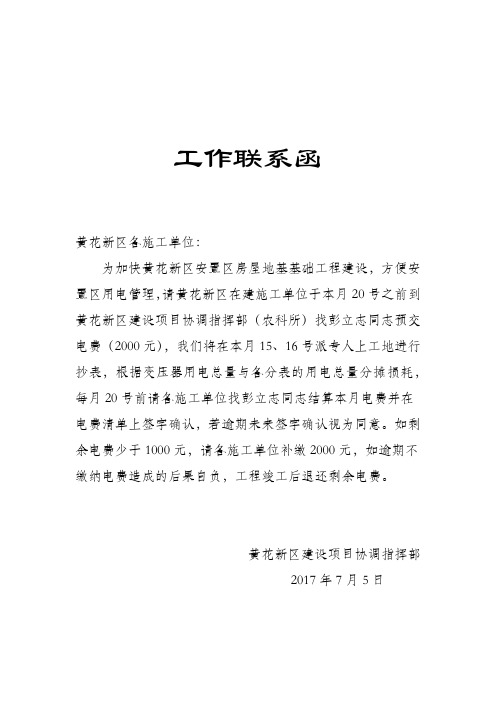

工作联系函
黄花新区各施工单位:
为加快黄花新区安置区房屋地基基础工程建设,方便安置区用电管理,请黄花新区在建施工单位于本月20号之前到黄花新区建设项目协调指挥部(农科所)找彭立志同志预交电费(2000元),我们将在本月15、16号派专人上工地进行抄表,根据变压器用电总量与各分表的用电总量分摊损耗,每月20号前请各施工单位找彭立志同志结算本月电费并在电费清单上签字确认,若逾期未来签字确认视为同意。

如剩余电费少于1000元,请各施工单位补缴2000元,如逾期不缴纳电费造成的后果自负,工程竣工后退还剩余电费。

黄花新区建设项目协调指挥部
2017年7月5日。

1、工 作 联 系 单

1、工 作 联 系 单

工作联系单
工作联系单
报告
08-001 致:六盘水市德远房地产开发有限责任公司:
贵州化兴建设监理有限公司:
由我项目部承建德远城中湾畔4#楼C、D栋工程,因27~28层的铝合金门、窗框,28~30层白页窗框未安装完毕。

影响外墙装饰工程施工进度,不能按期完成施工进度计划。

除工期拖延外我项目部每天直接经济损失如下:
1、人工费:大小工生活补贴80人X40元/人=3200元;
2、爬升架延期每天:1670元;
以上事项请建设、监理单位核实。

泸州七建六盘水分公司
德远城中湾畔4#楼C、D栋项目部
2008年3月8日。

申请用电工作联系单

申请用电工作联系单

公司
工作联系单(送电申请)编号:
申请单位:
申请用电部位:
申请单位负责人:
工作人数:
送电日期:年月日时至月日时
用电设备/电箱编号/使用部位:
审核单位意见审批人签名审批日期
申请单位:
监理单位:
业主单位:
安全措施及安全注意事项:
送电许可人:送电终结人:
备注:○1工作联系单在批准的工作日期内有效,工作联系单一式两份,工作方和运行值班方各执一份。

○2工作方确认运行值班方将本工作所涉的停电范围和带电范围、隔离情况交代清楚。

○3在已受电变配电站的工作,工作必须派专人监护,确保安全。

关于工作联系单

关于工作联系单

工作联系单工程名称:椰岛小城一期住所项目编号: HNLJ-DY-004 主送单位海南椰岛房地产开发有限企业抄送单位四川亿博工程项目管理有限企业联系事项桩基查收内容:海南六建承建的澄迈椰岛小城项目,自接甲方通知进场开始施工,当前 1~6 号楼都已开始±施工, 1~2 号楼承台钢筋开始施工, 4 号楼已施工至一层桩, 3、5、6 号楼承台已施工达成。

自 11 月 19 日晚甲方见告桩基检测都合格,能够开始施工基础工程,我司边施工边敦促甲方抓紧组织桩基查完工作,但到现在未果。

特发此函要求甲方马上组织桩基查完工作,保证我司的工作顺利向前推动,依据甲方要求的工期时间,按期达成工程。

施工单位:海南第六建设工程有限企业施工单位:海南第六建设工程有限企业现场负责人:项目经理:年月日年月日工作联系单工程名称:椰岛小城一期住所项目编号: HNLJ-DY-005主送单位海南椰岛房地产开发有限企业抄送单位四川亿博工程项目管理有限企业联系事项对于 1 号楼基础承台补桩内容:一号楼承台钢筋已开始制作,两天内开始绑扎,但此中④/轴CT6承台桩需补桩,请甲方速敦促有关单位抓紧时间办理,保证施工的连续性,防止给我司带来停窝工损失答复:施工单位负责人:监理单位现场代表:建设单位现场代表:建设单位项目总监:年月日年月日年月日工作联系单工程名称:椰岛小城一期住所项目编号: HNLJ-DY-002 主送单位海南椰岛房地产开发有限企业抄送单位四川亿博工程项目管理有限企业联系事项对于 3#住所楼爆桩、增添桩事宜内容: 3# 结施 -2 图,/~承台爆桩、加承台配筋;3#结施 -3 图,/柱无配筋;3#、4#、5#、 6#、7#、8#住所楼消防集水坑定位与配筋图;±以下电井、集水坑外墙防水做法;1#至 8#住所楼楼梯踏步做法;详见附图:答复:施工单位负责人:监理单位现场代表:建设单位现场代表:建设单位项目总监:年月日年月日年月日工作联系单工程名称:椰岛小城一期住所项目编号: HNLJ-DY-007 主送单位海南椰岛房地产开发有限企业抄送单位四川亿博工程项目管理有限企业联系事项外脚手架内容:据甲方及营销策划的需要和政府安监部门的有关规定,本工程的外脚手架工程,均采纳工字钢悬挑式钢管脚手架,详外脚手架专项施工方案。

工作联系单

工作联系单
处理结果:
1、处以5000元罚款以示警告,并对职工加强安全教育培训,如再次发生加倍处罚。
2、打伤塔吊指挥医药费共计花费477.6元、误工费500元以及摔坏对对讲机一部500元,合计1477.6元由你单位全部承担。
3、尽快落实职工安全教育培训制度,加强职工教育培训。
项目部(章):
项目经理:
日 期:
本表一式三份。
所以应承担损耗为:11820度×0.98度=11583.6度
实际用电量为:11820度+11583.6度=23403.6度
应缴电费为:23403.6度×0.8471元=19825.2元
因所有电费均由我单位全额支付,现将应上缴电费於以上报,请甲方、监理给予确认、催缴为盼!!!
项目部(章):
项目经理:
日 期:
3、局部架底空洞未用翻板封堵。
4、采光井部位架体立杆脱节。
5、3#楼12层卸料平台未埋设压环。
6、架体提升完毕后导链电动葫芦随意搁置在雨水中。
以上问题(后附部分照片)造成重大安全隐患,经过多次强调并未引起你公司架子工班组重视,对于此次检查结果经项目部研究决定对你公司架子工班组处以2000元罚款(后附罚款单),望能对各栋楼架体进行彻底排查,杜绝一切安全隐患。
1、各栋楼架体、架底零星材料及混凝土垃圾未及时清理。
2、部分洞口隔离防护不到位。
3、外架从门窗洞口拉结木工拆除较多。
4、木工支模架钢管多处加固在脚手架上。
5、电焊机接地线不到位、施工现场接线零乱。
6、架子工人员缺少,满足不了现场施工需求,导致多处防护不到位、安装完爬架部分架体钢丝绳至今未进行拉结。架体搭设不及时存在诸多诸多隐患。
对以上问题2012年9月8日18:00以前必须全部落实到位,如未按要求完成,或下次再次出现类似情况将加倍处罚,二次整改费用将全部由你公司承担。望贵公司尽快按排架子工落实为盼!

工作联系单中英文(营地生活用电检查通报)

各单位务必以本次生活用电检查的隐患整改为契机,加强组织和内部自监督,系统全面地梳理本单位生活用电管控存在的不足,按照“隐患整改四不放过”原则,认真系统的组织整改工作,狠抓责任落实到位,对查出的问题,各单位举一反三进行自查,制定整改措施,落实责任到人,及时组织进行整改,整改完成后及时上报复查。
请各单位按照时间要求完成整改, 6月30日前提交整改报告,报发电公司HSE部;若无故不按期整改,不提交整改报告,将按相关管理制度进行考核。
附件:营地生活用电检查整改问题清单
编制Dr送单位接收人Recipient:
接收日期date:年月日
抄送单位接收人Recipient:
接收日期date:年月日
为了进一步加强……电站营地生活用电管控力度,落实安全责任,消除安全隐患,提高……电站本质安全,2020年6月21日,发电公司HSE部组织发电公司综合部、*能源代表处、水电港航运维,对营地生活用电进行了专项检查。主要针对乱拉乱接电源、违规使用大功率电气设备、寝室内做饭等行为进行检查,检查存在问题见附件。
工作联系单
Work contact recordofElectric Power CompanyLimited
提出部门Pd:HSE部编号No.:
主送单位
To:
抄送单位
To:
事由
Subject
关于下发营地生活用电检查通报
性质
Category
整改并回复(Correction&Reply)□回复(Reply)□其它Others □

工程联系单

工程联系单
编号:005工程名称
施工单位
主送
事由
XXX科技楼
XXX
XXX抄送
建设单位XXX
XXX
关于冲(钻)孔桩护筒等事宜:
XXX科技楼冲(钻)孔桩工程,因在1050~3770mm厚的新回填土上冲孔,考虑到塌孔、斜孔发生概率较大的因素。

我司拟采用现浇砼护筒施工。

根据图纸结施3的设计,本工程成桩直径分别为1000mm 和1400mm两种类型。

我司决定分别选用1000mm和1400mm 直径的冲锤钻进。

根据《建筑桩基技术规范》94-2008,“冲孔桩孔口护筒,其内径应大于钻头直径200mm”及“护筒埋设深度在粘性土中不宜小于1.0m”等规定,我司决定砼护筒内径分别为1200mm
和1600mm,护筒埋深按1000mm。

因工期紧,护筒砼标号采用C35,壁厚150mm,配筋按设计院出具的人工桩护壁,即螺旋箍筋A8@150,纵向筋配A8@150,并保证箍筋上下口各有一圈平直段。

另,设想桩径为1400mm的冲孔桩,因钢筋笼几何尺寸大,运输、吊装变形较严重,为了保证成桩质量,我司拟将固定环改为B18。

以上措施妥否,请相关单元予以确认。

项目经理:
日期:2010年8月21日监理单元:
年月日
设计单位:
年月日
建设单位:。

工作联系单(劳务公司)

工作联系单
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:。

用电联系工作函

用电联系工作函
工作联系函
黄花新区各施工单位:
为加快黄花新区安置区房屋地基基础工程建设,方便安置区用电管理,请黄花新区在建施工单位于本月20号之前到黄花新区建设项目协调指挥部(农科所)找彭立志同志预交电费(2000元),我们将在本月15、16号派专人上工地进行抄表,根据变压器用电总量与各分表的用电总量分摊损耗,每月20号前请各施工单位找彭立志同志结算本月电费并在电费清单上签字确认,若逾期未来签字确认视为同意。

如剩余电费少于1000元,请各施工单位补缴2000元,如逾期不缴纳电费造成的后果自负,工程竣工后退还剩余电费。

黄花新区建设项目协调指挥部
2017年7月5日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工作联系单
编号:005
建设单位:铜川市房产管理处施工单位:陕建华山路桥集团有限公司单位名称:铜川市光明巷(万物商城)道路桥梁建设工程
内容:
由于我方项目施工区域地形复杂,接电困难,由建设单位协调,施工用电由集贤小区接入施工区域,集贤小区电价按商业用电每度1.3元收费,超过建筑行业施工用电标准每度0.85元,造成我方施工成本超出预算造价,望建设单位解决处理。

施工单位
(签字或盖章)年月日
监理单位
(签字或盖章)
年月日
建设单位
(签字或盖章)
年月日。
