塔吊外电安全防护方案
2024年塔吊与高压线防护方案

2024年塔吊与高压线防护方案1. 引言2024年塔吊与高压线防护方案是为了确保工地施工安全,保护工人的生命财产安全而制定的。
本方案将从技术、管理、培训等方面进行全面防护。
2. 技术防护为了避免塔吊与高压线之间的接触,需要在施工现场进行技术防护措施的设置。
在安装塔吊的位置周围,要设置高压线预警标志牌,提醒施工人员注意高压线的存在。
同时,可以利用遥控技术,确保塔吊的操作员能够在安全的距离操控塔吊,避免接近高压线。
3. 管理防护施工现场需要设置专门的高压线防护区域,禁止未经培训的人员进入。
另外,需要配备专门的高压线防护监控人员,负责现场的巡视和警示。
在塔吊施工前,需要进行安全专项会议,明确高压线防护的责任和要求,确保施工人员具备相关知识和技能。
4. 培训防护为了提高施工人员的高压线防护意识和技能,需要进行相关培训。
培训内容包括高压线的危害性、高压线事故案例分析、高压线防护措施等。
培训可以采用多种形式,如现场指导、模拟演练、视频教学等,确保施工人员深入了解高压线防护的重要性和操作要点。
5. 市场监管除了施工方的责任外,市场监管部门也应加强对塔吊和高压线的监管。
建立健全的安全管理制度和监督机制,对违规行为进行严厉处罚。
同时,加强对塔吊技术和高压线设施的质量监督,确保设备符合相关规定,并定期进行安全检测和维护。
6. 安全意识在塔吊和高压线之间工作的人员,应抱有高度的安全意识。
建立安全文化,保持警觉性,遵纪守法,不轻易冒险。
在作业前应进行详细的安全检查,并确保自身和周围人员的安全。
7. 总结2024年塔吊与高压线防护方案从技术、管理、培训、市场监管和安全意识等多个方面进行了综合考虑。
通过采取一系列的措施,可以预防塔吊与高压线之间的事故发生,确保施工安全。
塔吊作为工地重要的机械设备,必须加强对其操作人员的培训和管理,保证塔吊的正常运行和安全使用。
8. 参考资料- 塔吊高度限制管理规定,中国建筑工程安全管理条例- 塔吊与高压线事故案例分析,中国建筑工程安全监督管理局- 塔吊操作员培训手册,中国建筑工程塔吊协会- 高压线防护技术手册,中国电力工程学会以上为2024年塔吊与高压线防护方案的相关内容,通过技术防护、管理防护、培训防护、市场监管和安全意识等方面的综合治理,可以有效提升工地施工安全水平,减少事故发生的风险。
外电防护安全专项施工方案(110KV)

×××××××工程外电防护安全施工专项方案审批人: 职务(职称):时间:审核人:职务(职称):时间:编制人:职务(职称): 时间:××××××××公司目录一、编制依据 (1)二、工程概况 (1)三、该工程区域施工时,对高压线和存在三个危险源: (2)四、强制规范条文 (2)五、高压线防护架搭设要求 (3)六、搭拆注意事项 (4)七、110KV高压线施工防护材料准备及要求.................... 错误!未定义书签。
塔吊回转限位验收记录...................................... 错误!未定义书签。
一、编制依据1、施工设计图2、施工现场临时用电安全技术规范 JGJ46—20053、建筑施工安全检查标准 JGJ59—20114、建筑施工高处作业安全技术规范 JGJ80-91二、工程概况本工程位于×××××××,建筑面积约18000㎡,地下室一层,地上17层,建筑总高58。
8m;本工程设一台QTZ40塔吊,施工现场场地狭小。
建筑物东侧路边有一110kV 高压线呈南北走向,经实测高压线离地约9m高,距拟在建建筑物商铺外边线4.8m,住宅楼外边线6。
5m,紧邻施工现场,塔吊位置设在拟建建筑物南侧,塔吊臂尾距高压线约8M,在塔吊回转半径以外,但在吊物施工过程中,有可能触及高压线(钢管、钢筋等构件).见下图(施工场地平面布置图)三、该工程区域施工时,对高压线和存在三个危险源:第一、塔吊作业时吊物可能撞击110KV架空高压线;第二、在主体结构施工至8~10m高度时施工人员处理不当造成建筑材料(钢筋、木料、搭设脚手架钢管等)水平方向外倾斜出打击高压线;第三、当工程施工高度超过10米时,可能物体坠落,打击高压线;为此,在本施工区域施工时,树立“安全第一,预防为主”的安全意识,采取搭设防护脚手架来隔离110KV高压线,是最有效防止吊物撞击或坠落打击110KV高压线或建筑物外倾打击高压线的安全防护措施。
外电防护安全专项方案

一、编制依据1. 《中华人民共和国安全生产法》2. 《施工现场临时用电安全技术规范》(JGJ-46-88)3. 《施工现场外电防护技术规范》(GB 50194-2015)4. 《施工现场安全检查标准》(JGJ59-2011)5. 相关行业标准及地方规定二、工程概况本工程位于(具体地址),占地面积约XX平方米,建筑面积约XX平方米。
施工现场北侧有一条XXKV输电线,长约XX米,输电线高度约XX米。
输电线与拟建物的最近距离为XX米。
根据规范要求,在建工程的外侧与架空线路之间的最小安全距离1KV不小于4m,1~10KV不小于6m,35~110KV不小于8m。
架空导线最大弧垂与施工现场地面最小距离4.0m与机动车道6.0m。
起重臂或被吊物边缘与10KV的架空线路水平距离2m。
由于本工程XX#、XX#楼塔吊起重臂回转半径为XX米,与输电线距离满足不了规范要求。
三、防护目标1. 确保施工现场人员、设备安全,避免因外电事故造成人员伤亡和财产损失。
2. 防止外电事故的发生,降低施工现场安全风险。
四、防护措施1. 施工现场外侧与架空线路之间的安全距离不满足规范要求时,应采取以下措施:(1)设置外电防护设施,如防护架、防护网等;(2)调整施工方案,避开外电线路;(3)在施工现场设置警示标志,提醒人员注意安全。
2. 针对施工现场塔吊起重臂与外电线路的距离不足的问题,采取以下措施:(1)在塔吊操作区域内设置警示标志,提醒操作人员注意安全;(2)在塔吊操作区域内安装外电防护装置,如防护架、防护网等;(3)对塔吊操作人员进行安全培训,提高安全意识。
3. 加强施工现场外电防护设施的检查和维护,确保其安全有效。
五、安全责任1. 施工单位应负责施工现场外电防护工作的组织实施,确保外电防护措施落实到位。
2. 施工现场管理人员应加强对外电防护工作的监督检查,发现问题及时整改。
3. 施工人员应遵守外电防护规定,正确使用防护设施,提高安全意识。
施工现场临时用电方案-(2台塔吊)

施工现场临时用电方案-(2台塔吊)一、工程概况本施工现场临时用电方案旨在为配有2台塔吊的建筑工程提供安全、可靠的临时电力供应。
工程地点位于XX市XX区,占地面积约XX平方米,主体工程为多层建筑,预计施工周期为XX个月。
现场施工人员约XX人,临时用电设备主要包括2台塔吊、施工电梯、混凝土搅拌站、钢筋加工设备等。
二、用电管理1. 用电负荷:根据现场设备配置及施工需求,临时用电负荷约为XX千瓦。
2. 供电方式:采用三相五线制,即ABCNPE线,电压为380/220伏。
3. 用电管理组织:成立用电管理小组,负责现场临时用电的日常管理和维护工作。
4. 用电管理制度:制定并严格执行临时用电管理制度,包括用电设备检查、维修、操作规范等。
5. 用电安全培训:对现场施工人员进行用电安全培训,提高安全意识,防止电气事故发生。
三、电工1. 人员配置:配置持有电工证的专职电工,负责现场临时用电的安装、维护和管理。
2. 工作职责:电工负责定期检查、维修临时用电设备,确保设备安全运行。
3. 培训与考核:对电工进行定期培训,提高业务水平,确保电工队伍的专业素质。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保临时用电设备与建筑物、构筑物、人员等保持安全距离。
2. 外电防护:对于临近的外电线路,采取以下措施进行防护:a. 设置警示标志,提醒施工人员注意安全。
b. 在外电线路附近施工时,采用绝缘材料进行防护。
c. 定期检查外电线路,发现问题及时处理。
d. 遇有恶劣天气,加强外电线路的巡查,防止意外事故发生。
五、电缆线路1. 电缆选择:根据现场用电负荷及敷设环境,选择符合GB/T 12706标准的交联聚乙烯绝缘电力电缆。
电缆类型为YJV22,电压等级为0.6/1KV,以确保电缆的安全可靠。
2. 电缆敷设:电缆敷设采用地下直埋、架空敷设和沿墙敷设等方式,确保电缆线路安全、整齐。
a. 地下直埋敷设时,电缆埋深不小于0.7米,并在埋设处设置明显的警示标志。
塔吊外电防护安全技术交底模板

一、交底目的为确保塔吊在施工过程中安全、可靠地运行,防止因外电因素导致的事故发生,特进行本次塔吊外电防护安全技术交底。
二、交底内容1. 外电防护基本要求(1)塔吊周围存在高压线路、低压线路、通信线路等外电设施时,必须采取有效措施进行防护。
(2)外电防护措施应遵循“预防为主、综合治理”的原则,确保施工安全。
2. 外电防护措施(1)塔吊安装前,需进行现场勘查,了解周围外电设施情况,评估潜在风险。
(2)根据现场实际情况,制定外电防护方案,并经相关部门审批。
(3)外电防护方案主要包括:①在塔吊周围设置防护区域,确保塔吊作业区域与外电设施保持安全距离。
②在外电设施附近设置警示标志,提醒作业人员注意安全。
③在塔吊旋转范围内,设置防护架,防止吊物碰撞外电设施。
④采用绝缘材料对塔吊进行包裹,降低漏电风险。
⑤加强现场管理,确保作业人员熟悉外电防护措施,提高安全意识。
3. 外电防护操作要求(1)作业人员应熟悉外电防护措施,掌握相关操作技能。
(2)作业前,需检查外电防护设施是否完好,确保防护措施落实到位。
(3)作业过程中,密切关注外电设施运行状态,发现异常情况立即停止作业,并及时上报。
(4)作业结束后,对外电防护设施进行检查,确保设施完好,无安全隐患。
4. 外电防护事故处理(1)发生外电防护事故时,应立即停止作业,保护现场,并迅速报告相关部门。
(2)根据事故情况,采取相应措施,如切断电源、隔离故障区域等。
(3)配合相关部门进行调查处理,分析事故原因,制定预防措施。
三、交底对象本次交底对象为塔吊操作人员、信号工、安全员等相关人员。
四、交底时间本次交底时间为[具体日期]。
五、注意事项1. 作业人员必须严格遵守外电防护措施,确保施工安全。
2. 作业过程中,加强沟通协调,确保作业顺利进行。
3. 定期对外电防护设施进行检查、维护,确保设施完好。
4. 加强安全教育培训,提高作业人员的安全意识。
5. 发生外电防护事故时,立即采取应急措施,减少损失。
外电防护方案

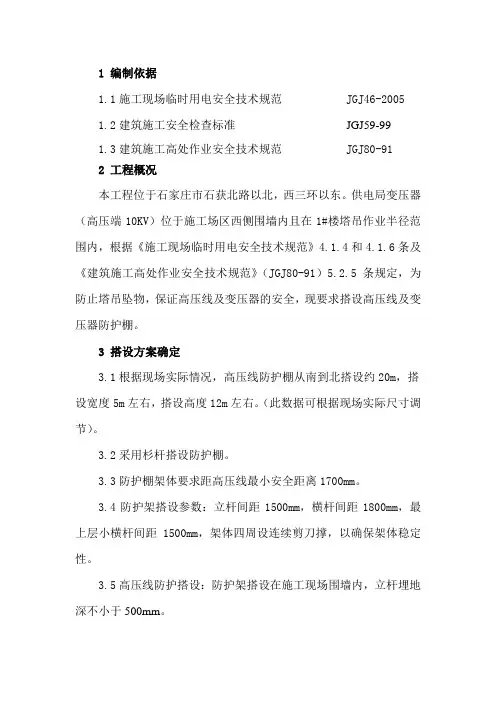

1 编制依据1.1施工现场临时用电安全技术规范 JGJ46-20051.2建筑施工安全检查标准JGJ59-991.3建筑施工高处作业安全技术规范 JGJ80-912 工程概况本工程位于石家庄市石获北路以北,西三环以东。
供电局变压器(高压端10KV)位于施工场区西侧围墙内且在1#楼塔吊作业半径范围内,根据《施工现场临时用电安全技术规范》4.1.4和4.1.6条及《建筑施工高处作业安全技术规范》(JGJ80-91)5.2.5条规定,为防止塔吊坠物,保证高压线及变压器的安全,现要求搭设高压线及变压器防护棚。
3 搭设方案确定3.1根据现场实际情况,高压线防护棚从南到北搭设约20m,搭设宽度5m左右,搭设高度12m左右。
(此数据可根据现场实际尺寸调节)。
3.2采用杉杆搭设防护棚。
3.3防护棚架体要求距高压线最小安全距离1700mm。
3.4防护架搭设参数:立杆间距1500mm,横杆间距1800mm,最上层小横杆间距1500mm,架体四周设连续剪刀撑,以确保架体稳定性。
3.5高压线防护搭设:防护架搭设在施工现场围墙内,立杆埋地深不小于500mm。
3.6防护棚采用双层脚手板,上下间距为600mm。
4 施工准备4.1为了保证防护施工中的安全和保证过往行人的安全,必须对该道路划出警戒线,设立警戒标志,设专人把守,劝告行人车辆绕行。
4.2供电局正式供电时间为3月25日,防护棚搭设要赶在送电之前施工完毕。
4.5施工材料要求4.5.1杉杆杉杆小头直径不小于80mm;不允许有漏节、边材腐朽、心材腐朽、虫眼、弯曲、开裂等现象。
用于作立杆的杉杆不得短于6000mm,以减少立杆接头。
本工程外电防护棚用6m杉杆100根,4m杉杆50根。
4.5.2防护板选用不小于50mm厚的木板,长2000~6000mm 、宽200~270mm;木板应采用杉木或松木制作,材质应符合现行国家标准《木结构设计规范》(GBJ5)中Ⅱ级材质的规定。
两端使用8#镀锌铁丝箍两道。
塔吊遇高压线处理方案.

外电防护施工方案一、编制说明:为保证4#、5#、6#楼能在一个安全的环境下正常工作和顺利完成施工任务,现根据塔吊使用环境安全有关要求及有关对施工区域内高压电线防护措施要求,在建工程不得在高、低压线路下方施工,不得搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。
最小安全操作距离:10KV电压水平距离不小于2米,垂直距离不小于3米,对于达不到该标准规定的距离时均需搭设防护措施,增设屏障、遮拦、围栏或保护网,并悬挂醒目的警告标志牌。
因此特制定本外电防护专项施工方案。
二、编制依据:1、施工现场实地勘察;2、《施工现场临时用电安全技术规范》(JGJ46-2005);3、国家相关规范规定。
三、工程概况及现场概况:1、工程概况:工程名称:朝阳丰和苑住宅小区一期工程建设单位:中国水电建设集团房地产(长沙)公司监理单位:长沙升达建设管理有限公司施工单位:中国水利水电第八工程局有限公司2、现场概况:在现场4#、5#、6#楼东侧有10KV高压线。
架空高压线部分在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,必须采用安全保护措施。
高压线总长度约110米,距离地面高度约为8米。
4#楼、5#楼、6#楼布置TC5610-6塔吊一台,臂长56米。
四、防护方法:因施工所用的塔吊需要360度回转,同时根据现场实际情况,拟对东侧进行防护。
防护方法:采用绝缘材料毛竹搭设防护栏,搭设参数:脚手架步高1.8m,立杆间距1.5m,搭设高度应超过高压线1.7m,宽度也应分别超过高压线1.7m。
同时在高压线保护栏上设警示牌,警示牌上写:“高压线危险”。
此处需防护总长度约120米,宽度5mm左右,高度12m左右。
五、施工技术要求:1、搭设材料:1.1根据现场实际情况,用毛竹搭设防护脚手架。
毛竹必须选用生长期三年以上毛竹或楠竹,不得使用弯曲、青嫩、枯脆、腐烂、裂纹连通两节以上以及虫蛀的竹杆。
立杆、顶撑、斜杆有效部分的小头直径不得小于75㎜,横向水平杆有效部分的小头直径不得小于90㎜,栏杆的有效部分小头直径不得小于60㎜。
塔吊外电防护措施详细版

文件编号:GD/FS-9507(解决方案范本系列)塔吊外电防护措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________塔吊外电防护措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
由于本工程现场西侧天柱路上有高压线路通过,与塔吊水平距离43米,离地面13m,该塔吊的旋转覆盖半径为50m,高压线路在覆盖范围内;根据有关规程规范,为避免塔吊在操作过程中碰撞到高压线或吊物伸至街道掉落伤人,保证塔吊的安全使用,特在现场围墙内设置防护架。
(见附图)该防护架长度为39m,均采用毛竹架双排搭设,毛竹规格为:小头不低于Ф60mm,大头不低于Ф130mm,底部要全部锯平并检查是否有开裂、破碎现象;毛竹绑扎使用8号铁丝,搭接长度不低于1.5m;架体总搭设高度为15m,高于高压电线约2m;在距地面0.2m处设第一道水平杆,以上每隔1.8m设置一道;水平纵距为1.5m,共27道,横距为1m;剪刀撑跨度为9m(即纵距方向为6跨);架体外侧设斜撑,采用12号铁丝进行拉设,间距3000mm,共14道,角度为60°,在斜撑底部设锚桩,打入地面1.3m,外露0.3m。
在架体顶部外侧4m范围内捆绑竹笆,每个竹笆高为1m;整个架体水平距离高压线为3m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计(方案)报审表
塔吊起重作业外电安全防护专项施工方案工程名称:金墅花园北区编号:
金墅花园北区工程
塔
吊
起
重
作
业
外
电
安
全
防
护
方
案
编制人:
审核人:
施工单位:台安县荣信建筑工程有限公司
专项工程安全技术施工方案单位:台安县荣信建筑工程有限公司编号:
监理
单位
监理工程师意 见
交底人签字 被交底人签字
由总、分公司审批。
2、按建设部标准脚手架工程,施工用电、基坑支护、模板工程、起重吊装作业、塔吊、龙门
架等其它垂直运输设备安装拆除等危险性较大的作业必须编制专项工程安全技术施工方案。
塔吊起重作业外电安全防护方案
一.工程概况: 1
2、、结构类型:本工程地上十一层,框架结构。
基础形式为长螺旋钻孔压灌桩基础。
本工程由辽宁北方建筑设计院有限责任公司负责设计由台安县荣信建筑工程有限公司施工。
二.现场勘察:
1.勘察时间:2015年10月13日
序号 项目 内容
1 工程名称 金墅花园北区
2 工程地址 康平新城区朝阳路南、中心街西
3 建设单位 台安县申信房地产开发有限公司
4 设计单位 辽宁北方建筑设计院有限责任公司
5 监理单位 康平县兴业建设工程监理处
6
施工单位
台安县荣信建筑工程有限公司
2.勘察结论:
1)施工现场道路畅通。
2)塔吊安装位置处于有利于吊装的最佳位置。
3)塔吊基础下无沟、坑、管、线、可以浇筑基础。
4)工程竣工后,可以拆卸退场。
三、编制依据
1.施工现场临时使用安全技术规范JGJ46-2005
2.建设工程施工现场供用电安全规范GB50194-94
3.建筑机械使用安全技术规程JGJ33-2001
4.塔式起重机安全技术规程GB5144-2007
四、外电线路
现场情况:根据工程需要,现场安装一台塔式起重机,臂长(回转半径)50米,自由高度40米,安装位置见附图一,由于施工现场建筑物一侧有一条110KV高压输电线路,线路高度和塔机相对位置见后附图。
四、防护措施
根据现场实际情况、塔式起重机安全规程(GB5144-2007)
规定起重机任何部位与输电线路的最小安全距离(110KV 垂直5米、水平4米),采取以下安全措施:
1.积极与供电部门协商,将高压架空线路采取临时停电措施,确保工程施工安全。
2.操作人员要平稳操作防止塔机起重臂及吊钩钢丝绳、吊物出现较大起伏和摆动。
3.项目部在施工现场配备专职持有效上岗证的指挥司索人员,起.落点各一人,只要塔机运转,指挥司索人员不得离开岗位。
4.在塔吊大臂转向北侧方向时,塔吊指挥人员应始终站立在沿大臂方向垂直投影的延
长线上进行指挥,同时随大臂的转动而移动,当转动至水平安全距离时,应立即指挥塔吊司机停止转动。
5.指挥人员和塔机操作人员密切配合、加强沟通,在高压线方向作业时,地面指挥司索人员严禁捆绑吊运6米以上物料,避免物料摆动碰撞高压线,在操作人员看不到吊物时如果指挥司索人员捆绑较长的物料出现问题由项目部负责。
6.在高压线方向作业时,操作人员严禁在高压线水平高度吊运物料做变幅动作,避免物料摆动碰到高压线。
7.当建筑物达到一定高度时,严禁在高压线方向、建筑物遮挡处进行起重作业。
8.夜间起重作业现场要有足够的照明。
9.遇恶劣天气大雨、大雾、风级超过五级时应停止作业,禁止一切吊装工作。
10.塔机操作人员有权拒绝违反以上条款的违章指挥。
五、应急救援预案
为积极应对工程施工中可能发生的重大触电事故,实现高效、有序地组织开展事故抢险救援工作,最大限度地减少人员伤亡和财产损失,维护正常施工生产秩序,根据外电线路和安装使用起重设备的实际情况,制定重大触电事故应急救援预案。
1.触电预防措施
(1)、施工现场临时用电应编制临时用电施工组织设计,经公司技术负责人审核,经主管部门批准后实施。
(2)、电工、塔吊司机、指挥和司索人员等特种作业人员必须经正式培训合格,取得合格证书方可上岗。
(3)、施工现场临时用电必须按“三级配电,二级保护”设置开关箱并做到“一机、一闸、一漏、一箱”。
(4)、机械设备必须按规范接地接零,定期测量接地电阻值。
(5)、在高压电线旁施工,搭设架体、吊装等要与高压电线间保持足够的安全距离。
(6)、要对现场电工、机工、安全管理人员等进行触电后对伤员急救知识的培训。
2.触电事故应急救援预案
(1)、发生触电事故后,要立即利用现场的绝缘物体,迅速将触电者与电源脱离开,然后切断电源,抢救触电者严禁未切断电源就与触电者接触抢救,以免救护者也触电。
(2)、触电者脱离电源后,须先迅速检查呼吸、心跳是否正常,然后采用适当的方法急救。
如触电者有微弱呼吸或心跳时,不准乱背、乱抬,而应立即采用人工呼吸法或胸外心脏挤压法就地抢救。
(3)、在进行人工抢救的同时,打120急救电话,向医院求救,并及时把伤员送往医院急救。
(4)、机械设备操作人员必须掌握有关建设工程施工现场供电的基础知识,预防触电的方法及触电后的紧急救护措施等。
(5)、事故发生后,严格按照安全事故“四不放过”原则,查明事故原因,采取防范措施,追查责任人的责任,达到惩前毖后的目的。
项目负责人:监理单位:
现场安全员:指挥司索:
塔机司机:。
