监理部混凝土防渗墙工程监理实施细则
砼工程监理细则范文

砼工程监理细则范文一、监理责任1.监理单位应具备相应的资质和专业技术人员,负责砼工程的监理工作,确保施工按照设计要求和规范进行。
2.监理单位应派遣合适的监理人员到场巡查,及时发现和解决施工过程中的问题,并提供相应的解决方案。
二、监理前准备1.监理单位应对施工图纸、设计要求、工程量清单等相关资料进行认真研究和分析,明确砼工程的施工要求和技术指标。
2.监理单位应与承包方和施工单位进行协商,并签订监理合同,明确监理的职责和义务。
三、施工前准备1.监理单位应对施工现场的基础条件进行检查,确保施工环境安全和适宜。
2.监理单位应检查施工设备和材料的质量和合格证明,确保其符合相关规范和要求。
3.监理单位应积极参与施工方的施工方案编制和技术交底,提出合理的建议和要求。
四、施工过程监理1.监理单位应按照施工计划和图纸要求进行监理,确保施工按照合同约定进行。
2.监理单位应定期检查施工现场,包括混凝土配合比的调整、拌和设备的操作等,确保施工过程中的质量控制。
3.监理单位应对施工人员的技术水平进行评估和监督,确保施工质量和进度。
五、施工质量监理1.监理单位应对砼的配合比进行监督测试,确保砼的质量和强度满足设计要求。
2.监理单位应对砼浇筑工艺进行检查和监控,包括浇筑工艺、养护期等,确保砼施工质量。
六、安全生产监理1.监理单位应对施工现场的安全生产措施进行监督和检查,确保工人的安全和施工过程的安全。
2.监理单位应与施工单位共同制定应急预案,并组织实施,确保在突发事件发生时能够及时处置。
七、竣工验收1.监理单位应对砼施工的质量进行验收,包括强度检测、外观检查等,确保符合相关规范和要求。
2.监理单位应对施工过程中的问题进行整理和总结,提供相应的施工经验和改进建议。
总之,砼工程监理细则旨在确保砼工程施工过程的质量和安全性,监理单位应具备相应的专业技术人员和资质,负责监督施工过程中的各个环节,包括施工前准备、施工过程监理、施工质量监理、安全生产监理等,以确保砼工程的施工质量,提高砼工程的安全性和可靠性。
监理项目部地下室砼施工监理细则

地下室砼施工监理细则一、专业工程的特点:1、本工程地下室底板的主楼部分厚 50cm 砼强度等级 C30。
整个底板设有条纵横 800mm 宽的后浇带,筏基厚 0.5m,地下室砼量约为 6400 立方,承台砼量约为 3500 立方,每段砼量约为1200m。
2、混凝土浇注时间长。
按商品砼的供应能力,每小时最大供应量为 100m3,在能够保证连续供料的情况下,完成一块主楼底板需 12 小时左右。
二、监理工作的流程:监理在施工前要认真审查施工单位报送的专项施工方案,当监理审查通过后,施工单位必须严格按方案实施,不得擅自改动。
首先优化商品砼的配合比,来达到降低水化热的目的。
严格要求混凝土厂商按照优化完成的混凝土配合比组织原材料,并在混凝土浇筑前核查配合比执行情况。
钢筋原材和焊接的试验要合格。
有关轴线,钢筋规格、数量、间距,内外墙板、剪力墙、拄的插筋,水平施工缝的钢板止水带,预留管道等,经各监理工程师验收合格通过,测温系统、施工机具、备用电源、劳力安排完全准备好后,各专业监理工程师签字,再由总监签署砼浇捣令,施工单位方能正式施工。
具体的工作流程见下表:三、 监理工作的控制要点及目标值:对于地下室砼砼的施工,我们的质量要求是控制裂缝的危害程度,减少渗水现象的发生。
为了达到这些要求,就要以降低水化热、保持砼内外温差小1、施工前:(1) 原材料质量控制。
砼的组成材料都是由商品砼厂家提供的,虽然厂家也有具备相应资质的试验室,并按规定对材料进行抽检,但是监理在认为必要时也将随机抽检水泥、外加剂、砂石材料等,保证所使用材料符合配合比及相关规范的要求。
(2) 砼配合比优化。
控制裂缝的产生,就要降低砼内部的水化热,也就是要降低单位体积内的水泥用量,对外加剂的掺入要加以选择,既起到减水缓凝的作用,又不对和易性产生影响。
(3) 严格审查施工单位提交的地下室砼混凝土施工方案。
审查重点放在混凝土运输供应保证、塌落度控制措施、浇筑路线方法、测温手段/频率、保温措施等方面。
高压喷射灌浆防渗墙工程监理实施细则

高压喷射灌浆防渗墙工程监理实施细则一、前言为确保高压喷射灌浆防渗墙工程质量,维护工程安全,特制定本监理实施细则。
本细则适用于高压喷射灌浆防渗墙工程的监理,包括监理人员的监理任务、监理流程和监理标准等。
二、监理任务1.确定工程质量监理计划和监理任务书;2.参与和审核设计单元的设计文件;3.对施工与管理过程进行监理,确保施工与管理过程符合规范要求;4.参与竣工验收及备案工作。
三、监理流程1.监理前期,监理人员应与业主代表、建设单位、施工单位进行工作协调,制定监理计划和监理任务书;2.监理中期,监理人员应监督和检查施工方对防渗墙材料、设备、施工方法等的配合和使用情况,对高压喷射灌浆防渗墙的施工过程进行抽样或全程监督检查,及时发现问题并提出整改通知书;3.监理后期,监理人员应监督竣工验收,并对竣工验收单据进行审查,随时向建设单位给出监理报告和监理意见。
四、监理标准1.施工单位应按照设计文件要求进行施工,确保高压喷射灌浆防渗墙施工质量符合设计标准;2.各施工工序应按时进行,并注重施工质量,确保高压喷射灌浆防渗墙的强度、密实性、结合性、耐久性等符合设计标准;3.高压喷射灌浆防渗墙施工过程中,应注意安全,配备专职监理人员进行全程监管,并严格按照安全操作标准施工;4.施工现场应严格控制环境污染,注意环保,确保施工过程不对周围环境造成污染。
五、总结高压喷射灌浆防渗墙工程是一项复杂的工程,对工程质量和监管要求较高。
本监理实施细则的制定将对高压喷射灌浆防渗墙工程的启动、进行及验收都起到重要指导作用。
我们相信,在监理人员的监督和施工方的共同努力下,一定能够做好高压喷射灌浆防渗墙工程的施工工作,保障工程质量和施工安全。
坝基防渗工程监理细则(5篇)

坝基防渗工程监理细则(5篇)第一篇:坝基防渗工程监理细则一、总则1.1.本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照SDJ213-83《碾压式土石坝施工技术规范》《聚乙烯(PE)土工膜防渗工程技术规范》(SL/T231-98)、《土工合成材料应用技术规范》(GB50290-98)和有关管理法规编制。
1.2.本细则适用于坝基防渗工程。
二、开工许可证申请程序2.1.承建单位在具备了坝基防渗工程施工的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术措施计划报监理部审批。
施工技术措施计划应包括下述主要内容:(1)工程简况(包括项目构成、合同或设计工程量、合同工期等);(2)施工管理、作业劳动组织、机械配置;(3)施工准备及程序和方法(包括铺膜顺序和裁剪图);(4)施工进度计划;(5)质量保证体系的建立、质量检验、检测措施;(6)防渗膜试验报告;(7)其他需要报告和说明的事项。
2.2.承建单位应在护坡工程施工前,完成铺工放样工作,并将其报监理部批准,其内容如下:(1)施工范围布置图;(2)放线依据及对原点检测校核情况;·1·(3)施测方法,使用的仪器和人员配备;(4)放线成果(包括记录和平面布置图)。
2.3.上述报送文件连同审签意见单一式四份,经施工单位项目经理签署后递交,监理部审阅后,限时批复,原件不退回。
2.4.除非承建单位接到的审签意见为“修改后重新报送”否则可及时向监理部申请开工许可证。
2.5.监理部在接到承建单位申报开工申请单后,24小时内开出工程项目开工许可证,若承建单位在限期内未收到监理部应返回的审签或批复意见,视为已报经审阅。
2.6.如果承建单位未能按期向监理部报送上述文件,由此而造成施工工期延误和其他损失,由承建单位承担合同责任。
三、施工过程监理3.1.施工过程中,承建单位应按报经批准的施工计划,按章作业,安全生产,文明施工。
混凝土防渗墙监理实施细则

以我给的标题写文档,最低1200字,要求以Markdown 文本格式输出,标题为:混凝土防渗墙监理实施细则# 混凝土防渗墙监理实施细则## 简介混凝土防渗墙是一种新型建材,可以有效地防止土壤渗透而造成的危害,广泛应用于道路、桥梁、地下工程等领域。
对于混凝土防渗墙的监理工作,需要进行严格的实施,以确保其质量和安全。
本文将介绍混凝土防渗墙的监理实施细则。
## 监理前准备在进行混凝土防渗墙监理前,需要进行以下准备工作:### 1.监理计划制定制定监理计划是监理的必要步骤,计划应包括监理的时间、范围和任务等要素。
### 2.监理人员安排监理人员应当具备相关专业知识和经验。
### 3.监理仪器设备准备在监理过程中,需要使用一些专业的仪器设备来检测混凝土防渗墙的质量和安全性。
## 监理实施步骤在进行混凝土防渗墙监理时,需要按照以下步骤进行实施:### 1.材料检验混凝土防渗墙所用材料的检验应按照规定进行,确保其符合质量要求。
### 2.施工前准备在进行混凝土防渗墙施工前,应进行场地勘察、工程准备、混凝土搅拌、钢筋预处理等工作。
### 3.施工过程监督在混凝土防渗墙的施工过程中,需要对每个环节进行监督,包括基础处理、模板安装、钢筋布置、混凝土浇筑和养护等。
### 4.质量检测在混凝土防渗墙施工完成后,需要进行质量检测,包括混凝土强度、密度、厚度等。
### 5.验收验收在混凝土防渗墙质量检测合格后,需要进行验收,确认其符合规定要求。
## 监理报告监理报告是监理工作的总结,应包括施工质量和安全情况、质量检测结果、问题和建议等。
## 结束语混凝土防渗墙的监理工作需要进行严格的实施,以确保其质量和安全。
本文介绍了混凝土防渗墙的监理实施细则,希望对相关人员有所帮助。
防渗墙监理控制内容

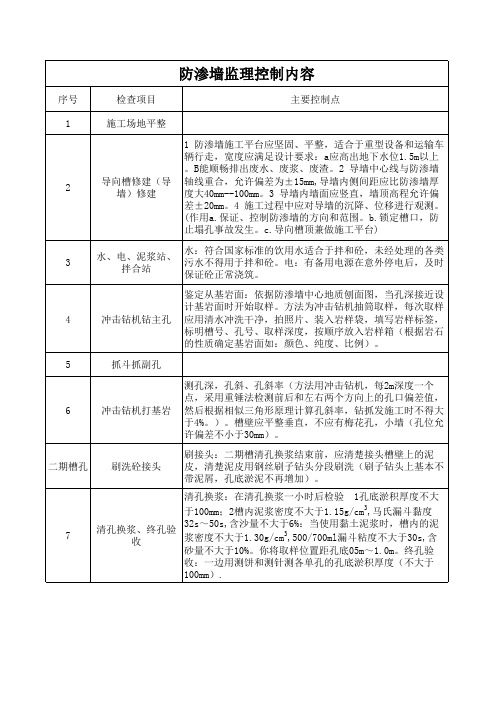

8
1 接头管下设:a 必须按配管顺序进行接头管(导管)组装 下设,值班技术员专门检查,并填写接头管(导管)下设、 开浇情况记录表,防止发生下乱顺序错误;b 接头管(导 管)组装下设必须统一指挥,吊车、钻机和组装人员必须密 切配合,确保导管组装质量;c 导管组装下设过程必须注意 机械和人身安全 安全,以免发生意外;d)为确保清孔结束后4小 安全 下设接头管、钢筋 时内浇筑混凝土,在确保导管组装质量和安全的情况下,应 笼、预埋管导管 尽量缩短组装下设时间;2 钢筋笼下设时,对准槽段中心轴 线,吊直扶稳,缓缓下沉,避免碰撞孔壁。在钢筋笼接近至 预定高程时,应检查笼体平面位置,如超出标准,应进行调 整。上节钢筋笼预设同高程的吊点,当钢筋笼下设到预定高 程时,用槽钢和吊钩将钢筋笼吊架在导墙上,并校准钢筋笼 的顶面高程,确保在同一个水平面上。3 导管下设完毕,管 内必须放入隔浆球。 下设钢筋笼、预埋 管导管 砼拌合、输送 同序号8一致 原材料按配合比要求合理使用,用砼输送泵送至分料仓,经 过溜槽送至导管 浇筑过程:a)混凝土浇筑必须连续进行,混凝土面上升速 度不宜低于2m/h。b)各班应配备专人测量混凝土面深度, 测量人员必须认真、负责、细心,测量准确无误,应不超过 每30分钟测量一次混凝土面深度。c)值班技术员应根据所 测数据,及时填写孔内混凝土顶面深度测量记录表,填绘槽 孔混凝土浇筑指示图,并核对浇筑方量,计算导管埋深,合 理控制各导管下料速度,使混凝土面上升均衡,高差不超过 50cm,上升速度符合规范要求。d)及时计算导管埋深,控 制导管拆卸,并填写槽孔混凝土浇筑导管拆卸记录表,使每 根导管的埋深在拆卸前后及拆卸过程中不得小于1m,不宜大 于6m,以免造成混浆现象。e)在混凝土搅拌车卸料溜槽出 口对应的混凝土分料仓上口,应加装钢筋滤网将超径石或每 搅拌均匀的砼团块(属不合格材料)滤除,以免影响混凝土 墙体质量,或发生超径石或砼团块堵管的现象。f)搅拌车 往分料仓中卸料时,应注意观察混凝土的表观质量,当对砼 表观质量产生疑虑时,应请砼试验人员及时检测砼的和易性 指标,严禁将不合格混凝土自分流槽放入漏斗和导管浇注入 槽。 拔管法施工关键是要准确掌握起拔时间,起拔时间过早,混 凝土尚未达到一定的强度,就会出现接头孔缩孔和垮塌;起 拔时间过晚,接头管表面与混凝土的粘结力使摩擦力增大, 增加了起拔难度,甚至接头管被铸死拔不出来,造成重大事 故(一般在浇筑完6~8h时开始试拔)。
水库工程监理细则之地下防渗墙
水库工程监理细则之地下防渗墙前言随着我国城镇化进程加速,市民对水资源的需求也在逐年增加。
为了保障城市和农村的用水需求,水库工程得到了大力的加强和发展。
然而,随着工程规模的增加,水库工程安全管理也变得越发复杂。
为保证水库工程的安全,建设方需要监理工程的质量。
本文针对水库工程监理中的地下防渗墙进行详细的分析,旨在提供一份水库工程监理的细则。
地下防渗墙地下防渗墙是指水库地下防渗系统中的一个重要防渗组成部分。
水库建设中,一定要进行地下防渗墙的施工,以防止土壤中的水渗透到库内,有效避免水库水资源被浪费。
地下防渗墙的施工分为“内防渗法”和“外防渗法”。
内防渗法内防渗法是指在水库库底下挖一个壕沟,向内倾斜,通常呈倒三角形式。
在底部形成一个“V”字形截面,使用特殊材料(如混凝土)来建立防渗墙体。
内防渗墙工程的施工过程较为复杂,需要施工人员掌握一定的动土技巧和防水技术,防止发生墙体松动、出现水印等问题。
同时,内防渗法施工较为耗时,需要严格控制时间进度。
外防渗法外防渗法是指在水库库周建立一条带有防渗效果的“带”,防止下雨时水从库外渗透到库内。
在具体施工中,首先在库外挖出一个壕沟,然后在壕沟内一层层地铺设防渗材料(如土工布),最后再盖上混凝土板。
外防渗墙工程实施较为简单,但高度依赖于材料的质量,否则,一旦出现损坏、破裂等问题,就能造成整个工程的巨大风险。
同时,外防渗法也容易受到外部环境的影响,耐用度有一定局限性。
监理要点地下防渗墙本身固有的特性,需要监理员在施工过程中考虑到如下几个要点。
施工技术控制在施工过程中,对于墙体的混凝土框架、混凝土配合比、钢筋配筋等要进行严格的控制。
在出现任何质量问题或不合规格的部件时一定要及时通报建设企业。
原材料与材料检验监理人员要及时对施工材料进行检验,严格把关原材料和退料的流程,不允许不合格的材料参与墙体建造。
墙体质量控制监理人员需要负责监督建设企业对地下防渗墙的外观控制和质量验收工作。
监理项目部地下室防水抗渗施工监理细则
地下室防水抗渗施工监理细则一、工程情况:本工程为高层建筑,若基础处理的好,地下室因上部荷载很大产生不均匀沉降的的可能性不大。
而由于地下室面积超大,长度超长,产生收缩裂缝造成渗漏;因施工不当产生渗漏裂缝的可能较大。
因此,在设计时应根据具体情况设混凝土后浇带,可避免因长度超长而产生收缩裂缝,造成渗漏二、施工前的准备工作:1、确定预拌混凝土站:协助业主进行预拌混凝土站的考查工作,分析本工程混凝土供需情况,确定由一家,或 2 家混凝土预拌站,能够保质保量及时地供应混凝土,确保地下室混凝土浇灌顺利进行。
2、材料选择:1)优选普硅水泥,抗渗性能好。
若体量较大,从减少水化热出发,选用矿渣水泥。
并提前到有资质的试验室进行混凝土试配工作。
2)考查混凝土预拌站的砂、石料质量、供应数量,砂、石料场,确保石子颗粒级符合筛分曲线要求,含泥量≤1%。
确保细骨料达到中粗砂,含泥量≤2%。
3)正确选用外加剂。
目前具有防水抗渗等功能的混凝土外加剂品种不少,其质量可谓良莠不齐,应该做好调研。
必须选择品牌好,符合本工程情况,生产厂家可靠的产品,并通过试验室试配。
3、审查施工方案和有关资料:a、施工之前,要求施工方必须编写详细的施工方案,方案中应明确混凝土供应布泵、布管,浇捣顺序,振捣,接槎,养护,覆盖保温等技术措施,以及人员组织措施,施工机械准备,质量保证,安全施工等有关措施。
监理须认真审查施工方案,签复意见,提出要求。
b、审查混凝土配比单。
混凝土配比试验必须在有权单位试配。
经试验符合要求后才允许使用。
混凝土质量不仅其强度,抗渗等级要符合设计要求,还应有良好的和易性,使其可泵性好,容易振实,不易产生离析。
混凝土的初凝时间宜控制在 4 小时左右。
要求试配单位提供下列资料:原材料检验报告。
混凝土配比通知单(通知单要明确注明实测的混凝土强度、坍落度,以及坍落度随时间的损失值,混凝土的初、终凝时间。
c、审查布泵、布管,浇捣顺序时,要详细计算浇捣量,浇捣时间,防止二次接槎时间过长,产生冷缝,形成渗水通道。
混凝土防渗墙监理实施细则
混凝土防渗墙工程监理实施细则编号:**********年**月目录1、总则 (1)2、编制依据 (1)3、施工准备监理工作 (1)4、施工过程质量控制 (1)5、事后检测 (4)6、完工验收 (5)7、计量和支付 (5)混凝土防渗墙监理实施细则1、总则本细则适用于******工程的混凝土防渗墙工程。
2、编制依据1.1国家、行业颁布的有关规程、规范、规定;1.2工程建设监理合同、施工承包合同;1.3****工程施工图集;1.4监理大纲、监理规划、监理规范等。
3、施工准备监理工作3.1承包单位必须按批准的设计及招标文件要求,编制混凝土防渗墙施工措施方案,提交监理人批准。
3.2混凝土防渗墙施工场地应平整坚实,建造槽孔前应修筑导墙,导墙宜采用现浇混凝土。
3.3对重要或有特殊要求的工程,承包人应根据监理人的指示,在工程地质条件相类似的地段或在防渗墙中心部位进行生产性试验,以验证设定的造孔、固壁泥浆、墙体浇筑等施工工艺和参数的适应性,并将试验成果提交监理人审批。
3.4施工前,承包人应做好测量放样工作,测定防渗墙、导墙的位置,地基不得产生过大或不均匀沉陷。
3.5 承包人应通过配合比试验选择合理的混凝土施工配合比。
混凝土墙体材料,入孔坍落度应为18~22cm,扩散度应为34~40cm,坍落度保持15cm以上时间不小于1小时,初凝时间应不小于6小时,终凝时间不宜大于24小时,混凝土的密度不宜小于2100kg/m3。
普通混凝土的水泥用量不宜小于350kg/m3,水灰比不宜大于0.65.水泥标号不宜低于325#。
混凝土骨料宜优先选用天然卵石、砾石和中、粗砂,最大骨料粒径应不大于40mm。
4、施工过程质量控制4.1成槽混凝土防渗墙主要采用液压抓斗成槽,膨润土或粘土泥浆护壁。
(1)施工期应观测地下水位,孔口应高于地下水位2.0m。
(2)造孔中,孔内泥浆面应保持在导墙顶面以下30~50cm,槽孔孔壁应平整垂直,不应有梅花孔、小墙等。
防渗墙监理实施细则
一、工程概况本工程于防浪堤Ⅱ标灰堤双堤间回填砂工程上进行防渗墙施工,工程分为0.3m、0.5m厚度两部分,深度分别为10~15m(0.3m厚)、15~30m(0.5m厚)。
二、监理依据2.1国家及工程所在地建设行政主管部门颁布的有关工程建设方面的法律、法规、政策和法令规定等;2.2国家现行的工程设计规范、规程;2.3工程建设的设计招、投标文件;2.4业主提交的本工程建设全部设计文件;2.5业主与监理单位签订的《工程建设监理合同》及其它委托书;2.6业主与工程承包商签订的合同和协议(包括附件)。
三、监理程序3.1事先控制:熟悉设计图纸,了解设计意图;熟悉技术规范和评定标准。
承包人是工程实体的组织者、管理人、实施人,检查承包人施工质量保证体系,明确岗位责任;审查施工组织设计文件;特别是对容易产生质量问题的部位要采取相应的对策,做到未雨绸缪,有备无患。
3.2事中检查事中检查是自始至终的全过程跟踪监理。
根据审查批准后的施工组织设计文件要求,监理首先检查进场施工设备的完好率,并对防渗墙施工中使用的原材料生产厂家的资质、产品性能进行抽样检查合格后,方可采办进货。
根据施工进度安排,检查上下道工序的搭接是否合理,检查各施工阶段的准备工作是否完成;特别是对重要部位、关键工艺要加强旁站,动态监理。
一但发现施工隐患,及时督促承包人马上采取补救措施,确保工程质量。
隐蔽工程验收合格后方可进行下一道工序施工,施工期间自始至终注意搜集资料。
3.3事后验收各单位工程、分部分项工程严格按质量评定标准和施工合同要求组织有关人员,巡查已完成工程现状,对存在问题提出整改措施,审查归档书面资料,根据外业情况和内业资料进行综合验收评定,并将初验评定结果书面报业主和质检部门核定。
四、质量控制标准抛石施工质量控制所依据的规范、规程、标准如下:1、水运工程质量检验标准(JTS257-2008)2、《防波堤工程设计与施工规范》(JTJ198-98)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土防渗墙工程监理实施细则
一、总则
1.1本细则依据工程施工承建合同文件,以SL 174—96《水利水电工程混凝土防渗墙施工技术规范》、SDJ16—78《水利水电工程钻孔压水试验规程》、SDJ18—78《水利水电工程施工地质规程》、SD108—83《水工混凝土外加剂技术标准》、SDJ207—82《水工混凝土施工规范》、SL52—93《水利水电工程施工测量规程》等有关工程验收规程规范,标准规定和设计图纸要求编制。
1.2本细则适用于柔性混凝土和塑性混凝土防渗墙工程及其相关
施工项目。
1.3除非承建单位愿意承担风险,否则用于施工实施的施工图纸、技术要求、设计变更等设计文件必须经监理部签发。
二、开工许可证申请程序
2.1承建单位应根据承建合同技术条款规定,对防渗墙造孔、成墙、浇筑以及设备与施工工作措施等,进行验证性试验。
2.2试验结束后,承建单位应及时将试验成果进行整理,提出用于实施的生产工艺、设备和相关参数报监理部审核批准后,方可实施于工程作业。
2.3承建单位应在防渗墙工程开工以前,根据施工图纸、设计要求、
技术规范、施工部位自然条件、施工水平及设备情况,编制施工组织设计报送监理部批准。
施工组织设计的内容应包括:
(1)工程概述(包括施工项目、合同工程量及合同工期)。
(2)施工平面布置。
(3)施工工序、工艺和设备配置(包括规格、型号、台时生产率、使用说明书)。
(4)使用材料及配比。
(5)施工进度计划。
(6)材料与劳动力投入计划。
(7)组织管理机构。
(8)可能遇到的不良地层或不利施工条件下的造孔、成槽与浇筑措施。
(9)质量控制措施。
(10)安全生产与环境保护措施。
(11)其他按合同文件规定应报告或说明的情况。
2.4上述报送文件连同审签意见单一式四份,经承建单位项目经理或其授权代表签署加盖公章后递交,监理部审阅后限时批复,原件不退回。
2.5除非承建单位接到的审签意见为“修改后重新报送”,否则承建单位可及时向监理部申请开工许可证。
监理部将于接受申请后24h 内开出相应工程项目的开工许可证。
2.6承建单位未按时向监理部报送文件,造成施工工期延误和其他损失,由承建单位承担合同责任。
承建单位在限期内未收到监理部应退回的审签或批复意见,可视为已报经审阅。
三、施工过程监理
3.1承建单位应在施工前完成防渗墙工程施工准备工作,并报监理部查验。
施工准备工作检查主要内容包括:
(1)钻机、抓斗、其他造孔与开槽设备及其数量能满足施工要求。
(2)泥浆拌制系统,包括储料场和配料拌和系统,泥浆中转站等,其能力满足高峰期用料要求。
(3)泥浆净化回收系统,满足槽孔废浆连续净化、回收利用的要求。
(4)塑性混凝土和柔性材料拌和系统,能满足拌制质量和高峰供料强度。
(5)混凝土拌和输送满足高峰期防渗墙浇筑的强度要求。
(6)履带吊、汽车吊、直升导管和套接管性能及数量满足泥浆槽孔中墙体浇筑高峰要求。
(7)供电、供水系统满足施工高峰时供电、供水容量要求。
(8)用于制备防渗墙体和泥浆的原材料(石子、砂、水泥、粘土、膨润土、外加剂)的储存量满足施工用料量的要求。
3.2防渗墙施工7天前,承建单位应对防渗墙轴线、槽孔孔位进行实地放样,并将放样成果报监理部审批。
3.3施工过程中,承建单位建立健全三级质检体系,实行质量跟踪监督制度,按照报经批准的施工组织设计按章作业,文明施工。
3.4防渗墙体材料配合比、原材料选用及其配制方法和拌制工艺流程应经现场施工试验验证,并于开始浇筑28天前,报监理部批准。
当监理工程师认为承建单位提供的墙体材料配合比不能满足质量要求时,有权指令承建单位按照监理部指定的配合比和配制方法进行配制。
3.5泥浆的技术性能、制备泥浆原材料、配合比及配制方法、工艺流程、泥浆供应使用、净化回收工艺等,均应经现场施工试验验证,并报监理部批准后实施。
3.6承建单位应按设计图纸规定的防渗墙施工平台高程施工,其施工方案应报监理部批准。
3.7防渗墙施工前,承建单位应选择地质条件类似的地点或在防渗墙轴线上进行生产性施工试验。
取得造孔、泥浆固壁、墙体浇筑等有关参数资料,并报经监理部批准后,方可正式开展防渗墙施工作业。
3.8施工过程中,若发现作业效果不符合设计或技术规范要求时,应及时调整或修订施工组织设计并报监理部批准后实施。
3.9承建单位应依据防渗墙主孔岩样,提出防渗墙槽孔、终孔深度,报监理部组织监理工程师和设计地质工程师现场鉴定确定。
3.10防渗墙造孔成槽过程中遇孤石、块球体或弱风化岩层,在确。
