财金[2014]156号 附件 PPP项目合同指南

合集下载

财金(2014)156号文

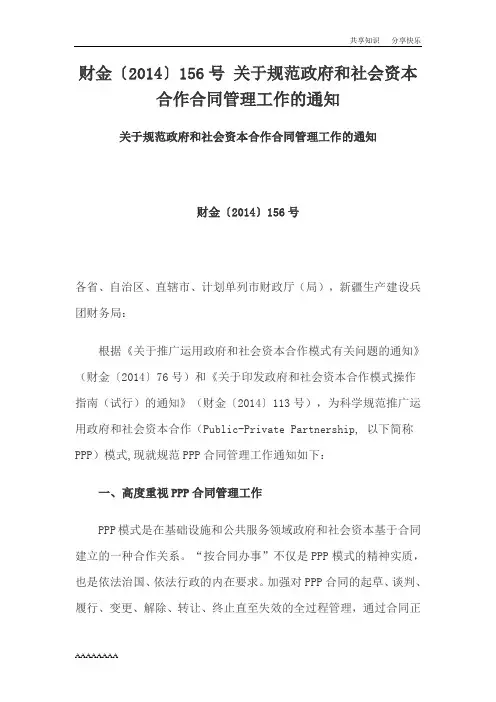

财金(2014)156号文

各省、自治区、直辖市、计划单列市财政厅(局),新疆生产建设兵团财务局:根据《关于推广运用政府和社会资本合作模式有关问题的通知》(财金〔2014〕76号)和《关于印发政府和社会资本合作模式操作指南(试行)的通知》(财金〔2014〕113号),为科学规范推广运用政府和社会资本合作(Public-Private Partnership, 以下简称PPP)模式,现就规范PPP合同管理工作通知如下:一、高度重视PPP合同管理工作PPP模式是在基础设施和公共服务领域政府和社会资本基于合同建立的一种合作关系。

“按合同办事”不仅是PPP模式的精神实质,也是依法治国、依法行政的内在要求。

加强对PPP 合同的起草、谈判、履行、变更、解除、转让、终止直至失效的全过程管理,通过合同正确表达意愿、合理分配风险、妥善履行义务、有效主张权利,是政府和社会资本长期友好合作的重要基础,也是PPP项目顺利实施的重要保障。

地方财政部门在推进PPP中要高度重视、充分认识合同管理的重要意义,会同行业主管部门加强PPP合同管理工作。

二、切实遵循PPP合同管理的核心原则为规范PPP合同管理工作,财政部制定了《PPP项目合同指南(试行)》(见附件),后续还将研究制定标准化合同文本等。

各级财政部门在推进PPP工作中,要切实遵循以下原则:(一)依法治理。

在依法治国、依法行政的框架下,充分发挥市场在资源配置中的决定性作用,允许政府和社会资本依法自由选择合作伙伴,充分尊重双方在合同订立和履行过程中的契约自由,依法保护PPP项目各参与方的合法权益,共同维护法律权威和公平正义。

(二)平等合作。

在PPP模式下,政府与社会资本是基于PPP项目合同的平等法律主体,双方法律地位平等、权利义务对等,应在充分协商、互利互惠的基础上订立合同,并依法平等地主张合同权利、履行合同义务。

(三)维护公益。

建立履约管理、行政监管和社会监督“三位一体”的监管架构,优先保障公共安全和公共利益。

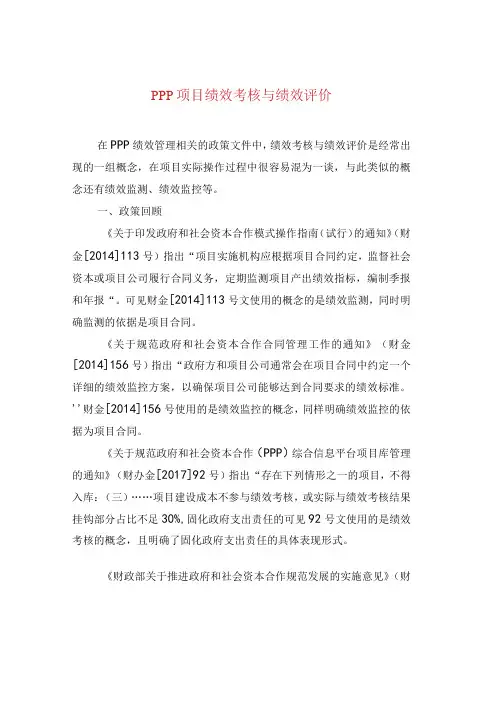

PPP项目绩效考核与绩效评价

PPP项目绩效考核与绩效评价

PPP项目绩效考核与绩效评价在PPP绩效管理相关的政策文件中,绩效考核与绩效评价是经常出现的一组概念,在项目实际操作过程中很容易混为一谈,与此类似的概念还有绩效监测、绩效监控等。

一、政策回顾《关于印发政府和社会资本合作模式操作指南(试行)的通知》(财金[2014]113号)指出“项目实施机构应根据项目合同约定,监督社会资本或项目公司履行合同义务,定期监测项目产出绩效指标,编制季报和年报“。

可见财金[2014]113号文使用的概念的是绩效监测,同时明确监测的依据是项目合同。

《关于规范政府和社会资本合作合同管理工作的通知》(财金[2014]156号)指出“政府方和项目公司通常会在项目合同中约定一个详细的绩效监控方案,以确保项目公司能够达到合同要求的绩效标准。

''财金[2014]156号使用的是绩效监控的概念,同样明确绩效监控的依据为项目合同。

《关于规范政府和社会资本合作(PPP)综合信息平台项目库管理的通知》(财办金[2017]92号)指出“存在下列情形之一的项目,不得入库:(三)……项目建设成本不参与绩效考核,或实际与绩效考核结果挂钩部分占比不足30%,固化政府支出责任的可见92号文使用的是绩效考核的概念,且明确了固化政府支出责任的具体表现形式。

《财政部关于推进政府和社会资本合作规范发展的实施意见》(财金[2019]10号)指出“规范的PPP项目应当符合以下条件:建立完全与项目产出绩效相挂钩的付费机制,不得通过降低考核标准等方式,提前锁定、固化政府支出责任,财金[2019]10号文使用的也是绩效考核的概念,且提出了完全挂钩付费机制问题。

《政府和社会资本合作项目财政管理暂行办法》(财金[2016]92号)指出“各级财政部门应依据绩效评价结果合理安排财政预算资金。

对于绩效评价达标的项目,财政部门应当按照合同约定,向项目公司或社会资本方及时足额安排相关支出。

对于绩效评价不达标的项目,财政部门应当按照合同约定扣减相应费用或补贴支出。

2014-2017年我国PPP政策文件全汇总

2014-2017年我国PPP政策文件全汇总

发改投资〔2014〕2724号2014年12月2日,国家发改委《关于开展政府和社会资本合作的指导意见》,并随文下发了《政府和社会资本合作项目通用合同指南》。

2014财金〔2014〕113号文:财政部关于印发《政府和社会资本合作模式操作指南(试行)的通知》(2014-11-29),以规范项目识别、准备、采购、执行、移交各环节操作流程;财金〔2014〕112号:财政部《关于政府和社会资本合作示范项目实施有关问题的通知》(2014-11-30),并发布了第一批30个PPP示范项目名单;财金〔2014〕156号:财政部《关于规范政府和社会资本合作合同管理工作的通知》(2014-12-30),制定下发《PPP项目合同指南(试行)》,加强对PPP合同的起草、谈判、履行、变更、解除、转让、终止直至失效的全过程管理。

20151月19日,国家发改委公布了关于《基础设施和公用事业特许经营管理办法》征求意见稿,财政部也公布了《关于规范政府和社会资本合作合同管理工作的通知》,并发布了PPP项目合同指南。

点击免费下载海量工程资料3月17日,国家发展改革委和国家开发银行发布《关于推进开发性金融支持政府和社会资本合作有关工作的通知》,对社会资本开出了更优厚的条件,其中包括贷款期限最长可达30年、贷款利率可适当优惠等。

4月25日,国家发改委、财政部、交通部、住建部、水利部、中国人民银行等联合印发了《基础设施和公用事业特许经营管理办法》,《办法》规定将“转变政府职能,强化政府与社会资本的协商合作”作为特许经营实施的四项原则之一。

并强调“行政区划的调整、政府的换届、部门调整和负责人的变更都不得影响特许经营协议的履行”。

5月5日,国务院转发了文化部、财政部、新闻出版广电总局、体育总局等《关于做好政府向社会力量购买公共文化服务工作的意见》,要求努力营造政府向社会力量购买公共文化服务的良好环境,积极有序推进政府向社会力量购买公共文化服务工作,并下发了《政府向社会力量购买公共文化服务指导性目录》,成为公共文化服务领域推进PPP模式的首个指导性文件。

PPP流程和入库及项目评审

PPP流程和入库及项目评审

建立协调机制 负责:
# VFM及财政承受 能力验证(财政) #方案审核(政府)
项目准备 项目采购 项目监管 项目移交
项目评审 组织协调 检查督导
未通过验证的,调整 实施方案,重新验证。 二次仍未通过验证的,
不再采用PPP模式
一、PPP操作流程 ▎2 项目准备阶段续
二、项目准备(续)
(第二阶段)
6、实施方案编制
13、融资管理
14、绩效监测
(监督方:PPPU/IE) 与支付(待续)
15、中期评估 (IE/3-5年)
股东协议
股东协议
(政、社…) (社、社…)
项目公司 (SPV)的责任:
未完成融资时: #政府初始介入:提 取履约保函/终止 PPP合同; # 融资条款修订:不
可 抗力,可依约
融资方案设计 机构接洽 合同签订 融资交割
支付与奖惩: # 支付:依约按实际 绩效付款(IE/F to
SPV); # 超额收益分配: 依约定支付(SPV
to F/G); # 奖励:优于标准 # 惩罚:未达标准
项目合同管理: (第28条)
政府优益权:
财政风险控制:
(第27条:SPV违约 (存在政府支付
造成公共利益受损)
的情况)
处置方式:临时接
知》(财金〔2014〕156 号)2014.12.30 附件:《PPP
项目合同指南(试行)》
1.鼓励设立PPP中心;允许社会资本发起。 2.引入PPP“物有所值”(VFM)评估方法。即“每花一分钱, 均要取得最好的效益. 3.设定财政承受能力评价方法。 4.引入竞争性磋商概念。即政府方遴选社会资本合作伙伴的过 程,除了政府采购法规定的5种方式外,结合PPP项目特点,首次 引入竞争性磋商方式。 5.引入直接“介入”概念。是国际项目融资通行的一种保障政府 和债权人权利的机制 。 6.PPP合同争议仲裁解决。预设了PPP合同的民商合同性质。

财金[2014]156号 附件 PPP项目合同指南

财金[2014]156号 附件 PPP项目合同指南

附件:PPP项目合同指南(试行)编制说明本指南所称的政府和社会资本合作(Public-Private Partnership,以下简称PPP)项目合同是指政府方(政府或政府授权机构)与社会资本方(社会资本或项目公司)依法就PPP项目合作所订立的合同。

在PPP项目中,除项目合同外,项目公司的股东之间,项目公司与项目的融资方、承包商、专业运营商、原料供应商、产品或服务购买方、保险公司等其他参与方之间,还会围绕PPP项目合作订立一系列合同来确立和调整彼此之间的权利义务关系,共同构成PPP项目的合同体系。

PPP项目合同是整个合同体系的基础和核心,政府方与社会资本方的权利义务关系以及PPP项目的交易结构、风险分配机制等均通过PPP项目合同确定,并以此作为各方主张权利、履行义务的依据和项目全生命周期顺利实施的保障。

PPP从行为性质上属于政府向社会资本采购公共服务的民事法律行为,构成民事主体之间的民事法律关系。

同时,政府作为公共事务的管理者,在履行PPP项目的规划、管理、监督等行政职能时,与社会资本之间构成行政法律关系。

因此,我国PPP项目合同相关法律关系的确立和调整依据,主要是现行的民商法、行政法、经济法和社会法,包括《民法通则》、《合同法》、《预算法》、《政府采购法》、《公司法》、《担保法》、《保险法》、《行政许可法》、《行政处罚法》、《行政复议法》、《民事诉讼法》、《仲裁法》、《行政诉讼法》、《会计法》、《土地管理法》、《建筑法》、《环境保护法》等。

根据上述法律规定以及《国务院关于加强地方政府性债务管理的意见》(国发[2014]43号)、《国务院关于深化预算管理制度改革的决定》(国发[2014]45号)、《国务院关于创新重点领域投融资机制鼓励社会投资的指导意见》(国发[2014]60号)、《财政部关于推广运用政府和社会资本合作模式有关问题的通知》(财金[2014]76号)、《财政部关于印发政府和社会资本合作模式操作指南的通知》(财金[2014]113号)有关要求,结合国内外PPP实践,编制本指南,以帮助PPP项目各参与方全面系统地认识PPP项目合同,指导合同的订立和履行。

财金〔2014〕156号

财金〔2014〕156号

财金〔2014〕156号关于规范政府和社会资本合作合同管理工作的通知关于规范政府和社会资本合作合同管理工作的通知财金〔2014〕156号各省、自治区、直辖市、计划单列市财政厅(局),新疆生产建设兵团财务局:根据《关于推广运用政府和社会资本合作模式有关问题的通知》(财金〔2014〕76号)和《关于印发政府和社会资本合作模式操作指南(试行)的通知》(财金〔2014〕113号),为科学规范推广运用政府和社会资本合作(Public-Private Partnership, 以下简称PPP)模式,现就规范PPP合同管理工作通知如下:一、高度重视PPP合同管理工作PPP模式是在基础设施和公共服务领域政府和社会资本基于合同建立的一种合作关系。

“按合同办事”不仅是PPP模式的精神实质,也是依法治国、依法行政的内在要求。

加强对PPP合同的起草、谈判、履行、变更、解除、转让、终止直至失效的全过程管理,通过合同正确表达意愿、合理分配风险、妥善履行义务、有效主张权利,是政府和社会资本长期友好合作的重要基础,也是PPP项目顺利实施的重要保障。

地方财政部门在推进PPP中要高度重视、充分认识合同管理的重要意义,会同行业主管部门加强PPP合同管理工作。

二、切实遵循PPP合同管理的核心原则为规范PPP合同管理工作,财政部制定了《PPP项目合同指南(试行)》(见附件),后续还将研究制定标准化合同文本等。

各级财政部门在推进PPP工作中,要切实遵循以下原则:(一)依法治理。

在依法治国、依法行政的框架下,充分发挥市场在资源配置中的决定性作用,允许政府和社会资本依法自由选择合作伙伴,充分尊重双方在合同订立和履行过程中的契约自由,依法保护PPP项目各参与方的合法权益,共同维护法律权威和公平正义。

(二)平等合作。

在PPP模式下,政府与社会资本是基于PPP项目合同的平等法律主体,双方法律地位平等、权利义务对等,应在充分协商、互利互惠的基础上订立合同,并依法平等地主张合同权利、履行合同义务。

财金[2014]156号 附件 PPP项目合同指南

财金[2014]156号 附件 PPP项目合同指南

附件:PPP项目合同指南(试行)编制说明本指南所称的政府和社会资本合作(Public-Private Partnership,以下简称PPP)项目合同是指政府方(政府或政府授权机构)与社会资本方(社会资本或项目公司)依法就PPP项目合作所订立的合同。

在PPP项目中,除项目合同外,项目公司的股东之间,项目公司与项目的融资方、承包商、专业运营商、原料供应商、产品或服务购买方、保险公司等其他参与方之间,还会围绕PPP项目合作订立一系列合同来确立和调整彼此之间的权利义务关系,共同构成PPP项目的合同体系。

PPP项目合同是整个合同体系的基础和核心,政府方与社会资本方的权利义务关系以及PPP项目的交易结构、风险分配机制等均通过PPP项目合同确定,并以此作为各方主张权利、履行义务的依据和项目全生命周期顺利实施的保障。

PPP从行为性质上属于政府向社会资本采购公共服务的民事法律行为,构成民事主体之间的民事法律关系。

同时,政府作为公共事务的管理者,在履行PPP项目的规划、管理、监督等行政职能时,与社会资本之间构成行政法律关系。

因此,我国PPP项目合同相关法律关系的确立和调整依据,主要是现行的民商法、行政法、经济法和社会法,包括《民法通则》、《合同法》、《预算法》、《政府采购法》、《公司法》、《担保法》、《保险法》、《行政许可法》、《行政处罚法》、《行政复议法》、《民事诉讼法》、《仲裁法》、《行政诉讼法》、《会计法》、《土地管理法》、《建筑法》、《环境保护法》等。

根据上述法律规定以及《国务院关于加强地方政府性债务管理的意见》(国发[2014]43号)、《国务院关于深化预算管理制度改革的决定》(国发[2014]45号)、《国务院关于创新重点领域投融资机制鼓励社会投资的指导意见》(国发[2014]60号)、《财政部关于推广运用政府和社会资本合作模式有关问题的通知》(财金[2014]76号)、《财政部关于印发政府和社会资本合作模式操作指南的通知》(财金[2014]113号)有关要求,结合国内外PPP实践,编制本指南,以帮助PPP项目各参与方全面系统地认识PPP项目合同,指导合同的订立和履行。

[实用参考]国家2014版PPP项目标准合同范本

[实用参考]国家2014版PPP项目标准合同范本

PPP(政府和社会资本合作项目)通用合同范本目录第一章总则 (9)第1条术语定义和解释 (9)第2条合同背景和目的 (10)第3条声明和保证 (10)第4条合同生效条件 (10)第5条合同构成及优先次序 (10)第二章合同主体 (11)第6条政府主体 (11)第7条社会资本主体 (11)第三章合作关系 (13)第8条合作内容 (13)第9条合作期限 (14)第10条排他性约定 (14)第11条合作履约担保 (14)第四章投资计划及融资方案 (14)第12条项目总投资第13条投资控制责任 (15)第15条政府提供的其他投融资支持 (16)第16条投融资监管 (16)第17条投融资违约及其处理 (16)第五章项目前期工作 (16)第18条前期工作内容及要求 (16)第19条前期工作任务分担 (17)第20条前期工作经费 (17)第21条政府提供的前期工作支持 (17)第22条前期工作监管 (17)第23条前期工作违约及处理 (17)第六章工程建设 (17)第24条政府提供的建设条件 (18)第25条进度、质量、安全及管理要求 (18)第26条建设期的审查和审批事项 (18)第27条工程变更管理 (18)第28条实际投资认定 (19)第29条征地、拆迁和安置 (19)第30条项目验收 (19)第32条工程保修 (19)第33条建设期监管 (20)第七章政府移交资产 (20)第35条移交前准备 (20)第36条资产移交 (21)第37条移交违约及处理 (21)第八章运营和服务 (21)第38条政府提供的外部条件 (21)第39条试运营和正式运营 (22)第40条运营服务标准 (22)第41条运营服务要求变更 (23)第42条运营维护与修理 (23)第43条更新改造和追加投资 (23)第44条主副产品的权属 (23)第45条项目运营服务计量 (23)第46条运营期的特别补偿 (24)第47条运营期保险 (24)第48条运营期政府监管 (24)第49条运营支出 (24)第50条运营期违约事项和处理 (24)第九章社会资本主体移交项目 (25)第51条项目移交前过渡期 (25)第52条项目移交 (25)第53条移交质量保证 (26)第54条项目移交违约及处理 (26)第十章收入和回报 (26)第55条项目运营收入 (26)第56条服务价格及调整 (27)第57条特殊项目收入 (27)第58条财务监管 (27)第59条违约事项及其处理 (28)第十一章不可抗力和法律变更 (28)第60条不可抗力事件 (28)第61条不可抗力事件的认定和评估 (28)第62条不可抗力事件发生期间各方权利和义务 (28)第63条不可抗力事件的处理 (28)第64条法律变更 (29)第65条合同解除的事由 (29)第66条合同解除程序 (29)第67条合同解除的财务安排 (29)第68条合同解除后的项目移交 (30)第69条合同解除的其他约定 (30)第十三章违约处理 (30)第70条违约行为认定 (30)第71条违约责任承担方式 (30)第72条违约行为处理 (31)第十四章争议解决 (31)第73条争议解决方式 (31)第74条争议期间的合同履行 (31)第十G五章其他约定 (32)第75条合同变更与修订 (32)第76条合同的转让 (32)第77条保密 (32)第78条信息披露 (32)第79条廉政和反腐 (32)第81条通知 (33)第82条合同适用法律 (33)第83条适用语言 (33)第84条适用货币 (33)第85条合同份数 (33)第86条合同附件 (336)第一章总则第1条.术语定义和解释为避免歧义,项目合同中涉及的重要术语需要根据项目具体情况加以定义。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件:PPP项目合同指南(试行)编制说明本指南所称的政府和社会资本合作(Public-Private Partnership,以下简称PPP)项目合同是指政府方(政府或政府授权机构)与社会资本方(社会资本或项目公司)依法就PPP项目合作所订立的合同。

在PPP项目中,除项目合同外,项目公司的股东之间,项目公司与项目的融资方、承包商、专业运营商、原料供应商、产品或服务购买方、保险公司等其他参与方之间,还会围绕PPP项目合作订立一系列合同来确立和调整彼此之间的权利义务关系,共同构成PPP项目的合同体系。

PPP项目合同是整个合同体系的基础和核心,政府方与社会资本方的权利义务关系以及PPP项目的交易结构、风险分配机制等均通过PPP项目合同确定,并以此作为各方主张权利、履行义务的依据和项目全生命周期顺利实施的保障。

PPP从行为性质上属于政府向社会资本采购公共服务的民事法律行为,构成民事主体之间的民事法律关系。

同时,政府作为公共事务的管理者,在履行PPP项目的规划、管理、监督等行政职能时,与社会资本之间构成行政法律关系。

因此,我国PPP项目合同相关法律关系的确立和调整依据,主要是现行的民商法、行政法、经济法和社会法,包括《民法通则》、《合同法》、《预算法》、《政府采购法》、《公司法》、《担保法》、《保险法》、《行政许可法》、《行政处罚法》、《行政复议法》、《民事诉讼法》、《仲裁法》、《行政诉讼法》、《会计法》、《土地管理法》、《建筑法》、《环境保护法》等。

根据上述法律规定以及《国务院关于加强地方政府性债务管理的意见》(国发[2014]43号)、《国务院关于深化预算管理制度改革的决定》(国发[2014]45号)、《国务院关于创新重点领域投融资机制鼓励社会投资的指导意见》(国发[2014]60号)、《财政部关于推广运用政府和社会资本合作模式有关问题的通知》(财金[2014]76号)、《财政部关于印发政府和社会资本合作模式操作指南的通知》(财金[2014]113号)有关要求,结合国内外PPP实践,编制本指南,以帮助PPP项目各参与方全面系统地认识PPP项目合同,指导合同的订立和履行。

本指南共4章、29节,全面系统介绍PPP项目合同体系,说明各主要参与方在PPP项目中的角色及订立相关合同的目的,阐述PPP项目合同的主要内容和核心条款,具体分析合同条款中的风险分配原则、基本内容和权利义务安排。

同时,从付费机制和行业领域两个方面,详细剖析不同类型PPP项目合同中的核心要素和特定条款。

PPP项目兼具长期性、复杂性与多样性,项目所处地域、行业、市场环境等情况的不同,各参与方合作意愿、风险偏好、谈判能力等方面的差异,最终表现为合同内容上的千差万别。

本指南仅对PPP项目合同通常所包含的具有共性的条款和机制作原则性介绍,并不能适用所有PPP项目的特点和个性需求。

实践中,PPP项目各参与方应当结合项目客观需要和谈判结果,充分借助专业力量,因地制宜地订立PPP项目合同。

鉴于我国PPP工作尚处于起步阶段,法律制度、机构能力和实践经验等方面均有待进一步加强和丰富,今后财政部将及时对本指南进行修订和完善。

目录编制说明 (1)第一章总则 (1)第一节PPP项目主要参与方 (1)一、政府 (1)二、社会资本方 (1)三、融资方 (2)四、承包商和分包商 (2)五、专业运营商(部分项目适用) (2)六、原料供应商(部分项目适用) (2)七、产品或服务购买方(部分项目适用) (2)八、保险公司 (3)九、其他参与方 (3)第二节PPP项目合同体系 (3)一、PPP项目合同 (4)二、股东协议 (4)三、履约合同 (5)四、融资合同 (6)五、保险合同 (7)六、其他合同 (7)第二章PPP项目合同的主要内容 (8)第一节PPP项目合同概述 (8)一、合同主体 (8)二、合同主要内容和条款 (8)三、风险分配 (8)四、法律适用 (10)第二节引言、定义和解释 (10)一、引言 (10)二、定义 (10)三、解释 (11)第三节项目的范围和期限 (11)一、项目的范围 (11)二、项目合作期限 (11)第四节前提条件 (13)一、前提条件 (13)二、前提条件豁免 (14)三、未满足前提条件的后果 (14)第五节项目的融资 (15)一、项目公司的融资权利和义务 (15)二、融资方的权利 (16)三、再融资 (16)第六节项目用地 (16)一、土地权利的取得 (16)二、取得土地使用权或其它相关权利的费用 (17)三、土地使用的权利及限制 (18)第七节项目的建设 (19)一、项目的设计 (19)二、项目的建设 (21)第八节项目的运营 (22)一、开始运营 (22)二、运营期间的权利与义务 (25)三、政府方对项目运营的监督和介入 (26)四、公众监督 (27)第九节项目的维护 (27)一、项目维护义务和责任 (27)二、政府方对项目维护的监督和介入 (28)第十节股权变更限制 (28)一、限制股权变更的考虑因素 (28)二、股权变更的含义与范围 (29)三、股权变更的限制 (30)第十一节付费机制 (31)一、付费机制的分类 (31)二、设置付费机制的基本原则和主要因素 (31)第十二节履约担保 (32)一、概述 (32)二、常见的履约担保方式——保函 (33)第十三节政府承诺 (35)一、付费或补助 (35)二、负责或协助获取项目相关土地权利 (35)三、提供相关连接设施 (35)四、办理有关政府审批手续 (35)五、防止不必要的竞争性项目 (36)六、其他承诺 (36)第十四节保险 (36)一、一般保险义务 (36)二、常见的保险种类 (37)第十五节守法义务及法律变更 (38)一、法律的含义(通常会规定在合同的定义中) (39)二、守法义务 (39)三、“法律变更”的定义(通常会规定在合同的定义中) (39)四、法律变更的后果 (39)第十六节不可抗力 (40)一、不可抗力的定义和种类 (40)二、不可抗力的法律后果 (41)第十七节政府方的监督和介入 (42)一、政府方的监督权 (42)二、政府方的介入权 (44)第十八节违约、提前终止及终止后处理机制 (45)一、违约事件 (46)二、提前终止的事由 (47)三、终止后的处理机制 (48)第十九节项目的移交 (50)一、移交范围 (50)二、移交的条件和标准 (50)三、移交程序 (51)四、转让 (51)五、风险转移 (52)第二十节适用法律及争议解决 (52)一、适用法律 (52)二、争议解决 (52)第二十一节合同附件 (54)一、常见的合同附件 (55)二、各行业合同附件例举 (55)第三章不同付费机制下的核心要素 (58)第一节政府付费 (58)一、可用性付费 (58)二、使用量付费 (60)三、绩效付费 (61)四、政府付费的调价机制 (62)第二节使用者付费 (63)一、使用者付费机制的适用条件 (64)二、使用者付费的定价机制 (64)三、唯一性条款和超额利润限制机制 (65)第三节可行性缺口补助 (66)一、投资补助 (66)二、价格补贴 (66)第四章不同行业下的特定条款 (67)第一节公共交通项目 (67)一、项目的范围和期限 (67)二、付费和调价机制 (67)第二节公用设施项目 (69)一、付费和调价机制 (70)二、连接设施建设 (72)三、原料供应 (73)四、环境保护责任 (73)第三节社会公共服务项目 (74)一、付费和调价机制 (74)二、绩效监控机制 (76)第一章总则第一节PPP项目主要参与方PPP项目的参与方通常包括政府、社会资本方、融资方、承包商和分包商、原料供应商、专业运营商、保险公司以及专业机构等。

一、政府根据PPP项目运作方式和社会资本参与程度的不同,政府在PPP项目中所承担的具体职责也不同。

总体来讲,在PPP项目中,政府需要同时扮演以下两种角色:作为公共事务的管理者,政府负有向公众提供优质且价格合理的公共产品和服务的义务,承担PPP项目的规划、采购、管理、监督等行政管理职能,并在行使上述行政管理职能时形成与项目公司(或社会资本)之间的行政法律关系;作为公共产品或服务的购买者(或者购买者的代理人),政府基于PPP项目合同形成与项目公司(或社会资本)之间的平等民事主体关系,按照PPP项目合同的约定行使权利、履行义务。

为便于区分政府的不同角色,本指南中,政府或政府授权机构作为PPP项目合同的一方签约主体时,称为政府方。

二、社会资本方本指南所称社会资本方是指与政府方签署PPP项目合同的社会资本或项目公司。

本指南所称的社会资本是指依法设立且有效存续的具有法人资格的企业,包括民营企业、国有企业、外国企业和外商投资企业。

但本级人民政府下属的政府融资平台公司及其控股的其他国有企业(上市公司除外)不得作为社会资本方参与本级政府辖区内的PPP项目。

社会资本是PPP项目的实际投资人。

但在PPP实践中,社会资本通常不会直接作为PPP项目的实施主体,而会专门针对该项目成立项目公司,作为PPP项目合同及项目其他相关合同的签约主体,负责项目具体实施。

项目公司是依法设立的自主运营、自负盈亏的具有独立法人资格的经营实体。

项目公司可以由社会资本(可以是一家企业,也可以是多家企业组成的联合体)出资设立,也可以由政府和社会资本共同出资设立。

但政府在项目公司中的持股比例应当低于50%、且不具有实际控制力及管理权。

三、融资方PPP项目的融资方通常有商业银行、出口信贷机构、多边金融机构(如世界银行、亚洲开发银行等)以及非银行金融机构(如信托公司)等。

根据项目规模和融资需求的不同,融资方可以是一两家金融机构,也可以是由多家银行或机构组成的银团,具体的债权融资方式除贷款外,也包括债券、资产证券化等。

四、承包商和分包商在PPP项目中,承包商和分包商的选择是影响工程技术成败的关键因素,其技术水平、资历、信誉以及财务能力在很大程度上会影响贷款人对项目的商业评估和风险判断,是项目能否获得贷款的一个重要因素。

承包商主要负责项目的建设,通常与项目公司签订固定价格、固定工期的工程总承包合同。

一般而言,承包商要承担工期延误、工程质量不合格和成本超支等风险。

对于规模较大的项目,承包商可能会与分包商签订分包合同,把部分工作分包给专业分包商。

根据具体项目的不同情况,分包商从事的具体工作可能包括设计、部分非主体工程的施工,提供技术服务以及供应工程所需的货物、材料、设备等。

承包商负责管理和协调分包商的工作。

五、专业运营商(部分项目适用)根据不同PPP项目运作方式的特点,项目公司有时会将项目部分的运营和维护事务交给专业运营商负责。

但根据项目性质、风险分配以及运营商资质能力等不同,专业运营商在不同项目中所承担的工作范围和风险也会不同。
