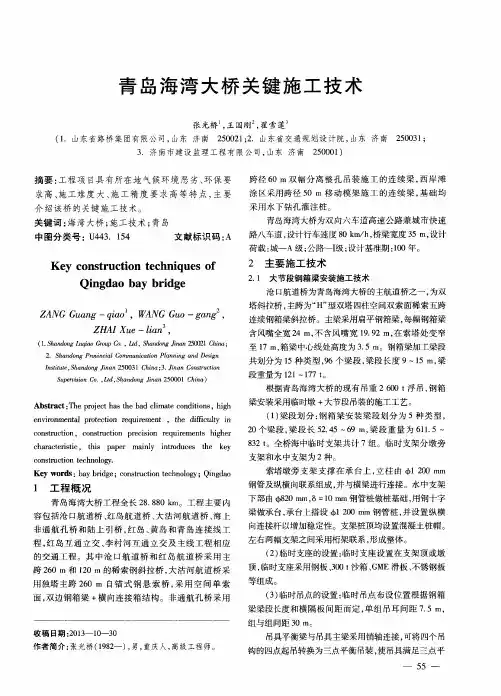

“青岛海湾大桥施工与设计关键技术”文字实录
青岛海湾大桥关键施工技术

Ke y c o n s t r uc t i o n t e c hn i qu e s o f
2 主 要施 工 技术
2 . 1 大节 段钢 箱梁 安装 施工技 术 沧口 航 道桥 为青 岛海 湾大桥 的主航道桥 之一 , 为双
段重 量为 1 2 1~1 7 7 t 。
2 .S h a n d o n g Pr o v i n c i a l C o mmu n i c a t i o n Pl a n n i n g a n d De s i g n
I n s t i t u t e, S h a n d o n g J i n a n 2 5 0 0 31 Ch i n a; 3. J i n a n C o st n r u e t i o n
1 工 程 概 况
青 岛海 湾大 桥 工 程全 长 2 8 . 8 8 0 k m。工程 主要 内 容 包括 沧 口航 道 桥 、 红 岛航 道 桥 、 大沽河航道桥 、 海 上
Qi n g d a o b a y b r i d g e
Z ANG Gu a n g —q i a o ,WANG Gu o—g ZHA I Xu e—l i a n .
( 1 . S h a n d o n g C r o u p C o . , L t d , S h a n d o n g J i n a n 2 5 O 1 C h i n a ;
介 绍该 桥 的关键 施 工技 术 。
关键 词 : 海 湾大 桥 ; 施 工技 术 ; 青岛
中图分 类号 : U 4 4 3 .1 5 4 文 献标 识码 : A
胶州湾跨海大桥设计建造资料详细

胶州湾跨海大桥介绍目录●项目概况●关键设计特点●关键施工技术●节约成本●项目现状展示项目介绍项目概况胶州湾跨海大桥(又称青岛海湾大桥)•项目位于中国山东省青岛市,为全长:28.047 km(海上25.171 km、陆侧接线2.876 km) 公路桥梁。
•是胶州湾东西两岸跨海通道“一路、一桥、一隧”中的“一桥”。
•2012年世界吉尼斯纪录:世界最长跨海桥梁。
•该桥整体设计成“T” 型,连接青岛,黄岛与红岛。
•大桥提高抗震,台风,及抗船舶撞击能力,设计使用年限100年。
•桥面平均宽度35m,双向六车道项目概况胶州湾跨海大桥(又称青岛海湾大桥)•大桥包含:跨海桥25.171 公里(包括沧口航道桥、红岛航道桥、大沽河航道桥)及非通航桥段。
•沧口航道桥长600m,主跨260m。
•红岛航道桥长240m,主跨120m。
•大沽河航道桥长610m,主跨260m。
•海上非通航孔桥采用跨径60m连续梁。
•西岸滩涂区采用跨径50m连续梁。
•项目包括李村河互通,红岛互通立交两个立体交叉系统。
项目位置桥梁位置HongdaoInterchangeHongdao Line QingdaoHuangdaoJiaozhou BayBridgeHongdaoLicunheInterchange CangkouChannel BridgeDaguheChannelBridgeHongdaoChannel BridgeJiaozhou Bay主要结构Cangkou Channel Bridge Hongdao Interchange Daguhe Channel BridgeHongdao Channel Bridge25.171 km cross-seabridgeLicunhe Interchange关键设计特点非通航桥段设计特点•非通航孔桥全长24.191km,占总规模90%以上.桥墩•数量较大,高度变化大。
•墩柱采用矩形倒圆角截面形式。
青岛海湾大桥60m预制箱梁模板结构及安装施工技术

{
… —
} / I
, {
o }嚣 鬟
/
氍 :
l 器 }k) 潍 箍 o 融 曩 曲 0 虢 } { i { i } j
瑟 2 鞑, { 蜒 2
图 4 箱梁底模板 总体布置示 意图 2 1 2 外侧 模 ..
20 09年第 4期
G a广 o gG 路L 通 n u n D东 o g交J o o g g n 公 n u iT a
总第 19期 0
文章编号 :6 1— 6 9 2 0 )4— 0 9— 5 17 7 1 (0 9 0 0 2 0
青 岛 海 湾 大 桥 6 m预 制箱 梁 0 模 板 结 构 及 安 装 施 工 技 术
箱梁底板在跨 中厚度 为 2c 在 中墩 支点两侧 附近 5 m, 局部加厚至 4c 边墩支点附近局部加厚至 6 c 中 0 m, 5m,
较 困难 , 而且 由于 端 隔墙 内腔较 小 , 内模搬 运 较 困
难 。在生产实践 中 , 提高 制 梁速 度 、 小劳 动强 为 减 度及提高 机械 化 程 度 , 目前 整 体 钢 模 板 在 制 梁施 工 中正在逐 步地普及应 用 。
箱单室截面 , 箱梁顶宽 1.m, 70 底宽 66 梁高 35 .m, .m。 箱梁两侧各悬 臂 41 悬臂端部厚度 2c 悬臂根部 .m, 2m, 厚度 5c 5m。顶板在 箱室 内净跨 72 顺 桥向跨 中顶 .m,
板厚为 3c 墩顶处加厚 至 5c 桥面设 2 的横坡。 0 m, 5m, %
鞋 : { 5 M 3 : g ! } 枯 l
底模 布设 在 预 制 台 座 上 , 由面 板 钢 板 与 型 钢 骨架 两部分组成 , 模分 为 5段 , 底 中间段 长 4 .m; 9O
中国桥梁网行业交流-邵新鹏

青岛海湾大桥施工与设计关键技术嘉宾简介:邵新鹏先后主持了京福高速公路济南黄河大桥、利津黄河公路大桥、青岛海湾大桥等多座大型桥梁工程的设计工作,同时还主持了青岛海湾大桥、济南黄河二桥的建设技术管理工作。
获得国家及省优秀工程设计奖多项,获全国优秀工程总承包项目银奖1 项,获省部级科技进步一等奖1 项,获发明专利2 项、实用新型专利多项,获山东省企业管理现代化创新及优秀应用成果奖多项。
主持人:中国桥梁网各位网友大家好,欢迎您关注中国桥梁网的《行业交流》栏目,我是本期主持人宫玉玲。
今天我们有幸邀请到青岛海湾大桥建设指挥部总工程师邵新鹏先生,主要是想请他就青岛海湾大桥这个宏伟工程与网友进行现场交流。
现在我们欢迎邵老师来到我们直播间,首先请邵老师给广大网友打声招呼。
邵新鹏:各位网友大家下午好,非常感谢大家对青岛海湾大桥的关注与支持。
主持人:现在我们请邵老师为我们介绍一下青岛海湾大桥的总体情况。
邵新鹏:青岛海湾大桥在胶州湾北部,是青岛规划中的“一路、一桥、一隧”中的一桥,本工程建成后将对胶东半岛城市的发展起到重大推动作用。
青岛海湾大桥的起点位于青岛滨海公路,桥宽为双向八车道,一期工程全长28.88 千米,行车速度是80 千米/ 小时,设计基准期是100 年,国家批复的投资是95.3 亿。
青岛海湾大桥所处的海域环境比较好,海洋生态链比较完整,水不算深,流速也不大,地质条件整体来说比较好;但大桥受通航净空和航空限高的双重控制。
青岛海湾大桥是经过青岛市政府批准的、面向国内外公开招标的项目,2006 年9 月山东高速凭借良好的信誉、雄厚的资金和技术实力,加上丰富的管理经验一举中标,获得青岛海湾大桥25 年特许经营权,特许经营期内,大桥与胶州湾高速公路捆绑经营。
面对这样一个大型的桥梁集群工程,第一部分我想介绍一下大桥的总体设计。
设计之前必须先考虑施工方案,本桥是几种桥形组合而成的桥梁集群工程,所以我们首先参考借鉴了国内外跨海大桥成功的建桥经验、技术、结构、先进材料等,在此基础上结合青岛海湾大桥的环境特点,坚持安全、实用、经济、耐久的原则进行创新。
青岛海湾大桥栈桥设计、施工及监测

青岛海湾大桥栈桥设计、施工及监测1栈桥设计1。
1设计依据对于栈桥设计,我国目前尚没有可以遵循的规范.为此,在栈桥设计中,我们遵循业主发布的青岛海湾大桥土建工程施工招标文件及相关要求和规定,同时遵守国家及相关行业标准、当地水文地质资料和有关设计手册。
国家及相关行业标准:①《公路桥涵设计通用规范》(JTJ021-89)②《公路桥涵地基与基础设计规范》(JTJ 024-85)③《公路桥涵钢结构及木结构设计规范》(JTJ025—86)④《港口工程桩基规范》(JTJ 254-98)及2001年局部修订⑤《港口工程荷载规范》(JTJ 254—98)⑥《海港水文规范》(JTJ213—98)⑦《港口工程混凝土结构设计规范》(JTJ267—98)⑧《海港工程混凝土结构防腐蚀技术规范》(JTJ275-2000)⑨青岛水利研究院所提供资料⑩青岛海湾大桥工程区波浪基本特征。
1。
2结构设计栈桥采用多跨连续梁方案,主要跨径为15m。
贝雷梁结构:采用7×15m一联“321"型贝雷桁架,每联之间设立双墩,断面采用8片贝雷桁架,其间距采用0。
9m;桥面宽8.0m;桥面系:由钢板和型钢组成的正交异性板桥面系;桩基础:φ600和φ800,δ=10mm厚钢管桩;钢管桩所用钢管,材质为Q235,采用钢板卷焊。
详见:图1:栈桥桥式平面布置图图2:一联栈桥结构立面图图3:栈桥支座处断面图图4:单孔桥面系构造图图2 一联栈桥结构立面图图3 栈桥支座处断面图图4单孔桥面系构造图(15m)1。
3结构计算栈桥的结构设计计算,详细内容见栈桥的结构计算书(附件),在本施工组织正文中只做总体论述。
①设计荷载组合与设计验算准则根据业主提出的栈桥施工荷载要求,参照《公路桥涵设计通用规范》(JTJ021—89)及《港口工程荷载规范》,经反复研究讨论,将栈桥设计,取3种状态、5种最不利工况进行设计验算.“工作状态”是指:栈桥正常使用车辆荷载与对应工作状态标准的其它可变荷载(风、浪、流)作用的组合。
青岛海湾大桥技术规范

青岛海湾大桥技术规范
1. 简介
青岛海湾大桥是连接青岛市城阳区和黄岛区的一座跨海大桥,是中国的一项重
要交通基础设施工程。
本文档将详细说明青岛海湾大桥的技术规范,包括设计要求、施工规范以及质量控制等方面的内容。
2. 设计要求
青岛海湾大桥的设计要求如下:
•承受静态和动态荷载的能力要满足交通标准的要求;
•考虑航道的通航要求,确保船只安全通行;
•考虑气候条件,防止自然灾害对桥梁结构的影响;
•考虑未来交通量的增长,确保桥梁的扩展性和可维护性。
3. 结构设计
青岛海湾大桥采用了钢箱梁结构,设计要求如下:
•主梁采用钢箱梁结构,具有足够的强度和刚度;
•主梁连接部分采用可靠的焊接工艺,确保连接的强度和密封性;
•桥墩采用混凝土结构,要求抗震、耐久性能优良;
•桥面铺设材料要具有耐火、耐候、防滑等特性。
4. 施工规范
青岛海湾大桥的施工规范如下:
•施工图纸必须符合国家和地方法律法规的要求;
•施工过程中必须进行现场质量控制和安全监测;
•施工过程中必须遵守相关环境保护规定;
•施工人员必须具备相关证书和资质。
5. 质量控制
青岛海湾大桥的质量控制要求如下:
•材料的选用必须符合国家标准,并进行质量检验;
•施工过程中必须按照施工图纸和技术文件进行操作;
•施工过程中必须进行工序检验和最终验收;
•完工后必须进行维护和管理。
6. 总结
本文档详细说明了青岛海湾大桥的技术规范,包括设计要求、施工规范以及质量控制等方面的内容。
遵守相关规范和要求,将确保青岛海湾大桥的安全可靠性和工程质量。
青岛海湾大桥冬季施工方案

青岛海湾大桥四合同段冬季施工安全技术方案一、工程概况青岛海湾大桥位于胶州湾北部,起于青岛侧胶州湾高速公路李村河大桥北200m处,设李村河互通与胶州湾高速相接,终于黄岛侧胶州湾高速东1km处,顺接在建的南济青线,中间设立红岛互通与拟建的红岛连接线相接,主线全长26.767km,其中跨海大桥25.880km,黄岛侧接线长0.827km,红岛连接线长1.3km。
其中第4合同段起点为红岛互通西终点,顺接红岛互通内主线非通航孔桥。
青岛海湾大桥土建工程第4合同段,起止桩号为:左幅K16+010~K19+130,长度为3120m;右幅K15+830~K19+130,长度为3300m。
主要施工内容为:此段标准跨度的主线非通航孔桥下部桩基、承台、墩身及支座垫石施工,墩号范围:左幅130~180号墩,右幅127~180号墩,不含本合同两端共用墩。
本合同段共用墩24个(左幅:12,右幅:12),连续墩81个(左幅39,右幅:42)。
本合同段桥墩采用群桩基础,一个承台下设4根直径为1.6m钻孔灌注桩,均为摩擦桩,桩长51.0~59.0m,桩底持力层为弱风化安山岩和弱风化角砾岩。
承台采用四边形圆倒角承台,顶标高全部为0.30,承台厚3.0m,平面尺寸为6.9m×6.9m;桥墩身均采用花瓶墩,墩高6.778m,;横桥向墩顶6.1m范围内呈曲线变化,纵桥向墩身厚度在墩顶约6.1m范围内由2.4m直线渐变至3.6m和4.0m。
四合同段主要工程工程量表二、气候特征青岛地处胶州湾畔,濒临黄海,属季风气候区,气候季节变化较明显。
冬半年呈大陆性气候特点,气候干燥、温度低;夏半年受东南季风影响,空气湿润,雨量充沛,呈现海洋性气候特征。
年平均气温12.6℃左右,极端最低气温-14.3℃。
年平均降水量662mm,主要集中在7、8月份。
平均年雾日50天,年平均雷暴日20天。
历年最大风速32m/s,7、8、9月易受台风影响。
胶州湾一般年份12月下旬开始结冰,2月中旬消失,冰期60天左右,固定冰多出现在1~2月份,一般在等深线2m(海图水深)内分布;堆积冰出现在胶州湾北岸的石河桥、白沙河、大沽河一带,堆积高度在50~100cm;浮冰一般年份在5m等深线内分布。
青岛海湾大桥关键施工技术

青岛海湾大桥关键施工技术
张光桥;王国刚;翟雪莲
【期刊名称】《山东交通科技》
【年(卷),期】2014(000)001
【摘要】工程项目具有所在地气候环境恶劣、环保要求高、施工难度大、施工精度要求高等特点,主要介绍该桥的关键施工技术.
【总页数】3页(P55-57)
【作者】张光桥;王国刚;翟雪莲
【作者单位】山东省路桥集团有限公司,山东济南250021;山东省交通规划设计院,山东济南250031;济南市建设监理工程有限公司,山东济南250001
【正文语种】中文
【中图分类】U443.154
【相关文献】
1.地震波浪同时作用下青岛海湾大桥的动力分析 [J], 张媛;李梦霞;刘斌;朱梦龙;阮冬华
2.青岛海湾大桥红岛互通立交设计研究 [J], 罗小宝;王海山;李炙彬
3.青岛海湾大桥防撞护栏外观质量控制技术要点 [J], 肖龙
4.山东省人民政府关于同意青岛海湾大桥胶州连接线设置收费站的批复 [J],
5.预应力混凝土弹性模量与混凝土抗压强度的关系——以青岛海湾大桥为例 [J], 鲁炳平
因版权原因,仅展示原文概要,查看原文内容请购买。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
“青岛海湾大桥施工与设计关键技术”文字实录收录时间:2011-05-17 作者:中国桥梁网来源:中国桥梁网文本摘要:月17日下午3点,青岛海湾大桥总工程师邵新鹏来到中国桥梁网,与广大网友面对面,探讨以青岛海湾大桥为代表的跨海大桥的建设与施工。
关键词:青岛海湾大桥4D管理无封底套箱中国桥梁网主持人:中国桥梁网各位网友大家好,欢迎您关注中国桥梁网的行业交流栏目,我是本期主持人宫玉玲。
今天我们有幸邀请到青岛海湾大桥建设指挥部总工程师邵新鹏先生,邵老师先后主持了京福高速公路、济南黄河大桥、利津黄河公路大桥、青岛海湾大桥等多座大型桥梁工程的设计工作。
邵老师的成就在业内是有目共睹的,这里我就不一一赘述了。
我们今天邀请邵总到节目现场主要是想请他就青岛海湾大桥这个伟大工程与网友进行现场交流。
中国桥梁网主持人:现在我们就欢迎邵老师来到我们直播间,首先请邵总给广大网友打声招呼。
邵新鹏:各位网友大家下午好,非常感谢大家对青岛海湾大桥的支持。
中国桥梁网主持人:现在我们请邵老师为我们介绍一下青岛海湾大桥的目前总体进展情况。
邵新鹏:山东青岛海湾大桥在北部,是青岛规划中的“一路、一水、一桥”中的一桥,本工程建成后将对进一步带动对胶东半岛城市区的发展起到重大作用。
山东青岛海湾大桥宽双向八车道,全长30公里,行车速度是80公里,设计使用期是100年。
它的起点位于青岛滨海公路,国家批复的投资是95.3亿,这就是关于它的总体的一个概况。
另外我想再介绍一下我们山东青岛海湾大桥的自然环境,青岛的海域环境比较好,它的海洋生态链比较完整。
再有一点这个大桥是双控通航。
所以整个来说,在水利条件方面,水不算深,流速也不大。
地质条件整体来说比较好。
另外第想给大家介绍一下我们这个大桥的建设模式,这个海湾大桥是经过青岛市政府批准的,面向外界招标的一个整体项目,2006年山东高速凭借良好的信誉、雄厚的资金和技术实力,加上丰富的管理经验中了这个标。
面对这样一个大型的桥梁集群工程,第一个想介绍一下这个桥的总体设计,它是在一个综合的设计施工方案加设计的具体的方案的综合体现。
因为要搞设计之前必须先考虑它的施工方案,再一个它的桥梁集群工程需要各种桥形的组合,所以我们首先在做这个工作的时候,是参考借鉴了国内外跨海大桥成功的建桥经验,在这个基础上结合我们青岛海湾大桥的环境特点、特色,基本上坚持安全、实用、经济、耐久的原则,充分借鉴国内外的一些先进的建桥验,在这个基础上去创新。
借鉴先进的建桥技术、结构,以及它的先进材料等等。
以自力更生,立足国内为主的方针,来做这个整体设计方案。
对于青岛海湾大桥,它的整个设计方我想主要从以下几个方面来谈,第一个小问题就是首先要考虑到满足建设条件要求和标准要求。
在这个基础上也充分地考虑到我们这个海域基本上是非承重桥占66%,所以要充分考虑这个桥的布局。
主要是按国家要求确定的,那么在这种情况下重新考虑,选择非承重桥的时候我们基本要以安全、经济,比较可靠的方案为主,然后在合理布局之间寻求平衡。
我们要考虑它的独特特色。
特色要鲜明,要有现代气息,要反映这个大桥的人文景观,在保证安全、可靠的前提下要适当考虑它的景观和独特性。
整体的方案就是这样的。
第二个要充分考虑到我们这个大桥是一百年的使用寿命,所以它的设计,尤其在这个海域冰冻方面,它的耐久性方面也要考虑。
再一个要充分了解国内现在的施工机具,大型设备吊装重量够不够,以及国内施工单位的施工水平达到了什么程度。
了解这些可以充分利用各方面的资源,减少施工风险。
在施工方面还要考虑的一点,我们这个海域的沿岸码头、场地布局,这是第二个因素。
第三个因素是要充分考虑它的景观跟环保的要求,因为青岛是一个旅游城市,原来早期青岛标志性建筑是栈桥,大家也去过。
现在青岛海湾大桥建成以后可能也成为标志性的建筑之一。
所以它的景观要求要考虑。
另外还有保,这个海域,海洋生态链比较完整。
所以在施工运营期从它的设计方案上必须考虑环保的完整要求。
还有一点要考虑下一步的建设,这个牵扯到施工方案、设计方案对海水的污染情况。
我想基本上总体设计是从这几个方面进行考虑的。
实际上总设计是最难的,因为它是最难建成的,所以我把总体设计作为设计方案做了一个介绍。
第二部分我想把大桥总体设计方案介绍一下,考虑到一些桥墩所占用的空间,考虑到经济,那么这个桥梁在跨境26米这个平台上,我们考虑混凝土钢结构,我说的是几个平台综合考虑。
所以这个方案选择很难,既要考虑它的鲜明特色,还要考虑经济耐久。
经过多次的方案论证,专家会上专家确定以缆索结构为主的桥梁,所以它在国内是比较成熟的。
因为这个本来应该在总体设计里边,那么现在把长空航道桥,它是双索双拉斜拉桥,这个主要考虑有航空限高,因为它的高度受到限制,所以我们基本上考虑到这些问题,所以设计时在简洁中透出动感。
那么稀索斜拉索也是比较开阔的,这个桥形也是比较有特色。
下面介绍红岛通途一桥,它对红岛的经济起了很大作用。
考虑到和整个的胶东湾协调一致,整个配套,还有一个设计就是耐久性设计,就是说大家都关心这个大桥在冰冻海域,一百年怎么保持的问题,这个耐久设计,我们首先根据咱们国家的海港港口的规范,和1985年咱们国家的基本点的要求。
首先将海面分区,分成大区,我们为什么分几个区呢,根据研究,国内外的资料,腐蚀最严重的区域是在廊建区,我们首先采取的是把耐腐蚀混凝土和保护层的混合,这个作为在耐久性中一个根本的措施。
那么对钢结构的防腐设计,我们充分利用青岛在海港院研究院在青岛的一个实验站,它一共做了二十多年的实验,对钢材的的腐蚀情况都做了一个保护设计,在整个的设计部分主要分为总体设计和设计介绍。
再下一个想给大家介绍施工方面的一些问题,山东青岛海湾大桥全桥总共是5127个钻孔安装,我们为了桩基施工进一步提高质量,首次采用了旋挖钻机。
再一个就是承台的使用,基本上施工上采用钢板上套箱、封底。
我们青岛海湾大桥整个的水域水深不太深,是它的优点也是它的缺点,所以我们采用很多方式,也开发了混凝土套墙,在此不做过多详细介绍。
混凝土套墙主要解决两大难题:水下的封水问题,这样我们可以保证承台在干地施工,第二个不用封底混凝土,有效解决了套墙和混凝土胶固开裂问题。
另外在施工上的一个控制点,混凝土我们研制出来了,我们编制了相应的规范,但是怎么样去实施,施工当中控制很难,所以我们从进料,沙、石等方面指标都控制得非常严。
在这块我们把它作为一个重点、一个难点来抓,这样才能保证混凝土的质量,这是第三个点。
另外关于混凝土套墙这一块我们还有一个难点,它半径比较小,只有350米,跨境是60米,这个跨境的设计和施工都是国内之最,所以这块的开发也是一个特点。
还有就是考虑吊高,这个也是经过一些改进创新。
另外还有通航拱桥,我们这个海域条件水深不太深,所以这几个施工综合考虑。
这里边要解决的平装和装船,另外还有一个是起吊,起吊还得考虑风等等原因,那么起吊和定位这是一个关键。
还有我们红岛航空桥的索塔的方式是国内外首创,这是一个创新,这几个施工点考验了我们。
整个的总体来说吧,就是我们青岛海湾大桥这个造型比较独特,美观大气,它既符合青岛的传统建筑风格,又具有现代气息,也必将成为青岛市的又一个人文景观工程,也为世界桥梁史增添新的一页吧。
中国桥梁网主持人:非常感谢邵老师的精彩介绍。
问一个网友比较关心的问题,咱们青岛海湾大桥在特点和创新点上都表现在哪些方面?邵新鹏:实际上我在刚才也介绍了一些,这里就不展开讲了。
一个是耐久性的设计、施工方面。
我们在一些小的问题上做了一些创新,整个涂装涂层花费很多。
另外就是我们混凝土套墙方面是一个创新,再一个就是我们管理上,实际上是我们海湾大桥发展的一个部分,从资金控制、进度控制以及办公自动化方面做得都还是不错的,这已经获得“华夏建设科学技术奖”一等奖,这个还是不错的。
再一个钢索塔的锚固体系,我们做得还是不错的。
还有吊装这块,以及350米半径,60米宽的施工和设计方面。
这些方面既要得到专家的认可,又要从经济、安全等各方面进行考虑,另外还有青岛市领导对我们也是非常认同的。
中国桥梁网主持人:非常感谢邵老师的精彩解答,我们的网友已经迫不及待了,下面我们请邵老师回答一些网友的提问。
其中有一个网友他说,邵老师,我是一名桥梁设计者,请问什么是4D管理施工,他说在海上我见过很多桥墩做成的高装承台,青岛海湾大桥做成了低桩承台,高、低桩承台分别解决的问题什么?我们在设计中怎么考虑什么时候用什么样的桩基承台?邵新鹏:这个4D最早在建设行业来用的,我们在海湾大桥首次把4D应用到这个桥梁概念里边。
这个4D我们专门做了一个课题研究,把3D三维空间和我们的施工进行结合起来,实现网络化的管理。
从网络化、可视化方面对施工的进度成本控制、人员装备、材料控制等等,实行一个综合的管理。
实际上4D管理是我们海湾大桥的项目信息关联其中的一部分,这里边有合同管理理念,好多是一个大的系统。
这也在去年获得了“华夏建设科学技术奖”一等奖。
我就举一个最简单的例子,我们这个桥是连青岛、黄岛、红岛三岛的,我们每天各个施工单位把自己的目标放在网上,就可以在网上办公,这就是管理系统,也是4D其中的一部分。
我现在可以网上办公,他们施工进度哪天怎么样我随时可以查询。
另外很多技术可以上网直接指导,我可以解决很多问题。
所以这个4D的评价还是很高的,而且主要是间接效益,是看不见的。
关于高桩承台这个问题,过去为什么用高桩承台,是因为过去技术比较落后,计算机没有那么大量普及,所以现在严格意义来说不存在高桩、低桩承台,现在计算机非常普及了。
我们整个承台定位低了,它整个看不到平台,但是施工带来的难度非常大,成本非常高,它要挖得很低。
但是承台高的话也不好看,所以我们也调研了其他桥,首先我们要保证解决一个美观的问题。
我在承台标高方面的原则定的是0.3。
中国桥梁网主持人:再看另外一个网友的提问,他说青岛海湾大桥承台淹没在水中,出于什么考虑。
另外技术上如何实现在恶劣的海洋环境中突破传统跨海桥梁承台外露的技术枷锁。
实际上这个网友是说在技术上如何实现这样一个技术的束缚。
邵新鹏:关于外露,承台是必须外露的。
外露我们没办法解决,但是我们得考虑耐久性的问题。
中国桥梁网主持人:咱们再接着看另外一个网友的问题,这个网友是说青岛海湾大桥是北方冰冻海域第一座跨海大桥,请问从耐久性方面考虑该桥特别需要注意哪些耐久性的问题。
青岛海湾大桥耐久性问题是怎么解决的?邵新鹏:在耐久性设计上已经做了介绍,就是一个根本措施、一个改善措施、一个辅助措施,展开讲就很多。
根本措施就是耐久性混凝土和保护层,改善措施就是土层灌注,这是国内外的一个创新,它有叠加的综合作用。
实际综合耐久性作用是比较复杂的问题。
