环境工程施工案例:某城市污水处理项目一、项目背景随着我国城市化进程的加快,城市人口增长和工业发展带来的环境问题日益突出,其中水污染问题尤为严重。

为了改善城市水环境,提高居民生活质量,我国政府提出了“水十条”等政策措施,加大了对水污染治理的力度。

在某城市,由于污水处理设施滞后,导致市区内多条河流受到污染,市民反映强烈。

为此,市政府决定启动一项污水处理项目,以解决日益严重的水污染问题。

二、项目概况该项目位于某城市,主要包括污水处理厂建设、配套管网铺设、河道整治等工程。

污水处理厂设计处理规模为日处理污水10万吨,采用A2/O+深度处理技术,排放标准执行《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A标准。

配套管网总长约30公里,涉及多个居民区和工业区。

河道整治工程包括清淤、护岸、绿化等,河道总长约15公里。

三、施工难点1. 施工区域涉及多个居民区和工业区,施工场地狭窄,交通组织难度大。

2. 地下管线复杂,部分区域存在管线交叉,施工安全风险高。

3. 施工期间,需保证周边居民的正常生活和企业的正常生产,噪音和扬尘控制要求严格。

4. 河道整治工程中,清淤作业需在水中进行,施工条件恶劣。

四、施工措施1. 优化施工方案,合理安排施工进度,确保施工期间对周边居民和企业的影响降到最低。

2. 采用管道探测技术,明确地下管线分布,避免施工过程中损坏现有管线。

3. 针对施工场地狭窄的问题,采用小型化、模块化施工设备,提高施工效率。

4. 加强施工现场管理,严格执行环保、安全、质量等相关规定,确保施工安全。

5. 在河道整治工程中,采用围堰法进行施工,确保清淤作业的顺利进行。

五、项目成果经过近两年的紧张施工,该项目顺利完成,取得了显著成效。

污水处理厂正式投入运行后,日处理污水能力达到10万吨,有效降低了市区内多条河流的污染程度。

配套管网的铺设完善,提高了污水收集和输送效率。

河道整治工程使河道生态环境得到明显改善,恢复了河水清澈,周边居民的生活环境得到极大提升。

环境工程施工技术课件

环境工程施工技术课件

一、环境工程施工技术1、环境工程概述环境工程是一门综合性的工程学科,它是以环境保护为主要目的,结合工程技术、经济学、社会学、生态学等多学科知识,运用工程技术和管理技术,采取综合治理措施,综合利用自然资源,改善环境质量,保护环境,改善人类社会环境的一门学科。

2、环境工程施工技术(1)环境工程施工的基本原则环境工程施工的基本原则是:科学规划、合理设计、安全施工、节能降耗、质量可靠、环境友好。

(2)环境工程施工的基本要求1)施工环境的控制:环境工程施工过程中,要控制施工环境,防止污染物排放,同时还要加强施工环境的监测,确保施工环境质量符合要求。

2)施工设备的控制:环境工程施工过程中,要控制施工设备,使用环保型设备,防止污染物排放,同时还要加强施工设备的监测,确保施工设备符合要求。

3)施工材料的控制:环境工程施工过程中,要控制施工材料,使用环保型材料,防止污染物排放,同时还要加强施工材料的监测,确保施工材料符合要求。

4)施工工艺的控制:环境工程施工过程中,要控制施工工艺,使用环保型工艺,防止污染物排放,同时还要加强施工工艺的监测,确保施工工艺符合要求。

(3)环境工程施工的主要环节环境工程施工的主要环节有:设计、准备、施工、安装、调试、维护等。

1)设计:在施工前,需要进行设计,包括工程设计、施工方案等,以确保施工质量、施工安全等。

2)准备:在施工前,需要准备施工材料、施工设备、施工工具等,以确保施工质量、施工安全等。

3)施工:施工是环境工程施工的重要环节,需要按照设计施工方案,按照质量标准施工,以确保施工质量、施工安全等。

4)安装:安装是环境工程施工的重要环节,需要按照设计施工方案,按照质量标准安装,以确保施工质量、施工安全等。

5)调试:调试是环境工程施工的重要环节,需要按照设计施工方案,按照质量标准调试,以确保施工质量、施工安全等。

6)维护:维护是环境工程施工的重要环节,需要按照设计施工方案,按照质量标准维护,以确保施工质量、施工安全等。

环境工程施工技术

环境工程施工技术

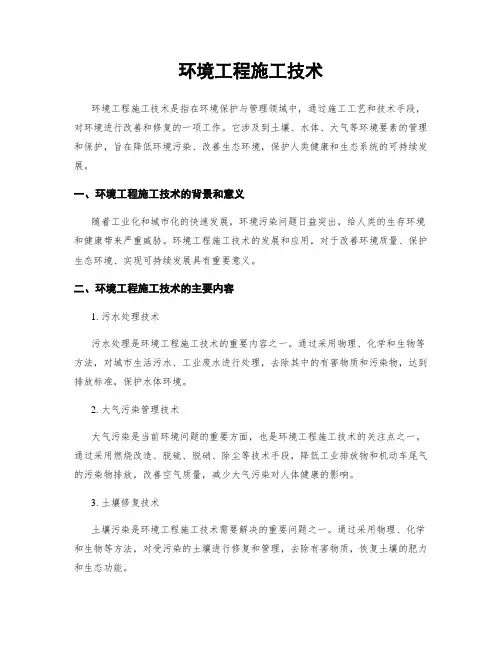

环境工程施工技术环境工程施工技术是指在环境保护与管理领域中,通过施工工艺和技术手段,对环境进行改善和修复的一项工作。

它涉及到土壤、水体、大气等环境要素的管理和保护,旨在降低环境污染、改善生态环境,保护人类健康和生态系统的可持续发展。

一、环境工程施工技术的背景和意义随着工业化和城市化的快速发展,环境污染问题日益突出,给人类的生存环境和健康带来严重威胁。

环境工程施工技术的发展和应用,对于改善环境质量、保护生态环境、实现可持续发展具有重要意义。

二、环境工程施工技术的主要内容1. 污水处理技术污水处理是环境工程施工技术的重要内容之一。

通过采用物理、化学和生物等方法,对城市生活污水、工业废水进行处理,去除其中的有害物质和污染物,达到排放标准,保护水体环境。

2. 大气污染管理技术大气污染是当前环境问题的重要方面,也是环境工程施工技术的关注点之一。

通过采用燃烧改造、脱硫、脱硝、除尘等技术手段,降低工业排放物和机动车尾气的污染物排放,改善空气质量,减少大气污染对人体健康的影响。

3. 土壤修复技术土壤污染是环境工程施工技术需要解决的重要问题之一。

通过采用物理、化学和生物等方法,对受污染的土壤进行修复和管理,去除有害物质,恢复土壤的肥力和生态功能。

4. 垃圾处理技术垃圾处理是环境工程施工技术的重要内容之一。

通过采用焚烧、填埋、堆肥等技术手段,将生活垃圾进行分类、处理和利用,减少垃圾对环境的污染,实现资源的循环利用。

5. 生态修复技术生态修复是环境工程施工技术的重要领域之一。

通过采用植被恢复、湿地建设、河道整治等技术手段,修复受损的生态系统,提高生态环境的质量和稳定性。

三、环境工程施工技术的关键要素1. 技术方案设计环境工程施工技术需要根据具体的环境问题,制定相应的技术方案。

方案设计应综合考虑环境特点、管理目标、技术可行性和经济可行性等因素,确保施工过程和效果的科学性和可靠性。

2. 施工工艺和设备环境工程施工技术需要选择适合的工艺和设备进行施工。

绿色施工工程案例(3篇)

绿色施工工程案例(3篇)

第1篇一、工程概况绿云高架路位于浙江省绍兴市,是绍兴市重要的交通干线之一。

该工程全长约10公里,采用全预制拼装桥梁技术和道路拆除固废资源化全利用技术,旨在降低对周边环境和市民生活的影响,实现绿色、可持续的发展。

二、绿色施工措施1. 全预制拼装桥梁技术绿云高架路采用全预制拼装桥梁技术,将桥梁构件在工厂内预制,然后运输到施工现场进行拼装。

这种技术具有以下优点:(1)提高施工效率,缩短工期;(2)降低施工现场扬尘、噪音等污染;(3)提高桥梁质量,降低后期维护成本。

2. 道路拆除固废资源化全利用技术在道路拆除过程中,产生的建筑垃圾、废弃材料等固废,采用资源化全利用技术进行处理。

具体措施如下:(1)建筑垃圾再生填料:将拆除产生的工程渣土进行加工改良,作为道路填料,提高路基稳定性;(2)泥浆干化稳定土:将施工过程中产生的泥浆进行干化处理,制成稳定土,用于路基施工;(3)其他废弃材料:如钢筋、混凝土等,通过回收、加工后重新利用。

三、绿色施工成果1. 环境保护通过绿色施工措施,绿云高架路施工现场的扬尘、噪音等污染得到了有效控制,降低了施工对周边环境和市民生活的影响。

2. 资源节约采用绿色施工技术,提高了资源利用效率,降低了资源消耗。

据统计,绿云高架路工程在施工过程中,建筑垃圾资源化利用率达到80%以上。

3. 经济效益绿色施工技术的应用,降低了工程成本,提高了施工效率,为业主创造了良好的经济效益。

四、总结绿云高架路工程作为绿色施工工程的典型案例,充分体现了我国在绿色建筑、绿色施工方面的积极探索和成果。

通过采用全预制拼装桥梁技术和道路拆除固废资源化全利用技术,实现了绿色、可持续的发展,为我国绿色建筑事业提供了有益借鉴。

第2篇一、项目背景随着城市化进程的加快,交通拥堵、停车难等问题日益突出。

为缓解这一问题,北京市石景山区模式口地铁站附近建设了一体化地下停车库工程。

该项目采用绿色施工技术,有效降低了施工过程中的环境污染和资源消耗,为绿色建筑的发展提供了示范。

环境工程学复习资料汇总

环境工程学复习资料汇总

环境(huánjìng)工程学复习资料汇总环境(huánjìng)工程学复习资料汇总绪论(xùlùn)1、环境(huánjìng)(定义):广义:围绕着某一事物(主体)并对该事物会产生某些影响的所有外界事物(客体)。

狭义:是以人类(rénlèi)为主体的外部世界。

2、“环境(huánjìng)科学”的主要(zhǔyào)任务:研究在人类活动的影响下,环境质量的变化规律和环境变化对人类生存的影响,以及保护和改善环境质量的理论、技术和方法。

3、环境工程学(定义):环境工程学是环境科学的一个分支,又是工程学的一个重要组成即分。

它是一门运用环境科学、工程学和其他有关学科的理论和方法,研究保护和合理利用自然资源,控制和防治环境污染与生态破坏,以改善环境质量,使人们得以健康、舒适地生存与发展的学科。

4、环境工程学的研究任务:环境工程学有着两个方面的任务:既要保护环境,使其免受和消除人类活动对它的有害影响;又要保护人类的健康和安全免受不利的环境因家的损害。

5、环境工程学的主要内容:环境上程学是一个庞大而复杂的学科体系。

它不仅研究防治环境污染和生态破坏的技术和措施,而且研究受污染环境的修复及自然资源的保护和合理利用,探讨废物资源化技术,改革生产工艺,发展无废或少废的清洁生产系统,以及对区域环境进行系统规划与科学管理,以获得最优的环境效益、社会效益和经济效益的统一。

这些都是环境工程学的重要内容。

6、环境工程学的基本内容:(1)水质净化与水污染控制工程;(2)大气污染控制工程;(3)固体废弃物控制及噪声、振动与其他公害防治工程;(4)清洁生产、污染预防与全过程污染控制工程;(5)环境规划、管理和环境系统工程;(6)环境监测与环境质量评价。

第一章1、我国水资源特点:❶我国年降水量为61900 xl08m3左右,相当于全球陆地总降水量的5%、❷地面水年径流量为27115 X 108m3左右,仅次于巴西、俄罗斯、美国、印度尼西亚和加拿大,居世界第六位。

环境工程施工技术pdf

环境工程施工技术pdf

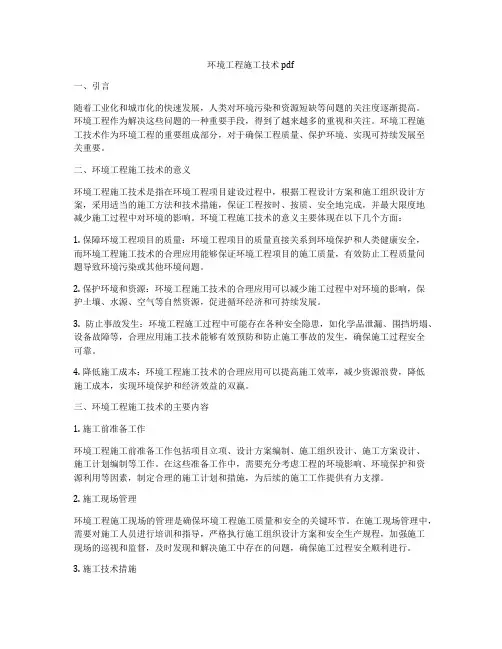

环境工程施工技术pdf一、引言随着工业化和城市化的快速发展,人类对环境污染和资源短缺等问题的关注度逐渐提高。

环境工程作为解决这些问题的一种重要手段,得到了越来越多的重视和关注。

环境工程施工技术作为环境工程的重要组成部分,对于确保工程质量、保护环境、实现可持续发展至关重要。

二、环境工程施工技术的意义环境工程施工技术是指在环境工程项目建设过程中,根据工程设计方案和施工组织设计方案,采用适当的施工方法和技术措施,保证工程按时、按质、安全地完成,并最大限度地减少施工过程中对环境的影响。

环境工程施工技术的意义主要体现在以下几个方面:1. 保障环境工程项目的质量:环境工程项目的质量直接关系到环境保护和人类健康安全,而环境工程施工技术的合理应用能够保证环境工程项目的施工质量,有效防止工程质量问题导致环境污染或其他环境问题。

2. 保护环境和资源:环境工程施工技术的合理应用可以减少施工过程中对环境的影响,保护土壤、水源、空气等自然资源,促进循环经济和可持续发展。

3. 防止事故发生:环境工程施工过程中可能存在各种安全隐患,如化学品泄漏、围挡坍塌、设备故障等,合理应用施工技术能够有效预防和防止施工事故的发生,确保施工过程安全可靠。

4. 降低施工成本:环境工程施工技术的合理应用可以提高施工效率,减少资源浪费,降低施工成本,实现环境保护和经济效益的双赢。

三、环境工程施工技术的主要内容1. 施工前准备工作环境工程施工前准备工作包括项目立项、设计方案编制、施工组织设计、施工方案设计、施工计划编制等工作。

在这些准备工作中,需要充分考虑工程的环境影响、环境保护和资源利用等因素,制定合理的施工计划和措施,为后续的施工工作提供有力支撑。

2. 施工现场管理环境工程施工现场的管理是确保环境工程施工质量和安全的关键环节。

在施工现场管理中,需要对施工人员进行培训和指导,严格执行施工组织设计方案和安全生产规程,加强施工现场的巡视和监督,及时发现和解决施工中存在的问题,确保施工过程安全顺利进行。

环境工程施工技术-复习02案例

环境工程施工技术-复习02案例

「案例1」背景材料:某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。

其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40.沉淀池现况原地下水位标高26.50m.问题:1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。

2.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么?3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?答案:1.模板安装:板缝内模板一次安装到顶,并填塞缝隙防止漏浆。

外模板随浇筑板缝混凝土随安装,保证不跑模不漏浆,一次安装高度不宜超过1.5m.混凝土浇筑:分层浇筑高度不宜超过250mm,注意混凝土和易性。

二次混凝土入模不得超过混凝土初凝时间。

混凝土振动:机械振动和人工振动相结合,确保不漏振、不过振。

混凝土养护:连续湿润养护不少于7d.2.该批混凝土不能用于浇筑壁板缝。

首先,该批混凝土为普通混凝土,不是微膨胀混凝土。

其次,该批混凝土强度为C40,和壁板强度等级一样,而不是大于壁板一个等级。

3.沉淀池必须在池壁缠丝完毕、喷射水泥砂浆保护层前进行满水试验。

由于沉淀池为无盖结构。

进行满水试验时需测蒸发量。

4.由于沉淀池属于隐蔽验收,所以在池周围回填土前,按《建设工程质量管理条例》规定,隐蔽工程在验收前应通知建设单位和建设工程质量监督机构。

案例2背景资料工程概况:某半地埋式污水处理池位于广东省某市,为矩形钢筋砼结构水池。

设计尺寸为:长24m、宽14m、高4.6m,设计容积为1545m3。

环境工程学复习资料

环境工程学复习资料

环境工程学复习资料引言:环境工程学是一门研究人类活动对环境的影响及对环境进行保护和修复的学科。

它涉及到水、土壤和空气等环境组成的分析和处理,旨在提高环境质量和人类健康。

本文档旨在提供环境工程学的复习资料,帮助读者回顾相关的知识点和概念。

一、环境工程的基础知识1. 环境工程的定义和发展历程- 环境工程的定义和范畴- 环境工程的发展历程和重要里程碑2. 环境工程的原理和方法- 环境质量的评价和监测方法- 环境污染物的传输与转化机理- 环境工程治理技术的分类和应用二、环境污染的成因和影响1. 大气污染- 大气污染的主要污染物和来源- 大气污染对生态系统和健康的影响- 大气污染治理的技术和措施2. 水体污染- 水体污染的主要污染物和来源- 不同类型水体的污染特点和处理方法 - 水体污染对生态系统和人类健康的影响3. 土壤污染- 土壤污染的主要污染物和来源- 土壤污染的评价和监测方法- 土壤污染治理的技术和措施三、环境工程治理技术1. 大气污染治理技术- 大气污染的减排技术- 大气污染的防治措施- 大气污染治理工程案例分析2. 水体污染治理技术- 水体污染的净化技术- 水体污染的防治措施- 水体污染治理工程案例分析3. 土壤污染治理技术- 土壤污染的修复技术- 土壤污染的防治措施- 土壤污染治理工程案例分析四、环境保护法律法规和政策1. 环境保护法律法规- 环境保护法和相关法律法规- 环境影响评价法律法规- 废物管理和排放标准法律法规2. 环境保护政策和行动计划- 国家环境保护政策和行动计划- 地方环境保护政策和行动计划- 国际环境保护政策和行动计划结论:环境工程学是一门关注人类活动对环境的影响并提供相应解决方案的学科。

通过本文档的复习资料,读者可以重新回顾和理解环境工程学的基础知识、环境污染的成因与影响以及环境工程治理技术。

此外,了解环境保护法律法规和政策对于环境工程实践也非常重要。

希望读者能够通过本文档的学习,深化对环境工程学的理解,为环境保护和可持续发展做出贡献。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

「案例1」背景材料:某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。

其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40.沉淀池现况原地下水位标高26.50m.问题:1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。

2.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么?3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?答案:1.模板安装:板缝内模板一次安装到顶,并填塞缝隙防止漏浆。

外模板随浇筑板缝混凝土随安装,保证不跑模不漏浆,一次安装高度不宜超过 1.5m.混凝土浇筑:分层浇筑高度不宜超过250mm,注意混凝土和易性。

二次混凝土入模不得超过混凝土初凝时间。

混凝土振动:机械振动和人工振动相结合,确保不漏振、不过振。

混凝土养护:连续湿润养护不少于7d.2.该批混凝土不能用于浇筑壁板缝。

首先,该批混凝土为普通混凝土,不是微膨胀混凝土。

其次,该批混凝土强度为C40,和壁板强度等级一样,而不是大于壁板一个等级。

3.沉淀池必须在池壁缠丝完毕、喷射水泥砂浆保护层前进行满水试验。

由于沉淀池为无盖结构。

进行满水试验时需测蒸发量。

4.由于沉淀池属于隐蔽验收,所以在池周围回填土前,按《建设工程质量管理条例》规定,隐蔽工程在验收前应通知建设单位和建设工程质量监督机构。

案例2背景资料工程概况:某半地埋式污水处理池位于广东省某市,为矩形钢筋砼结构水池。

设计尺寸为:长24m、宽14m、高4.6m,设计容积为1545m3。

稳定的地下水位深度为 2.60~2.80m。

地基持力层为卵石层,地基耐力为350KPa。

该工程开工时间为5月,至当年8月初水池主体的底板、壁板、顶板均已完工。

施工人员在8月中旬发现该清水池顶板、底板、砼柱及池壁均出现不均匀沉降变形与裂缝,并且变形与裂缝逐渐增大,造成有的构件损坏。

现场调查:经现场调查,该水池在顶板施工完毕后,于8月12日遇雷电暴雨,当日中午12时左右,施工现场停电,水泵无法正常工作,地下水位暴涨至地表下1m左右。

部分基坑侧壁出现塌方,将原降水水泵埋入地下,故无法在晚上18时恢复供电后及时降水。

8月13日,现场恢复排水。

施工人员口述,事后曾发现水池顶板标高高出原设计标高约300mm,并且每天都有回落。

经检查,底板产生弯曲变形、顶板、底板、池内支柱、侧壁及均存在不同程度裂缝,裂缝形态为:底板裂缝:检查中发现砼底板在距池壁约1m处存在环形裂缝(宽度约2mm 左右)、表面观察底板存在漏水点。

池壁裂缝:四周池壁裂缝主要存在于底板与池壁施工缝处,为横向水平裂缝,部分裂缝存在漏水点。

材料检测:①砼强度检测:强度均大于25MPa(符合设计要求)。

②钢筋检验:对现场抽取的3根钢筋进行力学性能试验,试验结果表明抽检钢筋满足《钢筋砼用热轧带肋钢筋》(HRB335)要求。

问题:1、什么原因导致水池顶板标高高出原设计标高约300mm?2、什么原因导致池底板产生弯曲变形?3、四周池壁为何出现横向水平裂缝?4、该水池结构已无法正常使用,建议加固和防水维修处理,有哪些具体方案?5、指出该施工出现问题的主要原因是什么?有哪些预防措施?答案1、该市于8月12日中午的降雨,造成施工现场停电,使基坑排水无法正常进行,地下水位迅速上升,地下水浮力大于水池自重,造成水池上浮,从而导致水池顶板标高高出原设计标高约300mm。

2、水池上浮时,基础四周土石进入池底周边空隙,部分基坑侧壁在暴雨中塌方,进一步造成土石进入清水池基底周边空隙。

第二天上午供电和基坑排水恢复,地下水位下降,水池回落,但由于土石已进入清水池下部空隙四周,致使清水池无法完全恢复至原设计标高,造成池底板的四周简支支撑,在清水池自重荷载作用下,底板产生弯曲变形。

3、随着底板变形的增大,池内支柱也随之下沉,由于支柱与顶板为整体现浇砼结构,在较大变形影响下,支柱内产生较大轴向或弯曲拉应力,砼的抗拉能力较弱,故产生横向水平裂缝。

4、这种事故处理往往包括复位、固定、找平。

(1)首先使水池复位,在水池外壁绕4根钢丝绳,在四个方向栓在锚桩上,然后用手动葫芦稳定搅拌池,开水泵注水,使水池下沉。

同时根据水池偏位情况用收紧或放松池壁上的钢丝绳,使水池回复到原设计位置。

下沉复位时要保持徐徐均匀下沉,池底用碎石填实,然后将水抽干,埋设泄水管。

(2)复位后固定,池底稀泥清除,并将空隙填实、压力灌浆。

池壁外打上钢筋混凝土压重。

(3)找平堵裂,水池复位后,池顶有偏斜。

对此将壁顶凿毛,以高点为准,用高强度混凝土找平。

在调整过程中池壁产生裂缝,要进行封闭处理。

5、主要原因是地下水的降排水措施不到位,没有备用降排水设备。

应充分做好雨季施工措施,如准备好备用抽水泵、管道及备用电源,保证降排水在暴雨天气情况下也能正常进行。

案例3背景资料上海市在建楼房倒覆事故,2009年6月27日凌晨5点35分上海市闵行区一处在建楼盘"莲花河畔景苑"靠近定浦河一侧的7号楼忽然向南侧整体倾倒,建筑物倒下实属罕见,连专家都称"见所未见,闻所未闻"。

从大楼的底部来看,这些原本埋在地下的桩基,现在三、四米处的地方断掉了,然后这座38米高,至少1万吨重的13层楼就像被一种巨大的力量突然间连根拔起,然后完整地搁在地上了。

1、请分析事故原因;答案1、紧贴7号楼北侧短时间内堆土过高,最高处达10米左右,与此同时,紧邻7号楼南侧的地下车库基坑正在开挖,开挖深度 4.6米,大楼两侧的压力差使土体产生水平位移,过大的水平力超过了桩基的抗侧压能力,导致房屋倾倒.设计每根管桩水平推力极限承载力7吨,而现场堆土大概7000方,水平推力700吨,远远超过极限承载力.2、土方堆积不当,为节约成本不外运,没有对天然地基承载力进行计算.3、开挖基坑未进行有效监测,基坑支护不规范,安全措施不到位,管理不善.案例4背景材料:广州市天河区京光广场施工基坑深16米,双排钢筋混凝土密布桩支护,桩径1米,一道锚杆加固,1995年6月,基坑支护桩突然断裂,断裂部位在基坑底面以上,其高度不等,但两端头部位较高,中间接近基坑底面,造成长达40米的边坡大塌方,基坑边缘的两层工棚滑入基坑,造成2人死亡,17人受伤。

倒塌的支护桩还导致两个移动式办公室(小卖部、仓库、材料库)倒塌。

1、请分析事故原因;答案1、基坑工程事故主要原因是各方面片面追求较低的工程造价,使得支护体系的安全储备过小。

2、基坑边缘严重超载,基坑施工时施工单位在倒塌地段的基坑边缘建造工棚,形成较大的地面附加荷载,使基坑支护结构所承受的作用力远大于设计抗力,从而产生较大的变形。

3、工人生活用水随意到在基坑边,造成支护桩后土体含水量不断增大,支护结构所受的主动土压力增大。

4、施工单位监测不力,安全意识差。

支护桩墙有松动,周围地面有开裂现象,没有引起有关部门重视,采取果断的措施。

案例5背景材料:四川省某一圆形钢筋混凝土搅拌池,内径15米,池深 4.4米,混凝土浇筑后未及拆模及回填土,结果遇上一场暴雨,搅拌池上浮了 1.8米,偏离了原设计位置。

1、请分析事故原因;2、有哪些安全处理措施?答案1、水池未完成施工,空载而又覆土压重的情况下,地下水上涨的浮力超过水池的自重引起上浮,水退后往往水池会偏离原来位置。

2、这种事故处理往往包括复位、固定、找平。

(4)首先使水池复位,在水池外壁绕4根钢丝绳,在四个方向栓在锚桩上,然后用手动葫芦稳定搅拌池,开水泵注水,使水池下沉。

同时根据水池偏位情况用收紧或放松池壁上的钢丝绳,使水池回复到原设计位置。

下沉复位时要保持徐徐均匀下沉,池底用碎石填实,然后将水抽干,埋设泄水管。

(5)复位后固定,池底稀泥清除,并将空隙填实、压力灌浆。

池壁外打上钢筋混凝土压重。

(6)找平堵裂,水池复位后,池顶有偏斜。

对此将壁顶凿毛,以高点为准,用高强度混凝土找平。

在调整过程中池壁产生裂缝,要进行封闭处理。

案例6背景材料:某城市道路改造工程,随路施工的综合管线有0.4MPa的DN500中压燃气、DN1000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。

热力隧道工程采用暗挖工艺施工。

承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。

1.B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻B方现场监督检查人员的劝阻。

结果发生隧道塌方事故,造成了3人死亡。

2.事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。

问题:1.燃气管与给水管的水平净距以及燃气管顶与路面的距离有何要求?2.试述燃气管道强度试验和严密性试验的压力、稳定时间及合格标准。

3.对发生的安全事故,A公司在哪些方面有责任?4.B公司对事故应该怎么负责?答案:1.燃气管与给水管的水平净距不应小于0.5m,燃气管顶的最小覆土深度不得小于0.9m.2.燃气管道强度试验压力为0.6MPa,稳压1小时,无漏气为合格。

管道严密性试验压力为0.46MPa,持续时间不小于24小时,实际压力降不超过允许值为合格。

3.A 公司没有认真审核B公司施工资质,便与之签了分包合同,这是A公司对这起事故首先应负的安全控制失责的责任:其次,A公司虽然采取了派人进驻B公司施工现场,并对B公司的违规操作提出了劝阻意见和正确做法,但未采取坚决制止的手段,导致事故未能避免。

这是A公司安全控制不力的又一方面应负的责任。

并应统计分包方伤亡事故。

按规定上报和按分包合同处理分包方的伤亡事故。

4.B公司不具备安全资质,又不听A公司人员的劝阻,坚持违规操作,造成事故,完全应该负起“分包方对本施工现场的安全工作负责”以及“分包方未服从承包人的管理”的责任.某市政道路排水工程长 2.24km,道路宽度30m。

其中,路面宽18m,两侧人行道各宽6m;雨、污水管道位于道路中线两边各7m。

路面为厚220mm的C30水泥砼;基层为厚200mm 石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。

工程从当年3月5日开始,工期共计300天。

施工单位中标价为2534.12万元(包括措施项目费)。
