大姚翡翠庄园建设项目地基验槽专题会议纪要时间:2018年 08月28日地点:大姚翡翠庄园施工单位项目部会议室项目名称:大姚翡翠庄园建设项目参会人员:详见会议签到表会议主持人:会议题议: 地基验槽会议内容:2018年10月19日由建设单位组织的五方责任主体及大姚县质检站参加的翡翠庄园庄园建设项目地基基础基槽验收工作,会议分为两个阶段进行,第一个阶段在会议室对设计图纸、地勘资料及检测资料进行查阅,第二个阶段到施工现场对基槽实体进行检查验收,会议形成如下就要:一、参加验收单位发表的要求及意见地勘单位基槽验收的意见:1.要求翡翠庄园28栋4轴线交A.B.D轴线承台基础下挖至持力层并将建筑垃圾清理完成后按规范要求重新分层碾压夯实并进行密实度检测或与设计进行沟通协商将所涉及的承台基础下挖至持力层用柱子进行调节。

设计单位基槽验收的意见:1.依据目前地基压实度和平板载荷试验的情况来看,检测报告符合相关的规范要求,关于28栋处理方案,同意地勘单位处理方案。

监理单位基槽验收的意见:1.遵循地勘单位的处理意见进行处理,28栋4轴线交A.B.D轴线承台基础开挖至持力层,建筑垃圾必须进行清理,分层回填压实,同意地勘单位提出的承台柱子变更的意见。

2.在施工过程中项目监理部将严格按照监理程序对施工工序进行检查验收,对不合格的工序坚决不予验收并督促施工单位对进场的原材料进行报检报验。

建设单位基槽验收的意见:1.建筑工程是百年大计,终身责任制,质量是核心要务,监理职责要履行到位,按工艺流程实施施工。

质监站基槽验收的意见:1.基础回填后地基承载力能否满足设计要求,回填前地表杂填土清除与否,地勘单位和监理单位见证为准。

(见证地表杂填土已清除),28栋4轴线交A.B.D轴线承台基础不满足规范要求必须进行整改;2.回填土检测数量(密实度检测)不满足规范要求,需做整改;3.各施工单位所使用的原材料要进行复检,复检合格后方可进行使用;4.施工现场要求建设单位督促施工、监理单位组建项目部和监理部并配备相关人员到场履职,确保工程施工质量及施工安全。

27#楼验槽会议

27#楼验槽会议

27#楼桩基及基槽验收会议纪要会议地点:甲方会议室会议时间:2012年11月5日参会单位及人员:建设单位: 兰田、张义(山西省投资集团金玉房地产开发有限公司)设计单位: 赵端(太原理工大学建筑设计研究院)勘察单位:赵静(山西省勘察设计研究院)监理单位:王琦、张韶华、崔海军、吕红军(北京方亭监理公司)总包单位: 李胜付、丁晓楠、黄小军(南通市常青建筑安装工程公司)检测单位:何进军(山西宝地工程质量检测有限公司)试验单位:代勤(科巨检测公司)乔海娟(天一检测公司)桩基单位:高峰、黄存德(山西海固通地基工程有限公司)质监站:桩基单位:高峰:我单位承建的美林湾二期27#楼桩基工程于2012年5月14日开工,2012年9月13日施工完,承建桩基工程全部内容施工完毕,桩基资料齐全完整,现已具备验收条件,恳请给予验收;我代表桩基单位就桩基施工情况进行汇报自我评定情况:(自评报告)简述如下1、本工程基础为后压浆钢筋混凝土灌注桩(桩径700MM),桩数204根,试桩极限承载力不小于7000KN,试桩桩长30.75M;2、施工质量情况:(1)原材料报验试验情况:钢筋进场在监理见证下取样送检复检结果全部合格;商品混凝土为山西玉磊混凝土有限公司,试桩为C45、锚、工程桩为C35,混凝土试块留置204组;后压浆用水泥为山西万山水泥有限公司的P.S.A32.5#水泥,在监理见证下水泥复检结果全部合格;桩钢筋焊接连接取样送检试验结果合格;(2)施工质量验收情况:工程定位测量、放线1次符合要求;工程报验204次,包括灌注桩成孔验收、钢筋隐蔽工程验收、灌注桩混凝土浇筑验收符合要求;钢筋、混凝土检验批验收符合要求;后压浆水泥注浆,注浆压力、注浆水泥量符合图纸设计要求;(3)质量控制资料情况:3、安全和功能检验:(1)、灌注桩低应变桩身完整性检测65根,其中I类桩43根,占抽检数的66.2%;Ⅱ类桩21根,占抽检桩数的32.3%;Ⅲ类桩1根,占抽检桩数的1.5%;无Ⅳ类桩;桩身完整性满足工程需要,对Ⅲ类桩1根进行有效加固处理后可进行下道工序;静载荷试验检测确定3组试桩的单桩竖向极限承载力均达到7000KN,达到设计要求;(2)、混凝土强度检测:严格按照混凝土强度检验评定标准GB/T50107-2010采用统计方法和非统计方法进行检验评定。

地基验槽会议纪要

地基验槽会议纪要

云河新天地商住综合体地下车库地基验槽会议纪要河南源泰建筑有限公司2015年3月30日云河新天地商住综合体地下车库地基验槽会议纪要时间:2015年3月30日地点:工地会议室参加单位:建设单位:忻州泽秀房地产开发有限公司勘察单位:山西省地质工程勘察院设计单位:山西凯的建筑设计规划有限公司监理单位:河南畅晟工程管理有限公司施工单位:河南源泰建筑有限公司质监单位:忻州市工程质量监督站会议主要内容:会议由建设单位主持,参加验收各单位对现场进行了实地查勘,查阅了地基钎探记录,并对应地基钎探平面布置图在施工现场实际做了钎探抽查,抽查结果与地基钎探记录一致,符合设计及勘探要求。

并由各方代表发表了验收意见。

一、勘察单位:经实际查勘,基坑坑壁、坑底正常,基底土质与勘探一致,达到设计要求,同意验收。

二、设计单位:基坑局部存在扰动土,要把浮土清理干净,且能方便后序施工,即可进行下道工序,同意验收。

三、施工单位:基底标高,基槽几何尺寸符合勘探设计要求,我方严格按照图纸施工,达到验收条件,同意验收。

四、监理单位:经复核基底标高、几何尺寸均满足验收条件,把浮土、土块清理即可进入下道工序,同意验收。

五、建设单位:实际地基钎探表明:地下无空洞,无异常,土质与勘察设计相符,标高及尺寸符合要求,同意验收。

六、质监单位:1、基底有扰动土必须清理干净2、基坑局部含水率较大。

3、基底局部不平整。

4、地基钎探未全部完成,待钎探完成符合设计要求,方可进行下道工序。

5、勘察与设计单位只有技术负责人参加会议,办理质量监督注册时的勘察、设计项目负责人未到场。

针对以上问题待整改后由监理、设计、建设、勘察单位验收合格后方可进入下道工序。

附会议签到表河南源泰建筑有限公司2015年3月30日。

第一次地基验槽会议纪要

第一次地基验槽会议纪要

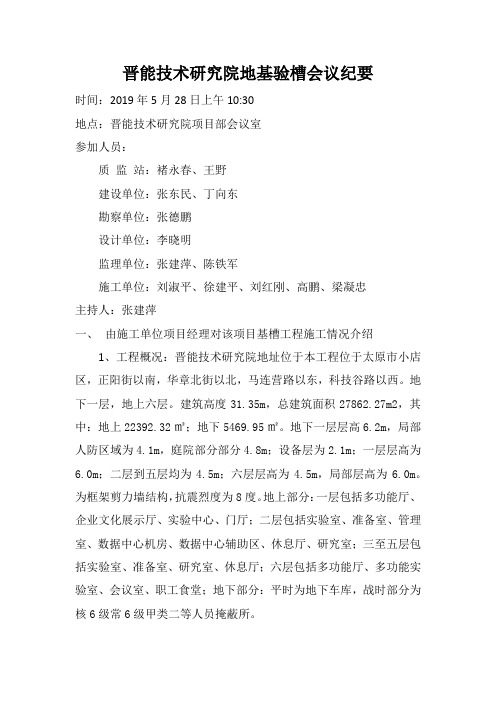

晋能技术研究院地基验槽会议纪要时间:2019年5月28日上午10:30地点:晋能技术研究院项目部会议室参加人员:质监站:褚永春、王野建设单位:张东民、丁向东勘察单位:张德鹏设计单位:李晓明监理单位:张建萍、陈铁军施工单位:刘淑平、徐建平、刘红刚、高鹏、梁凝忠主持人:张建萍一、由施工单位项目经理对该项目基槽工程施工情况介绍1、工程概况:晋能技术研究院地址位于本工程位于太原市小店区,正阳街以南,华章北街以北,马连营路以东,科技谷路以西。

地下一层,地上六层。

建筑高度31.35m,总建筑面积27862.27m2,其中:地上22392.32㎡;地下5469.95㎡。

地下一层层高6.2m,局部人防区域为4.1m,庭院部分部分4.8m;设备层为2.1m;一层层高为6.0m;二层到五层均为4.5m;六层层高为4.5m,局部层高为6.0m。

为框架剪力墙结构,抗震烈度为8度。

地上部分:一层包括多功能厅、企业文化展示厅、实验中心、门厅;二层包括实验室、准备室、管理室、数据中心机房、数据中心辅助区、休息厅、研究室;三至五层包括实验室、准备室、研究室、休息厅;六层包括多功能厅、多功能实验室、会议室、职工食堂;地下部分:平时为地下车库,战时部分为核6级常6级甲类二等人员掩蔽所。

本工程为2类,使用年限为50年,建筑结构安全等级为二级,建筑耐火等级地上为二级,地下一级,屋面防水等级为二级。

抗震设防烈度为8度。

设计±0.00标高相当于绝对高程777.000m。

2、建筑结构形式为钢筋混凝土框架剪力墙,基础为梁板式筏型基础标号C35P6。

基坑砂石换填600米;基坑设计重要性安全等级为二级,基坑使用年限为一年。

本工程基坑支护主要采用坡底桩及放坡方式。

3、此次验槽的轴线位置:7-1/12/0/A-0/M北3650mm、0/1-7交0/A-F北2600mm4、工程资料与施工同步进行,真实、可靠、齐全。

5、本次报验部位的质量经我司自检合格,资料基本齐全,自评合格。

验槽会议纪要

验槽会议纪要

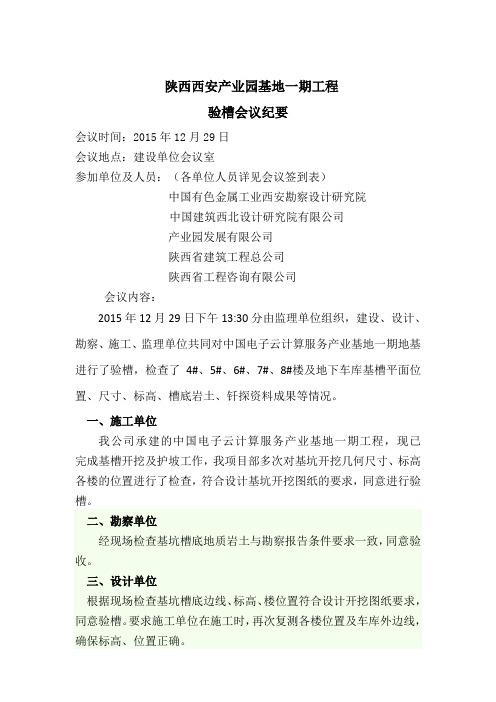

陕西西安产业园基地一期工程验槽会议纪要会议时间:2015年12月29日会议地点:建设单位会议室参加单位及人员:(各单位人员详见会议签到表)中国有色金属工业西安勘察设计研究院中国建筑西北设计研究院有限公司产业园发展有限公司陕西省建筑工程总公司陕西省工程咨询有限公司会议内容:2015年12月29日下午13:30分由监理单位组织,建设、设计、勘察、施工、监理单位共同对中国电子云计算服务产业基地一期地基进行了验槽,检查了4#、5#、6#、7#、8#楼及地下车库基槽平面位置、尺寸、标高、槽底岩土、钎探资料成果等情况。

一、施工单位我公司承建的中国电子云计算服务产业基地一期工程,现已完成基槽开挖及护坡工作,我项目部多次对基坑开挖几何尺寸、标高各楼的位置进行了检查,符合设计基坑开挖图纸的要求,同意进行验槽。

二、勘察单位经现场检查基坑槽底地质岩土与勘察报告条件要求一致,同意验收。

三、设计单位根据现场检查基坑槽底边线、标高、楼位置符合设计开挖图纸要求,同意验槽。

要求施工单位在施工时,再次复测各楼位置及车库外边线,确保标高、位置正确。

四、监理单位专业监理工程师按基坑开挖图纸要求对基槽几何尺寸、槽底标高、4#楼、5#楼、6#楼、7#楼、8#楼及地下车库进行了复核,符合开挖图纸要求,同意验收。

但要求施工单位在施工8#楼时,必须对基础下的③层中粗砂进行振动压密处理,消除基础开挖过程中对③层中粗砂的扰动,同时要求对基坑边坡的坡脚没有支护到位的进行加固处理,确保边坡安全稳定。

五、建设单位根据各单位地基验槽意见,一致同意对中国电子云计算服务产业基地一期4#、5#、6#、7#、8#楼及车库的验槽,表示感谢!同意进行下道工序施工。

施工时应对坑边的有机物、垃圾土、杂草等进行彻底清理,确保砂石垫层施工质量。

施工单位(盖章)代表签字:勘察单位(盖章)代表签字:设计单位(盖章)代表签字:监理单位(盖章)代表签字:建设单位(盖章)代表签字:。

工程验收工作会议纪要

工程验收工作会议纪要

工程验收工作会议纪要验收工作是安全应用与质量控制的第一关,也是查验合同执行情况的关键环节。

下文是工程验收工作会议纪要,欢迎阅读!工程验收工作会议纪要一会议时间:20XX年5月8日会议地点:会议主持人:XXX参会单位:建设单位:堪察单位:设计单位:监理单位:施工单位:质量监督单位:参会人员:详见会议签到表主持单位介绍与会的有关单位、人员,以及工程项目的有关建设情况及基础、中间验收程序和方法。

会议主题:27#~29#楼地基与基础分部工程质量验收会议记录人:XXX会议内容:一、施工单位:1、我项目部施工的:XXX五期工程,于20XX年10月8日开工,20XX年12月24日地基与基础分部工程完工。

项目部在施工过程中严把质量关,所有原材料进场严格遵循“先检后用”的原则,按规范要求取样复试,若有不合格品,立即清除场地,严禁投入使用。

在砼施工前,分别做了砂、石试验及砼配合比,砼试块均按规范要求留置。

在施工过程中虽然存在一些问题或超过规范标准,但是经监理及业主下达书面整改通知或口头整改通知后,我项目部立即整改并经复检合格后再进行下一道工序施工。

2、经组织进行自检自评,基础各分项工程质量均符合国家强制性要求及最新质量验收规范,我们自评该分部地基与基础工程质量为合格。

二、监理单位:本工程基础在施工过程中,严格按照监理规范,严格按照监理程序,对工程所使用的原材料、构配件及设备进行了认真检查并签字认可,所有原材料均先试验后使用。

对关键工序、关键部位的施工,我方均实施旁站监理,以质量检验批验收为重点,主抓主控项目,保证一般项目,其它部位工程的施工做到了定期或不定期巡视检查,一经发现问题,立即整改。

通过参建各方的共同配合,该分部工程的质量得到了保证。

我方对工程实体的各分项工程进行了检查,均符合设计要求和满足相关规范。

技术资料真实、齐全,根据《建筑工程施工质量验收统一标准》(GB50300-20XX),该分部评定为合格分部,同意验收。

沟槽验收会议纪要

E标准分区临时污水管网工程W2-18~W2-22段污水管道基槽、W1-37~W1-61段污水管道基槽、2#一体化污水提升泵站基坑验收会议纪要会议时间:2018年4月19日会议地点:施工现场会议主持人:纪昕参加人员:详见会议签到表施工单位:重庆长峡建设有限公司监理单位:四川亿博工程项目管理有限公司设计单位:厦门市市政工程设计院有限公司地勘单位:重庆江北地质工程勘察院跟审单位:重庆明卓建设工程造价咨询有限公司建设单位:重庆两江新区水土高新技术产业园建设投资有限公司2018年4月19日上午9:30,由建设单位组织,施工单位、监理单位、设计单位、地勘单位、跟审单位共同参与,对现场基坑、基槽质量进行了检测查看,参建各方对基坑、槽质量评述发言,会议内容如下:一、施工单位:我公司承建的E标准分区临时污水管网工程,已完成了W2-18~W2-22段污管水道基槽开挖、W1-37~W1-61段污水管道基槽开挖、2#一体化污水提升泵站基坑开挖工作,我项目部对开挖的基坑、槽断面几何尺寸、深度等都经进行了认真的检查,地基承载力大于200KPa,满足设计要求。

本次验收W2-18~W2-22段污水管道基槽、W1-37~W1-61段污水管道基槽、2#一体化污水提升泵站基坑,资料齐全,自评合格。

二、监理单位:本工程我监理部实行全程跟踪,基坑、槽成型质量较好,地基承载力检测满足设计要求,我监理部对基坑、槽的几何尺寸、深度都进行了认真的复查,满足设计及规范要求。

局部须修整,由于当前处于梅雨季节2#一体化污水提升泵站基坑验收合格后,马上进行垫层的浇筑。

资料基本齐全,同意验收进入下一道工序施工。

三、设计单位:基坑、槽满足设计及规范要求,同意验收。

四、地勘单位:基坑、槽已开挖到持力层,地基承载力满足设计要求,同意验收。

五、跟审单位:基坑、槽的尺寸经过复核满足设计要求,同意验收。

六、建设单位:因现在正是多雨季节,施工单位应采取好排水措施,同时在基坑、槽回填时填料、回填压实度应满足设计要求。

基础验槽会议纪要模板

基础验槽会议纪要模板会议时间:XXXX年XX月XX日会议地点:XXXX会议室参会人员:XXXXX会议内容:1. 就基础验槽的工作流程进行了讨论,并确定了各个环节的责任人和时间节点。

2. 对于现有的验槽设备进行了检查,发现了一些小问题,并确定了解决方案和时间节点。

3. 就验槽操作过程中可能出现的安全问题进行了讨论,并确定了相应的安全防护措施。

4. 就验槽操作过程中可能出现的质量问题进行了讨论,并确定了相应的质量控制措施。

5. 对于验槽操作中需要注意的关键点进行了强调,确保操作人员能够严格遵守操作规程。

6. 确定了下一次会议的时间和议程安排。

会议记录人:XXXXX会议签字人:XXXXX7. 具体讨论了最近验槽操作中出现的一些常见问题,并就如何避免和解决这些问题进行了深入的交流和讨论,提出了一些建议性的解决方案。

8. 就验槽操作过程中需要注意的环保问题进行了讨论,并确定了相应的环保措施,确保验槽操作过程中的环保问题得以有效解决。

9. 参会人员就验槽操作中常见的维护问题进行了经验交流,并建立了维护经验共享机制,确保验槽的长期稳定运行。

10. 就验槽相关的培训需求进行了讨论,确定了下一步的培训计划和培训内容,以提升操作人员的技能水平和专业素养。

11. 讨论了验槽操作中的相关文档、记录和报表的管理问题,明确了相关文件的保存、归档和查阅流程,确保相关信息的准确性和可追溯性。

12. 对于会议期间提出的其他问题和意见,进行了逐一跟踪和落实,并确定了下一步的整改措施和时间节点。

会议记录人:XXXXX会议签字人:XXXXX以上为会议纪要,望各位参会人员认真查阅,确保会议内容得到有效贯彻和落实。

地基与基础分部工程验收会议纪要范文-会议纪要

地基与基础分部工程验收会议纪要-会议纪要地基与基础分部工程验收会议纪要范文-会议纪要随着社会不断地进步,会议纪要应用范围愈来愈广泛,会议纪要一般采用第三人称写法。

那么相关的会议纪要到底是怎么制定的呢?以下是小编收集整理的地基与基础分部工程验收会议纪要范文-会议纪要,仅供参考,大家一起来看看吧。

工程名称:编号:01会议时间20xx年5月30日下午3:00会议地点工地会议室参加人员:xx主持人:xx介绍参加验收单位人员:xx一、施工单位自评:1、韩朝龙汇报地基基础分部施工情况。

2、结合现场质量查验及资料检查,施工单位认为,资料基本齐全,观感质量合格,地基基础分部工程监理质量自评合格。

如果未到龄期的砼试件在后期的实验不合格的话,施工方承担一切责任,申请下一步施工。

二、监理单位评估报告我们评估的依据是现行的法律、法规、设计图纸和变更依据,我们的旁站是到位的,现场的.施工资料合格。

资料核查方面:钢材全部合格,砼未到龄期,不作评定,为了不影响工期,同意下一工序施工。

安全检查排到星期五,要做好安全标语,安全横幅,安全牌等警示设施,认真做好安全工作。

塔吊方面:塔吊基础有软土需处理,1#塔吊的基础是泡在水里的,要及时进行处理;2#塔吊要进行维护,刷好防锈漆。

质量方面:主体柱箍筋间距太大要及时整改。

三、地勘单位:同意施工单位的意见,观感一般,同意下一步施工。

四、建设单位质量评定:10#12#基础工作已基本完成和13#、18#一起验收,要赶紧将验收监督通知书上交。

同意设计、地勘、监理意见,请施工单位高度注意柱钢筋的质量,抢回施工工期。

五、恩施州质量监督站同意10#、12#、13#、18#验收,以后发出验收申请要提前三天通知。

资料有些滞后,本工程主体的最后评定就是以同条件试块的结果为依据,不是标养试块,13#18#土方压实度的测验报告未出来,下次再验收时一定要看。

六、施工方韩经理:一定完善施工方面不足之处以及资料方面缺漏之处,更好的施工。

基坑验槽会议纪要4

绵阳市老年活动中心重建项目
地基验槽会议纪要
时间:2013年6月9日下午3:00
地点:施工项目会议室
参会人员:(详见签到表)
会议由监理单位主持,参加验收各单位对现场进行了实地查勘,并由各方介绍工作情况,发表了验收意见:
一、施工单位汇报基槽放线开挖基本情况,依据开挖施工图,基槽放线及定位、楼
位轴线图和有关设计规范要求,实施测量定位放线工作,槽底土质为稍密卵石层,达到设计要求。

二、参会责任主体单位发表验收意见:
1、地勘单位,介绍地基承载力特征值,基槽开挖地质与勘察报告地质相符无异
常情况。

2、设计单位意见:达到设计要求,稍密卵石层,地基承载力满足350KPa,同意进
入下道工序施工。

3、监理单位赖总:经对地基作钎探的结果和楼位尺寸高程复核,符合设计要求
及规范,同意基槽验收。

4、建设单位要求监理单位、施工单位积极配合严谨科学施工,按程序分项验收
把质量、安全隐患消灭在过程控制中。

三、质量监督站发表意见:要求在过程中保证人员安全情况下,要进行施工阶段质量、
安全、进度控制做好管理,要求严格按规范做好文明施工,基槽验收、程序合法、同意
验收。

四、结论:经设计、勘察、质检、建设单位、监理单位验收人员汇总,同意基槽验收。

四川中京建筑工程有限公司
绵阳市老年活动中心重建项目
2013年6月9日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精品文档
XXXXXX中学
地基验槽会议纪要

一、时间:2018年8月13日
二、地点:XXXXXX项目部会议室
三、参加单位人员名单(附签到表):
建设单位:XXXXXXXX集团有限公司
监理单位:XXXXXXXX工程顾问有限公司
勘察单位:XXXXXXXX有限公司
设计单位:XXXXXXXX建筑设计院
施工单位:XXXXXXXX有限公司
四、监督单位:
来宾市建设工程质量安全监督站
五、会议内容:
2018年8月13日上午10:00,由建设单位组织,会同施工单位、监理单
位、勘察单位、设计单位组成的验收小组对XXXXXXXX中学7-10段围墙地
基基槽进行验收。
(一)施工单位进行工程介绍及验收自评:
挡土墙的安全等级为二级,使用年限50年。基础采用毛石挡土墙基础。
持力层坐落到第④1层红粘土(fak=260kpa)。围墙基槽根据设计图纸进行编
号分段,本次验收基槽共分为四段,每段30米,分别为7、8、9、10段,长
度为120米。于2018年8月9日完成基槽人工钎探,未发现异常。基础已按
设计要求开挖到设计标高,即已挖至持力层第④1层红粘土(fak=260kpa)层,
精品文档

满足要求;基槽基底土质和几何尺寸符合设计要求;已标出基础轴线、标高;
备有地基工程的质量保证资料;备有地基工程中的各分项自评资料;备有设计
图纸及地基勘察资料;我单位自评合格。
(二)监理单位:从2018年8月5日开始开挖基槽,开挖完成后按照规范要
求进行钎探,钎探过程我方均在现场旁站,钎探无异常。经现场实地踏勘,基
槽的平面位置、尺寸、基槽深度均满足图纸设计图及规范要求。基坑土质与勘
察报告相符,基槽边坡稳定。资料基本完善符合设计及规范要求。局部基槽未
挖到位。以上存在问题整改完毕报我单位验收合格后,同意进入下一道工序施
工。
(三)设计单位:经现场实地踏勘,基槽的平面位置、尺寸、基槽深度均满足
设计图及规范要求,同意验收,并进入下一道工序施工。
(四)勘察单位:从资料及现场实体检查满足设计及规范要求同意基槽验收。
建议对围墙进行补勘。
(五)建设单位:经对现场查看验收,基槽标高、几何尺寸、基槽边坡基本符
合要求,同意验槽。局部未开挖到位的施工单位按设计图纸要求往下挖。
(六)验收结论:
经五方责任主体单位验收人员一致意见,同意地基基槽验收合格,待存在
问题整改完毕,监理验收合格后,方可进行下道工序施工。
(七)存在问题:
1、局部基槽未开挖到位。
精品文档

(九)各单位签章:
建设单位(签章): 设计单位(签章):

监理单位(签章): 勘察单位(签章):

施工单位(签章):

2018年8月13日
精品文档

XXXXXXXX
中学7-10段围墙地基验槽存在问题整改报告
针对2018年8月13日7-10段围墙地基基槽工程验收时存在的问题,我
公司已按要求进行了整改,整改情况如下:
1、局部基槽已按要求开挖到位。

以上问题已于2018年8月15日整改完毕,请监理及建设单位检查验收以

便进行下道工序施工。

监理单位(签章): 施工单位(签章):
建设单位(签章):
