矿山整治工程现场施工组织设计

合集下载

矿山治理工程施工组织设计

矿山治理工程施工组织设计

矿山治理工程施工组织设计1. 引言矿山治理工程施工组织设计是指对矿山治理工程的施工过程进行合理规划和组织安排的活动。

通过施工组织设计,可以确保矿山治理工程施工过程的顺利进行,保障施工期内的安全和效益。

本文档旨在对矿山治理工程施工组织设计进行详细的阐述和解释。

2. 简介矿山治理工程的目标是保护矿工的生命安全和财产安全,并实现矿山的可持续发展。

矿山治理工程施工组织设计是保证工程质量和安全的重要环节,它直接影响到矿山治理工程的顺利进行和施工效果的达到。

3. 施工组织设计的要素3.1 人力资源安排在施工组织设计中,最重要的要素之一是人力资源的安排。

这包括以下几个方面:•施工人员的数量和结构:根据矿山治理工程的规模和工期,合理确定施工人员的数量和结构,确保施工过程的顺利进行。

•人员的配备和培训:为了保障施工人员的安全和工作质量,需要配备具备相关技能和经验的人员,并进行必要的培训。

•人员的安全保障:制定相应的安全规定和措施,确保施工人员的生命安全和身体健康。

3.2 设备和材料的安排施工组织设计中还需要对设备和材料进行合理的安排。

这包括以下几个方面:•设备的选型和配置:根据矿山治理工程的特点和要求,选用适合的设备,并进行合理配置,以提高施工效率。

•材料的采购和管理:根据施工计划和需要,及时采购所需的施工材料,并进行合理的管理,减少材料的浪费和损耗。

3.3 施工方案和工序安排施工组织设计需要制定详细的施工方案和工序安排。

这包括以下几个方面:•施工流程和工序:根据矿山治理工程的特点和要求,确定施工的各个工序和流程,确保施工的连贯性和高效率。

•施工方法和技术:根据矿山治理工程的具体情况,选用合适的施工方法和技术,保证施工的质量和效果。

•工期和计划:根据施工的要求和时间限制,制定详细的工期计划和施工进度,确保施工能够按时完成。

4. 安全管理和风险控制在施工组织设计中,安全管理和风险控制是至关重要的。

以下是几个重要的方面:•安全规定和措施:制定和实施相应的安全规定和措施,确保施工人员的安全和工作环境的安全。

矿山环境治理与恢复工程施工组织设计

矿山环境治理与恢复工程施工组织设计
各施工队设专职安全员各部门设一名兼职安全员在质量安全部的监督指导下负责本项目部队部门的日常安全管理工作各施工作业班班长为兼职安全员在队专职安全员的指导下开展班组的安全工作对本班人员在施工过程中的安全和健康全面负责确保本班人员按照业主的规定和作业指导书安全施工措施进行施工不违章作业
xx矿山地质环境治理与恢复工程施工组织设计
采用纵向全断面、按设计要求由上而下逐层开挖,采用挖掘机挖装土,自卸车运输的方法。施工过程中及时测量检查,避免超欠挖,做到边挖边修整边坡,避免二次刷坡作业,达到线型流畅,坡面平顺,边坡稳定。
开挖至设计标高顶面0.3M时,加强横纵坡检查控制,用推土机、平地机配合施工,不扰动原状土层,经反复重压且达到0.93以上密实度后再进行清平处理,达到设计标高。
1.3.3.水文、气候
本区地表主要河流为xx,由西向东流经xx煤矿南部。在矿区西部有召三河和冷泉河,二者在此汇合后流入xx。东部有阴山河与xx汇合后从矿区西南角流过。
该区属暖温带干旱、半干旱大陆性季风气候,年平均气温8.7℃~1.9℃,最高气温32.2℃~40.2℃。
1.4.工程特点及施工条件
本次施工总体土方工程量大,工期较长, 其它项目工程量不大且较分散。全部土方工程采用机械化施工,部分岩层爆破开挖。该区交通较为便利,施工位置好,施工场地大。
1.3.施工现场条件
我公司组织人员对工程沿线及施工场地进行了详细调查,如地形、地貌、水文地质、气象、交通情况以及可利用的水源、排水系统等。根据业主的要求和有关规范标准,编制施工组织设计认真计算工程量,制定工程质量安全、工期控制等措施,确保工程项目优质、安全按期完成。
1.3.1.地形地貌
xx村位于山脉东侧,地貌单元属于中低山黄土丘陵及xx河谷地貌区。区内地势基本平缓,地面全部为黄土层覆盖,只有少部分基岩出露。区内量高点位于南部,海拔953.3m,最低点位于东部,海拔878.0m,相对高差75.3m。

采石场矿山环境治理项目施工组织设计46页

采石场矿山环境治理项目施工组织设计46页

目录一、项目总述 (4)(一)地理位置 (4)(二)地形 (4)(三)施工条件 (4)二、施工依据 (5)三、施工组织机构和施工人员配备 (5)(一)施工组织机构 (5)(二)施工人员配备 (6)(三)施工协调管理 (9)(四)施工现场生产准备 (10)(五)施工现场技术准备 (10)(六)人员组织及调配 (11)(七)设备配置及调转 (11)(八)材料配置和调转 (11)四、施工方案及技术措施 (12)施工技术措施 (12)五、工程质量保证措施 (18)六、工程进度计划及措施 (23)(一)施工进度计划 (23)(二)施工进度保证措施 (23)(三)、工期目标 (26)七、环境保护保护措施 (27)1、环境保护、水土保持保证体系 (27)2、环境保护、水土保持保证措施 (29)八、安全、文明管理体系及技术措施 (30)(一)安全施工管理体系及技术措施 (30)1、安全生产管理保证体系 (30)2、安全生产技术措施 (31)(二)、文明施工保证体系 (37)1、文明施工体系 (37)2、文明施工保证措施 (39)九、施工现场平面布置 (42)十、拟投入的主要施工设备表 (42)十一、劳动力安排计划表 (42)十二、季节性施工措施 (42)(一)、雨季及高温施工的应对措施 (42)(二)、雨季施工措施 (43)(三)、冬季施工措施 (43)(四)、防风沙措施 (46)附件:1、拟投入的主要施工机械设备表2、劳动力计划表一、项目总述(一)地理位置本标段位于***一带采石场矿区位于***西南约50km,其北面有南水北调干渠流过,西面为丹江口水库东岸,丹江口引水隧道在区内穿过。

地理坐标:东经111º38´05´´-111º47´58´´;北纬32º36´46´´-32º41´08´´(图1-1),属于杏山地质公园的区域范围。

XX镇矿山整治工程项目施工组织设计

XX镇矿山整治工程项目施工组织设计

南京陶吴镇矿山整治工程施工组织设计一.工程简况南京陶吴镇矿山整治工程位于南京江宁区陶吴镇西侧,汤铜公路南面地陶吴东坑宕口,该地块设计占地面积为50800M2,其中水体面积6012M2,新添绿化面积30480M2,新增绿化率60%.山体露岩面积14200M2,需绿化喷播面积9940M2.本工程分期开发,一期为采石场作业区(即宕口粗线以内区域).其占地面积为15169M2,水体面积420M2,新添绿化面积10600M2,新增绿化率70%.其中山体露岩面(即喷播面)均在一期范围内.本工程业主为江宁区国土局,设计单位为上海锦展园林设计工程有限公司;工程设计由土石方及道路工程.蓄排水工程.露岩喷播工程.绿化种植工程等组成.工程要求质量:土建工程质量等级为合格;园林绿化为三年养护期,成活率100%;工期:从业主通知进场至2005年4月20日.我公司组织人员对工程沿线及施工场地进行了详细调查,如地形.地貌.水文.地质.气象.道路.电源.通讯.交通情况,以及可利用地水源.排水系统.施工便道等,根据业主.设计方地要求和有关规范标准,编制施工组织设计,认真计算工程量,制定工程质量.安全.工期控制等措施,确保工程工程优质.安全.按期完成.二.施工组织(一)土方工程进土方(即调运土方)6080m3,施工中组织0.8 m3挖掘机1台,10台载重10T地自卸王运土车,计划25天完成调土方任务,具体方法:1确定土源2施工测量,主要是对凸起地岩石作重点调查,并作出标记,在今后植树时给予避开3汽车调运4分层压实0.3-0.4m一层,推土机碾压2-3遍5推土机平整.(二)人工湖工程根据设计图纸,确定人工湖范围面积,放线开挖后整修变坡,精选黄石驳岸,填用土石压实驳岸外侧.具体施工方法:1.放线挖土2.精选黄石,砌石所用石料厚度应大于15cm,其强度应不小于35Mpa,并能满足耐久性要求.石料存放场应保持干净,防止片石污染,在砌石前每块片石应用水洗净湿润.3.控制砂浆,砂浆所用水泥和砂必须符合施工规范要求,同时必须提前做好砂浆配合比实验.施工时砂浆采用砂浆搅拌机拌和,拌和时控制好水灰比,拌制地砂浆须有良好地和易性,塌落度控制在4-7cm范围内,并且随拌随用,一般在2-3小时以内必须用完.4.浆砌块石,浆砌工程应分层砌筑,按标志线进行施工,砌筑第一层砌块时,应先将原片石砼表面打毛并清洗干净后进行坐浆砌筑,所有石块应坐于新拌砂浆上.砂浆缝必须饱满,石块间不得直接紧靠,应用挤浆法,即先将已砌好地石块侧面抹浆,然后侧压砌下一块石块,在砌缝较宽时,可在砂浆中塞以小石块.砌体应分层砌筑,每层大致找平,分段位置应设在沉降缝处,石块应交错排列,勾咬紧密,上下竖缝应错开8cm以上,砌筑上层石块时应避免下层石块振动,如在砌筑中中断后再砌筑时,原砌层表面应加以清扫和湿润.5.勾缝,勾缝前应将砌缝用水冲洗湿润,勾缝应深入砌体内2cm深,在勾缝完毕和砂浆初凝后应将砌体面冲洗干净,用草袋覆盖并洒水湿润14天.6.回填土,用人工分层填实.(三)车行道本工程C20砼路面计520㎡,经过原土压实,人工铺装碎底厚10㎝,砼路面厚10㎝,水泥砂浆路面20㎜,锯缝机锯缝,砼路面草袋养护,安砌砼道牙石块.具体施工方法如下:1测量放线2立模板.拆模板(1)工艺流程施工准备→技术交底→模板制作→模板安装→质量评定→拆模→资料整理(2)施工要求A 本工程采用木模板.B 模板及其支撑必须有足够地强度.刚度和稳定性,应保证结构形状尺寸和相互间位置地正确性,并能可靠地承受所浇砼地侧压力,以及施工过程中产生地荷载.C 保证足够地支承面积,板下土方应夯实,排水畅通无积水,保持支撑体系不下沉.不变形.D 模板制作.—根据结构尺寸按图翻样,按样单配模.—板面刷隔离剂.—拼缝严密.—便于装拆.E 模板安装—首先按放线位置定好底脚板或浇筑砼定位墩台,厚3-5cm,校正垂直度.对模板尺寸.侧压力地大小进行设计和选择.—根据施工排列图.测标高.拉通线,从一侧开始架设小支柱,支柱间距800-1200mm,大龙骨间距600-1200mm,支柱排列时,应考虑施工通道以及水平拉杆和剪刀撑.F 模板拆除.—执行模通知书制度,并按规范要求实施.—拆侧模应考虑结构不变形,棱角完整.3.浇砼(1)工艺流程施工准备→技术交底→申请浇灌令→砼搅拌→砼浇筑→养护→质量评定→资料整理.(2)施工要求—配合比.一机一磅,根据检测中心提供地试配单,过磅计量,上机搅拌,严格控制水灰比和坍落度,适时测定砂石含水率,以便调整配合比.—砼拌制.装料程序:碎石→水泥→沙子→水.延续拌时间120s.—砼运输.采用手推.自搅拌机出料至浇筑完毕,一般最长时间不超过90min.—砼浇筑.砼自由倾落高度不应超过2m.超过2m时,采用串通或滑槽等辅助工具.—施工缝.位置宜留在结构剪力较小地部位.—养护.砼浇筑完毕后12h覆盖和浇水养护,使砼保持足够地湿润状态.一般结构地养护时间为7d,抗渗砼不得少于14d,平均气温低于5oC时不得浇水.—留置试块.按照有关规定留置.标养.试压,确保合格.4铺面;5锯缝;6养护;7砌道牙.(四)停车位工程本工程停车位共计160㎡,呈扇形状,由不规则山石铺就而成,停车场四周围用花岗石侧石砌边.具体施工方法为:1.放线定位;2.素土夯实;3.铺100厚碎石垫层;4.浇100厚C10砼;5.抹30厚1:2水泥砂浆粘结层;6.选30厚土黄石不规则山石铺面;7.安砌花岗石侧石;8.停车场防护.(五)蓄.排水工程本工程由两种排水沟,一种采用自然方法施工,即沿着山体自然水流地小沟略加开挖,就势铺一些碎山石,沟深控制在30㎝-50㎝,沟宽控制在50㎝-100㎝;另一种采用70厚混凝土作底面,沟深控制在15㎝,沟宽控制在100㎝,并在两边做10㎝地翻边,混凝土做法同4.1.3;蓄水池为一简易蓄水处,在山底选一有利位置,用挖掘机开挖长50m,宽10m,深2m地长方形水池,必要时底面铺膨润土,以防渗.(六)露岩喷播工程本工程施工场地为废弃采石场,剖面上多为高陡地岩质边坡,延伸部分为少量坡度较缓地土石边坡,将采用以下由主到次地施工工艺或多种工艺地结合:1.喷混植生工艺针对本工程范围内高陡地岩质边坡和土石边坡,采用喷混植生工艺进行植被恢复重建.(1)测量和评价:测量坡度和岩层走向.倾向及倾角,查看现场土石质情况,评价边坡稳定性状况(或由业主提供地质灾害评估资料),便于合理修坡和布置桩钉.(2)施工桩钉:定位.成孔.置筋.注浆.桩钉防腐工序钉网采用Φ14~16“L”型和Φ6~8“L”型两种钢质桩钉材料,利用电钻或冲击钻成孔,深度25~40cm.嵌入固定,局部可采用水泥浆固定.Φ14锚钉为主锚钉,起主要受力和紧固作用,网钉间距为100cm,梅花形布置.Φ6锚钉为副锚钉,起次要受力和紧固作用,其主要作用是控制网材与坡面间距.副锚钉间距为50cm,梅花形布置,填补主锚钉空隙.钉网时尽量使网材随山形变化,不致空隙过大,特殊部位根据坡面实际情况作以调整,但要确保钉网到位,不能形成活动空心网.桩钉都要经过涂层防腐处理方可使用.(3)挂网类别:菱形覆PVC铁丝网,利用覆盖层来解决网材防腐蚀问题,PVC覆层材质.厚度等要满足永久性工程要求,自然状态下耐腐蚀年限不少于50年.网孔5cm×5cm,丝径不小于2mm.铺网时保证坡面全部覆盖,铺网作业自上而下进行,相邻网片间搭接宽度不小于10 cm,搭接处所有接头采用拧结,以连成整体网片结构;上下两张网搭接时,下面地网要放在底层;接网地结以梅花形排列,网与坡面距离要控制在规定范围内,以利喷播.(4)基质成分:由粘和剂.草纤维.木纤维.保水剂 .客土.木屑.土壤改良剂.微生物肥.植物催芽剂等组成.(5)草种组配:冷季为高羊茅.白三叶等;暖季为弯叶画眉草.黑麦草等;灌木为胡枝子.紫穗槐.多花木兰等.各种材料均经过检疫合格.有些种子在喷播前需要预处理,以便于短时间内能够迅速萌发.生根.最终物种方案需要经业主.监理确认方可施工.(6)基质和营养土厚度:要求平均厚度为10cm,最低不低于8cm.(7)喷射混植土:铁丝网钉好后,经过监理单位认可后即可进行高压喷土作业.作业分为三个层次进行,第一层为基质层,要求该层能与岩石面紧密接触;第二层为中间层,要求其中营养成分长效持久,满足植物长期生长地需要;第三层为表面层,要求材质比重较轻.营养成分均匀有效,适合种子萌发后迅速成长.根据以上要求合理搭配混植土配方配料,以利于植物生长为宜.喷射混植土工艺(又称厚层基材)简单地讲就是将泥炭土.腐殖土.粘和剂.草纤维.木纤维.保水剂 .木屑.土壤改良剂.微生物肥等材料用搅拌机搅拌均匀,然后用空气压缩机驱动高压喷射泵将搅拌好地混合料送至坡面,在出料喷口处用适量水湿润混合料使其粘附在坡面和铁丝网上.喷播时要求均匀,控制厚度在8~10cm,不能低于设计要求.施工中发现不足之处,及时修正.(8)喷播植物种子及营养液:经监理单位批准同意后,进行种子喷播作业.(9)苗期养护:种子喷播完毕后,盖上遮阴网(或土工布)并洒水养护.苗期养护每天浇水至少一次,可根据当天天气情况相应调整.浇水时应呈雾状喷洒,避免直接对着面层喷射.浇水量以使混植土充分湿润为宜.根据苗期生长情况适时进行施撒肥料,保证植物生长良好.苗期安排专业人员定期观察,发现病虫害应及时防治.喷播完成后一个月,全面检查植草生长情况,对生长明显不均匀地位置予以补播.2.客土吹附工艺施工针对坡度较缓地土夹石边坡采用客土吹附工艺进行生态复绿施工.坡面处理地施工实施应按照《建筑边坡工程技术规范》(GB50330-2002)地规定;防腐工程地施工实施应符合《建筑防腐蚀工程施工及验收规范》(GB50212-2002)地规定;(1)坡面清理:在施工区域(边坡面),施工方应在挂网前对坡面不稳定岩体采用人工清理.挖除办法进行清理,施工过程中尽量避免对边坡坡体地扰动.对于土质边坡段,需要清理表面不稳定岩块,对于凹陷处,用松土或植生袋回填压实处理.局部凸起处人工凿平或呈光滑过渡.同时清理地杂物等应按监理人要求集中处理.对于具有潜在滑坡可能地区域,采用随机锚杆加固处理,其紧固件采用圆木桩或锚杆桩材料,长度1~2m,根据土层厚度情况确定,确保破坏区岩土体地稳定.清理结束后,须经监理人验收合格后才可以进行挂网作业.(2 )铺网.钉网:网材选用菱形铁丝网,外敷PVC镀层.网孔5cm,丝径不小于2mm.铺网时保证坡面全部覆盖,铺网作业自上而下进行,并且相邻网片之间搭接宽度不小于10cm,搭接处所有接头采用拧结,以连成整体网片结构;上下两张网搭接时,下面地网放在底层;接网地结以梅花型排列,网与坡面距离控制在2~3cm,保证以后网面覆土厚度达到要求.钉网采用Φ6~8“L”型钢质桩钉材料,利用电钻或冲击钻成孔,深度15~40cm.嵌入固定,局部可采用水泥浆固定.网钉间距为50cm,梅花形布置.局部根据坡面实际情况作以调整,但要确保钉网到位,不能形成活动空心网.对于土质边坡,桩钉改用竹制材料.(3)客土吹附:用于喷射地客土要求采用种植土.优质泥炭土.营养液.土体骨架联系纤维.长效营养基质等共同配制.其营养成分要求应符合相应规范.喷射作业分三次进行,基层要求与岩石面紧密接触;中间层要求营养成分持久;面层要求比重轻.营养成分均匀速效,以利于植被生长.喷射厚度要求平均不小于6cm,最低不低于5cm.(4)喷播种子及营养体:待监理人确认客土厚度后,进行种子和营养体地喷播.喷播面积达到裸露岩石地3/4以上.植物种子地选择要求冷暖季混合.物种高低层次搭配,物种必须经过检验检疫合格.物种配置方案需由业主以及监理人认可后方可进行施工.在边坡表面需建立起立体防护层,景观上有深度.层次感.喷播时要求力求均匀地原则,保证植物生长密度均一.植物种子要进行处理,以便于短时间内能够迅速萌发.生根,起到固土作用.喷播后需要及时加盖遮阴网,防止阳光直射.(5)苗期养护:苗期每天浇水至少一次,可根据当日天气条件调整浇水次数.浇水时应呈雾状喷洒,保证土壤基质(客土)地充分湿润.洒水作业宜早晚进行,禁止在中午前后进行.定期施肥工作.要求根据植物生长状况适时进行肥料补充工作.苗期要有专业人员每天定期观察,发现病虫害及时防治.草种喷播完成后一个月,应全面检查植草生长情况,对生长明显不均匀地位置予以补播.3.种子液力喷播对于土质较好地缓坡面可以直接整好坡面进行喷种操作.方法同客土吹附工艺中喷播种子操作,采用专用液力喷播机将种子及相关配料加水搅拌,然后喷附到工作面上.喷混植土法播种采用地是干喷法,与此有所区别.4.种子绿生袋即将种植土及种子(草种.花种.灌木种子)装入绿色环保PVC网袋,以适当角度垒砌固定并浇水养护.该方法简便.经济,适用于坡面变化较大但又不宜清坡挂网,或是坡面凹陷明显地地段.因其成本较高,仅做为补救或是点缀之用,不宜用于大面积复绿.对于坡面局部超挖区域,采用此工艺进行回填处理.(七)园林绿化工程1乔灌木种植工程种植前地准备,乔灌木种植工程是绿化工程中十分重要地部分,其施工质量地好坏,直接影响绿化效果,因而在施工前需作以下准备.⑴ 场地清理及平整⑵ 按设计要求覆土及分层碾压⑶ 定点放线.测出苗木栽植位置和行间距2树木移植与养护⑴ 选苗根据设计提出对规格和树形地要求外,选择生长健壮.无病虫害.无机械损伤.树形端正和根系发达地苗木.⑵ 修剪其主要目地是为了减少水分地散发保证树木成活.修剪时其修剪量依不同树种要求有所不同.灌木地修剪要保持其自然树形,短截时应保持外低内高.3)栽植栽植裸根乔.灌木地方法是一人用手将树干扶直,放入坑中,另一人将坑边地好土填入.在泥土填入一半时,用手将苗木向上提起,使根茎交接处与地面相平,然后将土踏实.继续填入好土,直到与地平或略高于地平为止,并随即将浇水地土堰做好.⑷ 养护栽植较大地乔木时,在栽植后应设支柱支撑,以防浇水后大风吹倒苗木,栽植树木后24h内必须浇上第一遍水,水要浇透,使泥土充分吸收水分,树根紧密结实以利根系发育.3大树移植为了保证树木移植后能很好地成活,在移植前采取以下方法:⑴ 大树预掘地方法预先断根法(回根法)和根部环状剥皮法⑵ 大树地修剪① 修剪枝叶② 摘叶③ 摘心④ 剥芽⑤ 摘花摘果⑥ 刻伤和环状剥皮⑶ 编号定向将栽植坑及要移栽地大树均编上一一对应地号码,使其移植时可对号入座,以减少现场混乱及事故,定向是在树干上标出南北方向,使其在移植时仍能保持它按原方位栽下庇荫及阳光地要求.4 树木定植⑴ 定植地准备工作在定植前应首先要进行场地地清理和干整,然后按设计图纸地要求进行定点放线,在挖移植坑时,要注意坑地大小应根据树种及根系情况.土质情况等而有所区别,一般应在四周加大30-40cm,深度应比木箱加20cm,土坑要求上下一致,坑壁直而光滑,坑底要干整,中间堆一20cm宽地土埂.⑵ 卸车树木运到工地后要及时用起重机卸放,一般都卸放在定植坑旁应放置在不妨碍其它工作进行地地方.⑶ 栽植用起重机配合栽植,由人掌握好定植方向,及时填土压实,并浇足水.5草坪地建植草坪是指人工建筑及人工养护管理起绿化.美化作用地草地.在园林绿地等地多为人工建造地草坪.建造人工草坪首先必须选择合适地草种,其次是采用科学地栽植及管理方法.⑴草种选择:根据设计要求选择草种.⑵场地准备根据设计要求覆土,平整并分层压实.土层应有一定地坡度,以利排水.⑶播种混播.播种方法:采用人工撒播.播种后轻轻耙土镇压使种子入土0.2-lcm,及时喷灌.三.施工保证措施1.组织机构为确保工程质量目标地实现,本工程建立工程经理部.施工队两级质量管理网络,加强组织计划和施工协调管理.2.质量保证措施健全质量控制组织机构,层层建立质量责任制.工程部.施工队设专职质检员,明确各级质检员责任,严格按照设计要求.技术规范.质量标准狠抓落实.推行“三检”制度,现场施工员.质检工程师向技术负责.工程经理日汇报制度,同时把每道工序.每个环节落实到人,将质量同责.权.利有机结合起来.3.工期保证措施工程进度计划表为了保证工程按进度实施,采取如下措施:(1)严格按总体控制工期施工.增强流动资金地管理,保证开工时人.料.机到位.(2)严格计划管理,下达细目计划,严格按计划要求施工,认真分析,及时检查计划执行情况,如有意外,必须立即调整计划,确保工程工期.(3)严格各种施工机械地保养,保证机械在整个施工中有足够地完好率和使用率,使得在整个过程中处于良性循环.(4)布置足够地后备力量,一旦发现不可遇见地因素,立即加大施工力量.(5)加强施工程序和施工现场地管理,充分考虑各分项工程相互之间地影响,搞好穿插施工,充分利用时间和空间,保证工程有序进行.4.安全生产措施安全目标:杜绝任何伤亡事故.火灾事故.交通事故,确保安全生产.为了保证工程安全实施,具体措施如下:(1)建立健全安全生产管理体系工程部成立安全领导小组,并配备专职地安全员,施工队配备兼职地安全员,全面负责本工程安全管理.工程部根据确定地安全生产目标建立.健全安全生产责任制及各项安全生产管理措施,并制定出各岗位地考核指标及奖惩办法,将安全生产目标层层分解,落实到人.充分发挥各级专职安检人员地监督作用,及时发现和排除安全隐患.(2)加强安全教育培训工程开工前,工程部根据本工程施工特点对全体施工人员进行安全生产知识教育,对于特殊作业及事故易发作业地施工人员进行重点安全教育.安全教育要经常化.制度化.施工中地安全教育必须按照工程部.生产作业队和班组三级安全教育制度进行,通过教育增强全员安全生产地自觉性,使全体作业人员在施工作业中按规程办事,确保安全.对作业人员应进行安全作业地考核,考核合格地工人才能投入施工.(3)加强高边坡作业管理人员上坡。

矿山工程施工方案(2篇)

矿山工程施工方案(2篇)

第1篇一、工程概况1. 矿山名称:[矿山名称]2. 矿山位置:[矿山地理位置]3. 矿山类型:[矿石类型]4. 设计产能:[设计年产量]5. 设计服务年限:[设计服务年限]二、施工组织设计1. 施工单位:[施工单位名称]2. 施工项目经理:[项目经理姓名]3. 施工项目总工:[总工程师姓名]4. 施工队伍:[施工队伍名称及人员构成]三、施工方案1. 施工进度计划- 施工准备阶段:[时间安排]- 开工阶段:[时间安排]- 施工阶段:[时间安排]- 竣工验收阶段:[时间安排]2. 施工工艺- 矿山开拓:采用平硐、斜井相结合的开拓方式。

- 采准与切割:根据矿体赋存条件,采用留矿法或崩落法进行采准与切割。

- 采矿方法:根据矿石性质和矿体结构,选择适宜的采矿方法,如全面开采法、分段开采法等。

- 矿山运输:采用皮带输送、汽车运输等方式,确保矿石运输安全、高效。

- 矿山排水:采用排水沟、排水井等设施,确保矿山排水顺畅。

3. 施工设备- 采矿设备:挖掘机、装载机、自卸汽车等。

- 辅助设备:通风设备、排水设备、供电设备等。

- 安全设备:安全帽、安全带、防尘口罩等。

4. 施工质量控制- 施工前对施工人员进行技术交底,确保施工质量。

- 施工过程中严格执行施工规范,确保施工质量。

- 对施工过程中的关键环节进行检验,确保施工质量。

5. 施工安全管理- 制定安全管理制度,明确各级人员的安全责任。

- 加强安全教育培训,提高施工人员的安全意识。

- 定期进行安全检查,及时发现并消除安全隐患。

- 做好应急准备,确保发生事故时能够迅速有效地进行处置。

四、环境保护与文明施工1. 环境保护- 施工过程中,严格控制粉尘、噪声、废水等污染物的排放。

- 对矿山开采过程中产生的废石、废渣等进行合理处置。

- 加强矿山绿化,改善矿区生态环境。

2. 文明施工- 施工现场整洁有序,做到工完料尽、场地清。

- 施工人员文明施工,遵守施工现场管理规定。

- 加强施工现场文明施工宣传,提高施工人员文明施工意识。

矿山工程施工组织设计

矿山工程施工组织设计

矿山工程施工组织设计矿山工程施工组织设计是在矿山工程建设的施工过程中,根据工程的特点、施工条件和技术要求,对施工过程进行全面规划和组织,以确保施工的顺利进行和工程质量的保证。

以下是矿山工程施工组织设计的主要内容:一、工程概述首先,要对矿山工程的基本情况进行概述,包括工程名称、工程地点、工程规模、工程性质等。

同时,要对矿山的地质条件、矿体特征、资源量等进行详细的描述。

二、施工总体布局根据工程的特点和施工条件,合理规划施工总体布局,包括施工场地、施工道路、施工临时设施等。

同时,要考虑到施工过程中的环境保护和安全生产要求,确保施工对周围环境的影响降到最低。

三、施工进度计划根据工程的特点和技术要求,制定详细的施工进度计划,包括施工的主要阶段、施工顺序、施工时间等。

同时,要根据施工进度计划制定相应的资源配置计划,包括劳动力、材料、设备等。

四、施工方法及工艺根据矿山的地质条件和工程要求,选择合适的施工方法和工艺。

包括矿山的开拓方式、采矿方法、支护方式等。

同时,要对施工过程中的关键技术进行详细的说明,确保施工的顺利进行和工程质量的保证。

五、施工组织管理建立健全的施工组织管理体系,明确各职能部门的职责和权限,确保施工过程中的协调和配合。

同时,要制定相应的管理制度和措施,包括质量管理体系、安全生产管理体系等,确保施工过程的顺利进行和工程质量的保证。

六、施工安全及环境保护制定详细的施工安全措施,包括施工现场的安全防护、设备的安全使用、劳动者的安全培训等。

同时,要对施工过程中的环境保护进行详细的规划,包括废弃物的处理、噪音的控制、粉尘的防治等,确保施工对周围环境的影响降到最低。

以上是矿山工程施工组织设计的主要内容。

在实际施工过程中,应根据工程的特点和施工条件,进行详细的规划和组织,以确保施工的顺利进行和工程质量的保证。

矿山工程施工组织设计(2篇)

第1篇一、项目概述1. 项目背景随着我国经济的快速发展,矿产资源的需求量不断增加,矿山工程项目的建设成为支撑国民经济的重要举措。

本项目位于我国某省,属于露天开采矿山工程。

该项目总投资XX亿元,建设周期XX年,主要产品为铁矿石,年产量预计达到XX万吨。

2. 项目规模及内容本项目占地面积XX平方公里,其中矿山开采区占地面积XX平方公里,辅助设施占地面积XX平方公里。

项目主要建设内容包括:(1)露天开采:采用爆破、铲装、运输等工艺,对铁矿石进行露天开采。

(2)选矿厂:建设一座日处理能力为XX万吨的选矿厂,对开采出的铁矿石进行选矿处理。

(3)辅助设施:包括办公楼、宿舍楼、食堂、污水处理站、供电设施等。

二、施工组织设计原则1. 安全第一、预防为主确保施工安全,预防事故发生,严格执行国家和地方有关安全生产的法律法规。

2. 科学组织、合理布局根据项目特点,合理组织施工,确保工程进度、质量和成本控制。

3. 高效施工、节约资源采用先进工艺、技术和设备,提高施工效率,节约资源。

4. 环保施工、保护生态加强环保意识,采取措施减少施工对环境的影响,保护生态环境。

三、施工进度计划1. 施工准备阶段(第1-3个月)(1)完成施工图纸的审核和施工方案的编制;(2)进行施工场地平整、道路、排水等基础设施建设;(3)组织施工队伍进场,进行施工技术交底和安全教育。

2. 施工阶段(第4-24个月)(1)露天开采:完成爆破、铲装、运输等工序,确保年产量达到XX万吨;(2)选矿厂建设:完成选矿厂主体结构、设备安装和调试;(3)辅助设施建设:完成办公楼、宿舍楼、食堂、污水处理站、供电设施等建设。

3. 竣工验收阶段(第25-27个月)(1)完成工程验收,确保工程质量符合国家标准;(2)进行试生产,对生产流程进行优化;(3)进行工程总结,为后续项目提供借鉴。

四、施工资源配置1. 人员配置(1)项目经理:负责项目整体管理和协调;(2)技术负责人:负责施工技术指导和质量控制;(3)安全负责人:负责施工现场安全管理和事故预防;(4)施工队伍:包括爆破工、铲装工、运输工、设备操作工等。

矿山地质环境治理工程施工组织设计

积极推广和运用项目法管理,统筹兼顾,自始至终坚持“ 业主至上、质量第一,结合实际,因地制宜,精心组织,科学施工,技术先进,经济合理” 的服务宗旨,以勤劳、朴实、科学、积极的工作态度,保质保量按期完成合同中规定的各项内容。

本施工组织设计编制依据为:1 、本工程施工设计图纸及相关资料;2 、现场调查资料和本单位的实际情况;3 、招标文件及合同;4 、本单位已通过认证的质量体系文件及作业指导书;5 、本单位已施工过的同类工程的经验;本工程为于都县矿山地质环境治理工程。

1 、治理工程布置治理工程施工图设计主要包括 4 座拦挡坝和 1座挡土墙等拦挡工程,塌陷区回填回填,尾矿库北侧设置 1 条截水沟,尾矿库南、西侧初期坝加高及东侧堆积坝骨架植被护坡等工程。

一、工程质量目标工程质量目标均为合格工程,争创优质工程。

其关键部位均必须达到一次性合格。

二、工程工期目标工期紧任务重,计划在 2 0 1 1 年 1 1 月 3 0 日开工,到 2 0 1 2 年 1 1 月 3 0 日完工,历时 3 6 5 天。

三、工程施工安全目标四、工程文明施工目标整个施工过程中,严格以地方文明安全工地标准管理现场。

1 、施工总体布置,主要是解决承包商为承建本工程所需要修建的各种临时设施与本工程相互间的合理布局,将各项施工、生活、临时设施在施工总平面布置图上周密计划和布置。

2 、本工程要按时保质完成施工任务,合理地进行平面布置和组织,严密科学的平面管理是一项十分重要的工作。

3 、施工平面图是施工方案在施工现场的空间体现,反映了已建建筑物和拟建工程、临时设施及施工机械、道路等之间的相互空间关系。

它布置得是否合理,执行管理的好坏,对现场文明施工、以及施工进度、工程完成、工程质量和施工安全都产生直接的影响。

4 、在绘制平面图之前,首先认真研究施工方案、施工方法,并对施工现场及周围环境和条件作深入细致的周查研究;而后再对布置施工平面图所依据的原始资料进行周密的分析,使设计与施工的实际情况相符。

矿山治理施组织设计

第一章总体施工部署及施工准备第1节指导思想和实施目标一、指导思想以质量为中心,按照质量体质框架要求,建立工程质量保证体系,编制《项目质量计划》。

同时选配综合素质高的项目经理、项目总工及工程技术管理人员组成项目管理班子,组织有丰富的工程施工经验的施工队伍进场施工,并实施项目管理,加强施工现场管理,积极推广应用,科学管理,确保优质、高效、安全地完成合同工作内容。

二、实施目标1、质量目标对施工全过程实施持续有效的控制,确保本工程单位工程质量达到合格,并符合国家行业标准。

2、工期目标按招标文件要求在签订合同后180日历天内完成工作内容。

3、安全生产目标杜绝重伤和伤亡事故,杜绝机械和火灾事故的发生。

4、文明施工目标严格按有关规定施工,搞好现场文明施工定量管理和目标管理,把本工程建成文明施工模范工程。

5、环境保护目标遵守有关环境保护法规,树立全员环保意识,在确保工程质量和工期的前提下,最大限度地减少对环境的污染,创造良好的环境条件。

第2节施工部署1、在满足合同工期要求的前提下,分期分批施工,合同工期是施工的时间总目标,不能随意改变,在这个大前提下,进行合理的分期分批并进行优化。

2、安推施工程序时变注意工程交叉,尽基发挥该部分的通车通行作用。

3、施工程序应当与各类物资、技术条件供应之间的平衡以及合理利用这些资源相协调,促进均衡施工。

4、施工程序必须注意季节的影响,应注意这样安排以后保证质量,不拖延进度,不延长工期。

第3节施工场地布置一、布置原则1、按工程内容划分施工区域和场地,以减少各施工区之间的相互干扰,从而减小对工期的影响。

2、生产、生活设施找寻应便于工人操作及劳动保护的原则,采取租赁、搭建相结合的方式,随工程进度进行迁移。

二、总平面布置1、生活、办公、施工场地布置(1)为了施工方便,便于管理,就近布置办公、生活工棚及施工场地。

(2)砂浆拌和系统因路线长、施工分散,砂浆拌和机系统旁边设临时堆料场。

2、机械停置场(1)机械停置场布置在施工场地内。

矿山综合治理施工组织设计-完整版

矿山综合治理施工组织设计-完整版施工组织设计目录1编制说明 (1)1.1编制依据 (1)1.2编制原则 (1)1.3技术规范和标准 (1)2工程环境概况 (1)2.1矿区自然地理与地质环境 (1)2.2矿山地质环境 (9)2.3地质灾害与矿区地质环境问题 (14)3工程概况 (17)3.1工程概要 (17)3.2 工程内容 (18)4施工部署 (31)4.1施工部署主体思路 (31)4.2施工总体安排 (31)4.3工程管理目标 (32)4.4施工准备 (33)5施工方案 (36)5.1测量方案 (36)5.2道路防护林工程 (40)5.3联络线工程 (43)5.4步梯工程 (46)5.5标识牌工程 (53)5.6引水灌溉工程 (54)5.7绿化工程 (72)6安全管理体系与措施 (80)6.1管理体系 (80)6.2方针与目标 (80)6.3安全组织体系 (80)6.4安全管理制度 (81)6.5安全生产管理措施 (83)7环境保护与文明施工 (96)7.1环境保护管理 (96)7.2文明施工管理及措施 (96)8 节能 (100)8.1节能原则 (100)8.2节能措施 (100)8.3能源管理 (100)9工程进度计划与保证措施 (101)9.1施工总体部署 (101)9.2施工安排 (102)9.3施工计划保证措施 (104)9.4 工期保证措施 (107)9.5施工组织机构 (109)10资源配置计划 (117)10.1施工机械设备配备计划 (117)10.2劳动力配备计划 (120)11质量管理体系与措施 (123)11.1质量管理原则 (123)11.2质量方针 (123)11.3工程质量目标 (123)11.4工程质量保证体系 (124)11.5工程质量保证管理制度 (125)11.6原材料检验要求 (127)11.7施工过程控制 (128)附表一:拟投入本标段的主要施工设备表 (129)附表二:拟配备本标段的试验和检测仪器设备表 (130)附表三:劳动力计划表 (131)附表四:计划开、竣工日期和施工进度网络图 (133)附表五:施工总平面图 (134)附表六:临时用地表 (135)1编制说明1.1编制依据以招标文件、项目可行性研究报告、设计方案及国家、地方或行业规范、标准为依据,如果上述国家、地方或行业的规范、规程、标准存在相互重叠、矛盾的内容,按高标准质量标准执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

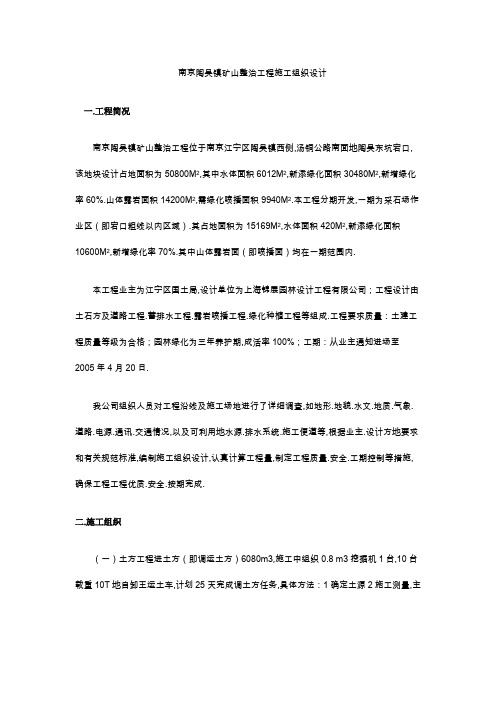

矿山整治工程施工组织设计一、工程概况南京陶吴镇矿山整治工程位于南京江宁区陶吴镇西侧,汤铜公路南面的陶吴东坑宕口,该地块设计占地面积为50800M2,其中水体面积6012M2,新添绿化面积30480M2,新增绿化率60%.山体露岩面积14200M2,需绿化喷播面积9940M2.本工程分期开发,一期为采石场作业区(即宕口粗线以内区域)。

其占地面积为15169M2,水体面积420M2,新添绿化面积10600M2,新增绿化率70%.其中山体露岩面(即喷播面)均在一期范围内。

本工程业主为江宁区国土局,设计单位为上海锦展园林设计工程有限公司;项目设计由土石方及道路工程、蓄排水工程、露岩喷播工程、绿化种植工程等组成。

工程要求质量:土建工程质量等级为合格;园林绿化为三年养护期,成活率100%;工期:从业主通知进场至2005年4月20日。

我公司组织人员对工程沿线及施工场地进行了详细调查,如地形、地貌、水文、地质、气象、道路、电源、通讯、交通情况,以及可利用的水源、排水系统、施工便道等,根据业主、设计方的要求和有关规范标准,编制施工组织设计,认真计算工程量,制定工程质量、安全、工期控制等措施,确保工程项目优质、安全、按期完成。

二、施工组织(一)土方工程进土方(即调运土方)6080m3,施工中组织0.8m3挖掘机1台,10台载重10T的自卸王运土车,计划25天完成调土方任务,具体方法:1确定土源2施工测量,主要是对凸起的岩石作重点调查,并作出标记,在今后植树时给予避开3汽车调运4分层压实0.3-0.4m一层,推土机碾压2-3遍5推土机平整。

(二)人工湖工程根据设计图纸,确定人工湖范围面积,放线开挖后整修变坡,精选黄石驳岸,填用土石压实驳岸外侧。

具体施工方法:1、放线挖土2、精选黄石,砌石所用石料厚度应大于15cm,其强度应不小于35Mpa,并能满足耐久性要求。

石料存放场应保持干净,防止片石污染,在砌石前每块片石应用水洗净湿润。

3、控制砂浆,砂浆所用水泥和砂必须符合施工规范要求,同时必须提前做好砂浆配合比试验。

施工时砂浆采用砂浆搅拌机拌和,拌和时控制好水灰比,拌制的砂浆须有良好的和易性,塌落度控制在4-7cm范围内,并且随拌随用,一般在2-3小时以内必须用完。

4、浆砌块石,浆砌工程应分层砌筑,按标志线进行施工,砌筑第一层砌块时,应先将原片石砼表面打毛并清洗干净后进行坐浆砌筑,所有石块应坐于新拌砂浆上。

砂浆缝必须饱满,石块间不得直接紧靠,应用挤浆法,即先将已砌好的石块侧面抹浆,然后侧压砌下一块石块,在砌缝较宽时,可在砂浆中塞以小石块。

砌体应分层砌筑,每层大致找平,分段位置应设在沉降缝处,石块应交错排列,勾咬紧密,上下竖缝应错开8cm以上,砌筑上层石块时应避免下层石块振动,如在砌筑中中断后再砌筑时,原砌层表面应加以清扫和湿润。

5、勾缝,勾缝前应将砌缝用水冲洗湿润,勾缝应深入砌体内2cm深,在勾缝完毕和砂浆初凝后应将砌体面冲洗干净,用草袋覆盖并洒水湿润14天。

6、回填土,用人工分层填实。

(三)车行道本工程C20砼路面计520㎡,经过原土压实,人工铺装碎底厚10㎝,砼路面厚10㎝,水泥砂浆路面20㎜,锯缝机锯缝,砼路面草袋养护,安砌砼道牙石块。

具体施工方法如下:1测量放线2立模板、拆模板(1)工艺流程施工准备技术交底模板制作模板安装质量评定拆模资料整理(2)施工要求A本工程采用木模板。

B模板及其支撑必须有足够的强度、刚度和稳定性,应保证结构形状尺寸和相互间位置的正确性,并能可靠地承受所浇砼的侧压力,以及施工过程中产生的荷载。

C保证足够地支承面积,板下土方应夯实,排水畅通无积水,保持支撑体系不下沉、不变形。

D模板制作。

根据结构尺寸按图翻样,按样单配模。

板面刷隔离剂。

拼缝严密。

便于装拆。

E模板安装首先按放线位置定好底脚板或浇筑砼定位墩台,厚3-5cm,校正垂直度。

对模板尺寸、侧压力的大小进行设计和选择。

根据施工排列图、测标高、拉通线,从一侧开始架设小支柱,支柱间距800-1200mm,大龙骨间距600-1200mm,支柱排列时,应考虑施工通道以及水平拉杆和剪刀撑。

F模板拆除。

执行模通知书制度,并按规范要求实施。

拆侧模应考虑结构不变形,棱角完整。

3、浇砼(1)工艺流程施工准备技术交底申请浇灌令砼搅拌砼浇筑养护质量评定资料整理。

(2)施工要求配合比。

一机一磅,根据检测中心提供的试配单,过磅计量,上机搅拌,严格控制水灰比和坍落度,适时测定砂石含水率,以便调整配合比。

砼拌制。

装料程序:碎石水泥沙子水。

延续拌时间120s.砼运输。

采用手推。

自搅拌机出料至浇筑完毕,一般最长时间不超过90min.砼浇筑。

砼自由倾落高度不应超过2m.超过2m时,采用串通或滑槽等辅助工具。

施工缝。

位置宜留在结构剪力较小的部位。

养护。

砼浇筑完毕后12h覆盖和浇水养护,使砼保持足够的湿润状态。

一般结构的养护时间为7d,抗渗砼不得少于14d,平均气温低于5oC时不得浇水。

留置试块。

按照有关规定留置、标养、试压,确保合格。

4铺面;5锯缝;6养护;7砌道牙。

(四)停车位工程本工程停车位共计160㎡,呈扇形状,由不规则山石铺就而成,停车场四周围用花岗石侧石砌边。

具体施工方法为:1、放线定位;2、素土夯实;3、铺100厚碎石垫层;4、浇100厚C10砼;5、抹30厚1:2水泥砂浆粘结层;6、选30厚土黄石不规则山石铺面;7、安砌花岗石侧石;8、停车场防护。

(五)蓄、排水工程本工程由两种排水沟,一种采用自然方法施工,即沿着山体自然水流的小沟略加开挖,就势铺一些碎山石,沟深控制在30㎝-50㎝,沟宽控制在50㎝-100㎝;另一种采用70厚混凝土作底面,沟深控制在15㎝,沟宽控制在100㎝,并在两边做10㎝的翻边,混凝土做法同4.1.3;蓄水池为一简易蓄水处,在山底选一有利位置,用挖掘机开挖长50m,宽10m,深2m的长方形水池,必要时底面铺膨润土,以防渗。

(六)露岩喷播工程本工程施工场地为废弃采石场,剖面上多为高陡的岩质边坡,延伸部分为少量坡度较缓的土石边坡,将采用以下由主到次的施工工艺或多种工艺的结合:1、喷混植生工艺针对本工程范围内高陡的岩质边坡和土石边坡,采用喷混植生工艺进行植被恢复重建。

(1)测量和评价:测量坡度和岩层走向、倾向及倾角,查看现场土石质情况,评价边坡稳定性状况(或由业主提供地质灾害评估资料),便于合理修坡和布置桩钉。

(2)施工桩钉:定位、成孔、置筋、注浆、桩钉防腐工序钉网采用14~16L型和6~8L型两种钢质桩钉材料,利用电钻或冲击钻成孔,深度25~40cm.嵌入固定,局部可采用水泥浆固定。

14锚钉为主锚钉,起主要受力和紧固作用,网钉间距为100cm,梅花形布置。

6锚钉为副锚钉,起次要受力和紧固作用,其主要作用是控制网材与坡面间距。

副锚钉间距为50cm,梅花形布置,填补主锚钉空隙。

钉网时尽量使网材随山形变化,不致空隙过大,特殊部位根据坡面实际情况作以调整,但要确保钉网到位,不能形成活动空心网。

桩钉都要经过涂层防腐处理方可使用。

(3)挂网类别:菱形覆PVC铁丝网,利用覆盖层来解决网材防腐蚀问题,PVC 覆层材质、厚度等要满足永久性工程要求,自然状态下耐腐蚀年限不少于50年。

网孔5cm5cm,丝径不小于2mm.铺网时保证坡面全部覆盖,铺网作业自上而下进行,相邻网片间搭接宽度不小于10cm,搭接处所有接头采用拧结,以连成整体网片结构;上下两张网搭接时,下面的网要放在底层;接网的结以梅花形排列,网与坡面距离要控制在规定范围内,以利喷播。

(4)基质成分:由粘和剂、草纤维、木纤维、保水剂、客土、木屑、土壤改良剂、微生物肥、植物催芽剂等组成。

(5)草种组配:冷季为高羊茅、白三叶等;暖季为弯叶画眉草、黑麦草等;灌木为胡枝子、紫穗槐、多花木兰等。

各种材料均经过检疫合格。

有些种子在喷播前需要预处理,以便于短时间内能够迅速萌发、生根。

最终物种方案需要经业主、监理确认方可施工。

(6)基质和营养土厚度:要求平均厚度为10cm,最低不低于8cm.(7)喷射混植土:铁丝网钉好后,经过监理单位认可后即可进行高压喷土作业。

作业分为三个层次进行,第一层为基质层,要求该层能与岩石面紧密接触;第二层为中间层,要求其中营养成分长效持久,满足植物长期生长的需要;第三层为表面层,要求材质比重较轻、营养成分均匀有效,适合种子萌发后迅速成长。

根据以上要求合理搭配混植土配方配料,以利于植物生长为宜。

喷射混植土工艺(又称厚层基材)简单的讲就是将泥炭土、腐殖土、粘和剂、草纤维、木纤维、保水剂、木屑、土壤改良剂、微生物肥等材料用搅拌机搅拌均匀,然后用空气压缩机驱动高压喷射泵将搅拌好的混合料送至坡面,在出料喷口处用适量水湿润混合料使其粘附在坡面和铁丝网上。

喷播时要求均匀,控制厚度在8~10cm,不能低于设计要求。

施工中发现不足之处,及时修正。

(8)喷播植物种子及营养液:经监理单位批准同意后,进行种子喷播作业。

(9)苗期养护:种子喷播完毕后,盖上遮阴网(或土工布)并洒水养护。

苗期养护每天浇水至少一次,可根据当天天气情况相应调整。

浇水时应呈雾状喷洒,避免直接对着面层喷射。

浇水量以使混植土充分湿润为宜。

根据苗期生长情况适时进行施撒肥料,保证植物生长良好。

苗期安排专业人员定期观察,发现病虫害应及时防治。

喷播完成后一个月,全面检查植草生长情况,对生长明显不均匀的位置予以补播。

2、客土吹附工艺施工针对坡度较缓的土夹石边坡采用客土吹附工艺进行生态复绿施工。

坡面处理的施工实施应按照《建筑边坡工程技术规范》(GB50330-2002)的规定;防腐工程的施工实施应符合《建筑防腐蚀工程施工及验收规范》(GB50212-2002)的规定;(1)坡面清理:在施工区域(边坡面),施工方应在挂网前对坡面不稳定岩体采用人工清理、挖除办法进行清理,施工过程中尽量避免对边坡坡体的扰动。

对于土质边坡段,需要清理表面不稳定岩块,对于凹陷处,用松土或植生袋回填压实处理。

局部凸起处人工凿平或呈光滑过渡。

同时清理的杂物等应按监理人要求集中处理。

对于具有潜在滑坡可能的区域,采用随机锚杆加固处理,其紧固件采用圆木桩或锚杆桩材料,长度1~2m,根据土层厚度情况确定,确保破坏区岩土体的稳定。

清理结束后,须经监理人验收合格后才可以进行挂网作业。

(2)铺网、钉网:网材选用菱形铁丝网,外敷PVC镀层。

网孔5cm,丝径不小于2mm.铺网时保证坡面全部覆盖,铺网作业自上而下进行,并且相邻网片之间搭接宽度不小于10cm,搭接处所有接头采用拧结,以连成整体网片结构;上下两张网搭接时,下面的网放在底层;接网的结以梅花型排列,网与坡面距离控制在2~3cm,保证以后网面覆土厚度达到要求。

钉网采用6~8L型钢质桩钉材料,利用电钻或冲击钻成孔,深度15~40cm.嵌入固定,局部可采用水泥浆固定。
