钎探技术交底6.26

合集下载

地基钎探安全技术交底

地基钎探安全技术交底

技术交底

号:
9.雨期施工:基土受雨后,不得进行钎探。

五.质量要求
1.钎探深度必须符合要求,锤击次数记录准确,不得作假。

2.钎位基本准确,钎孔不得遗漏;钎孔灌砂应密实。

3.成品保护:钎探完成后,应做好标记,保护好钎孔,未经专业技术负责人、质量检查员、工长复验,不得堵塞或灌砂。

六.应注意的质量问题
1.遇钢钎打不下去时,应请示有关工长或技术人员,适当移位打钎,不得不打或任意填写锤数。

2.记录和平面布置图探孔位置填错:
(1)将钎探点平面布置图上的钎孔与记录表上的钎孔先行对照。

发现错误及时修改或补打。

(2)在记录表上用有色铅笔将不同的钎孔(锤击数的多少)分开。

(3)在钎探点平面布置图上,注明过硬或过软孔号的位置。

遇有特殊地质情况,把尺寸标明,以便勘察设计人员或有关部门验槽时分析处理。

七.安全注意事项
1.认真贯彻“安全第一,预防为主”的方针,进入施工现场,必须遵守施工现场安全管理制度,戴好完全帽,严禁吸烟,提高职业健康安全意识。

2.专业工长负责钎探的实施,并做好原始记录。

操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,以防出现意外事故。

地基钎探施工技术交底(示范文本)

地基钎探施工技术交底(示范文本)

地基钎探施工技术交底(示范文本)1、施工准备1、1技术准备1.1.1技术人员熟悉施工图纸,对钎探部位做到心中有数,并制定施工方案。

1.1.2方案交底先行:钎探施工开始前完成施工方案和技术交底工作,并保证交到施工班组,做到切实可行。

1.1.3绘制钎探点布置图,对钎探部位及数量进行详细说明。

1.2材料及主要机具1.2.1主要材料中砂、灰砂砖、白灰。

1.2.2主要机具打钎机(穿心锤重10Kg、尖锥头、长度2.1、A25的钢钎杆、触探头锥度60度)、手推车、夹具、油漆、粉笔、钢卷尺等。

序号材料名称单位数量1中砂M³200 2PVC管米2000 3白灰袋204手推车辆55机械打钎机台4 2、主要施工方法及技术措施2.1钎孔布置原则根据设计图纸及结构边线对钎探孔进行布置,采用梅花形式布点,孔中心间距为1.5m,钎探深度为2.1m,每300mm为1步,共分7步,记录钢钎每入土300mm(1步)的锤击数,填写钎探记录。

梅花点布置如下:2.2工艺流程确定打钎顺序→就位打钎→记录锤击数→整理记录→拔钎盖孔→移机→检查孔深→灌砂。

2.3施工操作方法2.3.1根据现场实际绘制钎探孔位平面布置图,间距1.5m×1.5m,梅花布置。

(详见附图)。

2.3.2测量放线:根据钎探孔位平面布置图放线,在钎探点上撒上白灰点。

2.3.3机械打钎:将触探钎对准孔位,在把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由落下,锤距为50cm,锤重10kg,钎径25mm,把触探钎杆垂直打入土层中。

2.3.4记录锤击数:钎杆每打入300mm,记录一次锤击数.钎探总深度2.1m,如遇到300mm记录段锤击数超过100次,既停止打钎。

不同土质(特硬或特软)的点号在记录和钎探孔位平面布置图上标注。

便于检验和处理。

2.3.5拔钎:将钎子拔出。

每完成一个钎探点,用灰砂砖盖好,按照孔位平面布置图的编号用粉笔在砖上标号。

要求砖块摆放整齐。

地基基槽钎探技术交底

地基基槽钎探技术交底
7、整理记录:按钎孔顺序编号,将锤击数填人统一表格内,字迹清楚,经过专业技术负责人、专业工长、质检员、打钎人员签字后归档。钎探中若有异常情况,要写在备注栏内。
8、雨期施工:基土受雨后,不得进行钎探。
三、质量要求
1、钎探深度必须符合要求,锤击次数记录准确,不得作假。
2、钎位基本准确,钎孔不得遗漏;钎孔灌砂应密实。
2、专业工长负责钎探的实施,并做好原始记录。操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,以防出现意外事故。
技术负责人
交底人
接交人
(2)在记录表上用有色铅笔将不同的钎孔(锤击数的多少)分开。
(3)在钎探点平面布置图上,注明过硬或过软孔号的位置。遇有特殊地质情况,把尺寸标明,以便勘察设计人员或有关部门验槽时分析处理。
六、安全措施
1、认真贯彻“安全第一,预防为主”的方针,进入施工现场,必须遵守施工现场安全管理制度,戴好完全帽,严禁吸烟,提高职业健康安全意识。
(三)作业条件
1、基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求。
2、根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号,按照钎探图及有关规定进行钎探并记录。钎探点的布置依据设计要求,当设计无要求时,应按规范规定执行。
3、按钎探点平面布置图放线并撒白灰点。
3、记录锤击数:钎扦每打入土层30cm,记录一次锤击数。钎探深度如设计无规定时,一般按表“钎探点排列方式”执行,并做地基钎探记录。
4、拔钎:拔出后用砖盖孔。
5、移位:将触探器搬到下一孔位,以便继续打钎。
6、灌砂:打完的钎孔,经过质检人员和有关工长检查孔深与记录无误后,经过地基验槽后,即进行灌砂。灌砂时0cm预先划好横线。
二、操作工艺

基土钎探工程技术交底

基土钎探工程技术交底

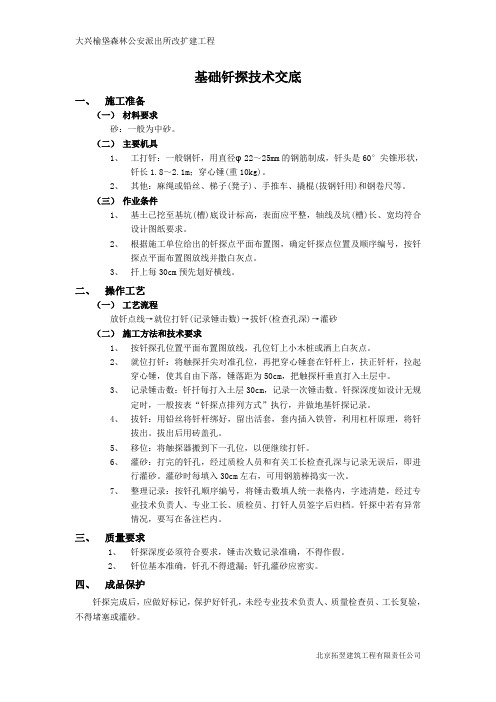

基础钎探技术交底一、施工准备(一)材料要求砂:一般为中砂。

(二)主要机具1、工打钎:一般钢钎,用直径φ22~25mm的钢筋制成,钎头是60°尖锥形状,钎长1.8~2.1m;穿心锤(重10kg)。

2、其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。

(三)作业条件1、基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求。

2、根据施工单位给出的钎探点平面布置图,确定钎探点位置及顺序编号,按钎探点平面布置图放线并撒白灰点。

3、扦上每30cm预先划好横线。

二、操作工艺(一)工艺流程放钎点线→就位打钎(记录锤击数)→拔钎(检查孔深)→灌砂(二)施工方法和技术要求1、按钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点。

2、就位打钎:将触探扦尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤落距为50cm,把触探杆垂直打入土层中。

3、记录锤击数:钎扦每打入土层30cm,记录一次锤击数。

钎探深度如设计无规定时,一般按表“钎探点排列方式”执行,并做地基钎探记录。

4、拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理,将钎拔出。

拔出后用砖盖孔。

5、移位:将触探器搬到下一孔位,以便继续打钎。

6、灌砂:打完的钎孔,经过质检人员和有关工长检查孔深与记录无误后,即进行灌砂。

灌砂时每填入30cm左右,可用钢筋棒捣实一次。

7、整理记录:按钎孔顺序编号,将锤击数填人统一表格内,字迹清楚,经过专业技术负责人、专业工长、质检员、打钎人员签字后归档。

钎探中若有异常情况,要写在备注栏内。

三、质量要求1、钎探深度必须符合要求,锤击次数记录准确,不得作假。

2、钎位基本准确,钎孔不得遗漏;钎孔灌砂应密实。

四、成品保护钎探完成后,应做好标记,保护好钎孔,未经专业技术负责人、质量检查员、工长复验,不得堵塞或灌砂。

五、应注意的质量问题3、遇钢钎打不下去时,应请示有关工长或技术人员,适当移位打钎,不得不打或任意填写锤数。

地基钎探技术交底

地基钎探技术交底
1.施工准备
1.1.材料及主要机具
(1)砂:一般灰砂砖、白灰、白线、钢筋棒、钢卷尺等。
(2)主要机具:轻便触探器。
2.作业条件:
2.1.基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求。
2.2.根据设计图纸绘制钎探孔位平面布置图。
2.3.夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
6.3.肥槽内四周应设置排水沟,防止地下水泡槽。
7.安全措施
7.1.进入现场必须戴安全帽,不得穿拖鞋、凉鞋,现场严禁吸烟。
7.2.材料、工具等不得从基坑上直接扔到工作现场。
7.3.工作时应注意基坑情况,如基坑护坡有裂缝、坍塌等问题,应停止工作,及时报告给安全负责人员。
7.4.用手推车运送材料时不得直冲、猛跑,刮划扰动层。
5.2.锤击数10cm超过50次或30cm超过100次可停止打钎,移至下一个钎点。每打完500个钎点或一天下班前将钎孔平面布置图上的钎孔与记录表上的钎孔对照检查,是否有漏打、少打以及漏计。发现有误及时修改或补打。
5.3.钎点位置遇到积水坑或电梯基坑等边坡时应按照水平投影确定点位,并且搭设简易脚手架上铺脚手板打钎,不得任意移动点位。
5.4.钎探完成后,保护好钎孔,未经质量检查人员和有关工长复验及设计、勘察、建设单位等人员验收,不得堵塞或灌砂。
5.5.验槽后若有需处理部位,应按照设计、勘察或相关人员要求处理,处理方法另详。
6.成品保护措施
6.1.打钎完毕后,不得再机械碾压,防止扰动基土。
6.2.基土清理至槽底后应及时覆盖,防止受雨天影响。
3.7.整理记录:按钎孔顺序编号,将锤击数填入统一标准表格内。字迹要清楚,不得涂改。经过打钎人员和技术员签字确认后归档保存。

钎探作业技术交底

钎探作业技术交底
,应请示有关工长或技术员:移位打钎或取消钎孔。不得不打,任意填写锤数。
2.记录和平面布置图的探孔位置填错:
3.将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,有无错误。发现错误及时修改或补打。
4.在记录表上记录不同的钎孔锤击数的大小。
5.在钎孔平面布置图上,注明过硬或过软的孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。
2.5填写钎探记录表格,用于现场记录钎探数值。
2.6根据钎探平面布置图,在槽底用白灰标出点位,并在旁边放灰砂砖上写明钎探点号。
2.7夜间施工时,应有足够的照明设施。
三、作业条件
1.基础挖土至1-2#楼±0.00标高为43.4m,下反高度为-16.6m即绝对标高为26.8m,1-3号楼±0.00标高为43.35m,下反高度为-17.4m即绝对标高为25.95m
3.1.2记录铅锤数:钎杆没打入土层30cm时记录一次钎锤数,钎探完用起钎器将探杆拔出,用变好砖盖孔,孔号与钎探图孔位编号一致。
3.2.3拔钎盖孔:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理,将钎拔出。拔出后用砖盖孔。
3.2.4整理数据:按钎孔顺序编号,将锤击数填入统一表格内,字迹清楚。
2.依据基础平面图测量放出基础角点
3.探点已按照规定布置完成,并验收合格。
四、 施工方法
3.1工艺流程:就位打钎→记录钎锤数→拔钎盖孔→整理数据→检查验收→灌砂
3.1.1就为打钎:三人一组,每组中一人扶钎,一人记录。将直径Φ25mm钎杆的探杆对准孔位,扶正钎杆,在启动电动机,使其自由下落,垂落距为50cm,确保钎探竖直打入图层中。
3.2.5检查验收:打钎完成后需通知总包,经过专业技术负责人、专业工长、质检员、打钎人员签字后归档。钎探中若有异常情况,要写在备注栏内。

钎探技术交底

三、安全要求:1、术
负责人
交底人
接受人
技术交底记录
年月日鲁建5-1
工程名称
信息学院教学综合楼工程
分部工程
基础
分项工程名称:钎探
交底内容:
一、工程内容:基坑土方开挖完成后,应进行钎探,以探明地基是否有空洞及软弱部位。钎探前应先画好钎点分布平面图,布置钎探点,进行编号。
二、施工要求:1、在地基基槽平面内,按距边沿20cm处开始,钎点分布按纵向布置,间距1.5m,横向间距1—2 m,基槽宽度大于2 m处,按3排布置,钎点梅花状布置,独立基础内按梅花状布置,间距1.5m。2、钎探时深度为2.1m,按每30cm为一步,套锤采用10公斤重穿心锤,钎为φ25圆钢。3、打钎时,每次应保持锤高一致,在50—70cm之间,保持重力均衡,避免忽重忽轻,记好每一步打击锤数,做好记录,应注意记录与编号一致,以备检查。4、钎探完后,应注意保护探孔,以免堵塞。5、钎探完后灌水并检查地下是否有孔洞,6、检查完后,在浇垫层砼前,将探孔用砂灌实。

安全技术交底钎探模板

一、工程概况项目名称:____________________工程地点:____________________施工单位:____________________监理单位:____________________编制日期:____________________二、钎探作业概述1. 钎探作业目的:通过对地基进行钎探,了解地基土层的物理力学性质,为后续施工提供依据。

2. 钎探作业范围:本工程地基范围内,涉及土方、基础、地下室等部位。

3. 钎探作业要求:严格按照《建筑地基基础工程施工及验收规范》(GB 50007-2011)执行。

三、钎探作业安全技术交底1. 人员要求(1)钎探作业人员必须经过专业培训,具备钎探作业操作资格。

(2)作业人员应熟悉钎探作业安全技术交底内容,了解作业过程中的安全注意事项。

2. 作业前的准备工作(1)检查钎探设备、工具是否完好,确保安全可靠。

(2)对作业人员进行安全教育,明确作业过程中的安全注意事项。

(3)制定作业方案,明确作业步骤、安全措施及应急预案。

3. 作业过程中的安全注意事项(1)作业人员必须佩戴安全帽、防尘口罩、防护手套等个人防护用品。

(2)作业前,检查钎探设备、工具是否牢固,确保无安全隐患。

(3)在作业过程中,严禁酒后操作,不得擅自离岗。

(4)作业人员应保持作业区域整洁,确保通道畅通。

(5)在地下水位较高区域进行钎探作业时,应采取相应的排水措施。

(6)在恶劣天气条件下,如强风、大雨等,应暂停钎探作业。

4. 作业后的安全注意事项(1)作业完成后,清理现场,确保无安全隐患。

(2)检查钎探设备、工具,做好维护保养。

(3)对作业人员进行总结,总结经验教训。

四、应急预案1. 人员伤害事故(1)发现人员受伤,立即停止作业,迅速进行现场急救。

(2)立即通知医疗急救部门,将伤员送往医院救治。

2. 设备故障(1)发现设备故障,立即停止作业,切断电源。

(2)通知设备维修人员,进行维修处理。

钎探技术交底

1.作业准备1.1机具准备:1.1.1打钎机械:采用电动式触探仪10kg锤重,尖锥头45。

,钎杆直径Φ25,长度2.1m;1.1.2一般工具:铅丝、凳子、手推车、夹具、撬棍、钢卷尺等;1.2材料准备:中砂,钎探孔灌砂时使用。

1.3作业条件:1.3.1基土已挖至要求标高,(预留20cm人工清土),表面平整,轴线及坑的长宽尺寸符合设计图纸要求;1.3.2钎探孔位平面布置图准备就绪;1.3.3按钎探孔位平面布置图放线,孔位撒白灰点;1.3.4钎探杆上预先划好30cm横线。

2.施工工艺2.1工艺流程:2.2确定打钎顺序:由东向西逐排进行。

清出基地面足够大时,为加快钎探进度,分区段进行钎探,分区内逐排进行。

2.3就位打钎:将触探杆尖对准孔位,扶正钎杆,启动电机将触探杆竖直打入土层中。

2.4记录锤击数:打钎同时数锤击数,每打入30cm记录一次,钎探中若有异常情况,要写在备注栏内。

2.5整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹要清楚,经过技术负责人、工长、打钎记录人员签字后归档。

2.6拔扦盖孔:电动将钎完全拔出,拔除后用砖将孔盖好。

2.7移位:每打完一个点移位时,在电动式触探仪行进路线上铺设脚手板,以方便移位。

2.8灌砂:打完的钎孔经过质检员和工长检查孔深与记录无误后,即可进行灌砂,每填入30cm左右钢筋棒捣实一次。

2.9技术要求:2.9.1钎探孔的排列方式采用梅花型排列方式,间距1.5m,孔深2.5m;2.9.2重锤落距50cm,触探杆在打钎过程中保证竖直;2.9.3钎杆每打入上层30cm时记录一次锤击数;2.9.4如打钎进行不下去时,要请示有关工长,适当移位打钎,不得不打钎而任意填锤击数。

以下情况可停止打钎:①若贯入30cm的锤击数超过100或贯入10cm锤击数超过50可停止贯入;②如基坑深处有承压水层,钎探可造成冒水涌砂,可不进行钎探;2.9.5基土受雨后不得钎探;2.9.6钎探记录表污染严重的可重新抄写,但原始记录扔要原样保存好,附在新件之后,重新抄写的记录数据、文字与原件要一致。

基槽钎探安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工项目经理:________________二、钎探目的为确保工程地基基础施工安全,查明基槽土层分布情况,评估地基承载能力,为后续施工提供可靠依据。

三、钎探范围1. 钎探深度:____________________2. 钎探间距:____________________3. 钎探孔数:____________________四、钎探方法1. 人工打钎:使用直径22~25mm的钢筋制成钢钎,钎尖呈60°尖锥形状,钎长1.8~2.0m;8~10磅大锤。

2. 机械打钎:轻便触探器(北京地区规定必用)。

五、安全注意事项1. 施工人员必须熟悉钎探操作规程,了解安全知识,严格遵守操作规程。

2. 施工现场应设置安全警示标志,确保施工区域安全。

3. 人工打钎时,施工人员应站在操作凳子上,用大锤打钎端头,锤举高度一般为50~70cm,确保钎垂直打入土层中。

4. 机械打钎时,操作人员应熟悉设备操作规程,确保设备运行正常。

5. 钎探过程中,施工人员应随时观察土层变化,发现异常情况,立即停止施工,并向现场负责人报告。

6. 钎探过程中,施工人员应佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。

7. 钎探结束后,应及时清理现场,防止安全事故发生。

六、操作流程1. 施工前,根据设计图纸绘制钎探孔位平面布置图,确定钎探点位置及顺序编号。

2. 按钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点。

3. 就位打钎:将钎尖对准孔位,人工或机械打钎,确保钎垂直打入土层中。

4. 记录锤击数:钎探过程中,每打入土层30cm,记录一次锤击数。

5. 拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理,将钎拔出。

6. 灌砂:拔钎后,用砂灌满孔洞,确保孔洞密实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第 1 页 共 5 页
技 术 交 底 记 录
表C2-1
编 号

工程名称 交底日期
2016年4月25日

施工单位 分项工程名称
地基与基础

交底提要
基土钎探

交底内容:
一、施工准备
1.1、材料准备:中砂
1.2、施工机具:钎探机,手推车,钢尺,纸笔等
1.3 作业条件
(1)基土已挖至打钎底面标高,表面平整,轴线及基坑长、宽度均符合设计图
纸要求。
(2)根据设计图纸绘制钎探孔位平面布置图,并按布置图执行。
(3) 夜间施工时,应有足够的照明设施,并合理安排施工顺序,防止错打漏打。
二、操作工艺:
2.1 施工工艺流程
钎点定位→就位打钎→记录锤击数→检查孔深→灌砂
2.2钎点定位:按钎探孔位平面布置图放线,在孔位上洒上白灰点,并用砖在旁
边编号。间距1500 mm,梅花型布置(钎探孔位布置图见附图)。
2.3 就位打钎:将钎探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,旋开
钎探正向开关,将锤拉高500mm后使其自由落下,将钎杆垂直打入土层中。在施工中
注意施工方法,并注意穿心锤抬举高度,工长及施工员要对打钎进行检查。
2.4 记录锤击数:钎杆每打入土层30cm时,记录一次锤击数,钎杆探深为2.1
米。
2.5 拔钎:打钎结束后,旋开钎探反向开关,利用机械动力将钎杆拔出。

审核人 交底人 接受交底人
本表由施工单位填写。
第 2 页 共 5 页

技 术 交 底 记 录
表C2-1
编 号

工程名称 交底日期
2016年4月25日

施工单位 分项工程名称
地基与基础

交底提要
基土钎探

交底内容:
2.6 移位:将轻便钎探机移到下一孔位,以便继续打钎。
2.7 灌砂:打完的钎孔,经过质量检查人员和工长检查孔深与记录无误后,即可
进行灌砂。灌砂时,每填入30cm左右用钢筋棒捣实一次。设专人每孔打完后及时灌
砂填孔。
2.8整理记录:按钎孔顺序编号,将锤击数填入统一表格内。字迹要清楚,再经
过打钎人员和技术员签字后归档。
2.9 基土受雨后不得进行钎探。
三、质量标准:
3.1钎探深度必须符合要求,锤击数记录准确,不得作假。
3.2 钎位基本准确,探孔不得遗漏。
3.3 钎孔灌砂应密实。
四、注意事项:
4.1质量通病及预防措施:
4.1.1遇钢钎打不下去时,应请示有关工长或技术员:取消钎孔或移位打钎。不
得不打。
4.1.2将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,有无错误。发现

错误及时修改或补打。
4.1.3根据地质勘查报告,本工程基础持力层为粘质粉土、粉细砂层,现场打钎
时,根据具体情况,在钎孔平面布置图上,注明过硬或过软的孔号的位置,以便设计
勘察人员或有关部门验槽时分析处理。

审核人 交底人 接受交底人
本表由施工单位填写。
第 3 页 共 5 页

技 术 交 底 记 录
表C2-1
编 号

工程名称 交底日期
2016年4月25日

施工单位 分项工程名称
地基与基础

交底提要
基土钎探

交底内容:
4.2安全注意事项:

(1)所有施工人员必须戴好安全帽,上下基坑必须走马道。
(2)严禁向槽底抛撒任何杂物。
(3)打钎时注意防止锤杆坠落伤人。
4.3环保措施:
(1)打钎过程中注意轻拿快击,减少噪声污染。
(2)大风天气,注意覆盖砂土,撒水降尘。
4.4成品保护措施:
(1)基槽开挖后严禁非作业人员进入,尽量减少对基土的扰动。
(2)若基底出现局部软弱层或其它特殊情况,应及时向项目部工长汇报。
(3)钎探完成后,应用砖盖孔作好标记,保护好钎孔,未经质量检查人员和有
关工长复验,不得堵塞或灌砂。

审核人 交底人 接受交底人
本表由施工单位填写。
第 4 页 共 5 页

技 术 交 底 记 录
表C2-1
编 号

工程名称 交底日期
2016年4月25日

施工单位 分项工程名称
地基与基础

交底提要
基土钎探

接受交底人签字:

审核人 交底人 接受交底人
本表由施工单位填写。
第 5 页 共 5 页
