实际中弱电工程施工流程和规范

实际中弱电工程施工流程和规范

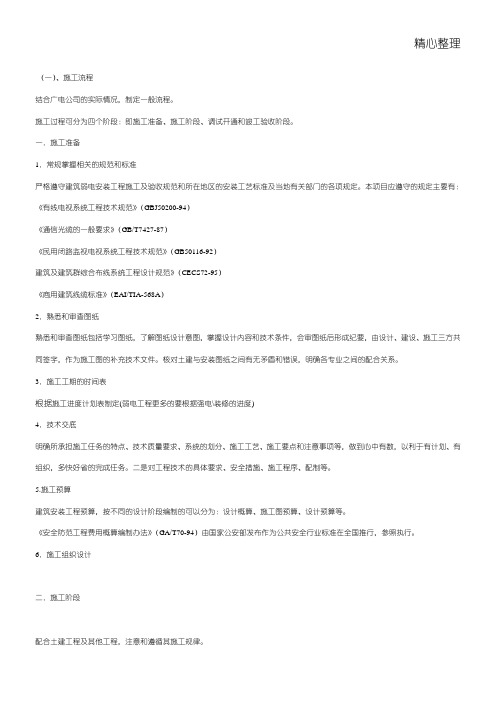

精心整理(一)、施工流程结合广电公司的实际情况,制定一般流程。

施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。

一.施工准备1 2熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。

核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。

3.施工工期的时间表根据施工进度计划表制定(弱电工程更多的要根据强电\装修的进度)4.技术交底明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。

二是对工程技术的具体要求、安全措施、施工程序、配制等。

5.施工预算61.2.线槽架的施工与土建工程的配合线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。

3.管线施工与装饰工程的配合配线和穿线工作,在土建工程完全结束以后,与装饰工程同步进行,进度安排应避免装饰工程结束以后,造成穿线敷设的困难。

4.三.四.竣工验收阶段本工程验收分为隐蔽工程、分项工程和竣工工程三项步骤进行1.隐蔽工程验收弱是安装中的线管预埋、直埋电缆、接地极等都有属隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)23工程竣工验收是对整个工程建设项目的综合性检查验收。

在工程正式验收前,由施工单位进行预验收,检查有关的技术资料、工程质量,发现问题及时解决好。

再由建设单位会同设计单位和由建设单位申报当地主管部门进行验收。

(二)、施工工艺在施工全过程中严格按照工程质量检验评定标准逐项检查操作质量,在工程完工后,对施工质量进行评定,并备好质量保证资料,保证交付使用的工程达到设计要求和满足使用功能。

A1其规定。

23施。

45.线路不宜平行敷设在高温工艺设备、管道的上方和具有腐蚀性液体介质的工艺设备、管道的下方。

建筑弱电工程施工(3篇)

建筑弱电工程施工(3篇)

第1篇一、施工准备1. 设计审查:在施工前,首先要对弱电工程设计图纸进行详细审查,确保设计合理、符合国家标准和规范。

2. 材料设备准备:根据设计要求,准备好所需的弱电设备和材料,如电缆、线缆、光纤、接插件、设备等。

3. 施工队伍组建:组建一支具有丰富经验的弱电施工队伍,包括项目经理、技术员、施工员、电工等。

4. 施工现场布置:确定施工现场的布置方案,包括材料堆放、设备摆放、施工通道等。

二、施工过程1. 基础施工:根据设计要求,对弱电系统的基础设施进行施工,如电缆沟、桥架、支架等。

2. 综合布线系统施工:按照设计图纸,进行综合布线系统的施工,包括电缆敷设、桥架安装、接插件连接等。

3. 设备安装:根据设计要求,安装各类弱电设备,如交换机、路由器、摄像头、报警器等。

4. 系统调试:完成设备安装后,进行系统调试,确保各子系统正常运行。

5. 系统测试:对整个弱电系统进行测试,包括功能测试、性能测试、安全性测试等。

6. 验收与交付:完成施工和测试后,进行工程验收,确保工程质量符合设计要求。

验收合格后,交付使用。

三、施工要点1. 严格按照设计图纸进行施工,确保工程质量。

2. 选用合格的材料和设备,确保系统稳定可靠。

3. 注意施工过程中的安全防护,避免触电、火灾等事故发生。

4. 施工过程中,注意保护施工现场的设施和设备,防止损坏。

5. 施工结束后,做好施工现场的清理工作,确保环境整洁。

6. 加强施工过程中的沟通与协调,确保各子系统施工进度和质量。

四、施工注意事项1. 施工前,对施工现场进行详细勘查,了解现场环境,确保施工顺利进行。

2. 针对施工现场的实际情况,制定合理的施工方案,确保施工质量。

3. 加强施工过程中的质量控制,确保各环节符合规范要求。

4. 施工过程中,关注天气变化,做好防雨、防潮、防尘等措施。

5. 定期对施工人员进行培训,提高施工技能和安全意识。

总之,建筑弱电工程施工是一项复杂而细致的工作。

在施工过程中,要严格按照规范和标准进行,确保工程质量,为用户提供安全、稳定、高效的弱电系统。

弱电工程施工流程与规范

弱电工程施工流程与规范

弱电工程施工流程和规范(一)、施工流程:施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。

结合本公司的实际情况,制定本流程一.施工准备1.学习掌握相关的规范和标准严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。

本项目应遵守的规定主要有:《有线电视系统工程技术规范》(GBJ50200-94)、《通信光缆的一般要求》(GB/T7427-87)、《民用闭路监视电视系统工程技术规范》(GB50116-92)、《建筑及建筑群综合布线系统工程设计规范》(CECS72-95)、《商用建筑线缆标准》(EAI/TIA—568A)2.熟悉和审查图纸熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件.核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系3.施工工期的时间表:详见施工进度计划表4.技术交底明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。

二是对工程技术的具体要求、安全措施、施工程序、配制等5。

施工预算建筑安装工程预算,按不同的设计阶段编制的可以分为:设计概算、施工图预算、设计预算等.《安全防范工程费用概算编制办法》(GA/T70—94)由国家公安部发布作为公共安全行业标准在全国推行,参照执行6.施工组织设计二.施工阶段:配合土建工程及其他工程,注意和遵循其施工规律1。

预留孔洞和预埋管线与土建工程的配合:在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作2。

线槽架的施工与土建工程的配合:线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合3.管线施工与装饰工程的配合:配线和穿线工作,在土建工程完全结束以后,与装饰工程同步进行,进度安排应避免装饰工程结束以后,造成穿线敷设的困难4.各控制室布置与装饰工程的配合:各控制室的装饰应与整体的装饰工程同步,弱电系统设备的定位、安装、接线端连接,应在装饰工程基本结束时开始三。

弱电系统工程工作流程

弱电系统工程工作流程

弱电系统工程工作流程弱电系统工程是指建筑物中的弱电配套设备以及与之相关的工程设计、施工、调试、验收等一系列工作。

弱电系统包括了信息网络系统、安防监控系统、火灾自动报警系统、有线电视系统、楼宇对讲系统、公共广播系统等。

以下是弱电系统工程的一般工作流程:一、需求分析与设计阶段:1.初步调研:了解建筑物的特点、业主的需求以及建筑规划,确定弱电系统的优先级和基本功能要求。

2.系统设计:根据需求,制定详细的系统设计方案,包括系统拓扑结构、线缆布线、设备选型等。

二、施工准备阶段:1.施工准备:制定弱电工程的施工方案、施工进度计划、材料采购计划等。

2.材料采购:根据设计方案,采购所需的线缆、设备等材料。

3.管理人员组建:组建施工班组,配备相关的工程管理人员、技术人员等。

三、施工阶段:1.线缆布线:按照设计方案,进行线缆的敷设和预留。

2.设备安装:安装设备,包括监控摄像头、交换机、报警器等。

3.配线架安装:设置配线架,进行线缆的连接和整理。

4.系统调试:进行设备的连接和设置、系统的调试和优化。

5.安全验收:对施工质量进行安全检查和验收,确保符合规范要求。

6.施工文件整理:整理施工所需的文件和资料,包括设计变更、巡检记录等。

四、工程验收阶段:1.系统验收:对弱电系统进行全面的功能和性能测试,确保系统满足设计要求。

2.验收报告:编制弱电系统的验收报告,包括系统运行情况、问题反馈和改进建议等。

3.项目交接:将弱电系统交付给业主,并进行相关培训和说明。

五、售后服务阶段:1.技术支持:为业主提供系统的维护和技术支持,解决系统中出现的问题。

2.故障维修:及时响应和解决系统的故障维修问题。

3.项目结案:对工程进行总结和归档,完成项目的结案手续。

在整个工程过程中,需要高度协调各方的合作,包括建筑设计师、施工队伍和弱电系统供应商等。

同时,弱电系统工程还需要对国家相关规范和标准进行遵循,确保工程质量和安全性。

弱电工程施工流程和规范标准范本

弱电工程施工流程和规范标准范本

管理制度编号:LX-FS-A16830 弱电工程施工流程和规范标准范本In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall BehaviorCan Reach The Specified Standards编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑弱电工程施工流程和规范标准范本使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

摘要:建筑弱电与信息化系统施工的四个阶段和所要注意的工艺规范(一)、施工流程施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。

结合本公司的实际情况,制定本流程。

一.施工准备1.学习掌握相关的规范和标准严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。

本项目应遵守的规定主要有:《有线电视系统工程技术规范》(GBJ50200-94)《通信光缆的一般要求》(GB/T7427-87)《民用闭路监视电视系统工程技术规范》(GB50116-92)《建筑及建筑群综合布线系统工程设计规范》(CECS72-95)《商用建筑线缆标准》(EAI/TIA-568A)2.熟悉和审查图纸熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。

弱电系统工程施工工序

弱电系统工程施工工序

弱电系统工程施工工序第一步:施工前期准备1.1 确定施工方案在施工前期,需要根据设计图纸和施工要求,确定弱电系统工程的施工方案。

包括施工队伍组织、工程进度计划、材料设备准备等。

确保施工工作按照预定计划进行。

1.2 安全措施在施工现场进行安全定位,确保施工过程中的安全。

提前规划安全措施,做好安全技术交底,确保施工人员的安全。

1.3 现场勘测在施工现场进行勘测,对弱电系统工程的施工条件进行评估,包括管线敷设条件、设备安放位置、施工工艺等。

调整施工方案,确保施工顺利进行。

第二步:施工准备工作2.1 设备材料准备根据施工方案和设计要求,准备所需的设备和材料。

包括电缆线路、通信设备、安防设备等。

确保材料质量符合要求,数量齐全。

2.2 施工人员配备根据施工进度计划,配备足够的施工人员。

包括工程师、技术员、电工等。

确保施工人员具备相关的资质和经验,能够胜任施工任务。

2.3 施工设备准备准备所需的施工设备,包括施工工具、起重设备等。

确保施工设备齐全,符合安全要求,能够保障施工的顺利进行。

第三步:施工实施3.1 弱电线路敷设按照设计要求进行电缆线路的敷设。

根据室内布局,确定线路走向和敷设方法。

保证线路的安全可靠,避免干扰和受损。

3.2 设备安装调试安装弱电系统设备,包括通信设备、安防设备、监控设备等。

按照设备说明书进行调试,确保设备正常运行。

测试设备的连接和功能,保证系统稳定性和可靠性。

3.3 系统联调对完成的弱电系统进行联调测试。

对各设备进行相互连接,测试系统的整体功能。

并进行操作人员的技术培训,确保用户能够正确操作系统。

第四步:验收工作4.1 系统检查对已完成的弱电系统进行全面检查。

检查线路连接是否正确,设备运行是否正常,系统功能是否完整。

确保系统符合设计要求和施工标准。

4.2 安全评估对弱电系统的安全性进行评估。

检查系统的安全保护措施是否完善,是否存在安全隐患。

确保系统在运行过程中能够保障建筑物的安全。

4.3 验收交付完成系统的检查和评估后,进行验收工作。

建筑弱电工程施工工序

建筑弱电工程施工工序建筑弱电工程是指在建筑物内部进行的电子、通信、安防等设备的安装和调试工作。

随着科技的不断发展,弱电工程在建筑领域中扮演着越来越重要的角色。

本文将介绍建筑弱电工程的施工工序,以便了解相关工作的流程和要点。

1. 设计准备阶段在进行建筑弱电工程施工之前,首先需要进行设计准备工作。

这一阶段主要包括与设计单位进行沟通,确认弱电系统的功能和布局要求,制定详细的施工方案和施工图纸等。

设计准备阶段的工作直接影响到后续施工的顺利进行,因此需要认真对待。

2. 素材采购和预制在完成设计准备后,接下来是素材采购和预制工作。

根据设计方案和要求,采购所需的电缆、接线盒、配电柜等弱电材料,并进行必要的预制工作。

预制一般包括接线端子的焊接、线槽的切割等工序,为后续的现场施工做好准备。

3. 资质申请和审批在进行建筑弱电工程施工之前,需向相关部门申请相应的资质,如电气施工许可证、安全生产许可证等。

通过审批后方可进行施工作业,确保施工的合法性和安全性。

4. 线路布线和安装建筑弱电工程的一项重要工序是线路布线和安装。

根据设计图纸要求,在建筑内部进行线缆的铺设和绑扎,安装各类弱电设备和设施。

施工人员需严格按照要求进行操作,确保线路布置合理,连接牢固。

5. 调试和验收在完成弱电设备的安装后,需进行调试和验收工作。

通过设备初始化、参数设置、功能测试等步骤,确保设备运行正常、性能稳定。

同时,参与验收的相关单位需全面审查弱电系统的合格性,确保符合设计要求和国家标准。

6. 记录和归档建筑弱电工程施工完成后,需做好相关记录和归档工作。

包括施工日志、调试记录、验收报告等文档的整理和保管,以备将来的参考和查询。

同时,对施工中出现的问题和经验教训进行总结,为今后的工程提供借鉴。

总结建筑弱电工程施工是一项技术含量较高的工程,需要专业的施工团队和精准的工作流程。

通过本文的介绍,希望读者对建筑弱电工程的施工工序有了更清晰的了解,能够为相关工作提供指导和参考。

弱电安装流程及规范

弱电安装流程及规范弱电安装是指低电压电气设备的安装工作,包括通信、广播、监控、防盗系统等设备的安装和调试。

弱电安装流程及规范主要包括前期准备、设备安装、布线接线和调试等环节。

一、前期准备:1.工程规划:根据工程需要确定安装弱电设备的类型和数量,并设计合理的布局方案。

2.设备选型:根据工程需求选择适合的弱电设备,并确保设备的质量和性能符合标准要求。

3.材料采购:根据设备选型和工程规划确定所需材料,并按照合同要求采购。

二、设备安装:1.安装位置选择:根据工程规划确定设备的安装位置,确保设备不受外部干扰,并便于维护和检修。

2.固定安装:将设备固定在安装位置上,确保设备稳定可靠。

3.电源接入:根据设备的电源需求进行电源线的引入和连接,确保设备有稳定的电源供应。

4.接地保护:对设备进行接地,确保设备安全可靠。

5.整体接线:根据设备的接线要求进行接线工作,确保设备能够正常工作。

三、布线接线:1.布线规划:根据工程规划确定布线路径和布线方式,确保布线美观、整洁。

2.线管安装:根据布线规划,将线管安装在墙壁、天花板或地面上,保护布线。

3.线缆敷设:将线缆沿着线管敷设,确保线缆整齐、安全。

4.插座安装:根据设备的需求和布线规划,安装合适的插座,确保设备的电源供应。

5.接插件连接:根据设备的接口类型进行接插件的连接,确保信号传输通畅。

6.标识标注:对每个线缆和插座进行标识标注,便于识别和维护。

四、调试:1.设备调试:对设备进行初步调试,确保设备能够正常启动和工作。

2.系统联调:对各个设备进行联调,确保系统各部分之间能够正常通信和协同工作。

3.故障排除:对于发现的问题进行分析和排除,确保系统运行的稳定性和可靠性。

弱电安装规范:1.安全规范:必须符合国家和行业的安全规范,确保安装过程中不发生事故和事故的蔓延。

2.美观规范:布线应整齐、美观,线管和线缆应隐藏在墙壁或天花板内,尽量减少对室内装饰的影响。

3.可维护规范:设备的安装和接线应方便维修和检修,设备的布局应合理,方便人员进入和操作。

住宅工程弱电施工流程(3篇)

第1篇一、施工前准备1. 熟悉项目需求:与甲方沟通,明确弱电工程的具体需求,包括工程范围、施工标准、设备配置等。

2. 制定施工方案:根据项目需求,制定详细的施工方案,包括工程进度计划、施工人员配置、材料清单等。

3. 准备施工工具:准备施工所需的工具、设备、材料等,确保施工顺利进行。

4. 现场勘查:到现场进行勘查,了解现场环境、布局、设备安装位置等,为施工做好准备。

二、施工布线1. 布线规划:根据设计图纸,规划布线路径,确保线路短捷、美观、安全。

2. 开槽布线:按照规划的路径,进行开槽布线。

注意开槽深度、宽度要符合要求,避免破坏建筑物结构。

3. 布线:按照施工标准,进行线缆布设。

注意线缆的型号、规格、颜色等,确保布线整齐、清晰。

4. 管内穿线:线缆布设完成后,进行管内穿线。

穿线过程中,注意线缆的损伤、断线等问题。

5. 管口封堵:穿线完成后,对管口进行封堵,防止杂物进入管道。

三、设备安装1. 设备挑选:根据项目需求,挑选合适的设备,确保设备质量符合标准。

2. 设备安装:按照设计图纸,进行设备的安装。

注意设备的安装位置、高度、方向等。

3. 设备接线:设备安装完成后,进行设备接线。

接线过程中,注意线缆的连接可靠,防止短路、漏接。

四、系统调试1. 系统测试:对安装完成的弱电系统进行测试,确保系统运行正常。

2. 功能调试:对各个功能模块进行调试,确保各项功能满足使用要求。

3. 性能测试:对系统进行性能测试,确保系统稳定、可靠。

五、竣工验收1. 施工单位自检:对施工完成的弱电工程进行自检,确保符合施工规范和质量要求。

2. 甲方验收:甲方对弱电工程进行验收,确认工程质量。

3. 验收合格后,办理移交手续,确保弱电系统正常运行。

六、售后服务1. 设立售后服务热线,及时解决业主在使用过程中遇到的问题。

2. 定期对弱电系统进行巡检,确保系统正常运行。

3. 对设备进行定期保养,延长设备使用寿命。

通过以上六个步骤,可以确保住宅工程弱电施工的质量与安全,为业主提供舒适、便捷的现代生活体验。

弱电管线工程施工

弱电管线工程施工是现代建筑和智能化系统中不可或缺的一部分,它包括了通信、网络、监控、自动化控制等多个方面。

在施工过程中,我们需要遵循一定的施工标准和规范,确保施工质量和安全。

本文将详细介绍弱电管线工程施工的流程和注意事项。

一、施工准备1. 学习掌握相关的弱电工程规范和标准,严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。

2. 熟悉和审查图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。

核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。

3. 制定施工工期的时间表,详见施工进度计划表。

4. 弱电工程技术交底,明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。

5. 施工预算,建筑安装工程预算。

二、施工阶段1. 管线施工:包括管线的布设、管线的连接、管线的固定等。

布设管线应遵循短路径、美观、安全的原则,尽量减少管线的交叉和弯曲。

管线的连接应采用专业的连接器件,确保连接牢固可靠。

管线的固定应使用专用支架或挂钩,固定间距应符合规范要求。

2. 设备安装:包括设备的选型、设备的安装、设备的接线等。

设备的选型应根据系统的需求和现场的条件进行,设备的安装应稳固、水平、垂直,设备的接线应遵循电路图和接线规范,确保接线正确、牢固。

3. 系统调试:系统调试是保证系统正常运行的关键环节,调试内容包括设备的调试、系统的联调等。

调试应按照调试方案进行,调试过程中应认真观察和记录调试数据,发现问题时及时处理。

三、调试开通1. 设备调试:设备调试应按照设备说明书和调试方案进行,调试内容包括设备的各项功能测试、设备的性能测试等。

设备调试合格后,应进行设备的验收和签字。

2. 系统联调:系统联调应按照系统设计要求和调试方案进行,调试内容包括系统的各项功能测试、系统的性能测试等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

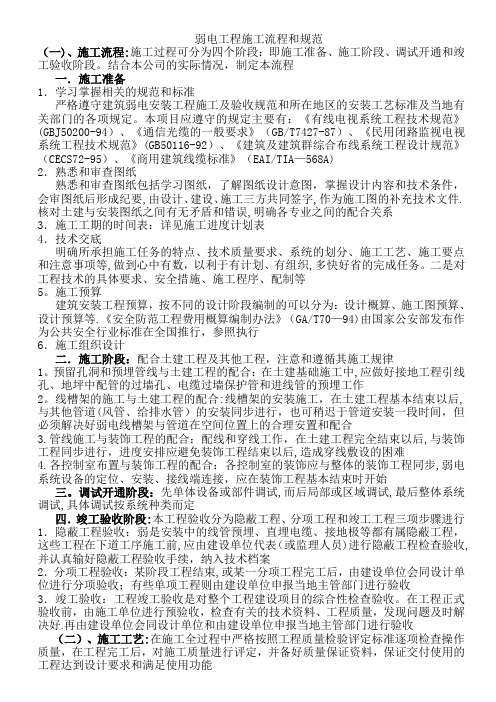

弱电工程施工流程和规范 摘要:建筑弱电与信息化系统施工的四个阶段和所要注意的工艺规范 关键词:弱电工程 施工流程 规定

(一)、施工流程 施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。结合本公司的实际情况,制定本流程。

一.施工准备 1.学习掌握相关的规范和标准 严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。本项目应遵守的规定主要有:

《有线电视系统工程技术规范》(GBJ50200-94) 《通信光缆的一般要求》(GB/T7427-87) 《民用闭路监视电视系统工程技术规范》(GB50116-92) 《建筑及建筑群综合布线系统工程设计规范》(CECS72-95) 《商用建筑线缆标准》(EAI/TIA-568A) 2.熟悉和审查图纸 熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。

3.施工工期的时间表 详见施工进度计划表 4.技术交底 明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。二是对工程技术的具体要求、安全措施、施工程序、配制等。

5.施工预算 建筑安装工程预算,按不同的设计阶段编制的可以分为:设计概算、施工图预算、设计预算等。

《安全防范工程费用概算编制办法》(GA/T70-94)由国家公安部发布作为公共安全行业标准在全国推行,参照执行。

6.施工组织设计 二.施工阶段 配合土建工程及其他工程,注意和遵循其施工规律。 1.预留孔洞和预埋管线与土建工程的配合 在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作。

2.线槽架的施工与土建工程的配合 线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。

3.管线施工与装饰工程的配合 配线和穿线工作,在土建工程完全结束以后,与装饰工程同步进行,进度安排应避免装饰工程结束以后,造成穿线敷设的困难。

4.各控制室布置与装饰工程的配合 各控制室的装饰应与整体的装饰工程同步,弱电系统设备的定位、安装、接线端连接,应在装饰工程基本结束时开始。

三.调试开通阶段 先单体设备或部件调试,而后局部或区域调试,最后整体系统调试,具体调试按系统种类而定。

四.竣工验收阶段 本工程验收分为隐蔽工程、分项工程和竣工工程三项步骤进行 1.隐蔽工程验收 弱是安装中的线管预埋、直埋电缆、接地极等都有属隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)进行隐蔽工程检查验收,并认真输好隐蔽工程验收手续,纳入技术档案。

2.分项工程验收 某阶段工程结束,或某一分项工程完工后,由建设单位会同设计单位进行分项验收;有些单项工程则由建设单位申报当地主管部门进行验收。

3.竣工验收 工程竣工验收是对整个工程建设项目的综合性检查验收。在工程正式验收前,由施工单位进行预验收,检查有关的技术资料、工程质量,发现问题及时解决好。再由建设单位会同设计单位和由建设单位申报当地主管部门进行验收。

(二)、施工工艺 在施工全过程中严格按照工程质量检验评定标准逐项检查操作质量,在工程完工后,对施工质量进行评定,并备好质量保证资料,保证交付使用的工程达到设计要求和满足使用功能。

一、电气线路敷设 A.一般规定 1.电缆(线)敷设前,做外观及导通检查,并用直流500V兆欧表测量绝缘电阻,其电阻不小于5MΩ;当有特殊规定时,应符合其规定。

2.线路按最短途径集中敷设,横平竖直、整齐美观、不宜交叉。 3.线路不应敷设在易受机械损伤、有腐蚀性介质排放、潮湿以及有强磁场和强静电场干扰的区域;必要时采取相应保护或屏蔽措施。

4。当线路周围温度超过65℃时,采取隔热措施;位处有可能引起火灾的火源场所时,加防火措施。

5.线路不宜平行敷设在高温工艺设备、管道的上方和具有腐蚀性液体介质的工艺设备、管道的下方。

6.线路与绝热的工艺设备,管道绝热层表面之间的距离应大于200mm,与其他工艺设备、管道表面之间的距离应大于150mm。

7.线路的终端接线处以及经过建筑物的伸缩缝和沉降逢处,应留有适当的余度。 8.线路不应有中间接头,当无法避免时,应在分线箱或接线盒内接线,接头宜采用压接;当采用焊接时应用无腐蚀性的焊药。补偿导线宜采用压接。同轴电缆及高频电缆应采用专用接头。

9.敷设路时,不宜在混凝土土梁、柱上凿安装孔。 10.线路敷设完毕,应进行校线及编号,并按第一条的规定,测量绝缘电阻。 11.测量线路绝缘时,必须将已连接上的设备及元件断开。 B.电缆的敷设 1.敷设电缆时的环境温度不应低于-7℃。 2.敷设电缆时应合理安排,不宜交叉;敷设时应防止电缆之间及电缆与其他硬物体之间的磨擦;固定时,

松紧应适度。 3.多芯电缆的弯曲半径,不应小于其外径的6倍。 4.信号电缆(线)与电力电缆交叉时,宜成直角;当平行敷设时,其相互间的距离应符合设计规定。

5.在同一线槽内的不同信号、不同电压等级的电缆,应分类布置;对于交流电源线路和连锁线路,应用隔板与无屏蔽的信号线路隔开敷设。

6.电缆沿支架或在线槽内敷设时应在下列各处固定牢固: (1)电缆倾斜坡度超过45°或垂直排列时,在每一个支架上。 (2)电缆倾斜坡度不超过45°且水平排列时,在每隔1~2个支架上。 (3)和补偿余度两侧以及保护管两端的第一、第二两个支架上。 (4)引入仪表盘(箱)前300~400mm处。 (5)引入接线盒及分线箱前150~300mm处。 7.线槽垂直分层安装时,电缆应按下列规定顺序从上至下排列: • 仪表信号线路; • 安全连锁线路; • 交流和直流供电线路; 8.明敷设的信号线路与具有强磁场和强电场的电气设备之间的净距离,宜大于1.5m;当采用屏蔽电缆或穿金属保护管以及在线槽内敷设时,宜大于0.8m。

9.电缆在沟道内敷设时,应敷设在支架上或线槽内。当电缆进入建筑物后,电缆沟道与建筑物间应隔离密封。

C.其他要求 • 电线穿管前应清扫保护管,穿管时不应损伤导线。 2.信号线路、供电线路、连锁线路以及有特殊要求的仪表信号线路,应分别采用各自的保护管。

3.仪表盘(箱)内端子板两端的线路,均应按施工图纸编号。 4.每一个接线端子上最多允许接两根芯线。 5.导线与接线端子板、仪表、电气设备等连接时,应留有适当余度。 二、电源设备的安装 A.供电系统的安装 1.弱电工程的供电设备应在安装前检查设备的外观和技术性能并符合下列规定: 2.继电器、接触器和开关应动作灵活,接触紧密、无锈蚀、损坏。 3.紧固件、接线端子应完好无损,且无污物和锈蚀。 4.设备的附件齐全,性能符合安装使用说明书的规定。 B.电源设备的安装 1.设备的安装应牢固、整齐、美观,端子编号、用途标牌及其他标志,应完整无缺,书写正确清楚。

2.固定设备时,应使设备受力均匀。 3.仪表箱内安装的供电设备其裸露带电体相互间或其他裸露导电体之间的距离应不小于4mm。当无法满足时,相互间必须可靠绝缘。

4.供电箱安装在混凝土墙上、柱或基础上时,宜采有膨胀螺栓固定,并应符合下列规定:

(1)箱体中心距地面的高度宜为1.3~1.5m; (2)成排安装的供电箱,应排列整齐。 5.UPS设备安装完毕,应检查其自动切换装置的可靠性,切换时间及切换电压值应符合设计规定。

6.稳压器在使用前应检查其稳压特性,电压波动值应符合安装使用说明书的规定。

7.整流器在使用前应检查其输出电压,电压值应符合安装前使用说明书的规定。 8.供电设备的带电部分与金属壳间的绝缘电阻,500V兆欧表测量时,应不小于5MΩ。当安装使用说明书中有特殊规定时,应符合规定。

9.供电系统送电前,系统内所有电源设备的开关均应处于“继”的位置,并应检查熔继器容量。

三、弱电系统的接地 A.一般规定 1.弱电系统的接地,按用途分有保护性接地和功能性接地。保护性接地分为:防电击接地、防雷接地、防静电接地和防电蚀接地;功能性接地分为:工作接地、逻辑接地、屏蔽接地和信号接地。不同的接地有不同的要求,应按设计决定的接地施工。

2.需要接地的弱电系统的接地装置应符合下列要求: (1)当配管采用镀锌电管时,除设计明确规定处,管子与管子、管子与金属盒子连接后不必跨接,但应遵守下述规定:

1)管子间采用螺纹连接时,管端螺纹长度不应小于管接头长度的1/2,螺纹表面应光滑、无锈蚀、缺损,在螺纹上应涂以电力复全脂或导电性防腐脂。连接后,其螺纹宜外露2~3扣。

2)管子间采用带有紧定螺钉的套管连接时,螺钉应拧紧;在振动的场所,紧定螺钉应有防松动措施。

3)管子与盒子的连接不应采用塑料纳子,应采用导电的金属纳子。 4)弱电管子内有PE线时,每只接线盒都应和PE线相连。 (2)当配管采用镀锌电管,设计又规定管子间需要跨接时,应遵守下述规定: 1)明敷配管不应采用熔焊跨接,应采用设计指定的专用接下来线卡子跨接。 2)埋地或埋设于混凝土中的电管,不应用线卡跨接,可采取熔焊跨接。
