水电站机电设备拆除施工方案汽轮发电机组拆除施工方案一、施工准备在施工前,仔细考察施工现场,根据工期要求,制定出详细、可行的施工计划,并根据网络计划编制出详细的施工设备调迁计划、设备拆除运输计划,协调各专业有序施工,根据不同时期采用流水、流水+平行、平行等多种施工方法,施工时按月、周、天进行进度考核,不合理处及时调整,确保工程按时、有序完成。

二、汽轮发电机组拆除顺序及方法1)汽轮机拆卸凿除汽轮机外部保温→打开汽轮机上缸盖→拆除上缸盖隔板→和发电机联轴器拆除→吊出转子→拆除下缸隔板→拆除下缸→拆除其他附属设备及部件2)发电机拆卸打开发电机和轴承座上罩→发电机转子进行肢解→拆除并肢解发电机定子→拆除其他辅助设备及部件根据图纸,汽轮发电机组中最重部件定子为930吨,车间行车为75/20吨,整体吊装存在问题。

因为是非保护性拆除,在拆除过程中对超重的部件进行切割,确保所吊重物在起重额定范围内,保障设备和人身安全。

零部件拆除后进行装运。

3)除氧器拆除该除氧器在靠锅炉车间的最高平台上,可以将其肢解为小块用卷扬吊出,每块的重量不得超过卷扬额定起重量,借助屋架为受力点将其放到正负零平面后用汽车起重机装车运出。

4)其他附属设备、电气设备拆除其他附属设备重量均小,拆除中重点注意需要保护性拆除的设备和零部件,杜绝野蛮施工,保证所拆设备的完好率。

电气设备的拆除注意是对所拆设备进行标记、编号,为将来的使用做细致的记录工作。

锅炉、电除尘拆除施工方案一、工程介绍该工程的拆除为 4台锅炉及其配套的电除尘系统、自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其附属设备。

锅炉技术参数:过热蒸汽: 400 t/h 工作压力 140 kg/cm2蒸汽温度 550 ℃再热蒸汽: 330 t/h 工作压力25.5/24 kg/cm2蒸汽温度 335/550 ℃制造日期: 1984年制造单位:上海锅炉厂二、锅炉拆除原则与顺序1、拆除原则先低风险后高风险,保温及内衬拆除先上后下,锅炉本体拆除先下后上,先里后外。

拌合站拆除方案之令狐文艳创作

拌合站拆除方案之令狐文艳创作

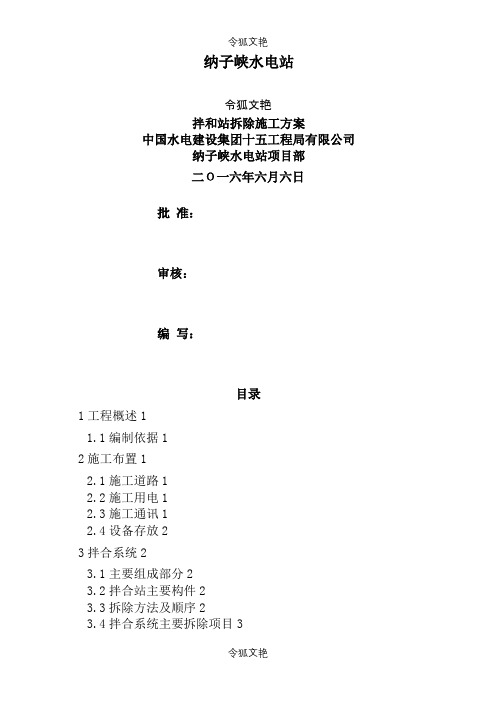

纳子峡水电站令狐文艳拌和站拆除施工方案中国水电建设集团十五工程局有限公司纳子峡水电站项目部二Ο一六年六月六日批准:审核:编写:目录1工程概述11.1编制依据12施工布置12.1施工道路12.2施工用电12.3施工通讯12.4设备存放23拌合系统23.1主要组成部分23.2拌合站主要构件23.3拆除方法及顺序23.4拌合系统主要拆除项目33.5拌合站拆除工艺流程33.6拌合站拆除前准备工作33.7拌合站拆除方法34拌合站拆除进度计划75资源配置75.1人员配置75.2材料计划表75.3机械设备配置85.4成立临时指挥安全管理领导小组95.4.1人员职责分工96质量保证措施107安全保证措施108文明施工保证措施119环境保护措施11附表一12拌和站拆除施工方案1工程概述纳子峡水电站位于青海省东北部的门源县燕麦图呼乡和祁连县皇城乡的交界处,地处大通河上游末段,地理位置东经98º30′~103°25′,北纬36°30′~38°25′。

该电站是大通河流域年调节的“龙头”电站。

上游为海浪沟水电站,下游为石头峡水电站,公路里程经青石嘴(50km)-达坂山-大通县-西宁市约186km,交通便利。

电站开发方式为混合式,电站主要任务是发电,水库正常蓄水位3201.50m,最大坝高117.4m,总库容7.33亿m3,最大发电水头113.5m,总装机容量87MW,保证出力16.61MW,多年平均发电量3.106亿KW·h。

根据施工进度,我部已于2015年6月20日完成我部承建的纳子峡水电站的引水工程、下游量水堰工程的施工任务,目前,我部即将撤场,为此,对于我部已建的HZS90型混凝土拌合站拟定在2016年6月10日进行拆除,现特编制HZS90拌和站拆除方案。

1.1编制依据⑴《起重机械安全规程》GB6067-2010;⑵《水电水利工程施工安全防护设施技术规范》;⑶《土建工种安全操作知识手册》;⑷《各级人员、部门安全生产责任制手册》;⑸拌合系统设备厂家提供的说明书和安装图纸。

三措两案之令狐文艳创作

三措两案之令狐文艳创作

广东大唐国际潮州发电有限责任公司令狐文艳发包工程施工安全组织措施、安全措施和技术措施和施工方案、应急预案工程名称: #3机给水泵汽轮机A、B侧排汽蝶阀检修承包方编制人:承包方审核人:发包方审核人:发包方技术负责人:发包方安监负责人:发包方批准人:编制日期:2016年03月31日目录一、工程概况2二、组织措施3三、技术措施4四、安全措施5五、施工方案11六、应急预案13一、工程概况三百门电厂厂址位于广东省饶平县东南部的柘林镇,处在大埕湾与柘林湾之间;距饶平县城(黄冈镇)约22km,南面距离南澳岛10km。

厂址位于柘林镇南面3km处的旗头山与大肚山之间。

厂址西南-西面为旗头山(最高约115.6m)(国家高程基准,下同),北面为围海造地形成的柘林围,遍布养殖鱼塘及盐田,东面为大肚山,东-南面临海,本电厂共建有:一期2台600MW 燃煤机组、二期2台1000MW 燃煤机组,总装机容量3200MW。

此次检修为:#3机给水泵汽轮机A\B侧排汽蝶阀检修。

本次#3机给水泵汽轮机A\B侧排汽蝶阀检修所需的人员、工器具的供应、技术储备和技术支持,由广东拓奇电力检修公司提供;所需耗材、备品备件由电厂设备部提供;为确保本工程项目的顺利进行,特制订安全三措计划。

编制依据:大唐国际潮州发电有限责任公司提供的工程图纸;施工有关规范、规定和标准;施工现场实际勘察情况。

施工工期目标:本工程工期为10天。

工程质量目标:依照检修作业指导书和有关设备出厂技术文件,施工图纸,监理及业主要求,保证质量措施。

安全施工目标:本工程施工保证不发生人身轻伤及以上事故,杜绝火灾、重大设备事故。

二、组织措施为了该工程高质量的按期完工,我公司特成立以下组织:1.管阀负责人:唐劲松2.班长:卓忠清3.技术员:林泽丰4.安全员:蔡德葵5.质量员:赵保国6.班组成员名单:黄振雄、林文发、罗钰贤、李军、龙发文等7.工程工期:2016年03月31日———2016年04月09日8、进厂工作计划:1.本公司各维护点及工程部参与此次潮电检修人员10个工作日内入厂。

南方电网安规之令狐文艳创作

南方电网安规之令狐文艳创作

姓名 单位准考证号 分数密封线南方电网安规考试题库,使用“查找”功能搜索题目,希望对你有帮助。

令狐文艳 南网安规 一、单选题 1.依据《中国南方电网有限责任公司电力安全工作规程》,配电作业运检一体,工作票签发人可由( )兼任,但工作许可人和工作负责人不得相互兼任。

A .工作许可人 B .工作负责人 C .工作票会签人 答案: a 答案要点: 6.3.1.8 其他 a )工作票签发人不应兼任该项工作的工作负责人。

b )配电作业运检一体,工作票签发人可由工作许可人兼任,但工作许可人和工作负责人不得相互兼任。

c )除b )情况外,工作许可人不应签发工作票或担任工作班成员。

2.依据《中国南方电网有限责任公司电力安全工作规程》,高压配电线路带电短接故障线路、设备前,应确认( )已隔离。

A .故障 B .人员 C .抢修现场 答案: a 答案要点: 11.5.4 高压配电线路带电短接故障线路、设备前,应确认故障已隔离。

3.依据《中国南方电网有限责任公司电力安全工作规程》,检修母线时,应根据母线的长短和有无感应电压等实际情况确定接地线数量。

检修( )及以下的母线,可以只装设一组接地线。

A .5m B .10m C .15m D .20m 答案: b 答案要点: 7.4.2.4 检修母线时,应根据母线的长短和有无感应电压等实际情况确定接地线数量。

检修10m 及以下的母线,可以只装设一组接地线。

4.依据《中国南方电网有限责任公司电力安全工作规程》,电缆旁路作业,旁路电缆屏蔽层应在两终端处引出并( ),接地线的截面积不宜小于25mm2。

A.可靠接地 B.绝缘屏蔽 C.短路接地答案: a答案要点: 11.11.4 电缆旁路作业,旁路电缆屏蔽层应在两终端处引出并可靠接地,接地线的截面积不宜小于25mm2。

5.依据《中国南方电网有限责任公司电力安全工作规程》,雨雪后抬运物件时,应有()措施。

A.防潮 B.防雷 C.防摔 D.防滑答案: d答案要点:雨雪后抬运物件时,应有防滑措施。

2023年电厂设备拆除施工方案

2023年电厂设备拆除施工方案

2023年电厂设备拆除施工方案一、背景和目标随着经济发展的快速推进,2023年电厂投产达到使用寿命,设备老化严重,为了提升电厂的效率和安全性,决定对电厂设备进行拆除改造。

本方案旨在安全高效地进行电厂设备的拆除,确保人员和环境的安全,以及保护设备的完整性。

二、前期准备工作1. 拆除方案设计:由专业拆除团队进行方案设计,确定拆除的顺序、方法和工艺。

2. 安全评估:对拆除过程进行全面评估,确定危险源和风险,并制定相应的安全防护措施。

3. 设备清理:对电厂设备进行清理,确保工作环境整洁和安全。

4. 物资采购:准备必要的工具和设备,并按照要求购买相应的拆除耗材。

5. 人员培训:对参与拆除工作的人员进行相应的培训,确保其具备拆除操作技能和安全意识。

三、工程实施1. 拆除筹备:组织人员按照设备清单对需要拆除的设备进行核对,并制定详细的拆除计划。

2. 施工安装:按照拆除计划对设备进行分解和拆卸,确保拆除过程中不损坏其他设备和结构。

3. 资源回收:对拆除下来的设备进行分类、清理和整理,对可以回收的资源进行再利用。

4. 废弃物处理:对无法回收的废弃物进行专门处理,保证按照环保要求进行处置。

5. 工程验收:对拆除后的工程进行验收,确保设备的安全拆除和工程的质量。

四、安全措施1. 安全防护装备:所有参与拆除工作的人员必须佩戴符合要求的安全防护装备,包括安全帽、防护眼镜、耳塞等。

2. 风险识别与控制:对拆除工作中可能存在的危险源进行识别和控制,确保工作的安全进行。

3. 安全培训和教育:对所有参与拆除工作的人员进行安全培训和教育,提高他们的安全意识和操作技能。

4. 施工现场布置:合理布置施工现场,设立安全警示标识牌,并设置警戒线和安全通道,确保人员和设备的安全。

5. 废弃物处理:根据环保要求,对废弃物进行按规定分类、打包、运输和处置,确保环境的安全。

五、质量控制1. 工程计划:制定详细的拆除计划,确保按照计划进行施工,提高工程的效率。

室内装修工程拆除方案之令狐文艳创作

室内装修工程拆除方案之令狐文艳创作

㈠、施工准备令狐文艳1、拆除项目:主要拆除砖砌体、楼地面、踢脚线、楼梯面层、扶手带栏杆栏板、墙柱面、门窗、吊顶、暖气管道、上下水管道、电气设备、固定橱、壁柜及其他一些专业拆除。

因本工程为装修改造工程,拆除工程包括较多内容,故拆除工程是本工程中难点,也是施工部分的主要内容。

2、施工前准备及主要施工设备⑴、技术准备工作①、首先熟悉被拆建筑物的工程图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。

②、对施工员进行安全技术交底,加强安全意识。

③、踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。

⑵、现场准备①、清理施工场地,保证运输道路畅通。

②、搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。

③、在拆除危险区设置警戒区标志。

④、接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。

保证施工时水电畅通。

⑶、安全准备工作①、根据“施工现场使用低压电照明”的安全规定。

拆除前,对楼内采取布设施工现场低压照明线路的措施,确保安全施工。

②、拆除前积极联系业主,摸清现场的强弱电、给排水等机电专业设备的布设情况,需要保护的合理加以保护,需要拆除的摸清位置。

③、在拆除作业前,施工单位应检查建筑内各类管线情况,确认全部切断后方可施工。

④、在客户没有完全撤走前不能拆公共部分。

3、拆除原则⑴、遵循“安静生产、清洁施工”的环保方针,选择低噪声、低扬尘的施工方法,减小噪声。

⑵、保证保留结构与被拆除结构间的无损伤分离且将构件拆除时和拆除后对保留结构的影响降低到最小。

⑶、保证拆除构件在拆除过程中和在与保留结构分离后,其安全性和稳定性,并顺利将其破碎拆除。

4、施工部署⑴、施工班组选择,施工拆除作业人员是工程质量、进度、安全、文明施工的最直接的保证者,公司选择专业施工队的原则为:具有良好的质量、安全意识,具有较高的技术等级,具有相关工程施工经验。

⑵、拆除人员培训在拆除前,项目部应组织施工人员认真学习施工组织设计、安全技术交底和有关的安全操作规程,施工人员必须遵守有关规定,不得违章冒险作业。

砌体拆除施工方案之令狐文艳创作

墙体拆除施工方案令狐文艳1.1工程概况本工程为江苏申乾食品包装有限公司新厂区,建筑面积75000㎡,框排结构,框架3层排架1层,根据业主变更要求,对一层部分变更墙体进行墙面拆改施工作业。

1.2.1技术准备1、熟悉被拆建筑物(构筑物)的图纸,弄清建筑物的结构、建筑、水电及设备管道情况。

2、关学习有关规范和安全技术文件3、编制拆除工程的施工方案,4、向进场施工人员进行安全技术交底。

1.2.2主要机具机械:电锯、切割机。

手动工学习有关规范和安全技术文件具:大锤、铁锹、铁钳、垃圾袋、手动推车、墨汁。

1.3.作业条件a、需要进行拆除的部分已经标识完成。

b、拆除进行前应请监理单位确认c、进场作业工人安全设施准备齐全,符合施工要求。

1.4施工工艺1.4.1工艺流程:1、标识拆除部分:按照设计图纸要求,上报拆除施工作业内容,得到业主、监理确认后,项目经理部对施工现场需拆除的部分用墨汁进行标识。

2、保护成品:在进行拆除施工之前,先对施工现场的已完工程进行成品保护。

拆除施工过程中,对现场临水接驳点、临电二级箱设施注意保护。

3、墙面拆除:1)拆除顺序: 由上向下逐皮拆除砌块,严禁由下向上“掏拆”。

拆除前先搭好施工架,并做好防护工作。

拆除中辅以洒水降尘措施,非施工人员严禁进入拆除区。

2)、安放过梁:首先铲除过梁处墙面抹灰层,用切割机在墙体上开洞,过梁长度应大于洞口宽度500mm,洞口尺寸为240*300,清理洞口,后植钢筋,嵌入钢筋笼,然后浇筑C30砼,待砼达到一定强度时,方可拆除门洞内的墙体。

3)、开洞:沿洞口边线用切割机将墙体截断,打开洞口。

洞口如果过大时,应分段打开墙体,并严密注意上部结构的变化。

如发生不利情况,应及时采取措施。

4)、加固洞边:对于宽度 1.5m以内的洞口,可用30mm厚1:2水泥砂浆封边,对于洞口在3m以上的洞口,洞边墙体应用构造柱加固。

对于一般洞口,洞边墙体用30mm厚1:2水泥砂内加钢筋网片(钢筋网片应与墙体锚拉)进行加固。

国家电网公司生产设备大修原则之令狐文艳创作

国家电网公司生产设备大修原则一、令狐文艳二、编制目的为实现公司建设“一强三优”的发展目标,以设备可靠性为核心,以资产(设备)评价为基础,落实资产全寿命周期管理要求,提高电网设备(设施)大修项目计划编制的科学性、针对性和规范性,有重点、有步骤解决制约电网安全经济运行的关键问题,依据《国家电网公司设备大修管理办法》,特制定本原则。

三、编制范围本原则适用于公司总部,各分部以及公司系统各省(自治区、直辖市)电力公司、国网运行公司、国网新源公司等相关直属单位(以下简称“各单位”)。

本原则针对大修对象为生产设备、设施及附属(辅助)设施,主要包括电厂设备、电网一次设备、厂站自动化系统、调度自动化系统、继电保护及安全自动装置、电力通信系统、自动控制设备、电网(厂)生产建筑物、构筑物等辅助及附属设施、安全技术劳动保护设施、非贸易结算电能计量装置、监测装置等。

四、总体原则1坚持“安全第一、预防为主、综合治理”方针,严格执行国家、行业、地方有关方针政策、法律、法规,落实公司相关标准、制度、规定和反措要求,重点解决影响电网安全稳定运行的生产设备(设施)问题。

2电网设备(设施)大修应有利于提升电网安全稳定水平,有利于提升设备运行的可靠性,有利于提升电网经济运行水平。

3资产全寿命周期成本最优原则。

在保障电网设备安全可靠运行基础上,统筹考虑电网设备的安全、效能、周期成本,最大限度发挥资产效益,实现电网资产全过程闭环管控和资产全寿命周期技术经济最优。

4以设备状态综合评价为基础原则。

统筹考虑设备运检环节安全性评价、隐患排查、状态评价、设备故障缺陷状况等因素,以综合评价结果为基础,解决影响人身安全、电网安全和设备安全的突出问题。

优先安排评价认定已处于严重状态,对系统安全运行有严重影响,以及判定为有威胁安全运行的严重缺陷的设备。

5以技术进步为先导,推广先进适用技术,提升电网设备健康水平。

五、通用规范性引用文件规范性引用文件的条款通过本标准的引用而成为本标准的条款。

塔吊安拆专项施工方案之令狐文艳创作

目次令狐文艳目次01 工程概况11.1 综合情况11.2 工程概况22 塔式起重机概况错误!未定义书签。

3 安装人员分工及安全责任43.1 人员状况43.2 安全职责53.3 配备的仪器量具和工具73.4 调整起重量限制器和起重力矩限制器所需的标准砝码或重物84 安装工艺流程及安装方法84.1 安装工艺流程图84.2 安全技术交底84.3 安装前检查104.4 安装方法及步骤115 安装后的自检216 塔机拆除246.1 塔机拆除的工艺流程246.2 塔机拆除程序247安全保证措施277.1安装拆卸安全职责277.2安拆过程中的安全注意事项307.3使用过程中的安全注意事项338 生产安全事故应急救援预案358.1组织领导358.2紧急状况响应步骤388.3事故类型和危害程度分析398.4应急处置408.5常见事故处理方法428.6应急物资与装备保障459 塔式起重机危险源及其控制459.1塔式起重机危险源及其控制459.2塔机在运行过程中危险源的控制499.3重大危险源清单519.4分部分项工程易发事故环节的预防、监控措施及应急预案5110 编制依据531 工程概况1.1 综合情况表 1.1-1 综合情况1.2 工程概况表 1.2-1 工程概况主要功能:满足体育竞技需求的中型比赛场、配套训练馆、全民健身馆和游泳馆以及配套的各辅助功能用房;地下游泳馆(含一个标准泳池和一个戏水池);地下车库、人防及其他配套机房。

结构概况:主体结构为框架剪力墙结构体系,基础为梁式筏板基础,因抗浮设计水位较高,局部采用抗浮锚杆进行抗浮。

屋盖与立面幕墙采用钢结构,屋盖采用网架结构,立面幕墙为倒三角锥桁架。

建筑物及起重设备周围环境无影响塔式起重机安装、拆卸的其它建筑物和高压架空输电线路。

根据建筑施工单位提供的《地质勘测报告》可知,安装施工场地,地表为原自然土结构,地表以下6m均为粘土。

安装施工场地为原自然土结构,经处理现已达到汽车起重机支腿所需地耐力0.3MPa的要求。

拆除专项施工方案之令狐文艳创作

中环股份400MW太阳能电池组件厂房改造项目拆除方案令狐文艳编制人:审核人:批准人:编制日期:年月日编制单位:大元建业集团股份有限公司目录目录0第一章工程概况1第二章编制依据14第三章质量保证体系和质量控制点15第四章施工前的准备工作16第五章施工步骤及技术要求16第六章安全措施20第七章现场文明施工、消防防护、环保以及保卫工作23第八章、防震、减少噪音措施25第九章、施工现场防火措施25第十章防尘及环保环卫措施26第一章工程概况1.1工程简介1.1.1原有建筑物的耐火等级为二级,生产类别为丁类,设计使用年限为50年,屋面防水等级为II级。

原有建筑占地面积19764.60m2,本次改造为厂房内部改造,改造区生产的火灾危险性别为丙类。

1.1.2结构设计使用年限、结构安全等级、耐久性及结构环境类别:(一)结构的设计基准期为50年,结构的设计使用年限为50年。

环境类别为一类裂缝控制等级为三级,最大裂缝宽度为0.3mm,抗震裂防为7度。

1.2施工任务办公楼破损、变色的石膏板吊顶拆除、办公楼破损的内墙防火玻镁植纤复合板隔断拆除、办公楼卫生间墙地砖隔断顶棚拆除及卫生洁具拆除、室内房间及楼道踢脚板部分拆除、部分门窗拆除、厂房13轴A~M隔墙拆除、厂房卫生间及更衣室整体拆除(含下部柱间钢支撑钢粱拆除)、室外台阶、散水修复、室外装饰格栅拆除(3个)、电缆桥架电缆灯具拆除(仅拆除影响新建工程的部分)、燃气管道、配电箱拆除、雨棚装饰修复、摄像头广播拆除、及涉及全部建筑与结构图纸中的所有拆除内容,由于本拆除项目工期紧任务重,所以我公司十分重视,要求所有参战人员必须发扬团结协作,敢打硬仗,不畏艰难,勇于拼搏的精神,努力打好这场攻坚战。

1.3施工难点本工程主要是厂房隔墙、卫生间更衣室、配电箱及电缆的拆除,高空作业处较多。

需要拆除部分详见图示:厂房内更衣室拆除厂房内铝合金隔断拆除高跨度厂房隔断及卷帘门拆除办公区一层二层部分隔断损坏严重需要拆除改造后受影响的燃气、压缩管道灯具、电缆及桥架拆除厂房内原有厕所及厕所地面拆除含顶板钢梁、隔断、卫生洁具配电箱配电柜及各种规格电线管拆除配电室门口台阶和散水沉降严重需要修复改造玻璃参观走道需要拆除电箱和墙板80%室外散水下沉5-8cm需要拆除重办公区1-2层卫生间拆除1.4此次改造工程需要拆除见下表,此表工程量仅为参考不做为预算依据,施工时按实际发生为准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电厂设备拆除施工方案令狐文艳第一章:工程概况第一节、工程简述项目名称:电厂设备拆除施工工程质量要求:标段工程交工的质量评定合格;竣工验收质量评定优良施工范围:电厂内的所有成套配电设备设施及房屋主体结构拆除施工工程第二章:主要机械和劳动力计划第一节、主要物资供应情况根据本工程的主要特点,项目部将合理的部署各项施工资源,在施工力量、机械设备、周转材料配备上,做到优化合理。

一、由项目部负责采购的工程材必须按质量体系文件要求,选择合格的材料,并严格执行材料的验收程序。

由建设单位提供材料,将严格按照顾客提供产品程序文件进行验收,杜绝不合格材料、设备进入现场。

二、本工程所需要各种原料在开工前要组织在材料部门认真落实货源和供货厂家,对大宗材料(如配电柜、电缆、灯具等)要根据施工进度安排货源情况,组织分批进场,做到不合格的材料不进场。

三、施工用的周转材和架设材料的检验试验,并按施工图平面布置的要求堆放材料、设备布置,设备就位后要立即进行安装调试保养,使其处于随时都能工作的状态,施工人员进场后,立即进行质量意识和安全生产的教育,使每个职工都重视质量、重视安全,并以饱满的热情投入到工作中去。

四、本工程主要材料由施工单位提供,对于甲供材料,我单位将积极响应建设单位的要求。

第二节、机械设备计划为保证工程进度按计划实现,提高施工机械化程度,现场配备先进的施工机械。

一、主要施工机械配置及布置方案、数量1、吊装搬运机具:(仅一个服务区)汽车:安排2辆用于材料及设备运输;汽车吊:安排2辆用于材料、设备的吊装;手推车:安排10辆,用于材料、设备的水平运输;卷扬机:倒链、钢丝绳、麻绳索等,用于材料及设备的安排。

2、安装工具:配备台钻、手电钻、电锤、砂轮、电焊机、气焊工具、台虎钳、锉刀、套筒板手、钢锯、钢丝钳等。

3、测试检验工具:配备:水准仪、兆欧表、万用表、水平尺、试电笔、高压测试仪器、钢直尺、钢卷尺、吸尘器、塞尺、线坠等。

二、工程的施工工艺1、工程施工工艺设备开箱检查→设备搬运→基础槽钢制作安装→配电柜安装→柜上方母带配制→柜试验调整→送电运行验收。

2、施工现场的运输方式及施工流程(1)施工现场的施工流程材料采购→汽车运至施工现场→加工→垂直运输(水平运输)→操作面。

(2)水平运输:除汽车运入材料、设备至现场外,其它水平运输均采用人力手推车。

(3)垂直运输:本工程垂直运输主要采用卷扬机和吊车。

三、机具设备的使用、操作要求1、合理使用机械设备,正确地进行操作是保证项目施工质量的重要环节。

应贯彻“人机固定”的原则,实行定机、定人、定岗位责任的“三定”制度。

操作人员必须认真执行各项规章制度,严格遵守操作规程,防止出现安全质量事故。

2、机械设备在使用中应做好机械设备的保养、维修工作,提高设备的完好率,减少设备的故障。

3、要做到机械设备经常处于完好状态,对施工机具易损易耗配件采取现场储备的办法,确保施工机械正常运行。

4、要认真执行以岗位责任制为主的各项制度,做到合理使用、正确操作和原始记录齐全准确。

5、要认真执行保养规程,施工现场常驻机管人员及操作人员,对机械出现的问题及时发现,及时处理。

6、要认真遵守安全操作规程和有关安全制度,做到安全生产无机械故障。

7、机械设备出现重大故障,需要更换的情况下,由我公司专业抢修队伍进行及时更换。

(3)主要施工机械配备表(仅一个服务区)序号机械设备名称型号、产地国功率、吨位、容积购买年份单位数量1 2 3 4 5 6 7 8 910111213141516171819汽车汽车吊手推车卷扬机倒链钢丝绳台钻手电钻电锤砂轮电焊机气焊工具台虎钳锉刀套筒板手钢锯改锥钢丝钳螺丝刀QP36Z-9 长春YZ-20 厦门自制JSM-100 安徽安徽φ10Km 安徽XS-7134 上海JYZ-6A 上海BS1-330 湖南湖南上海合肥合肥合肥合肥安徽安徽8t20t0.5m31t5t5kw3kw36KVA30kw5kw2006年2006年2009年2010年2009年2010年2009年2010年2010年2010年2008年2008年2007年2009年2009年2010年2010年2009年2010年辆辆辆座台m台把把个台套台把把个把把把225222002431022251010010102020 电工刀安徽2010年把20(4)主要试验、检测仪器设备表序号设备名称规格型号单位数量购买年份备注1 水准仪S6 台2 2009年2 兆欧表台 5 2009年3 万用表台 3 2008年4 水平尺把 3 2010年5 试电笔把10 2009年6 高压测试仪器台 2 2008年7 钢直尺30m 把 5 2010年8 钢卷尺5m 把10 2010年9 吸尘器台 2 2008年10 塞尺把 5 2009年11 线坠0.5~5㎏个 5 2009年第三节、劳动力计划一、专业人员构成1、管理人员构成本工程管理人员构成是以项目经理为主,组建由技术负责人、计划统计负责人、财务负责人、质检负责人、安全员等构成的项目部,对该项目的质量、安全、成本、效益进行全面负责。

为确保该工程创优,项目部管理人员构成基本采用获省优的工程原班人马。

2、技术工人构成我公司目前拥有技术工人上千名,活跃在各施工工地,他们转战南北,创造过许多辉煌业绩,为确保工程质量,本工程主要技术工人拟定用获省优工程的原班人马。

二、劳动力计划配备及保证程度1、由于本工程工期较紧、质量要求高施工难度较大,因此,劳动力的投入必须在数量上和质量上应给于保证。

根据本工程工程规模和工期要求,劳动力安排约70人左右。

并按照公司质量体系程序文件要求对劳务承包方进行评审,选择合格的劳务承包方,保证人员的技术素质均能胜任本工程施工要求。

2、依据本公司单位工程结构100m 2的人工耗用及安装各分部工程人工构成比率百分比和流水作业需要编制用工计划(详见主要劳动力计划表)。

四、主要劳动力计划表第三章:工程工期保证措施序号 工种 单位 人数 备注1 2 3 4 5 6 7 8 9 10 11普通工 电工 电焊工 木工 钢筋工 砼工 水工 驾驶员 吊装工 机械工 值班人员 合计人 人 人 人 人 人 人 人 人 人 人20 20 5 3 3 2 2 4 3 3 5 68本表所列人员均为高峰期人员。

第一节、工期目标根据招标文件要求:总工期安排6个月。

本工程采用网络计划穿插,实行科学平行、交叉、流水施工,合理的部署各项施工资源,在施工力量、机械设备、周转材料配制上做到优化合理,确保在要求工期内超额完成各项工作。

第二节、编制依据依据工程施工总进度计划,业主提供招标文件等资料及我公司原施工类似工程项目为依据,结合本工程的特点和现场具体施工条件等情况,合理部署人力、物力资源,组织小节拍流水作业及各工序间相互穿插衔接,合理安排,妥善协调的施工方式进行编制的。

第三节、确保工期的技术组织措施一、组织保证1、本工程将按我公司较成熟的项目法管理体制,实行项目经理责任制,实施项目法施工,对本工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并在公司系统内选择承建制的,能打硬仗的,并有施工过大型建筑业绩的施工队伍组成作业层,承担本施工任务。

2、根据建设单位的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间、空间上充分利用而紧凑搭接,打好交叉作业仗,从而缩短工程的施工工期。

3、建立施工工期全面质量管理领导小组,针对主要影响工期的工序进行动态管理,实行P.D.C.A 循环,找出影响工期的原因,决定对策,不断加快工程进度。

4、选派施工经验丰富、管理能力较强的同志担任本工程的项目经理,并直接驻现场抓技术、进度。

技术力量和设备由公司统一调配,统一协调指挥现场工作。

5、决定选派具有施工经验丰富的,技术力量雄厚的专业作业层参加该工程的施工任务,在建设及有关单位的密切配合下,对施工进度也有较大的促进作用。

6、加强对各专业作业队伍的管理培训、教育工作,有良好思想作风的队伍,是提高工程质量、保证工期的关键。

二、制度保证建立生产例会制度,利用电脑动态管理实行三周滚动计划,每星期至少2次工程例会,检查上一次例会以来的计划执行情况,布置下一次例会前的计划安排,对于拖延进度计划要求的工作内容找出原因,并及时采取有效措施保证计划完成。

举行与监理建设、设计、质监等部门的联席办公会议,及时解决施工中出现的问题。

三、技术保证措施1、施工进度计划管理本工程拟采用五级网络、四级计划、分级管理的大滚动、小流水的动态模式。

一级网络施工进度由建设单位进行编制和控制,为总体工程施工综合进度,为现场领导全工程施工程的指令性控制工期,控制点工期为最终工期施工单位应严肃执行,不可调整。

二级网络施工进度由项目部根据一级网络要求进行编制和控制要符合一级网络节点要求,预留安装、调设等时间,二级网络需经建设单位认可,为土建施工综合进度,为土建施工的控制工期,项目应严肃执行,不可随意调整。

三级网络施工进度由项目根据二级网络计划进行编制和管理,为季度性总体工程施工综合进度,该计划需经建设单位、监理单位和项目部认可,作为现场项目部领导、组织工程施工的实施控制进度,制点不变,跨季度工程调整需经建设单位和公司认可。

四级网络施工进度计划由项目部按三级网络计划要求进行编制和管理,为月工程施工进度计划,该计划需报建设单位,作为现场项目部本月工程施工的实施控制进度和建设单位控制工程进度及资金需求的规划,月计划调整需经项目经理认可。

五级网络施工进度计划由单位工程施工负责人根据月计划进行编制和管理,为周施工进度计划,该计划需项目经理认可,并进行监控,月计划调整需经项目工程科认可。

通过周保月、月保季、季保年、年保总体计划原则,进行分级控制。

一级计划由业主制定和管理,主要为各单位工程最早开工时间,最迟开工时间,总时差,最早完工日期,最迟完工日期,根据现场条件,制定开工日期。

二级计划由项目主管和总工程师制定管理,根据单位工程开工日期,制定各分部工程的施工进度计划。

三级计划由项目部制定管理,根据分部工程进度计划,制定各分项工程施工进度计划。

四级计划由专业技术管理人员制定和管理,根据分项工程施工进度计划,制定关键分项工程施工进度计划。

通过关键分项工程保其它分项工程,分项工程保分部工程,分部工程保单位工程,单位工程保总体计划的分级管理。

二、计划保证1、采用施工进度总计划与月、周计划相结合的各级网络计划进行施工进度计划的控制与管理。

在施工生产中抓主导工序、找关键矛盾、组织流水交叉、安排合理的施工程序,做好劳动组织调动和协调工作,通过施工网络切点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保工期控制进度计划的实现。
