施工现场临水方案

合集下载

建筑施工现场临水方案

建筑施工现场临水方案

建筑施工现场临水方案临水建筑施工现场是指建筑施工过程中与水体密切接触的场所,如河流、湖泊、水库、港口等。

在临水建筑施工现场,若不注意施工安全和环境保护,可能引发泥石流、水体污染、水位改变等一系列问题,对周边环境和施工人员的生命财产安全造成严重威胁。

因此,制定科学合理的临水方案对于保障施工安全和环境保护至关重要。

首先,在临水建筑施工现场,应严格遵循相关法律法规和标准。

根据国家和地方政府的要求,编制施工方案,明确施工工序和时间安排,并制定相应的措施,确保施工过程中对水体的污染控制达到合理要求。

其次,进行水环境评估和监测。

在施工前,应对周边水体质量进行全面评估,了解水体的水质、水流、水位信息等,评估施工对水体的影响。

同时,安装水环境监测设备,对施工过程中的水质、水位等指标进行实时监测,确保施工不对水环境造成不可逆转的破坏。

再次,制定严格的污染防控措施。

在临水建筑施工过程中,要采取有效的措施,防止污水、废弃物等对水体造成污染。

如设置围堰,防止施工中的泥石流侵入水体;建立固液分离设施,将有害物质与污水分离,减少对水体的污染;使用环保型材料和设备,减少污染物的排放等。

同时,制定应急预案,对可能发生的事故和风险进行预警和处置,确保施工现场安全。

此外,要加强职工培训。

培训工作要注重对施工人员的安全意识和环保意识的培养,使其能够正确使用防护设备和工具,认识到与水环境接触的风险,并具备应对突发情况的能力。

最后,临水建筑施工现场应与周边社会进行沟通和协调。

施工单位应与相关部门和居民进行沟通,听取意见和建议,解决可能带来的不良影响和矛盾。

同时,要积极回应社会关切,及时公布施工进展和环境监测结果,保持透明度,增加社会对工程的理解和支持。

总之,建筑施工现场临水方案的编制要充分考虑施工安全和环境保护两个方面,科学制定措施,确保施工过程中不对水体造成污染,不对周边环境和人员的安全造成威胁。

同时,要主动与相关部门和社会进行沟通和协调,保持良好的社会形象和信誉,共同推动可持续发展。

施工现场临水方案.doc

施工现场临水方案.doc

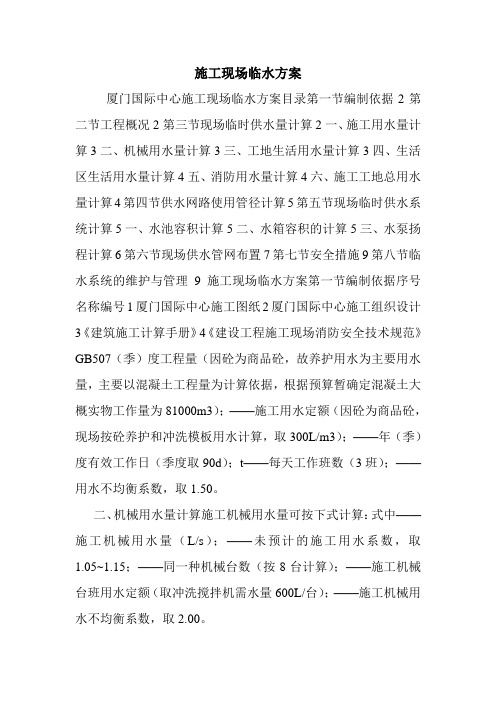

施工现场临水方案厦门国际中心施工现场临水方案目录第一节编制依据2第二节工程概况2第三节现场临时供水量计算2一、施工用水量计算3二、机械用水量计算3三、工地生活用水量计算3四、生活区生活用水量计算4五、消防用水量计算4六、施工工地总用水量计算4第四节供水网路使用管径计算5第五节现场临时供水系统计算5一、水池容积计算5二、水箱容积的计算5三、水泵扬程计算6第六节现场供水管网布置7第七节安全措施9第八节临水系统的维护与管理9施工现场临水方案第一节编制依据序号名称编号1厦门国际中心施工图纸2厦门国际中心施工组织设计3《建筑施工计算手册》4《建设工程施工现场消防安全技术规范》GB507(季)度工程量(因砼为商品砼,故养护用水为主要用水量,主要以混凝土工程量为计算依据,根据预算暂确定混凝土大概实物工作量为81000m3);——施工用水定额(因砼为商品砼,现场按砼养护和冲洗模板用水计算,取300L/m3);——年(季)度有效工作日(季度取90d);t——每天工作班数(3班);——用水不均衡系数,取1.50。

二、机械用水量计算施工机械用水量可按下式计算:式中——施工机械用水量(L/s);——未预计的施工用水系数,取1.05~1.15;——同一种机械台数(按8台计算);——施工机械台班用水定额(取冲洗搅拌机需水量600L/台);——施工机械用水不均衡系数,取2.00。

三、工地生活用水量计算施工工地生活用水量可按下式计算:式中——施工工地生活水用量(L/s);——施工工地高峰昼夜人数(按1200人);——施工工地生活用水定额(按60L/人);——施工工地生活用水不均衡系数,取1.50。

t——每天工作班数(3班)。

四、生活区生活用水量计算生活区生活用水量可按下式计算:式中——生活区生活用水(L/s);——生活区居住人数(按1200人);——生活区昼夜全部用水定额(按120L/人);——施工工地生活用水不均衡系数,取2.50。

临水施工方案

临水施工方案

临水施工方案背景临水施工是指建筑工程的施工过程中需要在水域边缘或水下进行施工作业,属于建筑工程中的特殊施工形式。

由于施工过程中水流、洪水等水文环境因素的影响,临水施工需制定详细的施工方案,确保施工过程中的安全和质量。

方案内容1.施工前准备工作在进行临水施工前,需要对施工区域进行细致的勘察和设计,确定符合要求的临时工程。

在施工前需要开展水文环境调查、底质勘察、水域物探、水质检测等一系列工作,以便制定合理的施工方案。

同时,还需制定应急预案、安全保障措施、交通指示标志等,确保临水施工过程中的安全性。

2.施工安全保障临水施工需要注意施工的安全性,尤其需要确保工人的安全。

针对施工场地、水文环境等多种因素制定应急预案,做到施工安全无隐患。

此外,在施工过程中还需要设置多个工作区域,根据作业需要,制定安全作业流程和程序。

在工程现场设置防护设施、警示标志等,确保施工现场的在线和离线安全。

3.施工工期控制施工时间是临水施工方案中的一项重要考虑因素。

临水施工因为受到水流、洪水等自然环境的影响,通常具有一定的不确定性。

因此,需要在制定方案过程中制定合理的措施,以保证施工周期的确定性。

在制定施工工期时,要注意水位变化、降雨等自然环境因素,以做出合理预估。

4.施工质量保障在施工过程中,要注意施工质量的保障。

首先要保证施工现场的整洁,对水域环境造成的危害要尽可能的降低。

由于临水施工所处的环境复杂,要时刻注意水压和水流的影响,保证所处的水流条件所满足的力学稳定性。

同时,要合理控制施工承载能力,确保施工质量的达成。

方案实施在确定临水施工方案后,需要严格按照方案执行。

在施工过程中,需要严格控制各个环节的安全,落实各种保障措施,确保施工质量的达成。

在方案执行过程中,要不断观察和控制自然环境对施工的影响,并进行合理预警和应答。

总结临水施工方案的制定是临时工程建设的重要组成部分,涉及到施工的质量、安全和周期等方面的问题。

在制定方案时,需要考虑多种因素,对施工过程中的各个环节进行合理控制,保障施工质量和施工的安全。

建筑工程现场临水方案

建筑工程现场临水方案

建筑工程现场临水方案一、前言建筑工程现场临水方案是指在建筑工程设计和施工中,对于临水项目所需要的安全、环保和生产措施的总称。

临水工程是指建筑工程在水中或水边进行的施工,如水下混凝土浇筑、水下管道安装、船坞修建等。

由于临水工程环境复杂,施工难度大,因此必须制定严格的方案,保障工程施工的顺利进行。

本文将从安全、环保和生产三个方面对建筑工程现场临水方案进行详细阐述,以期为相关从业人员提供参考。

二、安全措施1.前期准备在开展临水工程之前,必须进行周密的前期准备工作,包括勘察、设计、施工图纸编制等。

特别是对于临水环境,要做好充分的调查研究工作,掌握当地水文地质情况,评估施工风险和可能出现的问题。

在充分了解临水环境的基础上,可以有针对性地制定相应的安全方案。

2.人员培训在进行临水工程施工之前,必须对相关参与施工的人员进行专业的培训和技能考核,确保其熟悉与临水相关的安全操作规程和紧急救援措施。

特别是对于水下作业人员,要求其具备相应的潜水作业技能,并定期进行复训。

3.安全防护设施在临水工程施工场地上,必须设置明显的安全警示标志和警戒线,以防止未经许可的人员进入工程施工区。

对于施工人员必须配备符合作业要求的安全防护装备,如救生衣、安全带、潜水装备等。

此外,还需要设置专门的应急救援设备和专业救援队伍,以应对突发事故。

4.通风排水系统在进行水下作业的临水工程中,必须设置有效的通风排水系统,以确保施工现场的空气质量和水文环境。

特别是对于长时间的水下作业,必须定时清理水下泥浆,排除积水和有毒气体,保证施工人员的安全。

5.监控和预警系统在临水工程施工中,必须设置全面的监控和预警系统,对现场施工情况进行实时监测和预警。

特别是对于水下作业,必须配备水下摄像机和声呐设备,保证施工人员的安全。

三、环保措施1.环境评估在进行临水工程之前,必须对施工区域的水文地质情况进行详细评估,了解施工对当地环境的影响,并做好环境风险评估。

在评估的基础上,可以制定相关的环保措施,减少对当地生态环境的影响。

现场临水施工方案 (2)

现场临水施工方案 (2)

现场临水施工方案 (2)
在进行临水施工时,需特别注意安全,合理规划施工步骤和措施,以确保工程质量和工人安全。

本方案将针对临水施工的具体情况进行详细阐述。

一、施工前准备
1. 工地考察
在施工前,必须对施工现场进行细致的考察,了解具体情况,包括水深、水流速、水质、岩层情况等,以便制定合理的施工方案。

2. 施工区域标识
在临水施工区域周围设置明显的标识,警示过往车辆、行人,确保施工区域的安全。

3. 安全培训
对参与施工的工人进行安全培训,告知施工过程中可能遇到的危险情况和预防措施,保障工人的安全意识。

二、施工步骤
1. 准备工作
清理施工区域,确保施工现场整洁,清除障碍物,为后续施工创造良好条件。

2. 建立临时围栏
在临水施工区域周围建立临时围栏,防止工人误入危险区域,保障施工安全。

3. 设置安全警示标志
在施工现场设置安全警示标志,明确标识危险区域,提醒工人注意安全,避免意外事件发生。

4. 施工作业
按照施工方案规定的步骤进行施工作业,合理安排工人的工作任务,确保施工质量和效率。

5. 定期检查
定期检查施工现场的安全状况,发现问题及时处理,确保施工过程中没有安全
隐患。

三、施工结束
1. 清理工作
施工结束后,清理施工现场,及时处理垃圾和废料,维护环境整洁。

2. 检查验收
对施工成果进行检查验收,确保工程质量符合要求,并及时整理施工档案。

3. 撤除临时设施
在确认施工成果符合要求后,撤除临时围栏和安全警示标志,恢复施工现场原貌。

通过本方案的实施,可以有效保障临水施工的安全和质量,确保工程顺利完成。

施工现场临水临电方案

施工现场临水临电方案
2.1
在施工现场临水临电方案制定前,需要对施工现场进行详细的分析,确定其中可能存在的安全风险和隐患。制定方案的目的主要是为了确保施工人员在临水临电环境下的安全,保护设备和施工现场的安全,防止发生事故和损失。
2.2
制定施工现场临水临电方案应遵循以下原则:
•以人为本:保障施工人员的安全是最重要的考虑因素;
4.2
临水临电方案的费用主要包括安全设备的采购、安全培训费用、监测设备的使用费用等。在制定方案时,需要综合考虑工程的规模、施工的复杂性和设备的数量等因素,对费用进行科学评估和合理安排。
五、总结
施工现场临水临电方案的制定和执行对保障施工安全生产具有重要作用。通过合理制定安全措施和严格执行方案,可以预防和减少施工现场事故的发生,保护施工人员和设备的安全。建议各单位在施工前认真制定临水临电方案,并按照方案要求执行,确保施工现场的安全顺利进行。
3.2
在施工现场临水区域,需要采取以下措施来确保施工安全:
•临水施工区域应设有专人负责,严格按照施工方案操作,遵循安全操作规程;
•对水体进行监测,及时排除可能存在的隐患;
•严禁在水中施工区域内使用易燃、易爆物品。
3.3
在施工现场临电区域,需要采取以下措施来确保施工安全:
•临电施工区域应设有专人负责,严格按照施工方案操作,遵循安全操作规程;
3.经过审查的方案由相关部门签字并出具审批文件;
4.带着审批文件,施工单位按照方案执行。
三、施工现场临水临电方案的执行
3.1
在施工前,需要进行以下准备工作:
5.明确施工现场的临水临电区域,并进行标识;
6.对临水临电区域进行封闭或围挡,确保无关人员无法进入;
7.配备必要的安全设备,例如绝缘工具、电离火灾探测器等。

施工现场临水方案

施工现场临水方案在城市中,随着城市建设的不断推进,施工现场临水施工方案成为了一个重要的环节。

临水施工方案的制定和实施,不仅关乎施工的安全、效率和质量,还关系到周边环境的保护和生态的可持续发展。

本文将从施工现场临水方案的意义、实施注意事项以及效果评价三个方面进行论述。

首先,谈一谈施工现场临水方案的意义。

施工现场临水方案是指在施工中遇到临水部位时,制定一套合理、科学的施工方案以确保施工的顺利进行。

这一方案的制定是为了应对施工中可能出现的各种问题,如水位的上升、水流的变化以及水质的变化等。

通过制定临水方案,可以减少施工中可能出现的安全事故,提高施工的效率,保证施工的质量。

同时,临水方案的实施还有助于保护周边环境,防止水污染和水体生态系统的破坏。

其次,需要注意的是施工现场临水方案的具体实施。

首先,要对临水部位进行全面的调查和评估,了解水体的性质、水位的变化以及水流的特点。

其次,根据实际情况制定相应的施工方案,并将其纳入整个施工计划中。

在具体的施工过程中,要严格按照方案的要求进行操作,并注意与周边环境的协调。

如果发现问题或者变化,要及时调整方案和措施,以确保施工的顺利进行。

此外,还要加强对施工人员的培训和管理,提高他们的安全意识和环境意识,确保施工现场的安全和环境的保护。

最后,对施工现场临水方案的效果进行评价。

评价的指标可以有施工的安全性、施工的效率和施工的质量等方面。

首先,通过对安全事故的记录和分析,可以评估施工现场临水方案对施工安全的影响。

其次,可以通过施工的进度和效率来评估临水方案的实施效果。

如果施工进度得到有效的提高,施工效率得到了保证,那么可以认为临水方案的实施是成功的。

最后,可以通过对施工质量的把控和质量检测结果的分析,来评估临水方案对施工质量的影响。

综上所述,施工现场临水方案的制定和实施意义重大。

只有通过合理、科学的方案,才能保证施工的安全、质量和效率。

值得注意的是,在实施方案时要充分考虑周边环境的保护和生态系统的可持续发展。

工程施工临水方案

工程施工临水方案一、前言随着城市化进程的加快,越来越多的城市建筑工程需要在临水区域进行施工。

临水工程建设涉及到水文地质、环境保护等诸多因素,具有较大的风险和复杂性。

因此,临水工程的施工方案编制具有非常重要的意义,对于保障工程质量、安全和环境保护具有重要的作用。

二、临水工程施工环境概况临水工程的施工环境是指工程周围的水文地质特征,以及周边环境的情况。

在进行施工临水工程前,必须对施工环境进行详细的调查和分析。

1. 水文地质特征临水工程的施工环境受水文地质特征的影响较大,包括水体的水质、水位、流速等因素。

在施工过程中,必须密切关注水文地质特征的变化,采取相应的施工措施,保障工程施工的顺利进行。

2. 周边环境情况临水工程周边环境的情况包括植被、生态以及人类活动等情况。

在进行施工期间,必须充分考虑周边环境的影响,采取相应的环保措施,保护周边环境。

三、临水工程施工方案的制定原则在编制临水工程施工方案时,必须遵循一些基本原则,以保障工程质量和施工安全。

1. 安全原则安全永远是第一位的原则。

施工人员必须时刻关注施工安全,采取相应的安全措施,保障施工人员的安全。

2. 环保原则临水工程有着较强的环境敏感性,因此在施工过程中必须充分考虑环保原则,减少对周边环境的影响。

3. 高效原则在施工过程中,必须充分利用先进的施工技术和设备,提高施工效率,尽快完成工程建设。

四、临水工程施工方案的编制内容临水工程施工方案的具体内容包括以下几个方面:1. 施工组织设计施工组织设计是临水工程施工方案的核心内容,包括施工图纸的编制、工程施工序列、设备和人员配置等。

在进行施工组织设计时,必须充分考虑工程的特殊性,制定合理的施工方案,确保工程质量和安全。

2. 施工技术措施施工技术措施是指在进行临水工程施工过程中需要采取的技术措施,例如水文地质调查、围堰施工、混凝土施工等技术措施。

在进行施工技术措施的制定时,必须充分考虑工程的特殊性,选择合适的技术措施,确保施工效果。

施工现场临水方案

郑州高新技术开发区岗崔安置房项目06地块17#楼临时用水施工方案编制单位:中国建筑第七工程局有限公司会签栏编制人:审核人:审批人:编制日期:目录第一节编制依据 (1)第二节工程概况 (1)第三节施工准备 (2)1、供水管网布置原则? (2)2、管网的布置? (2)3、泵房的设置? (3)第四节现场临时供水量计算 (3)1、现场施工用水量计算 (3)2、施工机械用水量 (4)3、生活区生活用水量计算 (4)4、施工现场生活用水量 (4)5、消防用水量计算 (5)4、施工工地总用水量计算 (5)第五节供水网路使用主管径计算 (5)第六节现场临时供水系统计算 (6)一、水池容积计算 (6)二、水罐容积的计算 (6)三、水泵扬程计算 (6)第七节现场供水管网布置 (7)第八节安全措施 (9)第九节临水系统的维护与管理 (9)施工现场临水方案项目共分2个地块,由15栋高层住宅(33/30层),2栋商业公寓楼(26层),1栋社区管理综合楼(3层),1栋幼儿园(3层)及地下车库(2层)组成。

总建筑面积约53.42万㎡(5#地块约33.05万㎡,6#地块约20.37万㎡),其中地上总建筑面积约37.65万㎡,地下总建筑面积约15.77万㎡。

本工程为06地块17#楼占地面积9801.98㎡,地上72274㎡,地下15680㎡,共计87954m2。

主体结构为钢筋混凝土框架-剪力墙(筒体)结构;建筑类别为二类建筑;设计使用年限为50年;耐火等级为一级;抗震设防烈度为7度(0.15g)设防。

对17#楼采用现场打井抽水的方式供水,设置一个水罐水箱间,位置在17#楼基坑西侧,在基坑四周布置水管,供17#楼使用。

周边排水良好,多余废水可直接排入附近市政雨污水井。

第三节施工准备1、供水管网布置原则?(1)在保证不间断供水的情况下,管道铺设越短越好;考虑施工期间各段管网具有移动的可能性;主要供水管线采用环状,孤立点可设枝状;尽量利用前期施工已有的管道。

施工现场临水施工方案

某某建设工程项目施工现场临水施工方案年月日目录第1章编制依据 (3)第2章工程概况 (3)1、项目概况 (3)第3章施工安排 (4)1、工程目标 (4)2、施工安排 (4)第4章施工进度计划 (4)第5章施工准备与资源配置计划 (5)1、施工准备 (5)2、资源配备 (5)第6章施工方法及工艺要求 (5)1、施工用水 (5)2、生活区用水量计算 (6)3、生产用水管理 (7)4、消防与给水布置 (7)5、日常检查维护 (8)6、环保和节水要求 (8)第1章编制依据1、《建设工程施工现场消防安全技术规范》(住建部第1042号公告,GB/T 50720-2011)。

2、施工现场总平面布置图。

第2章工程概况1、项目概况第3章施工安排1、工程目标1.1进度计划:本工程现场临时用水施工施工计划于2018年10月9日开始布置,临时用水布置分为两个阶段,第一阶段为打桩施工阶段临时用水布置,目的是满足打桩用水需要,计划在2021年7月30日前布置完成,第二阶段随着结构上升逐渐形成现场临水环路,并按规定设置消防用水管线,每栋楼设置消防立管,场区内设置消防环路,加设消火栓。

1.2质量目标:达到国家及公司相关验收规范要求。

1.3安全目标:无伤亡事故发生。

1.4环境目标:严格按照天津关于扬尘治理管理的相关规范要求,做好扬尘治理工作。

1.5成本目标严格按照合同要求进行成本控制。

2、施工安排2.1因本工程甲方指定水源接驳点位于施工现场西侧,前期积极与街道沟通,在水源主管道上接驳3个取水口,引入施工现场,因土方开挖前不具备整体用水环路布置条件,故临时用水将随着工程进度逐步完善。

3、重难点分析3.1场地较大本工程施工现场场地较大,场地长度约430多米,场地宽度180多米,现场临时用水布置要充分考虑现场楼栋分布以及施工现场临时道路等临时设施的布置,需要提前做好规划,全盘考虑。

3.2临时用水及临时用电的接驳委派专业人员进行临水的接驳,并在接驳前与相关单位做好沟通,并在有关单位人员在场的情况下加设水表及电表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

WORD格式 专业资料整理 目 录 1、编制依据 ................................................................. 1 2、工程概况 ................................................................. 1 3、临时供水设计、计算及管理.................................................. 2 4、供水方式及管道敷设 ....................................................... 4 5、临时排水设计 ............................................................. 5 6、现场临水平面布置图⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 7 7、安全注意说明 ............................................................. 6 8、 安全、消防保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ .8 WORD格式

专业资料整理 14#配套实习办公楼等 4项工程 施工现场临水施工方案 1、编制依据 1.1施工图纸 1.2施工组织设计 1.3施工现场平面图 1.4公司职工安全卫生管理规定 1.5北京市建筑工程施工现场消防安全管理办法及有关消防通令 1.6北京市建筑工程施工现场安全管理规定 1.7本工程采用的规范及图集: [1] 《建筑安装分项工程施工工艺规程》DBJ/T01-26-2003 [2] 《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 [3] 《施工安装建筑设备通用图集》91SB2 [4] 《施工安装建筑设备通用图集》91SB3 [5] 《施工安装建筑设备通用图集》91SB6 [6] 《施工安装建筑设备通用图集》91SB-X1 [7] 《绿色施工管理规程》DB11/513-2008 [8] 《高层民用建筑设计防火规范》GB50045-95 [9] 《建筑给水排水设计规范》GB50015-2003

2、工程概况 2.1总体简介 14#楼配套实习办公楼等 4项工程位于北京市大兴区庞各庄镇,北京第二外 国语学院中瑞酒店管理学院院内,总占地面积 3268.25㎡,总建筑面积为 27481.08㎡。本工程由14#、15#、16#、17#配套楼组成,14#地上五层,首层层高 3.9m,二层及二层以上层高为 3.6m,建筑高度为18.90m;15#、16#配套楼均为地 下一层,地上九层,地下一层层高 4.2m,首层层高为4.5m,二层及二层以上层 高均为3m,建筑高度均为 30m;17#配套楼均为地下一层,地上八层,地下一层

层高4.2m,首层层高为4.5m,二层及二层以上层高均为3.5m,建筑高度均为30m;14#配套楼首层建筑地面±0.000设计标高相当于绝对标高的32.50m;15#、16#、17#配套楼首层建筑地面±0.000设计标高相当于绝对标高的32.90m。 2.2现场条件 拟建场地内原有建筑物已全部拆除, 施工现场路面全部硬化,临电设施已全

1 WORD格式 专业资料整理 14#配套实习办公楼等 4项工程 施工现场临水施工方案 部到位。 3、临时供水设计、计算及管理 本工程现场用水包括:施工用水、生活用水、生活区用水(工人生活区与施 工现场分离)和消防用水。 3.1临时供水设计: 场区内临时用水由北侧市政管网引出一根 DN100水源,并 引入施工现场北侧阀门井内,在井内加设水表(详见临水管道布置图) 。 3.2临水供水管路: a.给水主管选择(热镀锌钢管)管径: DN100 b.消防管径选择(热镀锌钢管)管径: DN100 c. 现场施工用水管径(钢管):d3=40mm d. 施工机械用水管径(钢管):管径d4=32mm e. 施工现场生活用水管径(钢管):d5=40mm f. 生活用水管径(钢管):d6=40mm 3.3计算及管理: 本工程结构施工,采用商品砼,现场不设混凝土集中搅拌站 ,装修阶段的砂 浆采用现场搅拌,施工现场施工用水量: 工程用水量q1

式中q1——施工工程用水量(L/S) K1——未预计的施工用水系数,取 1 Q1——年(季)度工程量(以实物计量单位表示) N1——施工用水定额,取 30(升) T1——年(季)度有效作业日( d) t——每天工作班数(班)取 1班 K2——用水不均衡系数,取 1.5

2 WORD格式 专业资料整理 14#配套实习办公楼等 4项工程 施工现场临水施工方案 施工现场生活用水量 q2

式中q2——施工现场生活用水量(升 /秒) P1——施工现场高峰期昼夜人数(人),取500人 N2——施工现场生活用水定额,到 60升/人·班 K3——施工现场用水不均衡系数,取 1.5 T ——每天工作班数(班),取1班计算得:q2=1.56(升/秒) 生活区生活用水量q3

式中q3 ——生活区生活用水(升/秒) P2——生活区居民人数(人),取300人 N3——生活区昼夜全部生活用水定额,取 120升/人昼夜 K4——生活区用水不均衡系数,取 2.5 计算得:q3=1.04(升/秒) 消防用水量q4:由于本工程场地面积小于 25公顷, 因此,取q4=10(升/秒) 因 q1+q2+q3=3.19(升/秒)

3 WORD格式 专业资料整理 14#配套实习办公楼等 4项工程 施工现场临水施工方案 总用水量 Q=q4=10(升/秒) 管径选择: d= 4Q/V1000 式中d——配水管直径(m) Q——耗水量(升/秒) V ——管网中水流速度(米/秒),取V=1.6(米/秒) 经计算d=0.089m=89mm 取d=100mm 所以本工程用水主管径采用 DN100,接至消防泵房及现场各处。 4、供水方式及管道敷设 4.1、消防临时用水: 本工程消防临时用水由现场临时消防泵房引出,引出管径为 DN100,在施工 现场敷设临时消防用水管网, 成环路敷设,并设阀门井及室外消火栓。消防管网 沿工程外轮廓布置,室外地上式消火栓分别布置在 14#楼的2个角部位置,15# 楼、16#楼、17#楼的南、北侧位置,宿舍的北侧位置及加工区和办公区的临时建 筑物旁,共设置 10个室外消火栓,并兼顾消防车取水用水。 由于在建项目主体框架剪力墙结构,结构高度分别为 18.9米,30米,市政

管网的压力基本满足生活用水及消防用水的要求,故采用市政管网与现场消防管网并联供水方式,当现场管网压力低于设定值时消防泵自动启动,吸取消防水箱内储备的消防用水,送至消防用水点。 临时消防泵房内设有消防水池,水池有效容积 18m3,储存两小时的消防用 水量,泵房内设置两台单级立式离心消防泵,出水口径为DN65,扬程为60米,流量为6升/秒,一备一用,以确保消防用水量,泵房设专人看管,定期检修。 V消=Q消×H60×K漏 =6L/s×3600s×1.05 =22.68m3 V补= d2×V市×H60 4

=3.14×0.12×1.2m/s×3600 4 =33.91m3

4 WORD格式 专业资料整理 14#配套实习办公楼等 4项工程 施工现场临水施工方案 V补-V消=33.91.-22.68=11.23m 3 水池尺寸为L×B×H=4.5×2×2.5=22.50m3 水源由临时生活用水管网引入管径 DN=100,设有自动补水浮球阀。 消防管随结构施工在楼外侧 3根DN100消防立管,由现场临时生活用水及 消防泵房高压并联供水,随结构施工逐层升高,每层设个消火栓,口径为DN65, 栓口距地1.1m。配设消防设备箱,内设 DN65长25m的水龙带及Ф19枪头。消 防设备箱安装牢固,不宜挪动。 本系统管材采用热镀锌钢管焊接,随结构逐层升高的消防立管,采用焊接 法兰连接,便于施工中安装和拆卸。 4.2施工用水 根据北京市施工现场严禁用消防管做为施工用水管线规定。 本工程施工临时 用水,由甲方指定水源处引入 DN40的管线,施工临时用水沿工程各用水设备敷 设。高层临时用水,由消防泵供给,引入 DN40的用水立管3根,与消防立管平 行敷设,每层设 2个DN15的阀门,距地面 1m。 生活给水由施工用水管引入 DN32管线,分配到厨房、厕所、浴室及洗涤池。 各分支始点均置阀门,以便控制及维修。

施工现场比较狭窄,工程为框架剪力墙结构,为了确保整个工程的施工,水管采用埋地敷设原则,敷设防冻层(-0.8m)以下。明露管段冬季采用电伴热线路外包50mm岩棉管保温,外绕玻璃丝布二道,确保冬季能够正常供水。

临时水管网的施工,必须在场地平整后,临时道路未硬化前施工完毕。供水干管沿基础槽边敷设,同时按照总平面图所示在分支设接头阀门。

施工前先弹线,确定位置,经项目部技术负责人员审核后,挖沟敷设管道,待主干管和分支管施工完毕,经试水合格后方可覆土埋设。

5、临时排水设计 5.1生活污水:在施工现场的南侧设有化粪池及隔油池,厕所、浴室及盥洗池的 排水均流入化粪池,厨房排水经隔油池隔油后流入化粪池,经沉淀流入市政管网,化粪池定期清理。设专人清扫,保持公共场所清洁卫生。 3 5.2雨水及工程废水:在施工现场北门口设有 2个沉淀池(见附图),容积为4m。

现场的雨水及冲洗车辆废水通过排水沟流入 1#沉淀池,经沉淀流入 2#沉淀池再 沉淀,经沉淀后的废水排入市政雨水管网。 6、现场临水平面布置图(见附图)

5
