河南卓越工程管理有限公司天长市协鑫光伏电力有限公司秦栏镇20MWp分布式光伏电站项目外输电线路工程监理实施细则批准:审核:编制:河南卓越工程管理有限公司天长市协鑫光伏电力有限公司秦栏镇20MWp分布式光伏电站项目监理部二〇一五年七月目录1 工程概况22 监理依据 (2)3 监理范围 (2)4 监理目标 (3)5监理措施 (4)6监理方法 (14)附表:工程项目质量检查验收分级项目表架空线路架线监理质量检查纪录附图:线路工程施工网络图附件:输电线路分部工程施工监理质量检查内容及要求1 工程概况1.1建设、监理、设计、施工单位建设单位:天长市协鑫光伏电力有限公司监理单位:河南卓越工程管理有限公司设计单位:南京中核能源工程有限公司施工单位:南京中核能源工程有限公司1.2建设地点及工程名称天长市协鑫光伏电力有限公司秦栏镇20MWp分布式光伏电站项目1.3建设规模及特点35千伏牧马湖光伏发电输电线路工程从110KV仁和变构架出线,采用架空方式至牧马湖升压站止。
本工程仁和变出线段、经过35KV天送324线路、35KV仁和—庆祝385线路、进牧马湖升压站段三处采用电缆,其余采用架空方式。
该工程线路全长11.3千米,全部为自立式角钢塔。
其中架空线路长约11Km,电缆长度约0.3km。
电压等级35KV。
导线采用LGJQ-240钢芯铝绞线;电缆采用YJV22-3*300(26/35)。
地线采用24芯OPGW复合光缆。
避雷线采用镀锌钢绞线。
2 监理依据2.1 本工程建设监理规划2.2 国家和地方政府的法律、法规及电力行业的有关政策规定及技术规范、标准、规程、验评标准等。
2.3 项目法人与各承包商签订的工程建设合同。
2.4 已批准的工程初步设计、施工图设计及设计修改通知单等有关设计技术文件和工程协调会等施工过程文件。
2.5 政府批准的工程建设文件。
2.6 制造厂提供的产品说明书及安装工作指导书。
2.7 项目法人及上级单位对工程提出的要求。
220千伏线路监理规划(237 已审核)

500千伏三洛线路工程监理规划LSCC—B0311S—JL G237 XX220千伏线路工程监理规划河南XX监理咨询有限公司2010 年3 月XX220千伏线路工程监理规划批准:年月日审核:年月日编制:年月日河南XX监理咨询有限公司2010 年3 月1 工程项目概况 (1)2 监理工作范围 (2)3 监理工作内容 (2)4 监理工作目标 (3)5 监理工作依据 (4)6 项目监理机构组织形式 (6)7 项目监理机构人员配备计划 (8)8 项目监理机构人员岗位职责 (9)9 监理工作程序 (13)10 监理工作方法及措施 (19)10.1 监理工作综述 (19)10.2 职业健康安全监督管理方法及措施 (19)10.3 质量控制方法及措施 (22)10.4 进度控制方法及措施 (26)10.5 投资控制方法及措施 (27)10.6 合同管理方法及措施 (28)10.7 信息管理方法及措施 (29)10.8 组织协调方法及措施 (30)10.9 环境保护管理方法及措施 (31)11 监理工作制度 (32)12 监理设施 (33)1 工程项目概况1.1 工程名称:XX220千伏线路工程1.2 工程建设地点:河南省商丘市永城1.3 工程建设意义本工程直接与庄永500千伏线路相连接,是庄周变至XX变线连接的主要线路,它的建成有利于豫东地区500kV及220kV线路电网的完善,推动社会经济的发展。
1.4 工程建设规模本工程全线位于商丘市永城境内,沿线所经地区地貌单元属淮河冲积平原,地势由西北向东南微倾,从宏观上看地势平坦开阔,高差变化较小,交通便利。
本工程线路起于永城500kV变,终于永城北220kV变。
线路长度:本期架设线路长度为34.1千米,终期线路长度约34.5千米。
曲折系数:1.3额定电压:220kV回路数:双回路导线型号:4×LGJ-400/35地线:一根采用24芯OPGW光缆,另一根采用JLB35-150铝包钢分流线、GJ-80镀锌钢绞线。
110kV变电所工程监理规划

110kV变电所工程监理规划一、前言在电力工程建设中,监理是非常重要的一环,能够有效的保障电力工程的质量和安全。
本文主要是针对110kV变电所工程监理规划做一个详细说明。
二、监理任务1.工程建设招标前审核,包括招标设计的合格性、招标文件及合同条款的合理性、文明施工、安全施工、质量施工、防火技术设施、保证工期、环境保护等方面;2.工程建设监理,包括工程的造价控制、进度控制、质量控制、安全控制、技术控制(施工、设备的控制),及工程质保期后的维护等工作;3.工程验收,验收工程质量和完成情况,验收后向业主、设计单位、承包单位出具验收报告;4.工程竣工结算和保修验收;5.争议处理,包括设计方案、合同问题、承包方施工、支付等事宜的处理。
三、监理的主要内容1.监理进度管理制定合理的建设排期和检查计划,建立有效的进度跟踪程序,保证工程顺利推进。
2.监理质量管理制定和执行质量计划,监督材料进场、工程施工、设备安装等过程中的质量控制,并对相关工作进行检查、验收,确保工程质量符合规定的相关标准和验收标准。
3.监理安全管理建立安全管理制度、安全考核制度、安全计划、安全检查、事故隐患排查和风险评估体系,对工程设备、技术和施工安全进行监督管理,确保工程施工过程的安全性。
4.监理决策管理拥有对工程的监管权利,并且派遣专业的工程技术人员对工程施工现场进行全方位的监督和管理。
有权制定相应的管理规定、监督施工单位的施工方案,行使监管职责。
5.监理成本管理对工程建设过程中的决策进行审核和审批;开展成本分析、风险管理、资源配置等工作。
四、监理人员要求1.具有电气类或者经济管理类大学本科及以上学历;2.具有建设工程监理工程师职称,或者建设工程监理员职称,或者拥有省、市电力行业管理部门或国家监管部门颁发的高、中级职阶资质,并参加过现场监理操作的年限(电力行业从业人员超过15年);3.具有优秀的沟通能力、协调能力和策划能力,能够团结和领导监理团队,使其协作完成相关工作的能力;4.具有较强的责任心和承诺精神,有独立解决问题的能力。
500kV变电站工程监理规划

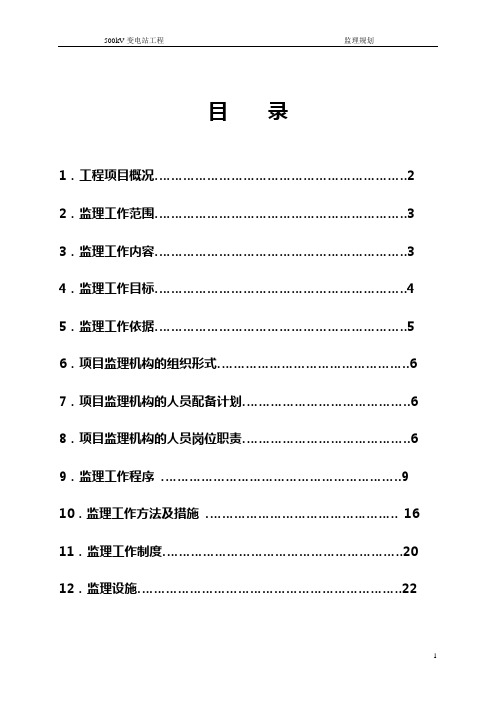

目录1.工程项目概况 (2)2.监理工作范围 (3)3.监理工作内容 (3)4.监理工作目标 (4)5.监理工作依据 (5)6.项目监理机构的组织形式 (6)7.项目监理机构的人员配备计划 (6)8.项目监理机构的人员岗位职责 (6)9.监理工作程序 (9)10.监理工作方法及措施 (16)11.监理工作制度 (20)12.监理设施 (22)1 工程项目概况1.1 工程概况工程名称:XX500kV变电站工程。
本工程为新建500千伏变电站,位于XX市XX区XX镇XX村北面的山坡地上。
站址西南面约2km(直线距离)为XX镇镇区,站址西南距XX市区约27km。
主变远景规划为4×1000MVA,主变压器低压侧母线采用支持式管母,本期建设1组3台334MVA单相变;500kV配电装置,采用悬管母线南北向布置,断路器三列式布置,远景规划10回,本期建设4回。
220kV配电装置,采用户外GIS落地单列布置,远景规划12回,本期出线6回,采用双母线双分段接线;35kV采用单母线接线,每组主变低压侧接2组60Mvar 并联电抗器及2组60Mvar并联电容器,本期1组主变压器需要配置3组并联电抗器和1组并联电容器。
本期设1台800kVA的站用变压器,接入#2主变低压侧35kV母线。
1.2 工程建设目标1.2.1 质量目标:满足国家及行业施工验收规范、标准及质量检验评定标准的要求。
建筑工程:分项工程合格率为100%,单位工程优良率为100%,观感得分率≥95%(国标90%);安装工程:分项及分部工程合格率为100%,单位工程优良率为100%。
建筑工程外观及电气安装工艺优良。
建设期不发生一般施工质量事故,工程无永久性质量缺陷并确保带负荷一次启动成功。
工程力争获得国网公司质量管理流动红旗,确保达到国家电网公司输变电工程达标投产考核标准,确保获得国家电网公司优质工程,创国家级优质工程。
1.2.2 进度目标:工期控制在合同工期内。
220kV输变电工程监理规划范本.doc

220kV××输变电工程监理规划监理规划220kV××输变电工程批准:2010年月日审核:2010年月日编写:2010年月日粤鼎管理方针:精心规划、遵纪守法、维护环境、保障安全、一流服务,务实创新。
目录第一章工程概况第二章监理工作范围第三章监理工作内容第四章监理工作目标第五章监理工作依据第六章项目监理机构的组织形式第七章项目监理机构的人员配备计划第八章项目监理机构的人员岗位职责第九章监理工作程序第十章监理工作方法及措施第十一章监理工作制度第十二章监理设施第一章工程概况1.工程名称:220kV××输变电工程2.工程地点:3.工程建设规模1)土建工程:站区总占面积××㎡,本工程按最终规模一次征地。
其中,站内(包括围墙)占地面积××㎡,进站道路××㎡,站内主电缆沟××m,站内道路面积××㎡、站区围墙××㎡。
(1).建筑面积。
主控楼综合面积:××㎡,站内总建筑面积××㎡。
(2).主变基础面积,混凝土量××m³。
(3).户外构支架。
本工程220kV、110kV等电压等级构支架、设备支柱选型…。
(4).给水系统。
本工程设置生活给水系统、消防给水系统。
均以自来水作水源,生活用水直接用水管网供用,为满足消防要求设置的消防××m³水池一座。
(5).排水系统。
站区排水系统采用有组织排水方式,场地排水汇集到雨水口,流入下水到…。
2)电气工程:(1).本期工程装设主变三卷××kVA;(2).220kV出线:本期××回,远期××回,本站现有的接线形式××布置,远期接线形式采用××布置。
【精品完整版】XXX变电站新建工程监理规划模板

(此文档为word格式,下载后您可任意编辑修改!)XXX变电站新建工程监理规划批准:年月日审核:年月日编写:年月日××年××月目录1 工程项目概况 (1)1.1 工程概况 (1)1.2 工程建设目标 (1)1.3参建单位 (3)2 监理工作范围 (4)3监理工作内容 (4)3.1 施工准备阶段监理工作内容………………………………………………………………………….3.2 施工过程监理工作内容…………………………………………………………………………….3.3 调试阶段监理工作内容…………………………………………………………………………….3.4 竣工验收阶段(含过程验收)监理工作内容………………………………………………………….3.5 工程试运行阶段监理工作内容……………………………………………………………………….3.6 工程保修阶段监理工作内容………………………………………………………………………….4 监理工作目标 (8)5 监理工作依据 (10)6 项目监理机构的组织形式 (13)7 项目监理机构的人员配备计划 (13)8 项目监理机构的人员岗位职责 (15)9 监理工作程序 (18)10监理工作方法及措施 (18)11 创优措施 (29)12 标准工艺应用监理控制措施 (41)13 强制性条文监理检查控制措施 (43)14 监理设施 (44)15 附表 (45)1.工程项目概况:1.1工程概况:1.1.1工程名称:××XX kV变电站新建工程1.1.2工程地点:××XX kV 变电站位于××市××区××路以西××m,××路北侧约××m。
(线路工程简述线路起止变电站名称、切改线路名称、路径属地、地貌是否为平原、丘陵、山地、滩涂及路径附着物等)。
kV变电站工程监理规划
庆鼎精密电子(淮安)有限公司110kV变电站工程监理规划批准:审核:编制:江苏常源电力建设监理有限公司2016年3月8月目录一工程概况二监理工作范围三监理工作内容四监理工作目标五监理工作依据六项目监理机构的组织形式七项目监理机构的人员配备计划八项目监理机构的人员岗位职责九监理工作程序十监理工作制度十一监理设施附件:监理流程一、工程概况1.工程地点:淮安庆鼎精密电子有限公司厂区2.工程规模:本期规模:主变容量2×40MVA(一用一备),电压等级110/10kV;110kV 进线1回;10kV出线9回;4800kVar并联电力电容器1组,2400kVar并联电缆电容器1组;160kVar所用变1台;380V柴油机电源1回。
3.工程特点:本工程以淮安供电公司文件《江苏省电力公司关于庆鼎精密电子(淮安)有限公司110kV变电站工程初步设计的批复》为主要设计依据。
110kV本期单母线接线,远景母线分段接线。
10kV本期单母线分段接线,远景单母线五分段接线,10kV配电装置本期出线9回,远景出线30会。
配电装置采用金属铠装移开式开光柜,设备基础本期一次建成。
本站110kV采用户内GIS组合电器;主变用户内一体式;10kV采用户内中置式开关柜单列布置;10kV电力电容器采用户内成套柜式双列布置。
本变电站所用变压器容量为160kVA,另一个所用电影由380V柴油发电机提供。
两路所用电源互为备用,正常时由所用变供电,故障时投入另一路所用电源。
4.工程组织:建设单位:庆鼎精密电子(淮安)有限公司监理单位:江苏常源电力建设监理有限公司设计单位:南京国联电缆工程设计有限公司施工单位:江苏江南电力有限公司。
二、监理工作范围工程设计文件和业主与承包人签订的合同文件规定的全部施工内容,包括业主因工程需要同意增加的工程变更的内容。
即本工程在专业范围内施工阶段的质量、进度、投资、安全的全过程控制,包括工程建设合同的管理和协调施工过程中各有关单位的关系。
最新10kv双回路线路监理规划
10k v双回路线路监理规划山西阳城山城煤业有限公司风井双回路电源10kv线路改造工程监理规划山西大诚工程项目管理有限公司二〇一七年五月批准:年月日审核:年月日编写:年月日本工程监理规划特定名词本工程:指山西阳城山城煤业有限公司风井双回路电源10kv线路改造工程建设单位:指山西阳城山城煤业有限公司承包人:山西华瑞电网工程发展有限公司监理单位(监理方):指山西大诚工程项目管理有限公司项目总监理师:指受公司委派的项目总监理师,代表监理方全权行使监理职权,领导项目监理部的监理人员对工程实施现场监理。
驻地监理工程师:指监理方派驻现场具体负责各专业监理任务的专业监理工程师。
监理员:指监理方派驻现场受驻地监理工程师领导,从事直接的工程检查、计量、检测、试验、监督和跟踪工作。
他们行使检查和发现问题的职能。
目录一、工程概况 0二、监理工作范围 (1)三、监理工作内容 (1)四、监理工作目标 (5)五、监理工作依据 (6)六、项目监理机构的组织形式 (6)七、项目监理机构人员配备计划 (7)八、项目监理机构的人员岗位职责 (7)九、监理工作程序 (12)十、监理工作方法与措施 (13)十一、监理设施 (17)十二、标准工艺应用监理控制措施 (17)一、工程概况1、山城煤业10kV配电室至风井10kV开闭所Ⅰ、Ⅱ回10kV线路改造工程。
线路自山城煤业10kV配电室电缆引出,架空至风井端10kV电缆终端钢管杆,电缆接入风井10kV开闭所。
新建架空线路长:Ⅰ回线路1.374km,Ⅱ回线路1.386km。
新建电缆线路长:山城煤业10kV配电室出线约0.180km,风井10kV开闭所侧约0.300km,具体使用量以现场实际用量为准。
Ⅰ、Ⅱ回线路均采用双电缆敷设。
2、工程建设目标:依据“建设工程委托监理合同”及业主项目部“建设管理纲要”要求质量:达标投产;安全目标:2.1 不发生人身伤亡事故。
2.2 不发生因工程建设引起的电网及设备事故。
监理部220KV变电站监理规划word范文
1 工程项目概况1.1工程概况建设规模1)主变容量: 最终2×240MVA,本期2×240MVA。
2)220kV出线:最终8回,本期3回(施家坪一回、仁和两回)3)110kV出线:最终14回,本期7回(格里坪、华坪、观音岩各1回;西区工业园2回、同德2回)。
4)35kV出线:最终8回,本期4回。
5)无功补偿:最终2×4×10.2Mvar,本期2×4×10.02Mavr。
1.1.1 电气部分(1)电气一次部分电气主接线1)220kV电气主接线220kV电气主接线最终采用双母线接线,设专用母联断路器。
本期出线3回,考虑主接线最终采用双母线接线,设专用母联断路器。
本期出线3回,考虑到以后扩建方便,本期仍采用双母线接线。
2)110kV电气主接线110kV电气主接线最终为双母线接线,设专用母联断路器。
3)35kV电气主接线最终及本期均采用单母线分段接线,两段母线分别接于#1、#2主变35kV。
35kV出线最终8回,本期4回。
(2)电气二次部分监控系统马上坪220千伏变电站的控制系统采用微机监控方式,能够实现常规控制和专用RTU装置的全部功能。
测量仪表测量仪表按《电测量及电能计量装置设计技术规程》(DL/T5137)装设,220千伏、110千伏母线电压计量与测量、保护回路分开设置。
主变压器保护主变压器配置微机成套保护装置直流系统本工程设置两组阀控式密封铅酸蓄电池,每组104只,蓄电池组电压为220V。
直流系统采用两段单母线接线方式,两段直流母线之间设联络开关。
1.1.2 土建部分(1)主要建筑结构选型配电综合楼及35 kV屋内配电装置室均采用框架结构,现浇钢筋混凝土屋面板,普通烧结多孔砖填充墙。
基础采用钢筋混凝土独立基础。
消防小室及砂池采用单层砖混结构,现浇钢筋混凝土屋面板基础均采用混凝土条形基础。
结构安全等级为二级,结构重要性系数为1.0。
(2)主要建筑材料钢材:Q235-B;HPB235及HRB335、HRB335E钢筋焊条:E43XX,混凝土:现浇结构采用C15、C20、C25、C30、C35混凝土预制构件采用C20、C30、C40混凝土二次灌浆采用C25、C30细石混凝土砖:烧结普通砖、烧结多孔砖,其强度不低于MU10,其砌筑砂浆强度等级不应低于M5;烧结空心砖:其强度等级不应低于MU7.5,其砌筑砂浆强度等级不应低于M7.5。
220KV线路工程创优监理实施细则
220KV线路工程创优监理实施细则第一章总则第一条为了贯彻实施国家对电力工程施工监理政策的要求,确保220KV线路工程施工质量和安全,提高工程创优水平,制定本细则。
第二条220KV线路工程创优监理实施细则(以下简称本细则)适用于全体从事220KV线路工程监理的项目经理、监理工程师和其他工作人员。
第三条本细则所称220KV线路工程包括新建、改扩建及重建在运输、变电、配电方面的工程。
第二章工程创优的任务和要求第四条220KV线路工程创优的任务是推进电力工程施工质量和安全监理的工作水平,促进电力工程技术进步,提高施工质量、安全和经济效益。
第五条220KV线路工程创优的要求是监理工程师必须全面了解并熟悉有关220KV线路工程的技术要求和规范,掌握最新工程标准和施工技术,确保工程施工中的关键技术和重要环节能够达到安全、稳定、可靠的目标。
第三章工程创优的措施和要点第六条220KV线路工程创优的措施包括但不限于以下几个方面:(一)在工程监理过程中,加强与施工单位和相关部门的沟通与协调,建立起一个有效的工作平台,共同推进工程进度及施工质量;(二)监理工程师应当总结分析各类相关工程的经验教训,及时更新指导性文件,为施工单位提供有力的工程进度管理和施工质量保障;(三)监理工程师应当注重现场管理,加强施工现场人员的培训与督促,确保施工过程中技术要求的落实,及时发现并处理工程质量问题;(四)监理工程师要加强安全管理,牢固树立“安全第一”的思想,保护施工人员的人身安全,并对施工现场的安全风险进行科学评估和有效控制;(五)监理工程师要加强对工程质量验收的监督和指导,确保工程质量达到设计要求,并及时反馈工程施工现场的问题和建议。
第七条220KV线路工程创优的要点包括但不限于以下几个方面:(一)监理工程师要注重全过程的监管,从工程规划、设计、施工到验收,始终保持监理工作的持续性和全面性;(二)监理工程师要加强与施工单位的合作,建立良好的施工监理合作关系,共同促进工程的顺利进行;(三)监理工程师要注重工程质量信息的共享,及时在监理系统中发布工程资料,提高信息的透明性和可获取性;(四)监理工程师要始终保持高度的责任心和敬业精神,做到严格遵守监理规范和监理责任,维护监理工程师的职业操守和尊严。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
荣辉煤矿至龙场煤矿10KV输电线路工程 监
理 规 划 编制: 审核: 批准: 贵州黔水工程监理有限责任公司 监理单位(盖章) 2011年6月1日 目录 一、 工程项目概况.............................3 二、 监理工作依据.............................4 三、 监理工作范围和内容.......................4 四、 监理工作目标.............................6 五、 项目监理机构的组强形式和监理人员岗位职责..6 六、 监理工作方法及措施........................10 七、 施工监理的主要工作程序....................20 八、 监理工作制度..............................22 九、 监理人员工作守则..........................22 十、 监理工作总程序............................23 一、工程概况 1、工程名称:荣辉煤矿---龙场煤矿10KV输电线路工程 2、工程地点:黔西县雨朵镇登高山村 3、工程规模:本线路电源从龙场煤矿35KV变电所,通过架空线路送至荣辉煤矿10KV开关站,作为荣辉煤矿区域的电源路,线路采用LGJ-240/30普通型钢芯铝绞线。架空线路及电缆引入线长度约12KM。 4、工程投资额约:300万元 5、工程项目计划工期:60天 6、项目参建单位: 建设单位:贵州神田矿业发展有公司 监理单位:贵州黔水工程监理有限责任公司设计单位:贵州大学勘察设计研究院 施工单位:湖南恒丰建筑工程有限责任公司 运行单位:黔西县雨朵龙场煤矿
二、监理工作依据 1、国家颁布的有关法律、行政法规《建设工程监理规范》(GB50319--2000)、地方建设主管部门有关建设监理的法律、条例的规定等。 2、业主与承包商依法签订的工程施工承包合同的协议。 3、业主与监理单位签订的建设监理委托合同(或协议)。 4、经上级有关部门及建设主管部门批准的项目可行性研究报告、项目建议书、初步设计及批复、概预算书、建设计划、设计施工图纸(包括修改图和设计变更通知)和说明、地质勘察报告等有关技术文件。 5、国家和地方现行电力安装工程质量检验评定标准及施工验收规范的工程质量检验评定标准。 6、当地现行的预算定额,取费标准及有关建设管理办法。 7、与本工程有关的规范和标准: (1)《地基与基础工程施工质量验收规范》GB50202-2002; (2)《混凝土结构工程施工质量验收规范》GB50204-2002; (3)相关技术规范和质量验收规范评定标准; (4)实地考察和现场调查所搜集的资料; (5《南方电网建设与改造若干技术规定》; 三、监理工作范围和内容 1、本工程监理阶段为施工阶段和保修阶段,监理范围为荣辉煤矿至龙场煤矿的10KV输电线路的构架,线路长12KM;由施工质量原因造成缺陷的检修与返工;工程的移交与配合调试,监理工作的具体内容如下: 1、协助业主编写开工报告。 2、协助业主审查施工单位选择的分包商。 3、审查施工单位各项准备工作,发布开工通知。 4、督促施工单位建立、健全施工管理制度和质量保证体系,并监督其实施。 5、审查施工单位编制的施工组织设计、施工方案及施工进度计划,并督促其实施。 6、审查施工单位或业主提供的材料和设备的规格、型号、质量是否符合设计文件及质量标准,并按规定对进场材料进行见证取样和送检复查,防止不合格的材料构件用于工程。 7、督促检查施工单位严格执行合同和严格按照国家技术规范、标准、地方建设安装规程、规范以及设计图纸文件要求进行施工,检查施工过程中的主要部位、环节以及隐蔽工程的施工验收签证,严格控制工程质量。 8、核验施工单位报送的工程进度计划,旬、月、季等计划和报表,控制工程进度。 9、组织设计交底及图纸会审,审查设计变更并提出监理意见。 10、根据施工合同约定的付款规定以及监理工程师对工程质量、数量的核定,审核已完工程量,签署工程付款证书,审核竣工结算报告。 11、监督检查文明施工及安全防护措施。 12、调解合同纠纷及处理索赔事宜。 13、根据施工单位提出的阶段、部位、环节、系统的分段工程的检验、验收以及整体工程竣工验收申请报告,负责组织初验,签署由施工单位提出的全部工程的竣工验收报告,参加业主组织的最终验收,并对工程施工质量提出评估意见。 14、督促检查施工单位完成各阶段及全套竣工图的制作,收集、整理各类工程资料。 15、主持或参与工程中出现的质量事故的分析、处理,并督促施工单位按要求整改。 16、定期组织召开工程协调会,对有关质量、进度和投资等方面的问题提出监理意见。 17、对保修期间发现的工程质量问题,参与调查研究,弄清情况,鉴定工程质量问题的责任,并监督保修工作。 四、监理工作目标 ○严格按照《建设工程监理规范》进行本项目的监理工作。 ○实施所监理范围工程阶段投资、工期、质量、合同管理及安全方面的有效控制和监理竣工文件的整编,做到资料完整、服务规范。 ○督促施工单位工程管理、质量管理体系的建立和健全,提高工程建设管理水平和经济效益,为业主提供优质服务。 1、本项目监理总目标 (1)符合国家验收标准; (2)合同条款履约率100%; (3)质量投诉处理率100%; (4)业主满意率98%。 2、质量控制目标:通过严密而有效的质量控制,要求全部分部分项工程符合国家验收标准。 3、投资控制目标: (1)以业主和施工单位签订的施工承包合同(以下简称“合同”)中确定的工程总价款,作为投资控制的总目标。 (2)以业主和施工单位签订的合同所确定的工程款支付方式,审核签认付款申请。 (3)根据业主和施工单位签订的合同中所确定的工程款结算方式,审核施工单位报送的竣工结算。 4、进度控制目标: 以业主和施工单位签订的工程总承包合同(以下简称“合同”)中所确定的工程工期作为进度控制的总目标。 五、项目监理机构的组织形式和监理人员岗位职责 1、项目监理机构的组织形式 工程项目监理部是监理公司派驻本工程现场实施工程监理业务的组织机构,项目总监理工程师是监理公司派往本工程监理机构的负责人,是监理公司全权代表,全面负责委托监理合同的履行,主持项目监理工作。根据工程建设监理合同所规定的工作内容和权利,代表业主对施工总承包单位和各分包单位进行的一切施工活动实施监督管理。项目监理部的组织机构如上图。 监理部主要监理人员组成 总监理工程师:胡冬梅 总监助理:高仕军 监理员:杨浪 资料员:高仕军(兼) 2、监理机构的内部的职责分工 监理组织机构各级人员的职责分工如下: 总监理工程师——负责整个项目建设监理的全部工作;
协调 总监理工程师 业主 设计承包方 施工承包方 安装监理 土建监理 合同、信息 架 线 基坑开挖 基坑回填 信息 合同 电 力
施工承包方 总监理工程师代表——协助总监理工程师工作; 专业监理工程师——为现场施工监理和合同管理提供各专业方面的技术支持; 现场监理员——负责各相应监理组和专业的施工工序的现场监理。 3、监理人员的职责 (1)总监理工程师 总监理工程师是监理公司派往本工程监理机构的负责人,是监理公司的全权代表,全面负责委托监理合同的履行,主持监理工作其职责如下 1)确定项目监理机构人员的分工和岗位职责。 2)主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作。 3)审查分包单位的资质,并提出审查意见。 4)检查和监督监理人员的工作,根据工程项目的进展情况可进行监理人员调配,对不称职的监理人员应调换其工作。 5)主持监理工作会议,签发项目监理机构的文件和指令。 6)审定施工单位提交的开工报告、施工组织设计、技术方案、进度计划。 7)审核签署施工单位的申请、支付证书和竣工结算。 8)审查和处理工程变更。 9)主持或参与工程质量事故的调查。 10)调解建设单位与施工单位的合同争议、处理索赔、审批工程延期。 11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结。 12)审核签认分部工程和单位工程的质量检验评定资料,审查施工单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收。 13)主持整理工程项目的监理资料。 (2)总监理工程师代表应履行以下职责: 1)负责总监理工程师指定或交办的监理工作。 2)按总监理工程师的授权,行使总监理工程师的部份职责和权力。 总监理工程师不得将下列工作委托总监理工程师代表: 1)主持编写项目监理规划、审批项目监理实施细则。 2)签发工程开工/复工报审表、工程暂停令、工程款支付证书、工程竣工报验单。 3)审核签认竣工结算。 4)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期。 5)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。 (3)专业监理工程师应履行以下职责: 1)负责编制本专业的监理实施细则。 2)负责本专业监理工作的具体实施。 3)指导、检查和监督本专业监理员的工作,当人员需要调整时,向总监理工程师提出建议。 4)审查施工单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告。 5)负责本专业分项工程验收及隐蔽工程验收。 6)定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示。 7)根据本专业监理工作实施情况做好监理日记。 8)负责本专业监理资料的收集、汇总及整理,参与编写监理月报。 9)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认。
