中隔壁拆除方案打印版
拆除间壁墙工程施工方案

拆除间壁墙工程施工方案一、项目概况拆除间壁墙工程是指对建筑物内部的隔墙进行拆除,以改变原有房间的格局,使得空间更加开阔,布局更加合理。
这类工程需要经过认真的规划和施工,以确保工程质量和施工安全。
本项目位于城市中心的写字楼内部,需要对部分房间进行拆除墙体,以满足租户的需求。
该项目由业主委托施工单位进行施工,要求拆除后的房间结构稳固,墙体拆除过程安全有序。
二、项目前期准备工作1. 技术准备项目施工队伍应具备承担这类工程的资质和能力,队伍中应有具备丰富施工经验的技术人员,且需具备相应的施工工艺技能。
施工队伍的技术管理人员需要熟悉国家相关建筑施工标准和安全规定。
2. 设备准备拆除间壁墙的工程需要使用特定的机械设备和工具,施工单位需要提前准备好破碎机、起重机、电动工具等设备,并且对设备进行检测和维修,以保证在施工中能够稳定使用。
3. 安全准备施工单位需要对施工现场进行全面的安全检查,保证施工现场没有安全隐患。
同时,需要对施工人员进行安全培训,确保他们具备应急处理能力和安全防范意识。
4. 施工准备在开始施工前,需要对拆除墙体的房间进行充分清理,将其中的物品和杂物搬离,以确保施工的顺利进行。
三、施工方案1. 施工流程(1)测量勘察在开始施工前,需要对要拆除的墙体进行测量勘察,确保能够准确掌握断墙的尺寸和结构。
同时,需对拆除后的结构进行设计分析,以确定拆除后的承重墙和结构是否满足安全标准。
(2)拆除准备在准备对墙体进行拆除时,首先需要对周围的环境进行保护,防止施工时对周边结构造成损坏。
随后,需要将施工区域进行封闭,并进行临时支撑和加固,保证施工过程中房屋结构的稳定。
(3)拆除墙体根据设计方案和建筑结构,使用破碎机等专用工具对墙体进行拆除。
拆除过程中需要注意对附近结构和设备的保护,确保不会受到损坏。
(4)清理整理在墙体拆除完成后,需要对拆除现场进行清理整理,将拆除产生的杂物和建筑垃圾进行清理,以保持施工现场的整洁。
施工组织方案室内墙体拆除的范文

施工组织方案室内墙体拆除的范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!室内墙体拆除施工组织方案范文一、前言在进行室内墙体拆除工程前,为确保施工安全和效率,制定详细的施工组织方案至关重要。
2023精选墙体拆除专项施工方案任意下载 [完整版] .doc
![2023精选墙体拆除专项施工方案任意下载 [完整版] .doc](https://img.taocdn.com/s3/m/ef5f87045627a5e9856a561252d380eb6294231e.png)
2023精选墙体拆除专项施工方案任意 [完整版] .doc尊敬的,感谢您选择使用我们的服务。
为了更好地为您提供,我们制定了最全的2023精选墙体拆除专项施工方案。
请您以下完整版文档:[2023精选墙体拆除专项施工方案](doc_link)附件内容:1. 方案概述1.1 工程背景1.2 目标与目的1.3 关键要素2. 划分施工区域2.1 区域划定2.2 区域划分原则2.3 施工顺序3. 墙体拆除流程3.1 准备工作3.1.1 施工设备与工具准备 3.1.2 施工材料准备3.1.3 安全防护措施3.2 拆除流程3.2.1 拆除顺序3.2.2 拆除工艺与方法4. 残留物处理4.1 清理与整理4.2 废弃物处理4.2.1 分类与包装4.2.2 运输与处置5. 安全措施与风险评估5.1 安全措施5.1.1 现场管理与监督5.1.2 工作人员培训与意识 5.1.3 应急预案5.2 风险评估5.2.1 相关风险因素5.2.2 风险评估表6. 资源调配与成本估算6.1 人力资源6.2 物料资源6.3 机械设备6.4 项目成本估算7. 监控与质量管理7.1 施工监控7.2 质量管理7.2.1 施工规范7.2.2 质量验收标准8. 项目进度与交付8.1 进度计划8.2 交付验收法律名词及注释:1. 合同法:指中华人民共和国合同法,是规定了合同的成立、效力、履行、变更、解除等相关法律规定的法律法规。
2. 安全生产法:指中华人民共和国安全生产法,是规定了安全生产的监督管理、职责义务、安全生产措施等相关法律规定的法律法规。
请您在使用本文档前仔细阅读法律名词的注释,以便正确理解相关法律条文。
感谢您的支持与使用。
祝好!尊敬的,感谢您选择使用我们的服务。
为了更好地为您提供,我们制定了最全的2023精选墙体拆除专项施工方案。
请您以下完整版文档:[2023精选墙体拆除专项施工方案](doc_link)附件内容:1. 方案概述1.1 工程背景1.2 目标与目的1.3 关键要素2. 施工区域划分2.1 区域划定原则2.2 施工区域划分流程3. 墙体拆除流程3.1 准备工作3.1.1 施工设备与工具准备 3.1.2 施工材料准备3.1.3 安全防护措施3.2 拆除流程与方法3.2.1 拆除顺序3.2.2 拆除工艺与方法4. 残留物处理4.1 清理与整理4.2 废弃物处理4.2.1 分类与包装4.2.2 运输与处置5. 安全措施与风险评估5.1 安全控制措施5.1.1 现场管理与监控5.1.2 工作人员培训与意识 5.1.3 应急预案5.2 风险评估与管理5.2.1 风险因素分析5.2.2 风险评估流程6. 资源调配与成本估算6.1 人力资源6.2 物料资源6.3 设备调配6.4 项目成本估算7. 监控与质量管理7.1 施工监控7.2 质量管理7.2.1 施工规范7.2.2 质量验收标准8. 项目进度与交付8.1 进度计划8.2 交付验收法律名词及注释:1. 合同法:指中华人民共和国合同法,是规定了合同的成立、效力、履行、变更、解除等相关法律规定的法律法规。
墙体拆除方案范本

墙体拆除方案范本1. 引言墙体拆除是进行建筑改造、扩建或空间重塑时常见的工程操作。
本文档旨在提供一个标准的墙体拆除方案范本,以确保拆除过程安全、高效,并遵守相关法规和规范。
2. 拆除前准备工作在进行墙体拆除前,我们需要进行一系列的准备工作,以确保拆除过程的顺利进行。
2.1 拆除范围确定首先,需要明确拆除的墙体范围。
通过测量和绘制平面图,确定拆除的墙壁长度、高度和宽度。
2.2 结构评估在拆除墙体之前,需要进行结构评估,以确定墙体是否为承重墙。
如果墙体是承重墙,必须采取额外的支撑和加固措施,以确保拆除过程安全。
2.3 相关许可和准证在进行墙体拆除前,必须获得相关的许可和准证。
具体申请流程和所需文件可咨询当地建筑管理部门或相关专业机构。
3. 工具和材料准备在进行墙体拆除时,我们需要准备一定的工具和材料,以确保操作的顺利进行。
3.1 工具清单•手持电锤•手工锤•手持切割机•锤子•手部和眼部防护设备•施工围栏•打尘机3.2 材料清单•木板•钢板•钢筋•混凝土填充材料•砂浆4. 墙体拆除步骤在进行墙体拆除时,我们需要按照以下步骤操作:4.1 设置施工围栏在拆除区域周围设置施工围栏,确保人员和工作场地的安全。
4.2 用电锤挖掘墙体首先,在拆除墙体的位置上使用手持电锤挖掘一条宽度适当的破坏缝隙。
根据墙体材料的不同,选择合适的电锤刀具进行挖掘。
4.3 使用锤子和切割机切割墙体根据墙体结构和材料的不同,采用锤子或切割机切割墙体。
在使用切割机时,确保戴上手部和眼部防护设备,并遵守相关安全操作规程。
4.4 清理碎片和尘土在拆除墙体后,及时清理墙体碎片和产生的尘土,以保证施工区域的整洁和安全。
4.5 加固结构(如有需要)如果拆除的墙体是承重墙,需要根据结构评估结果进行加固。
使用钢板、钢筋等材料进行加固,并使用混凝土填充空洞。
4.6 平整墙面在墙体拆除完成后,对拆除区域的墙面进行平整处理。
使用砂浆填补破损的部分,并修复任何不平整的表面。
拆墙专项方案模板范文

一、工程概况1. 工程名称:_______2. 施工单位:_______3. 编制日期:_______年_______月_______日4. 工程地点:_______5. 工程规模:_______二、拆除原因及目的1. 拆除原因:_______2. 拆除目的:_______三、施工准备1. 人员准备:组织专业施工队伍,明确施工负责人及施工人员职责。
2. 材料准备:准备拆除工具、安全防护用品等。
3. 机械准备:根据工程需求,选择合适的拆除机械。
4. 施工现场准备:清理施工区域,确保施工环境安全。
四、施工工艺及流程1. 拆除工艺:根据墙体结构及拆除原因,采用人工拆除或机械拆除。
2. 施工流程:(1)施工前进行现场勘查,确定拆除范围及注意事项。
(2)拆除前做好安全防护措施,切断电源、水源,设置警示标志。
(3)根据拆除工艺,进行墙体拆除作业。
(4)拆除过程中,注意观察墙体结构变化,发现异常情况立即停止施工。
(5)拆除完毕后,清理施工现场,确保环境整洁。
五、安全措施1. 施工人员需佩戴安全帽、安全带等防护用品。
2. 拆除过程中,严禁酒后作业、疲劳作业。
3. 拆除机械操作人员需持证上岗,严格遵守操作规程。
4. 施工现场设置警示标志,确保施工区域安全。
5. 拆除过程中,加强现场巡查,及时发现并处理安全隐患。
六、环境保护措施1. 施工过程中,尽量减少噪声、粉尘等污染。
2. 拆除材料及废弃物按照相关规定进行处理,严禁乱堆乱放。
3. 施工结束后,对施工现场进行清理,恢复原状。
七、质量要求1. 拆除作业符合施工规范及设计要求。
2. 拆除后的墙体结构稳固,无裂缝、倾斜等现象。
3. 施工现场整洁,无杂物。
八、施工进度安排1. 施工准备:_______天2. 拆除作业:_______天3. 施工结束:_______天九、施工验收1. 施工单位自检:完成拆除作业后,进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位对施工质量进行验收,合格后方可投入使用。
旧房屋拆除方案(精编文档).doc

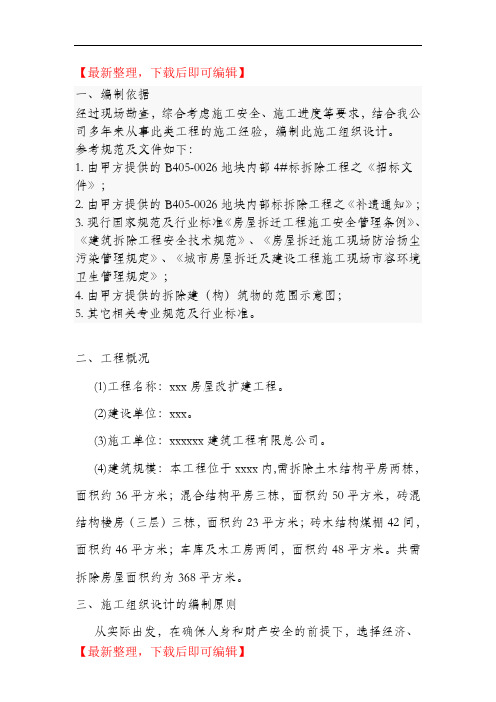

【最新整理,下载后即可编辑】一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。
参考规范及文件如下:1. 由甲方提供的B405-0026地块内部4#标拆除工程之《招标文件》;2. 由甲方提供的B405-0026地块内部标拆除工程之《补遗通知》;3. 现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;4. 由甲方提供的拆除建(构)筑物的范围示意图;5. 其它相关专业规范及行业标准。
二、工程概况(1)工程名称:xxx房屋改扩建工程。
(2)建设单位:xxx。
(3)施工单位:xxxxxx建筑工程有限总公司。
(4)建筑规模:本工程位于xxxx内,需拆除土木结构平房两栋,面积约36平方米;混合结构平房三栋,面积约50平方米,砖混结构楼房(三层)三栋,面积约23平方米;砖木结构煤棚42间,面积约46平方米;车库及木工房两间,面积约48平方米。
共需拆除房屋面积约为368平方米。
三、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。
四、施工前准备及主要施工设备(一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。
(2)对施工员进行安全技术交底,加强安全意识。
对工人做好安全教育,组织工人学习安全操作规程。
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。
(二)现场准备(1)清理施工场地,保证运输道路畅通。
(2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。
房屋墙体拆除工程方案
房屋墙体拆除工程方案一、拆除工程范围1、拆除工程地点:本次拆除工程位于XX市XX区XX街XX号,具体位置如下图所示。
2、拆除工程范围:拆除范围包括房屋内部与外部的墙体、隔断墙等构件,详细拆除范围如下:a) 室内墙体拆除:包括客厅、卧室、厨房等房间内的隔断墙,石膏板墙等;b) 室外墙体拆除:包括外墙砖墙、混凝土墙等;c) 其他构件拆除:包括围墙、栏杆、阳台等构件的拆除。
3、拆除工程时段:本次拆除工程计划在XX年XX月XX日开始,预计工期为X天。
二、拆除工程前期准备工作1、拆除前勘察与评估:施工前由专业勘察人员对拆除范围进行详细勘察,评估拆除施工的难度和风险,制定相应的安全措施和施工方案。
2、安全环保措施:在拆除工程开始前,需搭建围挡、警示牌等安全设施,确保施工现场的安全,并采取措施防止对周边环境和其他建筑物的损害。
3、人员安排:拆除工程所需的施工人员分配,包括拆除队伍、安全监督员、环境保护员等。
4、设备和材料准备:准备拆除所需的机械设备(如挖掘机、破碎机等)、安全防护用具(如头盔、安全绳等)以及废料清运设备(如吊车、垃圾箱等)。
5、制定拆除方案:根据勘察评估结果,制定拆除的具体施工方案,包括拆除工艺、拆除顺序、施工方法和安全预案等。
三、拆除工程施工流程1、施工队伍进场:在施工开始前,由专业队伍对施工现场进行勘察再次确认,并根据实际情况制定详细的施工方案。
2、周边环境准备:对施工场地周边环境进行整理,清除垃圾和障碍物,确保施工通道畅通。
3、拆除设备进场:将拆除所需的机械设备及安全用具运输至现场,并进行设备的检查和试运行,确保机械设备安全可靠。
4、拆除工程开始:根据拆除方案的要求,对需要拆除的墙体和构件进行施工,利用挖掘机、破碎机等设备进行拆除,确保施工过程中的安全和效率。
5、废料清运:拆除墙体和构件后,相关废料需及时清理,采取合理的方法和设备将废料进行清运、分类和处理,确保环境卫生和安全。
6、安全监督与检查:施工过程中,安全监督员负责对施工现场进行全程监督和检查,确保施工作业符合安全规范。
室内拆除工程施工方案范本
室内拆除工程施工方案范本一、工程概况本工程为室内拆除工程,施工地点位于某商业大楼的5楼,总面积约为2000平方米。
拆除范围包括墙体拆除、天花板拆除、地面铺装拆除、管道机电设备拆除等。
二、工程内容1. 墙体拆除拆除范围:拆除部分为办公室之间的隔墙,共计约300平方米,墙体主要由砖石和混凝土构成,高度为2.8米。
拆除方法:采用机械拆除和手工拆除相结合的方式,拆除循序渐进、分段施工。
拆除设备:使用电动锤、砂轮机等机械设备,结合人工锤击、撬杠等工具进行拆除。
2. 天花板拆除拆除范围:拆除范围为办公室内的旧天花板,总面积约为500平方米,材料主要为石膏板和石膏线条。
拆除方法:采用人工拆除和切割方式进行,保证拆除面平整、无杂物残留。
拆除设备:使用切割机、手锯等工具进行拆除。
3. 地面铺装拆除拆除范围:拆除范围为旧地面铺装,总面积约为800平方米,主要为地砖和地毯。
拆除方法:采用机械拆除和手工拆除相结合的方式,清理地面杂物,确保拆除面平整。
拆除设备:使用电锤、地板刮板等机械设备进行拆除。
4. 管道机电设备拆除拆除范围:拆除范围包括水、电、暖气等管道及相关设备,确保拆除前后管道安全畅通。
拆除方法:根据具体管道种类和规格,采用逐步关闭相关设备,进行管道切断和封堵作业。
拆除设备:使用切管机、水泵、焊接设备等工具进行管道设备拆除。
三、施工方案1. 施工准备1.1 安全措施:施工过程中,应设置警戒标志,防止他人误入作业区域,保证施工现场安全。
1.2 环保措施:施工过程中,应加强扬尘和噪音控制,保证施工过程对周边环境的影响最小。
1.3 施工道路:设置施工路标,确保施工现场内外道路畅通,减少施工对周边交通的影响。
2. 施工流程2.1 墙体拆除2.1.1 根据拆除范围设置施工区域,并清理周边环境;2.1.2 按照施工图纸和要求进行标识,确定拆除墙体的具体位置和范围;2.1.3 使用机械设备和人工工具进行墙体拆除,确保拆除过程平整、无余料残留;2.1.4 将拆除的砖石、混凝土等材料进行分类处理和清理,保持施工现场整洁。
拆除方案精编版
……………………………………………………………最新资料推荐………………………………………………… 1 1.编制依据: 1.1 工作手册 文件名称 发放单位 文件编号 物美京北大世界改扩建工程旧楼拆改工作手册 物美京北大世界商贸有限公司
1.2 工程图纸 工程名称 图纸名称 图纸编号 编制日期 物美京北大世界改扩建工程
建筑施工图 无
给排水施工图 电气施工图 1.3主要规程、规范
类 别 名 称 编 号 《民用建筑工程室内环境污染控制规范》 GB50325-2001 《建筑工程施工现场供用电安全规范》 GB50194-93 《施工现场临时用电安全技术规范》 JGJ46-88 《建筑施工安全检查评分方法》 JGJ59-88 1.4主要标准
类 别 名 称 编 号 行业 《建筑施工安全检查标准》 JGJ59-99
2.工程概况 2.1工程概况 工程名称 物美大世界改扩建工程
旧楼拆除项目和内容 一,土建部分 1、南侧按施工图要求,保留1至2轴间楼梯间和卫生间、4至6轴间空调机房楼梯间、13至14轴电梯间、17轴以西空调机房楼梯间电梯间,拆除以上部位以外有填充墙体;剔凿南侧17轴以东所有墙体饰面砖。 2、拆除除1至2轴间楼梯间和卫生间、4至6轴间空调机房楼梯间、13轴至14轴间电梯间以外、17轴以东所有楼内填充墙(不含外墙)。 3、所有旧楼内吊顶及管道支吊架。 4、旧楼所有地面铺装层剔至结构层,含所有卫生间、楼梯间地面。 5、旧楼内所有墙柱饰面、卫生间墙面饰面剔凿。 6、中庭周边栏杆、步行梯扶手。 7、楼内除商业遗留背板外的有商业遗留设施、道具。 8、所有出入口台阶、大门。 ……………………………………………………………最新资料推荐………………………………………………… 2 9、五楼美食城、图书儿童游戏城处房屋、地面、墙体。 10、 旧楼东侧、北侧墙面幕墙、饰面层(含塔楼)。 11、 所有各层空调机房单侧砌筑墙体。 12、 旧楼内中厅东西两侧除剪力墙外墙体。 二,暖卫通风部分 1、三段地下一层喷淋支管拆除。 2、一到五层(一、三段)空调风管及风口全部拆除。 3、冷冻机房以外所有空调冷冻水和管道。 4、每层空调机房内的新风机组及其附属设施。 5、一到五层暖气系统全部拆除。 6、楼内卫生间给排水管道全部拆除。 7、地下室消防泵房内消防加压泵、给水加压泵及水箱、气压罐和湿式警阀全部拆除。 8、一层门庭入口处电热暖风机做保护性拆除。 三,电气设备 (一)、强电部分 1、除所有的五芯电缆;地下室、竖井内所有水平及垂直铺设的桥架,各层照明走线的小线槽等为留用项目外,其它项目外所有强电管线均拆除。 2、其中配电室本身的照明和回路;扩建工程施工用电回路;冷冻机房所有照明和动力回路等,均属于不得拆除项目。 (二)弱电部分 所有弱电管线和设施均拆除。
墙体拆除、砌筑施工方案正式样本
文件编号:TP-AR-L8141 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________ 审核:_______________ 单位:_______________
墙体拆除、砌筑施工方案正式样本 实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141
第 2 页 编订人:某某某 审批人:某某某
墙体拆除、砌筑施工方案正式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。 材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、工程概况:
本工程项目名称为华能农安生物质电厂砖墙拆除并砌筑工程,为砖混结构。墙体高度为8米、宽度为6米。本工程建筑抗震设防裂度七度,建筑结构安全等级为3级,防火等级二级,工程设计耐久年限为50年,墙体为370厚粘土标准砖,配制M10水泥砂浆砌筑;拉结筋3Φ8@500,深入墙内1m;构造柱采用C25砼浇筑,构造柱截面370*370、配筋4Φ16、箍筋Φ8@150;圈梁截面370*300,采用C25砼浇筑,配筋6Φ16、箍筋Φ8@150、墙体抹灰采用1:3水泥砂浆。 实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141
第 2 页 二、墙体拆除: (一)施工准备 1.工具、设备的准备: 准备足够的机具,用来拆除砖墙和运送垃圾。还应准备充足的拆除和运输时所必需的材料,工具。 拆除所需工具、机械设备: 钳子 1把、气焊 1套、梯子 1部、 钢锯2套、手推车 2辆、 氧气乙炔气割 1套、挖掘机1台、装载机1台。 2.现场准备 楼层内的临时用水、施工用电等需要就位毕,并有防尘降噪措施。 (二)拆除原则 破碎的砖块、墙皮等轻质垃圾可通过人工搬运及机械清运;粉末状的、容易扬尘的垃圾装入袋子内,实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 使用人工及机械清运。楼层内拆除的垃圾由小推车水平运输到指定位置,垃圾下料分段进行。 (三)拆除施工技术措施 1.拆除前架设好36伏安全照明临电线路,并确认其他电源、水源已关闭,可安全的进行作业。 2.拆除工作有严格的时间限制,低噪音的拆除工作可安排在早晚进行,高噪音的工作安排在白天进行。 (四)墙体拆除 1.拆除墙体前确认墙内电线断电、附着的管道断水。首先在墙体两侧搭设结构 支撑脚手架,支撑距离墙体最大不超过500mm。 2.墙体拆除之前楼板面垫好模板,防止物体下落时楼板振动过大。 3.拆除墙体与其它墙体之间连接时,先用切割机实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 进行切割出一条沟线,再由人工剔凿,确保拆除分界线规范,并避免拆除时其它墙体的震动破坏。 4.墙体拆除时,一边拆除一边将垃圾清运下楼,不得积压,清运时洒水降尘。 5.严禁破坏混凝土梁、板。上层砖墙开洞后用镐和凿子将墙从上到下拆除,拆除墙体可使用风镐。 6.拆除过程中如发现楼板、梁变形或出现裂纹,应立即停止,并增加支撑。与设计共同商讨出解决方案后才能进行施工。 7.设专人负责安全。 (五)水电设备、管线的拆除 1.首先与建设单位和监理单位进行现场仔细勘查,摸清原有管线布局,原有设备的性能和具体需要拆除的水电管线、设备等,作好书面交底记录,以便准确掌握哪些地方该拆,哪些地方不该拆,哪些地方实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 先拆,哪些地方后拆。 2.在此项工程拆除过程中,我们将选派公司有丰富施工经验的技术人员和专业操作人员进行本次拆除工程的管理和施工,并安排专业安全员负责施工现场的安全管理工作。在拆除工作开始前先将设备、电气、水暖等与外界联系的地方和可能影响拆除工作安全的所有接口关闭或切断,搭设好拆除施工用的脚手架平台,再将各种设备、管线等接头和连接处用专业工具先拆开。 3.拆除工作要遵循自上而下和先外面后里面的拆除原则。 4.拆除前,要由专业技术人员进行交底;拆除时,要派专业技术人员现场指导,专业技术工人进行操作,以免发生错拆和误拆,造成不必要的损失和麻烦,增加工程成本和工期等的投入。 实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 (六)墙面装饰层拆除 1.充分了解原有结构和原装饰层的做法,摸清原有墙体内水电管线的预埋情况。 2.封堵外门窗口,防止粉尘到处飘洒和噪音的扩散,对周围环境造成污染。 3.在每段作业墙面拆除时,首先由施工工人搭设好作业架子平台,由专业电工接好照明和施工用机具,一切施工前的准备工作完工后,由专职安全员检查合格后,施工工人方能进行拆除工作。 4.先将所有拆除的墙面用滚筒或刷子的沾水充分湿润后,再进行墙体面层的拆除工作。特别注意:润湿墙面的水不要过多,以免造成到处流水现象。 5.墙面拆除的操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采用机铲拆除。同时清除基层表面的松动面层,露出坚实基层实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 分段验收合格后方能进入下一步施工工序,对墙体基层有缺陷的地方要进行及时修补 (七)拆除物的清理 1.拆除后的材料、设备存放于现场设置的封闭垃圾站内,利用晚上11点至次日6点的时间由有资质的回收单位进行回收清运。在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小。 2.清运垃圾时进行洒水和袋装,进行人工搬运至指定的堆放地点,不能任意抛撒,减少扬尘。 3.将袋装垃圾用人工抬运进车上,严禁抛起投入车内,产生噪音。垃圾清运人员不得大声呼喊和用铁锹直接将大块垃圾抛入车内。 4.车辆开出后,要将拆除物堆放地点进行打扫和用水冲洗干净,保持现场整洁。车辆装运垃圾时最高处应低于车帮15㎝,清运的车辆要用苫布进行严密实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 的覆盖,对进出场的车辆进行冲洗,不得带泥离开施工现场等措施控制扬尘污染。 (八)一般规定 1.拆除前应先行进行样板拆除工作,与业主及设计明确拆除结构的位置、程度,并组织施工管理人员明确施工要求,进行详细交底。 2.检查房间内是否存在水、电,并设专人看管及设醒目标志,以免他人不了解情况而造成泄漏,确保安全。 3.拆除过程一定注意安全,作好安全交底。 4.施工时间遵照我司和业主协调时间内进行施工,施工过程中注意噪音的控制,必要时采取隔音措施。 5.分包单位在施工过程中必须服从总包单位的管理,严格按照施工方案进行施工,工人必须三证齐实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 全,根据总包单位要求配备足够管理人员。 (九)垃圾清运 1.首先联系好垃圾消纳点,并办好垃圾消纳许可证; 2.每层内拆除下的垃圾及时分类清理,然后分别用手推车运至楼梯口 3.粉末状的、容易扬尘的垃圾(如砼碎渣)装入袋子内通过龙门架清运。 4.垃圾到达地面后用小型铲车将垃圾运至临时堆放场,从电梯运下的垃圾人工或机械运至临时堆放场,进入临时堆放场的垃圾也要分类堆放,然后统一装车外运。 (十)文明施工 1.进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。 2.严禁酗酒人员上架作业,施工操作时要精力集实施方案系列 | IMPLEMENTATION PLAN 编号:TP-AR-L8141 第 2 页 中,禁止开玩笑和打闹。 3.脚手架搭设人员必须是经过考试合格的专业架子工,上岗人员定期体检,体检合格后方可发上岗证。 4.护身栏、脚手板、密目安全网等影响作业,班组支模时,如需拆改时应由架子工完成,其他人员不得拆改。 5.不准利用脚手架调运重物,作业人员不准攀登架子上下作业面。 6.脚手架使用时间较长,因此在使用过程中要进行检查,发现问题要及时解决。 7.要确保脚手架的整体性,不得与井架、升降机一并拉结,不得截断架体。 8.施工人员严禁凌空投掷杆件、物料、扣件及其他物品不得乱扔。 9.脚手架堆放场地要做到整洁、摆设合理、专人保管,并建立严格领退料手续。 10.运至地面的材料应按指定地点随拆随运、分
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
芝泉路站及延芝区间中隔壁拆除施工方案 一、工程概况 芝泉路站位于延安三路与芝泉路路口南侧,沿延安三路下方布设。车站主体为暗挖单拱双层结构,全包防水,车站中心里程处覆土约16m,车站中心里程为YSK28+688.221,车站起讫里程为YSK28+543.171~YSK28+778.971,全长235.8m,标准段开挖宽度为21.72m。车站设3个地面出入口、1个消防专用出入口、1部无障碍电梯和3组风亭。 延安路站~芝泉路站区间双存车线位于市北区,在延安三路下方穿过。双存车线为大跨单洞马蹄形断面,采用矿山法施工,拱盖法施工,全包防水。左线起讫里程为ZSK28+305.190~ZSK28+541.671,全长236.481m;右线起讫里程为YSK28+306.673~YSK28+541.671,全长234.998m。 二、编制依据 《地下铁道施工及验收规程》GB 50299-1999(2003版) 《城市轨道交通工程测量规范》GB 50308-2008 《施工现场临时用电安全技术规范》JGJ 46-2005 三、施工方案 1、芝泉路站及延芝区间中隔壁拆除施工原则 中隔壁拆除前已完成该段初期背后注浆,拱脚梁施工,并且日常监测数据显示拆除段变形稳定,确保结构安全。 芝泉路站及延芝区间中隔壁拆除不得连续施工,每段拆除完毕后须等待二次衬砌施工完毕后,方可进行下一段的拆除,确保隧道结构安全。 2、芝泉路站及延芝区间中隔壁拆除方法 监控量测数据稳定,人工在简易平台持风镐凿除混凝土、拆除连接螺栓、气焊割除连接筋及钢筋网,用绳索缓慢将工字钢放下,由运输车运至洞外指定地点码放整齐。 四、施工计划 1、劳动力及机械配置计划 劳动力配置:管理人员2人、挖机司机2人、装载机司机1人,杂工10人、运输车司机2人。施工班组长1人。 机械配置:挖掘机2台(一台配炮锤)、装载机1台、喷浆机2台、电焊机1台、风机1台。 2、工期计划 1)为减少中隔壁拆除对横通道与主体接口段的影响,确保结构安全,芝泉路站中隔壁拆除起点选在YSK28+566.471,即拆除位置距离接口段9m位置,为方便台车拼装,第一环先进行6m试拆实验,监测数据正常,方可进行9-12m的拆除,并及时完成台车拼装,衬砌施工。 芝泉路站主体结构中隔壁拆除施工顺序见图3-1,每段拆除长度为9~12m,不得连续拆除,拆除时间根据上一循环拱部衬砌完成时间确定,全部完成工期为2014年6月15日~2015年2月25日。 2)为减少中隔壁拆除对斜井通道进区间主体接口段的影响,确保结构安全,延芝区间主体中隔壁拆除起点选在 ZSK28+479.501,即拆除位置距离接口段6m位置,为方便台车拼装,第一环先进行6m试拆实验,监测数据正常,方可进行6-9m的拆除,并及时完成台车拼装,衬砌施工。 延安路站~芝泉路站区间双存车线主体结构中隔壁拆除施工顺序见图3-2,每段拆除长度为6~9m,不得连续拆除,拆除时间根据上一循环拱部衬砌完成时间确定,全部完成工期为2014年6月30日~2015年2月19日。 五、施工工艺流程及技术措施 1、施工工艺流程 搭设钢管简易平台并防护→监测点布设及监控量测→凿除临时钢支撑喷射混凝土→对拆除部位的钢支撑进行固定→切割清除连接网片、连接筋等→对拆除部分的钢支撑进行切割→切割下的钢支撑缓缓下放至安全地点并及时运走→基面喷砼修复找平。 2、施工方法 拱部衬砌施工前需拆除中隔墙临时支撑,临时支撑分段拆除,拆除临时支撑时需对拱部稳定性进行监测,以确保施工的安全。 1)搭设钢管简易平台并防护 为保证施工安全,拆除过程中严禁暴力对钢支撑破坏型拆除,须搭设简易平台,做好防护,由人工持风镐进行喷混的破除,螺栓的拆卸、工字钢、连接筋及网片的切割。钢管简易平台支撑体系采用Φ48钢管,扣件加固,钢管横向间距0.5m,纵向间距1.2m,竖向间距1.2m,周边增加斜向加固,顶面敷设踏板,顶部设1m防护,下部安装车轮,方便移动。平台尺寸为高6m,长6m,宽1.5m。简易平台搭设如图4-1示 图4-1 简易平台搭设 1)布置变形监测点,确保安全。 拆除临时钢架前,在临时支撑连接处拱顶部位布设监测点,进行监控量测,取得拆除前的初始数据。在整个拆除过程,对隧道拱顶下沉采取不间断观测,以保证隧道的安全。监测点布置位置如图4-2示
图4-2 监测点布置位置图 2)凿除临时钢架间的喷砼及钢筋网。 在临时钢支撑拆除施工中,喷射混凝土的凿除是最为困难的,而且不能产生过大的震动,避免对围岩及初期支护结构产生过大扰动。否则,可能导致初期支护开裂,结构失稳,造成不必要的安全质量事故。这就需要对混凝土的凿除过程进行严格的控制技术控制。经过总结,在凿除喷射混凝土的过程中,采用风镐凿除,对结构和围岩的扰动不会造成太大的影响,必要时采用炮锤破除喷混。采用电气焊切断钢筋网,搭设钢管脚手架作为工作平台。 采用风镐凿除喷砼,采用电气焊切断钢筋网,在凿除喷砼过程中,应逐榀钢架自上而下进行,凿除过程中,下方严禁行人机械通过。作业区前后设专人设防。防护区,防护区长度为台架长度前后2米范围,如图4-3示,注意在凿除砼、切断钢筋网过程中,尽量保证连接筋的连接,防止凿除期间侧壁钢架失稳。凿除完毕后,及时清理砼碴与废钢筋网,废钢筋网应指定地点堆放,以便日后集中处理。
图4-3 拆除作业防护区图示 3)拆除侧壁钢架 在两侧壁钢架顶部切开2~3cm,监测隧道变形量和变形速率,隧道变形量和变形速率在正常范围内时,采取隔1榀拆1榀的方法,如图4-4示。利用下一榀侧壁钢架采用绳索固定侧壁钢架上部和底部,然后去掉与初期支护的连接螺栓,切断与该钢架相连的所有连接筋,先放松上部绳索,放倒侧壁钢架后,同时放松上部、底部绳索,把钢架放到地面,完成整个拆除流程。若变形不稳定,及时对切开部位进行绑焊,并对周边岩层进行注浆加固。
图4-4 隔1榀拆1榀顺序图示 4)拱部初支杂物的清理及基面喷砼找平。 (1)对拱部连接处杂物进行清理,并洒水湿润。 (2)对基面和局部破坏的初期支护进行喷砼找平,确保防水层施工质量。 (3)喷砼搅拌混合料采用强制式搅拌机,搅拌时间不小于2分钟。 (4)混凝土喷射机具性能良好,输送连续、均匀,技术性能满足喷射混凝土作业要求。 (5)喷射混凝土作业前,清洗受喷面,喷射混凝土作业区有足够的照明,作业人员佩带好作业防护用具。 图3-1 芝泉路站主体结构中隔壁拆除施工顺序图 图3-2 延安路站~芝泉路站区间双存车线主体结构中隔壁拆除施工顺序图 六、质量保证措施 中隔壁拆除质量主要从拆除过程中工字钢的保护、拆除后的喷砼修复等方面进行控制。 1、临时支撑工字钢拆除时应在连接板处拧卸螺栓,无法拧动时,采取气焊割除,严禁机械碰撞、暴力拆除,保证拆除后工字钢可重复使用。 2、对喷砼原材料由质检工程师组织试验、技术、物资部门及施工队的有关人员进行验收后并请监理工程师复检合格后方可使用。 3、对基面和局部破坏的初期支护进行充分洒水湿润、然后喷砼找平,复喷背后严禁出现空洞。 七、施工安全控制措施 1、监控量测控制措施 在拆除作业影响范围内,每间隔5m设置一组收敛环及拱顶沉降点。拆除作业前,通告项目部量测组及施工监测方到现场量测拱顶沉降及收敛初始值,在拆除的过程中,量测频率为2次/d,及时将量测信息通告监理及现场值班技术人员,掌握破除沉降及收敛动态值,指导现场作业施工。若发现量测值突变、洞内出现型钢变形或初支结构表面出现裂纹时,应立即停止施工,撤离作业人员至安全地带。加强量测继续观察,依据量测信息采取补救措施。在拆除过程中加强管理,现场要求24小时有值班技术人员指导作业。拆除作业人员作业前以书面形式对拆除工班组进行安全技术交底,确保作业人员作业安全。 监控测量的数据及时反馈到施工中,并根据反馈信息及时调整施工方法,确保施工安全。 2、进行拆除试验,确保拆除安全。 隧道在拆除中立柱钢架过程中受力体系转换,为防止初期支护因应力突变而失稳,在拆除前,选取左侧6m进行拆除试验。 1)首先采取隔3榀拆1榀的方法,在两侧壁钢架顶部切开2~3cm,观测隧道变形量和变形速率。 2)隧道变形量和变形速率在正常范围内时,采取隔1榀拆1榀的方法,切开两侧壁支撑钢架顶部,观测隧道变形量和变形速率。严禁连续切开钢架,以防止两侧壁支撑突然失稳,倒塌伤人。 3、拆除钢架注意事项 1)做好拆除过程中监控量测工作,随时监测初期支护的稳定性。 2)严格按照上述拆除步骤进行,切不可数榀钢架同时拆除,防止隧道因体系转换应力过大,造成初期支护失稳。 3)拆除时,严禁采用挖掘机、装载机机械直接破坏方式拆除钢架,以防止因机械碰撞造成隧道初期支护体系变形失稳。 4)做好在拆除过程中的安全防护工作,拆除过程中,严禁施工人员、机具设备通过,防止坠物伤人。 5)钢架拆除,尽量利用绳索等安全设施,严禁钢架以自由落体形式直接落到地面。以免钢架弹起伤人。 6)钢架拆除过程中,量测人员发现拱顶下沉异常时,暂停钢架拆除,并适当采取加固措施。特别异常时,立即发出警报,通知洞内人员立即撤离。 7)拆除钢架时,及时清除残留在初期支护上的短钢筋头、型钢头,为后续铺设防水板施工创造条件。 8)拆除钢架后,对钢架上残留的钢筋进行清除,以防止在拆除的钢架在运输或再利用过程中,短钢筋碰伤、划伤施工人员。 4、脚手架安全措施 1)脚手架上,不得堆放超过允许荷载的物体,施工用料随用随吊。 2)材料、物品工具必须放置牢靠,防止意外坠落伤人,必要时采取防坠落措施。 3)高处作业人员,必须配有工具袋,工具应系保险绳,传递物品时严禁抛掷。 4)上下脚手架应有通道式梯子,不得任意攀爬脚手架栏杆以及高层构筑物。 5)脚手架搭设必须符合规范、规程要求、要求双跳板,两头绑扎,作业层有防护杆,第一道扫地杆距地面15cm。 6)脚手架搭设材料(跳板、扣件、钢管)使用前必须检查,确认合格后方可使用。 7)施工过程中应对脚手架随时进行检查,发现问题及时解决处理,防止意外发生。 5、喷射混凝土安全技术和防尘措施 1)严禁将喷管对准施工人员,以免突然出料时伤人。
