措施项目费包括安全文明施工费(环境保护费、文明施工费、安全施工费、临时设施费)、夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费、工程定位复测费、特殊地区施工增加费、大型机械设备进出场及安拆费、脚手架工程费等。

措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。

措施项目费的计算方法一般分为综合单价法、参数法计价法,以及分包法计价。

脚手架施工方案的经济性与效益分析方法

脚手架施工方案的经济性与效益分析方法

脚手架施工方案的经济性与效益分析方法引言:在建筑施工中,脚手架是不可或缺的工具。

脚手架的施工方案不仅需要考虑安全和稳定性,还需要从经济性和效益的角度进行评估。

本文将探讨脚手架施工方案的经济性与效益分析方法,以帮助建筑商制定合理的脚手架方案,实现成本控制和工作效率的最大化。

一、成本分析脚手架施工涉及到人力、材料、设备和时间等方面的成本。

在成本分析中,首先需要计算脚手架的材料成本。

脚手架的材料包括钢管、连接件、横杆、纵杆等。

建筑商可以通过与供应商洽谈获取相关材料价格,并根据需要的脚手架规模和高度来计算材料成本。

其次,人力成本是决定施工方案经济性的关键因素之一。

建筑商需要确定脚手架搭建所需的工时和人员数量,并根据人员工资标准计算人力成本。

同时,还需要考虑人员培训和安全保障等方面的费用。

设备成本是指用于搭建脚手架所需的机械设备和工具的成本。

建筑商需要评估设备购买或租赁的成本,包括扣板、吊篮、起重机等。

同时,还要考虑维护和保养设备的费用,并及时更新设备以保证施工效率。

此外,施工方案涉及到的时间成本也需要考虑。

脚手架搭建所需的时间将直接影响整个项目的进度和工期。

建筑商需要根据实际情况估计搭建脚手架的时间,并结合项目工期来计算时间成本。

二、效益分析脚手架施工方案的效益主要体现在两个方面:安全效益和工作效率。

安全效益是指脚手架施工方案能够提供良好的安全保障,减少事故风险和施工人员伤亡事故的发生。

合理的脚手架方案能够确保施工工人的安全作业环境,避免因脚手架坍塌或不稳定导致的意外伤害。

此外,安全保障也可以提高施工质量,减少返工和修补的成本。

工作效率是指脚手架施工方案能够提高施工效率,缩短工期,降低施工成本。

合理的脚手架方案能够提供便捷的施工通道和工作空间,使施工人员能够高效地完成工作任务。

同时,脚手架的稳定性和坚固性也可以减少工人在起重和运输等方面的劳动强度,提高施工效率。

三、方法应用为了评估脚手架施工方案的经济性与效益,建筑商可以采用以下方法:1. 成本-效益比较法:将脚手架方案的成本与其安全效益和工作效率进行比较,以确定脚手架方案是否经济合理。

08脚手架施工方案编制导则

08脚手架施工方案编制导则

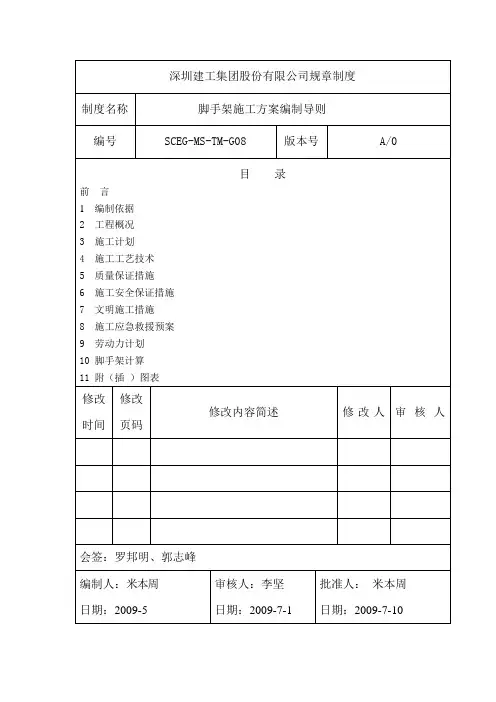

深圳建工集团脚手架施工方案编制导则前言1编制脚手架专项施工方案范围。

按照住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)文件的规定,以下脚手架工程,应编制脚手架专项施工方案:(1)24m及以上的落地式钢管脚手架工程。

(2)附着式整体和分片提升脚手架工程(3)悬挑式脚手架工程。

(4)吊篮脚手架工程(5)自制卸料平台、移动操作平台工程。

(6)新型及异型脚手架工程。

2脚手架专项施工方案应当组织专家组进行论证的范围:(1)搭设高度50m及以上落地式钢管脚手架工程。

(2)提升高度150m及以上附着式整体和分片提升脚手架工程。

(3)架体高度20m及以上悬挑式脚手架工程。

3 编制版面格式:版面、格式等要求应符合公司《施工组织设计、方案封面、版面、文字格式导则》的要求。

方案的章节条款点的标题及序号的版面格式,可直接复制本导则的相应部分使用,但标题应与工程实际符合。

字体说明:括号内的加粗宋体字为中华人民共和国住房和城乡建设部建质[2009]87 号通知的要求;括号内的宋体字为深圳建筑业协会深建协字(2009)第042号文件的要求;其余宋体字为正文标题、内容,仿宋体字为正文部分的应编制内容说明。

1导则中的章节条款序号及正文标题,可直接复制应用,但应注意与工程实际符合。

道桥、市政工程可参照本导则进行编制。

1编制依据(相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

)应用表格形式表述以下1.1~1.3条的内容。

表格应有:序号、文件(或图纸、规范规程标准)名称、编号或文号、文件(出图)日期。

1.1 相关工程施工合同文件、图纸和技术资料1施工图纸及应用的标准图集2工程地质勘察报告1. 2 相关的法律法规、规范标准、规定、参考文献应描述以下与脚手架工程密切相关的国家及地方的现行建筑法规条例、规范、规程、标准。

以下部分适宜于深圳地区,深圳地区外的应注意进行地方法规、规定部分的调整。

详细的见辽宁省08定额解释和编制说明

详细的见辽宁省08定额解释和编制说明

(详细的见辽宁省08定额解释和编制说明;如与规范、编制说明、文件之有关规定相抵触,以规范、编制说明、文件为准)安装部分一、安装定额计价定额是在2004年《辽宁省安装工程预算定额》的基础上,按照国家标准《建设工程工程量清单计价规范》的原则结合我省实际,对项目设置、计量单位、计算规则、定额含量进行了适当的调整、补充和完善,与国家规范九位码一一对应,缺章、缺节、缺项的项目,其章节编码、项目编码均保留,不占用待补充定额形成后进行补增。

将消耗量内容一致的节采用节合并。

各册中通用项目不重复列项,在各章说明中明确给出具体采用范围及列项项目编码。

二、安装定额1.本计价定额一个定额子目就是一个清单项目,其工程量按照本计价定额工程量计算规则的有关规定进行计算。

2.本计价定额按系数计取费用的项目和措施项目已单独列出项目子目,采用工程量清单计价模式的工程项目可根据实际需要选择并计入综合单价,未采用工程量清单计价计价模式的工程项目可按系数计取。

3.工程量清单计价规范有些项目由于缺少相关资料和数据,这次修编定额缺项,但保留了该项目工程量清单编码,实际工作中可根据实际情况编制补充定。

C.1 机械设备安装工程1. 本定额将措施项目新列为一章,并给予项目编码,使工程量清单报价更加方便。

2. 如采用可调垫铁或者特殊垫铁则应将增加的可调垫铁或者特殊垫铁按实计算。

消耗量内的垫铁含量扣除。

3. 凡是设备安装消耗量标准中包括灌浆工作内容的子目,若实际施工未做灌浆,则应按消耗量标准扣除人工、材料、机械等耗用量。

4. 单件重量在60t以上的大型设备的吊装,本定额未考虑特殊技术措施,发生时应另行计算。

C.5 静置设备与工艺金属结构制作安装工程关于各项费用的规定:1.安装与生产同时进行增加的费用,按人工费的10%计算。

2.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

C.5.14.2 措施项目:1.脚手架搭拆费按下列系数计算,其中人工工资占25%(1)静置设备制作按人工费的5%计算。

建筑工程措施项目费概述

建筑工程措施项目费概述
资源调配
合理调配人力、物力和财力等资源,确保资源的 合理使用和最大化利用,以降低措施项目费用的 支出。
05
措施项目费的市场影响和未来 发展趋势
市场薪酬变化风险
薪酬倒挂风险
如果市场薪酬变化导致建筑工程措施项目费与市场薪酬 水平脱节,可能出现“薪酬倒挂”现象,即新员工薪酬 高于老员工,从而影响整个建筑工程项目的稳定性和效 率。
综合单价法适用于工程量清单或定额 子目划分较细、工程量较大的项目, 通常用于估算措施项目费。
综合单价法
01 计算步骤 02 1. 列出单位工程的各分部分项工程; 03 2. 分别计算各分部分项工程的工程量;
综合单价法
01
3. 分别乘以相应的定额或单价 ,得出各分部分项工程的直接 工程费;
02
4. 汇总各分部分项工程的直接 工程费,得出单位工程的直接 工程费总和;
03
5. 乘以相应的费率,得出措施 项目费。
工程量清单法
定义
工程量清单法是一种根据工程量清单中 的项目划分和相应工程量计算措施项目 费用的方法。
VS
适用范围
工程量清单法适用于工程量较小、项目较 简单的项目,通常用于估算措施项目费。
工程量清单法
计算步骤 1. 参照工程量清单,将措施项目按照不同的单位工程进行分类; 2. 根据分类,计算各单位工程的工程量;
措施项目费通过对施工过程的优化、资源的 合理配置以及施工技术的选择,达到降低施 工成本的目的。
抑制成本风险
措施项免因施工过程中 的不确定因素导致成本失控。
提高工程质量
要点一
提升工程质量
措施项目费用于保障施工过程中的安全、质量及文明施工 等方面的投入,进而提升工程质量。
建筑工程措施项目费概述

脚手架施工方案的成本分析与效益评估

脚手架施工方案的成本分析与效益评估

脚手架施工方案的成本分析与效益评估一、引言脚手架作为建筑施工中必备的临时支撑设施,承担着保障施工安全和提高施工效率的重要角色。

然而,脚手架的建设和使用成本一直是工程管理者关注的焦点。

本文将对脚手架施工方案的成本进行详细分析,并对其效益进行评估。

二、脚手架施工方案的成本分析1.人工成本脚手架的组装、拆除以及维护需要一定的人力投入。

根据施工规模和脚手架类型的不同,需要的工人数量和工时也会有所变化。

因此,人工成本是构建脚手架施工方案的重要组成部分。

2.材料成本脚手架的建设需要使用大量的材料,包括钢管、钢板、搭扣等。

材料成本的计算需要考虑到脚手架的类型和高度,以及使用材料的数量和质量。

此外,还需要考虑到运输和存储等附加成本。

3.设备成本脚手架的建设和维护需要使用一些辅助设备,如吊篮、起重机等。

这些设备的购置和租赁成本都需要纳入脚手架施工方案的成本分析中。

4.管理成本脚手架施工方案的执行需要一些管理工作,包括施工组织设计、技术交底、现场监督等。

这些管理过程需要投入一定的人力和物力,并有可能产生一些额外的费用,如差旅费、管理人员的薪酬等。

三、脚手架施工方案的效益评估1.施工安全性脚手架的建设可以提供稳定的工作平台,为施工人员提供安全保障,并减少意外风险。

通过脚手架施工方案的选择和优化,可以进一步提高施工的安全性,减少事故发生的可能性,降低工程质量风险,从而在长期运营中获得显著的效益。

2.施工效率合理的脚手架施工方案可以提高施工效率,减少施工时间和人力投入。

通过选择适合工程的脚手架类型和设计方案,能够为工人提供便利的施工空间,并确保施工过程的顺利进行。

这对于节约施工成本、缩短工期具有重要意义。

3.工程质量脚手架施工方案能够提供适当的支撑和保护,确保施工过程中的质量控制。

合理的脚手架设计和搭建可以减少施工中产生的变形和损坏,保证施工质量和工程稳定性,降低后期维修和改造的成本。

4.经济效益脚手架施工方案的选择和优化有助于降低施工成本和提高经济效益。

【脚手架】脚手架工程措施项目部分工程量清单及报价

裙楼的高度应按设计外地坪至裙楼顶面的高度计 算,套用定额时按相应高度步距计算.
6
一、综合脚手架
2、计算规则——按面积计算工程量
多层建筑工程中,上层飘出的,按最长一层的 外墙长度计算综合脚手架;下层缩入部分, 按围护面垂直投影面积,套相应高度的单排 脚手架.
2〕计算综合脚手架时,门窗、洞口及穿过建 筑物的通道的空洞面积不扣除;有山墙者, 以山尖二分之一高度计算,山墙高度的步距 按檐口高度为准.
净高3.6m以内 净高5.2m以内 净高5.2m以上
简易架
不计算满堂架
3.6m基本层 只计算基本层
1.2m增加层 3.6m基本层 再计算增加层
13
二、满堂红脚手架
例:某大厅室内净高9.50m,试计算满 堂脚手架增加层数.
解:满堂脚手架增加层=<9.505.2>/1.2=3.58层=4层
注:该图为2006定额
20
五、靠脚手架安全档板
安全档板编制预算时,每层安全挡板工程量, 按建筑物外墙的凹凸面<包括凸出阳台>的 总长度加16m乘以宽度2m计算.
建筑物高度在三层以内或9m范围内不计安 全挡板.高度在三至六层或在9m至18m计算 一层,以后每增加三层或高度9m者计一层.
21
其他未尽事宜,请认真阅读定额说明及计算 规则.
17
例:某工程如图所示,有挑出的外墙,综合脚 手架和单排脚手架工程量计算及定额应用如 下:
18
挑出外墙综合脚手架: 工程量:40.24×4×45.00=7243.20m2 套用定额:A22-6,"50.5m以内"综合钢脚手架. 缩入外墙的单排脚手架: 工程量:36.24×4×13.50=1956.96m2 套用定额:A22-23,"20m以内"单排钢脚手架. 19

带你全面解析工程项目中的措施费

带你全面解析工程项目中的措施费措施费指完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。

包括环境保护费、文明施工费、安全施工费、临时设施费、夜间施工费、二次搬运费、大型机械设备进出场及安拆费、混凝土及钢筋混凝土模板及支架费、脚手架费、已完工程及设备保护费、施工排水、降水费等。

措施费你了解多少在工程招投标、合同谈判、合同签订、合同执行、合同结算阶段总会有一个让甲乙双方避之不去的PK对象,那就是措施费。

措施费是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。

今天就让我们了解一下让甲乙双方喋喋不休争论的措施费,避免在措施费PK的过程中掉链子。

施工安全文明措施费的监管模式从全国各省、自治区、直辖市安全文明措施费的计取和管理的文件规定来进行分类和归纳,将其归类为两种管理模式---即按固定费率的模式1和按现场评测费率的模式2。

根据各省2014年度的房屋市政施工生产事故起数和死亡人数,以及各省2014年度房屋施工总面积,设置参数和分析比对表并得出结论:采用模式2的省份,可以更好的控制安全文明措施费的有效使用,降低施工安全事故发生率。

并结合实际案例提出了控制安全文明施工费专款专用的建议。

工程量清单计价中措施费计算方法工程量清单计价是现代工程建设招标过程中采用的一种计价模式,而工程量清单计价中的措施费计算方法非常重要,关系到工程的切实利益。

本文就工程量清单计价中的措施费的计算方法进行简单的分析讨论。

如何加强基本建设费项目预算管理?针对当前基本建设费项目预算管理还存在立项论证机制不顺畅、预算编制体制不完善、预算监督机制不健全等问题,必须采取有效对策,重点是建立预算管理互动机制,提高预算编制的准确性,正确划分概预算调整权限,建立全方位的监督体系,积极探索绩效评价机制,以及建立严格的奖惩制度。

工程量清单中措施项目的组价及报价原则工程量清单计价条件下,最能体现投标人技术装备及管理水平的部分集中体现在措施项目报价中。

建筑工程措施项目费

查矩形柱砼4-16H=3132.42+10.15×(195.03-170.97) =3376.63(元/10m3)
查单梁砼4-22H=2586.84+10.15×(195.03-170.97) =2831.05(元/10m3)
查模板矩形柱12-73H=3192.64+163.28=3355.92(元 /10m3)
6.现浇混凝土单梁脚手架,以外露梁净长乘 以地坪至梁底高度计算工程量。
3.645×3376.63+3.384×2831.05=21888. 09元
(5)梁、柱钢筋用量42.5t(Ⅱ级)
第三节 混凝土构件模板使用费
该框架结构梁、柱综合费用分析: 砼:
14359.12+19160.55+18811.30+21888.0 9
=74219.06(元)
钢筋:
167848.65(元)
算建筑面积的建筑工程的脚手架。不适用于房屋 加层、构筑物及附属工程脚手架。 (2)综合脚手架 已综合考虑了施工主体、一般装饰和外墙抹灰脚 手架。不包括无地下室的满堂基础架、室内净高 超过3.6m的天棚和内墙装饰架、悬挑脚手架、设 备安装脚手架、人防通道、基础高度超过1.2m的 脚手架,该内容可另执行单项脚手架子目。
第二节 施工排水及降水费
• 4.工程量计算 • 施工排水、降水的工程量计算应符合经
过批准的施工组织设计的要求。
(1)排水管道按设计尺寸以长度计算,抽水 机抽水按抽水机械台班数量计算。
(2)井点降水应区分轻型井点、大口径井点 ,按不同井管深度的井管安装、拆除,以
“根”为单位计算;水泥管井井点按井深以长 度计算,井点的使用按(套/天)计算。
第4节 脚手架使用费

建筑工程措施项目费


02
建筑工程措施项目费的计算方 法
直接费
直接费
人工费
材料费
施工机械使用费
其他直接费
是指施工过程中耗费的 构成工程实体和有助于 工程形成的各项费用, 包括人工费、材料费、 施工机械使用费和其他 直接费。
是指直接从事建筑安装 工程施工的生产工人开 支的各项费用,包括基 本工资、工资性补贴、 生产工人辅助工资、职 工福利费等。
为满足施工需要,搭设、 维修、拆除脚手架所产生 的费用。
费用组成
包括脚手架的搭设、维护 、拆除等费用,以及相关 的基础设施费用,如斜道 、栏杆等。
计算方法
根据工程规模、工期长短 等因素,按一定比例或标 准计算。
模板费用
模板费用定义
计算方法
为满足施工需要,制作、运输、安装 、拆除模板所产生的费用。
根据工程规模、工期长短等因素,按 一定比例或标准计算。
费用组成
包括模板的制作、运输、安装、拆除 等费用,以及相关的基础设施费用, 如模板支架等。
施工排水、降水费
施工排水、降水费定义
为满足施工期间所需的排水、降水措施所产生的费用。
费用组成
包括排水、降水设备的租赁、安装、运行、拆除等费用,以及相关 的基础设施费用,如排水管道等。
计算方法
根据工程规模、工期长短等因素,按一定比例或标准计算。
是指施工过程中耗费的 构成工程实体的原材料 、辅助材料、构配件、 零件、半成品的费用。
是指施工机械作业所发 生的机械使用费以及机 械安拆费和场外运费。
是指直接费以外施工过 程中发生的其他费用, 如施工现场临时设施费 用、生产工具用具使用 费等。
间接费
01
02
03
间接费
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
