进水口开挖支护方案
联合进水塔土石方开挖支护施工方案

XXXX联合进水口土石方工程开挖、支护施工方案1、概述XXXX 水利枢纽工程联合进水塔由发电洞进水塔和泄洪洞进水塔组成,泄洪洞开挖底高程为919。
60m ,发电洞开挖底高程为939。
60m ,最大开挖深度为105。
2m 。
土方开挖边坡坡比1:0.75,石方开挖边坡坡比1:0。
6;闸井段高程965.0m 以下开挖坡比为1:0.3,高程950。
0m 以下垂直开挖至设计开挖底高程,马道宽度2。
0m ,高边坡基岩顶面在975高程上设计为6。
0m 宽马道,闸井997高程马道宽度为4m 。
2、工程地质进口明渠及闸井段(0-108~0+030):该段岩性为白垩系下统呼图壁组红褐色泥质粉砂岩,中厚层状,岩层产状282°NE ∠53°~55°,其中0-108~0+000段为泄洪洞进口明渠段,0+000~0+030段为泄洪洞进水闸井段。
该段自然边坡坡度38~45°,岸坡走向280°~300°,该段岩体破碎,发育数条小断层,破碎带宽0.5~2.5m 不等,断层带为灰绿色碎块岩夹泥质充填。
6施工进度安排 6.1进度保证措施(1)配备指挥得力,效率高、应变能力强的项目管理班子,强化管理,充分调动广大职工积极性、自觉性,作为保证工期的组织和思想保证;(2)科学合理地安排工序,搞好关键工序的管理与施工,提高施工速度; (3)做好机械设备的用、保、修工作,配足常用易损配件,保证设备正常运转,提高利用率;(4)抓施工的正规作业、标准化作业,通过合理的施工组织和正确的施工方法来提高施工速度,稳定高产,防止大起大落;(5)经常检查现场施工进度和面貌,发现问题,及时解决,以免延误工期。
6.2施工进度安排2010年7月25日联合进水口土方表层开展开挖工作,2010年9月5日完成砂砾层开挖工作,进行爆破作业阶段,共分五个台阶进行开挖,990.0~980。
0m、980。
0~965。
进水口边坡开挖与支护施工措施(修改稿)

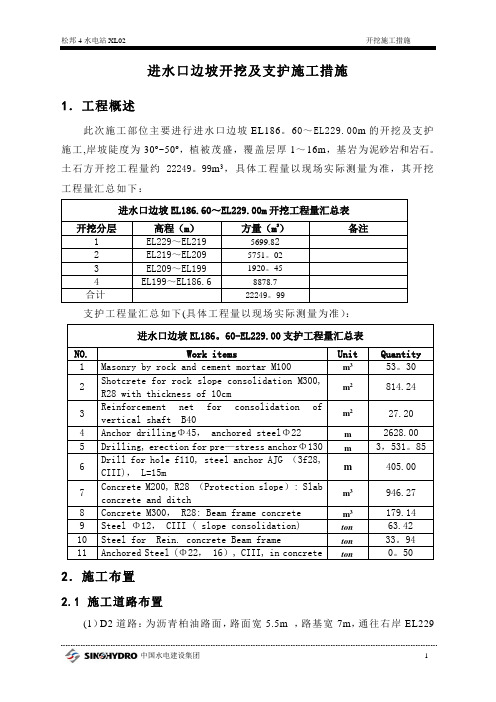

进水口边坡开挖及支护施工措施1.工程概述此次施工部位主要进行进水口边坡EL186。
60~EL229.00m的开挖及支护施工,岸坡陡度为30º~50º,植被茂盛,覆盖层厚1~16m,基岩为泥砂岩和岩石。
土石方开挖工程量约22249。
99m3,具体工程量以现场实际测量为准,其开挖工程量汇总如下:进水口边坡EL186.60~EL229.00m开挖工程量汇总表开挖分层高程(m)方量(m3)备注1 EL229~EL219 5699.822 EL219~EL209 5751。
023 EL209~EL199 1920。
454 EL199~EL186.6 8878.7合计22249。
99支护工程量汇总如下(具体工程量以现场实际测量为准):进水口边坡EL186。
60-EL229.00支护工程量汇总表NO. Work items Unit Quantity1 Masonry by rock and cement mortar M100 m353。
302 Shotcrete for rock slope consolidation M300,R28 with thickness of 10cmm2814.243 Reinforcement net for consolidation ofvertical shaft B40m227.204 Anchor drillingΦ45, anchored steelΦ22 m2628.005 Drilling, erection for pre—stress anchorΦ130 m3,531。
856 Drill for hole f110, steel anchor AJG (3f28,CIII), L=15mm 405.007 Concrete M200, R28 (Protection slope): Slabconcrete and ditchm3946.278 Concrete M300, R28: Beam frame concrete m3179.149 Steel Φ12, CIII ( slope consolidation) ton63.4210 Steel for Rein. concrete Beam frame ton33。
进水口边坡明挖及支护工程施工(槽挖)

四川硕曲河去学水电站工程引水隧洞土建及金属结构安装工程合同编号:CDT-DQHC-QX-C[2013]01进水口边坡开挖、支护优化方案批准:审查:编制:中国葛洲坝集团股份有限公司去学水电站输水发电工程施工项目部2014年10月1.概况 (2)1.1工程概况 (2)1.2编制依据 (2)1.3 主要工程量 (2)2、施工布置 (2)2.1施工供风系统布置 (3)2.2 施工给排水系统布置 (3)2.3 施工供电系统布置 (3)2.4出渣运输线路 (4)3、明挖总体施工程序 (4)3.1 石方明挖施工方法 (4)3.2 石方明挖施工工艺说明 (6)4、爆破设计原则 (6)4.1 爆破设计原则 (6)4.2 梯段爆破设计 (7)4.3 缓冲爆破设计 (8)4.4 预裂爆破设计 (9)4.5 大块石解炮 (10)4.6 浅孔爆破设计 (10)4.7 保护层一次开挖设计 (11)4.8 地质缺陷部位开挖 (12)5、支护施工 (12)5.1 锚杆施工 (12)5.2柔性防护网支护 (15)5.3 边坡排架的搭设和材料的选用 (19)5.4 预应力锚索施工 (20)6、质量和安全控制技术措施 (25)6.1 开挖施工质量保证措施 (25)6.2 安全及文明施工保证措施 (25)7、施工进度计划 (26)8、资源投入 (26)8.1、人力资源投入 (26)8.2、机械设备投入 (26)进水口边坡明挖及支护优化方案1.概况1.1工程概况进水口是输水发电工程重要的输水建筑物,它包括:竖井工程开挖,竖井平洞石方洞挖,边坡明挖等,土石方开挖施工工程;支护工程包括:C20混凝土喷混支护,砂浆锚杆支护,Ф6.5钢筋网支护,主、被动防护网,锚索等;进水口边坡明挖地质条件差(主要是含有浅层风化岩)地势陡峭,EL:2341以上大型设备不能进入工作面施工,上部表层植被、覆盖层、设备、材料主要靠人工清除、搬运,施工难度较大。
1.2编制依据《去学水电站引水隧洞土建及金属结构安装工程招投标文件》《进口开挖支护图》(蓝图)《左岸进水口边坡开挖及支护施工方案专题会》(QXZT-JY-2014-009)1.3 主要工程量本工程主要工程量见表1-2。
进水口边坡开挖专项安全施工方案

附件:进水口边坡开挖支护高空作业专项安全施工方案一、总则为认真贯彻国家安全生产方针、政策、法规,保障作业人员安全,防止高空坠落和物体打击事故发生,根据国家有关规定,结合本项目部进水口边坡开挖支护实际,制定本方案。
二、高空作业安全规定1、凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高空作业。
2、凡经医生诊断,患高血压、心脏病、贫血、精神病癫痫病以及其他不适于高处作业病症的人员,不得从事高空作业。
3、高空作业使用的脚手架上,应铺设固定脚手板和1.2m高的护身栏杆。
4、从事高空作业人员,必须系双保险(安全带、安全绳)和穿软底鞋。
不准穿塑料鞋和带钉子的硬底鞋。
安全带(绳)要高挂低用,且要挂在牢固结实的构件上,不能拴在有尖角的构件上,以免被割断使人坠落。
每次使用安全带(绳)之前要对所有安全带(绳)进行检查,不符合要求的严禁使用。
5、高空作业使用的工具应放在工具袋内,常用工具应系在身上,严禁使用抛掷方法传送工具、材料,以免掉落伤人。
同时高处作业下方,应设明显警示牌,严禁人员通行,必须进行交叉作业时要采取可靠的安全保证措施,并派专人统一协调上、下作业的施工。
6、高空作业前,应检查架子、脚手板或竹跳板、马道、靠梯和防护设施等,应符合安全要求。
7、雨天高空作业,必须将各走道、脚手架等处的杂物清除干净,并采取防滑措施,否则不得施工。
8、材料应随用随吊,用后及时清理。
高空作业人员不得骑坐在脚手架栏杆,躺在脚手板上或安全网内休息。
9、现场所有的交通梯、爬梯、软梯等使用前应进行检查,确保完好无损,平时应有专人负责保管、维修。
在光滑坚硬的地面上使用梯子时,梯脚应套上橡皮套或地面上垫防滑物,梯子必须安放在固定的基础上,禁止架设在不稳固的建筑物上或悬吊在排架上。
梯子应有足够的长度,不得接长或垫高使用,必须接长时须用铁夹子、卡扣件或铁丝卡住和绑牢。
10、在梯子上工作时要注意身体平衡,一般不准两人或数人同时站在一个梯子上工作。
进水口开挖施工组织设计

进水口开挖施工组织设计引言概述:进水口开挖施工是水利工程建设中的重要环节,合理的施工组织设计对于工程的顺利进行至关重要。
本文将从施工组织设计的角度,详细阐述进水口开挖施工的五个部份,包括前期准备、施工方案、施工流程、施工安全和质量控制。
一、前期准备1.1 地质勘察:对进水口开挖区域进行详细的地质勘察,包括地层情况、地下水位、土壤类型等,为施工方案的制定提供准确的基础数据。
1.2 环境保护:对进水口周边环境进行评估,制定环境保护措施,避免施工对周边生态环境的破坏。
1.3 人员培训:对施工人员进行必要的安全培训,提高他们的安全意识和技能水平,确保施工过程中的安全性。
二、施工方案2.1 开挖方式选择:根据地质勘察结果和工程要求,选择适合的开挖方式,包括常规开挖、爆破开挖等。
2.2 施工设备选择:根据开挖方式,选择合适的施工设备,如挖掘机、破碎锤等,确保施工的高效性和安全性。
2.3 施工工序安排:根据施工方案,合理安排施工工序,确保各个施工环节的协调性和顺利进行。
三、施工流程3.1 清理现场:开始施工前,清理现场,清除障碍物,确保施工区域的整洁和安全。
3.2 开始开挖:按照施工方案,使用选定的施工设备进行开挖,注意施工过程中的安全操作,防止事故的发生。
3.3 进水口修整:开挖完成后,对进水口进行修整,确保其符合设计要求,保证后续工程的顺利进行。
四、施工安全4.1 安全防护设施:在施工现场设置必要的安全防护设施,包括围挡、警示标志等,提醒施工人员和周边人员注意安全。
4.2 安全操作规范:制定施工操作规范,明确施工人员的职责和操作要求,确保施工过程中的安全性。
4.3 安全监测与预警:设置安全监测系统,对施工过程中的安全隐患进行实时监测和预警,及时采取措施避免事故的发生。
五、质量控制5.1 施工质量检查:对施工过程进行定期检查,确保施工质量符合设计要求和相关标准。
5.2 质量验收标准:制定进水口开挖施工的质量验收标准,对施工结果进行评估,确保工程质量达到预期目标。
右岸地下厂房进水口1310m以上开挖支护技术方案-secret

厂房进水口高程1310m以上开挖支护技术方案一、工程概况1、工程特性厂房进水口高程1310m以上边坡最大开挖高差约80m,主要施工项目包括土石方开挖、系统锚杆、挂网喷混凝土、锚筋桩、锚索及排水孔。
2、工程地质及施工条件进水口轴线方向为NE80°,位于右岸—中陡斜坡下部,地形上为一较整齐的斜坡,斜坡下部河水面高程1241m,斜坡上部高程1580m~1600m,斜坡高度近400m,斜坡坡度顶部稍缓,中上部较陡约40°左右,中下部坡度稍小35~38°。
上、下两侧各有切割深度小于10m的冲沟,两冲沟在高处的间距变小,进水口斜坡在空间上呈大的扇形,建筑物布置处斜坡宽度150~200m。
该部位边坡高陡,除局部小冲沟内分布有少量洪积碎石土外,大部分地段基岩裸露。
岩性以变质砂岩、石英砂岩为主,岩层产状为NW350°SW∠65°。
岩体中断层、裂隙较发育,断层主要为NW335°~360°SW∠60°~80°的一组。
断层规模较小,破碎带宽度一般为10~50cm,多充填岩屑、岩块及少量断层泥,未胶结。
结构面主要有三组:①层面裂隙NW335°~355°SW∠50°~71°;②组倾向坡外中缓倾结构面NW291°~NE76°NE~NW∠19°~39°;③陡倾下游坡外结构面NW351°~NE4°SW∠50°~60°,裂隙多充填岩屑及钙质,泥钙质胶结。
进水口后边坡自然边坡高陡,岩体强风化带厚度18~20m,弱风化带厚度16~18m。
岩体卸荷带水平深度25~30m。
主要结构面(层面及层间断层)与开挖坡面大角度相交,边坡整体稳定性良好,但存在裂隙之间组合形成的小规模不稳定块体,需加强支护。
3、主要工程量表表一厂房进水口1310m高程以上开挖支护主要工程量表二、施工重点、难点及对策1、施工重点及难点厂房进水口边坡施工重点和难点包括:(1)确保1#施工支洞安全及右岸低线公路(原地方公路)施工通畅是难点右岸低线公路为原地方云保公路,从厂房进水口开挖区下方通过,该公路作为导流洞进出口边坡、导流洞洞身、尾水出口、右岸坝肩、1#及2#尾水洞出口和洞身等部位的施工通道,因此,厂房进水口开挖过程中,采取切实可行的保通措施,确保右岸低线公路的畅通是难点。
金村水库进水口施工方案
金村水库进水口施工方案一、确定进水口位置在施工前,必须对进水口的位置进行详细的地质勘察和测量。
根据水库的地形、水文条件、土壤结构以及后期运行维护的便捷性,综合确定进水口的最佳位置。
此位置应确保水流顺畅、库容合理且易于管理。
二、挖掘进水口基坑确定好进水口位置后,开始进行基坑的挖掘工作。
挖掘前,应先制定详细的挖掘方案,明确挖掘的深度、宽度和边坡角度。
挖掘过程中,要注意保持基坑的稳定性,避免出现塌方等安全事故。
同时,还要确保基坑底部平整,为后续的管道铺设和结构建设打下基础。
三、铺设进水管道基坑挖掘完成后,下一步是铺设进水管道。
进水管道的选择应符合国家相关标准,确保其能够承受水流的压力,并且有足够的耐腐蚀性能。
在铺设管道时,要注意管道的走向、坡度和连接处的密封性,确保水流能够顺畅地进入水库。
四、建立进水口结构进水管道铺设完成后,开始进行进水口结构的建设。
进水口结构应具有较强的稳定性和耐久性,能够承受水流的冲击和侵蚀。
在建设过程中,要注意结构的尺寸、材料的选择和施工工艺的控制,确保进水口结构的质量符合设计要求。
五、完善防护设施进水口结构建设完成后,需要进行防护设施的安装和完善。
这包括防洪堤、护坡、防护网等,以防止水流对进水口的冲刷和侵蚀。
在安装防护设施时,要确保其稳固可靠,能够有效地保护进水口的安全和稳定运行。
六、清理施工现场施工完成后,要及时清理施工现场,包括剩余的建筑材料、土方和垃圾等。
清理过程中,要注意保护环境,避免对周边环境造成污染。
清理完成后,要对现场进行整平,恢复其原貌。
七、验收与测试最后一步是对进水口进行验收和测试。
验收内容包括进水口的位置、结构、管道铺设和防护设施等是否符合设计要求。
测试内容主要是对进水口进行流量测试、水压测试等,以确保其能够正常运行并满足设计要求。
验收和测试合格后,方可正式投入使用。
以上即为金村水库进水口施工方案的主要内容。
在施工过程中,要严格遵守相关规范和安全要求,确保施工质量和安全。
进水口施工方案
卢阿西姆水电站进水口施工方案1、工程概况2、土石方开挖及支护7.1.3 土石方及支护工程项目内容清水塘水电站主体工程土石方及支护的部位主要有:溢流坝段(包括溢流坝坝基、消力池、护坦)、发电厂房(包括进水渠、主厂房、尾水渠、开关站、安装场、中控楼等部位)、船闸等。
土石方开挖总量为1479100m3。
工程分两期施工,一期工程施工为左岸5.5孔溢流坝段土石方开挖为121172m3、厂房段土石方开挖为820320m3、厂房段石碴回填6875m3;二期为右岸余下7.5孔溢流坝段及船闸土石方开挖537608m3,船闸石碴回填21803m3。
7.2 施工特点及施工布置7.2.1 施工特点根据招标文件和现场踏勘研究分析,本工程土石方施工主要有如下特点:1.土石方开挖工程量大,开挖总量为1479100m3,且大部分集中在厂房段,为820320m3。
因此本工程一期土石方开挖工程量大,任务集中,需布置较强的供风系统和先进的土石方施工设备,组织高强度的土石方开挖施工,以保证施工工期。
2.厂房左侧边坡开挖深度较大,需严格控制开挖坡度,并采取必要的边坡加固及防护措施,以确保施工安全。
3.开挖施工强度高,最高月强度达到263854立方。
拟采用自带风的C351液压钻机钻孔,采用深孔爆破法,采取三班作业,出渣采用2-3立方反铲配合20吨自卸车完成。
7.2.2 施工布置1.基坑排水按照施工总进度的要求,一二期围堰要求在围堰闭气后在3~6 天时间以内将基坑内的集水排尽。
一期基坑初期排水量为10万m3,二基坑初期排水量为50万m3,一期拟在围堰基坑内侧上下游各布置一个集水坑,分别布置4台55KW抽水机、3台30KW抽水机。
二期拟在围堰基坑内侧上下游各布置一个集水坑,分别布置8台55KW抽水机、4台30KW抽水机。
2.风、水、电布置(1)供风:左岸施工供风系统提供一期边坡及基坑开挖、基础处理、灌浆等施工供风。
一、二期施工分别设1座80m3/min(1#空压站)、1座80m3/min(2#空压站)集中供风站。
进出水口开挖支护施工方案
进出水口开挖支护施工方案一编制依据编制依据二工艺流程2.1工艺流程进出水口边坡开挖流程:进、出口边坡堆积体挖除清理→石方开挖→清基交面→边坡及洞脸锁口支护进出水口隧洞开挖流程:测量放线、布孔→隧洞钻爆→隧洞出渣→隧洞支护→下一循环开挖支护2.2工艺流程说明2.2.1堆积体挖除清理各分层有限开挖覆盖层和土方,覆盖层和土方开挖按照3~5m分层,具体以液压反铲适宜装车高度确定。
机械修坡过程中,保护层采取先削坡后装运的原则,保证开挖坡度。
严禁自下而上或是采取倒悬的开挖方法,施工中边坡和装渣平台随时作成一定的破势,以利排水。
2.2.2石方爆破开挖为减少对设计边线外保留岩体的破坏、扰动,取得较为平整的设计边坡,边坡开挖采用设计边线预裂爆破及台阶松动爆破相结合的施工方法。
预裂孔结合梯段高度和马道特征进行分层,按照预裂一次钻至2~3个梯段爆破深度进行施工。
马道、底板预留2m保护层,采用水平保护层爆破。
2.2.2.1钻孔前测量放点为保证预裂编写准确无误,在钻孔前由测量员利用全站仪根据爆破设计钻孔间距将预裂孔的开口点测出并标记。
2.2.2.2钻孔钻孔之前,施工技术人员根据当前孔所需深度在钻杆上作好标记,同时给钻机操作手作技术交底。
交底完成后,技术人员先将一个带有垂球的三脚架架于所钻孔的对应方向点位,垂球对准方向点,然后钻机钻头对好开口点不动,依靠三脚架垂球线和坡比尺观察钻杆方向和角度,同时支护钻机操作手调调整钻杆方向及角度,反复观测调整,直到确保调好后开始钻孔。
当钻孔至设计深度时停止钻孔。
边提升钻杆边吹风,钻杆上下往复运动吹出孔内粉尘,确保不再有灰尘吹出时才能提出钻杆。
用柔软材料堵紧孔口,进行下一个孔的钻孔作业。
2.2.2.3装药及爆破药卷按要求绑扎好后,慢慢送入孔中,送入时确保竹片靠向保留岩面一侧。
如果装药时不小心有个别石渣掉入孔内,使预裂孔深度变浅,应将顶部多余药卷取下,适当增加底部药量,以保证堵塞长度和预裂孔设计线装药密度。
进水口开挖施工组织设计
进水口开挖施工组织设计一、项目背景进水口开挖施工是水利工程中的重要环节,它涉及到水源的引入和供应,对于工程的正常运行起着至关重要的作用。
本文旨在针对某水利工程项目的进水口开挖施工进行组织设计,确保施工过程安全、高效、质量可控。
二、施工目标1. 安全:确保施工过程中没有人员伤亡事故和设备损坏事故。
2. 高效:根据工期计划,合理安排施工进度,保证施工发展顺利。
3. 质量可控:严格按照设计要求进行施工,确保施工质量达到预期目标。
三、施工方案1. 施工准备a. 确定施工组织机构:成立进水口开挖施工组织小组,明确各成员职责和权限。
b. 编制施工方案:根据设计要求和现场实际情况,制定详细的施工方案,包括施工方法、施工工艺、施工顺序等。
c. 人员培训:对施工人员进行必要的安全培训,确保他们熟悉施工流程和安全操作规程。
2. 施工流程a. 地质勘察:对进水口周边地质进行勘察,了解地质情况,确定施工方案。
b. 施工设备准备:根据施工方案,准备必要的施工设备和工具,确保施工顺利进行。
c. 施工现场布置:根据施工方案,合理布置施工现场,确保施工空间充足,安全通行。
d. 开挖施工:按照施工方案,采取合适的开挖方法和工艺,进行进水口的开挖工作。
e. 安全监控:设置必要的安全监控措施,包括安全警示标识、安全防护设施等,确保施工过程中的安全。
3. 质量控制a. 施工过程记录:对施工过程进行详细记录,包括开挖深度、土质情况、施工时间等,以备后期分析和评估。
b. 施工质量检查:定期进行施工质量检查,确保施工质量符合设计要求。
c. 施工质量评估:根据施工记录和质量检查结果,对施工质量进行评估,及时纠正存在的问题。
四、安全措施1. 安全教育:在施工前,对施工人员进行安全教育,强调施工中的安全注意事项和操作规程。
2. 安全防护设施:根据施工现场的实际情况,设置必要的安全防护设施,包括围挡、警示标识等。
3. 安全监控:安排专人进行施工现场的安全监控,及时发现并处理安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
牛栏江象鼻岭水电站大坝土建工程合同编号:XBL/A-03进水口开挖支护施工方案批准:审核:编制:中国水利水电第三工程局有限公司象鼻岭水电站工程项目部二〇一三年三月目录1.工程概况 -------------------------------------------------------------------------------- 12.施工特点分析 -------------------------------------------------------------------------- 5 3施工总体布置 -------------------------------------------------------------------------- 64.土石方开挖 ----------------------------------------------------------------------------- 75.爆破试验 ------------------------------------------------------------------------------ 146.支护及排水工程 --------------------------------------------------------------------- 177.进度分析 ------------------------------------------------------------------------------ 248.施工质量与安全保证措施 --------------------------------------------------------- 269.资源配置 ------------------------------------------------------------------------------ 311.工程概况1.1概述进水口位于大坝上游侧,距坝轴线约60m,开口线高程1409.20m,底板开挖高程1354.00m,开挖最大高度55.2m。
垂直进水向设计3级马道:一级马道(EL1406.00m)宽4m,上部边坡垂直于马道;二级马道(EL1395.00m)宽3m,上部边坡坡比为1:0.5;三级马道(EL1380.00m)宽2m,上部边坡坡比为1:0.3;底板高程1356.0m,EL1354.0 ~EL1380.0m竖直边坡。
顺进水方向左侧(靠下游)边坡设一级马道(EL1365.0m),上下边坡坡度均为1:0.3;顺水方向右侧(上游侧)设三级马道:一级马道(EL1395.0m)宽3m,上部边坡坡度1:0.5;二级马道(EL1380.0m)宽2m,上部边坡坡度1:0.3;三级马道(EL1365.0m)和下游侧对称,边坡坡度均为1:0.3。
1.2施工内容及工程量1.2.1施工内容A-03标承担EL1409.2m以下部分开挖及支护,主要施工内容有:1、开挖工程开挖工程包括EL1370.0m以上开挖支护、引水隧洞引0-030.10段EL1370.0m以下边坡开挖、引水隧洞引0-030.10~引0+000段进水口明挖。
2、支护工程(1)垂直水向边坡EL1395.0~EL1409.2m土石方开挖、边坡喷混凝土(C20混凝土,喷厚10cm)、锚杆支护(Φ25系统锚杆,L=4.5m,入岩4.4m,外露0.1m,间排距3×3m,梅花型布置)、排水孔(Φ50排水孔,入岩3m,间排距3×3m,上仰10°,梅花型布置)。
EL1354.0~EL1395.0 m土石方开挖、边坡喷混凝土(C20混凝土,喷厚10cm)、锚杆支护(Φ25系统锚杆,L=4.5m,入岩4.4m,外露0.1m,间排距3×3m,梅花型布置)、排水孔(Φ50排水孔,入岩3m,间排距3×3m,上仰10°,梅花型布置)、边坡卸荷裂隙部位加强锚杆支护(Φ28锚杆,L=9m,入岩8.2m,外露0.8m,间排距3×3m,梅花型布置)。
(2)进水口段预留岩墩预留岩墩喷混凝土(C20混凝土,喷厚10cm)、锚杆支护(Φ25系统锚杆,L=3m,入岩2.9m,外露0.1m,间排距3×3m,梅花型布置)。
(3)顺水向两翼边坡EL1365.0m以上喷混凝土(C20混凝土,喷厚10cm)、锚杆支护(Φ25系统锚杆,L=4.5m,入岩4.4m,外露0.1m,间排距3×3m,梅花型布置)、排水孔(Φ50排水孔,入岩3m,间排距3×3m,上仰10°,梅花型布置)。
EL1365.0m以下边坡喷混凝土(C20混凝土,喷厚10cm)、锚杆支护(Φ25锚杆,L=4.5m,入岩4.0m,外露0.5m,间排距3×3m,梅花型布置)。
(4)其他顺水向右侧(上游侧)边坡网格梁支护、干砌石护坡。
开挖边坡浆砌石排水沟、砂浆抹面。
1.2.2主要工程量设计工程量见表1.2-1。
表1.2-1 设计工程量表1.3施工条件1.3.1交通条件场内运输道路:右岸2号公路、右岸4号公路、L1施工道路、右岸7号公路。
场外运输道路:原213国道、213国道复线道路。
关联道路施工情况:1、右岸2号公路:A-02标承建施工,道路设计长度2.16km,路基宽7.0m,路面宽度6.0m,为混凝土路面,合同约定通车时间为2012年11月30日,目前不具备条件。
2、右岸3号公路:A-02标承建施工,道路设计长度0.94km,路基宽7.0m,路面宽度6.0m,为泥结石路面,合同约定通车时间为2013年9月30日,目前不具备条件。
3、场内右岸4号公路:A-02表承建施工,道路设计长度0.86km,路基宽7.0m,路面宽度6.0m,为泥结石路面,合同约定通车时间为2012年10月31日,目前不具备条件。
4、进水口开挖出渣利用213复线路段现具备临时通车条件;5、右岸7号公路现具备临时通车条件。
备注:根据象监月例会工地例会〔2013〕1号“月度协调例会会议纪要”要求,贵工一建右岸2号公路路基、3号公路路基、4号公路路基,在2013年2月底前完成施工,并具备临时通车条件。
1.3.2地形地质条件进水口为岸坡堆积体,堆积体水平深度28m,强风化岩体水平深度44m,公路后缘山体发育卸荷裂隙,推测卸荷深度至1370.0m高程,1390.0m高程卸荷带水平深度32m。
进口段为P2β3-3-1块状、次块状玄武岩,弱风化岩体呈镶嵌碎裂结构,承载力3.5MPa~4MPa,变形模量5GPa。
1.3.3供电条件业主提供的施工用电有如下两个:①由小菜园35 kV变电站至导流洞的10 kV线路,容量为3500 kV A;②由威宁中水镇110 kV变电站至现场的35 kV变电站,容量为8000kV A。
发包人架设10kV线路至施工区及生活区,有偿提供施工和生活用电。
至目前由威宁中水镇110 kV变电站至现场的35 kV变电站(容量为8000kV A)未施工。
由小菜园35 kV变电站至导流洞出口10 kV线路(容量3500 kVA)终端杆已架设。
1.3.4弃渣场弃渣场位于坝址右岸上游约1.6km的田坝小河冲沟,堆渣容量约为330万m3,正在进行渣场底部排水箱涵基础施工,暂不具备弃渣条件。
根据象监月例会工地例会〔2013〕1号“月度协调例会会议纪要”要求,贵工一建田坝渣场排水箱涵在2013年2月底前必须具备弃渣条件,满足弃渣要求。
1.3.5工期要求因非承包商原因(进水口开挖支护设计图纸于2013年1月11日下发、昭通公路段承建的213复线国道EL1409.2m以上开挖支护向本标移交工作面)的影响,根据监理批准的A-03标“2013年施工进度计划”(象工字[2012]18号)文件,进水口工程计划于2013年5月28日开挖至EL1354.0m,实现向厂房标移交工作面的工期目标。
因外界条件限制,关联道路标等交面还存在不明确性,现确定我方向厂房标提供工作面时间确定为2013年6月30日。
2.工期分析2.1工程量根据招标文件第四章所述,土石方开挖共计14.31万m3,设计土石方开挖工程量15.07万m3,土石方开挖增加工程量7600m3。
2.1.2工期分析1、工期要求进水口完工节点工期为2013年6月30日,完工前提条件为:G213国道坝址区改线完成;右岸4号公路贯通;渣场具备弃渣条件。
2、影响工期的原因分析(1)与招标文件所述的土石方开挖工程增加7600m3;(2)施工和G213国道坝址区改线施工存在交叉作业;(3)边坡下方右岸4号公路施工和进水口开挖存在交叉作业关系,道路施工和进水口出渣互相干扰;(4)下游田坝渣场未具备弃渣条件将导致出渣路线增加;(5)右岸2号公路、3号公路、4号公路还未贯通,道路施工存在和出渣作业互相干扰、路况不佳影响出渣速度等问题,同时道路支护延后导致出渣期存在一定的安全风险。
施工影响因素多,施工充分考虑因此导致的出渣路线长度增加、实际施工工期缩短等因素,必须增加资源投入,配置充裕机械设备,采取赶工措施实现工期目标。
3、因为上述非本标施工造成工期滞后,拟定进水口完工节点为2013年6月30日。
3.施工特点分析3.1特点及难点1、开挖高差大,工期短,开挖施工强度大,业主提供的场内施工道路未按约定时间交面;2、进水口边坡地势陡峭,高差大,存在由卸荷裂隙、构造裂隙及层面的组合形成塌落问题,开挖时存在较大的边坡不稳定因素和施工安全隐患是施工的重点,需要采取有效措施。
3、土方开挖爆破和213国道施工上下交叉作业,且共用出渣道路,施工协调工作量大;4、引水隧洞进水口引0-017.00~引0+000段需要掏槽爆破开挖,保证设计体型的完整。
3.2对策及措施1、加快施工进度措施:增加资源投入组织施工,右岸4号公路提供交通之前自行安排出渣道路,合理安排爆破分块,尽量避免翻渣施工,同时在马道搭设脚手架作为支护施工平台,安排好支护和开挖衔接。
2、针对边坡高差大、地质条件差采取以下措施:(1)及时完成边坡开口线外的截水沟施工,并作好施工区内的临时排水。
严格执行自上而下分层开挖、边开挖边支护的施工程序,坡面系统锚杆或排水孔采用液压钻或手风钻蹬碴造孔,做到该层出碴结束系统支护基本完成,系统支护完成再进行下一梯段边坡开挖;(2)加强爆破控制,设计边坡进行预裂或光面爆破,适当降低石方开挖梯段高度和爆破规模,梯段高度控制在10m以内;同时采取相关技术措施:选择合理爆破参数、创造良好的临空面、多段微差起爆、适当降低单耗药量和最大单响药量、选择合适的微差间隔时间和起爆方式,严格控制爆破对保留岩体的破坏;(3)必要时采取超前锚固措施,可根据设计要求,边坡开挖前在马道上施工超前锚筋桩等措施;3、交叉作业协调措施:(1)指派专人协调边坡下部G213国道复线路段施工单位,互相协调做好现场安全管理工作;(2)严格遵守监理确定的爆破管理办法,积极配合监理,协调做好和昭通公路段爆破安全管理工作。
