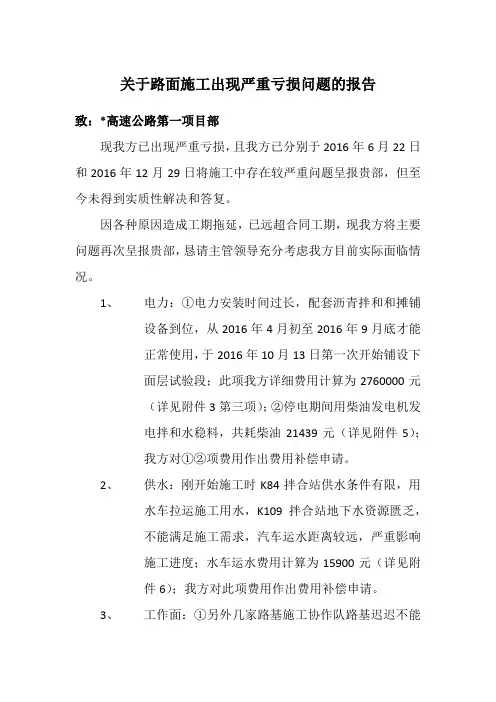

关于路面施工出现严重亏损问题的报告致:*高速公路第一项目部现我方已出现严重亏损,且我方已分别于2016年6月22日和2016年12月29日将施工中存在较严重问题呈报贵部,但至今未得到实质性解决和答复。

因各种原因造成工期拖延,已远超合同工期,现我方将主要问题再次呈报贵部,恳请主管领导充分考虑我方目前实际面临情况。

1、电力:①电力安装时间过长,配套沥青拌和和摊铺设备到位,从2016年4月初至2016年9月底才能正常使用,于2016年10月13日第一次开始铺设下面层试验段;此项我方详细费用计算为2760000元(详见附件3第三项);②停电期间用柴油发电机发电拌和水稳料,共耗柴油21439元(详见附件5);我方对①②项费用作出费用补偿申请。

2、供水:刚开始施工时K84拌合站供水条件有限,用水车拉运施工用水,K109拌合站地下水资源匮乏,不能满足施工需求,汽车运水距离较远,严重影响施工进度;水车运水费用计算为15900元(详见附件6);我方对此项费用作出费用补偿申请。

3、工作面:①另外几家路基施工协作队路基迟迟不能交验,影响底基层施工连贯作业,多次转作业点,受天桥、桥头、便道等因素影响拆、装摊铺机频繁,倒运设备台班损耗太多;②路面施工从2017年1月初至今基本处于停工状态。

4、材料:①材料供应严重不足,没有材料供应预案,经常出现停工待料;②砂石料规格较差,不符合施工要求,材料浪费很大,废料及粉尘太多,增加拌合楼机械磨损,增加燃油消耗,增加沥青罐加热燃料精煤消耗,清理埋设废料损耗大量机械台班;③根据我方了解情况,目前沥青供应商停止供应沥青,我方应配合贵部采取什么样的措施减少我方不必要损失?5、阻工:多次地方百姓及施工协作队伍阻工现象,且都是在施工的好天气发生阻工,造成我方路面施工设备大量闲置。

6、本报告第3、第4、第5项我方对:①水稳施工停滞台班费用计算为981062元(详见附件1),②沥青施工停滞台班费用计算为5968855元(详见附件3);我方对本条①②项费用作出费用补偿申请。

工程施工亏损诉求(3篇)

工程施工亏损诉求(3篇)

第1篇我代表[公司名称],就我公司近期在[工程名称]项目施工过程中遇到的亏损问题,向您提出以下诉求。

一、项目背景[工程名称]项目于[时间]开始施工,项目地点位于[地点],合同总金额为[金额]。

我公司作为施工方,严格按照合同约定和设计要求,投入了大量的人力、物力和财力进行施工。

然而,在项目实施过程中,由于多种原因,导致我公司出现严重亏损。

二、亏损原因1. 设计变更:在项目施工过程中,由于地质条件、周边环境等因素的影响,设计单位多次提出设计变更,导致我公司施工成本大幅增加。

2. 材料价格波动:受市场环境影响,部分材料价格出现大幅上涨,我公司为满足工程进度需求,不得不以较高价格采购材料,导致成本增加。

3. 不可抗力因素:在项目施工过程中,遭遇连续降雨等自然灾害,导致施工进度延误,增加了人工、机械等费用。

4. 施工管理问题:在施工过程中,由于项目管理不善,出现部分工序返工、材料浪费等问题,导致成本增加。

5. 合同执行不力:部分分包商在施工过程中存在质量问题,导致我公司不得不重新返工,增加额外成本。

三、诉求事项1. 请求相关部门协调设计单位,对设计变更进行合理调整,降低我公司施工成本。

2. 请求相关部门协助我公司解决材料价格波动问题,降低采购成本。

3. 请求相关部门对我公司因自然灾害造成的损失给予合理补偿。

4. 请求相关部门对我公司在施工管理方面存在的问题进行指导,提高施工效率,降低成本。

5. 请求相关部门对合同执行过程中出现的问题进行协调,确保我公司合法权益。

四、结语我公司一直秉承诚信、务实、创新的企业精神,积极参与国家基础设施建设。

在[工程名称]项目施工过程中,我们努力克服困难,确保工程质量和进度。

然而,由于上述原因,我公司出现严重亏损。

在此,恳请相关部门关注我公司诉求,帮助我公司度过难关。

我公司将继续努力,为我国基础设施建设贡献力量。

特此诉求![公司名称][日期]第2篇您好!我代表我国某建筑工程施工企业,就当前企业面临严重亏损的现状,向政府部门及社会各界发出诉求,以期得到关注和支持。

工程施工亏损报告格式

工程施工亏损报告格式

工程施工亏损报告格式一、引言近年来,我司在承接各类工程施工项目时,发现公司在施工过程中出现了一定程度的亏损情况。

为了更好地分析问题所在、找出根本原因,并提出解决措施,特编写本报告,以作为公司管理层决策参考。

二、亏损情况分析1. 亏损金额根据财务报表显示,截至目前,公司共计亏损金额达XX万元。

主要体现在人工成本、材料成本及机械设备使用成本等方面。

亏损情况显著,对公司经营造成一定的压力。

2. 亏损原因分析2.1 施工管理不善公司在施工管理方面存在不少问题,包括人员调配不当、施工进度控制不力、质量监督不到位等,导致施工效率低下,成本增加。

2.2 资金管理不善在工程施工过程中,公司对资金的使用和管理不够谨慎,导致资金使用不当,造成成本增加,加剧了亏损情况。

2.3 材料采购成本过高公司在材料采购方面存在问题,包括选择供应商不当、谈判能力不足等,导致材料采购成本过高,增加了施工成本。

2.4 劳动力成本增加由于市场竞争激烈,施工工人工资日益增加,劳动力成本占据较大比例,加重了公司的负担。

2.5 市场行情波动市场行情不稳定,原材料价格波动较大,公司未能有效应对市场变化,导致成本控制困难,亏损加剧。

三、解决措施建议1. 加强施工管理加强项目管理,提高施工进度控制、质量监督力度,合理安排人员调配,提高施工效率,降低成本。

2. 优化资金管理加强对资金的管控,做好资金的收支平衡,合理规划资金使用,避免资金浪费,降低成本。

3. 调整材料采购策略选择合适的供应商,提高谈判能力,优化材料采购流程,降低材料采购成本。

4. 提高劳动力管理水平合理安排工人工资,提高员工满意度,提高员工工作积极性,降低劳动力成本。

5. 密切关注市场行情及时了解市场变化,做好市场调研,制定灵活的市场应对策略,减少市场波动对公司的影响。

四、总结企业在工程施工中出现亏损情况,既有外部市场环境因素的影响,也有企业内部管理不善所致。

通过分析,我们发现亏损主要原因在于施工管理不善、资金管理不善、材料采购成本过高、劳动力成本增加等方面。

工程亏损补偿报告范本

工程亏损补偿报告范本

工程亏损补偿报告范本报告人:XXX公司报告时间:2021年XX月XX日一、情况介绍我公司在XX年开始承接XX项目,经过多年的施工,该项目于XX年完工并投产。

然而,在项目进行过程中,我们发现了一些工程质量问题,这些问题导致了我们在施工和维护过程中遭受了一定的损失。

我们经过认真的分析和计算,认为该项目对我们造成的亏损共计XXX元。

二、亏损具体情况1.由于该项目的设计存在问题,在施工过程中,我们被迫重新设计了一些施工图纸和方案,导致了大量的额外施工和工料浪费。

这部分亏损共计XXX元。

2.工程建设所需要的材料价格也较为波动,在开始施工的时候,原材料的价格较为昂贵。

因此我们不得不购买一些被称为定价材料的材料来保障工期和质量。

这部分亏损共计XXX元。

3.在施工的过程中,由于项目所在地的地形复杂,我们很难进行施工,这导致需要破坏当地的生态环境来进行施工。

后来,我们不得已同意了当地政府的要求,在工程完工时需要进行一定的环保治理。

这部分亏损共计XXX元。

三、引发问题分析在此,我们对造成工程亏损的两个主要问题进行了分析:1.设计问题:该问题直接导致了工程质量低下,需要进行大量的额外施工和工料浪费,浪费了大量的人力和财力。

2.原材料价格波动问题:该问题无法预测,需要我们在采购时做出更加科学的决策,以减少损失。

四、处理情况为避免前述问题对我们造成进一步的损失,我们最终决定提出补偿要求。

我们向XXX公司提出了亏损补偿申请,并获得XXX 公司的积极响应。

经过协商,我们最终同意XXX公司按照XXXX 元对我们进行补偿。

在补偿金到账后,我们将按照约定用于补偿受损环境和损失,以及积极推进公司下一步工作。

五、总结在此,我们提醒各位施工单位和工程企业在进行类似项目的施工时需格外注意,与时俱进,勇于改进。

同时,我们也要积极承担我们自身的责任,减少不必要的损失,提高项目管理水平。

施工材料亏损报告范文模板

施工材料亏损报告范文模板

施工材料亏损报告范文模板
以下是一份施工材料亏损报告的范文模板,供参考:
前言
本报告旨在汇报施工现场的材料亏损情况,以便有关部门能够及时跟进和解决
问题,确保工程顺利进行。

背景
本次施工计划采用xx品牌的xx材料,采购量为xxx,计划按照工程进度逐步
使用。

然而,在实际施工过程中,发现材料的实际消耗量远高于预期,导致了较大的材料亏损。

亏损情况
xx材料亏损
经过对现场材料库存的全面盘点,发现xx材料的亏损量达到了xxx单位,相
当于xx%的采购量。

经过进一步排查,发现xx材料的亏损主要原因是xxxxxxx。

我们已经采取措施防止此类问题再次发生。

xx材料亏损
同样经过全面盘点后,发现xx材料的亏损量为xxx单位,相当于xx%的采购量。

进一步调查发现,xx材料亏损的原因是xxxxxx。

我们也已经采取措施预防此
类问题。

影响和解决方案
材料亏损对施工进度和成本都有一定的影响。

我们将采取以下措施加以解决:•对已经丢失的材料进行补充,保证施工的顺利进行。

•对已经丢失的材料进行评估和定损,报告给上级主管部门,要求赔偿。

•对材料管理流程进行进一步优化和完善,减少亏损的可能。

结论
本次施工材料亏损给工程造成了一定影响,但我们已经采取有效措施加以解决
并防止此类问题再次发生。

同时,我们也将进一步加强材料管理,确保施工顺利进行,保证工程质量。

结束语
本报告由xx部门编写并提交,感谢大家的阅读和支持。

如果有任何疑问或建议,请及时反馈。

工程亏损报告范文

工程亏损报告范文

工程亏损报告范文工程亏损报告。

尊敬的各位领导:根据公司要求,我对最近发生的工程亏损情况进行了调查和分析,并就此向各位领导汇报。

经过调查发现,本次工程亏损主要原因是由于人力不足、材料损耗、工期延误等多方面因素造成的。

以下是具体情况的汇报:一、人力不足。

在本次工程中,由于项目进度紧张,我们在施工过程中遇到了人力不足的情况。

由于项目规模较大,需要的施工人员数量远远超出了我们目前的人员配备,导致了施工进度的延误。

在此次工程中,我们的施工队伍人手不足,无法按时完成工程进度,从而导致了额外的人力成本支出以及工期的延误,进而导致了工程亏损的发生。

二、材料损耗。

在工程施工过程中,我们还遇到了材料损耗的问题。

由于施工现场环境复杂,管理不善,导致了部分材料的浪费和损耗,从而增加了工程成本。

尤其是在材料运输和储存过程中,由于管理不善,一些材料受到了损坏,无法使用,这也给工程造成了一定的损失。

三、工期延误。

由于人力不足和材料损耗等原因,工程的进度受到了一定的影响,导致了工期的延误。

在工期延误的情况下,我们不得不增加了一些额外的人力和材料投入,从而增加了工程成本,也导致了工程亏损的发生。

针对以上情况,我们已经采取了一些措施来解决问题。

首先,我们加强了对施工现场的管理,提高了材料的利用率,减少了材料的损耗。

其次,我们加大了对施工人员的招聘和培训力度,增加了施工人员的数量,以保证施工进度的正常进行。

同时,我们也对工程进度进行了重新安排,加快了工程的进度,以尽快完成工程,减少工程亏损的发生。

在今后的工作中,我们将继续加强对工程的管理,提高施工效率,减少工程亏损的发生。

同时,我们也将加强对施工队伍的管理和培训,提高施工人员的素质和技能,以确保工程的顺利进行。

最后,我们将继续密切关注工程的进展情况,及时发现和解决问题,确保工程能够按时、按质、按量完成。

同时,我们也将继续加强与各相关部门的沟通和协调,共同努力,确保工程的顺利进行。

谨此报告。

工程施工成本亏损报告模板

工程施工成本亏损报告模板如下:一、报告摘要(本部分简要概述报告的背景、目的、工程概况等内容。

)二、工程概况(介绍工程的基本情况,包括工程名称、地点、规模、施工期限等。

)三、成本分析1. 直接成本分析(1)人工费:根据实际完成的工程量,与预算进行对比,分析人工费的节约或超支情况。

(2)材料费:分析材料实际消耗量与预算消耗量的差异,以及材料价格波动对成本的影响。

(3)机械使用费:分析机械使用时长、工作效率等因素,与预算进行对比,分析机械使用费的节约或超支情况。

2. 间接成本分析(1)管理费:分析项目管理中的各项开支,如办公、交通、通讯等费用,与预算进行对比,找出节约或超支的原因。

(2)其他直接费:分析现场施工中的其他直接费用,如临时设施搭建、拆除、维修等费用,与预算进行对比,分析节约或超支情况。

四、亏损原因分析(1)客观原因:如工程地质条件复杂、施工环境恶劣、政策法规变化等,导致成本增加。

(2)主观原因:如施工管理不善、预算编制不准确、合同履行不当等,导致成本增加。

五、亏损金额及比例(1)直接成本亏损金额及比例:根据上述成本分析,计算直接成本的亏损金额及比例。

(2)间接成本亏损金额及比例:根据上述成本分析,计算间接成本的亏损金额及比例。

六、补救措施及建议(1)针对亏损原因,提出具体的补救措施,如调整施工方案、加强成本控制、完善合同管理等。

(2)对今后的工程施工提出建议,如提高预算编制准确性、加强施工现场管理等,以避免类似亏损情况的再次发生。

七、结论(总结报告的主要内容,强调亏损原因及采取的补救措施,提出今后的改进方向。

)注:以上模板仅供参考,实际报告应根据工程的具体情况及亏损原因进行调整。

工程亏损报告怎么写范文(实用10篇)

工程亏损报告怎么写范文(实用10篇)有了规范的经营体制,有了科学的管理制度,有了高素质的运作团队,秉承诚信经营的发展理念,我公司在十几年的成长过程中,始终合法经营,依法纳税,无任何失信行为记录,无任何质量事故及安全事故,这为我公司奠定了良好的社会信用基础,我公司已于20xx年被国家工商总局评为“守合同重信用”企业,这既是对我们以往工作成绩的肯定,也更加坚定了我们继续保持诚信企业的优良形象的决心,当然,我们工作还存在很多不足,我们公司会在日后的工作中,不断通过实践总结,及时改进更新,以求在诚信经营的旅途中更上一层楼,在建筑行业里继续保持良好的企业形象,为社会创造更多的价值。

实现效益约120余万元,抑制了亏损。

续接了下年度工程。

成本比同期下降12%,职工收入比上年度提高了12%,15%。

工程款收入率达105%(未包括质保金)。

由于站位的不同,施工任务的压力及合同单价低,06年的亏损等原因,导致我与公司在协调配合方面发生了一些争执,在此表示歉意。

在今后的工作中要注意方式方法,加强沟通,增进理解以大局为重,为我公司的发展和20xx年的各项工作而努力奋斗。

一、企业生产经营的基本情况项目背景:__有限公司(以下简称__公司)2023年_月_日,__有限公司和__公司签订《订购合同》,定下后道成品运输物流设备采购合同。

合约规定一年后交货。

违约或延期支付违约金。

另一方面,年底原址动迁,需要在2023年_月_日前搬迁,这一突发事件让本来就已陷入困境的后道成品运输物流设备订购安装、调试项目雪上加霜。

无奈,__公司只得停止一切运作,全力厂房搬迁。

(一)企业主营业务范围和附属其他业务情况__公司获得的企业法人营业执照标明的营业范围是:销售自动化设备、仓储设备、机械设备、电子电器产品、包装材料、办公家具、五金制品、建材、日用百货。

(涉及行政许可的,凭许可证经营)。

(二)本年度生产经营情况__公司认真贯彻公司确定的经营方针、落实公司2023年工作会议精神,安全生产和经营情况良好,实现年度安全运行365天。

请求补偿亏损的报告优选份

请求补偿亏损的报告优选份请求补偿亏损的报告 1关于请求补偿亏损的报告范文关于路基队作业请求补偿亏损的报告尊敬的项目部领导:我部自2024年8月中旬进驻工地以来,针对当时业主严厉要求本标段必须尽快复工的严峻局面,按照项目部要求我部以最快速度在最短的时间组织人员、机械设备进场并迅速展开作业的指令,在天时地利和因清退前期施工队都存在诸多不利因素的情况下、全力以赴、大干苦干、加班加点、不惜代价的加大投入和力量,千方百计的抢工期、抓进度、最终在2024年春节前完成了路基的主体工程,实现了我部进场后把活干好不让领导失望、把活尽快干完为一局争光的目标,但在此过程中,因为是在特殊情况下施工、抢工的实际状况,我部在多个方面因受制约和影响,施工成本较正常施工相对投入巨大、致我部目前经营亏损严重,为此现将具体实际情况逐一汇报如下:请领导阅批。

一、进场准备时间紧、前期队伍被清场后遗影响大我部是2010年8月13日开始进场的、进场后局面十分紧迫和严峻,业主和项目部都要求立即复工马上开始作业、在此情况下、根本没有时间让我们有充分的时间来进行合理的机械调配和组织,我们在刻不容缓的形势下只能抬高机械租赁费用组织机械车辆进场以实现尽快复工的目标,加之前期被清场队伍的某些不良信誉,使我们在为本标段组织机械和运输车辆时不得不接受很多苛刻的条件和要求,这也是我部机械租赁费用较高和运输费用较高的根本原因、但在当时的严峻急迫形势下,我们别无选择。

二、施工便道不畅对施工影响巨大受本标段施工现场条件制约,本标段施工便道设在路基上,这样就迫使我部作业时每填一层土就要重修一次运料通道,加之本地连绵不断的阴雨天气,我部投入了大量的人力物力来维护施工便道,又因便道中段钢架桥两侧坡陡、路窄、极大限制了运料速度和车辆密度,使我们即便在天气好的时候也无法投入更多的运输车辆来抢进度,更何况钢架桥两侧下雨后因坡陡路滑总是要被迫等路凉开才能再开工,所以本标段施工便道不畅是我部无法全力抢工期的一个主要制约因素。

施工亏损报告范文

施工亏损报告范文1. 亏损说明关于企业亏损状况的说明 xxxx税务局: xxxxx道路施工公司,成立于200X年x月x日;注册资本:xx万人民币。

公司类型:xxxx;所属行业:施工企业;运营范围:xxxxxxxx。

由于今年施工项目少,成本费用收入大,特殊是去年的项目,路面形成毁坏,做了大面积的修理,修理收入总计xxx万元。

致使本年度利润累计亏损xxxx万元。

下面将本年度的收支状况汇报如下:一、收入状况 1、工程收入状况 2、其他收入状况 3、营业外收入状况二、工程成本 1、xx项目成本收入总计:xxx万元;其中:材料费xxx万元;人工费xx万元;。

2、xxxx项目成本收入总计。

三、税金缴纳状况营业税、城建税、训练费附加、房产税、土地使用税。

四、管理费用收入总计:xxx万元其中:办公费、福利费、工资、业务款待费、劳动保险费。

五、其他收入状况以上是我单位的亏损状况,特此说明。

此致!xxxxxxxx单位年月日。

2. 怎样给总包单位写一份亏本报告首先,在我想来,似是贵司由于投标报价时的失误或缺乏阅历或其他种种缘由,形成现下的困境,导致难以连续履行合同,递交所谓“成本亏损报告”其实只是手段,贵司的直接目的应当是变更合同或者撤消合同。

其次,作为分包单位的贵司,根据惯例,凡涉及本次工程各方面事宜应以联系单的形式发送给总包单位。

然后,由于所谓成本亏损报告这种文件,几乎少见有施工单位出具给业主或者总包单位,由于既然合同已经签订,通常必需履行。

但是基于合同法有关规定,合同也是可以撤消的(合同法第54条):第五十四条下列合同,当事人一方有权恳求人民法院或者仲裁机构变更或者撤销:(一)因严重误会订立的;(二)在订立合同时显失公正的。

一方以欺诈、胁迫的手段或者乘人之危,使对方在违反真实意思的状况下订立的合同,受损害方有权恳求人民法院或者仲裁机构变更或者撤销。

当事人恳求变更的,人民法院或者仲裁机构不得撤销。

最终,即便合同法规定有以上一条,你们也不能就感性的认为本人肯定有理由达成变更或者撤消合同的目的以避开亏损。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。

如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。

㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。

(2 列出开发利用方案编制所依据的主要基础性资料的名称。

如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。

对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。

二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。

2、国内近、远期的需求量及主要销向预测。

㈡产品价格分析
1、国内矿产品价格现状。

2、矿产品价格稳定性及变化趋势。

三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。

2、矿区矿产资源概况。

3、该设计与矿区总体开发的关系。

㈡该设计项目的资源概况
1、矿床地质及构造特征。

2、矿床开采技术条件及水文地质条件。

相关文档
最新文档
