机房建设技术方案以及工程报价配置清单

机房建设技术方案以及工程报价配置清单

机房建设技术方案以及工程报价配置清单一、需求分析随着信息技术的发展,各个企事业单位对于机房建设的需求越来越高。

一方面,机房作为企业IT基础设施的核心,必须满足高可靠性、高可用性等要求;另一方面,成本控制也是企业考虑的重要因素。

因此,本文将从机房建设的需求出发,提出机房建设技术方案以及工程报价配置清单。

二、技术方案1.机房选址机房选址必须满足以下几个条件:地势相对平坦、地质稳定、离火灾易发区远等。

同时,还应考虑到网络接入条件、交通便利、环境优美等因素。

2.建筑结构机房的建筑结构应采用防震、防火、抗磁的材料,主要是基础、墙体、屋面和门窗。

基础应选用深基础,并注重地基处理工作;墙体采用抗震材料,如钢筋混凝土墙、空心砖墙等;屋面采用防火材料,如矿棉板、防火涂料等;门窗应选用特殊的防火门窗,如耐火门等。

3.供电系统供电系统是机房的核心,必须保证可靠、安全。

一般情况下,机房的供电应分为两个部分:市电供电和UPS供电。

UPS品牌推荐APC或者施耐德,供电时间至少30分钟,满足断电时数据存储和关机的时间。

4.冷却和空调系统由于机房中的设备长期运行,会产生大量的热量,必须采用冷却和空调系统降温。

一般机房建议采用冷水机组、壁挂式空调或者精密空调等设备,其制冷效果应满足机房中设备的要求。

5.网络接入系统网络接入系统包括两部分:外联接入和内部网络连接。

外部网络接入采用专线连接,内部网络连接采用交换机连接,建议使用思科、华为等品牌。

6.安全系统机房的安全系统主要是指防火、防盗、防雷等。

防火方面采用常规灭火器、烟感报警器等设备,防盗方面要求安装实时视频监控系统和门禁系统,防雷方面采用避雷器和接地线。

7.物理安全机房中的设备数据非常敏感,必须采取措施加强物理安全保护。

建议采用机柜锁、墙壁检测、防水漏等设备。

三、工程报价配置清单1.建筑结构基础:深基础用量280立方米,单价200元/方,总价56,000元墙体:钢筋混凝土用量1200平方米,单价800元/平方米,总价960,000元屋面:矿棉板用量500平方米,单价300元/平方米,总价150,000元门窗:防火门用量5扇,单价6000元/扇,总价30,000元2.供电系统UPS:2台APC UPS,总价50,000元3.冷却和空调系统坚朗冷水机组1台,壁挂式空调10台,总价60,000元4.网络接入系统思科交换机2台,华为交换机2台,专线连接1条,总价50,000元5.安全系统烟雾报警器5个,灭火器30个,视频监控设备5个,门禁系统1套,避雷器1个,总价20,000元6.物理安全机柜锁5个,墙壁检测5个,防水漏1个,总价8000元综上所述,机房建设的技术方案及工程报价配置清单是企业机房建设的重要指南。

模块化机房建设预算

模块化机房建设预算

模块化机房建设预算1. 引言随着信息技术的快速发展,机房建设成为了企业和组织中不可或缺的一部分。

模块化机房建设是一种高效、灵活的解决方案,它能够快速搭建、扩展和维护机房设施。

本文将探讨模块化机房建设预算的相关内容,包括预算的组成、影响预算的因素以及如何进行预算的合理规划。

2. 模块化机房建设预算的组成模块化机房建设预算包括以下几个主要方面:2.1 设备和硬件成本设备和硬件成本是模块化机房建设预算的重要组成部分。

这包括服务器、网络设备、存储设备等各种硬件设备的购买费用。

在预算中,应考虑到设备的数量、品牌、型号以及性能等因素。

2.2 建筑和基础设施成本建筑和基础设施成本是模块化机房建设预算的另一个重要方面。

这包括机房的建筑设计、施工费用以及基础设施的建设费用,如电力供应、空调系统、消防系统等。

在预算中,应考虑到建筑面积、设计复杂度以及所需的各种基础设施的规模和质量。

2.3 运维和维护成本运维和维护成本是模块化机房建设预算中的长期支出。

这包括人力资源、设备维护、安全管理、电力消耗等方面的费用。

在预算中,应考虑到运维团队的规模和薪资、设备维护费用以及机房运行的能耗等因素。

3. 影响模块化机房建设预算的因素模块化机房建设预算受到多个因素的影响,下面将介绍其中的几个主要因素:3.1 技术需求和规模技术需求和规模是影响预算的重要因素。

不同的技术需求和规模将决定所需的设备和硬件数量以及基础设施的规模。

较大规模的机房建设通常需要更多的设备和基础设施,因此预算也会相应增加。

3.2 设备和硬件选择设备和硬件的选择也会对预算产生影响。

不同品牌、型号和性能的设备价格差异较大,因此在预算中应合理选择设备和硬件,以满足需求的同时控制成本。

3.3 建筑和基础设施设计建筑和基础设施的设计复杂度也会对预算产生影响。

设计复杂度较高的机房建设需要更多的专业设计和施工成本,因此预算也会相应增加。

3.4 运维和维护要求运维和维护的要求也会对预算产生影响。

学校机房建设预算

学校机房建设预算

8000 1 8000

600 10 6000
总 计 286350 :
序号 名称
型号
参数
1
防火门 1.8m
2
抗静电地坂
森迈 60mm*60mm
3
办公室墙面 扫防静电1CI
紫荆花
4 电线6mm2 富羽
5
光管灯盘 20*3
NVC雷士
6 电线2.5mm2 富羽
7 电线4mm2 富羽
8
防尘漆 紫荆花
9
矿棉材料天 花
DHCP SNOOPING ,防ARP病毒,3年 台
原厂售后服务。

腾机柜42u 2
米 A26842
服务器机柜 网络机柜交

换机机柜增

单价
数 量
合计 (单位 元)
10000 1 10000
1000 1 1000
1500 1 1500
5800 2 11600 2000 1 2000
1850 1 1850

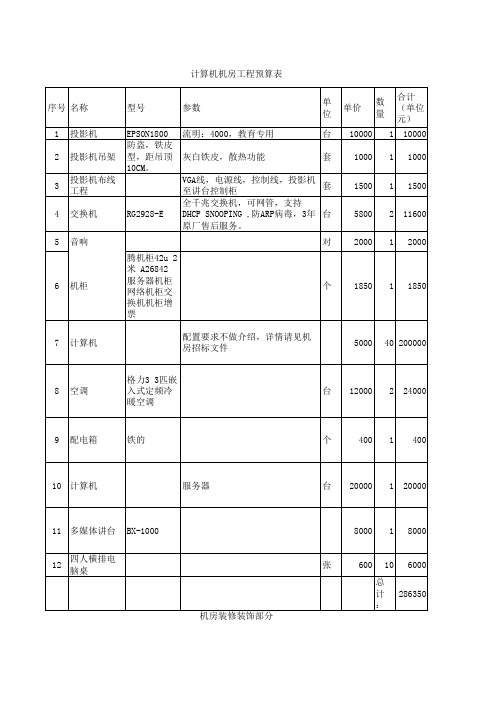

计算机机房工程预算表
序号 名称
1 投影机
2 投影机吊架
3
投影机布线 工程
4 交换机
5 音响
6 机柜
型号
参数
单 位
EPSON1800 防盗,铁皮 型,距吊顶 10CM。
RG2928-E
流明:4000,教育专用

灰白铁皮,散热功能

VGA线,电源线,控制线,投影机 至讲台控制柜

全千兆交换机,可网管,支持
4900
单 位
单价
数 量
合计 (单位 元)
8000 1 8000
1000
总 计

机房装修预算表甲)

机房装修预算表甲)

机房装修预算表甲)项目名称,计量单位,数量,单位工程造价,金额---,---,---,---,---1,2,3,4,5墙面装修1.2,防火板墙面装修,平方米,80,8000天花装修2.2,防火板吊顶装修,平方米,80,8000地面装修门窗装修电力设施装修5.2,电灯安装,盏,50,5000空调设施装修6.1,空调管道布置,米,500,50006.2,空调机组安装,台,5,5000消防设施装修7.1,灭火器安装,个,10,10007.2,灭火喷头安装,个,20,2000安全设施装修8.1,监控摄像头安装,个,30,30008.2,门禁系统安装,套,1,5000其他装修9.2,装饰品采购,件,20,2000该机房装修预算表中一共包含了十个项目,每个项目都列出了项目名称、计量单位、数量、单位工程造价和金额。

根据实际的机房装修需求,可以根据预算表格进行修改和调整。

在表格中,墙面装修、天花装修、地面装修、门窗装修、电力设施装修、空调设施装修、消防设施装修、安全设施装修和其他装修都列出了具体的项目名称和对应的计量单位、数量、单位工程造价和金额。

通过填写实际的数量和单位工程造价,即可计算出每个项目的金额,并在总计栏中得到总金额。

值得注意的是,机房装修预算表格中的项目名称是根据实际需要进行调整的,可以根据机房装修的要求添加、修改或删除相应的项目。

同时,单位工程造价也是根据市场行情和实际需求进行估算的,根据具体情况进行调整。

通过使用机房装修预算表(建筑安装工程量预算表(表三)甲),可以对机房装修工程的预算进行合理的估计和规划,为机房装修项目的实施提供有针对性的参考依据。

指挥中心机房改造预算清单

指挥中心机房改造预算清单
信息中心机房改造工程预算
一、机房装饰部分
序号 材料、设备名称 一 1 墙面、吊顶改造 吊顶改造 礴士顿铝合金微孔条板天棚(密封、300*0.8mm,白色) m2 建议品牌、规格 单位
2
天棚龙骨
礴士顿
m3
3 4 5 6 1 2 3 4 1
大梁铝塑板装饰 墙面彩钢板装饰 天棚洁净化处理 天棚刷防静电涂漆 墙体、柱面防尘固化处理 墙柱面木龙骨细木板防火漆二遍 墙柱面基层、木龙骨夹板 墙柱面面板 12mm铯钾单层防火玻璃隔断 大规格固定玻璃墙、隔断(钢化玻璃 12mm厚,不锈钢饰面钢骨架)
十二、机房搬迁及相关费用
序号 材料、设备名称 1 搬迁及软件应用系统切割 合计 品牌、规格 原机房内设备搬迁及软件应用系统切割 单位 批
A B C D
总合计 施工费 招标代理费 税费 预算总价
一+二+三+~+十二 A*7% A*1.5% (A+B+C)*5% A+B+C+D
6
数量
单价
总价
80
180
1、供配电系统 交流电源 序号 名称 1 2 3 4 电量仪 OF模块 微控器 供配电软件模块 型号及规格 中联通-派诺9900 施耐德MGE CONSENWELLC803 中联通ZLTPD 单位 套 个 台 套
2、 UPS系统 智能UPS系统(用户提供UPS通信协议及通信板) 序号 名称 1 2 微控器 通信软件模块 型号及规格 CONSENWELLC802 中联通ZLTUPS 单位 台 套
套 套 只 只 只 只 只 M M M 只 只 只 只 只
六、机房防雷接地系统工程
序号 材料、设备名称 1 接地挖土、填方 垂直接地极 2 3 4 5 6 7 8 9 10 11 12 13 14 平行接地极 电涌保护器 电涌保护器 电涌保护器 插座式电涌保护器 信号电涌保护器 户内接地母线敷设 电缆 电缆 绝缘端子 绝缘子支架 动作保护开关、安装辅料 合计 品牌、规格 5*50*2500镀锌角铁 4*40*6000镀锌扁铁 SIBO思博SBP1-80B 80KA SIBO思博SBP1-C 40KA SIBO思博SBP1-20 20KA SIBO思博SBP-C-42 SIBO思博SBP-XRJ11/45 25*3紫铜排 BVR 6mm2 BVR 50mm2 8¤ 国产 单位 立方 条 10M 套 套 套 套 套 10M 10M 10M 套 个 批

机房建设预算清单

机房建设预算清单
机房建设预算报价
序号 设备设备名称 单面钢质彩钢板 75轻钢吊顶龙骨 安装彩钢板 墙面装修 部分 阴角处理配件 圆弧型阳角收边 装饰压线 不锈钢踢脚线 灭火控制器(2区) 声光报警器 放气指示灯 自动/手动转换器 区域启动/停止盒 烟感探测器 温感探测器 机房消防 系统部分 消防警铃 单瓶式柜式灭火装置 灭火剂 消防应急灯 消防疏散指示灯 多层铜芯线 镀锌金属线管 金属软管 其他辅助材料 带液晶显示温湿度传感 温湿度监 器 控系统 温湿度监控协议模块 非定位漏水报警控制器 漏水报警 部分 7.5m感应绳 规格型号 H3000*W1200 75mm×50mm 定制 U型 L型 3000MM 100mm*8mm*N mm JB-QB-QMK02 SG-Y1 PSD-1 G-SXPM-1 G-SXPM-1 JTY-GD-OT302 JTW-ZD-OT303 JL24-6 GQQ120/2.5 HFC-227ea KTR-HMZ2418B KTR1208D-D2 定制 直径=25mm 定制 订制 KTR-TH11 订制 KTR-PC-1 KTR-7.5M 数量 105 1050 105 8 4 25 30 1 1 1 1 1 3 3 1 1 120 1 1 100 100 100 1 3 1 2 2 单位 平方 m2 m3 条 条 条 米 套 套 只 条 只 只 瓶组 瓶组 瓶组 KG 个 个 米 m 条 批 套 套 台 根
门禁部分
电锁电源 门禁箱 出门按纽 感应卡门禁监控软件模 块 红外定焦半球摄像机 16路NVR像机供电电源 摄像机视频监控软件集 成模块
合计
本预算报表由珠海易云科技有限公司提供:公司网址:http://www.eclo
本预算报表由珠海易云科技有限公司提供:公司网址:http://www.eclo

机房工程报价方案

机房工程报价方案一、前言随着信息化和数字化的不断发展,机房建设成为各行各业必不可缺的一部分。

为了满足企业的信息化需求,机房工程报价方案的编制对于项目的顺利进行至关重要。

本文将围绕机房工程报价方案的编制进行详细阐述,包括项目背景、工程内容、施工要求、预算投标等方面,以便于准确提供一个可行性的报价方案。

二、项目背景随着信息化和数字化的不断发展,企业对于数据中心的需求越来越大。

传统的机房建设已不能满足当下的需求,因此需要对现有的机房进行升级改造,或者新建机房以适应当前发展的趋势。

三、工程内容1. 新建机房或机房改造根据项目需求,可以考虑进行新建机房或现有机房的改造。

新建机房需要进行土地规划、建筑设计、机电设备配置等方面的工作,而机房改造则需要对现有机房进行评估和改造设计。

2. 机房设备采购和安装根据机房建设的实际需求,需要对机房设备进行采购和安装。

包括UPS电源系统、空调系统、机柜、网络设备、监控系统等设备的选型和安装工作。

3. 电力系统规划和建设机房的电力系统是机房工程中非常重要的一部分,需要对机房的电力系统进行规划和建设,包括电力配电、接地系统、电气设备等方面的工作。

4. 网络设备配置和安装为了满足机房工程的需求,需要对网络设备进行配置和安装,包括交换机、路由器、防火墙等设备的选型和安装工作。

5. 灭火系统规划和建设为了保障机房设备的安全,需要进行灭火系统的规划和建设,包括灭火器、喷淋系统等设备的选型和安装工作。

6. 监控系统配置和安装为了实现机房设备的安全监控,需要对监控系统进行配置和安装,包括摄像头、监控软件等设备的选型和安装工作。

四、施工要求1. 施工图纸准备在进行施工前,需要准备好机房的施工图纸,包括建筑设计图纸、电气设计图纸、机房设备配置图纸等方面的设计图纸。

2. 施工现场管理在进行施工过程中,需要对施工现场进行严格管理,包括进场检查、施工进度管理、质量监督等方面的管理工作。

3. 施工人员安全施工现场需要对施工人员的安全进行保障,包括安全防护措施的实施、施工人员的安全教育等方面的工作。

机房装修预算表甲)

机房装修预算表甲)项目名称:机房装修工程项目地点:XXX市项目编号:XXX序号工程名称单位工程量工程单价工程合价1土建工程㎡XXXXXXXXX2水暖工程台XXXXXXXXX3电气工程项XXXXXXXXX4空调工程台XXXXXXXXX5信息网络工程项XXXXXXXXX6安防系统㎡XXXXXXXXX7壁挂式机柜台XXXXXXXXX8机房门扇XXXXXXXXX9强电箱台XXXXXXXXX10弱电箱台XXXXXXXXX11烟感系统台XXXXXXXXX12排风系统台XXXXXXXXX13消防系统台XXXXXXXXX14工程污水㎥XXXXXXXXX15环境监控台XXXXXXXXX16照明工程项XXXXXXXXX17地面处理㎡XXXXXXXXX18防雷接地台XXXXXXXXX19地面电缆项XXXXXXXXX20消防泵房房XXXXXXXXX21烟道挡烟块XXXXXXXXX22导线电缆项XXXXXXXXX23铺底板㎡XXXXXXXXX24强电线槽米XXXXXXXXX25空调外挂台XXXXXXXXX26智能门禁项XXXXXXXXX27接地电阻台XXXXXXXXX总工程款:XXX元人民币(大写:XXX元整)编制人:XXX审核人:XXX批准人:XXX编制日期:XXXX年XX月XX日----------------------------------------------以上是机房装修预算表,详细列出了机房装修工程所涉及的各项工程名称、单位、工程量及工程单价,最后计算得出了各项工程的工程合价和总工程款。

该预算表主要包括土建工程、水暖工程、电气工程、空调工程、信息网络工程、安防系统、壁挂式机柜、机房门、强电箱、弱电箱、烟感系统、排风系统、消防系统、工程污水、环境监控、照明工程、地面处理、防雷接地、地面电缆、消防泵房、烟道挡烟、导线电缆、铺底板、强电线槽、空调外挂、智能门禁、接地电阻等工程项目。

预算表需要详细列出每一项工程的工程量,并填写工程单价,通过计算得出每一项工程的工程合价,最后求和得出总工程款。

新机房投资估算


新机房建设投资估算 方案一 数量 投资(万元) 2 标的额1.6%-4.5% 2250m 2 178.76 1450m 690 300 10 1450 240 1450 120 500 800 144 200 7000 500 150 400 200 120 6 600 4 20 400 800 41.4 12 3.8 43.5 28.8 43.5 5.76 0 20 5.44 15.12 25 35 31.35 150 13.2 3.9 1.44 0 348 72 80 50 40 9.6 260 0 0 0 0 0 0
600 400 3800 300 1200 300 480 400 68 1050 1250 50 627 10000 330 195 120 580000 1200 200000 25000 1000 120
机房精密空调 -机房精密空调 监控系统(含动环) 消防 搬迁 展示区 办公区 合计
250000
新机房建 项目 勘察设计 装修 -彩板墙面、漆、保温 等 -防火玻璃隔断和门 -防火双开玻璃门 -天花铝扣板、防尘、保 温等 -地面承重 -地面改造 -灯具 综合布线 -上走线桥架 -接地铜牌 -六类非屏蔽双绞线、跳 线等 -六类24口配线架、屏蔽 架等 -光纤 -SC光纤跳线(终端盒、 熔纤等) -机柜(网络、服务器) -32A电源插座 -16A电源插座 -16A和10A地插 供配电 -UPS200A -UPS电池12V100AH -配电柜ATS -列头柜、普通市电柜 -动力电缆 -列头柜和服务器电缆 双市电改造(参照银源机 房改造估价) 发电机 -列头柜、普通市电柜 -动力电缆 -发电机切换柜 单价
方案二 单位 900 900
12
300 0 0 0 0

机房工程(机房建设)配置清单(预算表)

机房工程(机房建设)配置清单(预算表)
机房工程
序号
设备名称
设备说明
单位
数量
1.报警中心机房
一、
配电系统工程
1
配电箱DR-AF-EL
含箱体、开关

1
2
难燃电线
ZR-BV2.5

2000
3
难燃电线
ZR-BV4

1200
4
难燃电线
ZR-BV6

300
5
镀锌线管
25*1.5*3800

100
6
镀锌线管
20*1.2*3800

1
2
多端口管理模块

14
3
服务器端接口模块

16
4
远程客户集中管理软件

1
5
控制平台
键盘、鼠标、17寸显示器可折叠抽拉式套件

1
6
连接线
Cat6非屏蔽4对双绞线铜缆,十字骨架分隔,305米/箱,CMR

1
7
镀锌线管

150
8
辅材

1
12V/ 150AH* 30颗/组

2
3
电池箱
(整箱静电喷塑、耐磨、防锈处理) B32订制(含电池开关,电池连线)
尺寸:780*880*1190mm *95Kg

2
4
电池线及安装费用
包含电池线、主机5米内输入输出线、安装调试费用

1
5
承重支架
UPS、电池承重支架

1
6
精密空调
40KW
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

发电机房环保工程 方案设计

深圳市希力普环保设备发展有限公司 二O一四年十月 1、方案设计说明 1.1、总体描述

由于柴油发电机在运行过程中,产生的高分贝噪声和排放的黑烟会对周围的环境造成污染,从保护环境出发,根据甲方及环保部门的要求,需对柴油发电机房进行隔噪、吸声、消声、减振等综合治理。本公司依据噪声设计规范对该机房进行环保处理。该项目即是发电机组的机房隔声、减震等环保等内容的施工。 我公司为贵公司柴油发电机房环保工程提供设计及施工方案。以下技术文件的编制,主要依据我方所提供的柴油发电机房有关情况。 1.1.1、发电机房周围情况 柴油发电机房位于地面上,1台常用功率1200KW环保型发电机组。属二类区环境。 1.1.2设计依据 本公司严格按照国家即地方相关标准及规定进行设计。具体设计依据如下: 1) 《城市区域环境噪声适用区划分技术规范》(GB/T15190-94) 2) 《城市区域环境噪声标准》(GB3096-93); 3) 《城市区域环境振动标准》(GB10070-88); 4) 《工业企业噪声控制设计规范》(GBJ87-85); 5) 《广东省大气污染物排放标准》(GB4427-89); 6) 甲方的委托书及提供的原始资料及其他相关设计规范 . 7)发电机组的相关参数,发电机房的空间尺寸及建筑结构; 1.1.3、污染物产生的原因: 1、 噪 声 1) 气流噪声 气流噪声主要集中在发电机房的进、排风口和发电机的排气管口。气流噪声气体的非稳定性流动时产生的,也就是气流的脉动,由气流与气体及气体与物体相互作用产生的。 2) 机械噪声 此处的机械噪声是由柴油发电机零部件的旋转、不平衡引起振动产生,以及柴油发电机中膨胀气体冲击气缸产生,还有机械零部件、轴承之间的互相摩擦。 3) 电磁噪声 电磁噪声是由交变磁场对定子和转子作用产生,周期性的交变力。发电机运转,电场能与磁场能相互作用转换,产生电磁噪声。 4) 噪声衍射 由于柴油发电机房内封闭不严,部分声音外泄。 5) 噪声叠加 各种噪声在发电机房内多次反射,反复叠加,产生更高的综合噪声。 2、 黑烟 内燃机排放的污染物可分为气态污染物和固态微粒污染物两大类。气态污染物包括一氧化碳、二氧化硫、氮氧化合物和碳氢化合物等,固态污染物主要是碳烟粒子和某些金属元素的氧化物。这些金属元素的氧化物来自于燃油和润滑油的添加剂以及内燃机部件摩擦所产生的磨屑等。我们平时所见到的柴油发电机排气口冒出的黑烟其主要成份就是碳烟粒子。这是柴油发电机废气治理工程中首先要处理的污染物。 碳烟(又称黑烟)占据了内燃机排放的固态微粒污染物的绝大部分,主要是由0.1-140um的多孔性碳粒构成,并在其表面凝结与吸附了末烯烃以及SO2等。碳烟微粒主要是液体在高压燃烧条件下局部高温、缺氧、裂解并脱氧而产生。由于柴油机的不均质、异相燃烧,特别是燃烧时燃料分子往往被高温火焰或燃烧产物所包围,燃料分子中心缺氧,这就决定了碳烟生成的必然性。因此,人们不能去阻止产生碳烟,而只能尽可能地减少碳烟产生,并在其生成后把它净化处理掉。 碳烟的比重不大,随废气排出后到处飞扬,触及物体呈黑色。0.1um左右的碳烟能长期在大气中悬浮,既污染了空气又影响能见度,并可经人的呼吸道进入肺叶,吸附在肺细胞组织上。尤其是其表面粘附的多环芳香烃等致癌物质,更威胁人类的健康。 一般情况下,柴油发电机燃烧废气中烟尘的含量均超过国家允许排放标准,林格曼黑度在三级以上。

1.1.4、环保工程的主要项目内容 发电机房环保工程的主要项目内容如下: ➢ 发电机房的排风消音槽。 ➢ 发电机房的进风消音槽。 ➢ 吸音天花。 ➢ 四周吸音墙体。 ➢ 防火隔声门。 ➢ 导风罩。 1.1.5、治理目标 本方案按1200KW环保型发电机设计,该发电机组正常运行1小时的设备噪声将达114dB左右,若不采取有效的治理措施,机房外的噪声将达到90-97dB,对周围环境造成严重的噪声污染,影响办公环境,因此柴油发电机房必须进行降噪治理。 根据《GB 3096-93适用区域划分》中的有关规定,以及该机房所处的位置,其综合噪声要求满足二类标准。 1.2、环保治理工艺: 发电机房噪声治理: 该项目设有1200KW柴油发电机组1台。当柴油发电机工作时,汽缸内的废气随排气口间断开闭而周期性的喷射到排气管内,由此产生周期性的排气噪声、气体涡流噪声、管道振动噪声等。柴油发电机排气噪声的强度与发电机的功率、转速、气缸内气体压力等因素有关,并随柴油机转速及负荷的变化而变化。控制柴油机排气噪声的有效方法是安装合适的消声器。鉴于每台柴油机排气的温度一般是在525℃左右,排气压力较大,同时排气夹杂着油污烟气,因此消声器必须具有足够的消声量,功率损失少,材质及结构耐高温,耐冲击,不怕油污,牢固耐用。 根据发电机噪声的性质,拟采取隔声和消声相结合的技术方案。一是隔声,将发电机房通风口和进出口密封,隔离噪声向外扩散。二是消声,对发电机房与外界环境的换气信道、排气口的气流进行消声,噪声衰减后,再排出室外,其原理是:机组的噪声波入射到多孔、透气的超细玻璃棉中时,声波则会进入材料从而引起材料空隙中的空气和纤维发生振动,由于摩擦和粘滞阻力以及纤维的导热性能,大部分声能转化为热能消耗掉。根据同功率发电机噪声测试数据类比,发电机噪声约为108dB(A)。 为满足环保要求,对发电机房采用以下综合治理措施。 1. 隔声设计:  隔声墙 利用砖墙将发电机房封闭,墙厚200mm。对墙体隔声量可用如下的经验公式计算: R=16logM+8 据资料:200 mm厚砖密度M=457kg/m2 则200 mm厚砖墙的隔声量为:R=16log457+8=50.6 dB(A)  穿墙管、电缆沟洞隔声 管道、电缆穿墙用超细玻璃棉填充,实施软接触,防止固体噪声波传播。 外壁用厚度0.6 mm、穿孔率>20%的穿孔天花板作为墙面吸声材料。 2. 通风量设计: 柴油机工作时产生大量的热量,如果不及时排清,抽进新鲜空气,就会使室内的温度不断升高,特别是由于隔声房相对封闭,具有保温作用,机房温度升高更快,所以要从室外送入大量新鲜空气。根据柴油机生产厂家提供的技术资料所得,该机组每台所需空气量根据自然进风就可以达到要求。 3. 吸声体设计: 吸声天花: 由于发电机的噪声是立体的往四周辐射,而地面的吸声系数非 常小,它会把声波漫反射到吊顶的天花。天花是采用吸声天花专用龙骨,上铺50 mm厚的优质岩棉作吸声材料。穿孔率>20%的穿孔天花板作为护面吸声材料,吸声效果为10.4 dB(A)。 吸声墙体: 为保证机房内的噪声不改变频率(由500Hz-4000Hz变为以小于125Hz为主的声波)往外界辐射,影响周围人的正常活动,因此,在必须在墙体安装吸声体,吸声体为50 mm厚的岩棉,外壁用厚度0.6 mm、穿孔率>20%的穿孔天花板作为墙面吸声材料。 4. 进排风消声设计 根据甲方提供的图纸及现场情况,发电机组进风道采用强制进风消声室的型式,排风为排风井。消声室及风井内均安装吸声棉板,以防机房噪声外泄,同时起到消音的作用。消声室及风井内的材料为吸声岩棉、玻璃布、焊网、角钢、锌铁皮等。 5. 减震 机组内有减震系统,可有效减轻震动的传递,另外在机组与地面的接触位置放置橡胶减震器,把机组的机械震动减到最低。在排烟系统的处理方面,在机组与烟管的接触位置安装金属波纹减震管,防止排烟系统的与楼板的钢性接触,把排烟系统的震动阻止在传到楼板之前。

2、机房工程预算 (单价:人民币/元) 序号 项目 数量 材料 合计RMB(元) 备注

1 进风阻性消声槽 (150MM厚) 1项 超细玻璃吸音棉、玻璃纤维布、角铁、高强度碰网、铆钉、铁线、螺丝等组成 9685.00

2 排风阻性消声槽 (150MM厚) 1项 超细玻璃吸音棉、玻璃纤维布、角铁、高强度碰网、铆钉、铁线、螺丝等组成 10430.00 3 吸音天花吊顶 130㎡ 0.6mm穿孔天花板/龙骨、螺杆、角铁、50mm超细玻璃吸音棉、拉爆螺丝等组 23400.00 4 四周墙体贴吸音隔音棉 205㎡ 0.6mm穿孔天花板/龙骨、δ50mm超细玻璃吸音棉、角铁、铆钉、拉爆螺丝等组成 36900.00 5 角铁,角钢(杂件) 1项 40*40角铁、螺丝等 3000.00 6 消声器、排烟管隔热包扎 1项 石棉绳、锡箔棉、钢丝等组成 1500.00

7 洗烟箱 1项 3mmA3钢板、镀锌管、活性碳、不锈钢网、不锈钢喷头、法兰盘、水泵等 25000.00 8 油箱(油路系统) 1个 油箱及油路系统 4500.00 9 导风罩 1项 2000.00 A 人工安装费 1项 8000.00 B 卸机就位费 1项 3000.00 C 材料运输费 1项 8000.00 D 施工管理 1项 2000.00 E 环保验收 1项 4500.00 G 合计(不包土建、基础、 电缆) 141915.00 工作步骤 1.甲方负责土建及自来水进、排管至机房,包括:按图纸砌墙体,预留孔洞等; 2.如需做消防工程,管道时,甲方必须在机械安装前安装完毕; 3.我方负责机房的环保安装。 4.环保验收。在机房安装完成后,我方负责联系当地环境监测站进行监测,并取得监测报告。 5.本工程在通知进场之日起二十五日内完工。 3、质量控制及保修承诺 3.1、质量控制 在工程设计、设备及材料订购、设备加工、施工安装及系统调试等过程中实施全面的质量管理与控制。 本司曾承建过很多大厦备用发电机环保工程,具有丰富的工程设计及施工管理经验。工程设计负责人和各专业设计工程师均具有相应的设计经验及专业职称;施工现场技术人员具有环境工程施工的丰富经验和相应的专业技术职称;各工种施工工人均要求具有二年以上专业施工经验和上岗证。 设备订购由专业人员负责,所有外购设备、材料必须符合设计要求并具备产品合格证,主要设备具有保修证明。 成立项目施工质量控制组,现场施工前,由施工组制定详细的施工计划、施工质控计划和安全计划,方进场施工。施工期间由质控管理组对每一个环节进行质量检查、控制、把关。 工程的验收严格按环保局有关规定进行。
