室外基槽回填技术交底

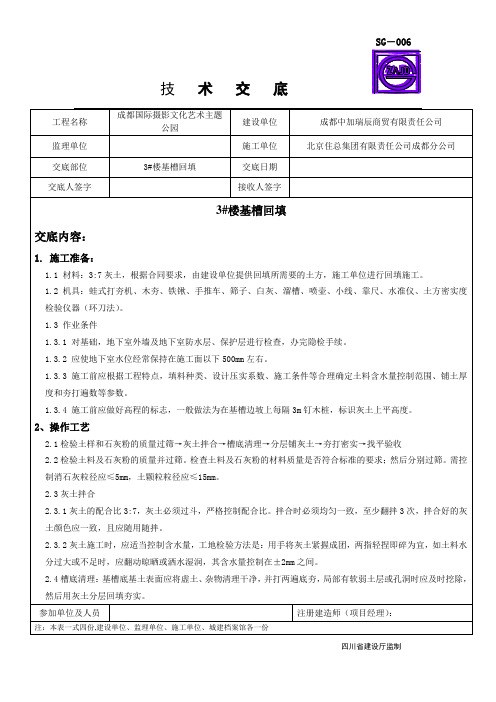

地下室外墙土方回填技术交底

地下室外墙土方回填技术交底1施工准备1、材料:回填土料应符合设计要求,土料不得采用淤泥和淤泥质土,有机质含量不大于 5%,土料含水量应满足压实要求;基坑内回填料宜采用黏土、砂等。
碎石类土或爆破石碴用作回填土料时,其最大粒径不应超过每层铺填厚度的 2/3,铺填时大块料不应集中,且不得回填在分段接头处。
2、机具:蛙式打夯机、木夯、手推车、筛子(孔径50mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线等。
3、作业条件:(1)采用粉质粘土,填方土料含水率控制在12%-15%。
(2)地下结构外侧回填,必须对基础、外墙和防水层、防水保护层进行检查,发现损坏要及时修补处理,对填方基底进行检查和验收,作好隐蔽工程检查和验收。
(3)现场道路清理完毕,确定各种车辆、机械的行走路线,并将回填场地内钢筋堆料清理干净。
根据现场情况确定由技术研发主楼南侧开始进行回填,机械由此处进入回填作业面。
地下室房心回填时,土方由汽车坡道及地下室顶板预先留设的施工洞口倒入室内,再用手推车或小型机动车运至回填作业面。
(4)施工前做好水平标志,在外墙上弹上水平标高线,以控制回填土的高度、厚度。
(5)外墙立面作为防水保护层的挤塑聚苯板已粘贴牢固,板块间无缝隙。
(6)脚手架拆除完毕,材料、垃圾全部清理干净;地下室回填前,顶板模板拆除完成,室内材料、垃圾、积水清理干净,地下结构验收合格。
2操作工艺: 1、工艺流程:基底清理→检查土质→分层铺土→打夯密实→检查密实度→修整找平验收。
2、施工方法:采用自卸汽车成堆卸土,配以推土机推土、摊平。
每层的铺土厚度不大于30~50cm(随选用压实机具而定)。
填土可利用汽车行驶作部分压实工作,行车路线须均匀分布于填土层上。
汽车不能在虚土上行驶,卸土推平和压实工作须采取分段交叉进行。
3、操作要点:(1)土方回填前,应根据工程特点、土料性质、设计压实系数、施工条件等合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实遍数等施工参数。
基槽回填技术交底

1.3 作业条件
1.3.1 对基础,地下室外墙及地下室防水层、保护层进行检查,办完隐检手续。
1.3.2 应使地下室水位经常保持在施工面以下500mm左右。
1.3.3 施工前应根据工程特点,填料种类、设计压实系数、施工条件等合理确定土料含水量控制范围、铺土厚度和夯打遍数等参数。
5.8石灰熟化、灰土拌合机铺设时应有必要的防尘措施,控制粉尘污染。
参加单位及人员
注册建造师(项目经理):
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
接收人签字
3.2一般项目
3.2.1配料、含水量正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、翘皮及裂缝现象。
3.2.2留槎和接槎,分层留接槎的位置,方法正确,接槎密实、平整。
3.2.3夯打遍数应符合要求,夯打坚实的灰土声音清脆。
3.2.4石灰粒径、土料粒径、有机质含量应符合规定要求。
3.2.5允许偏差应符合表3.2.5的规定。
2.3灰土拌合
2.3.1灰土的配合比3:7,灰土必须过斗,严格控制配合比。拌合时必须均匀一致,至少翻拌3次,拌合好的灰土颜色应一致,且应随用随拌。
2.3.2灰土施工时,应适当控制含水量,工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过大或不足时,应翻动晾晒或洒水湿润,其含水量控制在±2mm之间。
2.8雨期施工:雨天施工时,应采取防雨或排水措施,刚铺完尚未夯实的灰土,如遇雨淋浸泡,则应将积水及松软土除去,并重新补新灰土夯实,受浸泡的灰土应在晾干后再夯打密实。
三、质量标准
3.1主控项目
技 术 交 底(槽边回填土)

g)灰土分段施工时,上下两层接槎距离不小于500mm。
h)每层夯实后,应按规定进行环刀取样检测。
雨天施工,要备足雨布,以便雨天进行覆盖,并做好排水,若有雨水浸泡,应将积水及松软土层除去,晾干后,再施工。
四、安全防护:
a)施工人员戴好安全帽;
b)加强机械日常检修,防止漏电;
c)做好日常安全教育工作,防止坑边坠落及坠物伤人;
d)夜间施工,做好照明。
交底人
技术负责人
接收人
技术交底
工程名称
济南体育嘉苑住宅1#楼
分部工程
基础
分项工程
槽边回填土
依据:建筑地基基础工程施工质量验收规范GB50202-2002
一、设计要求:
槽边为2:8灰土回填(底部筏板外600,散水下墙外1600。即高度增加1000,宽度增加180),其余为素土
二、材料和机具:
1、素土不得含有机杂质,使用前过筛,粒径不大于15mm(用于素土回填时粒径不大于50前充分熟化过筛,粒径不大于5mm。
3、机具:打夯机、木夯、推车等。
三、施工操作:
a)防水层施工完并验收合格后,抹20厚1:2水泥砂浆后用M5水泥砂浆砌筑120保护墙。
b)后浇带预留处,先在后浇带两侧,预留防水搭接宽度处砌筑回填土挡墙。M10水泥砂浆砌筑,底部2m为620厚,上部为490厚,直面留在后浇带处。回填土时,两墙内侧用50厚木板铺严,每1米加水平支撑一道,撑住两侧。回填时,两侧应同时回填。
c)灰土拌合:大量拌合前,先拌样品,后按配合比拌合,拌合应均匀,颜色一致,至少拌合两次,颜色与样品相似。
d)施工时,应控制含水率。符合“紧握成团,轻捏即碎”,否则应晾干或洒水湿润。

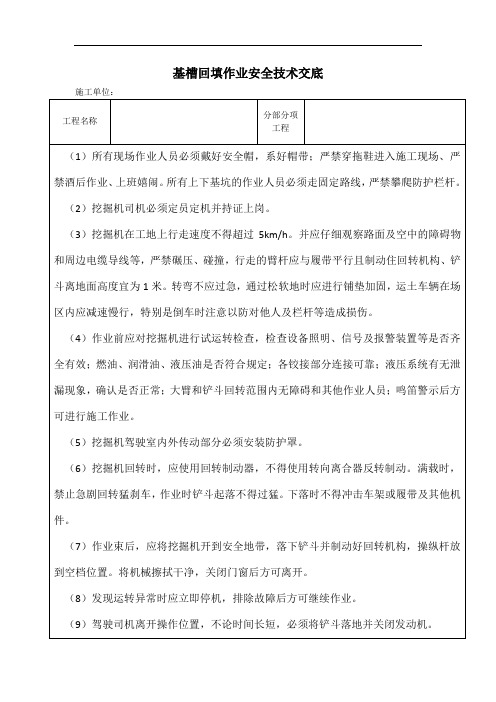

基槽回填作业安全技术交底

施工单位:
工程称
分部分项工程
(1)所有现场作业人员必须戴好安全帽,系好帽带;严禁穿拖鞋进入施工现场、严禁酒后作业、上班嬉闹。所有上下基坑的作业人员必须走固定路线,严禁攀爬防护栏杆。
(2)挖掘机司机必须定员定机并持证上岗。
(3)挖掘机在工地上行走速度不得超过5km/h。并应仔细观察路面及空中的障碍物和周边电缆导线等,严禁碾压、碰撞,行走的臂杆应与履带平行且制动住回转机构、铲斗离地面高度宜为1米。转弯不应过急,通过松软地时应进行铺垫加固,运土车辆在场区内应减速慢行,特别是倒车时注意以防对他人及栏杆等造成损伤。
(4)作业前应对挖掘机进行试运转检查,检查设备照明、信号及报警装置等是否齐全有效;燃油、润滑油、液压油是否符合规定;各铰接部分连接可靠;液压系统有无泄漏现象,确认是否正常;大臂和铲斗回转范围内无障碍和其他作业人员;鸣笛警示后方可进行施工作业。
(5)挖掘机驾驶室内外传动部分必须安装防护罩。
(6)挖掘机回转时,应使用回转制动器,不得使用转向离合器反转制动。满载时,禁止急剧回转猛刹车,作业时铲斗起落不得过猛。下落时不得冲击车架或履带及其他机件。
(7)作业束后,应将挖掘机开到安全地带,落下铲斗并制动好回转机构,操纵杆放到空档位置。将机械擦拭干净,关闭门窗后方可离开。
(8)发现运转异常时应立即停机,排除故障后方可继续作业。
(9)驾驶司机离开操作位置,不论时间长短,必须将铲斗落地并关闭发动机。
(10)每台挖机作业应有专人指挥,所有作业人员及车辆必须服从指挥听其调度。
(11)挖掘机驾驶室前必须装设大灯,以确保夜间施工的照明度。
交底人(签字):
日期:年月日
被交底人(签字):
基础土方回填安全技术交底

基础土方回填安全技术交底工程名称:交底项目:基础土方回填内容摘要:一、施工准备:1、材料及主要机具:①回填土优先利用基槽中挖出的原土,但不得含有杂质,使用之前应过筛,其最大粒径不大于5cm,含水应当符合规定。
②主要机具备:蛙式打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),2M靠尺,胶皮管、小线和木折尺等。
2、作业条件:①回填土前应对基础进行检查验收,并要办好隐检手续,其基础砼应达到一定的强度,不因回填土而受损伤,方可回填。
②回填土压实系数为0.9,填方土料含水量与最佳含水量之差,控制在-4%~+2%范围以内。
③房心回填,应在完成上下水、管道安装后在进行,并将槽内地平上的积水、有机物等清理干净。
④施工之前应该做好水平标志,控制回填土的高度及每层的厚度,室外墙面弹测水平控制线。
二、操作工艺:1、工艺流程:基槽底地坪上清理→检查原土质、拌制灰土→分层铺土、耙平→夯打密实→检验密实度→修整、找平、验收2、填土前必须将肥槽清理到基础底面标高,将回填的松散垃圾、冰雪、保温材料、砂浆、石子等杂物清除干净。
3、检验回填土的质量,有无杂物,颗粒粒径是否符合规定,以及回填土的含水量是否控制在范围以内;在基坑上将白灰与原土按2:8拌和均匀后,再回填。
4、回填灰土应分层铺摊,每层铺土厚度为200~250mm,每层铺摊后随之耙平;5、回填灰土每层至少夯打三遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的所谓“水夯”法。
6、如须要分层分段夯实时,交接处应填成阶梯形,梯形的高宽比为1:2(高15cm、宽30cm),上下层错缝距离不小于1米。
7、回填灰土时,为了防止管道中心线位移或损坏管道,应用人工夯实,先在管子两侧填土夯实,并应当由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
8、回填土每层填土夯实后,应按规范要求进行环刀取样,测出干土的质量密度(≥15KN/mз),达到要求后,再进行上一层的铺土;9、回填土夯实时,对于打夯机无法夯实的死角的周边应采取人工夯实。
市政基础设施工程沟槽回填施工技术交底

6、新建管道与其他管道交叉部位的回填应符合密实度要求,并应使回填材料与被支承管道紧贴,或按有关规定进行加固处理。
7、管坑开挖前必须对管线位置进行定位放线,在管坑开挖时必须进行钢板桩的垂直支撑好。
8、管坑开挖时保证管坑排水不间断,保证地基不受水浸泡,不发生超挖现象,如发生超挖现象,不能用土回填,应将扰动部份清除,并将超挖和清除位置填回石粉或碎石、砂、并夯实。
2、回填土密实度应符合下列规定:主管区的回填上密度不应小于95%(按轻型击实标准,下同);管道宽度以外次管区的回填土密实度不应小于90%;管道宽度内次省区的回填土密实度应在(85±2.5)%之间。其他部位的回填土密实度,按设计规定或按《给水排水管道施工及验收规范》(GB50268-97)的有关规定执行;
3、管道沟槽回填土,当原土含水量高且不具备降低含水量条件不能达到要求密实度时,管道两侧及沟槽位于路基范围内的管道顶部以上,应加填石灰土、砂、砂砾或其他可以达到要求密实度的材料;
4、当管道覆土较浅,压实工具的荷载较大,或原土回填达不到要求的压实度时,可与设计单位协商采用石灰土、砂、砾石砂等可以达到要求的其他材料回填;
9、基坑两边用栏路架中间串旗作护栏,夜间在栏路架上悬挂红灯,以保安全,基坑开挖时,由专职质安人员在现场指挥,监护挖土作业。
交底人
项目技术负责人
接底人
市政基础设施工程沟槽回填施工技术交底
工程名称
某工程
交底项目
Байду номын сангаас市政基础设施工程
交底范围
土方工程
日期
年 月 日
交底内容:
1、沟槽回填应遵循以下规定
从管底基础至管项以上0.7m范围内,采用人工回填、夯实,严禁用机械推土回填;回填先从管底与基础结合部位开始,沿管腔两侧同时对称分层填并夯实,每层回填高度宜为0.15~0.20m,管顶以下宜用粗砂回填,管顶以上0.5m范围内,其它回填砂土或好土;管顶0.7m以上部分回填土,可采用机械回填,但必须从管线两侧同时回填并夯实。也可使用碾压机械。
(完整版)建筑回填技术交底
(完整版)建筑回填技术交底建筑回填技术交底1. 背景本文档是为了明确建筑工程中回填技术的相关要求和操作步骤,以确保施工过程的安全性和质量。
2. 目的通过本文档,旨在:- 交代建筑回填技术的基本要求;- 强调施工过程中需要注意的事项;- 确保回填工程的合理进行。
3. 内容建筑回填技术的基本要求如下:3.1 回填材料选择- 回填材料应符合相关技术标准和规范要求;- 材料应具有足够的强度、稳定性和耐久性。
3.2 回填施工过程- 回填施工前应对地基进行清理和平整;- 回填材料应按照设计要求和施工方案逐层填筑;- 每层回填应进行加固和夯实,确保回填层与下一层之间的粘结性。
3.3 水平和垂直控制- 施工过程中应进行水平和垂直控制,确保回填层平整垂直;- 可采用测量和调整、引导线等方式进行控制。
3.4 环境保护- 回填过程中应注意保护周边的环境,避免对生态环境造成负面影响;- 废弃物的处理应符合环保要求,做好垃圾分类和清理工作。
4. 质量验收建筑回填工程的质量验收应按照相关规范进行,包括但不限于以下方面:- 回填层的密实性和稳定性检测;- 回填材料的质量抽样检验;- 环境保护要求的实施情况检查。
5. 安全注意事项- 施工过程中,应采取必要的安全防护措施;- 回填材料的运输和搬运过程中,要注意操作规范,避免人员伤害;- 如有发现安全隐患,应及时报告并进行整改。
6. 相关责任人本文档中涉及到的相关责任人如下:- 施工单位:负责具体的回填施工工作;- 监理单位:负责对回填过程进行监督和检查;- 建设单位:负责对施工单位和监理单位的协调和管理。
7. 文档审核本文档的编写和修订应经多方审核确认,确保准确无误。
8. 参考资料- 相关建筑技术标准和规范;- 施工方案和设计要求。
以上为《建筑回填技术交底》的内容要点,相关责任人应按照要求进行操作,并确保建筑工程的顺利进行。
备注:本文档仅为交底资料,如有需要,请与相关单位咨询法律意见和技术指导。
基坑回填技术交底
基坑回填技术交底咱今儿就来好好唠唠基坑回填这档子事儿。
首先啊,咱得明白为啥要搞这个基坑回填。
就说前段时间我去的一个工地,那基坑挖好了,要是不及时回填,周边的土松松垮垮的,万一遇上点儿恶劣天气,像啥狂风暴雨的,那可就危险喽!说不定周边的土一塌,整个工地都得乱套。
所以说,基坑回填可不是闹着玩儿的,这是关乎安全和质量的大事儿。
要说基坑回填,材料的选择那是相当重要。
一般来说,咱得用那种优质的、符合要求的土料。
可别啥土都往里倒,像那种含水量太高的、杂质太多的,统统不行!我就碰到过一个情况,有个新手施工员,图省事,弄了些含水量超标的土来回填,结果呢,压实的时候那叫一个费劲,压了好几遍都达不到要求,最后还得重新返工,费时又费力。
回填的分层厚度也得严格控制。
每一层都不能太厚啦,不然压实效果不好。
就跟咱做千层饼似的,每一层都薄薄的,压得实实的,最后这饼才好吃。
要是一层太厚,就跟那没发好的馒头,中间都是虚的。
一般来说,每层厚度在 200 到 300 毫米左右比较合适。
再说压实这一步,那可得下足功夫。
压实机械的选择要根据实际情况来,小面积的地方可能就得用小型的压实工具,大面积的就得用大型的。
而且压实的遍数也有讲究,不能压少了,也不能压多了。
压少了达不到要求,压多了又可能把土给压坏了。
我记得有一次,在一个项目上,压实的工人为了早点完工,没按规定的遍数压,结果验收的时候出了问题,又得重新来一遍,大家都跟着受累。
还有啊,在回填的过程中,要注意保护好周边的构筑物和管线。
这就好比你在整理房间的时候,不能把旁边的宝贝东西给碰坏了。
比如说,要是旁边有个地下水管,你不小心把它压坏了,那可就麻烦大了,不仅影响施工进度,还可能造成水资源的浪费和环境污染。
另外,回填的顺序也有说道。
要从低处往高处填,一层一层地来,不能东一下西一下的。
就像搭积木,得一层一层稳稳当当的,要不然整个结构就不牢固。
最后,回填完了可别忘了检查。
检查压实度是否符合要求,表面是否平整。
回填土技术交底
回填土技术交底一、工程概述在建筑施工过程中,回填土是一项重要的工作环节。
回填土的质量直接影响到建筑物的稳定性和安全性。
本次回填土工程主要涉及_____区域,回填土的总量约为_____立方米。
二、施工准备1、材料准备(1)土料:宜优先选用现场挖出的原土,但不得含有有机杂质。
使用前应过筛,其粒径不大于 50mm。
(2)石灰:应采用熟化石灰粉,不得夹有未熟化的生石灰块及其他杂质。
2、主要机具(1)机械设备:装载机、压路机、蛙式打夯机等。
(2)工具:铁锹、手推车、筛子、胶皮管、水准仪、塔尺等。
3、作业条件(1)基础工程已完成,并办理好验收手续。
(2)基槽内的杂物、积水等已清理干净。
(3)测量人员已完成基槽的测量放线工作,设置好水平桩,标明每层填土的厚度。
三、施工工艺1、工艺流程基底清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收2、基底清理将基底表面上的垃圾、杂物等清理干净,排除积水、淤泥。
3、检验土质检验回填土的土质是否符合要求,有无杂物,粒径是否符合规定。
如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如含水量偏低,可采用预先洒水润湿等措施。
4、分层铺土、耙平回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为 200~250mm;人工打夯不大于 200mm。
每层铺摊后,随之耙平。
5、夯打密实(1)夯打顺序:一夯压半夯,夯夯相接,行行相连,纵横交叉。
(2)夯打次数:一般不少于 3 遍。
对于边角部位,应采用人工夯实。
(3)压实系数:应符合设计要求,如设计无要求时,应符合规范规定。
6、检验密实度回填土每层夯实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
7、修整找平验收填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
四、质量标准1、主控项目(1)回填土的土料,必须符合设计要求或施工规范的规定。
回填土简单技术交底
回填土简单技术交底一、工艺要求1、主要机具应备有木夯、蛙式打夯机、手推车、筛子(孔径50mm)、2m 靠尺、铁锹(平头与尖头)、胶皮管、小线等。
2、作业条件:土方回填前必须清除基底的施工垃圾,外墙防水保护层处必须清理干净。
回填前做好外墙外侧的防水及防水保护层工作,并应做好检查验收工作要办好隐检手续。
且应对基础进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
并将沟槽、地坪的积水和有机物等清理干净。
施工前,应做好水平标志,以控制回填土的高度或厚度。
在外墙上弹出标高控制线,用粉笔划出分层控制标识。
3、土的含水率、标准土料含水量一般用手握成团,落地开花为适宜。
当含水量过大,应采用翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;入土料过干,则应预先洒水润湿。
二、操作工艺1、工艺流程2、分层厚度回填土前必须弹好线,第一道线距地面250mm,往上每200mm 弹线一道。
回填土应分层铺摊。
每层虚铺土厚度为250mm,每层铺摊后,随之耙平,用打夯机夯实,每层压实为3-4遍。
每层压实后必须报项目部验收,经验收合格后方可进行下一层的回填土施工。
每天回填土完工后,必须用保温被覆盖好,防止回填土受冻。
三、质量检验方法、标准及试验方法(1)、土方回填前应清除基底的施工垃圾等杂物,抽出坑穴积水、淤泥,验收基底标高。
(2)、对填方土料应按设计要求验收后方可填入。
(3)、填方施工结束后,应检查标高、边坡坡度、压实程度等。
四、成品保护1、施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并应经常复测。
2、对基础、基础墙角以及从基础墙伸出的各种管线和沉降观测点,均应妥善保护,防止回填土时碰撞或损坏。
3、基坑内防水保护层边回填土必须用木夯夯实,蛙式打夯机不能紧靠防水保护层边,防止保护层被破坏。
4、夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚。
5、室外回填用土方不得含有冰雪和大于15cm的冻土块,且冻土块不得超过15%,分布均匀,不得集中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
表C2-2
技术、安全交底记录
施工单位:山西一建六分公司 2012年7月25日 编号:
工程名称 侯马市人民医院新院区医
疗综合楼 交底部位 住院部室外回填 共3页 第1页
交底内容:
一、施工准备
(一)材料及机具
1、回填土土料: -8.0m(深基坑砂石褥垫层上平标高)至-0.51m为 2:8灰土,-4.1m至
-2.1m。土料采用基坑中挖出的原土,土料中有机物质含量不得超过5%,粒径不大于15
㎜;熟化石灰采用石灰厂熟化好的石灰粉,其粒径不得大于5㎜
2、主要机具:装运采用XG951Ⅱ型装载机、拌合土方,碾压机械采用YZC3T-2Ⅱ,一般
机具有柴油打夯机、蛙式打夯机、铁锹、手推车、2m钢尺、耙子、小线、靠尺、胶皮管、
测量仪器、土方密度检查仪器等
(二)作业条件
1、填土前,应清除基底上杂物,排除积水,并对基础、地下室墙、地下防水层、保护层
进行检查,办理已完工程检查验收手续。
2、通过试验确定填料含水率、现场控制干密度参数。
3、施工前,做好水平高程标志的布置,可采取在基坑边上每10m钉上水平桩。
二、回填土施工方案
1、工艺流程
检验土料和石灰粉的质量→人工拌合过筛→基底清理→分层摊铺→分层夯压→分层检测
→修整找平
2、检验土料和石灰粉的质量
检验土料和石灰粉的材料质量是否符合标准的要求,然后分别过筛。需要控制石灰粉的
粒径≤5mm,土颗粒粒径≤15mm
3、灰土拌合
(1)灰土的配合比应按设计要求,配合比为2:8(石灰粉体积:素土体积)。采用人工
拌合,拌合好的灰土颜色应一致,且应随用随拌。
(2)灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻
捏即碎为宜。如含水率偏高,采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含
水率偏低,可采用预先洒水湿润等措施
4、基底清理
应将基坑底表面虚土、杂物清理干净,并打两遍底夯,局部有软弱土层或孔洞时应及时
挖除,然后用灰土分层回填夯实
5、运输及分层摊铺
灰土采用装载机运土。人工分层摊铺,每层虚铺厚度200㎜-250㎜,拉线找平,并用带
有刻度的测杆检查厚度。
6、夯压密实
(1)灰土摊铺好后即进行打夯,蛙式打夯机应一夯压半夯,夯夯连接,纵横交叉。每层
夯压三至四遍,压实的遍数最终以现场检测控制干密度为准。
技术负责人: 交底人: 接交人:
表C2-2
技术、安全交底记录
施工单位:山西一建六分公司 2012年7月25日 编号:
工程名称 侯马市人民医院新院区医
疗综合楼 交底部位 住院部室外回填 共3页 第 2 页
交底内容:
(2)灰土分段施工时,上下两层灰土的接槎距离500mm,接槎时用铁锹在留槎处垂直
切齐,铺灰土时从留槎处多铺500mm,夯压时压过接槎缝300mm以上。
7、分层检测
每层夯实后要按规定进行环刀取样,测出土的干密度,并对照试验确定出来的现场控制
干密度,达到要求后再进行上一层填夯
8、修整找平
灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹依线铲平,低
洼处及时补填夯实
9、雨期施工时,应采取防雨或排水措施。刚铺完尚未夯实的灰土,如遭雨淋浸泡,则应
将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密
实。
三、质量标准
(一)主控项目
1、回填土的标高允许偏差为-50mm。
2、分层压实系数要求达到0.95,夯压密实,表面无松散、翘皮和裂缝现象。
(二)一般项目
1、回填土料符合要求(其中2:8灰土要拌合均匀)、含水量正确,分层虚铺厚度200㎜
-250㎜。
2、表面平整度 20㎜
四、成品保护
1、灰土应当日铺填夯实,铺填的灰土不得隔日夯打,夯实后的灰土3d不得受水浸泡。
2、回填土施工中,取土、运土、铺填、压实等各道工序连续进行,雨前及时压完填土层
或将表面压光,并做成一定坡势,以利排除雨水。
3、回填土作业时,不得碰撞地下室外墙的聚苯乙烯泡沫塑料板保护层。
五、应注意的安全问题
1、进入施工现场必须带好安全帽,不准酒后上岗,不准穿拖鞋,不准光膀子。
2、装载机作业范围不准有人操作。
3、每日或雨后必须检查基坑土壁稳定情况,在确保安全的情况下操作。
4、每台蛙式打夯机的电机必须是加强绝缘或双重绝缘电机,并装有漏电保护装置。
5、蛙式打夯机操作开关必须使用定向开关,并保证动作灵敏。
6、蛙式打夯机必须使用四芯胶套电缆线。
7、每台蛙式打夯机应设两名操作人员,一人操作夯机,一人随机整理电线,操作人员必
须戴绝缘手套和穿胶鞋。
8、操作蛙式打夯机时按行夯路线随夯机直线行走,严禁强行推进、后拉、按压手柄、强
行猛拐弯或撒把子不扶,任夯机自由行走。
技术负责人: 交底人: 接交人:
表C2-2
技术、安全交底记录
施工单位:山西一建六分公司 2012年7月25日 编号:
工程名称 侯马市人民医院新院区医
疗综合楼 交底部位 住院部室外回填 共3页 第3页
交底内容:
9、随机整理电线者应随时将电缆整理通顺,盘圈送行并应与夯机保持3-4m的余量,发
现电缆线有扭结缠绕、破裂及漏电现象,应及时切断电源,停止作业。
10、蛙式打夯机作业前方2m内不得有人,多台夯机同时作业时,其并列间距不得小于
5m,纵列距不得小于10m.。
11、蛙式打夯机不得打一边偏硬的回填土,在边坡作业时,应注意保持夯机平稳,防止
夯机翻倒坠夯。
12、托盘内落入石块、杂物、积土较多或底部粘土过多,出现啃土现象时,不许停机清
除,严禁在运转中清除。
13、搬运蛙式打夯机时,应切断电源并将电线盘好,夯头绑住,往坑槽下运送时,用绳
索送,严禁推扔夯机。
14、人工铺土,前后人员操作间距离不得小于2.5米。
15、场内道路应及时修整,确保车辆安全通畅。
技术负责人: 交底人: 接交人:
