某室外景观亮化工程施工方案
某亮化工程施工方案

某亮化工程施工方案亮化工程是对建筑、道路、广场等公共场所进行灯光设计和布置,增加场所的装饰性和视觉效果,营造出美丽、温馨、浪漫的氛围。
本文将就亮化工程的施工方案进行详细说明。
施工目标:本次亮化工程旨在提升城市公共场所的夜间形象,营造出舒适而具有独特魅力的环境。
通过巧妙的灯光设计和布置,使得建筑、道路、广场等公共场所具备亮丽、独特的夜景效果,吸引游客和市民前来游览和消费,推动城市文化和旅游产业的发展。
施工内容:1.灯具选择:根据亮化工程的需求,选择高效节能、寿命长、色彩丰富的LED灯具作为主要光源。
2.灯具布置:根据场所的特点和效果要求,采用不同的灯光布置方式,如点状照明、线性照明、面状照明等,使得整个场所在夜间展现出不同的视觉效果。
3.照明设计:根据建筑物的外观和轮廓特点,进行光照设计,突出建筑物的美感和立体感。
4.主题照明:根据场所的功能和主题要求,采用不同的色彩和灯光组合,创造出独特的视觉效果,增加场所的吸引力。
5.动态灯光:利用灯具的控制系统,设计并实现动态效果,如灯光变化、流动、闪烁等,增加场所的趣味性和互动性。
6.照明配套设施:根据亮化工程的需要,配置相应的照明控制系统、电力设备等配套设施,确保整个亮化工程的正常运行。
施工步骤:1.方案设计:根据场所的特点、需求和预算,进行施工方案的设计,综合考虑灯具选择、布置、照明设计和配套设施等方面。
2.材料采购:根据施工方案的要求,进行相应的材料采购,包括LED 灯具、控制系统、配电设备等。
3.施工准备:组织施工人员进行相关准备工作,包括场地清理、设备调试等。
4.灯光布置:根据施工方案的要求,进行灯具的安装和布置,确保灯光的合理分布和效果展示。
5.照明调试:根据照明设计和效果要求,进行灯光亮度、色彩和控制方式的调试,确保整个亮化工程的正常运行。
6.安全检查:进行施工现场的安全检查,确保施工过程的安全性和质量。
7.完工验收:完成亮化工程后,进行验收工作,确保施工质量符合设计要求和预期效果。
户外亮化工程施工方案

户外亮化工程施工方案一、概述户外亮化工程是指对建筑、广场、路灯、景观等户外空间进行灯光设计和施工,以达到美化环境、提升城市形象、增强夜间景观的目的。
本方案旨在为户外亮化工程提供全面、科学、高效的施工方案,确保工程质量,提升城市形象。
二、施工目标1. 完成户外亮化工程的设计、选材、设备安装、灯光调试等全流程施工;2. 确保工程质量,提升城市夜景景观效果;3. 保障施工安全,文明施工,环保施工,做到无影响居民生活和交通。
三、施工前准备1. 选派专业工程师和技术人员负责设计方案和现场施工;2. 完成施工现场勘察和测量,准确掌握施工现场和细节条件;3. 选择合适的照明设备和材料,确保符合设计要求和工程需求;4. 制定详细的施工计划和安全环保验收方案,确保施工过程安全可控。
四、施工流程1. 设计方案确定根据现场勘察和客户要求,工程设计师提出户外亮化方案,并经过审批和调整,确保方案符合要求。
2. 选材采购根据设计方案,采购合适的LED灯具、灯杆、电缆等材料,并注重质量和性能的选择。
3. 现场布线和安装根据设计图纸和方案要求,在施工现场进行布线和设备安装,确保每个设备的位置和安装方式符合设计要求。
4. 灯光调试完成设备安装后,进行灯光调试和效果展示,调整灯光亮度和角度,保证夜景效果满足设计要求。
5. 安全环保验收施工完成后,进行安全环保验收,确保施工过程中无二次污染及施工遗留问题。
6. 工程验收完成验收后,由相关部门组织工程验收,确保工程质量符合国家标准和客户要求。
五、施工技术要点1. 充分利用现有景观,合理安排灯具位置,突出建筑结构美感;2. 精密计算灯具的照度和照射角度,确保照明效果达到客户要求;3. 采用高效节能的LED灯具,减少能源消耗,降低运营成本;4. 做好施工前的安全防护和临时设施,确保施工人员安全;5. 严格遵守环保要求,防止施工污染和噪音扰民。
六、施工质量控制1. 严格按照设计图纸和标准要求进行施工;2. 每个施工环节都要进行质量把关,确保每一个细节都符合要求;3. 施工过程中,做好施工日志和质量记录,确保施工过程可追溯;4. 施工结束后,进行质量验收和评估,确保工程质量符合标准要求。
户外亮化工程设计施工方案

户外亮化工程设计施工方案1. 引言户外亮化工程是指通过照明设施的规划、设计和施工,将户外空间打造成夜间景观照明效果优美、安全性良好的环境。
本文档旨在提供一份户外亮化工程的设计施工方案,以指导专业施工队伍进行工程实施并达到预期的效果。
2. 工程概述2.1 工程背景户外亮化工程的背景可以包括项目名称、项目位置、项目规模等信息的介绍。
例如,本工程是位于XX市市中心的一个公园亮化改造工程,包括了公园入口照明、步道照明和景观照明等内容。
2.2 工程目标本工程的目标是通过合理的照明设计和施工,为市民提供一个美观、舒适、安全的户外空间。
具体目标可以包括照明亮度要求、色温要求、能源效率要求等内容。
2.3 工程范围工程的范围可以包括具体的施工内容、工程用材、工程周期等信息的描述。
例如,本工程的范围包括公园入口处的门楼照明、步道沿线的路灯安装和景观灯的设置。
2.4 可行性分析针对本工程的可行性进行分析,包括经济可行性、技术可行性和资源可行性等方面的评估。
例如,本工程具备足够的资金支持,施工队伍具备丰富的经验和专业技术,所需的施工材料和设备可以在当地供应商处轻松获得。
3. 设计方案3.1 照明布局设计根据工程的范围和目标,进行照明布局设计。
包括确定照明灯具的种类、数量和摆放位置。
例如,公园入口处可以采用高功率的投光灯,步道可以采用柱头灯,景观区域可以采用地面灯等。
3.2 照明设备选型根据工程需求和预算限制,选择适合的照明设备。
考虑到照明效果、能源效率和维护成本等方面因素,选择高品质、高效能的照明设备进行安装。
例如,选择LED照明设备,因其节能、寿命长等优点。
3.3 控制系统设计设计照明控制系统,包括照明开关、调光调色等功能。
根据不同区域的照明需求,设置合理的控制方案。
例如,设置有人感应控制,以根据人员活动情况自动调整照明亮度。
3.4 安全性考虑在设计方案中要考虑照明设施的安全性。
例如,合理设置防水防腐措施,选择符合安全标准的电气设备,确保工程的长期稳定运行。
室外景观亮化工程施工方案

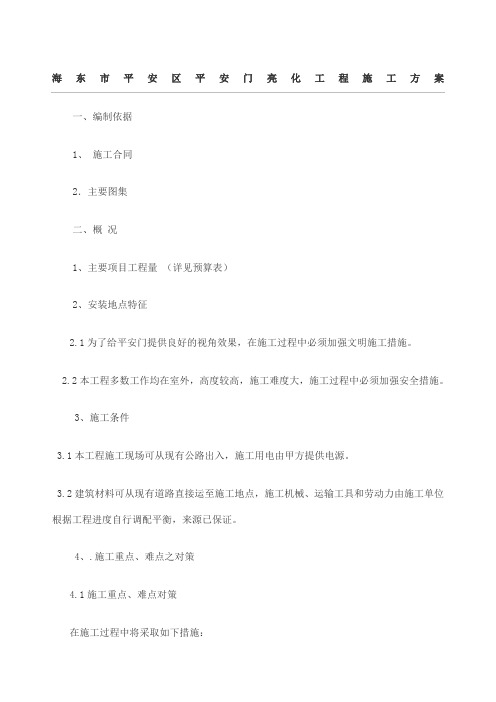

海东市平安区平安门亮化工程施工方案一、编制依据1、施工合同2.主要图集二、概况1、主要项目工程量(详见预算表)2、安装地点特征2.1为了给平安门提供良好的视角效果,在施工过程中必须加强文明施工措施。
2.2本工程多数工作均在室外,高度较高,施工难度大,施工过程中必须加强安全措施。
3、施工条件3.1本工程施工现场可从现有公路出入,施工用电由甲方提供电源。
3.2建筑材料可从现有道路直接运至施工地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。
4、.施工重点、难点之对策4.1施工重点、难点对策在施工过程中将采取如下措施:A、严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早7:00至晚19:00施工。
B、教育职工不得敲打钢管尽量减少噪音。
C、加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。
三、施工组织部署1.管理组织管理1.1组织机构1.2主要职责如下1.1.1项目经理、负责对工程的领导、指挥、协调、决策等重大事宜作决策,对工程进度、成本、质量、安全及现场文明施工等负全部责任。
1.1.2电气工长:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的所有技术问题。
1.1.3安全员:负责施工现场安全防护、文明施工、消防保卫等日常监督检查工作。
1.1.4质量员:施工质量程序的管理工作,监督检查工程质量,编制、收集、整理工程质量评定资料。
1.1.5材料员:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
1.1.6班组长:负责安排各班组生产进度,落实施工组织设计实施,工程质量等施工过程中各种施工因素管理。
2、工作质量2.1管路敷设,线路绝缘测试,照明系统试运行,配电箱安装,灯具安装等各项工程,应及时检查,做好交底,保证工程质量。
室外景观亮化工程施工方案

海东市平安区平安门亮化工程施工方案一、编制依据1、施工合同2.主要图集二、概况1、主要项目工程量(详见预算表)2、安装地点特征2.1为了给平安门提供良好的视角效果,在施工过程中必须加强文明施工措施。
2.2本工程多数工作均在室外,高度较高,施工难度大,施工过程中必须加强安全措施。
3、施工条件3.1本工程施工现场可从现有公路出入,施工用电由甲方提供电源。
3.2建筑材料可从现有道路直接运至施工地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。
4、.施工重点、难点之对策4.1施工重点、难点对策在施工过程中将采取如下措施:A、严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早7:00至晚19:00施工。
B、教育职工不得敲打钢管尽量减少噪音。
C、加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。
三、施工组织部署1.管理组织管理1.1组织机构1.2主要职责如下1.1.1项目经理、负责对工程的领导、指挥、协调、决策等重大事宜作决策,对工程进度、成本、质量、安全及现场文明施工等负全部责任。
1.1.2电气工长:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的所有技术问题。
1.1.3安全员:负责施工现场安全防护、文明施工、消防保卫等日常监督检查工作。
1.1.4质量员:施工质量程序的管理工作,监督检查工程质量,编制、收集、整理工程质量评定资料。
1.1.5材料员:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
1.1.6班组长:负责安排各班组生产进度,落实施工组织设计实施,工程质量等施工过程中各种施工因素管理。
2、工作质量2.1管路敷设,线路绝缘测试,照明系统试运行,配电箱安装,灯具安装等各项工程,应及时检查,做好交底,保证工程质量。
户外亮化工程施工调试方案

户外亮化工程施工调试方案一、施工调试方案1. 目标通过施工调试,确保户外亮化工程的灯光效果符合设计要求,保证工程质量。
2. 原则(1)安全第一:施工调试过程中,必须遵守安全操作规程,确保施工人员和周围环境的安全。
(2)科学性:施工调试必须遵循科学原理,合理安排调试过程,确保结果准确可靠。
(3)效益性:施工调试过程中,要尽量节约时间和资源,提高效率,确保工程进度。
3. 考虑因素(1)光源与灯具的选型;(2)灯具的布局和安装位置;(3)光线的投射角度和范围;(4)灯光控制系统的设置。
二、施工调试方法1. 确定调试时间一般选择在天气晴朗的夜晚进行施工调试,尽量避免雨雪天气。
2. 确定调试人员由工程负责人组织相关技术人员进行施工调试,确保有一定的灯光调试经验和技术能力。
3. 准备调试工具准备好各种调试工具,如电压表、光度仪、灯管起动器等。
4. 施工调试步骤(1)灯具的位置调整:根据设计要求,调整灯具的位置,确保光线的投射角度和范围符合设计要求;(2)光源灯具的调试:根据设计方案进行灯光调试,保证灯光的亮度和色彩符合要求;(3)灯光控制系统的调试:通过灯光控制系统进行灯光的开、关、亮度调节等操作,确保控制系统的正常运行。
5. 结果记录和汇报对施工调试的结果进行记录,包括每个灯具的调试情况、光照强度和照明范围等数据。
并向工程负责人和设计单位进行结果汇报。
三、施工调试具体步骤1. 确定灯具的选型和布局:根据设计方案,确定使用的光源和灯具的具体型号、数量和布局。
2. 灯具的安装:按照设计图纸和施工方案进行灯具的安装,确保灯具的安全、稳固和方向正确。
3. 灯光设置与调试:根据设计要求,设置光源灯具的亮度、色温、色彩等参数,并进行实际调试。
4. 控制系统的调试:通过控制系统对各个灯具进行开、关和亮度调节的操作,确保控制系统的正常运行。
5. 数据采集与分析:通过光度仪等设备进行光照强度和照明范围的测试,并进行数据分析和比对。
室外亮化施工方案
室外亮化施工方案一、项目概况本项目将对一个室外场地进行亮化施工,以改善夜间环境,增加场地的视觉效果和安全性。
该场地是一个公共广场,面积为5000平方米,包括大型花坛、喷泉、步行道和休闲空间。
二、施工目标1.提供良好的照明效果,使场地在夜间具有安全感和吸引力。
2.使用低能耗的照明设备,减少运行成本和对环境的影响。
3.考虑场地使用规律和功能区域的需求,制定合理的照明方案。
三、方案内容1.照明设备选择为了达到低能耗和环保的目标,我们将使用LED照明设备,这种照明设备具有长寿命、高效率和低能耗的特点。
LED灯泡将安装在灯柱、建筑物和景观装饰物上。
2.光源布局根据场地的使用需求和功能区域的分布,我们将在以下位置设置灯柱:-沿着步行道的两侧,每隔20米设置一根灯柱,以提供足够的照明和安全感。
-花坛周围设置矮型灯柱,用于照亮花坛和增加景观效果。
-喷泉附近设置彩色灯光,以增加视觉效果和夜间氛围。
3.配光设计根据不同区域的使用需求,我们将采用不同的配光设计:-步行道上将使用柔和而均匀的照明,以提供足够的照明强度,同时不刺眼。
-花坛周围将使用柔和的暖色光,以烘托花卉的美感。
-喷泉附近将使用彩色灯光,创造出丰富多彩的水景效果。
4.照明控制系统为了提高能源利用率,我们将使用智能照明控制系统,根据不同时间段和场景需求,自动调整照明亮度和颜色。
此外,我们还将根据需要安装感应器,当没有人经过时将自动降低照明亮度,以节省能源。
四、工程安全管理1.施工期间,设置施工警示标志,并派遣专人负责工程安全管理,确保施工过程中不发生安全事故。
2.严格按照相关施工规范和操作规程进行作业,使用防护设施和安全工具,确保施工人员的人身安全。
3.对施工区域进行合理划分,避免与场地使用者产生冲突,确保工程施工与场地使用相互协调。
五、工期安排本工程预计耗时30天,具体工期安排如下:-前期准备:5天,包括方案设计、设备采购和准备施工材料。
-设备安装:20天,包括照明设备的安装和调试。
外立面亮化工程施工方案
外立面亮化工程施工方案一、前言随着现代城市建设进程的不断加快,城市各种建筑物的外立面亮化工程已经成为城市景观建设的重要组成部分。
外立面亮化工程不仅可以提升建筑物的美观度和实用性,还可以为城市增添独特的文化氛围和时尚感。
因此,本文将以一栋高层建筑外立面亮化工程为例,对其施工方案进行详细介绍,以期为相关人员提供一个有效的参考。
二、项目概况项目名称:某高层建筑外立面亮化工程项目地点:某市CBD商业区项目面积:约2000平方米项目概况:该高层建筑位于市中心繁华商业区,是一栋多功能商业办公楼,外立面设计简洁大气,具有较高的建筑美感。
本次亮化工程旨在通过灯光设计和装饰材料的应用,提升建筑的视觉效果,增加夜间街景的亮点。
三、施工方案1. 灯光设计方案灯光设计是外立面亮化工程中至关重要的一环,可通过灯光的投射、变换和亮度控制,营造出不同的视觉效果。
在本项目中,将采用LED灯光作为主要光源,并结合建筑外立面的形状和特点,设计出以下灯光方案:(1)整体照明:通过设置散射灯和投射灯,实现对建筑整体的柔和照明,使其在夜间显得明亮且不刺眼。
(2)局部强调:在建筑的窗户、檐口和装饰部件等位置设置点光源,突出建筑的立体感和细节,增加建筑的层次感和立体感。
(3)色彩搭配:灯光颜色的选择是外立面亮化工程中需要考虑的重要因素,可以根据建筑的风格和周边环境,选择适合的色彩来展现建筑的特色和氛围。
2. 装饰材料选择在外立面亮化工程中,装饰材料的选择直接影响到建筑的整体效果。
在本项目中,将采用以下装饰材料:(1)玻璃幕墙:采用玻璃幕墙作为建筑外立面的主要材料,可以实现透光效果和现代感,同时与灯光相结合,呈现出迷人的光影效果。
(2)金属板材:在建筑的装饰部件和外立面设计中,采用金属板材进行点缀和线条勾勒,增加建筑的现代感和时尚感。
(3)石材饰面:在建筑的台阶、立柱和基座等部位,选用石材饰面作为装饰材料,提升建筑的质感和气质。
3. 施工技术要点在外立面亮化工程的施工过程中,需要考虑到以下技术要点:(1)安全施工:施工期间需要严格遵守各项安全规定,对施工现场进行安全防护和检查,确保施工过程安全顺利。
室外景观亮化工程施工方案

海东市平安区平安门亮化工程施工方案、编制依据1、施工合同2.主要图集二、概况1、主要项目工程量(详见预算表)2、安装地点特征为了给平安门提供良好的视角效果,在施工过程中必须加强文明施工措施。
本工程多数工作均在室外,高度较高,施工难度大,施工过程中必须加强安全措施。
3、施工条件本工程施工现场可从现有公路出入,施工用电由甲方提供电源。
建筑材料可从现有道路直接运至施工地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。
4、.施工重点、难点之对策施工重点、难点对策在施工过程中将采取如下措施:A、严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早7: 00至晚19 : 00施工。
B、教育职工不得敲打钢管尽量减少噪音。
c、加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。
三、施工组织部署1.管理组织管理组织机构主要职责如下2、工作质量管路敷设,线路绝缘测试,照明系统试运行,配电箱安装,灯具安装等各项工程,应及时检查,做好交底,保证工程质量。
3、工程目标质量目标:实现对业主的承诺,达到区县优标准,安全目标:确保无重伤、无死亡事故、无等级火灾事故。
工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。
4、施工顺序及验收安排在施工程序上作出如下原则:先系统,后局部,在同一系统中,先施工系统干线,后施工局部支线。
四、施工准备及各项资源需要量计划1、技术准备工作项目技术负责人组织安装技术人员认真学习设计图纸,领会设计意图,做好图纸会审。
图纸自审重点审查以下几个方面:施工图纸与其说明书在内容上是否一致,施工图纸及其各组成部分之间有无矛盾和错误;技术要求是否明确。
针对本工程特点进行质量策划,编制工程质量计划,制定特殊工序、 关键工序、重点工序质量控制措施。
编制施工方案报上级技术主管部门审批, 做好技术交底,有针对性 指导本工程正常施工。
室外亮化施工方案
室外亮化施工方案1. 引言室外亮化施工方案是指在建筑物外部及其周边环境中,通过合理布置灯光设备,提高夜间的照明效果,增强建筑物的美感和辨识度的一项工程。
室外亮化施工方案的设计与实施需要综合考虑建筑物的特点、周围环境、能耗效益等多个因素,以达到安全、节能、美观的效果。
2. 设计原则2.1 安全性在室外亮化施工方案中,安全是最重要的原则之一。
施工方案应遵循国家安全标准,并根据建筑物特点和周围环境的不同,采取相应的安全措施。
例如,在人流较为密集的地方,应选用低温、低电压灯具,防止触电事故的发生。
室外亮化工程在夜间长时间运行,因此节能是重要的考虑因素之一。
施工方案应选用节能型LED灯具,并合理设置亮度调节装置,根据不同的时间段和需要,调整灯光的亮度,以达到节能的效果。
2.3 美观性室外亮化工程的目的之一是增强建筑物的美感和辨识度。
施工方案应综合考虑建筑物的造型、材料、颜色等因素,选择合适的照明手段和灯光色温,以突出建筑物的特点,创造出独特的景观效果。
3. 施工步骤3.1 调研与规划在开始施工之前,需要进行详细的调研与规划工作。
调研工作包括对建筑物的外观、周围环境、用电条件等进行了解,规划工作包括确定照明需求、设计灯光布局、选择灯具等。
根据施工方案,进行灯具的安装工作。
在灯具安装过程中,需要确保灯具安装牢固,接线正确,防水防尘等。
3.3 电源连接完成灯具的安装后,进行电源连接工作。
根据实际情况,可以选择现有的电源线路进行接入,也可以新建电源线路。
在电源连接过程中,需要遵循电气安装规范,确保安全可靠。
3.4 照明测试与调试完成电源连接后,进行照明测试与调试工作。
通过对灯光的亮度、颜色、方向等进行调整,达到预期的照明效果。
3.5 完善细节在照明测试与调试工作完成后,根据实际情况,对施工过程中可能出现的问题进行修正和完善。
例如,调整灯光的角度、加装反光板等。
4. 照明效果评估在完成施工工作后,需要进行照明效果评估,以检验施工方案的实际效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据 1、 施工合同 表1-1
合同名称 编 号 签订日期
京合同第 号 2006年 月 日 2施工图纸 表1-2
图纸名称 图 号 出图日期 D01—06 2006年5月12日 夜景观电气施工图 D01—06 2006年5月12日 夜景观电气施工图 D01—06 2006年5月12日 3、主要法规 表 1-3 类别 名 称 编 号 行业 建设工程施工现场管理规定 建设部令1991年第15号
地方 北京市建设工程施工现场环境保护基本标准 91京建施字第126号 北京市建设工程施工管理规定 4、主要规程、规范 表1-4 类别 名 称 编 号
国
家 《建筑装饰工程施工及验收规范》 GB50207-2002
建筑地面工程施工及验收规范 GB50208-2002 建筑电气工程施工质量验收规范 GB50303-2002 建设工程施工现场供用电安全规范 GB50194-1993 行业 施工现场临时用电安全技术规范 JGJ46-88 地方 建筑工程资料管理规程 DBJ01-51-2003
5.主要图集 表1-5 类别 图集名称 编号
地方 华北地区建筑电气通用图集 92DQ系列
国家 电缆敷设 D101-1~7 管内管线安装 D301-1~2
二、概 况 1、 工程概况 表2-1 工程名称 工程地点 建设单位 设计单位 监督单位 施工总承包单位 施工范围 照明箱以下全部景观照明电气安装工程 合同质量目标 合 格 合同工期 2006年7月25日开工至2006年9月10日竣工 ,总工期48天。 2、 设计概况 2.1概况 表2-2 照明 系统 设 计 要 求 系统做法 管线类别
a 一层前外墙圆柱正面 泛光灯
距外墙柱200mm膨胀栓固定于室外地坪上 镀锌钢管内穿VV3*4电缆,埋地
敷设。
c 前墙两侧玻璃窗前 250W投光灯 膨胀螺栓固定于窗台上 明配镀锌钢管内穿VV3*4电缆
c 6层正面外墙 条形泛光灯58W 安装6层外墙底部,胀塞固定 明配镀锌钢管内穿VV3*4电缆
c 6层前墙两端 350W泛光灯
用膨胀螺栓固定在2700*500竖长条孔内 镀锌钢管延屋面女儿墙明配,地面
上埋设,内穿电缆
a 电动门两侧 投光灯400W
灯杆上安装,安装于大门两侧,靠围墙边安装 镀锌钢管沿围墙明配内穿5*6电
缆,过大门口埋地。
b 浮雕前 泛光灯70W
扁钢支架胀拴固定现有地面上。 镀锌钢管沿围墙明配内穿3*4电
缆,过大门口埋地。
b 浮雕前 投光灯70W
扁钢支架胀拴固定于现有地面上。 镀锌钢管沿围墙明配内穿3*4电
缆,过大门口埋地。
接地 灯具的金属外壳、穿线管配电箱及线盒均做可靠接地, 4mm2多芯软铜线接地卡与管连接
2.2建委概况 表2-3 设计 系统 设 计 要 求 系统做法 管线类别
照 明
一层外墙 埋地灯 距外墙300mm暗设室外地面内 埋地镀锌钢管内穿VV3*4电缆 2-6层外墙 两端为150W泛光灯,中间均为150W投光灯 一层大厅屋面距楼体1000mm砼墩固定 明配镀锌钢管内穿VV3*4电缆 6-2层外墙 泛光灯70W 沿女儿墙外安装支架固定 明配镀锌钢管内穿VV3*4电缆 一层侧面 250W投光灯 距散水100mm用膨胀螺栓固定在外墙上 埋设镀锌钢管内穿电缆 6层侧面 泛光灯70W 沿女儿墙安装胀螺栓固定 明配镀锌钢管内穿电缆 前墙正面窗户上沿 轮廓灯 沿窗户上沿安装马鞍卡固定 明配镀锌钢管内穿电缆
接地 灯具的金属外壳及穿线管配电箱均做可靠接地 4mm2多芯软铜线接线与接地卡管连接
2.3街道办事处概况表 1-2
照明 系统 设 计 要 求 系统做法 管线类别
a 前墙2-6层 泛光灯250W
距2层外墙柱1000mm膨胀栓一层屋面混凝土墩上 镀锌钢管内穿VV3*4电缆,埋地
敷设。
c 7层两层阳台上 泛光灯150W 膨胀栓固定于7层阳台上 明配镀锌钢管内穿VV3*4电缆
c 前墙玻璃幕周围 球形壁灯20W 玻璃幕周围明装接线盒上 明配镀锌钢管内穿VV3*4电缆
c 两侧阳台顶棚灯 半圆形吸顶灯20W 胀塞固定在阳台顶棚中心 埋设镀锌钢管内穿5*4电缆
接地 灯具的金属外壳及穿线管配电箱均做可靠接地 4mm2多芯软铜线接地卡与管连接
3.主要项目工程量 表2—3 主要工程量一览表 项 目 单位 数 量 备 注 土方工程
开挖土方量 m3 58
回填土方量 m3 58
电 气 配 管
配镀锌钢管SC32 m 160 配镀锌钢管SC25 m 763 配镀锌钢管SC20 m 412 电缆工程VV3*4 m 838 电缆工程VV5*4 m 455 电缆工程VV5*6 m 176 照明配电箱800*600*300 套 1 人民法院 照明配电箱500*400*200 套 1 街道办事处 照明配电箱500*400*160 套 1 建委
灯 具
建 委
埋地灯70W偏配光 套 12 建委一层
泛光灯70W宽配光 套 22 建委 泛光灯150W中配光 套 2 投光灯150W窄配光 套 8 投光灯250W窄配光 套 4
人民法院
泛光灯35w中配光 套 12 前墙女儿墙上条形孔内
泛光灯70w中配光 套 8 浮雕前和一层圆柱 投光灯70w窄配光 套 2 投光灯250w窄配光 套 6 投光灯400w窄配光 套 16 院内灯杆上 条形泛光灯58W 套 20 前墙 街道办事处
泛光150w宽配光 套 4 泛光250w宽配光 套 6
LED球形灯20W 套 104 玻璃幕窗周圈 壁 灯20W 套 12 阳 台 线 盒 个 336
装修 恢复石材地面 ㎡ 92 4.安装地点特征 4.1安装地点相互距离较远,并且各办公楼正在使用。 4.2为了给办公楼提供良好的办公环境,在施工过程中必须加强文明施工措施。 4.3本工程多数工作均在建筑外墙上,楼层高,施工难度大,施工过程中必须加强安全措施。 5、施工条件 5.1本工程施工现场可从现有公路出入,施工用水用电由甲方提供水源及电源。 5.2建筑材料可从现有道路直接运至施工地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。 5.3图纸已会审,设计已进行交底。 6.施工重点、难点之对策 6.1施工重点、难点对策 为保证现有办公楼的正常使用,在施工过程中将采取如下措施: 6.1.1土方开挖前,先弄清原有建筑物地下管线埋藏情况,挖出的管线必须请甲方 确认并加以保护,以防人为破坏。 6.1.2为给办公楼提供良好办公环境,在施工过程中将采取如下措施: 6.1.3街道办事处和建委办公楼窗台上的灯具和管线安装尽量安排在周六日,避免电锤造成的噪音影响办公环境。 6.1.4严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早7:00至晚22:00施工。 6.1.5教育职工不得敲打钢管尽量减少噪音。 6.1.6加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。 6.1.7现场不设生活区,每天安排班车接送。 三、施工组织部署 1.管理组织管理 1.1组织机构 1.2主要职责如下 1.1.1项目经理、负责对工程的领导、指挥、协调、决策等重大事宜作决策,对工程进度、成本、质量、安全及现场文明施工等负全部责任。 1.1.2电气工长:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的所有技术问题。 1.1.3安全员:负责施工现场安全防护、文明施工、消防保卫等日常监督检查工作。 1.1.4质量员:施工质量程序的管理工作,监督检查工程质量,编制、收集、整理工程质量评定资料。 1.1.5材料员:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。 1.1.6班组长:负责安排各班组生产进度,落实施工组织设计实施,工程质量等施工过程中各种施工因素管理。 3.质量保证体系及分工 3.1质量保证体系见下图框图
项目经理 各班组长 生产副经理 电气工长 材料员 安全员
各班组
