污水处理池满水试验方案一、工程概况*****污水治理工程,按照施工验收规范要求,水池需进行满水试验。

污水处理工程所有水池均为有盖式矩形地埋式结构,池内空净尺寸分别为:处理池26.65×7.4×4.5米,设计蓄水深度3.7m,池底标高-5.0m,池顶标高-0.3m,有效蓄水量729.68m3;调节池、事故池30.1×7.4×5.3米,设计蓄水深度3.0m,池底标高-6.0m,池顶标高-0.50m,有效蓄水量668.22m3。

二、试验方案试验用水要求使用清洁的自来水或地下水,以避免污染水池池壁,影响池壁抹灰及防水等下工序质量。

经与甲方协调,根据工程情况,试验用水从厂区车间用水引入,分3次进行,每次连续注水不超过1/3。

注水深度分别为处理池每次不超过1.25m、调节池事故池每次不超过1.0m。

分别满足设计要求最高水位3.7m和3m。

按照规范要求,冲水的水位上升速度每天不得超过2米,同一池相邻两次注水间隔时间不小于24小时。

水位超过施工缝和每次注水停止作为观察重点。

注水到设计水面按照规范进行水池渗水量测量和计算,同时进行沉降观察。

三、试验程序试验准备第一次注水观察记录第二次注水观察记录注水到设计水位沉降观察放、排水防腐装修四、准备工作1. 组织准备:组建成立满水试验领导小组,试验小组全过程受甲方监理监督和核验。

组长由项目经理担任,技术负责人担任副组长,组员有测量员、实验员、记录员和电工组成,配合工人2名。

2. 现场准备:(1)安装从临时水井至水池的管道,将水源引至水池内。

(2)池体混凝土达到设计强度后,防腐、装修和回填土之前,将池内清理干净,修补池内外的缺陷。

临时封堵预留孔洞、预埋管口及进出水口等,并检查充水及排水闸门,不得渗漏。

(3)设置水位观测标尺。

(4)水池的预埋管与外部管道连接时,跨越基坑的管下填土应压实。

(5)布置好现场水池之间调水和排放水的水泵、管道、出口位置等设备、机具、材料。

满水试验方案

满水试验方案

满水试验方案一、编制说明(一)施工组织首次在本工程中组织进行满水试验,本着对工程质量负责的态度,由项目经理组织、协调,各工序相关管理人员积极配合,认真对待积累经验,指导构筑物的满水试验。

(二)技术准备组织技术人员根据各蓄水构筑物的实际情况,精心编制施工方案,严格按照设计要求和经审批通过的施工方案进行施工。

(三)人员准备(四)试验准备1)池壁加固螺栓割除,用聚合物水泥砂浆密封抹平修补好砼表面;2)混凝土或砌筑砂浆强度已达到设计要求;与所试验构筑物连接的已建管道、构筑物的强度符合设计要求;3)试验应在防水层、防腐层施工前进行;4)与构筑物连接的管道、相邻构筑物,应采取相应的防差异沉降的措施;有伸缩补偿装置的,应保持松弛、自由状态;5)预留工艺管道采用5mm厚盲板封堵。

沉井洞头采用砖砌封堵水泥砂浆抹面;6)池内杂物清扫干净;7)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全;在加盖的构筑物满水试验时,人孔处安置照明灯,便于夜间观察、注水;8)设置水位观测标尺、标定水池最高水位,安装水位测针;标尺用木方制作(高度由池底到人孔上50㎝),分别在三次注水平面处安置刻度尺,用木方固定在人孔处。

9)现场测定蒸发量的设备应选用不透水材料制成,试验时固定在水池中。

二、满水试验步骤及检查测定方法(一)注水1)向池内注水分三次进行,每次注入为设计水深的1/3。

注水水位上升速度不宜超过2m/d,相邻两次充水地间隔时间,不少于24h,以便混凝土吸收水分后,有利于混凝土微裂缝的愈合。

2)每次注水后,测读24h的水位下降值,并做好记录;同时应仔细检查池体外部结构混凝土和穿墙管道的填塞质量情况,在注水过程中和注水以后,对池体作外观和沉降量检测;3)如果池体外壁混凝土表面和管道填塞有渗漏的情况,同时水位降低且测读渗水量较大时,应停止注水。

待经过检查、分析处理后,再继续注水。

(二)水位观测(1)利用水位标尺测针观测、记录注水时的水位值;(2)充水至设计深度进行渗水量测定时,应用水位测针测定水位降。

满水实验专项方案

满水实验专项方案

一、背景为了确保新建造或维修的船舶、船体结构、管道系统等在水下或水面作业中的安全性能,进行满水实验是必不可少的。

满水实验旨在检验船舶或结构在水下或水面承受水压的能力,以及密封性能。

本方案旨在制定一套完整的满水实验专项方案,以确保实验的顺利进行和结果的准确性。

二、实验目的1. 验证船舶或结构在水下或水面承受水压的能力。

2. 检验船舶或结构的密封性能,确保无渗漏现象。

3. 发现潜在的安全隐患,为后续改进提供依据。

三、实验内容1. 实验准备(1)对实验船舶或结构进行外观检查,确保无破损、锈蚀等问题。

(2)准备实验所需设备和工具,如压力表、排水泵、密封材料等。

(3)制定实验流程和应急预案。

2. 实验步骤(1)将船舶或结构放置于实验场地,确保平稳。

(2)对船舶或结构进行密封处理,包括舱室、管道、接口等部位。

(3)启动排水泵,逐渐向船舶或结构内注水,同时观察压力表读数。

(4)当船舶或结构内水位达到设计要求时,停止注水,保持一定时间。

(5)检查船舶或结构密封性能,观察是否有渗漏现象。

(6)根据实验结果,调整密封措施,确保无渗漏。

3. 实验数据记录(1)记录实验过程中的压力变化、水位变化等数据。

(2)记录密封性能检查结果,包括渗漏部位、渗漏量等。

四、实验要求1. 实验人员需具备相关知识和技能,确保实验操作正确。

2. 实验设备和工具应满足实验要求,确保实验结果的准确性。

3. 实验过程中应严格遵守操作规程,确保安全。

4. 实验结束后,对实验数据进行整理和分析,形成实验报告。

五、应急预案1. 若实验过程中发现渗漏现象,应立即停止实验,采取措施进行修复。

2. 若实验过程中出现意外情况,如设备故障、人员受伤等,应立即启动应急预案,确保人员安全。

六、总结满水实验是一项重要的船舶或结构安全性能检验工作。

本方案旨在制定一套完整的满水实验专项方案,以确保实验的顺利进行和结果的准确性。

通过实施本方案,可以有效提高船舶或结构的安全性能,为我国航运事业的发展提供有力保障。

水池满水试验方案(2)

水池满水试验方案(2)

化工第三循环水场2513单元水池满水试验施工方案编制:审核:批准:编制单位:中国化学工程第十一建设有限公司惠州项目部目录一、工程概述及编制说明 (2)1、工程概况 (2)2、编制依据 (2)二、施工组织及技术准备 (2)1、施工组织 (2)2、技术准备 (2)3、人员准备 (3)4、施工准备 (3)三、满水试验步骤及检查测定方法 (4)1、注水 (4)2、水位观测 (4)3、蒸发量的测定 (5)4、水池渗水量的计算 (5)5、满水试验的标准及记录表格 (5)四、满水试验方案 (7)(一)、试验程序 (7)(二)、准备工作 (7)(三)、试验方法 (8)五、水池渗漏处理 (10)(一)、渗漏问题概述 (10)(二)、堵漏主要材料的性能及特点 (10)(三)、主要处理方法 (12)(四)、注意事项 (15)六、安全措施 (16)惠州炼油二期化工第二循环水场构筑物满水试验专项施工方案一、工程概述及编制说明1、工程概况本工程惠州炼油二期化工第二循环水场,项目内容包括:吸水池(2个)南、北分布,冷塔下集水池(2个)南、北分布,废水池(1个)。

2、编制依据《给水排水构筑物施工及验收规范》(GB50141-2008)工程设计图纸《城市污水处理厂工程质量验收规范》(GB50334-2002)以往类似工程施工经验二、施工组织及技术准备1、施工组织在本工程中组织进行满水试验,本着对工程质量负责的态度,由项目经理组织、协调,各工序相关管理人员积极配合,认真对待积累经验,指导构筑物的满水试验。

2、技术准备组织技术人员根据各构筑物的实际情况,精心编制施工方案,严格按照设计要求和经审批通过的施工方案进行施工。

3、人员准备4、施工准备池体混凝土的表面处理1) 池壁加固螺栓割除,用高一标号的微细水泥砂浆抹平修补好砼表面;2) 预留工艺管道管孔采用M7.5水泥沙浆、135*115*5.5灰沙砖砌筑370MM厚墙体,水池内侧用高标号水泥砂浆抹平再刷防漏水泥基封堵。

满水试验方案

满水试验方案

二沉池满水试验方案深圳市龙华污水处理厂位于宝安区龙华清湖片区,规划中的深圳市宝安区龙华污水处理厂建设规模为40万m3/日,一期工程规模为日处理污水15万吨。

包括20个单体工程的土工程。

该工程的防水设计与施工要求严格,因此各池体施工完成后都进行了满水试验。

通过满水试验做外观检查,不得有漏水现象,水池渗水量按池壁面积(不包括内隔墙和池底的浸湿面积)计算,不得超过2L/(m'-d),二沉池为该工程的主要分部之一,沉淀池为直径45 m的圆形水池,共4个。

现浇钢筋砼结构,池壁环向采用后张法无粘结预应力结构,池壁竖向为普通钢筋砼结构,整体式底板,天然基础。

现基本上已满足满水试要求,将进行满水试验。

一、试验前的工作1、满水试验的前提条件(1) 池体结构混凝土的抗压强度、抗渗等级达到设计要求;(2) 钢筋混凝土水池的防水层、水池外部防腐层及池外回填土施工前;(3) 进水、出水、排空、溢流、连通管道的安装及穿墙管口的填塞已经完成;(4) 池顶部走道板及渠道已完成;(5) 水池抗浮稳定性满足设计要求;(6) 满足设计图纸中的其他特殊要求。

2、满水试验的准备工作(1) 对池体混凝土表面的蜂窝、麻面、螺栓孔、预埋件在满水试验前修补、剔除处理;(2) 池体结构检查,如有开裂或不均匀沉降等,应经鉴定并做处理;(3) 临时封堵管口;(4) 检查闸阀,不得渗漏;(5) 清扫池内杂物;(6) 准备必要的安全防护设施和照明器具;(7) 设置水位观测标尺、标定水池最高水位,安装水位测针;(8) 准备现场测定蒸发量的设备;(9) 布置沉降观测点,并测量水池各观测点的初始标高值。

3、水源的准备:由于现在处于雨季,雨水比较多,生物反应池里面储存了大量雨水可以利用,再在二沉池四周设立8个水井,采用抽水机往水池里面进行送水,二沉池将采用顺序进行试水,从1#、2#池开始试验,试试完后再到3#、4#池,水可以循环利用,水源基本可以保证。

二、满水试验及水位蒸发量的测定向1#池,2#池池内注水,分三次进行。

满水实验方案(EPC工程项目)

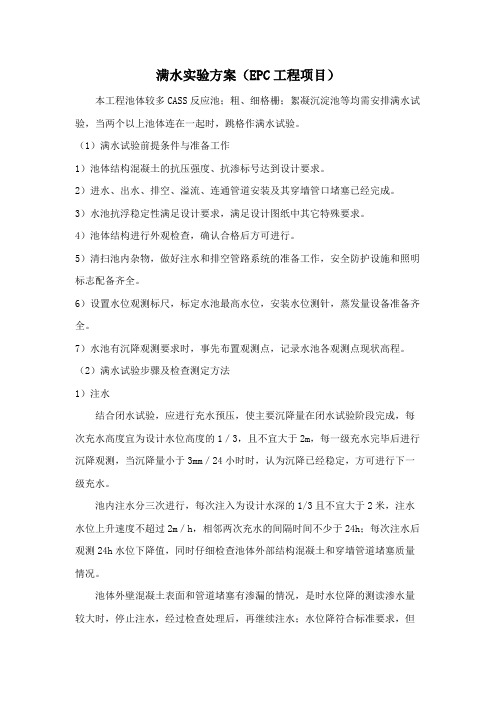

满水实验方案(EPC工程项目)

满水实验方案(EPC工程项目)本工程池体较多CASS反应池;粗、细格栅;絮凝沉淀池等均需安排满水试验,当两个以上池体连在一起时,跳格作满水试验。

(1)满水试验前提条件与准备工作1)池体结构混凝土的抗压强度、抗渗标号达到设计要求。

2)进水、出水、排空、溢流、连通管道安装及其穿墙管口堵塞已经完成。

3)水池抗浮稳定性满足设计要求,满足设计图纸中其它特殊要求。

4)池体结构进行外观检查,确认合格后方可进行。

5)清扫池内杂物,做好注水和排空管路系统的准备工作,安全防护设施和照明标志配备齐全。

6)设置水位观测标尺,标定水池最高水位,安装水位测针,蒸发量设备准备齐全。

7)水池有沉降观测要求时,事先布置观测点,记录水池各观测点现状高程。

(2)满水试验步骤及检查测定方法1)注水结合闭水试验,应进行充水预压,使主要沉降量在闭水试验阶段完成,每次充水高度宜为设计水位高度的1/3,且不宜大于2m,每一级充水完毕后进行沉降观测,当沉降量小于3mm/24小时时,认为沉降已经稳定,方可进行下一级充水。

池内注水分三次进行,每次注入为设计水深的1/3且不宜大于2米,注水水位上升速度不超过2m/h,相邻两次充水的间隔时间不少于24h;每次注水后观测24h水位下降值,同时仔细检查池体外部结构混凝土和穿墙管道堵塞质量情况。

池体外壁混凝土表面和管道堵塞有渗漏的情况,是时水位降的测读渗水量较大时,停止注水,经过检查处理后,再继续注水;水位降符合标准要求,但池体外表面出现渗漏现象,认为结构混凝土不符合规范要求。

2)水位观测注水时水位用水位标尽观测。

注水至设计深度(最高水位),用水位测针测定水位降,水位测针读数度1/10mm。

注水至设计深度24h后开始测读水位测针初读数,24h后测读水位测针未读数。

3)蒸发量测定蒸发量测定采用直径为50cm,高30cm敞口钢板水箱,水箱内放有测定水位的测针。

水箱固定在水池中,水箱中充水深度20cm,测定水池中水位同时,测定水箱中水位。

污水处理工程调试及试运行施工方案

灵宝市金源晨光有色矿冶硫铁矿分企业采选废水深度处理回用废水处理工程调试及试运行总方案编制人: 审核人: 同意人:编制单位: 河南省大成环境保护工程有限企业编制日期: 2023年4月10日废水处理工程调试及试运行总方案一、宗旨二、本手册是针对污水处理工程调试及试运行工作编写旳, 可供安装、调试及营运工作人员使用, 亦可作为建设方、施工方施工验收之参照。

试运转内容:重要内容:调试条件、调试准备、试水方式、单机调试、分段调试、全线连调、检测分析、改善缺陷、补充完善、正式试运行、自行检查、正式提交检查、竣工验收。

三、细则(1)1.调试条件(2)、土建构筑物所有施工完毕;(3)、设备安装完毕;(4)、电气安装完毕;(5)、管道安装完毕;、有关配套项目, 含人员、仪器, 污水及进排管线, 安全措施均已完善。

2.调试准备(1)构成调试运行专门小组, 含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;(2)、确定调试及试运行计划安排;(3)、进行对应旳物质准备, 如水(含污水、自来水), 气(压缩空气、蒸汽), 电, 药剂旳购置、准备;(4)、准备必要旳排水及抽水设备;赌塞管道旳沙袋等;(5)、必须旳检测设备、装置(PH计、试纸、COD检测仪);(6)、建立调试记录、检测档案。

3.试水(充水)方式(1)、按设计工艺次序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节省, 可用50%净水或轻污染水或生活污水, 二分之一工业污水(一般按照设计规定进行)。

(2)、建构筑物未进行充水试验旳, 充水按照设计规定一般分三次完毕, 即1/3、1/3、1/3充水, 每充水1/3后, 暂停3-8小时, 检查液面变动及建构筑物池体旳渗漏和耐压状况。

尤其注意:设计不受力旳双侧均水位隔墙, 充水应在二侧同步冲水。

已进行充水试验旳建构筑物可一次充水至满负荷。

(1)、充水试验旳另一种作用是按设计水位高程规定, 检查水路与否畅通, 保证正常运行后满水量自流和安全超越功能, 防止出现冒水和跑水现象。

污水处理厂满水试验应急预案及流程

污水处理厂满水试验应急预案及流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!污水处理厂满水试验应急预案及流程1. 简介在污水处理厂进行满水试验时,应制定完善的应急预案及流程,以确保安全高效地完成试验任务。

水池满水试验施工方案

水池满水试验施工方案一、项目概述水池满水试验是对新建的水池进行验收的重要环节,通过试验能够测试水池的密封性、稳定性和承载能力等关键指标,确保水池能够正常运行和使用。

本施工方案旨在详细介绍水池满水试验的具体步骤和施工要求,确保试验的顺利进行。

二、施工前准备1.清理施工区域,确保施工场地整洁,没有杂物和障碍物。

2.检查水池的设计图纸和施工方案,了解池体结构和材料。

3.安排专业施工人员和相关设备,确保施工过程的安全和高效。

三、施工步骤1.确认施工现场的水源,将水源连接至水池供水装置。

2.启动供水装置,逐渐将水注入水池,同时观察水池的变化。

3.水池开始注水后,及时检查和修复池体的漏水点,确保水池密封性。

4.水池注水过程中,测量并记录水位的变化,直至水池满水。

5.水池满水后,检查水池周边的管道和设备是否正常运行,排除故障。

6.对水池满水试验的数据进行分析和评估,与设计要求进行比对,确保试验合格。

四、施工要求1.施工人员应具备相关资质和经验,熟悉水池结构和施工流程。

2.施工过程中应严格按照设计要求进行操作,避免因操作不当导致的问题。

3.对水池的漏水点进行及时的检查和修复,确保水池的密封性。

4.水池满水试验期间,应加强安全管理,确保施工人员的安全和设备的正常运行。

5.试验数据的记录应详细准确,便于后期分析和比对。

五、安全措施1.施工现场应设立警示标志,并配备专人进行现场管理和指挥。

2.施工人员应佩戴必要的个人防护装备,如安全帽、防滑鞋等。

3.确保供水装置和输水管道的稳定和安全,避免水源突然中断或泄漏。

4.施工现场应保持通风良好,避免因有害气体积聚而导致的安全事故。

5.在水池满水试验期间,严禁闲杂人员进入施工区域。

六、验收标准1.水池满水试验完成后,水池内不得出现明显渗漏和渗滤现象。

2.水池的承载能力符合设计要求。

3.水池周边的设备和管道运行正常,无明显故障和泄漏。

4.试验数据的记录准确,并与设计要求进行比对。

污水处理池专项施工方案

污水处理池专项施工方案一、编制依据1、工程的施工合同及设计文件2、《建筑工程施工质量验收统一标准》GB50300-20133、《给水排水构筑物工程施工及验收规范》GB50141—20084、《混凝土结构工程施工质量验收标准》GB50204—20155、《砌体结构施工质量验收标准》GB50203-20116、《给水排水管道工程施工及验收规范》GB50268—20087、其他相关法律、法规及相关规范二、工程概况本工程为潘桥街道岷岗片截污纳管工程(Ⅱ标),污水处理池位于新岗桥东侧的环岛上,分为1#处理池、2#处理池、3#处理池、4#处理池,污水处理采用MBR工艺.污水池池体为钢筋混凝土结构,除1#处理池埋深4.5m处,其余埋深均为3.5m,设计废水处理量为500m3/d,污水经过处理后达标排放,就近排入潘桥河。

该工程污水处理系统采用厌氧-好氧-生物处理技术,能在8个小时内,将每天排放的500吨污水中的有害物质全部净化完毕,整个处理过程利用传感自动控制系统及污水的自然流动来控制,有污水时候自动开机,无污水时候自动停机,不需专人管理。

污水处理站为钢筋混凝土结构全地埋式型式,检查井和地平相平,风机房电控部分为地上式,设置在2#处理池上方.三、工程特点污水处理池采用大开挖施工,因位于河边,地下水较丰富,给工程建设带来一定影响,施工过程中基坑及时排水防止水池上浮以及临边支护至关重要.污水处理池对抗渗水要求高,必须按要求做好渗水试验.四、工程施工工艺流程污水处理池施工工艺流程图五、前期施工准备1、劳动力配备根据工期要求配备足够的施工力量,合理分工,科学管理,配备如下:1、土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工。

2、主体工程施工队:钢筋绑扎、模板安装、浇筑混凝土等施工。

3、管道施工队:主要负责进水、排水管道及其相关工程的施工。

4、设备安装施工队:有资质的专业公司进行设备的安装与调试。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水池满水试验专项方案一、编制说明 (2)二、编制依据 (2)三、工程概况 (2)1、工程情况 (2)2、现场情况: (2)四、水池满水试验的前提条件 (3)五、水池满水试验前的准备工作 (3)六、满水试验步骤及检查方法 (4)1、说明 (4)2、施工程序 (4)3、注水 (4)4、水位观测 (5)5、蒸发量的测定 (6)6、滤池渗水量的计算 (6)7、满水试验标准 (7)七、满水试验施工组织措施计划 (7)八、资源需求计划 (7)1、机具需要量计划 (7)2、劳动力计划 (8)3、施工进度计划 (8)九、施工安全技术措施 (9)十、水池渗漏处理技术措施 (9)1、可能导致现浇钢筋混凝土水池渗漏水的原因 (9)2、裂缝渗水修补 (9)(1)非结构裂缝 (9)(2)微小孔洞 (10)(3)结构裂缝 (10)附表:现浇钢筋混凝土水池一览表 (11)一、编制说明作为絮凝沉淀池、汽水反冲洗滤池,清水池等工程满水试验施工的指导性文件。

为保证以上单位工程污水处理的使用功能,按照《给水排水构筑物施工及验收规范》的要求,必须进行满水试验。

二、编制依据1、各个构筑物施工图纸设计要求2、《给排水构筑物施工及验收规范》(GB50141-2008)3、《城市污水处理厂工程质量验收规范》(GB50344-2002)三、工程概况1、工程情况本工程为石龙区南水北调工程配套水厂,位于平顶山石龙区昌茂大道北侧,现供水中心的西侧。

建筑结构形式为砖混结构、框架结构及钢筋混凝土结构;建筑结构安全等级为二级,合理使用年限为50年,抗震设防烈度为6度区;清水池池面采用种植式屋面。

各构筑物单体详见附表。

2、现场情况:选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为50m3/h,水管采用口径DN100PE管热熔连接管子直接铺设水池上方,对水池试验用水排出采用2台3寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方。

施工现场具备可靠的供电电源。

四、水池满水试验的前提条件1、水池试水试验应待受力结构完成且达到混凝土设计强度才能进行。

2、水池壁预埋的穿墙套管和穿墙孔采用砖砌筑临时封堵,且经验算能安全承受试验压力。

3、清理水池内部杂物,安装检测装置。

水池两侧各设置一支水位标尺,以便观察水位上升情况。

4、选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为50m3/h,水管采用口径DN100法兰连接无缝钢管直接铺设至水池上方,对水池试验用水排除采用2台3寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方。

5、满水试验所用设备均需检查及试运转合格后方能使用,各项保证试验安全的措施满足试验要求。

6、充水前应对设置的沉降观测点进行观测,并测量记录初始高程。

每次充水过程中和充水以后,要密切观测设置的沉降观测点,并测量记录高程,如发现沉降量过大时,应停止充水,待妥善处理后方可继续充水。

五、水池满水试验前的准备工作1、池体混凝土缺陷的修补局部蜂窝、麻面、螺栓孔、预埋筋需在满水前修补、剔除处理1、池体结构检查有无开裂、变形缝嵌缝处理等应经过检查。

如有开裂和不均匀沉降等情况发生,应经设计等有关部门鉴定后再作处理。

2、临时封堵管口水池在满水试验前将所有进出水口用6毫米厚钢板焊严,防水套管先在内侧穿管,管头一端穿入套管150㎜,间隙用防水油膏密封,外露100㎜用6毫米厚钢板焊严,钢板要满焊防止漏水。

根据我公司的施工经验,在本工程各水池设计水位小于5米的情况下,采用砖砌体临时封堵管口也是可行的。

3、检查阀门,不得渗漏。

4、清扫池内杂物。

5、设置水位观测标尺、标定水池最高设计水位,安装测针。

6、准备现场测定蒸发量的设备。

7、按照设计要求布置的沉降观测点,测量滤池各点的初始高程值。

8、根据现场水源及排水位置,接通水线及排水设施。

10、技术准备。

计算有关参数,进行技术交底。

六、满水试验步骤及检查方法1、说明本方案主要对絮凝沉淀池进行详细说明,其他水池操作步骤同样按照此方案执行。

2、施工程序施工准备→充水至水平施工缝上→观察24h→充水至水池1/3→观察24h→充水至水池2/3→观察24h →充水至设计标高→观察、测量数据→满水试验合格后放水→池壁表面按设计要求处理→回填土。

3、注水水池充水水位上升高度不超过2 m /d,相邻二次充水间隔时间不应小于24小时,水池充水分三次进行,每次为1/3池高。

每次分别测读24小时的水位下降值,计算渗水量,并作水池外观检查,如发现渗水量过大时,应停止充水,待处理后方可继续充水。

每次充水过程中和充水以后,密切观测设置沉降观测点,如发现沉降量过大时,应停止充水,待妥善处理后方可继续充水。

满水后观察三天,每24小时的渗水量(扣除蒸发),不得超过2L/( m2.d)(按池底和池壁的浸蚀面积计算)简图附后。

2.1、第一次:充水至水池的三分之一时检查底板的抗渗质量,当无明显渗漏时再继续充水至,观察此范围内水位变化,检查水池外墙有无渗漏现象。

计划充水时间为10小时。

2.2、第二次:第一次充水合格后,在进行本次充水,充水水池的三分之二时,观察此范围内水位变化,检查水池外墙有无渗漏现象。

本次计划冲水时间为10小时。

2.3、第三次:第二次充水检查无渗水现象后再进行本次充水,观察此范围内水位变化,检查清水池外墙有无渗漏现象。

2.4、每次充水观察外墙有无渗水现象,并在渗水位置做好标记,以便及时修补。

3、水位观测3.1、在水池池壁设计水位处将直尺固定到池壁上进行初读数。

3.2、充水至设计水位24h后开始测读第二次读数。

3.3、第一次读数与第二次读数之间的间隔时间为24h。

3.4、连续测定的时间根据实际情况而定,第一天测定的渗水量符合标准,应再测定一天,若第一天测定的渗水量超过允许标准,而以后渗水量逐渐减少可继续延长观测时间。

4、水位观测(1)注水时的水位用水位标尺观测。

(2)注水至设计深度进行渗水量测定时,应用水位测针测定水位降。

水位测针的读数精度为1/10mm。

(3)池内水位注水至设计深度24h以后,开始测度水位测针的初读数。

(4)测读水位的末读数与初读数的时间间隔,应不小于24h。

(5)水池水位降的测读时间,可根据实际情况而定。

如水池外观无渗漏,且渗水量符合标准,可继续测读一天;如前次渗水量超过允许渗水量标准,可继续测读水位降,并记录其延长的测读时间。

同时查找水位降超过标准的原因,直至作出合理的解释。

5、蒸发量的测定(1)满水试验的蒸发量按国家标准《给水排水构筑物施工及验收规范》(GB50141-2008)的相关规定进行。

(2)现场蒸发量的测定设备,采用直径约为50cm、高约为30cm的敞口钢板水箱,并设有测定水位的测针。

水箱应检验,不得渗漏。

(3)水箱固定在水池中,水箱中充水深度可在20cm左右。

(4)测定水池中水位的同时,测定水箱中的水位。

6、滤池渗水量的计算按照国标《给水排水构筑物施工及验收规范》(GB50141-2008)水池渗水量计算公式计算:根据公式: q=A1/A2[(E1-E2)-(e1-e2)]得: (E1-E2)= q A2/A1+(e1-e2)式中q——渗水量[L/(m2.d)]A1——水池的水面面积A2——水池的浸湿总面积E1——水池中水位测针的初读数E2——测读E1后24小时水池中水位测针的末读数e1——测读E1时水箱中水位测针读数e2——测读E2时水箱中水位测针读数7、满水试验标准钢筋混凝土现浇结构水池,其渗水量为不超过2L/( m²·d))即为合格七、满水试验施工组织措施计划1、设置专人进行充水,观测读数。

每次充水应24 h的水位下降值,计算渗水量,在充水过程中和充水以后,应对池体作外观和沉降检测;发现渗水量或沉降量过大时,应停止充水,待作出妥善处理后方可继续充水。

2、测定水位时要保证水位稳定,读书准确。

利用水位标尺测针观测、记录充水时的水位值;充水至设计水深进行水量测定时,应采用水位测针测定水位,水位测针的读数精确度应达1/10mm;充水至设计水深24 h后,开始测读水位侧针的初读数;测读水位的初读数与末读数之间的间隔时间应不小于24 h。

3、测定时间必须连续。

测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测;延长观测的时间应在渗水量符合标准时止。

八、资源需求计划1、机具需要量计划2、劳动力计划3、施工进度计划九、施工安全技术措施1、试验前,将试验场地进行全封闭,池壁上及检修孔上设1200㎜高护身栏杆、150㎜高的踢脚板及警示灯。

2、试验期间相关施工人员在值班过程中不准饮酒,防止掉入水中。

3、试验场地内指派专人进行24小时不间断看管、巡查,无关人员不得入内。

4、准备两个救生设圈以备用。

5、水泵要进行有效接地措施,试验场地内要设置充足的照明措施。

十、水池渗漏处理技术措施1、可能导致现浇钢筋混凝土水池渗漏水的原因各现浇钢筋混凝土结构水池的施工质量即便完全符合相关的技术标准,由于施工时的气候、商品混凝土供应、施工缝\伸缩缝\变形缝的处理、混凝土的浇筑、预埋管的设置等因素的影响,有可能出现水池渗水或漏水情况,一旦发现上述现象后,应及时详细记录渗水位置,逐一采取措施进行修补。

2、裂缝渗水修补(1)非结构裂缝采用开槽填补法进行修补。

首先沿裂缝走向开凿“V”形槽,宽5—10cm、深3—4em;缝内清洁处理后,用特种瞬凝水泥封缝至“V”形槽填满;(2)微小孔洞采用高压注射法修补:将追水堵漏剂用注射针头射入砼裂缝中。

膨胀聚氨酯在高压下能渗透到各种缝隙及砼毛细管中,追踪裂缝、遇水膨胀,将各种砼缝隙、砼毛细管充满,从而达到止渗、堵漏效果,真正做到不渗不漏。

(3)结构裂缝采用4mm厚钢板环氧树脂粘贴加固补强法修补:钢板面积按裂缝区域整结构面铺粘,表面磨平,加工钢板涂刷环氧树脂铺粘钢板。

用钢丝刷清理缝面→埋入注浆嘴(间距在15~20cm)→缝面采用环氧树脂腻子止封→按厂家要求5:1的比例配浆(配浆结束在30分钟内用完)→采用高压注浆机及时注浆(压力控制在15mpa左右,在压力作用下使浆液充满整个缝面)→注浆结束后采用洗刷剂及时清理注浆机器(否则机器将报废)→去除注浆嘴用环氧砂浆封填平整(48小时以内),钢板面层铺贴地面砖采用环氧砂浆铺贴。
