塔吊附墙安装方案

合集下载

塔吊附墙与顶升施工方案

塔吊附墙与顶升施工方案

塔吊附墙与顶升施工方案塔吊附墙与顶升施工方案一、编制依据本文档编制依据国家相关标准和规范,结合实际工程情况,对塔吊附墙与顶升的施工方案进行详细说明。

二、工程概况本工程为一座多层住宅楼的建设,其中涉及到塔吊的附墙及顶升工作。

建筑高度约为50米,塔吊高度约为60米。

三、人员机具准备1、附墙的安装工具及防护用品附墙安装需要使用的工具包括螺丝刀、扳手、钢丝绳等。

同时,为了确保安全,还需要准备好安全帽、安全绳等防护用品。

2、作业人员的分工安排附墙与顶升工作需要分配不同的作业人员,包括塔吊司机、附墙工、顶升工等。

每个人员的职责和任务需要明确分工,确保施工顺利进行。

四、塔吊附着位置确定1、塔吊附墙之间的距离及悬出段相关参数在确定塔吊附着位置时,需要考虑塔吊附墙之间的距离以及悬出段的长度。

这些参数需要根据实际情况进行测量和计算。

2、附着位置的确定在确定附着位置时,需要考虑到建筑物的结构和强度,以及塔吊的重量和稳定性等因素。

同时,还需要根据相关标准和规范进行计算和验证。

3、附着装置的组成附着装置需要包括支座、附着杆、预埋件等组成部分。

这些部分需要根据实际情况进行选择和设计。

4、附着点的载荷情况在进行附着点的设计和计算时,需要考虑到塔吊的载荷情况,以及附着点的承载能力等因素。

这些参数需要经过严格的计算和验证。

五、预埋件的安装预埋件的安装需要根据实际情况进行选择和设计。

同时,在安装过程中需要注意到预埋件的位置和数量,以及预埋件的固定方式等因素。

六、拉杆安装及技术要求拉杆的安装需要按照相关标准和规范进行。

同时,需要注意到拉杆的长度和数量,以及拉杆的固定方式等技术要求。

七、顶升加节步骤1、顶升前的准备在进行顶升前,需要对塔吊进行配平和检查,确保塔吊的稳定性和安全性。

2、顶升前塔机配平塔机的配平需要根据实际情况进行调整。

同时,在进行配平时需要注意到塔机的稳定性和安全性。

3、顶升作业在进行顶升作业时,需要按照相关标准和规范进行操作。

塔吊安装及附墙方案

塔吊安装及附墙方案

15.塔吊安装方案本工程场地狭窄,塔吊安装和施工极其困难,经过多次选型和论证,我单位选用了2台塔吊,一台是主楼的QTZ6018塔吊,安装最终高度是60.0m;另一台是裙房的FO/23B塔吊,安装最终高度是26米,鉴于本工程施工场地比较狭小,同时考虑到塔吊施工中尽可能地减少死角,决定在主楼的西南角立QTZ6018塔吊,在工程的西边中部立FO/23B塔吊,塔吊的具体位置详见施工总平面图.1.5.1塔吊基础施工鉴于QTZ6018塔与后FO/23B塔基础施工类同,本方案按FO/23B塔编制:塔吊基础为底架固定式,制作7×7×0。

6m钢筋砼承台;15.1.1塔吊基础承载力20T/m2;15.1.2砼承台下面0。

5米夯3:7灰土;15.1.37×7×0.6m钢筋砼承台,砼选用C30,配筋车20@200双向双层;15.1.4在钢筋砼承台6×6米中心放置4块450×450×20mm的找平钢板,其纵横向坡度小于千分之一;15.1.5塔吊基础应有良好排水设施;15.1.6应设置一组接地装置,其接地电阻应小于4Ω;15.2安装前的准备1.认真了解现场的布局和土质情况,清理周围障碍物,平整场地。

选定支放35T汽车吊位置及码放塔吊部件的位置,安排好安装操作所需的空间。

2.该塔采用立式安装,配备35T汽车吊一台、16T汽车吊一台、10T板车三辆,承担全部运输、吊装机具。

3.准备好安装用的吊具及必备工具.4.工地准备安装用独立电源,满足75KW用电量。

15.3安装步骤:安装前必须由塔吊安装单位验收,塔吊基础及轨道铺设必须符合技术要求,填写市建委制定的表格,方能立塔。

根据拟定好的立塔方案,将TG350N多田野汽车吊开到立塔位置,并支好吊车支腿.1.安装底架及塔身基节、码放压重将底架吊装在砼承台6×6米位置上,并进行测量,纵横向坡度小于千分之一.再将基节和一节下塔身在地面用8根专用高强度销轴联为一体吊装在底架上,并安装好4根撑杆.注意:①塔身内的爬梯上下对正.②塔身节上有踏步的一面必须是顺顶升方向一方。

塔吊附着(附墙)件的安装(通用)

塔吊附着(附墙)件的安装(通用)

塔吊附着(附墙)件的安装(通用)
附着框的安装:
1、先将附着框架套在塔身上,并通过四根内撑杆将塔身的四根主弦杆顶紧;
2、通过销轴将附着撑杆的一端与附着框架连接,另一端与固定在建筑物上的连接基座连接;
3、每道附着架的三根附着撑杆应尽量处于同一水平面上。

但在安装附着框架和内撑杆时,若与标准节EQ7的某些部位干涉,可适当升高或降低内撑杆的安装高度;
4、附着撑杆上允许搭设供人从建筑物通向塔机的跳板,但严格禁止堆放重物;
5、安装附着装置时,应当用经纬仪检查塔身轴线的垂直度,其偏差不得大于塔身全高的
4/1000,允许用调节附着撑杆的长度来达到;
6、附着撑杆与附着框架,连接基座,以及附着框架与塔身、内撑杆的连接必须可靠;
7、内撑杆应可靠地将塔身主弦杆顶紧,各连接螺栓应紧固好;
8、各调节螺栓调整好后,应将螺母可靠地拧紧;
9、开口销应按规定充分张开,运行后应经常检查有否发生松动,并及时进行调整。

塔吊附墙安装方案样本

塔吊附墙安装方案样本

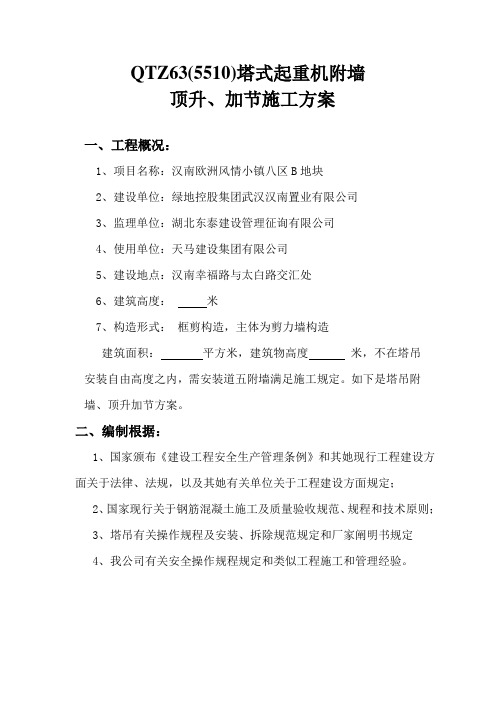

QTZ63(5510)塔式起重机附墙顶升、加节施工方案一、工程概况:1、项目名称:汉南欧洲风情小镇八区B地块2、建设单位:绿地控股集团武汉汉南置业有限公司3、监理单位:湖北东泰建设管理征询有限公司4、使用单位:天马建设集团有限公司5、建设地点:汉南幸福路与太白路交汇处6、建筑高度:米7、构造形式:框剪构造,主体为剪力墙构造建筑面积:平方米,建筑物高度米,不在塔吊安装自由高度之内,需安装道五附墙满足施工规定。

如下是塔吊附墙、顶升加节方案。

二、编制根据:1、国家颁布《建设工程安全生产管理条例》和其她现行工程建设方面关于法律、法规,以及其她有关单位关于工程建设方面规定;2、国家现行关于钢筋混凝土施工及质量验收规范、规程和技术原则;3、塔吊有关操作规程及安装、拆除规范规定和厂家阐明书规定4、我公司有关安全操作规程规定和类似工程施工和管理经验。

(一)、塔吊安装附墙概况表:(二)附墙示意图三、附墙打孔安装:本塔吊附墙,依照楼层构造状况和施工以便,附墙连接精确,采用钻孔安装:1、附墙框及附墙杆安装完后,在附墙杆与剪力墙平衡点,拟定钻孔点,孔径为30mm。

2、架钻孔机具,接通电源,将剪力墙钻穿。

3、钻孔完毕,将长度380mm穿墙螺杆(为8.8级高强螺栓)与附墙钢板连接,10cm*10cm钢板垫片,两头用双螺母将其扭紧。

四、附墙框与拉杆选用与安装:附墙框采用中联重科厂家生产附墙框和拉杆,附着装置由框梁和三根内撑杆构成,框梁由M24螺栓、螺母、垫圈紧固成附着框架,附着框架靠建筑物两顶点处有三根撑杆端部有连接耳座与建筑物附着处铰接。

五、附墙安装工具和防护用品见下表:六、作业人员分工安排:详细人员分工如下:组长:史思三安全员:秦贵华技术负责:陈琼林安装人员:韩玉露、袁本龙、韩超、韩庆华地面辅助人员:1 人。

塔机必要由持有操作证人员进行作业,作业前组长必要贯彻安装人员工作,安排并组织全体人员学习安全知识,作好安全技术交底。

塔吊附墙安装方案

塔吊附墙安装方案

QTZ63(TC5610Z)塔式起重机附墙顶升、加节施工方案一、工程概况:工程名称:监理单位:工程地址:建筑面积:平方米,建筑物高度米,不在塔吊安装自由高度之内,需安装一道附墙满足施工要求。

以下是#塔吊的附墙、顶升加节方案。

二、编制依据:1、国家颁布的《建设工程安全生产管理条例》和其他现行工程建设方面的有关法律、法规,以及其他相关单位关于工程建设方面的规定;2、国家现行的有关钢筋混凝土施工及质量验收规范、规程和技术标准;3、塔吊的相关操作规程及安装、拆除规范要求和厂家说明书要求4、我公司相关的安全操作规程要求和类似工程的施工和管理经验。

(一)、塔吊安装附墙概况表:塔吊型号QTZ63建筑高度m安装位置附墙与建筑物距离m塔机安装高度m附墙道数一道附墙附墙道数附墙高度安装时间第一道m年月日三、预埋件的安装:附墙拉杆与建筑物固定点的预埋板预埋,预埋圆钢尺寸参照塔吊附墙件尺寸,待预埋点位置的砼硬度达到70%以上后方可进行塔吊附着安装。

四、附墙框与拉杆的选用:附墙框采用塔机原厂生产的附墙框和拉杆,附着装置由框梁和三根内撑杆组成,框梁由M24螺栓、螺母、垫圈紧固成附着框架,附着框架靠建筑物两顶点处有三根撑杆的端部有连接耳座与建筑物附着处铰接。

五、附墙的安装工具和防护用品见下表:序号名称规格型号单位数量1专用扳手扭力扳手套22活动扳手10、12寸把43大锤16磅把44奶子锤 2.5磅把45橇杆 1.2-1.5m根46替打大、中、小把37电工仪表万用表套18白棕绳50mφ16mm 根29千斤头15mφ17mm根410千斤头8mφ13.5mm根211安全帽顶2012安全帽根613绝缘套双2014手套双2015铁丝若干16垫木若干六、作业人员的分工安排:具体人员分工如下:组 长:安全员:技术负责:安装人员:地面辅助人员:人。

塔机必须由持有操作证的人员进行作业,作业前组长必须落实安装人员的工作,安排并组织全体人员学习安全知识,作好安全技术交底。

塔吊附墙方案

塔吊附墙方案

塔吊附墙方案引言塔吊作为一种重要的工程机械设备,广泛应用于建筑和结构工程中。

在一些特殊场合,为了更好地满足工地的需要以及提高施工效率,塔吊需要附着在建筑物的墙壁上。

本文将介绍塔吊附墙方案的设计原理、施工步骤以及安全风险的分析。

设计原理塔吊附墙的设计原理是通过将塔吊的支腿固定在建筑物的墙壁上,使其作为整个结构的一部分。

这样可以减少周围空间的占用,并且提高施工效率。

塔吊附墙方案的设计需要考虑以下几个关键因素:1.结构承载能力:墙壁承受塔吊重力和作用力的能力必须满足要求,确保塔吊不会对建筑物造成损坏或倒塌的风险。

2.稳定性:塔吊附在墙壁上时,必须确保整个结构的稳定性,防止塔吊晃动或倾斜。

3.安全性:塔吊附墙方案必须满足相关的安全标准和规定,保障施工人员和周围人员的安全。

施工步骤基于塔吊附墙方案的设计原理,以下是施工步骤的一般流程:1.结构评估:在确定使用塔吊附墙方案前,必须进行墙壁和建筑结构的评估。

建筑结构工程师应核查墙壁的承载能力和稳定性,并根据设计要求确定塔吊附墙的位置。

2.安装固定支架:根据设计要求,在墙壁上安装固定支架。

这些支架通常由金属材料制成,可以承受塔吊的重力和作用力。

支架的位置和数量应根据塔吊的尺寸和重量进行合理设计。

3.安装塔吊支腿:在固定支架上安装塔吊的支腿。

支腿应与固定支架牢固连接,并确保支腿垂直于墙壁。

安装过程中,需要使用正确的工具和技术,确保支腿的稳定性和安全性。

4.测试与调整:在安装完成后,进行塔吊的测试和调整。

这包括检查支腿的垂直度、支架的固定牢固程度以及整个结构的稳定性。

必要时,可以进行调整和修正,以确保整个系统的安全和可靠性。

安全风险分析在进行塔吊附墙方案施工时,存在一些潜在的安全风险,如下所示:1.结构不牢固:如果固定支架或塔吊支腿安装不牢固,存在塔吊倾斜或垮塌的风险。

这可能会造成严重的人员伤亡和物质损失。

2.墙壁承载能力不足:墙壁的承载能力如果不符合要求,可能会导致墙壁破裂或倒塌,进而影响塔吊的稳定性。

塔吊附墙安装方案

会签栏科技研发中心项目研发中心、综合服务楼塔式起重机附墙安装方案编制:审核:审批:浙江省建设机械集团有限公司一.工程概况本项目科技研发中心项目研发中心、综合服务楼,位于合肥市高新区明珠大道与石莲南路交叉口,总建筑面积约25982.84㎡,地上建筑面积19442.4㎡,地下建筑面积为6540.44㎡,其中,研发中心地上建筑面积17631.07㎡,建筑基底面积2111.50㎡,建筑高度36.3m,建筑结构形式为钢筋混凝土框架体系,局部为钢框架支撑结构体系,地上9层,建筑正负零标高为38.350;综合服务楼地上建筑面积2074.48㎡,建筑基底面积为614.22㎡,建筑结构形式为钢筋混凝土框架体系,地上3层,建筑正负零标高为38.350。

本工程结构形式为框架结构,建筑结构工程等级为一级,建筑耐火等级为一级,住宅屋面防水等级为I级,地下室防水等级为一级,设计使用年限为50年,抗震设防烈度为7度。

合同质量为合格。

总工期为550日历天,具体开工日期以实际开工报告为准。

建设单位:中国大唐集团科学技术研究院有限公司华东电力试验研究院监理单位:北京中城建建设监理有限公司设计单位: 合肥工业大学设计院(集团)有限公司勘察单位:合肥工业大学设计院(集团)有限公司施工单位:江西建工第一建筑有限责任公司安拆单位:浙江省建设机械集团有限公司安徽分公司二.编制依据根据本公司和江西建工第一建筑有限责任公司双方协商约定的内容,我公司为科技研发中心项目研发中心、综合服务楼安装1台ZJ6613型号塔式起重机,为了达到塔式起重机安装安全、质量合格和快速安装的目的,先根据建筑施工相关规范标准和塔式起重机的生产厂家所提供《ZJ6613塔式起重机使用说明书》等技术资料,编制此方案1.科技研发中心项目研发中心、综合服务楼施工图纸和工程特点2.国家标准GB5144-2016塔式起重机安全规程3.ZJ5710塔式起重机使用说明书4.《合肥市建筑起重机械管理手册》5.《建筑机械使用安全技术规程》(JGJ33—2012)6.国家、安徽省及合肥市现行工程施工及验收规范等7.《建筑施工安全检查标准》(JGJ59—2011)8.《建筑起重机械安全监督管理规定》(建设部令第166号)9.《建筑起重机械备案登记办法》(建质[2008]76号)10.《塔式起重机砼基础工程技术规程》(JGJ/T187—2009)11.《建筑施工塔式起重机安装、使用、拆除安全技术规程》(JGJ196—2010)12.《塔式起重机操作使用规则》(JG/T100-1999)13.《塔式起重机设计规范》(GB/T13752-2017)14.塔吊的相关操作规程及安装、拆除规范要求和厂家说明书要求三.编制说明科技研发中心项目研发中心、综合服务楼安装浙江省建设机械集团有限公司生产的型号为QTZ125(ZJ6613)的塔式起重机,附墙安装在附墙标准节第12节的位置上。

附墙专项施工方案

一、工程概况本工程位于XX市XX区,总建筑面积XX万平方米,主体结构为XX。

为确保塔吊安全、稳定地运行,根据工程实际情况,特制定本附墙专项施工方案。

二、编制依据1. 《建筑起重机械安全监督管理规定》(建设部166号令)2. 《塔式起重机安全规程》(GB51442012)3. 《建筑施工塔式机安装、使用、拆卸安全技术规程》4. 《建筑工程施工质量验收统一标准》5. 工程设计图纸及相关施工规范三、附墙布置及尺寸1. 附墙位置:塔吊附着于建筑物剪力墙上,具体位置根据塔吊基础施工图确定。

2. 附墙尺寸:根据塔吊型号及施工需求,确定附墙间距、高度及支撑结构。

四、塔吊附着计算1. 根据塔吊型号、荷载、高度等参数,进行附着计算,确保附着强度满足要求。

2. 计算附着支座与建筑物构件连接的受力情况,确保连接可靠。

五、附着支座与建筑物构件连接的计算1. 对附着支座与建筑物构件连接的受力进行分析,确保连接强度满足要求。

2. 选择合适的连接方式,如焊接、螺栓连接等。

六、附着设计与施工的注意事项1. 附着设计应考虑塔吊运行过程中的荷载变化,确保附着结构安全可靠。

2. 施工过程中,严格遵循施工规范,确保附着质量。

3. 施工过程中,加强现场安全管理,防止发生安全事故。

七、塔吊的附着安装1. 施工前,对施工人员进行技术交底,确保施工人员掌握附着安装技术要求。

2. 施工过程中,严格按照附着施工工艺进行操作,确保附着质量。

3. 施工完成后,进行附着验收,确保附着符合设计要求。

八、附墙安装安全措施1. 施工前,对施工现场进行安全检查,确保施工环境安全。

2. 施工过程中,加强现场安全管理,设置安全警示标志。

3. 施工人员应佩戴安全帽、安全带等防护用品,确保施工安全。

4. 施工过程中,加强施工人员的安全教育,提高安全意识。

九、施工进度安排1. 施工准备阶段:完成施工图纸会审、技术交底、材料设备准备等工作。

2. 施工阶段:按照施工进度计划,分阶段完成附着安装、验收等工作。

塔吊安装及附墙方案

塔吊按拆施工方案一、概况工程建设概况一览表本工程为永城建业联盟新城二期,位于永城市产业集聚区中原南路路西:建筑以住宅为主。

结构类型:框剪结构。

结合工程实际需要每栋选用QTZ40型自升式塔吊,,臂长为46.8米,与建筑物距离可满足施工要求及规范规定。

二、塔吊基础1、QTZ40型塔吊基础QTZ40型塔吊生产厂家在使用说明书中已提供塔吊基础的尺寸,我们根据塔吊安装位置的地基承载力情况进行基础规划,给定边长为6.10m,基础深度为1.2m,根据《QTZ40塔吊使用说明书》提供的数据,验算如下:非工作状态下:P1=550KN,P2=83KN,M=2450KN•m,为保持基础稳定,塔吊不致倾翻,在非工作状态下,作用于基础诸力的偏心距e应满足下列条件:e=(M+P2•h)/(P1+G)≤L/3M—作用于塔身的平衡力矩,M=2450KN•m,P1—塔吊结构自重力,P1=550KN,P2—作用于塔吊的水平力,P2=83KN,G—基础自重,G=6.0×6.0×1.6×2.5×9.8=1411.2KNL—塔吊基础边长,L=6.0m,L/3=2.0,h--塔吊基础厚度,h=1.6m,e=(2450+83×1.6)/(550+1411.2)=1.32≤L/3,偏心距e满足条件。

基础对地的最大压力δ地:δ地=[2×(P1+G)]/3×L×C≤[δ地]C=L/2-e=1.68根据本工程结构施工说明,塔吊部位的允许地耐力为1.4N/mm2,δ地=[2×(550+1411.2)]/3×6.0×1.68=1.29N/mm2≤[δ地] =1.4N/mm2。

基础尺寸满足要求。

基础底层素土夯实,承载力2kg/cm²。

基础高出地面100mm,平面度为2mm,并开排水槽。

加固筋贯穿两地脚螺栓中。

塔吊基础采用C30商品混凝土浇筑。

塔吊附墙方案

塔吊附墙方案塔吊是一种用于吊装和运输重型物件的机械设备,广泛应用于建筑工地、港口码头等场所。

在进行建筑工程时,塔吊通常需要附墙安装,以提高其稳定性和吊装效果。

以下是塔吊附墙的一个方案,供参考:首先,需要进行塔吊附墙的设计。

根据建筑工地的具体情况和塔吊的参数,确定塔吊与墙壁之间的距离、高度和角度等参数。

同时,还需要计算墙体的承重能力,以确保塔吊的安全性。

接下来,选择适当的附墙材料。

常见的附墙材料有钢梁、钢板和混凝土等。

根据具体情况选择合适的材料,并进行加固处理,以保证塔吊的稳定性和承重能力。

然后,进行墙体的施工和安装。

根据设计方案,首先需要进行墙体的基础施工,以确保墙体的稳定性和承重能力。

然后,进行墙体的搭设和固定。

根据附墙材料的种类,采用不同的施工方法,如焊接、铆接和浇筑混凝土等。

在墙体的施工过程中,要严格按照设计方案和相关安全规范进行操作,确保施工质量和安全。

最后,进行塔吊的安装和调试。

根据设计方案,将塔吊的基础和附墙部件进行固定和连接。

然后,根据塔吊的使用需求,进行相应的调试和调整,以确保其正常运行和吊装效果。

除了以上的基本方案,还需要注意以下几点:1. 根据具体情况和需要,选择合适的附墙方案。

不同的建筑工地和塔吊参数可能需要不同的附墙方案,要根据实际情况进行调整和选择。

2. 进行严格的安全措施。

在进行塔吊的附墙工作时,要注意安全。

在施工过程中,必须进行安全防护措施,如设置护栏、安装安全网等,确保工人的安全。

3. 进行定期检查和维护。

塔吊附墙后,要进行定期的检查和维护工作,确保附墙的稳定性和塔吊的正常运行。

如发现问题,及时进行修复和处理。

总之,塔吊附墙方案是塔吊在建筑工地中必不可少的一项工作。

选择合适的附墙方案,根据实际情况进行施工和安装,确保塔吊的安全运行和吊装效果。

同时,还需要注意安全措施和定期检查维护,以确保塔吊附墙的稳定性和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精选doc
可编辑
QTZ80(TC5610Z)塔式起重机附墙
顶升、加节施工方案

一、 工程概况:
工程名称:唐山付家屯城中村改造项目3#地块
监理单位:唐山金狮工程建设监理有限公司
工程地址:唐山市华岩路与丰源道交叉口
建筑面积:170770.44平方米,建筑物高度 81.9 米,不在塔吊安装
自由高度之内, 302#、304#、307#、308#塔吊需安二道附墙满足施工要
求,车库、305#需安一道附墙满足施工要求。附墙、顶升加节方案。
二、编制依据:
1、国家颁布的《建设工程安全生产管理条例》和其他现行工程建设方
面的有关法律、法规,以及其他相关单位关于工程建设方面的规定;
2、国家现行的有关钢筋混凝土施工及质量验收规范、规程和技术标准;
3、塔吊的相关操作规程及安装、拆除规范要求和厂家说明书要求
4、我公司相关的安全操作规程要求和类似工程的施工和管理经验。
(一)、 塔吊安装附墙概况表:
塔吊型号 QTZ80
建筑高度 81.9m
安装位置 车库、302#、304#、305#、307#、308#
附墙与建筑物距离 5.5m
塔机安装高度 m
精选doc
可编辑
附墙道数 二道附墙(一道附墙)
附墙道数 附墙高度 安装时间
第一道 20m 年 月 日

三、预埋件的安装:
附墙拉杆与建筑物固定点的预埋板预埋,预埋圆钢尺寸参照塔
吊附墙件尺寸,待预埋点位置的砼硬度达到70%以上后方可进行塔
吊附着安装。

四、附墙框与拉杆的选用:
附墙框采用塔机原厂生产的附墙框和拉杆,附着装置由框梁和三
根内撑杆组成,框梁由M24螺栓、螺母、垫圈紧固成附着框架,附着框
架靠建筑物两顶点处有三根撑杆的端部有连接耳座与建筑物附着处
铰接。

五、附墙的安装工具和防护用品见下表:
序号 名称 规格型号 单位 数量
1 专用扳手 扭力扳手 套 2
2 活动扳手 10、12寸 把 4
3 大锤 16磅 把 4
4 奶子锤 2.5磅 把 4
5 橇杆 1.2-1.5m 根 4
精选doc
可编辑
6 替打 大、中、小 把 3
7 电工仪表 万用表 套 1
8 白棕绳 50mφ16mm 根 2
9 千斤头 15mφ17mm 根 4
10 千斤头 8mφ13.5mm 根 2
11 安全帽 顶 20
12 安全帽 根 6
13 绝缘套 双 20
14 手套 双 20
15 铁丝 若干
16 垫木 若干

六、作业人员的分工安排:
具体人员分工如下:
组 长: 闫荣秀
安 全 员: 赵长宠
技术负责: 李庭斌
安装人员: 张如士
地面辅助人员: 5人。
塔机必须由持有操作证的人员进行作业,作业前组长必须落实安
装人员的工作,安排并组织全体人员学习安全知识,作好安全技术交
底。
精选doc
可编辑
1、组长_闫荣秀 负责塔机顶升前的组织\安排和协调、附墙安装
过程中的安全检查、监督;
2、安全员赵长宏负责附墙安装前的安全技术交底、资料的收集整理;
3、工地安全员刘志平按照工地安全员规定,对顶升附墙安装过程进
行安全监督,负责协调工地上的安全工作;
4、技术员 俞彐兵 在总负责人的领导下,具体组织作业人员按照安
全操作规程、塔机说明书的要求进行附墙安装作业,并注意过程检查、
协调指挥,发现问题立即停机报告;
5、电工李向征在队长的安排下,负责塔机的电器安装等;
6、安装工 赵俊杰 、 衣举 在队长的领导下,负责塔机的附墙
安装;
七、塔吊附墙、顶升安全技术要点及安全措施:
1、塔式起重机的附墙、顶升加节必须由取得专业队队伍进行,并应
有技术和安全人员在场进行监督和监护。
2、参加作业人员必须戴好安全帽、系好安全带、穿软底鞋,工具装
入工具袋内。使用前必须进行检查,不合格必须更换。
3、工作前应检查电气的完好性、液压系统是否正常、液压油是否能
满足要求、液压油管的完好性。液压工作压力是否正常。
4、工作前应检查顶升机构的钢结构的焊缝、连接螺栓、轴销的完好
性。检查钢丝绳及导架、导轮的机械性能。
5、检查发现的隐患必须经过处理合格后方能进行顶升。
6、顶升前应将变幅小车开至平衡处,锁定旋转机构。
精选doc
可编辑
7、顶升前应检查顶升横梁完全进入顶升踏步内,旋转机构与标准节
的连接螺栓拆除后方能开动液压顶升系统将塔吊上部与标准节脱
离。
8、顶升过程中应注意液压系统的状况及工作压力。
9、加节时应将新进入的标准节与原标准节完全连接牢固后,方能继
续进行下一步的工作。
10、顶升或降塔工作结束前应检查各种安全限位和保险。顶升后应
检测塔吊的垂直度。
11、禁止向下抛掷材料及工具。
12、准备好灭火器。
13、同一道附着装置上的各拉杆安装在同一水平面内。
14、塔机的对着高度及附着的距离必须在规定的范围内。
15、附着以后,在无风状态下,塔身轴心对支撑面的侧垂直度应在
2‰以内。
16、工作时应设立警戒区派出转人监护。设立安全告示。
八、附墙安装程序:
1,在第一附着点1m处搭设工作平台。工作平台必须有栏杆,并围
好安全网。
2、将所需的工具、螺栓、销轴吊到工作平台上。
3、将附着的U形框吊到附着点的位置,按规定的位置将套到塔身上,
并用铁线固定牢靠。
4、用附着的另一个U形框吊到附着点位置并套到与塔身上,用螺栓
精选doc
可编辑
将两块U形连接起来,调好附着框的水平度后,上紧螺栓,使其紧箍在
塔身上。
5、依次将三根拉杆吊到附着点位置,用销轴将其与附着框铰接。
6、调整塔身垂直度,塔身侧向垂直度必须在2‰以内。
7、用电焊依次将三根拉杆的另一端用相应预埋板烧焊连接,焊好底
面的焊缝后再加两块斜底铁板。
8、检查所有的连接销轴开口销是否牢固,连接螺栓是否上紧,焊缝是
否符合要求。
9、将平台上的工具及剩余部件调到地面,附墙安装完毕。
九、塔机的附着架与顶升:
(一)安装附着架
1、将环梁提升到附着点的位置包在塔身外,然后用32件M20的
螺栓连接成附着框架,调整附着框对角上的螺杆将附着框贴紧在塔
身上;并在三边打入;再吊装三个撑杆将附着框与墙面处铰接点连
接在一起。
2、用经纬仪检查塔机轴心的垂直度在全高上不超过4/1000,垂
直度的调整可通过调整三根附着用撑杆与建筑物的附着位置而获
得,必要时用钢丝绳将附着架挂在塔身上。
3、附墙安装完毕后、塔吊的顶升、加节也是安装中的重要环节,
如不注意安全技术要求,就可能出危险。因此作业中应特别注意。
4、在顶升做业中,必须有专人指挥,专人看管电源电缆、专人操
作液压顶升系统,专人照看顶升横梁,专人负责封塔螺栓的拆、安。
精选doc
可编辑
5、顶升加节作业时风力不得大于四级,如遇下雨、大雾、烟雾熏呛
的时候应停止作业。
6、在顶升前,应将吊臂旋转至套架开口方向,用小车或吊上重物,
配平塔机,使顶升的上部荷载重心与顶升缸轴心线重合。
7、顶升作业前,液压系统要充分排气,油箱液位要达到规定标准。
液压油要清洁。
8、必须试顶升三~四次,检查塔机配平情况,油缸工作情况,油泵
站压力表显示值,如果不正常,应停止作业。待处理正常后,方可正式
开始顶升作业。
(二)、顶升;
吊起一个标准节,将载重小车开至标准节引进平台处,在将标准节
置于引进平台上,应将引进滚轮安装在标准节的四角,再将标准节安放
在引进平台上,调整滚轮位置处于引进平台的轨道上。再吊起一节标准
节调整小车位置,使得塔机的上部重心落在顶升油缸梁的位置上,(56米
臂长,小车停在越14.5米幅度处;实际操作中,观察到爬升架四周8
个导轮基本上与塔身标准节主杆脱开时,即为理想位置) 。最后卸下塔
身与下支座的8个M30的连接螺栓。将顶升横梁挂在塔身的踏步上,
一定要挂实。开动液压系统使得活塞杆全部伸出,再稍缩活塞杆,使得爬
爪搁在塔身的踏步上。然后,油缸全部缩回, 重新使顶升横梁挂在塔身
踏步上,再次全部伸出油缸,此时塔身上方恰好能有装入一个标准节的
空间,拉动挂在引进梁上的标准节,把标准节引至塔身的正上方,对准标
准节的螺栓连接孔,缩回油缸。至上下标准节接触时,取下引进滚轮,用8
精选doc
可编辑
只M30高强度螺栓将上下标准节连接牢靠。螺栓预紧力距为
1800N.M。将下支座与塔身连接牢固即完成一节标准节的加节工作,
若连续加几节标准节,则可按照以上步骤连续几次即可。
8、在顶升作业时,严禁转动塔吊.
十、塔吊升高完毕后检查、调整,验收工作:
1、 检查各部机械、电器、绳轮系统是否符合说明书的要求。
2、 检查个部螺栓、销子是否到位、紧固,开口销是否符合规定要求。
3、 检查各部份的零部件、平台、栏杆是否齐全,牢固可靠。主卷扬
卷筒上至少还剩有三圈以上的钢丝绳。
4、设定吊钩上、下限位器并使之达到说明书规定的范围和要求。并且
动作灵敏可靠。
5、检查塔吊自由状态下,垂直度误差必须小于2/1000。
6、验收合格后,交付使用。
