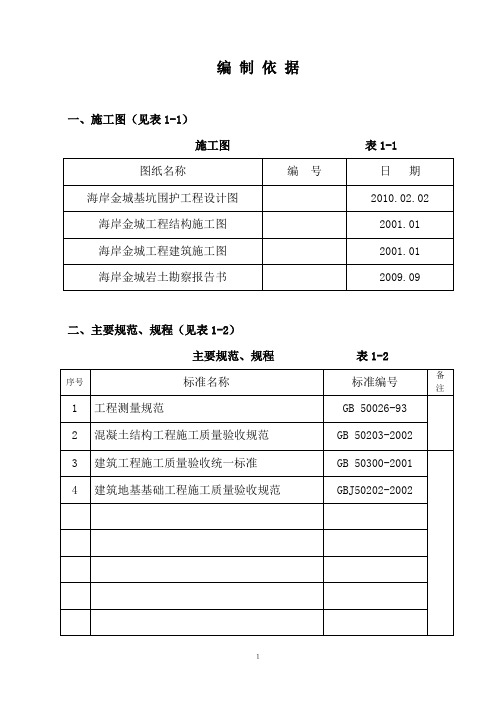

编制依据一、施工图(见表1-1)施工图表1-1二、主要规范、规程(见表1-2)主要规范、规程表1-2三、主要图集(见表1-3)主要图集 表1-3五、工程预算定额及工程预算、建筑工程合同六、ISO9000标准:《生产、安装和服务的质量保证模式》 七、主要法规文件(见表1-4)主要法规文件表1- 4第一章工程概况及基坑设计特点1.1、工程概况工程名称:海岸金城建设单位:海口市燃气集团公司工程地点:海口市玉沙路西侧基坑概况:本工程拟建一幢综合商住楼,总建筑面积约48000m2,其中:地上31层(4层裙楼,26层住宅),建筑面积约35000m2;地下2层,建筑面积约13000m2;建筑高度为:地上约96.00m(31层),地下约8.00m(2层),结构形式为钢筋混凝土结构剪力墙,拟采用高强预应力管桩基础。
基坑围护周长约321米,基坑总开挖面积约6173平方米,本基坑工程根据设计要求,分两段开挖(详见基坑设计平面图),第一段开挖面积约3958平方米,第二段开挖面积约2215平方米,第二段开挖区域待主楼结构封顶后再开挖第二段区域;本工程采用相对标高,拟建建筑物±0.000=5.800(秀英高程),基坑开挖深度为8.67~9.72m。
周边环境:本工程位于海口市龙华区,玉沙路西侧。
基坑北侧为金贸东路,基坑开挖边线距用地红线约为3.00米;基坑东侧邻近主干道玉沙路(现道路周边管线较多),基坑开挖边线距用地红线最近距离约为2.9米。
基坑西侧是金玉广场为7# 楼23层,基坑开挖边线距用地红线最近距离约为2.0米,对于本次基坑围护方案设计及施工来说,保护的重点为:基坑周边地下管线、道路及建筑物。
1.2、工程地质水文地质条件1、工程地质条件拟建场地位于海南省海口市国贸玉沙路与金贸东路的交叉口处(椰海大酒店斜对面),场地地势较平坦。
2、水文地质条件根据地质报告地下水主要为赋存于杂填土①中的孔隙潜水和粗砂③、中砂⑤层中的承压水。
基坑支护施工方案

*四期一标基坑支护施工方案1、工程概况2、施工前期准备3、施工工艺流程4、施工进度计划、人员安排及工期保证措施5、施工机械配备6、施工主要材料用量、进场计划7、质量控制程序、质量保证体系及质量保证措施8、安全生产措施9、文明施工措施1。
、原始资料的搜集及竣工报告编制11、后期服务保证12、应急预案一、工程概况1、设计概况*四期一标位于*市*,地下1层,建设单位是**新城*有限公司.因基坑较深,需进行基坑支护设计.基坑底标高16.24~17.20m,地面标高为20.40~21.70m.基坑周边场地开阔.为确保工程施工中的安全,施工前要调查清楚场地周围和场地地层的准确资料,以便顺利完成本工程的施工任务.2、编制依据a.《基坑士钉支护技术规范》(CECS96:97);b.《建筑基坑支护技术规程》(JGJ120-2012);c.《建筑边坡工程技术规范》(GB50330-2013);d.《建筑桩基技术规范》(JGJ94-2008);e.业主提供的岩土勘察报告及设计院提供的基坑支护设计图纸;f.《地基与基础工程施工及验收规范》(GB50203-2002);g.《工程测量规范》(GB50026-2007);h.本公司有关施工规程.3、编制原则a.统筹组织,超前安排、网络控制,确保重点,确保工期提前;b.采用先进的施工技术,确保工程质量;c.根据现场地层情况科学合理安排各施工工序,组织连续均衡,紧凑有序,确保安全生产;d.文明施工,保护环境,做到抓质量以安全为基础,安全为生产前提.4、设计主要内容本工程设计主要采用自然放坡支护.1、自然放坡剖面:采用Φ14插筋长1.om,纵横向间距为1.5m.面层碎强度等级C20,碎保护层厚25mm.钢筋网片规格为直径6.5@200*200.钢筋网片应牢固固定在边壁上并符合规定的保护层厚度要求,钢筋网片、加强筋与坡面插筋连接应牢固可靠.相邻施工段搭接长度为300mm.2、喷射砂配合比应通过试验确定,粗骨料最大粒径不宜超过12mm,水灰比不宜大于0.45.3、喷射碎的顺序应自下而上,喷头与受喷面距离宜控制在0.6〜1.2m范围内,射流方向应垂直指向喷射面.4、喷射碎终凝后2小时内,应根据气候条件进行喷水养护连续养护2〜3天.以上技术参数可根据现场开挖的实际情况变化而进行调整,最终以更改后的方案为准.二、施工前期准备1、施工总平面布置为了确保工程工期、质量和施工安全,我们在充分考虑施工现场条件的前提下,结合施工工艺的要求,对施工现场进行合理的规划布置.2、施工临时设施施工人员住宿和生活设施均采用临设工棚,如果工地现场不能住宿,可在工地附近租用民房,但不能离工地太远,规划用房共计60m2.3、施工临时用水、用电施工现场“四通一平”要具备,水电布置到位(二级电源和水源接口处离基坑边线不得超过50m).三、施工工艺与施工方案1、施工工艺流程土方开挖前复核基坑支护平面图与地下室平面图相一致时方可进行土方开挖;基坑机械开挖工作面、人工修理边坡须自上而下分层分段进行,每层开挖深度为短土钉下600〜80Omm.分段长度15-25m,根据现场土质情况确定,严禁超长超深开挖土方,开挖每层后作业面暴露时间不得超过24小时基坑支护施工工艺流程如下:每层土方开挖一(人工、机械)一修坡一编挂钢筋网一焊连接筋一喷射面层.施工操作时必须注意以下事项:a.土方开挖之前,必须探明基坑周边管线的详细位置和埋深.检查基坑周围地下是否有不明的水源及渗水现象.如果发现有废弃的下水管道,应及时进行处理,堵住水源,确保基坑坡面的安全.b.一旦土方开挖完毕,边坡作业面清出后,须在一日内喷射支护完毕,不得延迟;c.每层土方一次开挖不得超深超长(一般每次开挖长度15-25m,开挖深度在短钉下O.6m,).为此,要求土方开挖队伍与基坑施工队伍积极配合,按图纸设计要求的坡比和深度开挖,另一方面要求基坑施工单位加强人员、设备的安排调配,对已开挖的作业面按规定时间内支护完毕,另外要随时根据天气情况,雨天不能支护时应停止开挖,对已定工作安排及时做出调整以免边坡作业面或刚喷射的碎面受到雨水冲刷,必要时须用彩条布及时覆盖保护.d.对开挖后出现边坡渗水情况,需设置泄水孔,同时修坡后立即喷射碎层面.2、施工方法2.1测量放样施工准备阶段首先按图纸尺寸把基坑上口线和下口线在实地做好测量记号及木桩标志,用滑石粉在实地划线.2.2坡顶加固保护坡顶必须按图做好护面层.在相应部位打入1.5m的中18固定钢筋以固定挂网,做好60mm厚C20碎面层.并用钢管在四周设置安全护栏.2.3挂网、泄水管孔布设边坡修平后应随即挂上6.5@200*200钢筋网,钢筋网与边坡土面距离25πιm.采用①14mm螺纹钢与同层短钉贯穿作为加强筋.支护面沿水平和竖直向预埋①50mm的PVC管作为泄水管,泄水管长度在含水层中不得小于1.0m,其余土层不得小于0.5m.横向间距在含水层不大于1.50m,其余土层不得大于3.0m,并在含水层底部布置一排泄水管.管子出口部位四周用水泥浆填封固.在喷射碎时,泄水管的管口处应用纸团封堵,坡面喷射碎结束后,然后将纸团除去,同时填充碎石以利泄水,使泄水孔起到泄水的作用.当现场发现有下水道等泄漏的水源时,须将其引走或在基坑范围以外将其截断;在填土层底部及基坑底以上O.5m处可能为地下水富集区,此处的泄水管应在有孔段包扎两层士工布,并在布中包薄层粗、砾砂.2.4喷射砂面层待钢筋网编制与加强筋焊接完成后,应及时喷射碎面层.本基坑采用9立方米空压机喷射装置,喷射佐配合比严格按实验室配制单,如气温较低时可加入一定量的外加剂,速凝剂的掺入比为1~3眼喷射碎强度等级2C20.在喷护过程中,应注意以下几点:(1)调节好工作风压;(2)水灰比宜控制在0.4~0.5之间;(3)如一次喷射碎厚度达不到设计厚度时,应等到第一次喷射的碎终凝后再作补喷直达到规定厚度为止.2.55最后一层的坡脚处理最后一层的坡脚与基坑地板相衔接,为了保证整体破面的稳固,防止坡脚位移,引起坡面走动.采用在坡脚处打锚管,锚管长度为3m~4m,锚管间距1米.用空气潜孔锤锤击钢管入±.也可以在坡脚处增设①16mm@1200-1400和1.=1500mm短土钉.3、雨季施工方案a.若遇阻雨天气,为了不影响正常施工,须暂停作业,并用雨布覆盖已挖工作面,防止坍塌.b.根据现场水流向作好排水准备工作,保证施工道路好、畅通、排水流畅,设置排水沟,排至水井.c.提前配备雨期施工材料,排水机械设备,露天设立的机电设备要有防雨措施、保安措施,雷雨天气作好防雷电措施.d.风、雨、雷电过后,对现场所有电器、电路、施工架进行全面的安全检查.e.雨后进行碎施工,重新测定砂石含水率,提前编制雨季施工措施.f.根据雨季施工的具体情况和施工条件,提前编制雨季施工措施.4不利地层施工措施:报告设计单位处理.5边坡变形监测与预防措施基坑开挖前建设单位须委托有相关资质的单位对边坡及周围建筑物进行变形监测;测点应布置在边坡变形较大、坑边须严格控制变形的建筑物以及土质相对较差处;变形观测点需在土方开挖前埋设,施工期间,在基坑四周坡顶架设监测点,一般要求每15m左右设一观测点,每天观察分析,发现边坡位移,立即寻找原因,采取纠正措施.当发现水平位移大于25mm时,应停止开挖,及时通知设计人到现场研究处理,在采取有效措施之后才准继续开挖.特别加强雨天后的监测,以及对各种可能危及支护安全的水害来源(如现场周围生产、生活排水、贮水池灌水等)进行仔细观察.观测执行《工程测量规范》(GB50026-97)基坑变形观测:建设单位委托的监测单位对基坑从开挖至地下室施工完成全过程进行监测.在基坑开挖前要测出基本数据,开挖后每开挖一层土方监测一次,雨后须加测一次,基坑开挖到底后3天监测一次,变形稳定后可一周观测一次,如变形突然增加应加密监测.当出现超出变形范围的区段,则增加观测次数,保证变形的全过程观测.监测单位对周边边坡和西侧相邻建筑物开展观测,作为基坑支护动态设计、施工和验收的依据,也是作为防止发生经济纠纷的依据.6、施工中的预警措施如因阴雨天气的影响或施工的原因造成的坡面坍塌时,及时采取有效的补救措施,一般采用培土夯实和沙袋堆砌的方法.此时挖掘机械应积极配合,争取在最短的时间内把已坍塌的坡面恢复起来.现场局部地层上部为杂填土,开挖之前,对此地层要先进行压密注浆,硬化土层,然后再进行开挖.如果工程为了赶进度进行大面积开挖时,短时间来不及进行支护应先进行素喷,然后再挂网,以确保开挖后坡面的安全.7、施工中的协调工作影响深基坑支护施工进度、施工质量和施工安全的重要因素之一是土建施工队伍、支护施工队伍和土方开挖队伍三方应明确各自责任、技术要求和注意事项,做到齐心协力和密切配合,并应在土方开挖前做好三方协调工作.8、其它基坑支护工程毕竟是临时性的工程,想达到既安全又经济的最佳效果,除了好的设计外,更重要的是要有一支有经验、高素质的施工队伍,建议建设方在组织招标时,严格把关,“价低者得”往往是造成工程事故的诱因,这方面已有许多教训值得记取.另外,基坑设计和基坑施工不同于其它土建工程的设计和施工,它都是一个动态的过程,由于工程地质勘察报告反映的仅是建筑场区范围内某几个孔点的地质情况,如施工过程中如发现异常的地层情况应及时通知设计部门,及时调整锚杆的长度或间距,不断地完善设计方案,确保基坑的安全.另外,吸取*地区部分工程的经验教训I,塔吊基础埋置深度应深于相邻基坑,防止塔吊倾斜,确保塔吊正常运行.四、施工进度计划、人员安排及工期保证措施1、施工进度计划本工程采用全面施工,重点突出,齐头并进,流水作业的施工作法,具体施工进度计划如下:总有效工期天.(暂定)2、工期保证措施2.1组织实施a.成立精干的项目部,实行项目经理负责制,项目部内部分工负责、紧密配合,形成有条不紊的管理系统,实施工程的高效管理.b.进场施工的工程队,建立健全队长负责制,强化一线组织,领导和指挥项目部建立工期岗位负责制,确保实施施工组织设计的实现,群策群力开展好目标管理,制定详细而又较为合理的施工作业计划,保持均衡生产,实现计划的最终时间目标.c.全面“一盘棋”,在“人、机、料、法、环”上确保本工程的施工需要.d.加强工程管理指挥,做到一切行动听指挥,步调一致,齐抓共管.2.2劳动力安排计划a.加强用工的计划性,实行定额用工.b.加强劳动定额的管理,确*额水平完成.C.领导跟班作业,及时发现并解决问题.d.发扬艰苦奋斗的作风,节假日正常施工.安排2个班组,施工技术人员和工人计30人.2.3技术保证措施a.优化施工方案,做到科学施工,信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成.b.组织好一条龙的施工作业线,保证一环扣一环的施工程序.c.发挥技术管理的保障作用,细交底、严审核、勤检查、抓落实.d.专业技术人员深入一线跟班了解情况,及时搞好技术交底,并做到发现问题及时解决.e.实行项目技术负责岗位负责制,对项目施工技术总负责,并行使技术否决权.2.4物质保障措施a.加强物质采购人员的选配.b.按施工计划安排,确保材料按时到位.c.把握建材销售的行情,超前调查、预测、采购各类建材.特别是季节性材料.c1..材料供应商的确定,必须事先征得业主或监理公司的同意.e.严把材料质量关,严格杜绝劣质材料进场.f.材料进场,立即见证取样,送实验室检验,合格后方能使用.五、施工机械配备为确保工程顺利完工,合理调配使用机械至为重要,投入本工程的整套机械设备:空压机4台、喷碎机1台、电焊机2台、切割机1台;钢筋调直机1台.如工程工期需要,可另增一套机械设备.六、施工主要材料用量、进场计划1、施工主要材料用量本工程主要材料用量:钢筋8吨,水泥150吨,黄沙200立方,瓜子片100立方,钢筋网片300卷.2材料进场计划施工所用材料于施工准备阶段进场.七、质量控制程序、质量保证体系及质量保证措施1质量控制目标本工程施工质量的控制目标是:分项工程与单位工程合格率均要达到100%.边坡支护整体完成以后能确保基坑内后续工程的正常施工,不发生坍塌安全事故.为确保本工程上述施工质量目标的实现,参加本工程施工的全体员工,必须认真贯彻执行建筑质量管理工作条例,正确处理好质量、进度、成本三者之间的关系,三者之间发生矛盾时,必须首先服从质量,始终把工程质量放在首位.具体实施如下:a.严格按设计和施工规范进行施工.b.工程项目领导班子坚持全员、全过程参与各职能部门的质量管理,保证实现本工程的质量目标.c.实行工程施工全过程的质量目标管理,把工程的质量总目标分解成工序工程质量目标,并将落实到人,在施工过程中,各项工作都必须以“质量目标”为中心,实施全面的、全过程的管理,把各方面的管理工作纳入“质量第一”的轨道.d.成立一个由项目经理或项目技术总负责人牵头负责的本工程创优工作领导小组,制定具体的创优目标,实施创优目标管理,并结合该工程施工的有关问题,认真贯彻“预防为主”和“事先把关”的质量管理方针,调动一切积极因素,充分发挥专职质量的自检、互检和交接检查的管理,做到自检和专检相结合,普检与抽检相结合,确保严格按照施工设计图和施工规范、规程的要求组织施工,把各种可能发生的事故消灭在萌芽状态.2、质量保证体系成立三级质量保证体系,项目经理为本工程质量第一责任人,对本工程的质量方针和目标的制定与实施负责.三级质量保证体系框图见图7-2.图7-2质量保证体系框图3、施工技术质量保证措施a.加强全面质量意识教育,树立“百年大计,质量第一”和一切为业主服务的思想.b.建立质量管理系统和质量保证体系,贯彻“谁负责施工,谁负责质量;谁负责操作,谁负责质量”的原则,严把施工质量关.对工程使用的材料和工程的所有部位及施工工艺,进行全过程的质量检查,详细作好质量检查记录,编制工程质量报表,定期交监理单位审查.c.认真熟悉设计图纸、施工规范、监理大纲和技术规范,严格按图纸施工,如有变更必须报监理工程师审批.d.认真编制施工方案,并制定施工工艺,规定具体的施工工序、方法、质量标准和检验手段.坚持技术交底制度,对各个施工作业面的技术要点、施工步骤、操作方法、设备使用、人员配置、后勤保障等进行详细的技术交底.e.坚持材料和工程设备的验收制度,验收时同时查验材质证明和新产品合格证书,所有不合格的材料和工程设备及时发现及时清除,确保工程质量.f.原材料进场,须在监理人员见证下进行送检,试验合格后才允许使用.g.确保隐蔽工程和工程隐蔽部位的验收工作,在监理单位确认质量符合技术规范要求,并在验收单上签字后,才能进行覆盖.h.对业主提供的测量控制网点进行复测校核,对施工中布设的永久性测量控制点定期复测,在施工过程中保护测量控制点不被破坏,配备优秀的满足工程要求的测量工程师、测量技术人员、并接受监理工程师的检查和指导.4、施工质量监控保证措施施工中,在工程监控部门的严格把关监督下,本工程质检部配备足够的、专业齐全的监控人员和必要的质量监控设备,对工程施工质量实施过程监控;并督促各工序工程质量目标承包人严格按工程施工规程、规范、验收标准和施工图纸实施施工;随机检查施工和质量技术保证措施的落实情况.5、工程质量控制流程八、安全生产措施1、安全生产目标1.1伤指标零,重伤指标零,轻伤指标零.1.2设备安全运转,不出现任何设备安全事故.2、安全生产保障措施2.1安全生产责任制a.建立健全安全生产责任制;b.制定各工种安全技术操作规程;c.配备专职安全员;d.公司安全生产部对项目部安全工作进行监督、检查、指导;e.安全生产与经济利益挂钩,对违反安全生产品税规章制度的要重罚,做到奖罚分明.2.2安全教育a.项目部开工前组织一次全员教育活动,安全教育内容:国家以及有关部门的法律、法规,施工现场的安全情况及措施等.项目部所有施工人员及管理人员必须经安全教育.项目经理、安全员持建设部门颁发的安全培训合格证上岗.b.特种作业人员包括电工、焊工、厂区机动车驾驭工等.c.项目部每周开展一次全员安全教育活动,针对一周来的安全生产情况,强调关键部位,布置下一周安全生产任务.2.3安全检查及隐患整改a.根据公司安全检查制度的规定,项目部每周对施工工地进行一次全面检查,参检人员由项目部经理、副经理、技术负责、安全员和有关人员组成.项目部安全检查员每天对施工工地进行一次全面检查.b.检查结果应及时在安全台帐中如实记载.对检查出的事故隐患,要定人、定时进行整改隐患,时不能整改的除及时上报外,应采取有效的防护措施,没有防护措施的,不得继续施工.c.公司安全部门检查时所下隐患整改通知书,项目部应组织人员按要求在规定的时间内整改情况书面报安全部门.2.4班组安全活动a.班组安全活动应按公司有关要求正常活动.活动内容按公司和项目部要求进行,也可以根据班组工作内容自定.b.班组安全活动每月不少于两次.c.班组安全活动要记录齐全.无记录、视未开展此项活动家.3、安全检查用电措施a.施工现场的一切电源、电路的安装和拆除必须由持证电工操作;b.电器必须严格地接地、接零和使用漏保护器,严禁保护零线与工作零线混接;c.实行三相五线制、三级配电二级保护,电缆必须架空2.O米以上,严禁电线拖地和埋压土中.d.严格实行“一机、一闸、一漏、一箱”,做到闸具完好无损,漏电保护、闸具、熔断器配备齐全.e.安保装置参数与设备容量相配,安装符合要求;f.施工现场使用的电气开关设施应有防雨、防潮措施,照明和动力电应分别安装漏电保护器;g.照明线路布置规范,不得乱拉线路私接电,严禁在宿舍使用大功率电热设备;h.照明线路布置规范,符合要求,位置适宜,便于操作,并配有门锁;九、文明施工措施a.项目经理为文明施工的第一责任人.b.遵守有关市容、交通、环保等各项规定,合理规划施工场地.c.保证场地和路面的整洁.d.实行封闭式管理,建立门卫制度,进入现场必须要戴安全帽、工作服否则不准进入施工现场.十、原始资料的搜集及竣工报告编制施工过程中应该做好资料的搜集和整理,在工程竣工验收10天内,向业主提供3套完整的施工图及竣工资料,竣工资料主要包括:工程承包合同书;施工图纸及文字说明;岩土工程勘察报告;各种施工记录表及工程技术质量联络单、处理记录、签证等.十一、后期服务保证在保修期内业主选定一家有资质的专业技术人员进行现场监测,当发现有超变形范围的地段,应加密观测保证变形的全过程观测,及时采取相应的措施进行维修,确保后续施工无隐患.并填写工程回访记录.十二、应急预案1、应急预案的方针与原则坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则.更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”.2、应急策划(一)、应急预案工作流程图根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响.(二)突发事件风险分析和预防为确保正常施工,预防突发事件以及某些预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和预防.1、突发事件、紧急情况及风险分析根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是基坑坍塌、地基不均匀沉降引起附近建筑物倾斜、物体打击、高处坠落等.在工地已采取机电管理、安全管理各种防范措施的基础上,还需要制定基坑坍塌和地基不均匀沉降引起附近建筑物倾斜的应急方案.2、突发事件及风险预防措施从以上风险情况的分析看,如果不采取相应有效的预防措施,不仅给桥梁施工造成很大影响,而且对施工人员的安全造成威胁.1)材料准备:开挖前准备足够优质木桩和脚手板,装土袋,以备护坡(打桩护坡法),为防止基础出水,准备2台抽水泵,随时应急.2)进行基坑支护方案的设计并进行论证,报监理审批.3)深基础开挖,另一种措施是准备整体喷浆护坡,开挖时现场设专人负责按比例放坡,分层开挖,开挖到底后,由专业队做喷浆护坡,确保边坡整体稳固.4)降雨量过大引起基坑坍塌的预防措施:a基坑的周边砌筑30cm高的防淹挡墙,作为通常情况下的挡水设施;配备足够数量的草包,紧急时对基坑周围施做围堰,防止地面水大量流入坑内.b配备两台水泵(其中一台备用),用于排除井下积水.C施工现场仓库配备足够数量的潜水泵、泥浆泵.d及时获取天气信息,预先做好准备工作.e在进行现场平面布置时,考虑适当加大明排系统的能力,并加强管理保持其畅通.5)基坑开挖过程中的监测及监控要求。
基坑支护施工方案

【1】基坑支护施工方案【1.1】支挡式结构【1.1.1】排桩设计1、排桩的桩型与成桩工艺应根据桩所穿过土层的性质、地下水条件及基坑周边环境要求等选择混凝土灌注桩、型钢桩、钢管桩、钢板桩、型钢水泥土搅拌桩等桩型。
当支护桩的施工影响范围内存在对地基变形敏感、结构性能差的建筑物或地下管线时,不应采用挤土效应严重、易塌孔、易缩径或有较大震动的桩型和施工工艺。
采用挖孔桩且其成孔需要降水或孔内抽水时,应进行周边建筑物、地下管线的沉降分析;当挖孔桩的降水引起的地层沉降不能满足周边建筑物和地下管线的沉降要求时,应采取相应的截水措施。
2、采用混凝土灌注桩时,对悬臂式排桩,支护桩的桩径宜大于或等于600mm;对锚拉式排桩或支撑式排桩,支护桩的桩径宜大于或等于400mm;排桩的中心距不宜大于桩直径的2.0倍。
3、采用混凝土灌注桩时,支护桩的桩身混凝土强度等级、钢筋配置和混凝土保护层厚度应符合下列规定:(1)桩身混凝土强度等级不宜低于C25;(2)支护桩的纵向受力钢筋宜选用HRB400、HRB335级钢筋,单桩的纵向受力钢筋不宜少于8根,净间距不应小于60mm;支护桩顶部设置钢筋混凝土构造冠梁时,纵向钢筋锚入冠梁的长度宜取冠梁厚度;冠梁按结构受力构件设置时,桩身纵向受力钢筋伸入冠梁的锚固长度应符合现行国家标准《混凝土结构设计规范》GB50010对钢筋锚固的有关规定;当不能满足锚固长度的要求时,其钢筋末端可采取机械锚固措施;(3)箍筋可采用螺旋式箍筋,箍筋直径不应小于纵向受力钢筋最大直径的1/4,且不应小于6mm;箍筋间距宜取100mm~200mm, 且不应大于400mm及桩的直径;(4)沿桩身配置的加强箍筋应满足钢筋笼起吊安装要求,宜选用HPB235、HRB335级钢筋,其间距宜取1000mm~2000mm;(5)纵向受力钢筋的保护层厚度不应小于35mm;采用水下灌注混凝土工艺时,不应小于50㎜;(6)当采用沿截面周边非均匀配置纵向钢筋时,受压区的纵向钢筋根数不应少于5根;当施工方法不能保证钢筋的方向时,不应采用沿截面周边非均匀配置纵向钢筋的形式;(7)当沿桩身分段配置纵向受力主筋时,纵向受力钢筋的搭接应符合现行国家标准《混凝土结构设计规范》GB50010的相关规定。
建筑基坑支护施工方案

第一节建筑基坑支护第一小节基本规定[1]设计原则1、基坑支护设计应规定其设计使用期限。
基坑支护的设计使用期限不应小于一年。
2、基坑支护应满足下列功能要求:(1)保证基坑周边建(构)筑物、地下管线、道路的安全和正常使用;(2)保证主体地下结构的施工空间。
3、基坑支护设计时,应综合考虑基坑周边环境和地质条件的复杂程度、基坑深度等因素,按“支护结构的安全等级”表采用支护结构的安全等级。
对同一基坑的不同部位,可采用不同的安全等级。
(1)一级基坑,支护结构失效、土体过大变形对基坑周边环境或主体结构施工安全的影响很严重;(2)二级基坑,支护结构失效、土体过大变形对基坑周边环境或主体结构施工安全的影响严重;(3)三级基坑,支护结构失效、土体过大变形对基坑周边环境或主体结构施工安全的影响不严重。
4、支护结构设计时应采用下列极限状态:(1)承载能力极限状态1)支护结构构件或连接因超过材料强度而破坏,或因过度变形而不适于继续承受荷载,或出现压屈、局部失稳;2)支护结构及土体整体滑动;3)坑底土体隆起而丧失稳定;4)对支挡式结构,坑底土体丧失嵌固能力而使支护结构推移或倾覆;5)重力式水泥土墙整体倾覆或滑移;6)重力式水泥土墙、支挡式结构因其持力土层丧失承载能力而破坏;7)地下水渗流引起的土体渗透破坏。
(2)正常使用极限状态1)造成基坑周边建(构)筑物、地下管线、道路等损坏或影响其正常使用的支护结构位移;2)因地下水位下降、地下水渗流或施工因素而造成基坑周边建(构)筑物、地下管线、道路等损坏或影响其正常使用的土体变形;3)影响主体地下结构正常施工的支护结构位移;4)影响主体地下结构正常施工的地下水渗流。
5、基坑支护设计应按下列要求设定支护结构的水平位移控制值和基坑周边环境的沉降控制值:(1)当基坑开挖影响范围内有建筑物时,支护结构水平位移控制值、建筑物的沉降控制值应按不影响其正常使用的要求确定,并应符合现行国家标准《建筑地基基础设计规范》GB50007中对地基变形允许值的规定;当基坑开挖影响范围内有地下管线、地下构筑物、道路时,支护结构水平位移控制值、地面沉降控制值应按不影响其正常使用的要求确定,并应符合现行相关规范对其允许变形的规定;(2)当支护结构构件同时用作主体地下结构构件时,支护结构水平位移控制值不应大于主体结构设计对其变形的限值;6、基坑支护应按实际的基坑周边建筑物、地下管线、道路和施工荷载等条件进行设计。
基坑支护施工方案范本

民安北郡小区(二号院)1#、2#、5#-8#、10#-12#、15#、16#、18#楼及1#地下车库基坑支护与降水工程专项安全施工方案编制人:审核人:审批人:目录一、编制依据二、工程概况三、基坑支护工程危险源识别与监控四、基坑支护工程安全管理规定五、施工过程中基坑支护安全管理与技术措施基坑支护与降水安全专项施工方案一、编制依据(1)《建筑基坑支护技术规程》(JGJ 120-2012);(2)《混凝土结构设计规范》(GB 50010-2010);(3)国家现行施工规范、规程、规则及验收标准。
二、工程概况民安北郡小区(二号院)1#、2#、5#-8#、10#-12#、15#、16#、18#楼及1#地下车库工程位于清华园路东、新城路南。
总建筑面积172251.8㎡。
主体结构合理使用年限为70年。
三、基坑支护工程危险源识别与监控(1)本工程基坑支护工程可能出现事故的类型1)与挡土结构有关的事故①挡土结构施工不良。
②挡土结构渗漏水严重,致使挡土结构后面土体流失。
③挡土结构异常变形。
④地面超载引起挡土板结构上侧压力过大。
⑤各阶段挖土超挖引起挡土结构上侧压力过大。
⑥未进行支护与土体整体稳定和抗滑移验算或验算错误,导致挡土结构整体垮塌。
⑦对雨水、周边排水等地表水造成的侧压力增加考虑不足,导致挡土结构垮塌。
2)与锚杆体系有关的事故①勘察、设计上的不当造成事故。
②施工不良造成的事故。
3)与支撑体系有关的事故①设计不当造成的事故。
②施工不良造成的事故。
4)与地下水治理不当有关的事故①发生在挡土结构上的事故。
②发生在挡土底部的事故。
③发生在基坑周边的事故。
5)与管理不当有关的事故①放坡开挖时坡度过陡,土坡可能丧失其稳定性。
②基坑周围过多堆放荷载,引起边坡失稳。
③挖土施工速度过快,改变了原土层的平衡状态,易造成滑坡。
④基坑周围停放重型机械,使支护荷载增大,引起边垛失稳破坏。
⑤附近基坑施工对基坑支护的影响引起围护结构破坏。
⑥基坑暴露时间过长,坑底回弹增大从而影响支护结构稳定性。
施工方案基坑工程概况(3篇)
第1篇本工程位于我国某城市,为城市基础设施建设中的一座重要桥梁工程。
该桥梁工程跨越城市主干道,连接两侧的居民区、商业区及工业区,对于缓解城市交通压力、完善城市交通网络具有重要意义。
1. 工程规模桥梁全长500米,主桥跨径120米,采用预应力混凝土连续梁结构。
桥梁两侧引桥分别长150米,采用预应力混凝土简支梁结构。
桥梁总宽30米,双向六车道。
2. 基坑工程概况为确保桥梁工程的顺利进行,需对桥梁基础进行深基坑开挖。
基坑开挖深度为6.5米,基坑周长约400米,总面积约2,600平方米。
基坑支护结构形式为钢板桩围护,采用土钉墙与锚杆相结合的方式进行加固。
3. 基坑周边环境(1)邻近建(构)筑物:基坑周边约100米范围内存在一座老旧居民楼,楼体结构为砖混结构,楼高约6层。
居民楼与基坑距离较近,施工过程中需特别注意对居民楼的影响。
(2)道路:基坑周边道路为城市主干道,车流量较大。
施工过程中需采取相应的交通疏导措施,确保道路畅通。
(3)地下管线:基坑周边地下管线包括供水、排水、燃气、热力、供电、通信、消防等,其中部分管线埋深较浅,施工过程中需采取相应的保护措施。
4. 水文地质条件(1)工程地质情况:基坑区域地层主要为第四系松散沉积物,包括粉土、粉质黏土等。
地基承载力较低,需进行地基处理。
(2)水文地质情况:基坑区域地下水主要为潜水,地下水埋深约2.5米。
施工过程中需采取降水措施,降低地下水位。
5. 工程特点(1)基坑开挖深度较大,施工过程中需确保基坑稳定性,防止发生坍塌事故。
(2)基坑周边环境复杂,需采取相应的保护措施,确保施工过程中对周边环境的影响降至最低。
(3)施工过程中需充分考虑地下管线保护,避免对城市基础设施造成破坏。
综上所述,本工程基坑工程规模较大,周边环境复杂,施工过程中需严格按照专项施工方案进行施工,确保工程质量和施工安全。
第2篇一、工程背景本基坑工程位于我国某城市中心区域,属于城市基础设施建设项目。
深基坑支护施工方案(放坡)
目录第一章工程概况 ................................................................................... - 3 -1.1 工程概况 ................................................................ 错误!未定义书签。
1.2 场地工程地质条件 ................................................ 错误!未定义书签。
第二章基坑支护方案 ................................................................................. - 4 -2.1 确定方案 .......................................................................................... - 4 -2.2 支护方案和排水方案 ...................................................................... - 5 -2.3 安全围护 .......................................................................................... - 5 -第三章土方开挖施工方案 ......................................................................... - 6 -3.1 施工准备 ........................................................................................ - 6 -3.2 开挖路线 .......................................................................................... - 7 -3.3 开挖方案 .......................................................................................... - 7 -3.4 成品保护 .......................................................................................... - 7 -3.5 安全措施 .......................................................................................... - 8 -第四章土钉墙支护施工工法 ..................................................................... - 6 -1. 土钉墙支护技术参数 ........................................................................ - 8 -2. 施工组织方案 .................................................................................... - 8 -3. 工程质量保证措施 ............................................................................ - 8 -4. 监测及安全应急措施 ........................................................................ - 8 -5. 安全生产措施 .................................................................................... - 8 -6. 基坑土钉围护计算书 ........................................................................ - 8 -7. 应急与救援组织机构各部门的职能及职责.................................... - 8 -8. 项目经理部应急与救援组织机构人员的构成................................ - 8 -9.具体事故的应急预案. ......................................................................... - 8 -第一章工程概况1.1 工程概况江西华鼎置业XXX已在高安市320国道北侧,府前壹路西侧建华鼎中央城,拟建建筑物有3#楼27F,4#、9#、11#、13#、14#、15#楼为28F,公寓楼一栋26F、地下室二层,商业楼一栋4F、内街商业网点2F,建筑占地面积为33403m2,总建筑面积为179292.58m2,地下室建筑面积为59353m2,框架、框剪及剪力墙结构,基础为钻孔灌注桩,基础埋深深度最小为6m,桩端持力层进入中风化粉砂岩不小于2d。
基坑支护施工方案
一、编制依据1、河北天璞基础工程有限公司《阜平县D片区回迁房(沙河小区)项目岩土工程勘察报告(详勘阶段)》。
2、北京清华同衡规划设计研究院有限公司提供的阜平县沙河回迁房《总平面图》、主塔楼《基础筏板平面配筋图》、西区地库《基础结构图》、东区地库《基础结构图》。
3、工程建设标准《建筑结构荷载规范》(GB 50009-2012)《建筑基坑支护技术规程》(JGJ 120-2012)《混凝土结构设计规范》(GB 50010-2010)《建筑桩基技术规范》(JGJ 94-2008)《建筑基坑工程监测技术规范》(GB 50497-2009)河北省工程建设标准《建筑基坑工程技术规程》(DB 13(J)133-2012)二、工程概况然地坪标高起伏较大,西部高东部低,基坑实际支护深度0.89m-9.2m。
1#、2#、5#住宅楼筏板底标高为247.86m,6#、7#、8#、10#、11#住宅楼筏板底标高247.76m,1#、3#、4#、9#、12#、13#、14#、15#、16#住宅楼筏板底标高251.26m,主楼需地基处理,素混凝土垫层厚度为100mm,防水层厚度为70mm,褥垫层厚度200mm;东区二层地下车库筏板底标高248.06m,西区二层地下车库筏板底标高248.16m,一层地下车库筏板底标高251.56m。
2、本基坑以建筑红线为边界,分为东、西两个区进行支护设计,东、西区红线间间距12m。
车道由施工单位根据场地留置内车道,土方挖运结束后将车道挖除。
3、周边建筑物情况:东区基坑周边无建筑物,南侧距离红线20m处为阜城路;西区基坑北侧建筑物:砖混结构3层楼距离红线5m,砖混结构6层楼紧挨红线,18层高层住宅距离红线25m,3层混凝土结构楼(含地下车库)距离红线3.7m,西区基坑西侧公路距离红线最近距离为11m,西区基坑南侧公路距离红线最近距离为20m。
三、基坑支护方案设计采用护坡桩、土钉墙两种支护方式。
1)、桩锚支护区域在施工前查明锚索施工范围内的管线、地下建筑物布置情况,情况不明时禁止施工锚索,以免破坏管线。
房屋基坑边坡支护施工方案
房屋基坑边坡支护施工方案一、工程概况与编制依据本工程为城市住宅建设项目,位于某市区内,总建筑面积约XX万平方米。
工程基坑深度最大处达XX米,周边环境复杂,邻近有城市道路、地下管线及既有建筑。
为确保基坑施工安全,保障周边设施的稳定,特制定本边坡支护施工方案。
编制依据:国家及地方有关基坑支护工程的技术规范、标准和规程;工程地质勘察报告;周边环境调查报告;类似工程经验及成功案例。
二、施工组织与管理成立专门的基坑支护施工项目组,明确项目经理、技术负责人、安全监督员等关键岗位人员,确保施工过程中的组织有序、责任明确。
建立定期会议制度,及时总结施工经验,解决施工中的问题。
三、施工准备与材料选择在施工前,对施工区域进行清理,确保无障碍物。
根据设计要求,选择合适的支护材料,如钢筋、水泥、砂石等,确保材料质量满足工程需要。
四、边坡支护设计与技术要求支护结构设计应遵循“安全、经济、合理、可行”的原则,确保支护结构在施工过程中及后续使用期间均能保持稳定。
设计要求中应明确支护结构的类型、尺寸、材料、配筋等,并给出详细的技术说明。
五、支护结构施工工序支护结构施工应按照以下工序进行:施工放样→基坑开挖→边坡修整→支护结构安装→排水孔施工→注浆处理→质量检查→验收合格。
在施工过程中,应严格按照工序进行,确保每一道工序的质量。
六、排水孔施工与注浆处理排水孔施工应根据地质条件和设计要求进行,确保排水孔的直径、深度、间距等满足设计要求。
注浆处理应根据实际情况选择合适的注浆材料和方法,确保注浆效果满足支护结构稳定的需要。
七、质量监控与安全措施施工过程中应建立完善的质量监控体系,对每一步施工进行质量检测和控制。
同时,应制定详细的安全措施,确保施工人员的安全,防止安全事故的发生。
八、应急预案与后期维护应制定针对可能出现的突发事件的应急预案,如基坑坍塌、地下水突涌等,确保在突发情况下能够及时有效地应对。
在工程竣工后,应制定后期维护计划,定期对支护结构进行检查和维护,确保其长期稳定运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑边坡支护施工方案 一、 工程概况 本工程为地下3层,地上26层,主体高度78.6米,为剪力墙结构,筏板基础。地下室层高3.0m,地上首层为架空层,以上二十五层为住宅,层高为2.90m,建筑总面积17354.58㎡。抗震设防烈度:七度。建筑的设计使用年限为50年,屋面防水等级为Ⅱ级,地下室防水等级为一级,耐火等级:地下一级,地上二级。 本工程设计标高±0.000相当于绝对标高72.500 m。 土方开挖后,发现边坡大部分为土质边坡,且因地质原因局部挖土深度比原设计加深。根据这一现场情况及“结构设计总说明”要求,做好基坑开挖与支护的施工组织设计,采取护坡措施,以确保人员安全和工程质量与进度,根据现场实际情况,采用土钉墙支护较为简单和经济。
二、 土钉墙支护施工工艺 本工程所有放坡面均采用喷射80厚C20细石混凝土护面,铺设钢丝网,坡面插筋固定钢筋网。插筋采用¢20@1500*1500,L=2000。坡面插设∅50PVC排水管,间距2500*2500。
1、 工艺流程 按设计要求,基坑土方应分层开挖,每层开挖深为1.5m,然后进行插筋、挂网、喷射砼施工。插筋按@1500*1500间距均匀分布在基坑的坡面,长度2 m,分层开挖施工工作面作喷锚网,以确保基坑稳定。 土钉施工工艺流程是:挖土、修坡→土钉钻孔→灌浆→挂网→安装排水管→焊接加强钢筋→喷射砼→养护。
2、 工艺操作 (1) 测量放线 基坑开挖前首先得根据甲方提供的坐标,标高等测量出基坑顶边线的位置,并洒白灰标示出来,以便土方开挖时挖机控制坡面的坡度,在以后每层挖土前,亦应按各部位设计的坡比复核上层的坡脚线(即下一层的顶界线)和下一层的坡脚线,直至土方开挖到基坑底。 (2) 土方开挖、人工修坡 每段土体开挖后,立即组织人力进行人工修理,首先在该段两端上下各用木枋或钢筋垂直于坡面各打设一个点,在其上标出设计坡面的位置,再挖深10cm,即为设计的土面,然后上下标志分别拉线作为修坡的控制线,同时人工用锄头、铲等工具铲土、修坡,直至两标志线可通视并且坡土面各点距离标志线10cm,即为合格。 (3) 土钉钻孔 用钻机或人工洛阳铲成孔。 (4) 灌浆 ① 用1:1水泥砂浆灌孔,灌至1/2孔长度。 ② 插入土钉,再行补灌,灌满钻孔。 (5) 挂网 ①坡面挂铁丝网; ②沿坡顶全长宽度1.0m范围亦应铺设铁丝网,并与坡面铁丝网连为一体。然后每1.2m打设一条钢筋入土体中以固定坡顶的铁丝网。 ③上下层网筋及水平向网筋采用绑扎搭接,搭接长度为40d,铁丝网片的绑扎采用铁丝扎牢,接头应适当错开; 12-1
(6) 安装泄水孔及埋设喷层厚度标记 挂网施工完毕后,在每隔2500×2500mm定出泄水孔的位置,然后将长40cm,直径50mm的塑料排水管打入土体中,入土深度约25cm,外露约15cm,管口略为偏低(以利排水),并将泄水管固定在钢筋网上,最后用水泥袋纸等物品封堵泄水管口,防止喷射砼时将管口堵塞。 最后在坡面上按1.5×1.5m的间距打设短钢筋作为喷射砼面的控制标记。钢筋外露10cm,要求打设较为牢固。 (7) 喷射施工 ①砼喷射机应密封性能良好,输料连续均匀,允许输送骨料最大粒径为25mm,输送水平距离小于100m,垂直距离小于30m。 ②喷射作业前,应对机械设备、风、水管线和电线进行全面的检查及试运转,清理受喷面,埋设好控制喷射砼厚度的标志。 ③喷射作业应分段分片依次进行,同一分段内喷射顺序应自下而上,一次喷射的厚度宜为40~70mm。 ④喷射时,喷头与受喷面应垂直,宜保持0.6~1.0m的距离,喷射手应控制好水灰比,保持砼表面平整、呈湿润光泽、无干斑或滑移流淌现象。 ⑤喷射砼终凝2小时后,应喷水养护,养护时间根据气温环境等条件,一般为3~7天,每班留置试块一组。
3、 注意要点 (1) 挖土、修坡质量控制 ①挖土前必须正确放出坡顶线和此层土的坡脚线,并用白灰在地面上标识出来。 ②在每段开挖时应首先在一端挖出一个示范面,确认坡度和深度满足设计要求后再逐渐按此标准进行整段开挖。 ③机械挖土时需在坡面预留10~30mm的土待下一步人工进行修坡整平,严禁超挖。 ④根据现场各土层的土质情况,采用不同的分段长度进行开挖,土质较好时可一次开挖较长范围,土质较差时适当缩短,并且机械挖完土后立即进行人工修坡。 ⑤人工修坡时首先应在此段两端上下各设一标志点,标出设计砼面的位置,然后分别拉线作为控制线,当两线可以通视,并且坡面各点均低于控制线约10cm,坡面平顺,坡面平整度偏差允许值为±20mm,修坡即为合格。 (2) 喷锚支护按下列顺序进行施工 ①开挖工作面,地面硬化,设置坡顶排水沟。 ②修整边坡,埋设喷射混凝土厚度控制标志,设置坡面排水孔。 ③喷射第一层混凝土。 ④安装插筋。 ⑤绑扎、固定钢筋网、设置加强筋。 ⑥喷射第二层混凝土至设计厚度。 ⑦施工下一层锚杆,重复2~6步骤。 ⑧设置坡脚排水沟,基底需尽快硬化。 (3) 喷射混凝土的注意事项 ①喷射混凝土作业应分段分片依次进行,同一分段内喷射顺序应自下而上,一次喷射厚度为40mm。 ②喷射时,喷头应尽量与受喷面垂直,距离宜为0.6~1.2m。 ③在土钉部位,应先喷土钉下方,再喷土钉上方。 ④喷射时应控制好水灰比,保持混凝土表面平整、湿润光泽、无干斑及滑移流淌现象。 ⑤喷射混凝土的其它要求可参照《锚杆喷射混凝土支护技术规范》(GB50086-2001)和《喷射混凝土施工技术规程》(YBJ226-91)。 (4) 钢筋网施工的注意事项 12-2
①钢筋网应与土钉和其它锚固装置连接牢固,喷射混凝土时钢筋网不得晃动。 ②钢筋网的搭接长度为300mm。
三、 施工组织 1、 施工组织机构 成立施工质量管理小组,以项目经理为组长,质量管理小组把质量措施切实落实到施工的全员、全方位和全过程中。工程部对全过程进行重点监督和全方位服务,确保达到质量目标。
2、 施工总体部署 根据设计图纸、地质勘探资料及现场实际情况,拟采用多种方式组合进行边坡支护,根据基坑开挖深度分两~三段进行支护。 采用建设单位指定土方开挖放坡图进行土方开挖,边开挖边支护,坡面打入土钉、铁丝网喷射砼支护。如遇特殊情况,及时上报,共同商讨处理。
3、 施工进度计划 本基坑边坡支护工程计划组织两班机械、人员,采用两班轮流倒作业,一有工作面立即组织施工。 主要施工机械使用计划
项目项目经理 项目负责人
工程部 质安工程师
技术负责人 材料部 经营部 办公室 财务部
计划工程师 测量工程师 试验工程师 专职安全员
土钉班组 施工管理机构组织 喷砼班组 成本核算 12-3
主要施工机械、仪器配置表 名称 型号 单位 数量 备注
砼喷射机 PC6B 台 2 钻机 XY-200 台 1 灌浆机 UB3C 台 1 空压机 123 台 2 电焊机 ZX7-630 台 3 钢筋切断机 GQ16-s 台 2 全站仪 TCR402 台 1 水准仪 DNA03 台 2 按照施工进度计划组织机械、材料分批进场,并合理调配资金。对所有机械及设备进行检修及调试,并定时保养,使其保持良好的待用状态。对工程中所用的各种计量设备送有关部门进行标定并取得合格证书。
4、 劳动力使用计划 按照劳动力使用计划调配人员,安排劳动力进场,并对准备进场的劳动力进行劳动安全教育;对工程所需的各技术工种进行技术培训教育,取得有关上岗证、资格证后方许其进场从事相应工种的工作。
劳动力配置表 工种 单位 数量 备注
现场管理员 人 1 技术员 人 1 材料员 人 1 电工 人 2 机修工 人 2 钢筋工 人 4 喷射砼工 人 6 土钉钻工 人 6 12-4
5、 施工质量保证措施 a、 严格按土钉墙工艺流程进行施工,严把工序质量关,每个工序岗位人员先自行检查合格,然后施工员、质检员进行抽检,层层负责,严把质量关。 b、 对土钉主体用材和挂网用材,要有厂家质保书。 c、 对注浆用和喷射用水泥,要有厂家质保书,并提供成分化验单。喷砼采用早强型硅酸盐水泥R425。 d、 喷射砼用砂应采用坚硬耐久的中、粗砂。 e、 喷射砼用石用采用坚硬耐久的卵石或碎石,石子最大粒径不宜超过8mm。 f、 喷射砼、注浆用水,不应含有影响水泥正常凝结与硬化的有害杂质,不使用污水及酸性水。 g、 喷射面层外观要平整,应无侵入净空、空鼓、开裂、露筋。 h、 施工中要及时收集资料,认真填写各项原始记录。按设计要求进行认真检查、核对。 i、 根据土钉墙工艺的要求,严格控制喷射砼配合比。 j、 严格按土钉墙施工操作程序施工,前一道工序施工完毕后,必须经现场技术人员检查合格后,才能施工下一道工序,特别是隐蔽工程要待验收签字之后才能施工。
6、 施工安全措施 为保证本项目部实现无事故,确保施工正常进行,必须时刻绷紧安全这根弦,严防死守,牢记管生产必须管安全,安全为了生产,生产必须安全的原则。为了杜绝不良事故的发生,使全体员工做到心中有数,实现“安全第一,预防为主”的方针。 (1) 施工场地四周必须设置安全围栏; (2) 进入现场的作业人员必须遵守“十不准”规定,不准赤脚及穿拖鞋直班,要戴好安全帽,高空作业要系好安全带; (3) 上班前必须检查桩机各部件及转动部分应加润滑油,检查各制动部分灵敏性能,试机正常后方能开工; (4) 锚杆钻机行走时,指挥员应注意地面垫木,要保证地面平稳、平衡,确保安全; (5) 钻机经安装、调试后必须及时报验,由项目部进行安全验收,合格后方可投入使用。 (6) 施工期间,钻孔设备要定期检查,经常注意设备运转情况,并定期进行保养,发现问题及时处理,确保机电设备安全运转。 (7) 机械设备刹车必须灵敏可靠,运转部位必须有安全防护罩、标志等安全装置,电器部分要有接零保护和防雨装置。 (8) 施工中所有设备用电一律由配电箱接出,不得随意乱接,停止工作时关闭总电源。 (9) 钻机操作工及其它主要技术工种要集中思想,谨慎作业,并认真遵守安全钻机规程,确保各技术岗位不出现各类事故。 (10) 钻进中或在钻孔上方作业,必须封盖好孔口,防止物件落入孔中。 (11) 雨天严禁进行焊接作业。特殊工作施工作业人员必须进行报验并持证上岗。 (12) 有关供水供电、钢筋作业棚的设置要求必须符合文明施工的有关规定。 (13) 钢筋工安全注意事项 钢筋制作场地要平整,工作台要稳固,操作机械时精神要集中。多人合运钢筋时,起、落、停、转,动作要一致,人工上下传递钢筋时不得站在同一垂直线上。吊运钢筋时要防止触碰电源线,运送时待吊物距地面lm以内时,摘钩人员才能靠近吊物,待放稳后才能摘钩。切断圆盘钢筋时要先固定钢筋,防止回弹伤人。用切断机断料时要待机械正常运转后,才能断料,送料的手与刀口距离不少于l5cm,操作时注意力要集中。切断长钢筋时应有专人扶筋,切断长度小于4Ocm的钢筋应用套管式钳子夹料,不得直接用手送料。
