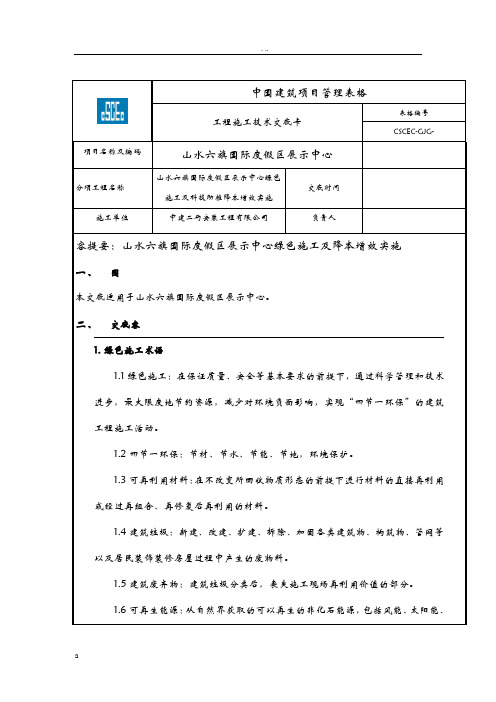

中国建筑项目管理表格表格编号工程施工技术交底卡CSCEC-GJG-项目名称及编码山水六旗国际度假区展示中心山水六旗国际度假区展示中心绿色交底时间分项工程名称施工及科技助推降本增效实施施工单位中建二局安装工程有限公司负责人容提要:山水六旗国际度假区展示中心绿色施工及降本增效实施一、围本交底适用于山水六旗国际度假区展示中心。

二、交底容1.绿色施工术语1.1绿色施工:在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源,减少对环境负面影响,实现“四节一环保”的建筑工程施工活动。

1.2四节一环保:节材、节水、节能、节地,环境保护。

1.3可再利用材料:在不改变所回收物质形态的前提下进行材料的直接再利用或经过再组合、再修复后再利用的材料。

1.4建筑垃圾:新建、改建、扩建、拆除、加固各类建筑物、构筑物、管网等以及居民装饰装修房屋过程中产生的废物料。

1.5建筑废弃物:建筑垃圾分类后,丧失施工现场再利用价值的部分。

1.6可再生能源:从自然界获取的可以再生的非化石能源,包括风能、太阳能、3.1文明施工、环保和安全要求高,本工程是省重点工程,所以现场的安全质量要求起点高。

3.2施工工期较紧,土建工程2016年底前完成,整个展示中心331天竣工开放。

施工平面图如下:三、绿色施工目标管理1、现场形成环形道路,面路宽=6m;2、场区车辆限速5公里/小时;3、安排劳务专人负责现场临时道路的清扫和维护;4、场区大门处设置冲洗槽;5、每周对场区大气总悬浮颗粒物浓度进行测量;6、运输车辆采用带液压升降板可自行封闭的重型卡车,配备3×6m帆布作为车厢体的第二道封闭措施。

7、随主体结构施工进度,在建筑物四周采用密目安全网全封闭。

8、建筑垃圾采用袋装密封,防止运输过程中扬尘。

9、袋装水泥、腻子粉、石膏粉等袋装粉质原材料,设密闭库房,下车、入库时轻拿轻放,避免扬尘。

10、零星使用的砂、碎石等原材堆场,采用废旧密目安全网或混凝土养护棉等覆盖,避免起风扬尘。

分项工程施工技术交底记录

分项工程施工技术交底记录

分项工程施工技术交底记录一、引言施工技术交底是施工管理中不可或缺的一环,它有助于保证工程质量,提高施工效率,确保施工安全。

本交底记录旨在明确各项施工技术要求,规范施工流程,促进施工过程中的信息交流,确保工程顺利进行。

二、交底内容分项工程特点:详细介绍分项工程的特点、施工条件、施工工艺等。

施工流程:明确分项工程的施工流程,包括各道工序的先后顺序、衔接方式等。

施工方法:针对各道工序,明确施工方法、操作要点及注意事项。

材料要求:对施工过程中涉及的材料进行明确要求,包括材料的规格、质量、性能等。

验收标准:明确分项工程的验收标准,为工程验收提供依据。

三、施工安全安全防护:提出施工过程中应采取的安全防护措施,如佩戴安全帽、使用安全带等。

危险源识别:明确施工过程中可能存在的危险源,并提出应对措施。

应急预案:制定针对可能发生的事故的应急预案,确保事故发生时能迅速有效应对。

安全培训:要求参与施工的人员接受安全培训,了解并掌握安全知识和技能。

安全检查:定期进行施工现场安全检查,确保各项安全措施得到有效执行。

四、环境保护环境保护措施:提出施工过程中应采取的环境保护措施,如控制施工噪音、减少粉尘排放等。

废弃物处理:明确施工废弃物的处理方式,确保废弃物得到妥善处理。

资源节约:提倡施工过程中节约用水、用电等资源,降低能耗。

环境监测:定期对施工现场周围环境进行监测,确保施工活动不对环境造成不良影响。

绿色施工:推广绿色施工理念和技术,减少施工过程中的环境污染。

五、人员培训与教育培训需求分析:分析参与施工的人员的培训需求,确定培训内容和方式。

培训计划制定:根据培训需求分析结果,制定详细的培训计划。

培训实施:按照培训计划组织培训活动,确保参与施工的人员掌握必要的技能和知识。

培训效果评估:对培训效果进行评估,总结经验教训,持续改进培训工作。

培训资料整理:整理培训相关资料,包括培训计划、教材、教案等,为后续工作提供参考。

六、交底执行与监督交底执行:要求参与施工的人员严格遵守施工技术交底要求,按照规定的施工流程和方法进行操作。

安防智能化施工安全技术交底记录大全

安防智能化施工安全技术交底记录大全

安防智能化施工安全技术交底记录大全前言为了确保施工期间安全高效,按照《建筑施工安全生产管理条例》的要求,对安防智能化施工安全技术进行了交底,特此记录。

一、电气安全交底记录1. 对施工现场的电气设备进行了安全检查,确认无异常情况;2. 交代了电气设备的操作规程,包括接地、保护、维护等;3. 强调了电器设备的专业性和危险性,禁止未经培训或未具备操作资格的人员操作;4. 随时检查用电安全情况,发现问题及时处理并做好记录。

二、消防安全交底记录1. 确认施工区域内的消防设备齐全、状态正常,并告知使用方法;2. 告知各类易燃易爆物品的存储和使用规范,以及明火禁止区域;3. 讲解防火巷道、疏散通道和逃生楼梯的使用规范;4. 制定了预防火灾措施,及时排查安全隐患。

三、安全文明施工交底记录1. 宣传公司施工安全、文明施工、环保施工的方针和目标;2. 制定安全生产责任制和安全防范制度,明确各类人员的职责和权限;3. 告知相关部门与业主的要求和要点,认真做好现场知识宣传。

四、机械安全交底记录1. 对机械设备进行检查,确认无异常情况;2. 说明机械设备的操作规程以及安装调试等前期准备工作;3. 禁止未受培训或未具备操作资格的人员操作机械设备;4. 按要求进行定期维护保养和故障检修,检查设备功能是否正常。

五、环境保护交底记录1. 制定了环保方案,确保施工不对环境造成污染;2. 交代了废弃材料、废弃物等的处理方法和规范;3. 遵守环境保护法律法规,重点做好扬尘、噪音和渣土清运等环境保护工作。

结束语以上内容是安防智能化施工安全技术交底记录的大全,各项措施执行人员必须认真执行,确保施工安全,做到文明施工、绿色施工、智能化施工。

绿色施工建筑技术交底资料大全

绿色施工建筑技术交底资料大全

03
可再生能源利用技 术
利用太阳能、风能等可再生能源 ,为建筑提供清洁能源,减少对 传统能源的依赖和环境污染。
06
绿色施工建筑技术发展前 景与展望
绿色施工建筑技术发展趋势分析
智能化技术应用
随着人工智能、大数据 等技术的发展,绿色施 工建筑将实现更高程度 的智能化,提高施工效 率和质量。
低碳环保材料
预制装配式建筑技术
采用预制装配式建筑技术,提高建筑工业化程度,减 少现场湿作业和材料浪费。
环保建筑案例分析
01
室内环境质量保障 技术
采用低挥发性有机化合物(VOC )的内装材料和环保型家具等, 保障室内空气质量。
02
建筑垃圾减量化技 术
通过优化施工工艺和加强现场管 理,减少建筑垃圾的产生和排放 。
绿色施工建筑将更加注 重使用低碳、环保的建 筑材料,降低建筑对环 境的影响。
节能降耗技术
节能降耗技术将成为绿 色施工建筑的核心,通 过提高能源利用效率和 降低能源消耗,实现建 筑的可持续发展。
绿色施工建筑技术创新方向探讨
新型绿色建筑材料研发
研发具有优异性能和环保特性的新型建筑材料 ,以满足绿色施工建筑的需求。
高效节能门窗系统
选用高性能节能门窗,配合优质密封材料和先进 的窗型设计,提高门窗的保温隔热性能和气密性 。
高效空调采暖系统
采用高效节能空调和采暖设备,配合智能控制系 统,实现室内环境的舒适和节能。
节水建筑案例分析
雨水收集利用系统
通过雨水收集、处理和回用技术,将雨水用于绿化、冲洗等非饮用 用途,减少自来水用量。
选用符合建筑设计要求的绿色建筑材料,确 保建筑质量和功能。
经济性原则
在满足功能要求的前提下,选用性价比高的 绿色建筑材料。

绿色施工方案技术交底

绿色施工方案技术交底

绿色施工方案技术交底1. 引言随着社会的进步和人们对环境保护意识的增强,绿色施工方案在建筑工程中得到了广泛的应用。

本文旨在对绿色施工方案的技术交底进行详细介绍,以帮助施工人员更好地理解和实施绿色施工方案。

2. 绿色施工的理念绿色施工是指在建筑施工过程中,通过科学的技术和管理手段,最大程度地减少对环境的负面影响,节约资源,保护生态环境,提高施工质量和效率。

绿色施工的理念主要包括以下几个方面:•节能环保:通过使用节能型设备、优化能源利用等措施,减少能源的消耗和环境排放。

•节水节材:采用节水设备和优化材料使用,减少水资源和建筑材料的消耗。

•生态环保:保护原有生态环境,如保护植被和地表水源等。

•废物处理:合理处理施工过程中产生的废弃物,如分类回收和循环利用等。

3. 绿色施工方案的要点3.1 节能环保在绿色施工方案中,节能环保是一个非常重要的方面。

施工人员应该在施工过程中采取一系列的措施来减少能源的消耗和环境排放。

下面是一些常用的节能环保措施:•使用高效节能设备:选用能效等级高的设备和材料,如高效节能灯具、节能电梯等。

•合理设置施工计划:通过合理安排施工顺序和时间,减少空转时间和能源浪费。

•严格控制施工工艺:对于施工工序中的能源消耗点,采取有效的管理方法,如设置定时关机、优化操作流程等。

3.2 节水节材在绿色施工方案中,节水节材是另一个重要的方面。

施工人员应该通过合理使用水资源和建筑材料来减少资源的消耗。

以下是一些常用的节水节材措施:•使用低流量水龙头和节水型厕所等节水设备。

•合理控制用水量,避免浪费和滥用。

•优化建筑材料的使用,减少材料的浪费。

3.3 生态环保生态环保是绿色施工方案中需要高度关注的一个方面。

施工人员应该保护原有的生态环境,并在施工过程中避免对生态环境造成破坏。

以下是一些常用的生态环保措施:•保护植被:在施工过程中尽量保留原有的植被,或者进行适当的移植和保存,减少对植被的破坏。

•保护水源:合理规划施工场地,避免对地表水和地下水资源造成污染。

绿色施工工程资料(3篇)

绿色施工工程资料(3篇)

第1篇一、绿色施工工程资料概述绿色施工工程资料是指在工程建设过程中,对施工活动进行绿色管理、节约资源和保护环境的各项记录和文件。

这些资料涵盖了施工准备、施工过程和施工结束等各个阶段,旨在提高工程质量和环保水平。

二、绿色施工工程资料的主要内容1. 施工准备阶段:(1)绿色施工专项方案:包括工程概况、编制依据、绿色施工目标、管理组织机构、节能减排措施等。

(2)绿色施工资源配置计划:包括人员、设备、材料、能源等方面的配置计划。

(3)绿色施工教育培训计划:针对施工人员进行绿色施工理念、技术、规范等方面的培训。

2. 施工过程阶段:(1)绿色施工实施记录:包括施工过程中的节能减排、资源利用、废弃物处理等记录。

(2)施工日志:记录施工过程中的各项活动,包括天气、进度、质量、安全等。

(3)施工监测报告:对施工现场的噪声、粉尘、废水、废气等环境指标进行监测,并及时处理。

(4)施工技术交底:将绿色施工技术要求、规范、措施等传达给施工人员。

3. 施工结束阶段:(1)绿色施工总结报告:总结绿色施工实施过程中的成功经验和不足之处,为后续工程提供借鉴。

(2)资源利用报告:对施工过程中消耗的资源进行统计和分析,提出资源节约措施。

(3)环境评估报告:对施工现场环境进行评估,包括噪声、粉尘、废水、废气等指标。

三、绿色施工工程资料的管理与归档1. 管理要求:绿色施工工程资料应按照档案管理规范进行整理、归档和保管。

2. 归档要求:绿色施工工程资料应按照工程阶段、内容等进行分类归档,确保资料完整、有序。

3. 信息化管理:鼓励采用信息化手段对绿色施工工程资料进行管理,提高资料查询、利用效率。

总之,绿色施工工程资料是反映工程建设过程中绿色施工实施情况的综合性资料,对于提高工程质量和环保水平具有重要意义。

在工程建设过程中,应高度重视绿色施工工程资料的管理与归档工作,为我国绿色建筑事业贡献力量。

第2篇一、绿色施工工程资料概述绿色施工工程资料是指在工程建设过程中,为满足绿色施工要求,对施工过程中各项资源消耗、环境保护、节能减排等方面进行记录、整理和分析的文件资料。

绿色施工安全教育记录(2篇)

第1篇一、安全教育培训目的为了提高绿色施工安全管理水平,确保施工现场安全、环保、文明施工,特开展绿色施工安全教育。

本次培训旨在提高全体施工人员的安全意识,掌握绿色施工安全知识,预防安全事故的发生。

二、培训对象本次培训对象为施工现场全体施工人员,包括管理人员、技术人员、施工工人等。

三、培训时间2022年X月X日至2022年X月X日四、培训内容1. 绿色施工安全法律法规(1)国家相关法律法规对绿色施工安全的要求;(2)地方性法规及政策对绿色施工安全的规定;(3)施工现场绿色施工安全管理的基本要求。

2. 绿色施工安全管理制度(1)施工现场绿色施工安全管理组织机构及职责;(2)绿色施工安全管理制度体系;(3)绿色施工安全教育培训制度。

3. 绿色施工安全技术(1)施工现场绿色施工安全技术措施;(2)绿色施工安全技术交底;(3)绿色施工安全技术验收。

4. 绿色施工安全防护措施(1)施工现场安全防护设施;(2)绿色施工安全防护用品;(3)绿色施工安全防护制度。

5. 绿色施工安全应急预案(1)施工现场绿色施工安全事故应急预案;(2)绿色施工安全事故应急处理流程;(3)绿色施工安全事故应急演练。

五、培训方法1. 讲座:邀请专家进行绿色施工安全知识讲座,讲解绿色施工安全法律法规、管理制度、技术措施、防护措施及应急预案等内容。

2. 案例分析:通过分析典型绿色施工安全事故案例,提高施工人员的安全意识,掌握绿色施工安全知识。

3. 实地考察:组织施工人员参观绿色施工示范项目,学习先进的安全管理经验。

4. 模拟演练:开展绿色施工安全事故应急演练,提高施工人员应对突发事件的能力。

六、培训考核1. 理论考核:对培训内容进行书面考试,检验施工人员对绿色施工安全知识的掌握程度。

2. 实践考核:现场操作考核,检验施工人员在实际工作中运用绿色施工安全技术的能力。

3. 综合考核:结合理论考核和实践考核,对施工人员进行综合评定。

七、培训效果评估1. 施工人员对绿色施工安全知识的掌握程度;2. 施工现场绿色施工安全管理制度的执行情况;3. 施工现场绿色施工安全技术的应用情况;4. 施工现场绿色施工安全事故的发生率。

技术交底大全绿色建筑施工

容提要:山水六旗国际度假区展示中心绿色施工及降本增效实施一、围本交底适用于山水六旗国际度假区展示中心。

二、交底容1.绿色施工术语1.1绿色施工:在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源,减少对环境负面影响,实现“四节一环保”的建筑工程施工活动。

1.2四节一环保:节材、节水、节能、节地,环境保护。

1.3可再利用材料:在不改变所回收物质形态的前提下进行材料的直接再利用或经过再组合、再修复后再利用的材料。

1.4建筑垃圾:新建、改建、扩建、拆除、加固各类建筑物、构筑物、管网等以及居民装饰装修房屋过程中产生的废物料。

1.5建筑废弃物:建筑垃圾分类后,丧失施工现场再利用价值的部分。

1.6可再生能源:从自然界获取的可以再生的非化石能源,包括风能、太阳能、水能、生物质能、地热能和海洋能等。

2.工程自然条件概况1山水六旗国际度假区项目位于海盐县翁金公路(老沪杭公路)东侧,海盐东段围垦区。

拟建的展示中心区域位于原渔人码头已建亲水池附近,因人工堆土影响,地势略有起伏。

地貌单元属钱塘江河口冲海积平原,所揭地层为全新世(Q4)、晚更新世(Q3)近代海沉积层、海陆交互相沉积层,该区域第四系松散沉积层厚度大于80m。

2气候、水文特征海盐县属亚热带季风气候,气候温和,四季分明,雨量充沛,年平均降水天数140天,多年平均降雨量1203.6mm,年最大降水量1563.2mm,年最小降水量为879.9mm,年平均雾日25.4天。

年降雨有季节性变化,全年可分三期,四月中旬至七月中旬为梅雨期,七月中旬至十月中旬为台风期,十月中旬至翌年四月中旬为非汛期,夏秋季节台风雨期,有狂风暴雨。

据海盐县气象站统计年平均气温15.9℃,最冷月平均气温3~4℃,本地区的常风向为E~ESE,强风向ENE~ESE,一般大风出现在每年7~9月的台季风。

据县防汛办提供资料(高程为85基准):海盐县河道常水位1.02m , 20年一遇洪水位2.82m , 50年一遇洪水位3.04m,历史最高洪水位3.05m。

工程全套施工技术交底(3篇)

第1篇一、前言为确保工程顺利进行,提高工程质量,降低施工风险,本工程实施全套施工技术交底。

本交底旨在使参与施工的技术人员、工人及管理人员充分了解工程特点、设计意图、技术要求、施工工艺及注意事项,确保施工过程有序、高效、安全地进行。

二、工程概况1. 工程名称:某住宅小区2. 工程地点:某市某区3. 工程规模:总建筑面积约10万平方米,包含住宅、商业、地下车库等4. 工程建设周期:预计3年5. 施工单位:某建筑工程有限公司三、施工组织设计交底1. 施工组织设计编制依据(1)国家相关法律法规、政策文件(2)工程可行性研究报告、设计文件(3)施工现场实际情况2. 施工组织设计交底重点(1)施工总体安排(2)施工进度计划(3)施工资源配置(4)施工质量保证措施(5)施工安全文明施工措施(6)施工环境保护措施(7)施工合同管理3. 大型工程施工组织设计交底由施工企业的技术负责人将主要设计要求、施工措施及重要事项对项目主要管理人员进行交底。

四、专项施工方案技术交底1. 专项施工方案编制依据(1)施工组织设计(2)相关规范、标准(3)施工图纸(4)施工现场实际情况2. 专项施工方案交底重点(1)专项施工工艺(2)施工质量控制要点(3)施工安全措施(4)施工进度安排3. 专项施工方案技术交底由项目专业技术负责人根据专项施工方案对专业工长进行交底。

五、分项工程施工技术交底1. 分项工程施工技术交底编制依据(1)施工组织设计(2)专项施工方案(3)施工图纸(4)施工规范、标准2. 分项工程施工技术交底重点(1)分项工程施工工艺(2)分项工程施工质量控制要点(3)分项工程施工安全措施(4)分项工程施工进度安排3. 分项工程施工技术交底由专业工长对专业施工班组(或专业分包)进行交底。

六、“四新”技术交底1. “四新”技术交底编制依据(1)施工组织设计(2)专项施工方案(3)相关规范、标准(4)施工现场实际情况2. “四新”技术交底重点(1)“四新”技术特点及优势(2)“四新”技术实施要求(3)“四新”技术施工质量控制要点(4)“四新”技术施工安全措施3. “四新”技术交底由项目技术负责人组织有关专业人员编制并交底。

技术交底记录

(2)吊车装卸工作前应进行如下检查:
检查吊车各部机件运转是否正常。
选择吊车工作场地。选择的场地应平整,并避开沟、洞或松软土质。汽车起重机作业前应将支腿支在坚实的地面上,并加垫垫木。
吊车严禁越过电力线进行作业。起重臂及吊件的任何部位与带电体(在最大偏斜时)的最小安全距离不得小于下表规定;
电压等级(kV)
b.各种架线工程所需装置性材料,必须取得出厂合格证和各项检验报告,经抽检合格,导、地线经压接试验合格后方可进入现场。
c.核对架线材料的型号、规格与设计图纸是否相符。
(2)对到货的导(地)线应进行外观检查,检查导(地)线股数及直径与设计规定是否相符,外观质量应符合有关标准要求,外层磨损者应按规定切除报废。
<1
1~10
35~63
最小安全距离(m)
1.5
2.0
3.5
检查吊件包装是否完好。特别是绝缘子的包装箱必须确认完好无损方准用起重机装卸。
(3)吊车工作中应遵守下列规定:
吊件和起重臂下方严禁有人。
吊件吊起10cm时应暂停,检查制动装置,确认完好后方可继续起吊。
吊件严禁从人身或驾驶室上空越过。
起重臂及吊件上严禁有人或有浮置物。
二、交叉跨越,凡跨越铁路路、厂矿、电力线、公路、通航河流、建筑物等,施工时应事先与有关单位联系,并根据具体情况采取相应的保护措施,其交叉跨越情况详见附表一。
主要交叉跨越
项目
跨越次数



公路
4处
110kV线路
4处
35kV线路
14处
10kV线路
36处
220、380kV
45处
通信线
36处
广巴高速公路
2处
林木砍伐的原则:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
共8页 第1页
工程名称 施工单位

交底工序 绿色施工 参加人员
交底内容:
一、绿色施工目标
1.1 总则
以绿色施工为宗旨,在本工程施工过程中,最大限度地保护环境和减少污染,防
止扰民,节约资源(节能、节地、节水、节材),提供环保、健康、舒适的环境。
在本工程施工中,在确保工期的前提下,贯彻环保优先为原则、以资源的高效利
用为核心的指导思想,追求环保、高效、低耗,统筹兼顾,实现环保(生态)、经济、
社会综合效益最大化的绿色施工模式。
1.2 绿色施工目标

绿色施工目标

序号 环境目标 环境目标阐述
1 噪声
噪声排放达标,符合《建筑施工场界环境噪声排放标准》规定,昼
间≤70dB夜间≤55dB。

2 粉尘
控制粉尘及气体排放,采用自动化设备减少粉尘产生,在场界四周
测得的TSP月均浓度与福州背景值的差值不大于0.08mg/m3。

3 固体废弃物
减少固体废弃物的产生,建筑垃圾产生量控制在400t/万平方米以
下,合理回收可利用建筑垃圾

4 污水 生产及生活污水排放达标,符合《污水综合排放标准》规定。

5 资源
控制水、电、纸张、材料等资源消耗,施工垃圾分类处理,尽量回
收利用。

6 六个100%
施工现场100%标准化围蔽;工地砂土100%覆盖;
工地路面100%硬地化;拆除工程100%洒水降尘;
出工地车辆100%冲净车轮车身;暂不开发的场地100%绿化
二、绿色施工实施措施
绿色施工实施措施包括在四节一环保方面采取的施工措施。例如钢材、木材、水泥等建筑材
料的节约措施;提高材料设备重复利用和周转次数、废旧材料的回收再利用措施;生产、办公和
大型设备的用水用电等资源及能源的控制措施;环境保护如扬尘、噪声、光污染的控制及建筑垃
圾的减量化措施等。通过四节一环保,最大限度地节约资源和能源,减少污染、保证施工安全,
减少施工活动对环境造成的不利影响,把实现自然和社会的和谐发展,当成我们的责任予以贯彻
落实。
技术交底记录
共8页 第2页
工程名称 施工单位

交底工序 绿色施工 参加人员
2.1 节材措施
本工程主体采用框架-剪力墙结构,平面规整,竖向无凹凸变化。框架-剪力墙结构可争取尽
量宽敞的使用空间,使各种辅助服务性空间向平面的中央集中,使主功能空间占据最佳的采光位
置,并达到视线良好、内部交通便捷的效果。
在施工阶段,施工单位重点从钢材、木材、混凝土、装饰装修材料、临建设施及安全防护材
料等六个方面进行控制,通过合理安排材料采购、尽量采用可循环材料、优化钢筋配料和安装工
程的预留、预埋、管线路径等措施,同时结合设计的要求,采用先进的施工工艺,达到节约材料
的目的。
2.1.1钢材控制
根据施工进度,库存情况对本工程建筑材料进行详细分类,量化控制合理安排材料的采购、
进场时间和批次,减少库存。主要措施有:
1)通过优化钢筋下料长度,保证钢筋进场计划的准确性;
2)合理搭配使用钢筋,尽量减少钢筋废料的产生;
3)提高钢筋废料的使用率。如:对于钢筋废料,改做马凳筋和梁、剪力墙定位钢筋。
4)对钢筋套筒进、出库及使用建立合理的管理机制,由专人负责领取套筒、签字登记,并由此
进行专项管理,杜绝连接套筒的浪费。
2.1.2木材控制
1)精确控制木方、板材等木工用料的进场计划,从源头控制材料、节约材料,降低生产成本。
2)剪力墙模板竖楞、柱、梁模板主次龙骨均采用方钢材料,减少材料的耗损及木工加工方木时
产生的锯末扬尘。
3)木材进场前,应对模板进行合理化配置,形成合理化搭配,尽量减少边角料的产生。
4)模板切割后,切割面采用封边漆进行涂刷,尽量提高模板的周转次数。局部破坏的模板进行
局部裁割,刷封边漆后,进行合理化拼装,再次用于工程施工。
5)模板拆除后,及时进行清理和刷隔离剂进行维护,延长模板的寿命。
6)对于废旧模板及木料截余料合理再利用。对于废旧模板可用作后浇带盖板、预留洞的盖板、
吸烟池及制作绿化环境用花池。
2.1.3 砼的控制
在施工过程中,常会因各种主、客观原因,造成砼隐性或显性浪费,导致施工成本预算的偏
差和增加工程施工成本。针对本工程结构特点,项目部砼控制采取如下措施:
1)精确计算砼方量,达到从源头控制材料、节约材料。
2)编制模板施工专项方案,严格控制结构外观尺寸,浇筑砼时,严格控制标高,避免超标差造
成的浪费。
技术交底记录
共8页 第3页
工程名称 施工单位

交底工序 绿色施工 参加人员
3)提高剩余混凝土的使用率。包括采取利用冲洗罐中剩余混凝土硬化现场道路;使用剩余混凝
土制作各类预制件;落地混凝土及时清理,及时回收,用于浇筑和填充等措施。
2.1.4 装饰装修材料
1)贴面类材料在施工前,应进行总体排版策划,减少非整块材的数量。施工过程中,严格控制
辅料的使用。
2)防水卷材、油漆及各类涂料基层必须符合要求,避免起皮、脱落。各类油漆及粘结剂应随用
随开启,不用时及时封闭;
3)幕墙及各类预埋件与结构施工同步;
4)木制品及木装饰用料、玻璃等各类板材在工厂采购或定制。
5)现场加气砼砌块砌筑时,集中进行切割,较少现场打砖造成的浪费,保证工程质量。废旧加
气砼砌块可进行现场粉碎,用于屋面、卫生间找坡等。
2.1.5 临设设施控制措施
1)现场办公用房、围挡、厕所、配电室等采用板房,可周转使用多次,减少了地材的使用量。
2)现场围墙采用砂灰砌筑,其强度低,有利于材料的周转使用,减少建筑垃圾的排放。
3)现场硬化道路和零星粉刷采用基坑开挖出的砂石料,可合理化利用材料,减少材料的浪费。
2.1.6 安全防护用品控制
1)密目网、安全网等周转材料进行100%回收。
2)现场专人负责清捡卡扣,减少卡扣丢失现象;并对卡扣采取上油养护。
3)外脚手架设计将结构施工与装修施工统筹考虑,采用统一外脚手架。且外脚手架上脚手板只
铺设两层,以两层为单位进行周转使用,减少脚手板的使用量。
4)采取严格管理措施,控制随意切割架子管行为。

2.2 节水措施
1)循环用水系统:采用雨污收集循环系统,拟收集施工区内地表雨水及井点降水,经过沉淀过
滤后用于施工用水、厕所用水及施工现场喷淋用水。
2)节水系统与节水器具:施工现场办公区及施工生产区用水采用节水系统和节水器具,水源处
设置明显的节约用水标识,施工现场设置废水回收再利用措施。按高质高用、低质低用的原则,
洗车用水可处理回用。
3)用水管理:实行用水计量管理,严格控制施工阶段的用水量。施工现场分别对施工生产区用
水与办公区用水分别计量,及时收集施工现场的用水资料,建立用水节水统计台帐,并进行分析、
对比,提高节水率。
4)砼养护采用塑料薄膜覆盖保湿养护,减少养护用水。
