绿色施工技术交底记录

合集下载

技术交底记录绿色施工

技术交底记录绿色施工
3用水管理:实行用水计量管理,严格控制施工阶段的用水量;施工现场分别对施工生产区用水与办公区用水分别计量,及时收集施工现场的用水资料,建立用水节水统计台帐,并进行分析、对比,提高节水率;
4砼养护采用塑料薄膜覆盖保湿养护,减少养护用水;
技术交底记录
共8页第4页
工程名称
施工单位
交底工序
绿色施工
参加人员
5现场主要道路喷淋及次要道路洒水采用地下井点降水及雨污水,设置循环用水系统,禁止采用自来水;
3现场硬化道路和零星粉刷采用基坑开挖出的砂石料,可合理化利用材料,减少材料的浪费;
2.1.6安全防护用品控制
1密目网、安全网等周转材料进行100%回收;
2现场专人负责清捡卡扣,减少卡扣丢失现象;并对卡扣采取上油养护;
3外脚手架设计将结构施工与装修施工统筹考虑,采用统一外脚手架;且外脚手架上脚手板只铺设两层,以两层为单位进行周转使用,减少脚手板的使用量;
5在混凝土振捣中采用低噪音振动器,按施工作业程序施工,控制振捣器撞击模板钢筋发出的尖锐噪音;
1必要时的夜间施工,合理调整灯光照射方向,照明灯必须有定型灯罩,能有效控制灯光方向和范围,并尽量选用节能型灯具,在保证现场施工作业面有足够光照的条件下,减少对周围居民生活的干扰;
2在高处进行电焊作业时应采取遮挡措施,避免电弧光外泄;
2提倡文明施工,加强人为噪声的管理,进行进场培训,减少人为的大声喧哗,增强全体施工生产人员防噪扰民的自觉意识;
3严格控制施工作业中的噪音,对机械设备安拆、脚手架搭拆、模板安拆、钢筋制作绑扎、混凝土浇捣、钢结构吊装等,按降低和控制噪音发生的程度,尽可能将以上工作安排在昼间进行;
4在结构施工中,控制模板搬运、装配、拆除声及钢筋制作绑扎过程中的撞击声,要求按施工作业噪音控制措施进行作业,不允许随意敲击模板的钢筋,特别是高处拆除的模板不得撬落自由落下,或从高处向下抛落;

绿色施工技术交底

绿色施工技术交底

绿色施工技术交底技术交底记录表C2-1工程名称施工单位交底提要资料编号交底日期分项工程名称四节一环保(节能、节材、节地、节水和环境保护)交底内容:目标:在工程建设过中,通科学管理和技术进步最大限度地节约资源与减少对环境负面影响的施工活动,实现“四节一环保”(节能、节材、节地、节水和环境保护)。

任务:一、绿色施工组织架构体系的建立,绿色施工制度的建立,方案的实施、评价,人员的安全与健康管理。

二、施工过程场地环境保护(1)降低环境负荷:施工废弃物分类处理,且符合国家及地方法律法规的要求;避免或减少排放污染物对土壤的污染,如:仓库、油库、化粪池、垃圾站等处应采取防漏防渗措施,防止危险品、化学品、污染物、固体废物中有害物质的泄漏;施工结束后应恢复施工活动中被破坏的植被(一般指临时占地内)补偿施工活动中人为破坏植被和地貌造成的土壤侵蚀等损失。

(2)保护水文环境:岩土工程勘察和基础工程施工前应采取避免对地下水污染的对策;保护场地内及周围的地下水与自然水体,减少施工活动对其水质、水量的负面影响;优化施工降水方案,减少地下水抽取,且保证回灌水水质三、施工过程节水与水资源利用提高用水效率,采用施工节水工艺、节水设备和设施;施工用水举行定额计量。

四、施工过程节能与能源利用(1)降低能耗:改善能源使用结构,控制施工过程中的能耗;积极推广节能新技术、新工艺。

(2)提高用能效率:制定合理施工能耗指标,确保施工设备满负荷运转,禁止不合格临时设施用电,提高施工能源利用率。

五、施工过程节地与施工用地保护通过合理布置,减少施工对场地及场地周边环境的扰动破坏;XXX尽量原地回填利用,并采取防止土壤流失的措施;稳定斜坡、植被覆盖、控制沉淀物等措施。

措施:1、环境保护1)扬尘控制:(1)在施工现场场界修建围挡,封闭施工现场,同时在建筑周围罩防尘网,有用地防止粉尘及扬尘的污染,又起到隔声的感化。

(2)输送土方、垃圾、设备及建筑材料等,不污损场外门路,特别是天目山路及古墩路。

绿色建筑施工技术交底记录

绿色建筑施工技术交底记录

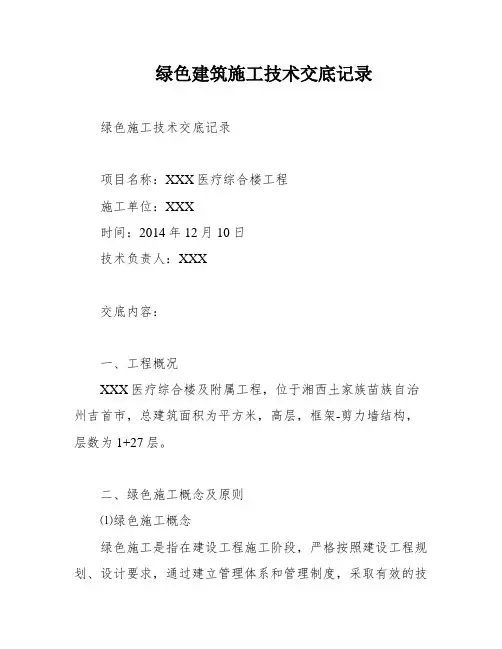

绿色建筑施工技术交底记录绿色施工技术交底记录项目名称:XXX医疗综合楼工程施工单位:XXX时间:2014年12月10日技术负责人:XXX交底内容:一、工程概况XXX医疗综合楼及附属工程,位于湘西土家族苗族自治州吉首市,总建筑面积为平方米,高层,框架-剪力墙结构,层数为1+27层。

二、绿色施工概念及原则⑴绿色施工概念绿色施工是指在建设工程施工阶段,严格按照建设工程规划、设计要求,通过建立管理体系和管理制度,采取有效的技术措施,全面贯彻落实国家关于资源节约和环境保护的政策,最大限度节约资源,减少能源消耗,降低施工活动对环境造成的不利影响,提高施工人员的职业健康安全水平,保护施工工作人员的安全与健康。

⑵绿色施工原则绿色施工的原则是做到四节一环保:节约土地、节能、节水、节材及环境保护。

同时,要实现五个百分百:施工现场主要道路硬化、裸露场地覆盖或绿化100%;建筑拆除工程降尘100%;沙土覆盖100%;进出车辆冲洗车轮100%;噪声和光污染控制100%。

职业健康安全的主要内容包括作业条件及环境安全、职业健康和卫生防疫。

⑶绿色施工总体框架三绿色施工环境保护体系绿色施工的“四节一环保”,其中环境保护是要点中的重点,我们公司将在本工程的建设中建立绿色施工及环境保护管理体系。

3.1绿色施工及环境保护组织结构3.2绿色施工及环境保护管理职责⑴项目经理项目经理是施工现场环境管理的第一责任人,负责全面负责项目绿色施工的各种事项,贯彻国家及地方环境保护法律、法规、标准及文件规定,建立健全项目绿色施工及环境保护管理体系,组织体系运行管理,负责组织制定项目绿色施工及环境保护制度,负责分解环境目标,落实到人,并考核。

⑵生产经理生产经理负责组织生产,遵守环境管理制度,落实环境保护措施,确保实现环境目标。

采取节能降耗措施,控制施工综合能耗达到策划要求,污染物达标排放。

组织环境管理工作信息分析,编制项目的纠正和预防、改进措施,组织修订环境管理制度。

绿色施工技术交底

绿色施工技术交底

绿色施工技术交底关键信息项:1、施工项目名称:____________________2、施工地点:____________________3、施工开始时间:____________________4、施工预计结束时间:____________________5、施工方负责人:____________________6、建设方负责人:____________________7、监理方负责人:____________________11 绿色施工的目标和意义绿色施工是指在工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现节能、节地、节水、节材和环境保护(“四节一环保”)。

推行绿色施工对于可持续发展、提升企业形象、降低施工成本等方面具有重要意义。

111 环境保护目标确保施工过程中,减少扬尘、噪声、污水、固体废弃物等污染物的排放,达到国家和地方相关环保标准。

112 资源节约目标在施工中,有效节约材料、水资源和能源,提高资源利用率。

12 绿色施工的具体措施121 环境保护措施1211 扬尘控制施工现场主要道路进行硬化处理。

安排专人定期清扫施工道路,保持路面清洁。

对于易产生扬尘的物料进行覆盖或密闭存放。

安装车辆冲洗设施,确保出场车辆清洁。

1212 噪声控制选用低噪声设备和施工工艺。

合理安排施工时间,避免夜间施工扰民。

对强噪声设备采取有效的降噪措施。

1213 污水排放控制施工现场设置污水沉淀池,污水经处理达标后排放。

加强对化学品、油料等存放和使用的管理,防止其泄漏污染水体。

1214 固体废弃物处理对固体废弃物进行分类收集、存放和处理。

加强对可回收废弃物的回收利用。

122 节材与材料资源利用措施1221 材料选择优先选用绿色、环保、可再生的建筑材料。

对材料供应商进行评估,选择具有良好环保信誉的供应商。

1222 材料节约优化施工方案,减少材料浪费。

建筑施工项目环境安全技术交底记录

建筑施工项目环境安全技术交底记录
9.控制人为噪声,对施工人员进行教育和规范,不得大声喧哗,尤其是夜间,不能唱歌,喊叫,吊装指挥不能吹哨等。一经发现进行严肃处理。
10.现场设封闭式垃圾储存站防止垃圾被大风吹扬。清运垃圾时必须采用密闭式运输,避免遗撒。
11.新工人进场未经三级安全教育不准上岗;
12.进入现场必须戴安全帽,禁止穿拖鞋、高跟鞋、硬底鞋、打赤脚进入工地施工;
8、拆除时严格遵守安全规定,高处、复杂结构模板拆除应有专人指挥,严格非操作人员进入作业区。
9、安装和拆除柱、墙、梁、板的操作层,从首层以上各层应张挂安全平网。进行拆除作业时,应设置警示标牌。
10.重叠施工作业时,下面作业人员须戴好安全帽,防止掉物伤人。
11.高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩带安全带,扣好带扣。高空、复杂结构模板的安装与拆除,事先应有切实的安全措施。
3、施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。。
4、脚手架扣件在使用过程中要防止油污滴落,以免污染环境。
5、上层和下层支柱在同一垂直线上,模板及其支撑系统在安装过程中,必须设置临时固定设施;
6、模板安装按施工设计进行,严禁随意变动,支顶模板必须有垫块;。
7、支柱高度小于4M时,水平撑应设上下两道,两道水平撑之间,在纵、横向加设剪刀撑。
工地负责人
班组名称及人数
日期
填写一式四份,交班长、工地安全员、公司安全部各一份
环保/安全技术交底记录
施工单位:
建设单位:
工程名称:
工程部位:
桩基、主体
面积
27438.24M2
施工内容:
模板工程
安全负责人:
项目负责人:
交底内容:
环境保护安全技术交底

绿色施工技术交底

绿色施工技术交底

技术交底记录1工程名称深圳大学西丽校区建设工程(一期)II标段工序名称绿色施工交底内容:第一章、项目组织架构对于深圳大学西丽项目,我项目部将制定相应的管理制度与目标,建立健全绿色施工管理体系,争创全国建筑业绿色施工示范性工程。

项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员,在施工过程中实时监控,做好绿色施工。

绿色施工管理体系如下图所示:序号岗位/部门绿色施工管理职责1 项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。

贯彻执行绿色施工法律法规和各项规章制度,对项目施工全过程的绿色施工负全面领导责任。

2 技术负责人对绿色施工负总技术责任,严格审核技术方案、技术交底等,贯彻落实国家环境管理方针、政策,严格执行技术规程、规范、标准文件。

3 项目副经理贯彻和宣传有关的绿色施工法律法规,组织落实各项绿色施工规章制度,并监督检查。

4 各部门部长负责实施绿色施工措施,参加绿色施工检查,提出相应的整改措施,督促落实。

5 各部门主管参加绿色施工检查,对检查出的不符合因素,提出相应整改措施。

负责材料设备等绿色施工措施落实。

6 后勤综合部负责后勤管理、疫情防治管理、保卫管理等工作。

第一节规划管理1、绿色施工的目标确保联合工房达到绿色工房三星级标准。

杜绝发生安全生产死亡责任事故;杜绝发生重大质量事故,并造成严重影响;杜绝发生群体传染病、食物中毒等责任事故;杜绝施工中因“四节一环保”问题被政府管理部门处罚事件;杜绝违反国家有关“四节一环保”的法律法规造成严重社会影响事件;注:本记录一式两份,一份交接受交底人,一份存档。

技术交底记录2工程名称深圳大学西丽校区建设工程(一期)II标段工序名称绿色施工杜绝施工扰民造成严重社会影响事件。

《建筑施工绿色施工评价标准》(GB/T50640-2010)中,控制项全部合格;《建筑施工绿色施工评价标准》(GB/T50640-2010)中,单位工程得分大于等于80分,结构工程得分大于等于80分;《建筑施工绿色施工评价标准》(GB/T50640-2010)中,单位工程得分大于等于80分; 至少每个评价要素中有两项优选项得分,优选项总分≥10。

绿色建筑“节材”专篇技术交底记录

绿色建筑“节材”专篇技术交底记录
4
工程技术部
依据规范、标准及组长、副组长的意见编制绿色施工方案,提供技术支持。
5
安全质量部
负责监督绿色施工中职业健康、施工质量方面的执行情况。
(1)负责职业健康及卫生防疫;
(2)负责作业条件及环境安全;
(3)完善安全防护措施,以保证安全生产;
(4)绿色施工中相关人员的培训与教育;
(5)负责扬尘污染控制;
1、选用绿色材料,积极推广新材料、新工艺、促进材料的合理使用,节省实际施工材料消耗量。
2、技术与经济相结合控制材料消耗。
图纸会审时,应根据地质、气候居民生活习惯等提出各种优化方案,以保证建筑物各部分使用功能的情况下,尽量采用工程量较小,速度快、对原地表地貌破坏性较小、施工简易的施工方案,尽量选用能够就地取材、环保低廉、寿命较长的材料。
(2)加强材料保管。对水泥等易受潮、变质的材料,设立专用库房,库房底部用砖垫起,满铺脚手板防潮。
(3)加强材料在使用过程中的控制。如加气混凝土砌块在搬运时轻拿轻放;模板、木方严格按照配模方案施工,严禁随意切割;钢管扣件等周转材料及时回收并维修好,以便再次使用。
(4)实行限额领料制度。每天根据施工任务及计划进度情况,安排班组按照消耗定额从仓库领取材料,避免浪费。
(5)加强现场防盗检查。对价值较高的材料,如钢筋、型钢、电缆等进行重点监控。围挡密封严密,车辆出入均要进行检查,材料出场必须开具出门证。
(6)购买材料时尽量就地取材,做好材料台帐,记录好厂家、产地、运距等信息。
(7)施工现场应建立可回收在利用的物资清单,制定并实施可回收的废料回收管理办法,做好可回收废料的再生利用。
2、钢管,扣件、工字钢、轻钢结构预制装配式围挡、轻钢结构临时板房等材料的控制:
(1)外脚手架方案,采用分段悬挑方案。

绿色施工技术交底

绿色施工技术交底

绿色施工技术交底引言概述:绿色施工技术是当前建筑行业发展的重要方向之一。

采用绿色施工技术可以减少对环境的不良影响,提高建筑物的能源效率,降低使用成本,同时改善工人的工作环境,增加施工安全。

正文内容:一、绿色建材的选用1.1低碳环保材料的应用:如水泥掺和材料、再生骨料等。

1.2节能建材的选择:如保温隔热材料、节能玻璃等。

1.3耐久性材料的应用:如长寿命砖、耐钉防腐木等。

1.4环保涂料的使用:如水性涂料、无甲醛涂料等。

1.5绿色家具的选择:如环保沙发、无毒木质家具等。

二、节能技术的应用2.1高效节能照明系统:采用LED照明、智能控制等技术。

2.2建筑外墙绝热处理:加强外墙保温层的厚度及隔热材料的选择。

2.3太阳能利用系统:如太阳能热水器、太阳能光伏发电等。

2.4智能化控制系统:通过控制系统对建筑设备进行智能化管理,实现节能效果。

2.5高效供热与制冷系统:采用地源热泵、空气源热泵等节能技术。

三、水资源管理3.1雨水收集系统:收集雨水用于灌溉、冲厕等非饮用用途。

3.2灰水回用系统:将洗手间和厨房的废水进行处理后作为冲厕水或植物灌溉水。

3.3水量监测与控制系统:通过智能水表和水控系统实现用水量的监测和控制。

3.4绿化系统的节水设计:采用低水消耗的植物、滴灌等方式进行绿化设计。

3.5节水设施的安装:如自动感应式水龙头、节水马桶等。

四、室内环境质量控制4.1室内空气质量监测:通过空气质量传感器对室内空气质量进行监测。

4.2通风系统的设计与安装:保证室内空气新鲜、循环,排除有毒有害物质。

4.3室内装修材料的选择:采用低VOC装修材料避免室内污染。

4.4室内绿化设计:增加室内绿植以吸附有害物质、调节湿度。

4.5室内噪声控制:采用隔音措施,减少室内噪声对人体健康的影响。

五、施工现场环保管理5.1垃圾分类和处理:对施工过程中产生的垃圾进行分类和妥善处理。

5.2水源保护措施:采取相应的措施避免施工对附近水源造成污染。

5.3噪声防控措施:减少施工现场产生的噪音对周边环境的干扰。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

绿色建筑重点施工内容技术交底记录
三绿色施工环境保护体系
绿色施工的“四节一环保”,其中环境保护是要点中的重点,我公司将在本工程的建设中建立绿色施工及环境保护管理体系。

绿色施工及环境保护组织结构
绿色施工及环境保护管理职责
⑴项目经理
①全面负责项目绿色施工的各种事项。

)优化钢筋配料和钢构件下料方案。

钢筋及钢结构制作前对下料单及样
品进行复核。

)贴面类材料在施干前,进行总体排版策划,减少非整块材的数量.
)尽量采用工业化的成品,减少现场作业与废料。

)充分利用废弃物,建筑垃圾分类收集、回收和资源化利用。

五环境保护管理
环境保护是绿色施工要点中的重点,源头控制污染同然重要,过程监控减低污染也同样重要,本节将根据评价出的重要环境因素,采取措施,将其对环境的影响降到最小。

环境保护管理流程
环境因素辨识
综合考虑本工程影响范围,影响程度、发生频次、社会关注度和法规符合性等方面,确定木工程的环境因素见下表
序号重要环境因素辨识
进行清洗。

固体废弃物控制措施
本工程施工中,产生的固体废弃物主要有建筑垃圾和办公垃圾。

⑴建筑垃圾的控制
建筑垃圾可分为可利用建筑垃圾和不可利用建筑垃圾,按现场平面布置图确定的建筑垃圾存放点分类集中封闭堆放。

稀料类垃圾采用桶类容器存放,并及时清运出场,高空垃圾采用包装袋密封吊运、存放。

⑵办公垃圾的控制
办公垃圾按可回收、不可回收、有毒有害等分类存放(垃圾桶见下图),严禁任意丢弃,并由安全及文明施工管理部负责同环卫部门、焚烧处置单位等联系处理。

有毒废弃物处理措施
项目施工过程中会产生废油漆桶、废防水材料桶、废电池等有毒害废弃物,项目部制定措施对其妥善合法处理,有毒有害废弃物处理措施见下表:
序号类别措施
废弃物管理项目部安全环保管理人员负责有毒有害废弃物的管理,对其收集、运输、排放等环节进行监督。

废弃物存放对废弃物分类管理,收集,有毒有害废弃物单独存放,设置防雨、防流失、防泄漏、防飞扬等设施,并进行“有毒有害”标识。

废弃物排放联系有毒有害废弃物合法回收单位,定点排放。

油品遗撒控制措施
维修机械和更换油品时,配置接油盆和塑料苫布,防止油品洒漏在地面或渗入土壤。

做好废油回收工作,使用密闭式容器贮存,交定点回收单位,严禁直接排入下水管道。

搭设架体的钢管、扣件等材料统一刷油漆,油漆场地垫塑料薄膜或彩条布,避免除下的锈迹和遗洒的油漆污染土壤。

完成后集中处理彩条布或塑料布,不得随意焚烧或丢弃。

光污染控制措施
钢材焊接作业设隔光板,遮挡弧光,见下图。

焊接时操作人员佩戴防护面罩。

隔光板
环境监控
本工程安全环境管理部负责组织环保监测,包括噪声、水质、粉尘监测,并根据监测结果,确定是否需要采取更为严格的防控措施,确保现场污染排放控制在有关环保法规的允许范围内。

⑴噪声监控
根据《建筑施工场界噪声测量方法》,制定工地噪声监测力法,详见下表。

序号监测项目监测内容
测试时间
结构、装修等主要施工阶段每月进行次,测量时间分为昼间及夜间两
部分,夜间测量在时以后进行,在无雨、无雪、风力为
的情况下。

测试方法
在同一测量点,连续测量个数值,每次读数的间隔时间为秒,测量值
为个数的平均值。

测量布点施工现场对角分成部分,在工地围墙外米取个测量点
测量点传声器置于工地围墙外米,高度为以上噪声敏感处。

测试仪器选用袖珍型噪声监测仪。

监测记录附表要求由测试人填写记录。

测试后处理当测试结果高于规定指标时,则采取更严格的降噪措施。

噪声监测仪
⑵废水、污水监测
由于现场产生的施工废水没有排入城市污水管网,只经过现场沉淀回用,所以只要监测沉砂池、沉淀池的有效使用情况和积水池是否溢出即可。

由环保管理员定期监测,定期清理沉砂池和沉淀池,保持排水系统畅通,化粪池定期联系排污公司进行外运处理。

⑶其他监测。
