地胶地面施工工艺

合集下载

地胶地面施工工艺

地胶地面施工工艺

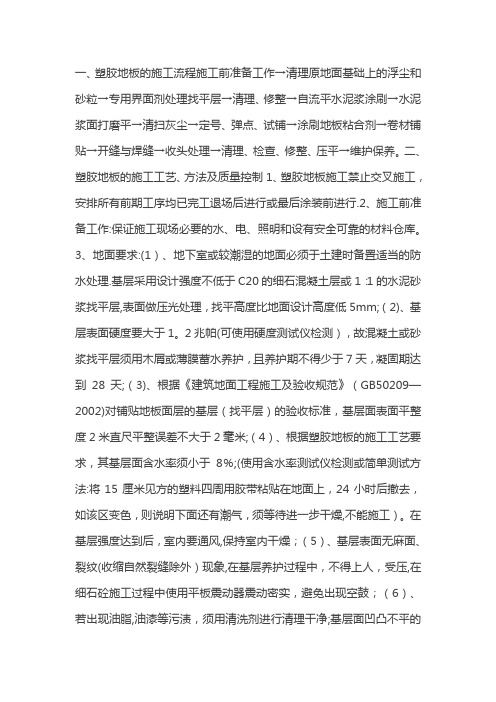

地胶地面施工工艺一、塑胶地板的施工流程施工前准备工作→清理原地面基础上的浮尘和砂粒→专用界面剂处理找平层→清理、修整→自流平水泥浆涂刷→水泥浆面打磨平→清扫灰尘→定号、弹点、试铺→涂刷地板粘合剂→卷材铺贴→开缝与焊缝→收头处理→清理、检查、修整、压平→维护保养。

二、塑胶地板的施工工艺、方法及质量控制1、塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行。

2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库。

3、地面要求:(1)、地下室或较潮湿的地面必须于土建时备置适当的防水处理。

基层采用设计强度不低于C20的细石混凝土层或1:1的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低5mm;(2)、基层表面硬度要大于1.2兆帕(可使用硬度测试仪检测),故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于7天,凝固期达到28天;(3)、根据《建筑地面工程施工及验收规范》(GB50209-2002)对铺贴地板面层的基层(找平层)的验收标准,基层面表面平整度2米直尺平整误差不大于2毫米;(4)、根据塑胶地板的施工工艺要求,其基层面含水率须小于8%;(使用含水率测试仪检测或简单测试方法:将15厘米见方的塑料四周用胶3)涂界面处理剂:吸收性地面用界面处理剂按1:1兑水稀释后用羊毛滚毛滚筒充分滚涂,对高吸收性基层须涂刷两遍。

根据地面状况及施工现场、温度、湿度,晾干约0.5—2小时,待表面湿润无积液即可使用自流平;非吸收性地面用界面处理剂,无须兑水,用羊毛滚毛滚筒充分滚涂。

根据地面状况及施工现场、温度、湿度,晾干约4—6小时,待表面湿润无积液即可使用自流平。

涂界面剂的目的是降低基层吸收性能和增强界面附着力。

4)自流平水泥的施工:①待自流平施工12小时后进行,用砂皮机进行修整打磨,目的在于清除自流平施工后遗留在表面的微小颗粒,使施工后的自流平表面更加平整、光洁。

PVC地胶施工技术交底

PVC地胶施工技术交底
技术交底记录
资料编号
工程名称
交底日期
2023年05月04日
施工单位
分项工程名称
地面工程
交底提纲
PVC地胶板铺贴施工工艺
交底内容:
一、施工准备
1、重要材料:
(1)塑料板:表面应平整、光滑、无裂纹、色泽均匀、厚薄一致,边沿干直,板内不允许有杂物和气泡。并应符合产品标准的各项技术指标,有产品出厂合格证。
(2)塑料卷材:材质及颜色符合设计规定。
三、质量标准
1、主控项目:
(1)板面层所用的塑料板和卷材的品种、规格、颜色、等级符合设计规定和现行国家标准的规定。检查方法:观测检查和检查材质证明合格文献及检查报告。
(2)塑料板面层与基层的粘结应牢固,不翘边、不脱胶、无溢胶。检查方法:观测检查和用敲击及钢尺检查。
注:卷材局部脱胶处面积不应大于20cm2,且相隔间距不小于500mm。凡单块板料边角局部脱胶处,每个自然间不得超过总数的5%。
地面工程
交底提纲
PVC地胶板铺贴施工工艺
(2)弹线找规矩:在房间长、宽方向弹十字中心线(或弹对角斜线),弹的墨线要细而清楚。如塑料板的规格与房间长宽尺寸不成等模数时,应沿地面四周弹出加条边线。并按样板规定试铺。塑料地面铺贴后,往上翻出踢脚板高度,在墙的两端各粘贴一块,以此为起点,拉线铺贴。
(3)配兑胶粘剂:配料前应由专人对原材料进行检查,如发现胶中有胶团、变色及杂质时不得使用。使用稀料对胶液进行稀释时,亦随拌随用,存放间隔不应大于1h,在拌合、运送、贮存时应用塑料或搪瓷容器,严禁使用铁器,防止发生化学反映,胶液变色。
3、地面污染
成品保护差,油漆浆活施工前未采用保护措施,污染后不易清理。铺贴前刷胶太厚,应随铺贴随清擦干净。滚压时胶液外溢,污染地面,接缝处胶痕多,不易涂擦。

物业工程地胶施工方案(2篇)

物业工程地胶施工方案(2篇)

第1篇一、前言地胶作为一种新型的地面装饰材料,具有耐磨、防滑、环保、易于清洁等特点,广泛应用于住宅、办公楼、商场、学校等场所。

为了保证地胶施工质量,提高施工效率,确保工程进度,特制定本施工方案。

二、施工准备1. 施工材料(1)地胶:根据设计要求选择合适的地胶品牌和规格。

(2)基层处理剂:用于处理地面基层,提高地胶的粘结强度。

(3)胶粘剂:用于粘结地胶和基层。

(4)清洁剂:用于清洁地面。

(5)施工工具:滚筒、刮板、尺子、水平仪、剪刀等。

2. 施工人员(1)项目经理:负责施工进度、质量、安全等管理工作。

(2)施工员:负责现场施工、技术指导、材料管理等工作。

(3)质量员:负责施工质量检查、验收等工作。

(4)安全员:负责现场安全管理工作。

3. 施工现场(1)施工现场应具备良好的排水条件,确保施工过程中地面干燥。

(2)施工现场应保持整洁,避免杂物堆积。

(3)施工现场应设置安全警示标志,确保施工安全。

三、施工工艺1. 基层处理(1)清除地面杂物、油污、灰尘等。

(2)对基层进行打磨、平整,确保基层表面无凸凹不平现象。

(3)对基层进行清洗,去除油污、灰尘等。

(4)对基层进行干燥处理,确保基层干燥。

2. 基层处理剂施工(1)将基层处理剂搅拌均匀。

(2)使用刷子或滚筒将基层处理剂均匀涂刷在基层表面。

(3)待基层处理剂干燥后,进行下一步施工。

3. 地胶施工(1)测量并标记地面尺寸,确保地胶尺寸符合设计要求。

(2)将地胶裁剪成所需尺寸,注意预留伸缩缝。

(3)在地胶背面均匀涂刷胶粘剂。

(4)将地胶粘贴在基层上,使用滚筒压实,确保地胶与基层粘结牢固。

(5)检查地胶平整度,如有不平现象,及时调整。

(6)待地胶粘结牢固后,进行下一步施工。

4. 收尾工作(1)清洁施工现场,清理杂物。

(2)检查地胶施工质量,确保符合设计要求。

(3)对地胶进行保护,避免划伤、污染。

四、质量控制1. 施工前,对施工人员进行技术培训,确保施工人员掌握施工工艺和质量要求。

地胶地面施工工艺

地胶地面施工工艺

一、塑胶地板的施工流程施工前准备工作→清理原地面基础上的浮尘和砂粒→专用界面剂处理找平层→清理、修整→自流平水泥浆涂刷→水泥浆面打磨平→清扫灰尘→定号、弹点、试铺→涂刷地板粘合剂→卷材铺贴→开缝与焊缝→收头处理→清理、检查、修整、压平→维护保养。

二、塑胶地板的施工工艺、方法及质量控制1、塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行.2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库。

3、地面要求:(1)、地下室或较潮湿的地面必须于土建时备置适当的防水处理.基层采用设计强度不低于C20的细石混凝土层或1:1的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低5mm;(2)、基层表面硬度要大于1。

2兆帕(可使用硬度测试仪检测),故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于7天,凝固期达到28天;(3)、根据《建筑地面工程施工及验收规范》(GB50209—2002)对铺贴地板面层的基层(找平层)的验收标准,基层面表面平整度2米直尺平整误差不大于2毫米;(4)、根据塑胶地板的施工工艺要求,其基层面含水率须小于8%;(使用含水率测试仪检测或简单测试方法:将15厘米见方的塑料四周用胶带粘贴在地面上,24小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工)。

在基层强度达到后,室内要通风,保持室内干燥;(5)、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避免出现空鼓;(6)、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面凹凸不平的应即使修补,有大面积不平的需用打磨机打磨;(7)施工环境温度不低于5℃,湿度不高于75%;(8)地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁;4、自流平施工工艺:(1)自流平水泥的性能特点:1)产品性能稳定,不受时间、温度、湿度等的影响;2)具有优良的流动性,自动找平地面;3)无缝地面,低收缩性,防止开裂;4)提供基层密实度,提高均质性并起隔音作用;5)快凝早强,1—2天后即可铺设饰面材料;(2)自流平水泥的施工:1)施工用料:界面处理剂、自流平水泥.2)施工工具:金刚石磨地机、手提磨地机、大功率工业吸尘器、自流平刮板、消泡滚筒、羊毛滚毛滚筒、钉鞋、电钻、搅拌器、搅拌桶、量水容器.3)涂界面处理剂:吸收性地面用界面处理剂按1:1兑水稀释后用羊毛滚毛滚筒充分滚涂,对高吸收性基层须涂刷两遍.根据地面状况及施工现场、温度、湿度,晾干约0.5—2小时,待表面湿润无积液即可使用自流平;非吸收性地面用界面处理剂,无须兑水,用羊毛滚毛滚筒充分滚涂。

地胶的铺设方法

地胶的铺设方法

地胶的铺设方法地胶是一种新型的环保材料,具有防滑、耐磨、耐腐蚀等特点,广泛应用于室内外场地的铺装。

地胶的铺设方法不仅影响到铺装效果,还关系到使用寿命和安全性。

本文将介绍地胶的铺设方法,以供参考。

一、准备工作1.1 确定施工场地地胶适用于各种场地的铺装,如公园、广场、小区、学校、体育场馆等。

在施工前,需要对场地进行勘测,了解场地的地形地貌、土质情况、水文条件等。

如果场地存在坑洼、凸起、沉降等问题,需要进行修整和加固,以保证铺装的平整度和稳定性。

1.2 确定施工时间地胶施工需要避开雨天、雪天、高温等天气,一般选择干燥、温和的天气进行。

同时需要考虑施工的工期和工作量,制定合理的施工计划,以保证施工进度和质量。

1.3 准备材料和工具地胶铺设需要准备地胶、固化剂、颜料、工具等材料和工具。

地胶的颜色、厚度、硬度、防滑等性能可以根据需要进行选择和调整。

固化剂的用量和比例需要按照说明书进行配比,以保证固化效果。

工具包括扫帚、铲子、刮板、滚筒、喷枪等,需要根据施工方式进行选择。

二、施工步骤2.1 清理施工场地在施工前需要对场地进行清理,清除杂草、垃圾、石块等障碍物,保证场地干净、整洁。

如果场地存在积水、沉积物等问题,需要进行排水和清理,以保证铺装的质量和效果。

2.2 布置施工线路根据设计图纸和实际场地情况,确定地胶的铺设线路和面积。

在场地上进行标线和测量,确定地胶的起点和终点,并进行调整和修正。

在施工前需要对线路进行认真的检查和确认,以避免施工错误和浪费。

2.3 涂刷地胶将地胶涂刷在场地上,可以采用喷涂、滚涂、刮涂等方式进行。

在涂刷前需要将地胶、固化剂、颜料等按照比例进行混合和搅拌,以保证涂刷的均匀和质量。

在涂刷过程中需要注意控制涂层的厚度和硬度,避免出现起泡、裂缝等问题。

2.4 固化处理地胶涂刷完成后,需要进行固化处理,以保证地胶的牢固和耐久。

固化剂的用量和比例需要按照说明书进行配比,然后均匀地喷洒在地胶表面上,使其充分渗透和固化。

地胶铺装工艺

地胶铺装工艺

地胶铺装工艺
1.场地准备:
-清理地面:首先彻底清扫地面,确保无尘土、油脂、混凝土残留物和其他杂质。

如果有凹凸不平或裂缝,需要用砂浆或腻子进行修补并打磨平整。

-检查湿度:确保地面干燥,含水率在允许范围内,否则可能导致地胶铺装后出现鼓包、起翘等问题。

-温度要求:根据地胶材质的不同,有的地胶需要在一定的温度和湿度环境下放置一段时间(如24小时以上)以适应现场环境,防止因热胀冷缩引起的问题。

2.测量与裁剪:
-测量房间尺寸,根据测量结果在地胶背面做出标记,使用美工刀或专业切割工具进行裁剪,确保地胶与房间尺寸相符,且留有一定的收缩余量。

3.铺装前处理:
-如果地胶需要使用粘合剂,需在地面涂刷专用的粘合剂,按照厂家推荐的比例和涂抹方法进行操作,待粘合剂干燥至合适粘稠度后再进行铺装。

-对于自粘式地胶,可能需要揭开一部分背面的离型纸,然后按照预先规划好的位置粘贴。

4.铺装过程:
-从房间一角或门口开始铺装,确保地胶的纹理方向一致,接缝处严密对齐。

-边铺边用滚轮或手压工具将地胶压紧,排出内部空气,保证胶层与地面充分接触。

-对于相邻的地胶片,采用焊接或专用胶水粘接的方式处理接缝,确保接缝处平整无缝。

5.收边处理:
-在墙壁边缘、柱子、门槛等位置,使用专用的收边条或踢脚线进行固定,确保地胶与墙面、柱子等有良好的过渡和封闭,防止潮气进入和地胶翘边。

6.清理与验收:
-铺装完成后,清理现场,移除施工垃圾,检查地胶是否有翘边、气泡等问题,如有问题及时修复。

-铺装完成后,根据地胶材质的不同,可能还需要一段时间的固化期才能正常使用。

地胶地面施工工艺设计说明

一、塑胶地板的施工流程施工前准备工作→清理原地面基础上的浮尘和砂粒→专用界面剂处理找平层→清理、修整→自流平水泥浆涂刷→水泥浆面打磨平→清扫灰尘→定号、弹点、试铺→涂刷地板粘合剂→卷材铺贴→开缝与焊缝→收头处理→清理、检查、修整、压平→维护保养.二、塑胶地板的施工工艺、方法及质量控制1、塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行.2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库.3、地面要求:〔1〕、地下室或较潮湿的地面必须于土建时备置适当的防水处理.基层采用设计强度不低于C20的细石混凝土层或1:1的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低5mm;〔2〕、基层表面硬度要大于1.2兆帕〔可使用硬度测试仪检测〕,故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于7天,凝固期达到28天;〔3〕、根据《建筑地面工程施工及验收规范》〔GB50209-2002〕对铺贴地板面层的基层〔找平层〕的验收标准,基层面表面平整度2米直尺平整误差不大于2毫米;〔4〕、根据塑胶地板的施工工艺要求,其基层面含水率须小于8%;〔使用含水率测试仪检测或简单测试方法:将15厘米见方的塑料四周用胶带粘贴在地面上,24小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工〕.在基层强度达到后,室内要通风,保持室内干燥;〔5〕、基层表面无麻面、裂纹〔收缩自然裂缝除外〕现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避免出现空鼓;〔6〕、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面凹凸不平的应即使修补,有大面积不平的需用打磨机打磨;〔7〕施工环境温度不低于5℃,湿度不高于75%;〔8〕地面须彻底清洁,须用大功率吸尘〔吸水〕器全面清洁;4、自流平施工工艺:〔1〕自流平水泥的性能特点:1〕产品性能稳定,不受时间、温度、湿度等的影响;2〕具有优良的流动性,自动找平地面;3〕无缝地面,低收缩性,防止开裂;4〕提供基层密实度,提高均质性并起隔音作用;5〕快凝早强,1-2天后即可铺设饰面材料;〔2〕自流平水泥的施工:1〕施工用料:界面处理剂、自流平水泥.2〕施工工具:金刚石磨地机、手提磨地机、大功率工业吸尘器、自流平刮板、消泡滚筒、羊毛滚毛滚筒、钉鞋、电钻、搅拌器、搅拌桶、量水容器.3〕涂界面处理剂:吸收性地面用界面处理剂按1:1兑水稀释后用羊毛滚毛滚筒充分滚涂,对高吸收性基层须涂刷两遍.根据地面状况及施工现场、温度、湿度,晾干约0.5—2小时,待表面湿润无积液即可使用自流平;非吸收性地面用界面处理剂,无须兑水,用羊毛滚毛滚筒充分滚涂.根据地面状况及施工现场、温度、湿度,晾干约4—6小时,待表面湿润无积液即可使用自流平.涂界面剂的目的是降低基层吸收性能和增强界面附着力. 4〕自流平水泥的施工:①待自流平施工12小时后进行,用砂皮机进行修整打磨,目的在于清除自流平施工后遗留在表面的微小颗粒,使施工后的自流平表面更加平整、光洁.②将搅拌好的浆料分批倾倒在地坪上,让其像水一样流开自动找平,用专用刮板将自流平推刮均匀,并控制所需的厚度.③用自流平消泡滚筒单方向滚轧地面以排除因搅拌时带入的空气,避免气泡、麻面及接口高差.④自流平施工完毕后,请关好门窗,避免强风及直接日晒,12小时内禁止在上面行走,24小时后可铺贴饰面材料,冬季施工地板的铺设应在自流平施工48小时后进行.⑤按容量比三分自流平加一分清水〔一包25千克装自流平约需6.5升清水〕,用电钻加搅拌器边倒边搅拌至均匀无结块〔约3分钟〕,停止搅拌3—4分钟,让高聚物材料充分熟化.空气跑出后再进行搅拌成可流淌稀糊状〔约1分钟〕.5、塑胶地板铺设施工:1〕严格根据铺设地板施工图要求进行铺设,施工人员进入铺设场地,确保施工过程中不划伤地材表面和防止地板表面起毛.〔2〕铺装前应将整卷的地材全部张开平放,待2~3小时后才能使用,以便卷材尺寸完全稳定及消除卷曲引致的起伏,还要对预铺的塑胶地板根据现场实际情况,观察房膜退色是否一致,因塑胶地板在生产阶段中,表面会产生一层微黄的薄膜,一旦暴露在自然光和灯光下,这层薄膜便会迅速的消失.〔3〕根据设计要求、卷材宽度和房间尺寸,进行弹线、分格和定位,卷材应扣除接缝宽度,有花纹的卷材应考虑拼花对缝,与其他材料交界处应考虑高差.4〕将卷材按控制线铺平后,根据房间形状和设计图案安排材料布局,确定材料的裁剪尺寸及形状,先做拼花,再做满铺,先复杂、后简单.5〕从一边墙身开始,用锯齿刮板或刮刀按地面上的控制线刮胶,待胶水表面干至不粘手〔5至15分钟〕即可铺贴.地板粘合剂涂刷厚度一般不宜超过1mm,涂刷面积不宜过大<应在45分钟內铺完>.每次涂胶应从屋內涂至门口或已铺上地板位置再从已铺地板处向外铺出.使用胶水时应参考供应厂家的使用手则;〔6〕先粘贴已刮胶的面积,完成后再刮胶粘贴剩余面积,粘贴时不断加压铺平,排除空气.粘贴时若发现沙粒等杂物,应立即清除.〔7〕粘贴完成后,采用圆角木板将已铺贴地板表面进行全面压刮,使地板表面不出现任何气泡,并用金属滚筒于胶浆未干透前在地板上均匀碾压,以保证地板与基层的密实黏接,多余胶浆应立即用湿布抹掉.〔8〕地板和基础地面完全粘接后,采用开槽设备开缝,再用热风焊接设备将同个颜色的焊线进行无缝焊接,然后用专用的铲刀铲平整.〔9〕在胶水完全粘合后,应立即进行首次保养.完工后彻底清扫或使用吸尘器,将地面所有残留物清除干净,最后使用高品质的商用蜡水进行耐污处理.全部完成后24小时内,不要使用场所.6、质量验收〔1〕根据现场实际情况,查看是否平整、光洁,并根据相关规范及质量标准进行验收[可参照《建筑地面工程施工及验收规范》〔GB50209-2002〕的塑料板面层及厂家标准等进行验收].〔2〕铺设质量验收要求如下:1〕平整,表面无损伤,接缝线横平竖直、无缝隙、无翻边、无翘角、无气泡;2〕沿墙边缘吻合,上墙顺直,踢脚线高度一直平齐、牢固,无漏胶、脱胶现象,焊缝平齐牢固.三、塑胶地板的使用保养〔一〕塑胶地板的日常使用中的须知:1、塑胶地板是不同于其它硬质地坪的弹性地板,应避免锐器在地板表面勾划和重物拖拉,以免刮伤地板表面.2、在外部环境较脏的情况下,入口处最好放置擦鞋垫,以减少污染物带入对地板造成磨损,同时对清洁也带来方便.3、勿用肥皂粉和去污粉清洁,这样既不能有效清洁地板,反面皂化物更容易滞留脏物.4、切勿将强酸、强碱、甲苯和香蕉水等溶剂置于地板表面.〔二〕塑胶地板的日常保洁保养1、干洗法:可使用干地拖清洁地板,遇到难去除的污渍可以用去污剂协助清除;2、湿洗法:用拧干水份的地拖清洁地板,并可加入地板清洁剂于水中以加强清洁效果,不可用冲洗石质地面的方法大量用水冲洗.3、锐器划痕,可用细砂皮轻轻打磨去除划痕后,打腊上光即可.〔三〕塑胶地板的周期保养只需用带抛光垫的单盘机抛光.把喷剂喷在污点、污迹或暗晦的地方,然后立即抛光即可.。

地胶地面施工方案

地胶地面施工方案
地胶地面施工方案
一、施工准备
1. 材料准备:购买地胶材料,包括地胶底层材料、地胶面层材料、胶水和其它辅助材料。

2. 工具准备:准备好铁锹、水泥搅拌机、水平仪、滚轮、地毯刀等施工所需的工具。

3. 施工面积准备:根据施工需要,清理施工面积,确保平整、干净。

二、施工步骤
1. 地胶底层施工:先将地胶底层材料均匀撒在施工面上,再使用铁锹将其均匀铺平,确保厚度均匀,厚度一般为3-5cm。

2. 地胶底层固化:待地胶底层施工完成后,需要等待一段时间进行固化,确保地胶底层完全干燥。

3. 地胶面层施工:将地胶面层材料均匀撒在地胶底层上,使用铁锹将其均匀铺平,厚度一般为1-2cm。

可根据需要选择不同颜色和纹理的地胶面层材料。

4. 地胶面层固化:待地胶面层施工完成后,同样需要等待一段
时间进行固化,确保地胶面层完全干燥。

5. 清理施工面积:将施工面积周围的杂物清理干净,确保地胶地面整洁。

三、注意事项
1. 温度要求:施工过程中,温度要保持在5℃以上,同时要避免施工面受到直接阳光的照射,以防止地胶材料干燥过快。

2. 施工时间:一般情况下,地胶底层和地胶面层施工时间间隔不能太久,以免造成粘结不良。

3. 固化时间:地胶地面施工完成后,需要等待一段时间进行固化,在固化期间,要避免人员和物品的踩踏、压力等。

4. 保养维护:地胶地面施工完成后,要进行定期的保养维护工作,保持地面的干净整洁,增加地胶地面的使用寿命。

综上所述,地胶地面施工方案主要包括施工准备、施工步骤和注意事项。

只有合理的施工方案和严格的施工操作,才能保证地胶地面的质量和使用寿命。

地胶铺设工艺流程

地胶铺设工艺流程地胶是一种高弹性、防滑、耐磨的地面材料,广泛应用于运动场馆、健身房、儿童游乐场等场所。

地胶铺设工艺流程是确保地胶铺设质量的关键,下面将详细介绍地胶铺设工艺流程。

一、准备工作1. 确定施工区域:根据需要铺设地胶的场所,确定施工区域,并进行详细测量和标记。

2. 清理施工区域:清除施工区域内的杂物、灰尘和污垢,确保施工区域清洁。

3. 处理地面基础:根据地面基础情况,进行必要的处理工作,如填补裂缝、修复不平整等。

二、地胶铺设1. 打底涂层:在地面基础上涂刷一层打底涂层,以增强地胶与地面的附着力和平整度。

2. 铺设地胶底层:将地胶底层铺设在打底涂层上,保证地胶底层的平整度和质量。

3. 切割地胶:根据需要的形状和尺寸,使用切割工具将地胶进行切割。

4. 涂胶:在地胶底层上均匀涂刷胶水,增加地胶之间的粘结力。

5. 铺设地胶面层:将切割好的地胶面层铺设在底层上,注意保持平整和对齐。

6. 压实地胶:使用专用的压实机对地胶进行压实,确保地胶与地面基础紧密粘结。

7. 清理地胶:清理地胶表面的杂物和污垢,确保地胶表面整洁。

8. 检查质量:对铺设完成的地胶进行质量检查,确保地胶的平整度和质量满足要求。

三、养护和保养1. 养护时间:根据地胶材料的说明,进行适当的养护时间,确保地胶充分固化。

2. 清洁保养:定期清洁地胶表面,可以使用清洁剂和清水进行清洗,并及时处理污染物和杂物。

以上就是地胶铺设工艺流程的详细介绍。

通过严格按照上述步骤进行施工,可以确保地胶铺设的质量和耐久性。

在实际施工中,还需根据具体情况进行调整和改进,以确保铺设效果达到预期目标。

希望本文对您了解地胶铺设工艺流程有所帮助。

塑胶地面施工工艺方法

塑胶地面施工工艺方法一、引言塑胶地面是一种常用于体育场馆、幼儿园操场和公共区域等地方的地面材料。

它具有优异的耐磨、防滑和抗冲击性能,能够有效保护运动员和儿童的安全。

本文将介绍塑胶地面的施工工艺方法,以帮助读者了解如何正确进行塑胶地面施工。

二、材料准备在进行塑胶地面施工之前,需要准备好以下材料:1. 塑胶地面材料:选择合适的塑胶地面材料,例如聚氨酯、EPDM橡胶颗粒等。

2. 粘合剂:选用专用的地面胶粘合剂,确保施工时地面材料能够牢固粘合。

3. 基层处理材料:根据具体情况选择合适的基层处理材料,例如防潮胶、水泥砂浆等。

三、施工步骤1. 基层处理首先,需要对施工区域的基层进行处理。

清扫地面,确保地面没有灰尘、杂物等。

然后,根据需要选择合适的基层处理材料。

如果地面潮湿,可以使用防潮胶进行处理。

如果地面不平整,可以使用水泥砂浆进行修补平整。

2. 预处理预处理是为了提高地面材料与地面基层的粘结力。

首先,将地面胶粘合剂稀释后均匀喷洒在基层上。

然后,等待约15-30分钟,等待胶粘合剂稍干后局部停水。

3. 施工地面材料选择合适的地面材料,将其均匀地铺设在基层上。

在铺设地面材料之前,需要将材料进行拌和,确保其中颗粒的均匀分布。

然后,使用专用的工具将地面材料压实,以确保其与基层的粘结牢固。

4. 养护在地面材料施工完成后,需要进行养护。

养护期间,应避免人员和重物对地面施加压力。

养护时间的长短视地面材料的具体要求而定,一般需要持续7-14天。

四、施工注意事项1. 安全措施:施工过程中,要严格按照安全操作规程进行,确保人员的安全。

2. 温度条件:施工时要注意温度的控制,一般要求施工环境温度在5℃以上。

3. 施工厚度:施工时要根据地面的具体情况确定地面材料的施工厚度,以保证地面的平整度和耐用性。

4. 紧固方式:地面材料的边缘和接缝处要采用合适的紧固方式,以确保地面的整体性。

五、总结塑胶地面施工是一项技术性较高的工作,本文介绍了塑胶地面的施工工艺方法,包括材料准备、基层处理、预处理、施工地面材料和养护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

、塑胶地板的施工流程 施工前准备工作T清理原地面基础上的浮尘和砂
粒T专用界面剂处理 找平层T清理、修整T自流平水泥浆涂刷T水泥浆面
打磨平T清扫灰尘

T定号、弹点、试铺T涂刷地板粘合剂T卷材铺贴T开缝与焊缝T
收头 处

理T清理、检查、修整、压平T维护保养。
二、塑胶地板的施工工艺、方法及质量控制
1、 塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进 行或
最后涂装前进行。
2、 施工前准备工作:保证施工现场必要的水、电、照明和设有安全可 靠的
材料仓库。
3、 地面要求:
(1) 、地下室或较潮湿的地面必须于土建时备置适当的防水处理。基
层采用设计强度不低于 C20的细石混凝土层或1:1的水泥砂浆找平层,
表面做压光处理,找平高度比地面设计高度低 5mm;
(2) 、基层表面硬度要大于兆帕(可使用硬度测试仪检测),故混凝
土或砂浆找平层须用木屑或薄膜蓄水养护, 且养护期不得少于7天,凝
固期达到28天;
(3) 、根据《建筑地面工程施工及验收规范》( GB50209-2002对铺
贴地板面层的基层(找平层)的验收标准,基层面表面平整度 2米直尺 平整
误差不大于2毫米;
(4) 、根据塑胶地板的施工工艺要求, 其基层面含水率须小于8%;(使
用含水率测试仪检测或简单测试方法:将 15厘米见方的塑料四周用胶 带
粘贴在地面上,24小时后撤去,如该区变色,则说明下面还有潮气, 须等待
进一步干燥,不能施工)。在基层强度达到后,室内要通风,保 持室内干
燥;
(5) 、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养
护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动 密
实,避免出现空鼓;
(6) 、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面
凹凸不平的应即使修补,有大面积不平的需用打磨机打磨;
(7) 施工环境温度不低于 5 °C,湿度不高于75%;
(8) 地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁;
4、自流平施工工艺:
(1) 自流平水泥的性能特点:
1) 产品性能稳定,不受时间、温度、湿度等的影响;
2) 具有优良的流动性,自动找平地面;
3) 无缝地面,低收缩性,防止开裂;
4) 提供基层密实度,提高均质性并起隔音作用;
5) 快凝早强,1-2天后即可铺设饰面材料;
(2) 自流平水泥的施工:
1) 施工用料:界面处理剂、自流平水泥。
2) 施工工具:金刚石磨地机、手提磨地机、大功率工业吸尘器、自流 平刮
板、消泡滚筒、羊毛滚毛滚筒、钉鞋、电钻、搅拌器、搅拌桶、量 水容器。
3) 涂界面处理剂:吸收性地面用界面处理剂按 1: 1兑水稀释后用羊毛
滚毛滚筒充分滚涂,对高吸收性基层须涂刷两遍。 根据地面状况及施工 现
场、温度、湿度,晾干约一2小时,待表面湿润无积液即可使用自流 平;非
吸收性地面用界面处理剂,无须兑水,用羊毛滚毛滚筒充分滚涂。 根据地面
状况及施工现场、温度、湿度,晾干约 4—6小时,待表面湿
润无积液即可使用自流平。涂界面剂的目的是降低基层吸收性能和增强 界面
附着力。
4) 自流平水泥的施工:
① 待自流平施工12小时后进行,用砂皮机进行修整打磨,目的在于清 除
自流平施工后遗留在表面的微小颗粒, 使施工后的自流平表面更加平 整、
光洁。
② 将搅拌好的浆料分批倾倒在地坪上,让其像水一样流开自动找平, 用专
用刮板将自流平推刮均匀,并控制所需的厚度。
③ 用自流平消泡滚筒单方向滚轧地面以排除因搅拌时带入的空气,避 免气
泡、麻面及接口高差。
④ 自流平施工完毕后,请关好门窗,避免强风及直接日晒, 12小时内
禁止在上面行走,24小时后可铺贴饰面材料,冬季施工地板的铺设应 在自
流平施工48小时后进行。
⑤ 按容量比三分自流平加一分清水(一包 25千克装自流平约需升清
水),用电钻加搅拌器边倒边搅拌至均匀无结块(约 3分钟),停止搅 拌
3—4分钟,让高聚物材料充分熟化。空气跑出后再进行搅拌成可流
淌稀糊状(约1分钟)。
5、塑胶地板铺设施工: 1)严格根据铺设地板施工图要求进行铺设,施工人
员进入铺设场地, 确保施工过程中不划伤地材表面和防止地板表面起毛。

(2) 铺装前应将整卷的地材全部张开平放,待 2〜3小时后才能使用,
以便卷材尺寸完全稳定及消除卷曲引致的起伏, 还要对预铺的塑胶地板
根据现场实际情况,观察房膜退色是否一致,因塑胶地板在生产阶段中, 表
面会产生一层微黄的薄膜, 一旦暴露在自然光和灯光下, 这层薄膜便 会迅
速的消失。
(3) 根据设计要求、卷材宽度和房间尺寸,进行弹线、分格和定位,
卷材应扣除接缝宽度,有花纹的卷材应考虑拼花对缝, 与其他材料交界
处应考虑高差。
4) 将卷材按控制线铺平后,根据房间形状和设计图案安排材料布局, 确定
材料的裁剪尺寸及形状,先做拼花,再做满铺,先复杂、后简单。
5) 从一边墙身开始,用锯齿刮板或刮刀按地面上的控制线刮胶,待胶
水表面干至不粘手(5至15分钟)即可铺贴。地板粘合剂涂刷厚度一 般不
宜超过1mm,涂刷面积不宜过大(应在45分钟內铺完)。每次涂胶 应从屋內
涂至门口或已铺上地板位置 再从已铺地板处向外铺出。使用
胶水时应参考供应厂家的使用手则;
(6) 先粘贴已刮胶的面积,完成后再刮胶粘贴剩余面积,粘贴时不断
加压铺平,排除空气。粘贴时若发现沙粒等杂物,应立即清除。
(7) 粘贴完成后,采用圆角木板将已铺贴地板表面进行全面压刮,使
地板表面不出现任何气泡,并用金属滚筒于胶浆未干透前在地板上均匀
碾压,以保证地板与基层的密实黏接,多余胶浆应立即用湿布抹掉。
(8) 地板和基础地面完全粘接后,采用开槽设备开缝,再用热风焊接
设备将同个颜色的焊线进行无缝焊接,然后用专用的铲刀铲平整。
(9) 在胶水完全粘合后,应立即进行首次保养。完工后彻底清扫或使
用吸尘器,将地面所有残留物清除干净, 最后使用高品质的商用蜡水进 行
耐污处理。全部完成后 24小时内,不要使用场所。
6、质量验收
(1) 根据现场实际情况,查看是否平整、光洁,并根据相关规范及质
量标准进行验收[可参照《建筑地面工程施工及验收规范》
(GB50209-2002)的塑料板面层及厂家标准等进行验收 ]。
(2) 铺设质量验收要求如下:1)平整,表面无损伤,接缝线横平竖
直、
无缝隙、无翻边、无翘角、无气泡; 2)沿墙边缘吻合,上墙顺直,踢
脚线高度一直平齐、牢固,无漏胶、脱胶现象,焊缝平齐牢固。
三、塑胶地板的使用保养
(一)塑胶地板的日常使用中的注意事项:
1、 塑胶地板是不同于其它硬质地坪的弹性地板,应避免锐器在地板表 面勾
划和重物拖拉,以免刮伤地板表面。
2、 在外部环境较脏的情况下,入口处最好放置擦鞋垫,以减少污染物 带入
对地板造成磨损,同时对清洁也带来方便。
3、 勿用肥皂粉和去污粉清洁,这样既不能有效清洁地板,反面皂化物 更容
易滞留脏物。

4、切勿将强酸、强碱、甲苯和香蕉水等溶剂置于地板表面
(二)塑胶地板的日常保洁保养

1、 干洗法:可使用干地拖清洁地板,遇到难去除的污渍可以用去污剂 协助
清除;
2、 湿洗法:用拧干水份的地拖清洁地板,并可加入地板清洁剂于水中 以加
强清洁效果,不可用冲洗石质地面的方法大量用水冲洗。
3、 锐器划痕,可用细砂皮轻轻打磨去除划痕后,打腊上光即可。
(三)塑胶地板的周期保养
只需用带抛光垫的单盘机抛光。把喷剂喷在污点、污迹或暗晦的地方, 然后
立即抛光即可。
