安全饮水单元工程评定表
农村饮水安全工程施工质量评定表

农村饮水安全工程施工质量评定表.附件A施工质量评定表及填表说明《施工质量评定表及填表说明》(简称《质评表》)依据《水利水电工程施工质量检验与评定规程》(SL176-2022)、《村镇供水工程技术规》(LS310-2022)、《村镇供水工程施工质量验收规程》(LS688-2022)的有关规定,参照水利部《水利水电工程单元工程施工质量验收评定表及填表说明》的表式及相关要求编制,分为单位工程施工质量评定表、单位工程外观质量评定表、分部工程施工质量评定表、单元(工序)工程施工质量评定表四类表式及说明,对于工程建设中《质评表》未涉及到的单元(工序)工程,由项目法人、监理、施工单位,依据设计、规要求及合同中约定的质量条款,参照《质评表》的表式及要求拟定并报监督单位备案。
填表基本规定.规》(SL256-2000)、《村镇供水工程技术规》(LS310-2022)、《村镇供水工程施工质量验收规程》(LS688-2022)和有关工程施工规程规及相关规定的基础上进行。
2.单元(工序)工程完工后,应根据现场检验结果及时、客观、真实地填写《质评表》。
6.应使用正式公布的简化汉字,不得使用繁体字。
应横排填写具体容,可以根据版面的实际需要进行适当处理。
7.数据使用阿拉伯数字,使用法定计量单位及其符号。
数据与数据之间用逗号(,)隔开,小数点要用圆点(.)。
经计算得出的合格率用百分数表示,小数点后保留1位,如果为整数,则小数点后以0表示。
日期用数字表达,年份不得简写。
8.修改错误时使用杠改,再在右上方填写正确的文字或数字L不应涂抹或使用改正液、橡皮擦、刀片刮等不标准方法。
.的名称填写。
单元工程部位应使该单元从三维空间上受控,必要时附图示意。
“施工单位”栏应填写与项目法人签订承包合同的施工单位全称。
10.凡检验项目的“质量要求”栏中为“符合设计要求”者,应填写设计要求的具体设计指标,检查项目应注明设计要求的具体容,如容较多可简要说明;“质量要求”栏中的“设计要求”,包括设计单位的设计文件,也包括经监理批准的施工方案、设备技术文件等有关要求。
全部整合人饮安全质量评定表格

附件:
村级供水工程项目划分
(饮)补充表1 水利水电工程
管沟开挖单元工程质量评定表
(饮)补充表2 水利水电工程
管沟填土单元工程质量评定表
(饮)补充表3 水利水电工程
塑料管道安装单元工程质量评定表
(饮)补充表4 水利水电工程
管道混凝土单元工程质量评定表
(饮)补充表5 水利水电工程
各类水池单元工程质量评定表
(饮)补充表6 水利水电工程
管理(泵)房单元工程质量评定表
(饮)补充表7 水利水电工程
闸阀单元工程质量评定表
(饮)表8 水利水电工程
水泵安装单元工程质量评定表
(饮)表9 水利水电工程
附属单元工程质量评定表。
供水工程单元工程评定表【范本模板】

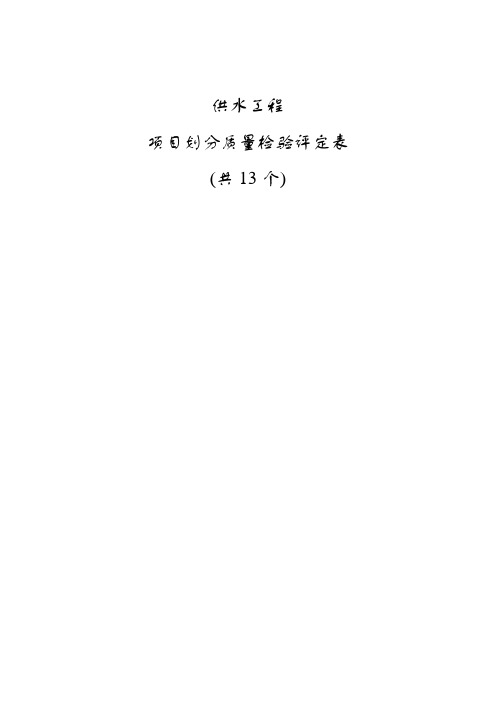

供水工程
项目划分质量检验评定表
(共13个)
供水工程项目划分表
供水工程
管理房、厂房、泵房单元工程质量评定表表1
输水管道开挖单元工程质量评定表表5
注:1、表中“△”项为主要项目
塑料管道安装单元工程质量评定表表6
输水管道管槽回填单元工程质量评定表表7
供水工程
加压泵安装单元工程质量评定表表8
注:1、表中“△”项为主要项目
供水工程
低压输电线路架设单元工程质量评定表表9
供水工程
电器安装单元工程质量评定表表10
注:1、表中“△”项为主要项目
供水工程
阀门井、渗水井单元工程质量评定表表2
次1、6、7;3、表中“△”项为主要项目
供水工程
水源井单元工程质量评定表表11
注:1、表中“△"项为主要项目,2、凿一眼井为一个单元工程,3、质量等级:合格或优良。
供水工程
潜水泵电泵安装单元工程质量评定表表12
注:安装一台潜水电泵为一个单元工程。
△为主要项目。
压力钢管安装单元工程质量检验评定表
注:1、表中“△”项为主要项目;
压力混凝土管安装单元工程质量检验评定表
注:1、表中“△”项为主要项目;。
农村饮水安全工程施工质量评定表及填表

附件A施工质量评定表及填表说明《施工质量评定表及填表说明》(简称《质评表》)依据《水利水电工程施工质量检验与评定规程》(SL176-2007)、《村镇供水工程技术规范》(LS310-2004)、《村镇供水工程施工质量验收规程》(LS688-2013)的有关规定,参照水利部《水利水电工程单元工程施工质量验收评定表及填表说明》的表式及相关要求编制,分为单位工程施工质量评定表、单位工程外观质量评定表、分部工程施工质量评定表、单元(工序)工程施工质量评定表四类表式及说明,对于工程建设中《质评表》未涉及到的单元(工序)工程,由项目法人、监理、施工单位,依据设计、规范要求及合同中约定的质量条款,参照《质评表》的表式及要求拟定并报监督单位备案。
《质评表》是检验与评定施工质量及工程验收的基础资料,是施工质量控制过程的真实反映,也是进行工程维修和事故处理的重要凭证。
工程竣工验收后,《质评表》作为档案资料长期保存。
本《质评表》为农村饮水安全工程建设、监理、施工、质量监督和质量检测技术人员参考使用填表基本规定1.单元(工序)工程施工质量验收评定应在熟练掌握《机井技术规范》(SL256-2000)、《村镇供水工程技术规范》(LS310-2004)、《村镇供水工程施工质量验收规程》(LS688-2013)和有关工程施工规程规范及相关规定的基础上进行。
2.单元(工序)工程完工后,应根据现场检验结果及时、客观、真实地填写《质评表》。
3.验收评定表与备查资料的制备规格采用国际标准A4(210mm×297mm)。
验收评定表一式四份,签字、复印后盖章;备查资料一式二份。
手签一份(原件)单独装订。
单元和工序质评表可以加盖工程项目经理部章和工程监理部章。
5.验收评定表中的检查(检测)记录可以使用黑色水笔手写,字迹应清晰工整;也可以使用激光打印机打印,输入内容的字体应与表格固有字体不同,以示区别,字号相同或相近,匀称为宜。
质量意见、质量结论及签字部分(包括日期)不可打印。
农村安全饮水质量评定表

安全饮水工程
分部工程施工质量评定表
安全饮水工程
管道沟开挖工序质量评定表
PVC(PE)管道安装工序质量评定表
安全饮水工程管道试验评定表
安全饮水工程
土方回填工序质量评定表
安全饮水工程
安全饮水工程
基础开挖工序质量评定表
安全饮水工程
水盆安装工序质量评定表
浆砌砖墙工序质量评定表
安全饮水工程
站杆制作安装工序质量评定表
安全饮水工程
土方回填工序质量评定表
安全饮水工程管道试验评定表
安全饮水工程
安全饮水工程
基础开挖工序质量评定表
浆砌井壁工序质量评定表
安全饮水工程
管网管件安装工序质量评定表
安全饮水工程
土方回填工序质量评定表
安全饮水工程管道试验评定表
安全饮水工程
安全饮水工程
基础开挖工序质量评定表
浆砌井壁工序质量评定表
安全饮水工程
管网管件安装工序质量评定表
安全饮水工程
土方回填工序质量评定表
安全饮水工程管道试验评定表。
水源井凿井单元工程质量评定表机井表格

水源井凿井单元工程质量评定表机井表格Company number【1089WT-1898YT-1W8CB-9UUT-92108】饮水安全工程水源井凿井单元工程质量评定表注:单元工程质量标准:合格为工序质量全部合格;优良为工序质量全部合格,优良工序达70%及其以上,且主要工序全部优良。
表1 饮水安全工程水源井钻孔工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
表2 饮水安全工程水源井管材及制作工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
表3 饮水安全工程水源井下管工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
表4 饮水安全工程水源井滤料填放工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
表5 饮水安全工程水源井封井工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
表6 饮水安全工程水源井机泵安装工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
表7 饮水安全工程水源井洗井及抽水试验工序质量评定表注:工序工程质量标准:合格为主要项目达到质量评定标准,一般检查项目基本符合质量标准要求;优良为一般检查项目基本符合质量标准要求,主要项目全部达到质量优良评定标准。
农村饮水安全工程施工质量评定表
. . 附件A 施工质量评定表及填表说明
《施工质量评定表及填表说明》(简称《质评表》)依据《水利水电工程施工质量检验与评定规程》(SL176-2007)、《村镇供水工程技术规范》(LS310-2004)、《村镇供水工程施工质量验收规程》(LS688-2013)的有关规定,参照水利部《水利水电工程单元工程施工质量验收评定表及填表说明》的表式及相关要求编制,分为单位工程施工质量评定表、单位工程外观质量评定表、分部工程施工质量评定表、单元(工序)工程施工质量评定表四类表式及说明,对于工程建设中《质评表》未涉及到的单元(工序)工程,由项目法人、监理、施工单位,依据设计、规范要求及合同中约定的质量条款,参照《质评表》的表式及要求拟定并报监督单位备案。 《质评表》是检验与评定施工质量及工程验收的基础资料,是施工质量控制过程的真实反映,也是进行工程维修和事故处理的重要凭证。工程竣工验收后,《质评表》作为档案资料长期保存。本《质评表》为农村饮水安全工程建设、监理、施工、质量监督和质量检测技术人员参考使用
填表基本规定 1.单元(工序)工程施工质量验收评定应在熟练掌握《机井技术. . 规范》(SL256-2000)、《村镇供水工程技术规范》(LS310-2004)、《村镇供水工程施工质量验收规程》(LS688-2013)和有关工程施工规程规范及相关规定的基础上进行。 2.单元(工序)工程完工后,应根据现场检验结果及时、客观、真实地填写《质评表》。 3.验收评定表与备查资料的制备规格采用国际标准A4(210mm×297mm)。验收评定表一式四份,签字、复印后盖章;备查资料一式二份。手签一份(原件)单独装订。单元和工序质评表可以加盖工程项目经理部章和工程监理部章。 5.验收评定表中的检查(检测)记录可以使用黑色水笔手写,字迹应清晰工整;也可以使用激光打印机打印,输入内容的字体应与表格固有字体不同,以示区别,字号相同或相近,匀称为宜。质量意见、质量结论及签字部分(包括日期)不可打印。施工单位的检查或检验资料和监理单位的现场检测资料应使用黑色水笔手写,字迹清晰工整。 6.应使用国家正式公布的简化汉字,不得使用繁体字。应横排填写具体内容,可以根据版面的实际需要进行适当处理。 7.数据使用阿拉伯数字,使用法定计量单位及其符号。数据与数据之间用逗号(,)隔开,小数点要用圆点(.)。经计算得出的合格率用百分数表示,小数点后保留1位,如果为整数,则小数点后以0表示。日期用数字表达,年份不得简写。 8.修改错误时使用杠改,再在右上方填写正确的文字或数字L不应涂抹或使用改正液、橡皮擦、刀片刮等不标准方法。 9.表格内的单位工程、分部工程、单元工程名称,按项目划分确. . 定的名称填写。单元工程部位应使该单元从三维空间上受控,必要时附图示意。“施工单位”栏应填写与项目法人签订承包合同的施工单位全称。 10.凡检验项目的“质量要求”栏中为“符合设计要求”者,应填写设计要求的具体设计指标,检查项目应注明设计要求的具体内容,如内容较多可简要说明;“质量要求”栏中的“设计要求”,包括设计单位的设计文件,也包括经监理批准的施工方案、设备技术文件等有关要求。 13.检验(检查、检测)记录应真实、准确,检测结果中的数据为终检数据,并在施工单位自评意见栏中由终检负责人签字。检测结果可以是实测值,也可以是偏差值,填写偏差值时必须附实测记录。 14.对于主控项目中的检查项目,检查结果应完全符合质量要求,其检验点的合格率按100%计。 对于一般项目中的检查项目,检查结果若基本符合质量要求,其检验点的合格率按70%计;检查结果若符合质量要求,其检验点的合格率按90%计。 15.监理工程师复核质量等级时,对施工单位填写的质量检验资料或质量等级如有不同意见,在“质量等级”栏填写核定的质量等级并签字。 16.所有签字人员必须由本人签字,不得由他人代签,同时填写签字的实际日期。 17.单元、工序中涉及的备查资料表格,则按有关要求或由项目法人组织监理、设计及施工单位根据设计要求,制定相应的备查资料表格。 . . 表A.1 黑龙江省农村饮水安全工程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
. .. .. . .下载可编辑. 农村饮水安全工程
土方开挖单元工程质量评定表
单位工程名称 工程部位 分部工程名称 施工单位 单元工程名称 评定日期 年 月 日 项次 检查项目和质量标准 检查结果
1 边坡必须平整、坚实、稳定。 2 底部应平顺整齐,不得有松散土或其他杂物。 项次 检测项目 允许偏差(mm) 实测值或实测偏差值 合格点数
合格
率(%) 基坑 管沟 1 2 3 4 5 6 7 8 9 10
1 底部高程 +30,-10 +0,-30 2 断面尺寸(mm) 不小于设计 3 边坡坡度 不陡于设计 检 测 结 果 共 检 测 点,其 中 合 格 点,合 格 率 %
评 定 意 见 单元工程质量等级 检查项目 质量标准,检测项目实测点数合格率 %
施工单位 年 月 日 监理单位
年 月 日 . .. .. . .下载可编辑. 农村饮水安全工程 土方回填单元工程质量评定表
单位工程名称 工程部位 分部工程名称 施工单位 单元工程名称 评定日期 年 月 日 项次 检查项目和质量标准 检查结果
1 回填土料必须符合设计及规要求。 2 回填作业必须分层夯实。
项次 检测项目 允许偏差(mm) 实测值或实测偏差值 合格点数
合格
率(%) 基坑 管沟 1 2 3 4 5 6 7 8 9 10
1 分层厚度 +0,-50 +0,-50 2 铺料边线 不小于设计 3 表面平整度 +20 检 测 结 果 共 检 测 点,其 中 合 格 点,合 格 率 %
评 定 意 见 单元工程质量等级 检查项目 质量标准,检测项目实测点数合格率 %
施工单位 年 月 日 监理单位
年 月 日 . .. .. . .下载可编辑. 农村饮水安全工程 砌体单元工程质量评定表
单位工程名称 工程部位 分部工程名称 施工单位 单元工程名称 评定日期 年 月 日 基本 要求 1.砌体料规格和质量应符合规和设计要求。 2.地基承载力必须满足设计要求。 3.砂浆所用水泥、砂、水的质量符合有关规要求,按规定的配合比施工。 4.砌体分层错缝,坐浆挤紧,嵌填饱满密实,不得有空洞。
项次 检测项目 允许偏差(mm) 实测值或实测偏差值 合格点数
合格
率(%) 砌石 砌砖 1 2 3 4 5 6 7 8 9 10
1 平面位置(mm) 50 ≤10 2 顶面高程(mm) ±20 ±15 3 竖直度或坡度 50 每层≤5 4 断面尺寸(mm) 不小于设计 不小于设计 5 底面高程(mm) ±50 ±20 6 表面平整度(mm) 30 8 检 测 结 果 共 检 测 点,其 中 合 格 点,合 格 率 % 评 定 意 见 单元工程质量等级 基本项目质量 ,检测项目实测点数合格率 %
施工单位 年 月 日 监理单位
年 月 日 . .. .. . .下载可编辑. 农村饮水安全工程 管道安装单元工程质量评定表
单位工程名称 工程部位 分部工程名称 施工单位 单元工程名称 评定日期 年 月 日
基本 要求 1. 管道外观质量和尺寸符合设计要求。 2. 沟槽是否有积水,与槽基接触是否紧密。 3. 水龙头、竖管质量、型号符合要求,支管与竖管、竖管与水龙头连接密封可靠,竖管安装铅直、稳定。 4. 管件安装与法兰同轴,法兰间平行,螺栓自由穿入。 5. 管道轴线及连接长度符合设计要求。
项次 检测项目 允许偏差(mm) 实测值或实测偏差值 合格点数
合格
率(%) 1 2 3 4 5 6 7 8 9 10
1 管径 0—0.4 2 管壁厚 0—0.4 3 连接长度 -10—+20 检 测 结 果 共 检 测 点,其 中 合 格 点,合 格 率 %
评 定 意 见 单元工程质量等级 基本项目质量 ,检测项目实测点数合格率 %
施工单位 年 月 日 监理单位
年 月 日 . .. .. . .下载可编辑. 农村饮水安全工程 机电设备(管道)试运行调试联合验收记录
单位工程名称 单元工程量 分部工程名称 施工单位 单元工程名称、部位 调试日期 年 月 日 试运行调试联合验收记录:
保留意见: 施工单位 年 月 日 监理单位 年 月 日 建设单位 年 月 日 . .. .. . .下载可编辑. 水利水电工程 混凝土单元工程质量评定表
单位工程名称 单元工程量 分部工程名称 施工单位 单元工程名称、部位 评定日期 年 月 日 项次 工序名称 工序质量等级
1 基础面或混凝土施工缝处理 2 模板 3 △钢筋 4 △混凝土浇筑 评定意见 单元工程质量等级
工序质量全部合格,主要工序——钢筋、混凝土浇注两工序质量 ,工序质量 ,优良率为 %。
施工 单位
年 月 日 建设 (监理) 单位
年 月 日 . .. .. . .下载可编辑. 水利水电工程 基础面或混凝土施工缝处理工序质量评定表
单位工程名称 单元工程量 分部工程名称 施工单位 单元工程名称、部位 检验日期 年 月 日 项次 检查项目 质量标准 检验记录
1 基础岩面 (1) △建基面 无松动岩块 (2) △地表水和地下水 妥善引排或封堵 (3) 岩面清洗 清洗洁净,无积水,无积渣杂物 2 混凝土施工缝 (1) △表面处理 无乳皮、成毛面 (2) 混凝土表面清洗 清洗洁净,无积水,无积渣杂物 3 软基面 (1) △建基面 预留保护层已挖除,地质符合设计要求 (2) 垫层铺填 符合设计要求 (3) 基础面清理 无乱石、杂物,坑洞分层回填夯实 评 定 意 见 工序质量等级
主要检查项目全部符合质量标准,一般检查项目 质量标准
施工单位
年 月 日 建设 (监理) 单位 年 月 日 . .. .. . .下载可编辑. 水利水电工程 混凝土模板工序质量评定表 单位工程名称 单元工程量 分部工程名称 施工单位 单元工程名称、部位 检验日期 年 月 日 项次 检查项目 质量标准 检验记录
1 △稳定性、刚度和强度 符合设计要求 2 模板表面 光洁、无污物、接缝严密 项次 检测项目 允许偏差(mm) 实测值 合格数(点) 合格率(%) 外露表面 隐蔽面 钢模 木模
1 模板平整度:相邻两模板面高差 2 3 5
2 局部不平(用2m直尺检查) 2 5 10 3 板面缝隙 1 2 2 4 结构物边线与设计边线 10 15 5 结构物水平断面部尺寸 ±20 6 承重模板标高 ±5 7 预留孔、洞尺寸及位置 ±10 检测结果 共检测 点,其中合格 点,合格率 %。
评定意见 工序质量等级 主要检查项目全部符合质量标准。一般检查项目 质量标准。检测项目实测点合格率 %
施工单位 建设 (监理) 单位 . .. .. . .下载可编辑. 年 月 日 年 月 日
水利水电工程 混凝土钢筋工序质量评定表 单位工程名称 单元工程名称 分部工程名称 施工单位 单元工程名称部位 检验日期 年 月 日 项次 检测项目 质量标准 检查记录
1 △钢筋的数量、规格尺寸、安装位置 符合设计图纸 2 焊缝表面和焊缝中 不允许有裂缝 3 △脱焊点和漏焊点 无 项次 检测项目 允许偏差 (mm) 实 测 值 合格数 (点) 合格率
(%)
4 △绑扎
弯钩朝向正确 符合设计图纸
搭接长度 -0.05d设计值 5 受力钢筋间距偏差 + 0.1d间距 6 箍筋间距偏差 0.1箍筋间距 7 分布筋间距偏差 + 0.1d间距 8 保护层厚度的局部偏差 1/4净保护层 检测结果 共检测 点,其中合格 点,合格率 %。 评定意见 工序质量等级 主要检查项目全部符合质量标准。一般检查项目 质量标准。检测项目实测点合格率 %。 . .. .. .
.下载可编辑. 施工单位 年 月 日 建设 (监理) 单位 年 月 日 水利水电工程 混凝土浇筑工序质量评定表 单位工程名称 单元工程量 分部工程名称 施工单位 单元工程名称、部位 检验日期 年 月 日至 年 月 日 项次 检查项目 质量标准 检验记录 优良 合格
1 砂浆铺筑 厚度不大于3cm,均匀平整 厚度不大于3cm,局部稍差
2 △入仓混凝土料 无不合格料入仓 少量不合格料入仓,经处理尚能基本满足设计要求 3 △平仓分层 厚度不大于50cm,铺设均匀,分层清楚,无骨料集中现象 局部稍差 4 △混凝土振捣 垂直插入下层5cm,有次序,无漏振 无架空和漏振
5 △铺料间歇时间 符合要求,无初凝现象 上游迎水面15cm以无初凝现象,其他部位初凝累计面积不超过1%并经处理合格 6 积水和泌水 无外部水流入,泌水排除及时 无外部水流入,有少量泌水,排除不够及时 7 插筋、管路等埋设件保护 保护好,符合要求 有少量位移,但不影响使用 8 混凝土养护 混凝土表面保持湿润,无时干时湿现象 混凝土表面保持湿润,但局部短时间有时干时湿现象 9 △有表面平整要求的部位 符合设计规定 局部稍超出规定,但累积面积不超过0.5% 10 麻面 无 少量麻面,但累积面积不超过0.5%
11 蜂窝狗洞 无 轻微、少量、不连续,单个面积不超过0.1m2,深度不超过骨料最大粒径,已按要求处理 12 △露筋 无 无主筋外漏,箍、副筋个别微露,已按要求处理 13 碰损掉角 无 重要部位不允许,其它部位轻微少量,已按 要求处理 14 表面裂缝 无 有短小、不跨层的表面裂缝,已按要求处理 15 △深层及贯穿裂缝 无 无 评定意见 工序质量等级
