住宅楼施工现场临时用电方案
临时用电施工方案

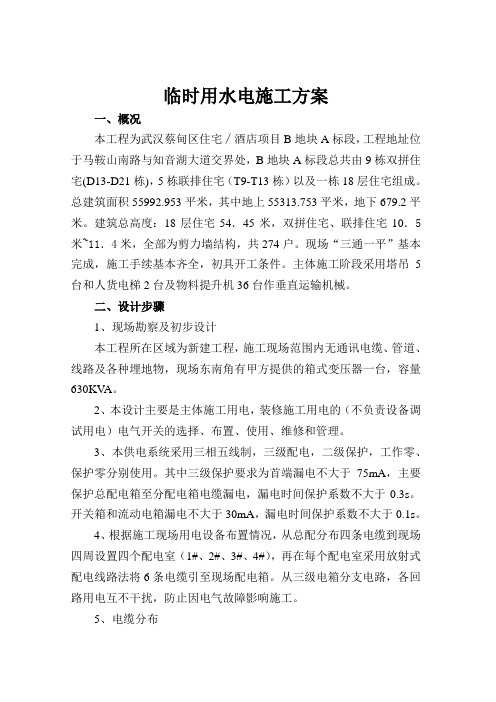

临时用水电施工方案一、概况本工程为武汉蔡甸区住宅∕酒店项目B地块A标段,工程地址位于马鞍山南路与知音湖大道交界处,B地块A标段总共由9栋双拼住宅(D13-D21栋),5栋联排住宅(T9-T13栋)以及一栋18层住宅组成。
总建筑面积55992.953平米,其中地上55313.753平米,地下679.2平米。
建筑总高度:18层住宅54.45米,双拼住宅、联排住宅10.5米~11.4米,全部为剪力墙结构,共274户。
现场“三通一平”基本完成,施工手续基本齐全,初具开工条件。
主体施工阶段采用塔吊5台和人货电梯2台及物料提升机36台作垂直运输机械。
二、设计步骤1、现场勘察及初步设计本工程所在区域为新建工程,施工现场范围内无通讯电缆、管道、线路及各种埋地物,现场东南角有甲方提供的箱式变压器一台,容量630KV A。
2、本设计主要是主体施工用电,装修施工用电的(不负责设备调试用电)电气开关的选择、布置、使用、维修和管理。
3、本供电系统采用三相五线制,三级配电,二级保护,工作零、保护零分别使用。
其中三级保护要求为首端漏电不大于75mA,主要保护总配电箱至分配电箱电缆漏电,漏电时间保护系数不大于0.3s。
开关箱和流动电箱漏电不大于30mA,漏电时间保护系数不大于0.1s。
4、根据施工现场用电设备布置情况,从总配分布四条电缆到现场四周设置四个配电室(1#、2#、3#、4#),再在每个配电室采用放射式配电线路法将6条电缆引至现场配电箱。
从三级电箱分支电路,各回路用电互不干扰,防止因电气故障影响施工。
5、电缆分布(1)在场内道路边挖70cm深、30cm宽地沟埋地敷设电缆,拉四条干线将电缆引入配电室,分配室分出6条电缆引自分配电箱和开关箱,6个干线的分布情况为:L1干线为塔吊施工用电;L2干线为施工用电,L3干线为钢筋制作用电;L4干线为木工房用电;L5干线为办公及生活用电。
L6干线为人货电梯用电。
(其余同)(2)为了节约成本除高层进楼电缆按不同规格采用分层供电外(见分配电箱使用电缆技术要求),其余楼号均只在一层设置电源分配箱。
临时用电施工方案编制说明

临时用电施工方案编制说明一、工程概况与编制背景本工程位于[具体地址],是一项综合性的建筑工程,涵盖了住宅、商业及公共设施等多个方面。
工程规模庞大,施工期间对临时用电的需求极高。
为确保施工期间用电的安全、可靠与高效,我公司特编制了本临时用电施工方案。
在编制过程中,我公司深入研究了工程设计施工图纸,组织专业技术人员进行了现场实际勘察,并与项目部进行了充分的研究分析。
在综合考虑了施工现场的实际情况、用电需求、安全要求等多方面因素后,选择了优化后的施工方案。
本方案旨在确保施工现场临时用电的科学性、实施指导性和可操作性,以保障工程建设的顺利进行。
二、供配电方式与施工现场配电线路本工程采用由甲方现场提供的变压器引一路电源至施工现场总配电室的供配电方式。
总配电室再分配给各分配电箱,以满足施工现场不同区域的用电需求。
供电方式采用三相五线制TN-S系统,确保供电的安全可靠。
在总配电箱及末端箱以及超过100m的箱内做重复接地,并保护零线可靠连接,以防止电气事故的发生。
施工现场主要干线采用YC橡套电缆架空敷设,以确保电缆的耐用性和安全性。
针对木工机械、钢筋加工机械等移动设备,其电源采用橡套电缆埋地穿管敷设,以防止电缆被损坏。
办公室等固定设施的照明则采用PVC管穿线或塑料线槽配线,确保线路的整洁和美观。
移动式配电箱和开关箱的进、出线必须使用橡皮绝缘电缆,以防止触电事故的发生。
三、施工现场配电箱、开关箱与安全用电措施现场临时配电箱采用统一铁制配电箱加工定做,以确保其坚固耐用。
固定式配电箱、开关箱的设置地点应平坦并高出地面20cm,周围设置围栏及搭设防雨防砸棚,并在围栏上悬挂安全标志,以确保其安全性。
配电箱内应设置两级漏电保护,以实现双重安全保障。
同时,考虑到总配电箱装设总漏电保护器容易产生误动作,因此在总配电箱处不再设置总漏电保护器,而在分配电箱的负荷侧和开关箱的负荷侧分别装设漏电保护器。
为确保安全用电,施工现场应采取一系列技术措施和组织措施。
临电施工方案

目录1、编制依据 (2)2、工程概况 (2)3、内容及步骤 (2)4、配电箱布局设置 (5)5、施工现场的电缆线路 (5)6、绘制临时供电施工图 (6)7、安全用电技术措施 (6)8、电气设备的使用和维护 (8)9、预防电气火灾的措施 (9)临电施工方案一、编制依据1.《施工现场临时用电安全技术规范》(JGJ-46-2005)2.《建设工程施工现场供用电安全规范》3.《建筑安装工程安全生产文明施工资料手册》二、工程概况1.工程名称:铁道科学院北区1#住宅楼等8项临电工程。
2.工程地点:北京市海淀区大柳树南2号。
3.工程规模:铁道科学院北区1#住宅楼等8项工程是由1#住宅楼等8项工程主体建筑由八部分组成:1#住宅楼、2#住宅楼、3#住宅楼、4#住宅楼、5#住宅楼、10#社区医院、11#商业楼及配套的地下车库。
总建筑面积148032.6m2,地下三层地上最高十五层。
整个施工场地与建筑物呈环形,机械及设备主要放置于场地的南部。
4.现场大部分在塔吊活动半径以内,为了贯彻国家安全生产的方针,保障施工现场施工安全,所以大部分临电线路采用电缆直埋敷设或沿围挡明挂敷设,并严格执行《施工现场临时用电安全技术规范》(JGJ46—2005)中的有关规定。
现场配电采用三级配电,开关箱“一机、一闸、一漏、一箱”制原则和动力、照明配电分设原则,总配电箱和开关箱设两级漏电保护。
三、内容及步骤1.本工程施工现场内无各种埋地线路,现场临进电源由甲方提供,有四路进线电源。
根据总施工平面图,现场临电配电1~5#楼、10#楼分为三个区,根据现场各用电设备布置,这三个区用电设备布置基本相同。
(11#楼另给一路电源)。
2.根据施工现场用电设备情况电缆采用沿墙明挂、埋地敷设或过路埋地敷设穿钢管保护。
3.根据《施工现场临地用电安全技术规范》规定,本供电系统采用TN-S系统供电。
4.计算主要机具负荷施工主要机具一览表根据施工平面布置图,甲方提供电源位置及现场各施工用电设备分配情况,现场临电布置分为三个区,及甲方提供三路进线电源,每路进线电源分别对应一个区,这三个区用电设备分配情况大致相同,现取其中一区作负荷计算。
施工现场外电防护方案(二篇)

施工现场外电防护方案1、编制依据:1.1“莱芜市高新开发区___名阁23~25#住宅楼工程施工___设计”1.2《建筑施工脚手架实用手册》1.3《施工现场临时用电安全技术规范》JGJ46-___2、工程概况:2.1施工现场与周围环境2.1.1外电高压线相对施工现场位置及搭设前提条件在建___名阁23#(24#或25#)住宅楼工程,总长度___m,总宽度___m,总高度___m,23#、24#、25#住宅楼间距均为___m,呈南北方向排列。
外电高压线“___KV水源线___支线”位于施工现场东侧,至自然地坪垂直距离___m,至室外地坪垂直距离___米,高压线紧邻在建23#、24#、25#住宅楼工程东山墙(其中在建23#住宅楼东山墙外边线至高压线水平距离___m;在建24#住宅楼东山墙外边线至高压线水平距离___m;在建25#住宅楼东山墙外边线至高压线水平距离___m),从南到北贯穿整个工地,总长度___m,电压为___KV。
施工现场采用QT-40型塔吊,其旋转半径为___m,塔吊中心至高压线水平距离___m,在我项目部塔吊回转半径的覆盖范围之内,经甲方与相关单位协商后,实际防护长度___m。
《施工现场临时用电安全技术规范》(JGJ46-___)第四部分外电线路防护要求如下:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
第4.1.2规定:在建工程(含脚手架)的周边与___KV外电架空线路的边线之间的最小安全操作距离应不小于___m。
第4.1.4规定:起重机严禁穿越无防护设施的外电架空线路作业。
在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与___KV架空线路边线的最小安全距离应符合沿垂直方向为___m,沿水平方向为___m。
由于施工现场塔吊的塔臂回转半径覆盖高压线,且达不到《施工现场临时用电安全技术规范》(JGJ46-___)第___条和第___条规定的最小距离。
(完整word版)工地临时用水用电施工方案

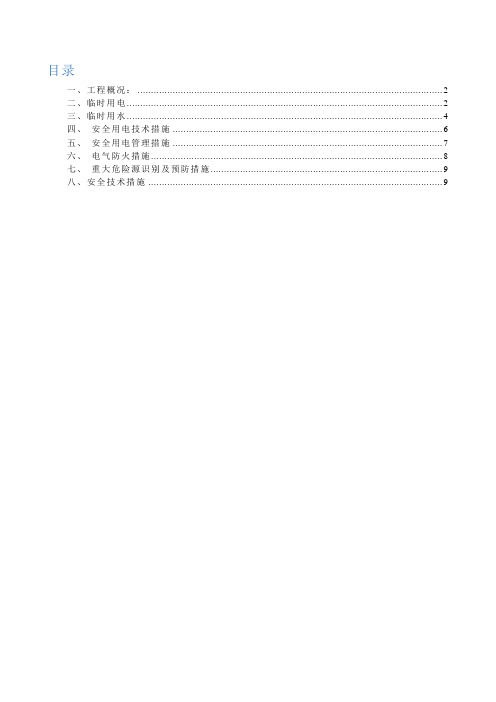

目录一、工程概况: (2)二、临时用电 (2)三、临时用水 (4)四、安全用电技术措施 (6)五、安全用电管理措施 (7)六、电气防火措施 (8)七、重大危险源识别及预防措施 (9)八、安全技术措施 (9)一、工程概况:1、拟建的安徽涡阳金桂山庄二期后续工程位于涡阳县行政辖区内,涡阳县城西部,亳州路与西阳路交叉口西北侧。
由涡阳金桂房地产开发有限公司投资承建;青岛时代建筑设计有限公司设计;涡阳县华宇监理公司;由中国二十冶集团有限公司承建。
2、规划总用地面积42000㎡,由3栋11层 (7#、8#、10#)住宅楼、5栋高层住宅楼(11#--15#)、3栋6层(3#、4#、5#)及小区配套服务设施组成。
本次施工范围为后续工程10号、11号楼(含4、5、7、8号楼),其余建筑除外。
3、本工程10#楼为11层配套住宅楼和11#楼18层高层住宅,建筑高度分别为:35.30m、56.30m,建筑±0.000相对黄海高程32.600m;10#楼一层层高为3.40m,二层以上层高为2.90m,南北有部分飘窗凸构件,伸出建筑物0.6m ;11#楼层高高度为2.90m南侧阳台外挑1.5m,南北有部分飘窗凸构件,伸出建筑物0.6m。
4、结构形式为钢筋混凝土剪力墙结构,抗震设防烈度7度,抗震丙类、结构安全等级为二级建筑。
设计使用年限50年。
5、本工程内外墙采用煤矸石多孔页岩砖砌筑。
外墙保温采用25m m保温砂浆;屋面防水等级为Ⅱ级,平屋面采用倒置式屋面系统,设复合卷材防水共一道设防;刚性防水保护层。
二、临时用电1、根据现场勘测及总体平面布置,设塔吊QTZ63(1)台,人货电梯2台;现场设钢筋制作车间1座、木工棚1座、集中搅拌区;现场外设办公室一栋、宿舍一栋、食堂一栋等。
2、施工现场照明用电分别取自配电箱。
3、由计算表得知:BVU—150㎜2聚氯乙烯塑料铜芯电线在30°C敷设时载流量为550A,那么可选用相线为150㎜²2,零线地线选用90㎜²2,按机械强度选择,均已符合《施工现场临时用安全技术规范》要求的最小截面.4、每一幢楼设置一个总配电箱,每3层一个配电箱,供各种小型施工机械及照明使用.井架提升机单独设开关箱.5、塔吊及搅拌站各设置一个配电箱。
临时用电施工组织设计方案范本

临时用电施工组织设计范本施工单位:一、编制依据:1.施工现场临时用电安全技术规范(JGJ46-88);2.建筑施工安全检查标准(JGJ59-99);3.河北省建筑施工安全检查标准实施细则;4.《施工现场临时用电施工组织设计》(徐荣杰编)二、工程概况:1.本工程位于邯鄣市东大街西侧、丛台路北500 处,为高层家属住宅楼。
地上十九层,楼向座北向南,总建筑面积10504 平方米。
施工用电配电室设在主体施工现场的东侧北角,配电室总电源由建设单位供给。
2.用电专业设计范围380/220V 供配电设计,现场用电分设备用电、施工照明用电。
动力用电分6路,照明分3路,施工用电线路采用TN— S接零保护系统。
三、配电系统施工布置:1.第一路混凝土搅拌站。
橡皮铜芯电缆由配电室架设到搅拌站二极配电箱。
由二级电箱分 6 路分别(埋地)向木工加工车间、混凝土搅拌站供电。
2.第二路户处电梯。
橡皮铜芯电缆由配电室架设到户处电梯侧二极配电箱供电梯专用。
3.第三路钢筋加工车间。
橡皮铜芯电缆室架设到户处电梯侧二极配电箱。
由二极电箱分7 路分别对弯曲、切断和对焊机供电。
4.第四路塔吊。
橡皮铜芯电缆由配电室架设到塔吊侧二级配电箱,由二级配电箱分 3 路分别向塔吊供电,两路备用开关。
5.第五路电焊加工车间。
橡皮铜芯电缆由配电室架设到电焊加工车间二极配电箱,由二极箱分两路路供电焊机三级开关箱。
3路备用。
6.第六路振捣电机。
橡皮铜芯电缆由五路备用开关架设至主体施工现场,分别引到xx 漏电开关箱供振捣电机用电。
施工所有设备用电采用三级用电二极保护。
三级开关箱:一机一闸一漏箱配电。
详见临电施工平面图。
四、负荷计算:每一路:混凝土搅拌站、木机加工车间用电设备总功率为91.3千瓦,选电缆截面为(3X59-2X25P 机千瓦五、配电室设备:总负荷:180千瓦1.配电室高度大于3m。
2.成排与电屏。
电屏之间应采用不小于6m2 铜芯导线相互连接与接地线连接。
临 时 用 电 方 案
一、编制目的和依据:1.编制目的:贯彻执行国家安全生产方针政策和法规,保障施工现场用电安全,防止触电事故的发生,为了消除触电事故隐患,减少事故机率,提高临时用电的安全素质,使安全用电达到规范、标准、安全的目的。
按照国家对电气方面的技术规范,结合供电系统的条件和现有的电气材料、技术能力、编制本方案。
用以指导该工程施工临时用电的架(埋)设、使用、检查验收和安全使用的全过程。
2.依据:(1).《施工现场临时用电安全技术规范》(JGJ46-2005);(2).《建筑安全施工安全检查标准》(JGJ59-2011);(3).《建筑电气工程施工质量验收规范》(GB50303-2002);(4).《电线电缆实用技术手册》;(5).《电气装置安装工程施工及验收规范汇编》;(6).施工现场平面布置图;(7).建设单位指定的配电室状况。
二、工程概况:本二期工程为甘肃普天房地产开发有限公司建设,格兰绿都住宅小区二期2#、3#、4#、7#、14#楼,小区用地位于兰州市七里河区小西湖旧城区,原兰州煤炭机械厂院内。
南临工林路,东南侧和西北侧为多层住宅区,北临上西国道路,交通便利,有利于施工运输。
2#、3#、4#楼地上三十三层(加隔热层)、地下一层,建筑面积17214.03㎡/栋,建筑高度102.05m。
地下室层高3.9m,一层层高4.3(含1.5m地沟层),二层~八层层高均为2.9m,九层~十层层高均为 2.95m,十一层~三十二层层高均为 2.9m,三十三层层高为2.95m,隔热层3.0m。
7#楼地上B单元三十三层(加隔热层),F单元二十七层(加隔热层)、地下一层的高层住宅楼,建筑面积为26883.62㎡,建筑高度B单元96.40m,F单元79.95m。
地下室层高3.9m,一层层高4.4(含1.5m地沟层),二层~八层层高2.9m,九层~十层层高2.95m,十一层~二十六层层高2.9m,二十七层2.95m,隔热层2.9m。
某花园小区供电方案
某花园小区供电方案某花园小区供电方案设计姓 名学 号院系、部 电气工程系 班 号完成时间2012年6月20日 ※※※※※※※※※※※ ※※ ※※※※※※※※2009级工厂供电课程设计摘要本次设计的课题是住宅小区供电系统的一次设计,根据配电自动化的内容和国内配电的发展状况,本着“安全性、可靠性、经济性以及易维护行”的原则,完成本次设计。
这次设计首先根据设计要求和设计设想进行负荷计算,然后进行无功功率补偿,选择变压器,再进行短路计算,最后根据计算结果进行设备和线路的选择和校验,确定主接线方案。
关键词:负荷计算无功补偿短路计算设备选择校验主接线目录摘要 (I)第1章设计任务 (1)1.1设计内容 (1)1.2设计依据 (1)1.3设计要求 (2)第2章负荷计算和无功功率补偿 (3)2.1 负荷计算 (3)2.2无功功率补偿 (5)第三章变电所主变压器及主接线方案的选择 (10)3.1变电所主变压器的选择 (10)3.2 变电所主接线方案的选择 (11)第4章短路电流的计算 (12)4.1临时施工短路电流计算 (12)4.2花园小区短路电流计算 (13)第5章变电所一次设备的选择校验 (17)5.110kV侧一次设备的选择校验 (17)5.2 380V侧一次设备的选择校验 (19)5.3 低压母线的选择 (20)第6章变压所进出线的选择 (21)6.110kV高压进线的选择 (21)6.2 380低压出线的选择 (21)第7章变电所二次回路方案的选择 (24)第8章降压变电所防雷 (25)第9章设计总结 (26)参考文献 (27)附表 (28)第1章设计任务1.1设计内容1、为花园小区临时施工现场选配变压器;2、花园小区长期供电变电所设计。
1.2设计依据花园小区总平面图如图所示1、临时施工现场用电情况如下:混凝土搅拌机2台,每台10kw,380v卷扬机2台,每台28kw,380v塔式起重机2台,每台20kw,380v振捣器10台,每台1kw,380v施工照明,5750w,220v生活照明,9000w,220v动力设备平均功率因数0.75,需要系数0.5,照明需要系数0.9.2、小区有两栋高层楼房(1) 1号楼24层分3个单元,2号楼18层,1个单元,各楼每个单元负一层均设有单元配电室,每个单元有15kw电梯两部,10kw风机和25kw高压水泵电动机2台,220kw热力泵电动机2台;(2) 两栋楼各有30kw消防水泵电动机各两台;(3) 1号楼每个单元住户用电设备容量为192kw,2号楼住户用电设备容量为144kw。
建筑施工现场临时用电组织设计修改
目录一、工程概况 (2)二、配电线路及配电箱布置 (3)三、编制依据 (4)四、施工条件 (4)五、1#配电房设计容和步骤 (6)六、1#配电房绘制临时供电施工图 (28)七、2#配电房设计容和步骤 (35)八、2#配电房绘制临时供电施工图 (59)九、安全用电技术措施 (67)十、安全用电防火措施 (78)十一、防雷装置设计 (80)十二、接地装置设计 (81)施工现场临时用专项方案一、工程概况龙金大道C地块(龙金府)南苑工程地处市苍南县龙港镇龙金大道西侧,西城路南侧,龙金大道C地块南苑工程由建立在同一地下室上的四栋高层住宅、四栋多层住宅、两栋2层商铺和一栋三层物业用房、两个单层配电房组成。
地下一层,地上6~31层不等。
其中1#、2#楼为两层商铺、商业服务网点、社区配套用房,建筑消防最高高度均为6.45米;4#楼底层为架空层,二层、三层为物业用房,其建筑消防最高高度均为9.90米;3#、5#、10#、11#楼均为31层高层住宅,其中底层为架空层,建筑消防最高高度均为93.90米;6#~9#楼为6层多层住宅,其建筑消防最高高度均为27,40米。
本工程地下室建筑面积为29650.87㎡,建筑层数为地下一层,耐火等级为一级,结构安全等级为二级,设计使用年限按50年,建筑抗震设防烈度为六度,抗震类别为丙类,结构类型为框架剪力墙结构,层高为4.000米,其±0.000相当于黄海高程5.750米。
本工程2#楼为独立多层建筑,耐火等级二级,1#、4#楼为裙房,耐火等级二级。
3#、5#、10#、11#楼均为一类高层,地上建筑面积为79175.15㎡,另架空层面积2132.72㎡,建筑基底面积为5153.05㎡,层高一层为3.150米,二层~顶层均为3.000米,其±0.000相当于黄海高程5.750米。
耐火等级一级,建筑结构安全等级为二级,设计使用年限按50年,建筑抗震设防烈度六度,抗震类别为丙类,结构类型为框架剪力墙结构,本工程地上有四栋(6#~9#楼)6层多层住宅,地上建筑面积为11287.19㎡,其中6#楼1416.82㎡,7#楼4234.67㎡,8#楼2817.85㎡,9#楼2817.85㎡;地下室建筑面积为2287.86㎡,其中6#楼289.85㎡,7#楼858.40㎡,8#楼569.80㎡,9#楼569.80㎡。
施工现场临时用电负荷计算方案
施工现场用电组织方案一、工程概况西安阳光花园商用住宅楼,C1至C13(地下一层,地上十一层,),D1至D8(地下一层,地上九层),其中F1、F2(地下一层,地上二十二层),剪力墙框架结构,建筑面积为20多万平方米,工程等级为普通住宅二类,地下一层为戊类,本建筑电源通用为三级负荷,消防电源为二级负荷.二、配电线路现根据TN-S配电系统,三级配电,两级保护的原则,采用三相五线制的供电方式,由总配电箱引出主干线,沿线设分配电箱,分配电箱内分设动力、照明线路,施工机械一箱一闸一漏一锁.采用了保护接零,统一接地,做到用电安全。
1、若干分配电箱:分配电箱下可设若干开关箱。
总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30米,开关箱与其控制的固定式用电设备的水平距离不应超过3米。
动力配电箱与照明配电箱宜分别设置。
当合并设置为同一配电箱时,动力和照明应分别配电;动力开关箱与照明开关箱必须分设.2、每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱控制两台及两台以上用电设备(含插座)。
配电箱、开关箱应装设牢固,箱的中心点与地面的垂直距离为1.4—1.6米,配电箱、开关箱外型结构应能防雨防尘。
4、配电箱、开关箱内的电器(含插座)应先安装在阻燃、绝缘电器安装板上,然后方可固定在配电箱、开关箱的箱体内。
配电箱的电器安装板必须分设N线断子板和PE线端子板。
PE 线端子板必须与电器安装板做电气连接;N线端子板必须与电气安装板绝缘.进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。
5、配电箱、开关箱内的连接线必须采用铜芯绝缘导线。
导线的分支接头不得采用螺栓压接,应采用焊接并做绝缘包扎,不得有外露带电部分.配电箱、开关箱的进出线应配置固定线卡,进出线应加绝缘护套并成束固定在箱体上,不得与箱体直接接触。
配电箱、开关箱应防雨。
6、总配电箱的电器应具备电源隔离、正常接通与分断电路及短路、过载、漏电保护功能.7、配电箱、开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 / 11 临时用电施工方案 (盛贤景都住宅楼)
项目名称:盛贤景都住宅楼 建设单位:海南盛达房地产开发有限公司 设计单位:北京市建筑设计研究院海南分院 监理单位:海南航达工程建设监理有限公司 施工单位:海南盛达建设工程集团有限公司 编制单位:海南盛达建设工程集团有限公司 编制日期:二零一一年 月 日
编制人: 审核人: 审批人:
海南盛达建设工程集团有限公司 HANAN SHENGDA CONSTRUCTION & INSTALLATON CO,LTD 2 / 11
了 临时用电施工方案 一、现场用电设计依据 1.根据本工程建筑面积、施工工期及合同工期要求。《蓝城·印象》施工图设计文件。 2.《低压配电设计规范》(GB 50054-95)。 3.《建设工程施工现场供用安全规范》(GB 50194-93)。 4.《海南地区电气规程汇编》。 二、临时用电布置 1.工程概况 海南盛达房地产开发有限公司承建的海口市上贤(沙亮)棚户区(城中村)改造项目,位于海口市国兴大道北侧,美苑路以东,美祥路南侧,原为上贤和沙亮城中村,交通方便。建筑物包括12栋31层的高层商住楼(楼号1#~12#,有3F的商业裙楼和2F的过街楼)、6栋29~31层的高层住宅楼(楼号1#~6#)、2栋3F的商业楼和1栋2层的文化活动站,均有一层地下室,地下室基本满布整个场区,框剪结构,基础型式,主楼基础设计为预应力管桩。 本项目分三个标段施工: 施工一标:[盛贤景都(安置北区)第一标段],本标段工程由1#~2#、3#~4#、5#~6#楼及其裙房地下室、文化站组成。 施工二标:[盛贤景都(安置北区)第二标段],本标段由7#~8#,9#~10#,11#~12#及其商铺和地下室组成 3 / 11
施工三标:[盛达景都三期一区,三期二区],本标段由1#~2#,3#~4#,5#和6#楼及商铺和地下室组成。 本工程结构形式为框剪力墙结构,使用年限为50年抗震防烈度为八度,防火设计等级为二级。 2.布置说明 现场临电设置及安装管理,严格按照国家现行标准GB 50194-93 及《施工现场临时用电安全技术规范》(JGJ-46-88)及海南省建设工程文明安全施工管理暂行规定。 3.线路敷设 线路采用放射式与树干式相结合的方式供电,干线电缆采用YJV或者YC型电缆,移动箱采用YC型橡套电缆。线缆应符合安装规范要求,绝缘电阻必须大于1kΩ,干线采用直埋敷设,在过道、汽车通道处设有电缆保护管。电缆进入楼内采用套管保护敷设,电缆埋地应无连接头。在电源进柜处设置综合接地,电阻不大于1Ω。 4.配电箱(柜)设置 配电箱(柜)设置应符合安全及工程用电需要,一级总配电柜共设置3 台,其中办公楼设置1台,工地设置2台。流动箱若干台。用电设备设一机一闸制,箱内开关必须符合国家标准,产品应有合格证及认证标志。箱体安装高度,流动箱距地面应大于600mm。固定式箱应有防雨措施和防护栏,箱内开关设置合理。 5施工照明 现场照明采用3.5kW 高压镝灯10 盏(每台塔吊4 盏),局部用碘钨灯4 / 11
补偿。办公用电采用220V 电压,电源线穿塑料线槽明敷设,光源日光灯照度不小于200Lm/m2;工人宿舍用日光灯。工具房采用36V安全电压,导线采用明敷,集中控制;潮湿场所及装修用照明,采用36V及以下安全电压。 6.装修施工时,一级配电箱位置不变,二级配电箱移至楼内,电缆沿电缆竖井敷设,注意保护。 7.施工现场用电平面布置图见附图。 三、负荷计算 1.按需要系数法,确定三相用电设备有功计算负荷PJs 时,设备容量乘以一个需要系数,即Pjs=Kx×Ps ( kW) 式(11-6) Ps——设备总容量(不计备用设备和装修阶段设备容量以及设备安装容量)(kW)。 Kx——需要系数与设备工作性质、台数、效率和线 路损耗等因素有关。 2.现场机械设备一览表(见表11-1): 表11-1 盛贤景都住宅楼项目主要工程施工机械配备表
序号 机具名称 型号/ 规格 功率(KVA) 需用量 设备新旧程度(%) 现在何地 1 自升式塔吊 QTZ63 120 10台 80 海南
2 施工双笼电梯 SJT-AⅡ 30 18台 80 海南
3 混凝土输送泵 HBT60 60.1 4台 70 海南
4 输送泵管 125mm 1000米 80 海南
5 电焊机 BX3-300 23.4 8台 80 海南
6 闪光焊机 2台 80 海南
7 电渣压力焊机 2台 80 海南
8 钢筋切断机 QJ40-1 5.5 6台 80 海南 5 / 11
9 钢筋弯曲机 GW40 3 6台 80 海南
10 钢筋调直机 GT6/8 5.5 6台 80 海南
11 混凝土搅拌机 JD750 25 18台 70 海南
12 插入式砼振捣器 ZX50 1.1 6台 100 新购
13 平板式砼振捣器 ZB11 1.1 4台 100 新购
14 木工圆锯 MJ114 3 15台 80 海南
15 手电锯 0.48 20把 80 海南
16 气割机具 10套 90 海南
17 蛙式打夯机 2 20台 80 海南
18 小推车 60辆 100 新购
19 砂浆搅拌机 13KW 18台 70 海南
3.利用公式(11-6)计算设备组负荷Pjs以后,再计算总容量。 有功功率计算:Pjs= Kx× Ps (kW) 式(11-7) 无功功率计算:Qjs=Pjs×tgø (kVar) 式(11-8)
(1)混凝土输送泵: 根据所用设备取系数Kx =0.5,cosø=0.85,tgø=0.62,Pe=80×4=320(kW) Pjs= Kx× Ps =0.5×320=160(kW) Sjs=160/0.85=188(kVA) (2)塔吊: 根据所用设备取系数Kx =0.5,cosø=0.85,暂载率εn=0.4tgø=0.62, Pn=80×3=240(kW) 6 / 11
Pjs= Kx× Ps =0.5×307.5=153.75(kW) Sjs =153.75/0.85=180(kVA) (3)其他设备: 根据其他机械所用设备取系数Kx =0.6,cosø=0.85,tgø=0.62
(4)现场照明: 根据附表查得:Kx =0.7,cosø=0.5,tgø=1.73 Pjs= Kx× Pn×cosø=0.7×20×0.5=7(kW) Sjs =Pjs÷cosø=7÷0.5=14(kVA) (5)生活用电: 根据附表查得:Kx =0.8,cosø=0.85,tgø=0.62,Pe =100(kW), Pjs= Kx× Pe =0.8×100=80(kW) Sjs =94(kVA) (7)总用电功率: 根据计算以及现场的用电设备使用情况得总的用电功率为: S=188+180+14+94=476 kVA 4.变压器设置 甲方现场东南角提供了500kVA 箱式变压器,基本上能够满足施工需要,为防止出现停电情况,我方准备2 台200kW 柴油发电机,作为备用电源使用。 5.电缆截面的选择 7 / 11
根据计算以及92DQ-1 中的相关数据确定现场配电箱柜的电缆。 (1)总配电柜Z1:主要负荷为办公楼生活区等用电,考虑预留,选用电缆为YJV3×150+2×70。 (2)总配电柜Z2:主要负荷为主楼东侧及配楼施工用电,主要有加工料场、塔吊、混凝土泵、二级配电箱及现场施工照明用电,电缆选用YJV3×150+2×70。 (3)总配电柜Z3:主要负荷为主楼西侧及附楼施工用电,主要有加工料场、塔吊、混凝土泵、二级配电箱及现场施工照明用电,电缆可以选用YJV3×150+2×70。 (4)消防泵房电源线选择YJV-3×50+2×25 电缆。 (5)其他二级配电箱电缆选择YJV-3×50+2×25 或者YC-3×50+2×25。 四、临电管理措施 1.安全用电技术措施 本工程遵照执行国家施工用电标准《建设工程施工现场供用电安全规范》(GB 50194-93)和《施工现场临时用电安全技术规范》(JGJ 46-88)及海口市有关施工现场用电法规。为保障安全用电,防止触电事故发生,制定相应地奖罚措施。 (1)建立健全各种电气技术档案和规章制度。 (2)建立相应的安装技术档案。 (3)建立技术交底档案。 (4)建立安全检测记录。 8 / 11
(5)建立值班记录。 (6)建立维修记录。 (7)建立工程拆除记录。 (8)建立安全用电责任制。 (9)建立安全教育和培训制度,定期对专业电工和各类用电人员进行电安全教育和培训,经过考试合格者持证上岗,禁止无证上岗。 2.强化安全用电管理体制,改善电气技术队伍素质。 (1)施工现场用电设备的金属外壳、金属外架,塔吊基座必须与接地线做可靠连接。现场接地采用统一接地体(现场接地体与配电所接地连为一体),其接地电阻不大于1Ω。 (2)施工现场用电设备必须经两级以上漏电保护,一般场所用电设漏电动作电流不大于30mA/s,特别潮湿场所不大于每秒漏电15mA。 (3)现场照明用电,潮湿场所采用安全电压36V 以下照明灯,线路敷设必须符合要求,楼梯间照明、结构做好预留洞配管。电焊机设专用保护箱。 (4)工人宿舍区照明采用节能荧光灯。所有回路设有漏电保护器,线路敷设按永久性设置。 (5)现场配电箱安装必须符合要求,各开关控制应有标志用途,配电箱应有防触电标志,并有专人负责。所有配电箱应配锁,停用和停电应锁好箱门。 (6)电气设备安装、保护、操作与维修均设两极漏电保护。在任何情况下,漏电保护器只能通过工作零线,而不能通过保护地线。
